吸收塔及原净烟道脚手架搭设施工方案
吸收塔及烟道内部检修脚手架搭建和拆除项目施工组织措施及技术措施

吸收塔及烟道内部检修脚手架搭建和拆除项目施工组织措施及技术措施为了本项目保质保量安全完工,特成立以下组织机构:1.1 组织机构现场总协调:施工总负责:技术质量负责人:专(兼)职安全员:,监督:施工负责人:施工人员:1.2 各岗位主要职责现场总协调:负责整个施工的具体组织管理工作。
负责审查本施工“三措两案”,检查安全生产保证体系,监督、检查规章制度执行情况,对现场安全和质量进行抽查和指导。
施工总负责:全面负责工程的进度完成情况及现场需要协调解决的问题。
对工程的质量,安全及人员的安全及作业环境负责。
严格执行搭建和拆除计划,及时传达上级工作布置,协调、安排、落实好搭建与拆除工作。
负责审查本施工“三措两案”。
督促落实现场安全工器具配备使用符合要求,督促检查班组召开安全技术交底会和班前班后会.技术质量负责:负责整个施工的安全技术管理工作。
负责审查本施工“三措”,监督、检查规章制度执行情况,检查规章制度执行情况,重点对施工现场的安全和质量进行检查和指导。
安全员负责:深入现场检查安全生产和遵章守纪情况,发现问题及时处理。
施工负责人:负责具体组织工作,召开班组安全技术交底会和班前班后会,监督班组成员正确、安全的进行工作,对违章或违反工序人员加以制止和责令改正。
对搭建拆除进度、质量,安全负责。
及时传达上级工作布置,协调、安排、落实好搭建与拆除工作。
施工人员:认真学习执行电业安规、脚手架管理规定、安全交底内容。
正确、安全进行脚手架搭拆工作。
技术措施1.1、脚手架的选材与技术规范1.1.1、使用扣件或钢管脚手架,杆件采用直径为48mm、壁厚1.6mm(±0.36)的焊接管或无缝钢管,扣件连接所用管件、扣件必须符合规定。
1.1.2、架子的铺设跨度不能大于1.5m,大横杆间隔不能大于1.8m米。
1.1.3、架子必须设斜拉杆或支杆。
1.1.4、同塔壁接触部位必须用皮套和皮子衬垫,防止损伤塔壁。
1.1.5、脚手架和斜边板要铺满于架子的横杆上,在斜边两边、斜边拐弯处,设180mm高的挡脚板,并加设1.2m米高的防护栏杆。
吸收塔脚手架搭设施工方案

吸收塔脚手架搭设施工方案一、工程概况及工程目标吸收塔是化工行业中常见的一种设备,其主要功能是进行气液反应,吸收和分离。
在吸收塔的施工过程中,搭设脚手架是必要的,以提供施工作业人员的安全作业环境。
本方案将详细介绍吸收塔脚手架的搭设施工方案。
二、施工准备工作1.现场勘测:确定吸收塔的位置、高度、尺寸,了解场地地形,确定搭设脚手架的具体要求。
2.材料准备:准备所需的脚手架材料,包括钢管、钢板、螺栓、脚手架支撑杆等。
3.人员配置:安排熟悉搭设脚手架工作的工人,并进行相关培训,确保施工人员的安全作业认知。
三、脚手架搭设方案1.脚手架设计:根据吸收塔的尺寸和高度,进行脚手架的设计和计算,确保脚手架的稳定性和安全性。
2.安装扣件:首先安装脚手架的基础支撑杆,然后根据设计方案,依次安装横向杆、纵向杆和斜杆,并使用螺栓进行固定。
3.搭设脚手架框架:根据设计方案,搭设脚手架的主框架,确保平整、水平。
在主框架的两侧,安装相应的斜杆加固。
4.断面支撑:根据吸收塔的高度,设置适当的断面支撑,以增加脚手架的稳定性,并使用垫板进行加固。
5.加装脚手架板、踏板和防护栏杆:根据脚手架的高度,依次加装脚手架板、踏板和防护栏杆,以提供安全的作业环境。
6.检查和修整:搭设脚手架后,必须进行全面检查,确保脚手架的稳定性和安全性。
对出现的问题进行及时修整和加固。
四、施工安全措施1.工地标志:在吸收塔施工现场的入口处设置明显的施工标志,警示人员进入施工区域。
2.安全教育:对参与吸收塔脚手架搭设的工人进行安全教育,强调安全作业注意事项,理解搭设方案,在施工过程中注重个人安全。
3.安全防护:在脚手架搭设过程中,工人必须佩戴安全帽、安全鞋等个人防护装备,以确保施工作业的安全。
4.定期检查:在吸收塔脚手架施工过程中,定期进行脚手架的检查,及时发现并处理安全隐患,确保施工安全。
五、施工实施步骤1.按照施工准备工作进行现场勘测,了解吸收塔的具体情况。
2.进行脚手架搭设方案的制定和设计。
吸收塔及原净烟道脚手架搭设施工方案

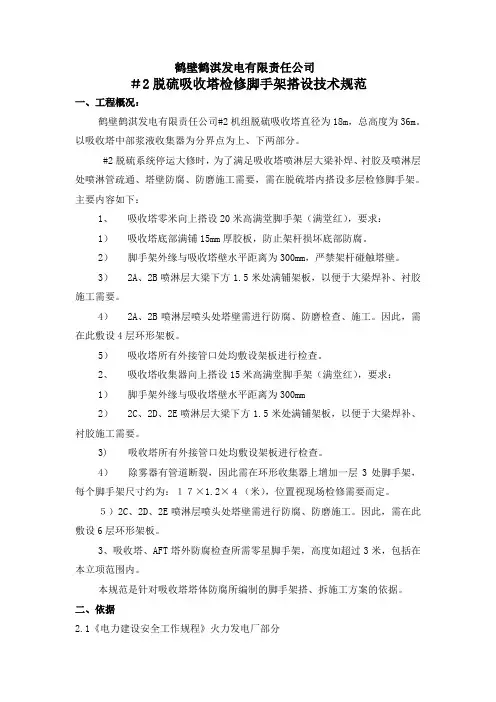

鹤壁鹤淇发电有限责任公司#2脱硫吸收塔检修脚手架搭设技术规范一、工程概况:鹤壁鹤淇发电有限责任公司#2机组脱硫吸收塔直径为18m,总高度为36m。
以吸收塔中部浆液收集器为分界点为上、下两部分。
#2脱硫系统停运大修时,为了满足吸收塔喷淋层大梁补焊、衬胶及喷淋层处喷淋管疏通、塔壁防腐、防磨施工需要,需在脱硫塔内搭设多层检修脚手架。
主要内容如下:1、吸收塔零米向上搭设20米高满堂脚手架(满堂红),要求:1)吸收塔底部满铺15mm厚胶板,防止架杆损坏底部防腐。
2)脚手架外缘与吸收塔壁水平距离为300mm,严禁架杆碰触塔壁。
3)2A、2B喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
4)2A、2B喷淋层喷头处塔壁需进行防腐、防磨检查、施工。
因此,需在此敷设4层环形架板。
5)吸收塔所有外接管口处均敷设架板进行检查。
2、吸收塔收集器向上搭设15米高满堂脚手架(满堂红),要求:1)脚手架外缘与吸收塔壁水平距离为300mm2)2C、2D、2E喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
3) 吸收塔所有外接管口处均敷设架板进行检查。
4)除雾器有管道断裂,因此需在环形收集器上增加一层3处脚手架,每个脚手架尺寸约为:17×1.2×4(米),位置视现场检修需要而定。
5)2C、2D、2E喷淋层喷头处塔壁需进行防腐、防磨施工。
因此,需在此敷设6层环形架板。
3、吸收塔、AFT塔外防腐检查所需零星脚手架,高度如超过3米,包括在本立项范围内。
本规范是针对吸收塔塔体防腐所编制的脚手架搭、拆施工方案的依据。
二、依据2.1《电力建设安全工作规程》火力发电厂部分2.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2.3《施工组织设计》2.4《电力建设安全健康与环境管理工作规定》三、作业前必须具备的条件和应做的准备3.1作业前必须具备的条件a.吸收塔脚手架子搭设前施工方案须编制完毕,经审批合格。
吸收塔脚手架搭设方案

1.工程概况1.1、山西大唐国际临汾热电有限责任公司2*300MW机组烟气脱硫工程是由北京国电清新环保公司总承包, 建设一个投资低、运营维护费用经济合理、运营方便的副产品运用型烟气脱硫系统。
1.2、本次安装的脚手架为吸取塔进行安装时所用脚手架, 搭设在吸取塔筒体的内外侧, 吸取塔筒体高为38.656m, 脚手架的搭设需满足整个吸取塔安装的规定。
2.编制依据2.1.《山西临汾热电脱硫工程施工组织设计》。
2.2.图纸: 《吸取塔制作图》北京国电清新环保工程有限公司SPCLF-S-S0101。
2.3、引用技术规范及标准: 《建筑安装登高架设作业》;《电力建设安全工作规程》(火力发电厂部分)DL/5009.1-2023;3.构造设计3.1、由于该脚手架服务对象为吸取塔圆形筒体, 因此该脚手架设计为多边形封闭式双排脚手架(设计参数及形状见附图一)。
5.施工准备5.1.现场作业准备及条件5.1.1.施工人员持证上岗, 培训合格并报验监理。
5.1.2.施工作业指导书经审批合格, 作业人员技安交底双签字。
5.1.3、施工现场道路畅通, 照明良好, 爬梯随脚手架同时搭设。
5.1.4.吸取塔周边基础回填夯实, 所有搭设材料随工程进度一月前必须满足使用用量。
5.2.劳动力组织5.2.1、根据工程情况成立一个架工班, 班长一名, 架子工十名。
5.2.2、工期规定:随吸取塔的壳体安装逐层搭设, 在壳体安装前提前两天搭设完毕。
6.重要搭设程序6.1、搭设流程为: 架杆、板、扣件等领料、检查→基础检查、放线定位→铺设垫木→竖底层里外立杆→搭设扫地杆水平横杆→铺脚手板→绑扎护栏、斜梯→第三步三跨加装连杆件→张挂安全网→接第二层里外立杆→同以上4-9步搭设程序相同直至搭设完毕。
6.2.根据安装规定, 计算脚手搭设材料用量, 在脚手架搭设前领料, 领料时, 检查架管外观是否有裂纹、扁曲、损伤及腐蚀严重等不良现象, 并抽查其规格是否符合规定;扣件检查无裂纹、无少螺栓、脱扣等不良现象, 转动灵活;脚手板使用时无破裂、虫蛀等不良现象, 厚度符合规定, 富有弹性;未使用完的脚手架、板、网、扣件等要按规格分类码放, 并加设垫木, 环境应干燥, 防止雨淋、水泡, 导致严重锈蚀。
吸收塔脚手架搭设施工方案

平顶山平东热电有限公司2×210机组超低排放改造项目#7机组脚手架搭拆施工方案批准人:会签人:编制人:中电投远达环保工程有限公司2016年04月20日目录目录 (2)1、编制依据 (3)2、施工范围 (3)3、施工前应做的准备和必须具备的条件 (3)4、施工工序和方法 (4)5、主要工器具及劳动配置 (6)6、质量要求及质量控制措施 (6)7、安全和环境控制措施 (13)8、危险源辨识评价和控制措施 (15)1、编制依据1.1 《实用建筑施工手册》2000缩印版。
1.2 《建筑施工安全技术规范》2000版。
1.3 《电力建设安全操作规程》DL5009.1-2002。
1.4 《建筑施工扣件式钢管脚手架安全技术规范》2002年版。
1.5 中电投远达环保工程有限公司提供的安装图。
1.6 中电投远达环保工程有限公司超净排放改造工程技术协议。
1.7 原脱硫系统相关施工图纸,技术文件。
2、施工范围2.1 脚手架搭设范围为吸收塔拆除安装、烟道拆除安装脚手架搭设拆除。
3、施工前应做的准备和必须具备的条件3.1 施工前应做的准备3.1.1根据施工任务按批准的施工组织设计、程序文件、施工图纸资料、安全措施及要求、相关现行国标、规范、规程等组织全体参与施工操作人员进行施工技术及安全技术交底。
具体为:工程范围、进度要求、操作方法、质量安全保证措施,技术检查与验收要求、施工要求及注意事项。
3.1.2班长1人(施工组长必须熟悉了解架子搭设和拆除整个流程的安全和技术方面的要求和保证措施),架子工6人(根据施工量可以适当增加或减少),杂工2人(材料转运和堆码等)。
3.2 必须具备的条件3.2.1现场场地必须夯实平整且排水畅通,水、电、路接通,施工用材料、机具准备就绪。
3.2.2施工用安全器材准备充分。
3.2.3施工用材料按要求提前组织进场,材料的场内水平运输以盘拖为主,辅以人工转运,同时视工程量的大小考虑汽车转运;垂直运输以人工为主,同时视工程量的大小及施工高度考虑吊车提运。
吸收塔内部安全脚手架搭设方案

吸收塔内部安全脚手架搭设方案
一、背景
吸收塔是化工厂中常见的设备,其内部维修和保养需要搭设安
全脚手架。
本方案旨在提供一种安全可靠的吸收塔内部安全脚手架
搭设方案。
二、搭设方案
1. 准备工作
- 在搭设脚手架前,必须进行全面的风险评估,并采取相应的
安全措施。
- 检查吸收塔的结构和材料,确保其能够承受脚手架的重量。
2. 脚手架选型
根据吸收塔的尺寸和高度选择合适的脚手架类型,如钢管脚手架、铝合金脚手架等。
脚手架必须具备足够的稳定性和承载能力。
3. 搭设步骤
- 搭设脚手架的顺序应该从下往上进行,确保稳定性和安全性。
- 在吸收塔内部墙壁上安装水平横梁作为脚手架的基础。
- 上下脚手架之间连接采用可靠的连接件,如扣件等,以确保
整体结构的稳定。
4. 安全措施
- 在脚手架上设置防护栏杆和安全网,以防止人员从高处坠落。
- 为搭设脚手架的工人提供必要的防护装备,如安全帽、安全
带等。
- 定期检查脚手架的稳定性和承载能力,并进行维修和更换。
三、注意事项
1. 严格按照安全操作规程进行搭设,确保人员的安全。
2. 遵守相关法律法规,如固定液压扣件、脚手架的承重限制等。
3. 在搭设过程中,严禁擅自改变或移动脚手架结构,以免引发
安全事故。
四、总结
本方案提供了一种安全可靠的吸收塔内部安全脚手架搭设方案。
在搭设过程中,必须严格遵守安全操作规程,并采取相应的安全措施,以确保人员的安全和设备的正常运行。
吸收塔脚手架搭设方案

吸收塔脚手架搭设方案一、概述吸收塔是一种用于化工、制药等行业的设备,主要用于处理有机废气和有机废液。
在吸收塔的搭设过程中,为了保证施工的安全性和高效性,需要对搭设方案进行详细的规划和设计。
本文将介绍一种吸收塔脚手架搭设方案,旨在提供一种安全、可行的搭设方案。
二、搭设方案1.确定施工区域及安全措施:在搭设吸收塔的区域内,要确保无其他设备或人员同时进行施工,以减少施工过程中的安全隐患。
同时,在施工区域内设置警示标志,以提醒其他人员注意施工区域。
2.选取合适的脚手架类型:吸收塔的形状、高度和施工环境等因素决定了所需的脚手架类型。
一般情况下,可以选择支模脚手架、悬挑脚手架或合金钢管脚手架等类型。
3.测量吸收塔尺寸:在搭设吸收塔脚手架之前,需要对吸收塔的尺寸进行精确测量。
包括吸收塔的高度、宽度、长度等尺寸。
根据吸收塔的尺寸,确定脚手架的高度和横向跨度。
4.安装脚手架:根据测量的尺寸,按照搭设设计方案,安装脚手架。
首先,在地面上铺设好脚手架的基础框架,然后立起脚手架立柱,并用水平杆连接,形成一个稳定的框架。
接下来,根据吸收塔的高度和横向跨度,安装横向和纵向的主要承重杆、斜撑杆等,加强脚手架的稳定性。
在吸收塔的外部,可以设置临时平台,方便操作人员进行安装和维修工作。
临时平台通常由水平杆、斜撑杆、脚手板等组成,确保操作人员的安全和工作效率。
6.安装安全装置:在吸收塔的搭设过程中,还需要安装一些安全装置,如安全网、安全扶手、安全带等,以确保操作人员的安全。
7.检查和测试:在脚手架搭设完成后,需要进行检查和测试,确保脚手架的稳定性和安全性。
检查脚手架的连接部位是否牢固,测试整个脚手架的负荷能力,以保证吸收塔在使用过程中的安全性。
三、安全措施1.施工现场的保护:在搭设吸收塔脚手架的施工现场,应设置警示标志,进行防护及灯光提示,警戒线范围内任何人员都不得靠近。
确保现场的安全环境。
2.操作人员的安全:进行搭设吸收塔脚手架的操作人员需要接受专门的培训,并佩戴个人防护设备,如安全帽、安全带等,确保个人安全。
吸收塔内部脚手架施工方案

吸收塔内部脚手架施工方案简介吸收塔内部脚手架施工是在炼油、化工等工业领域中常见的作业,它为工人的作业提供了安全和便利。
本文将探讨吸收塔内部脚手架的施工方案,包括设计要点、施工流程、材料选择和安全注意事项等内容。
设计要点•在设计吸收塔内部脚手架时,首先要考虑其承重能力,需根据实际工况确定设计负荷。
•搭建塔内脚手架时应根据工作高度和工人量身定制高度,在考虑保证工人安全的前提下尽可能减少材料的使用。
•考虑脚手架的结构稳定性,一般采用悬挑式脚手架,以确保工人的安全。
施工流程1.开始施工前,需对吸收塔内部进行严格检查,确保塔壁结构完整、无裂缝等安全隐患。
2.按照设计要点确定脚手架的规格和数量,采购所需材料。
3.按照设计图纸和规范要求搭建脚手架结构,并在搭建过程中加固连接处。
4.检查脚手架的稳定性和承重能力,确保其满足实际需求。
5.施工完成后,对脚手架进行验收,确保符合安全要求。
材料选择•脚手架主要材料包括钢管、扣件和脚手架板等。
•钢管一般采用Q235材质,具有较好的强度和稳定性。
•扣件选择应符合国家相关标准,确保连接的牢固性和稳定性。
•脚手架板一般选用铝合金材质,具有较轻的重量和较好的耐腐蚀性。
安全注意事项1.在施工过程中,工人需穿着符合要求的安全帽、安全鞋和安全带,并接受必要的安全培训。
2.搭建脚手架时需遵守规范要求,严格按照设计图纸进行,避免搭建不稳或超载现象。
3.脚手架搭建完成后,需定期检查、维护,确保其结构稳定性和安全性。
4.在脚手架上作业时,禁止超载、乱丢杂物,保持工作环境整洁。
以上是吸收塔内部脚手架施工方案的相关内容,只有合理的施工设计和严格的施工管理,才能确保吸收塔内部脚手架的安全性和可靠性,为工人的作业提供安全保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
鹤壁鹤淇发电有限责任公司2×660MW机组#2脱硫AFT塔检修脚手架搭设技术规范书一、工程概况:鹤壁鹤淇发电有限责任公司#2机组脱硫AFT内部检修工程,AFT直径为18m,总高度为25m。
本要求是针对AFT塔体防腐所编制的脚手架搭、拆施工方案的依据。
#2AFT塔氧化风管疏通脚手架具体内容如下:1)AFT塔内沿氧化风母管搭设脚手架,规格约为:18×3×24(米)。
2)AFT塔外氧化风母管两端,搭设2个脚手架,规格约为:2×1.5×24(米)。
3)AFT塔内不超过4米高的小脚手架,包含在本项目内(如有需要)。
二、依据2.1《电力建设安全工作规程》火力发电厂部分2.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2.3《施工组织设计》2.4《电力建设安全健康与环境管理工作规定》三、作业前必须具备的条件和应做的准备3.1作业前必须具备的条件a.AFT脚手架子搭设前施工方案须编制完毕,经审批合格。
b.所需要脚手杆、扣件、脚手板等材料必须提前到场并经检查合格,锈蚀严重,强度不够的脚手架材料不允许使用。
c.AFT底部淤泥清理干净。
d.搭架子所需使用的工器具要进行全面检查、检修,保证使用中的可靠性。
e.作业前必须进行安全技术交底并让所参加交底人进行签字、记录。
f.现场交通工具必须满足施工要求,现场道路平整,具备运输条件。
g.塔内照明必须充足,低压行灯变压器、行灯及电源准备齐全。
h.施工人员应明确分工,各负其责。
i.施工记录表格、验收表格准备齐全,做到天天有记录,搭设完毕后及时验收。
j.施工人员经过三级安全教育,体检合格者方可上岗。
k.脚手架施工人员必须持证上岗。
四、参加作业人员的资格和要求五、所需材料及工机具六、作业程序及内容6.1 脚手架应在塔、箱底面上进行搭设,所有地面应全部用6mm厚黑胶皮覆盖,每根立杆底部应设置底座或垫板。
6.2 此内部脚手架以塔内壁检修清理、打磨、防腐为使用目的,内部环形搭设脚手架中间与井字架相连,确保所搭设脚手架的稳定性,脚手架基础在塔内底板之上,每根立杆底部应设垫板。
6.3 立杆和大横杆离塔内壁间距≤300㎜,小横杆距塔内壁间距为100~120㎜。
为防止架子晃动,在每隔2~3米横向增加一根小横杆与塔壁顶死(每根与塔壁接触的小横杆端部应用橡皮包扎,防止对AFT壁的防腐层造成二次损坏)。
6.4 在AFT内侧分别用脚手架设置爬梯,爬梯步距不超过400㎜。
6.5施工作业面按要求满铺、稳铺脚手板,脚手板搭接处接头长度不少于200mm。
七、脚手架搭设质量和安全要求脚手架的搭设应将质量要求和安全要求有机地统一起来,确保搭设过程及使用和拆除过程的安全与适用。
施工中不允许超过设计荷载,小横杆、大横杆和立杆是传递垂直荷载的主要构件。
而剪力撑、斜撑和连墙件(连塔件)主要保证脚手架整体刚度和稳定性的。
并且加强抵抗垂直和水平作用的能力。
而连墙件(连塔件)则承受全部的风荷载。
扣件则是架子组成整体的联结件和传力件。
搭设前的准备工作:7.1 搭设前,单位工程负责人应按脚手架搭拆方案的要求,对架子工进行安全技术交底,交接双方履行签字手续。
7.2 施工人员要熟悉图纸和施工现场,掌握建筑平面和立面的构造特点、环境条件,按照<<建筑施工扣件式钢管脚手架安全技术规范>>(JGJ130-2001)中构造要求,决定脚手架步距等等,具体实施搭设步骤。
7.3 材料准备。
对进场的钢管、扣件、脚手架、安全网等进行全面的检查和验收工作。
7.4架子工应持有效的特种作业人员操作证上岗作业。
搭设过程中的质量和安全要求:7.5在搭设脚手架的过程中施工人员必须戴好安全帽、佩安全带、必须穿防滑鞋,严禁穿塑料底鞋,皮鞋等硬底易滑的鞋子登高作业。
操作工具及小零件要放在工具袋内,扎紧衣袖口,领口以及裤腿口,以防钩挂发生危险。
7.6 脚手架搭设到6米以上时需铺设脚手架板,并悬挂安全绳,使施工人员能够很平稳的施工,脚手架板应绑扎牢固,防止施工时人员坠落。
7.7脚手架搭设过程中递杆、拉杆时,上下左右操作人员应密切配合,协调一致。
拉杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子后方可松手,并躲离其垂直操作距离3m以外。
使用人力吊料,大绳必须坚固,严禁在垂直下方3m以内拉大绳吊料。
7.8 脚手架搭设过程中扣件应通过绳索传递,禁止抛、仍,扣件应放在工具袋内,并工具袋内的扣件不得超过2个。
7.9扣件式双排钢管脚手架搭设一般顺序是:里立杆→外立杆→小横杆→大横杆→扫地杆→脚手板→防护栏杆和踢脚杆→连塔杆。
7.10脚手架有必要时要配合施工进度搭设,一次搭设高度不应超过相邻构件上二步,且要保证搭设过程中的稳定性。
7.11脚手架搭设中累计误差超过允许偏差,较难纠正,为此每搭完一步脚手架后,按规定校步距、纵距、横距、立杆的垂直度。
7.12竖立杆时应由两人配合操作。
大、小横杆与立杆连接时,也必须两人配合。
7.13当有六级及六级以上的大风、雾、雨或雨雪天气时,应停止脚手搭设作业。
雨、雪后上架作业应注意防滑,并采取防滑措施(主要是雪后施工人员鞋底太滑,施工人员应在雪天另带一双施工鞋)。
7.14非操作层脚手架上严禁堆放材料,且必须保持清洁,操作层脚手架上材料堆放不能集中,不能超高,堆放要稳固,每平方米的堆放不得超过270kg,工作完成后及时清除干净。
7.15脚手架搭设后由施工企业组织验收,办理验收手续。
验收表中应写明验收的部位,内容量化,验收人员履行验收签字手续。
验收不合格的,应在整改完毕后重新填写验收表。
脚手架验收合格并挂合格牌后方可使用。
7.16内外脚手架在使用过程中如有焊接作业,应在施焊部位相应脚手板上铺上铁皮,附近放置灭火器等防护措施,并设专人看护。
八、一般规定搭设材料:8.1搭设脚手架全部采用ф48mm×3.5mm的钢管,其质量应符合现行国家标准规定。
8.2脚手架钢管的尺寸、横向水平杆长度选用 2.0m,立杆长度为选用 6.0 m,每根钢管的最大质量不应大于25KG。
8.3钢管表面应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划道。
8.4钢管上严禁打孔。
8.5扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。
a、新扣件应有生产许可证,法定检测单位的测试报告和产品质量合格证。
当对扣件质量有怀疑时,应按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测。
b、旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须进行更换处理。
c、新、旧扣件均应进行防锈处理。
8.6脚手板用毛竹脚手板,应无发霉、腐蚀现象。
8.7密目式安全网必须使用有建设主管部门认证的产品。
地基与基础:8.8脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0.8kg/c㎡的压力)。
8.9脚手架底面标高应高于自然地坪50mm.8.10立杆基础外侧设置排水沟。
脚手架设计尺寸:8.11脚手架底层步距为 1.8m ~2m。
8.12立杆纵距为 1.8m,横距为 1.2m。
8.13防护栏应不少于二道,底层高度为0.5~0.6m上层高度为 1.05~1.2m。
8.14剪刀撑设置为间距为9m,一排剪刀撑(剪力撑与地面角度不应大于60°)。
纵向、横向水平杆、脚手板、防护栏杆、踢脚杆:8.15纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
纵向水平杆接长采用对接扣件连接,交错布置,两根相邻纵向水平接头设置相互错开不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。
8.16纵向搭接长度不小于1米,并等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。
8.17纵向水平杆的各节点处采用直角扣件固定在横向水平杆上。
8.18横向水平杆的各个节点处必须设置并采用直角扣件扣接,且严禁拆除。
8.19操作层的脚手板必须垂直于塔壁横向铺设,满铺到位,不留空位。
四角用8#铁丝双股并联绑扎,固定在纵向水平杆上,要求绑扎牢固,交接处平整,无空头板。
踢脚板高度不应小于180mm。
立杆:8.20每根立杆均垂直稳放在垫板上。
8.21脚手架里立杆距离塔体净距为200㎜,大于200㎜处的须铺上脚手板便于站人,并设置平稳牢固。
8.22脚手架必须设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距离底座上不大于200㎜处的立杆上。
横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延伸长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不小于500mm。
8.23立杆接长除顶层可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接、搭接须符合下列规定:a、立杆上的对接扣件交错布置,两根相邻立杆的接头相互错开,不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500㎜,各接头中心至主节点的距离不宜大于步距的1/3。
b、搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm.c、连接塔体处,按每层环向加固肋(共8层)处均设置连接件,并且应与塔体拉结牢固可靠。
8.24门洞本工程门洞设于塔体底部人孔门处,脚手架门洞宜采用上升斜杆,平行弦杆桁架结构形式,斜杆与地面的倾角α应在45°~60°之间。
门洞桁架的形式宜按:h=1.8m时,纵距不应大于 1.5m:8.25剪刀撑、安全网a、每道剪刀撑跨越立杆的根数为6根,宽带不应小于4跨,(且不小于6m)。
b、斜杆与地面的倾角宜在45°~60°之间。
c、应在外侧立面整个长度和高度差上连接设置剪刀撑。
d、剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m:两根撑杆须交错布置,同立杆的交错相同,搭接的扣件不少于3个。
e、剪刀斜杆应用旋转扣件固定在与相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
f、开口型双排脚手架的两端均必须设置横向斜撑,中间宜每隔6跨设置一道。
九、架子拆除9.1架子拆除前,要对参加拆架施工人员进行书面安全交底工作。
交底有接受人签字。
9.2拆除前,施工人员要学习安全技术操作规程,拆架子的注意事项必须清楚明白。
9.3拆架前在需要的施工区域内用警戒绳子拉好围栏,没有监护人,没有安全员在场,架子不准拆除。
9.4架子拆除程序应由上而下,按层按步拆除。
先清理架上杂物,如脚手板上的工具、材料等。
按拆架原则先拆后搭的杆子。
剪刀撑、拉杆不准一次性全部拆除,要求杆拆到哪一层,剪刀撑、拉杆拆到哪一层。
