建筑施工规范中的空调系统要求

建筑施工规范中的空调系统要求

建筑施工规范中的空调系统要求建筑施工规范中对于空调系统的要求是为了保障室内空气质量、提供舒适的室内环境和保证系统的可靠运行。

本文将从设计、安装和操作维护等方面介绍建筑施工规范中对空调系统的要求。

一、设计要求1. 房间负荷计算:空调系统的设计应根据每个房间的散热负荷进行合理计算。

计算中需考虑建筑物的朝向、墙体绝热性能、玻璃窗的遮阳系数等因素。

2. 送风量要求:根据房间的大小和用途确定送风量的大小,以保证空气流通和新鲜空气的供给。

送风量应符合相关规范要求。

3. 风速限制:空调系统在送风口和回风口的风速应符合标准,一般不得超过2.5 m/s,以避免造成不舒适感。

4. 噪声限制:空调系统的噪声水平应符合建筑施工规范中的要求,一般不得超过室内设计要求的限制。

二、安装要求1. 设备选型:根据房间的负荷计算结果,选择合适的空调设备进行安装。

设备的品牌、质量和技术指标应符合相关标准和规范要求。

2. 管道设计:空调系统的管道设计应合理布置,管道应有足够的坡度和支架,以保证冷凝水的顺畅排出和气流的流通。

3. 绝缘处理:冷凝水管道和蒸发器的排水管道应进行绝缘处理,以防止水珠产生冷凝,并避免温度过低引起的结露问题。

4. 连接和布线:各种连接和布线应符合安全规范,且设置在易于维修和操作的位置,以方便系统的检修和维护。

三、操作维护要求1. 温度控制:空调系统应能够根据实际需求进行温度的控制。

在夏季,室内温度一般控制在26-28℃,冬季则为20-22℃。

2. 室内空气质量:空调系统应能够保持室内空气的清洁和新鲜,通过过滤器或空气净化器来除去室内的灰尘、细菌和污染物。

3. 维护保养:空调系统的维护保养应按照相关规范进行,包括定期清洗过滤器、检查及清理蒸发器和冷凝器等,以确保系统的正常运行和延长使用寿命。

4. 节能措施:建筑施工规范中对空调系统的要求也包括节能措施,如应选择节能型设备、合理设置控制参数、优化系统运行调度等。

结语建筑施工规范中的空调系统要求对于保障室内环境质量和舒适度、提高能源利用效率具有重要意义。

浅析毛细管空调系统的施工工艺

浅析毛细管空调系统的施工工艺

浅析毛细管模块空调系统施工工艺江苏正方园建设集团有限公司刘保石刘邦洲[摘要]:毛细管模块空调系统是最近几年开发出来的一种新产品,其施工过程也是一种新工艺.本文根据笔者的实际施工经验,总结了毛细管模块空调系统的施工工艺及施工中应注意的问题。

[关键词]:毛细管;毛细管模块;空调系统;施工工艺;1毛细管模块空调系统原理简介在自然界中,利用充满水的毛细管进行传热的例子很多,例如植物的叶脉或者人的皮下组织都是这种原理,由于毛细管换热的速度极快,换热的效率也就很高。

毛细管模块空调系统就是利用毛细管模块代替传统空调系统的末端设备,将毛细管模块敷设在顶板、地板、墙体内或者顶棚天花板上,冷热水经过毛细管模块后,利用毛细管与室内空气进行热交换,使室内温度始终保持在身体舒适范围内的一种全新空调系统.典型毛细管模块空调系统的原理图如下:典型毛细管空调系统原理图2毛细管模块的结构形式第一种结构图第二种结构图3毛细管空调系统的施工工艺毛细管模块的施工分为干式做法和湿式做法两种.其中干式做法就是将毛细管模块固定在金属吊顶模块或者石膏板吊顶模块上面。

湿式做法就是用导热型砂浆将毛细管模块直接固定在顶板、墙体或者地板内。

3。

1毛细管干式施工法把单个毛细管模块敷设于吊顶主龙骨下与副龙骨平行的位置→在主龙骨上粘贴保温材料(一是利于保护毛细管与龙骨的磨损;二是起到毛细管与龙骨的隔热作用,以免金属龙骨的结露)→用尼龙扎带在毛细管的塑料卡子处绑扎在主龙骨上(注意毛细管不能超出副龙骨平面,否则吊顶板无法安装)→单块毛细管安装完成后,把整个房间的毛细管模块串联起来→试压→把毛细管与主龙骨固定的尼龙扎带剪断(使之与吊顶板充分接触)→在毛细管上部覆盖保温材料(使毛细管的热量下传)→封上吊顶板石膏板吊顶模块的安装图金属板吊顶模块安装图3.2毛细管湿式施工法3.2.1施工过程检查毛坯顶板质量(必须干燥、平整)→开始抹灰底层处理→确定毛细管网的铺设位置→固定管夹及毛细管模块→毛细管供回水管与集水干管热熔连接→集分水器的安装→毛细管打压试验→毛细管隐蔽3.2.2毛细管模块供回水的干管、及系统主干管的安装根据毛细管模块供回水的干管走向放线(以保证干管与集分水器连接方便、管路安装美观),确定毛细管模块供回水的干管支、吊架的安装位置,供回水的干管固定到毛坯天花板或吊顶的空腔内,各回路供回水的干管热熔连接或软管卡式连接。

毛细空调系统调试规程

毛细空调系统调试规程

毛细空调系统调试规程一、系统调试需具备的条件:1、空调风水系统管路的安装配置符合设计要求及施工工艺、规范的基本要求,设备达到能连续运行的条件。

2、水系统须按规范及设计要求进行打压、检漏和清洗,合格后方能进行调试。

3、风水系统各区域、各回路及功能阀标识要正确、清楚。

二、调试前的检查:1、设备电源线及控制线的检查1.1检查设备电源进线是否正确,分清相线及零线。

1.2检查设备及系统控制线:1.3检查地线(PE)是否与设备连接良好。

1.4绝缘测试:设备运行前绝缘测试:(500V兆欧表)测量各相线与地线之间及相线与零线之间各绝缘阻值不少于100MΩ。

1.5控制回路阻值测试:如一切正常,方可送电。

1.6检测电源电压,电压上下波动值不得超过额定电压的±10%,相电压不平衡度不超过2%.2、水系统的检查:2.1检查水系统各种功用的阀门及管路安装及标识需正确无误。

2.2水系统的充水、清洗及排气程序:●为充水和清洗应专门为层间分配器(集分水器)和主基站(主管路)安装泄水阀,主基站(主管路)的充水和清洗只需要把水管连上即可,同时打开排气装置。

●充水过程只需要较小的水流压力即可,水从一根水管(回水管)充入,直到水从另一根水管泄水处流出为止,然后用最大的水压进行冲洗,目的是把环路(管路)中的空气及安装过程中的进入环路的灰尘杂质冲洗出来。

●无论是主环路(基站)还是层分配站(区域分配站)及末端,管路的充水、清洗、排气宜按每一个循环环路单独进行充水和清洗。

●冲洗一段时间后,出水水流变的平稳了,也没有气泡了,此时,充水和清洗结束。

●用凉水完成清洗后,在供水管和毛细管席外部可能发生结露,对此只要使用干净的温水或一种便携式的清洗装置提高水温进行清洗即可避免结露现象的发生。

●如果水压低,不足以排除系统中的所有空气,可以借助于系统中安装的水泵进行冲洗排空,此时必须将水泵置于最高能力档工作。

●此过程确认连接压力膨胀罐的盖阀是打开的,气压预置正确,系统充水、清洗完毕系统中残存的气泡都将在运行过程中通过自动排气阀排出。

建筑施工中的空调工程施工规范

建筑施工中的空调工程施工规范

建筑施工中的空调工程施工规范随着现代建筑技术的发展,空调系统在建筑施工中扮演着重要的角色。

为了确保空调系统的安装和运行质量,维护工作人员的舒适和健康,建筑施工中的空调工程必须遵守一系列规范。

本文将介绍建筑施工中的空调工程施工规范。

一、施工前准备在进行空调工程施工前,必须进行充分的准备工作。

首先,施工人员需要制定详细的施工计划,确保各个施工环节有序进行。

其次,必须对施工现场进行检查和清理,确保施工区域的安全与整洁。

此外,施工人员还应确保所有施工所需的工具和材料的准备充分。

二、空调系统设计与选型建筑施工中的空调工程必须依据建筑物的具体需求进行设计与选型。

在空调系统设计时,需考虑建筑物的结构特点、使用功能、使用人数等因素。

同时,还需充分考虑空调系统的功效、能效等要求,以确保所选的空调设备符合相关标准和要求。

三、空调设备安装在进行空调设备安装时,必须严格按照施工规范进行操作。

首先,施工人员需要仔细检查空调设备的质量和完好程度,确保设备无损坏和故障。

其次,空调设备的安装位置和高度应符合设计要求,并确保设备与周围环境的适配。

安装过程中,还需要仔细连接电源线路和通风系统,确保设备正常运行和散热。

四、管道与风管安装在空调工程中,管道与风管的安装十分重要。

安装管道和风管时,必须确保其安装质量和密封性能,以避免漏水和漏风现象。

安装人员还需注意管道和风管的保护工作,避免损坏或变形。

此外,安装过程中,需严禁在管道和风管内存放杂物,以确保通风和传热的效果。

五、维修与保养建筑施工中的空调工程在施工完成后,还需要进行维修与保养工作。

维修和保养工作的目的是确保空调设备的正常运行和延长设备的使用寿命。

定期的维修保养工作包括清洁过滤器、清洗风机和外部散热器等。

同时,还需检查和更换设备中的易损件,以确保设备的可靠性和效能。

六、安全措施与环保要求在建筑施工中,安全和环保是不可忽视的重要方面。

空调工程施工中,应加强安全意识,严格落实现场安全措施,确保施工人员的生命财产安全。

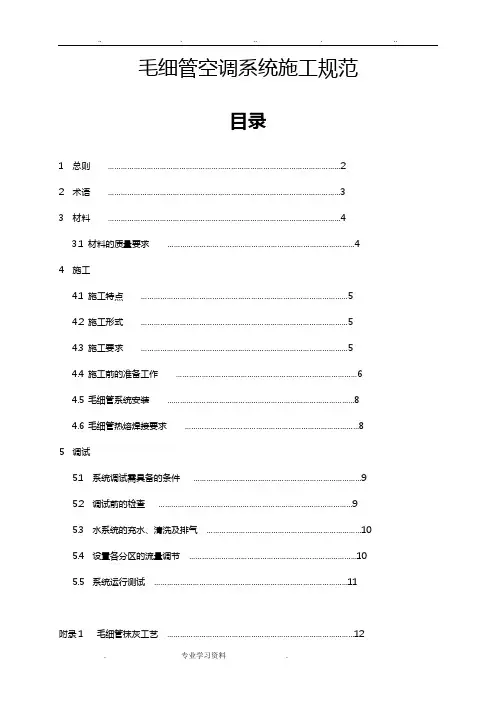

毛细管空调系统施工规范标准[详]

毛细管空调系统施工规范标准[详]
待抹灰完全干透后方可进行下道工序
4.5.4毛细管模块及管道连接:
毛细管模块与供回水管之间的连接,直接用热熔焊接或通过软管快速接头的方式连接。
在焊接过程中,必须注意加热时间过长或焊接压力过大导致管内径变小引起流动阻
力的不确定增加。
安装场地的环境温度不低于 5 度,预热-焊接-放置时间应符合规定。
4.5.5压力测试:
4.5.3.1 毛细管模块的吊装:
首先根据图纸将同一环路的毛细管之间通过焊进行连接(亦可吊装后再连接),将焊接好的毛细管细卷好。
将连接好的毛细管模块进行吊装,毛细管集管吊装固定到墙体、毛坯天花板或吊顶的空腔内。
各回路毛细管模块供回水的干管热熔连接到毛细管集管。
各回路毛细管模块压力测试,测试压力为工作压力的1.5倍,但不小于6公斤,试压时间为15分钟,在系统投入运行前,水的压力必须保持在 4公斤。
4.5.2安装前的预留、预埋及标记:
在工作前,天花板的结构特点,安装方式要预先确定,需标记所有的模块尺寸及供水管安装方向以及不装毛细管模块的区域,例如建筑物内的墙体隔断,灯具的安装位置,以及露点监测器的安装位置等。
4.5.2.1毛细管系统安装对顶板、毛坯棚或吊顶的要求:
毛坯棚顶必须有一个坚固的表面,要能承受至少 20kg/M2 的荷载,当必须在吊顶上安装石膏顶板时,支撑件须能承受至少 30kg/M2 的荷载。
5.3 水系统的充水、清洗及排气………………………………………………………………10
5.4 设置各分区的流量调节……………………………………………………………………10
5.5 系统运行测试………………………………………………………………………………11
附录1 毛细管抹灰工艺 ……………………………………………………………………………12

空调系统施工标准与调试规范

空调系统施工标准与调试规范

空调系统施工标准与调试规范空调系统作为现代建筑中必备的设备之一,对于提供舒适的居住和工作环境起着至关重要的作用。

然而,由于施工和调试不规范所带来的问题也是不可忽视的。

因此,建立合理的施工标准与调试规范对于确保空调系统的正常运行和良好性能至关重要。

首先,施工标准应该重视于空调系统的安装和附件的布置。

安装部位不仅需要避免影响空调系统正常运行,还应考虑保证系统维护和维修的便利。

在设计施工图纸中应详细标注系统的布置和管道的尺寸,以确保施工无误。

其次,施工过程中要遵循安装步骤的规范操作。

这包括空调机组的固定、管道的安装、电缆的敷设等。

对于大型中央空调系统,应事先进行工程测量和设备确认,以确保施工符合设计要求。

施工过程中也要注意保护设备,避免损坏和污染。

接下来是调试规范的制定,它是确保空调系统正常运行和维护的重要环节之一。

调试规范的内容包括系统的真空抽气、注冷剂、压力测试等。

在调试过程中要进行系统各部分的功能检验,确保每个部件正常工作,并按照操作手册进行设置。

系统压力和温度的控制也是调试过程中需要关注的问题。

另外,调试规范还包括系统性能测试和工况测试。

性能测试是对空调系统的整体运行性能进行评估,包括制冷量、制热量、湿度调节等方面。

工况测试是在实际使用条件下对系统的性能进行测试,以确保系统符合设计要求和用户需求。

最后,建立完善的空调系统施工验收制度非常关键。

验收应包括检查施工质量、系统性能和用户满意度等方面。

施工质量的验收主要包括设备是否安装固定良好、管道是否牢固、电气接线是否正确等。

对于系统性能验收,需要对空调机组的制冷、制热、吹风三项指标进行测试。

用户满意度的验收则可以通过用户调研和反馈来进行评估。

总之,空调系统施工标准与调试规范的制定对于确保空调系统的正常运行和优良性能至关重要。

通过合理的施工和调试,可以避免一些常见的问题如漏水、噪音、温度不均衡等,从而提升空调系统的效能和使用寿命。

同时,建立完善的施工验收制度也有助于确保施工质量和用户满意度。

毛细管空调系统介绍及施工过程安装图解

毛细管空调系统介绍及施工过程安装图解

毛细管空调系统介绍及施工过程安装图解一、毛细管空调系统简介毛细管空调系统原理:以PPR材料制成的毛细管网栅为主要传热装置,构成以冷热辐射为主要特征的供暖、供冷空调系统。

典型的毛细管空调系统的组成:1.冷热源;2.毛细管网栅;3.水循环管路系统(循环泵、板换);4.新风调湿系统;5.自控系统。

毛细管系统示意图毛细管辐射供冷及新风除湿系统二、毛细管空调系统的优越性1.高舒适度:以低温辐射方式供暖供冷,表面温度分布均匀,能实现最佳的舒适度;2.空气品质优良:新风量充足,在人体周围形成“空气湖”,无噪声,无明显吹风感;3.节省空间:占用空间少,便于房间布置;4.安装简便:毛细管安装简便、快捷,可满足各种场合要求;5.节能:夏日供水温度高于常规系统5~9℃,夏季低于常规系统10~20℃,可进步系统能效比,吻合节能请求。

热舒适性热舒适性是评判空调系统好坏的重要指标。

对各类方式的空调系统舒适性的查询拜访结果,毛细管系统是最惬意的。

制冷、制热本领:毛细管席60%的冷量是通过辐射形式进行传递,40%的冷量是通过对流方式进行传递。

毛细管席制冷能力受产品形式及安装方式的影响,可以和常规制冷机及锅炉组合使用,也可以与土壤热泵机组直接配套,与后者组合使用可达到最佳的节能效果。

毛细管辐射系统一旦安装完毕,无需任何维护费用。

温度、湿度、新风量自动调节:由于毛细管辐射供冷系统的传热特性,主要依靠毛细管表面的低温与室内助体、物体之间举行辐射、对流换热。

表面温度过低,室内空气含湿量高,会产生结露现象,招致室内装饰表面发霉,影响身体健康。

表面温度太高,不能有用地降温,带走房间冷负荷。

因此毛细管系统必须与温、湿度控制及新风系统密切配合,实现人体健康所需的温度、湿度、新风量的平衡(归纳为“衡温、衡湿、衡氧”)才能有效地发挥其优越性和效益。

温度、湿度控制:通过房间温控器和露点探测器,调治毛细管水系统进水温度(≥16℃);同时开启新风调湿系统,除去室内空气中多余水蒸气。

毛细管辐射式空调系统介绍及安装配合要求

毛细管辐射式空调系统介绍及安装配合要求

四、与精装专业的配合和要求
1、毛细管席吊顶安装与精装配合施工工序: 精装放线→边龙骨固定件及垫木安装→毛细主 管(PP-R管)安装→边龙骨安装→灯具吊顶开 洞或预留标记,补缝、防腐→毛细管席吊装→ 毛细管席铺装→毛细管席系统压力测试及保压 →毛细管席位置抹灰或石膏板封板。
四、与精装专业的配合和要求
毛细管辐射空调末端
专项介绍
一、毛细管辐射式空调系统简介
本项目空调末端系统是温度、湿度独立调节 的一种空调末端形式。由水系统(毛细管席、 PP-R主管)+新风系统(地板送风)组成。 1、毛细管系统承担室内显然负荷控制室内温度; 2、新风系统承担新风负荷及室内潜热负荷控制 室内湿度及二氧化碳的浓度。
一、毛细管辐射式空调系统简介
2、毛细管席墙面安装与精装配合施工工序: 墙面基面抹灰找平→装修放线及预留标记、边龙骨固 定件及垫木安装→毛细管席安装、系统压力测试及保 压→边龙骨安装→墙面抹灰及找平→墙饰面施工。 3、毛细管席在有防水层的墙面安装与精装配合施工 工序:墙面基面抹灰找平墙面防水层施工→精装放线 及预留标记→以下工序同上。
地面风管施工配合 毛细管铺装基面的配合
三、与机电专业的配合和要求
✓空调末端系统安装前,应与机电专业室内施工进行 协调,确定交叉施工的工序及方法,以避免因工序、 及施工方法不当造成的成品或半成品的损坏; ✓空调末端施工前,机电专业室内结构基面的预留、 预埋施工完毕,并进行验收,各装置、器具点位应正 确,避免返工,造成毛细管的损坏; ✓地面送风管施工前,需与机电专业地面管线进行综 合排布,避免交叉施工引起的损坏及返工。尤其需要 注意控制管线叠加的标高,以确保地面精装做法充足。
1、水系统
分集水器
PP-R主管
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
进入现场的毛细管模块和管件必须逐件进行外观检查,破损和不合格产品严禁使用。
材料运抵工地后,应用水压试压进行检漏试验(抽检)。
4ห้องสมุดไป่ตู้5毛细管系统安装
4.5.1概述
毛细管用于吊顶安装时,由于毛细管的充水少,吊顶的荷载不会增加很多,因此对一些吊顶的旧建筑物进行空调系统改造时,毛细管辐射顶板系统是最佳选择。将毛细管用于地板辐射或者墙面辐射时,可以先将毛细管用胶水、卡钉固定,然后用砂浆覆盖,由于毛细管模块非常接近表面,因此传热效率很高。供回水主管道可以在墙上开槽砌入。由于加热时,管内的流体温度仅为30度左右(最高不超过45度),不会损坏砂浆材料,毛细管的热力膨胀程度很小,均可被砂浆吸收。
露点传感器
安装在室内毛细管供水主管上的温度传感器,控制供水温度不低于设定的室内空气露点温度
3
3.1 材料的质量要求
管材必须符合国家的有关规定。
毛细管模块,管道管件宜采用聚丙烯材料制成,所有的部件之间通过热熔焊接或快速连接件连接,由聚丙烯和其它不同的材料连接时,要使用带密封圈的接头。
毛细管的管径细小,可以弯曲,因此适合各种形状的天花板。
4.5.2安装前的预留、预埋及标记:
在工作前,天花板的结构特点,安装方式要预先确定,需标记所有的模块尺寸及供水管安装方向以及不装毛细管模块的区域,例如建筑物内的墙体隔断,灯具的安装位置,以及露点监测器的安装位置等。
4.5.2.1毛细管系统安装对顶板、毛坯棚或吊顶的要求:
毛坯棚顶必须有一个坚固的表面,要能承受至少 20kg/M2 的荷载,当必须在吊顶上安装石膏顶板时,支撑件须能承受至少 30kg/M2 的荷载。
对于特殊尺寸的天花板也可根据用户订单量身定做。
4施工
4.1 施工特点:
(1)安装方式简易可靠(快速接口或热力焊接)。
(2)毛细管与天花可采用胶粘接、胶带粘接或卡钉连接等多种形式。
(3)毛细管自动排气。
(4)可很快修复破损。
4.2施工形式
(1)、干式做法:模块式(金属吊顶模块,石膏板吊顶模块),现场制作式(毛细管
1总则
1.1本规程适用于下列新建、扩建或改建的民用建筑
舒适性住宅楼、小区、别墅(群)等民用建筑
节能型多功能公用建筑
1.2 管道系统的设计、施工及验收符合现行国家标准《采暖通风与空气调节设计规范》及其他有关标准、规范或规定
2术语
毛细管辐射采暖和制冷
一种以空调热水或冷冻水为媒介,主要通过辐射的形式向室内空气散热或散冷,调节室内温度,满足房间热舒适性的空调末端形式
4.5毛细管系统安装……………………………………………………………………………8
4.6 毛细管热熔焊接要求………………………………………………………………………8
5调试
5.1 系统调试需具备的条件……………………………………………………………………9
5.2 调试前的检查………………………………………………………………………………9
当毛细管用于加热时,由于管道内的流体温度不超过45度,管道内不会产生结垢
系统无腐蚀。管道的材质应为非腐蚀性,材料可以为:塑料,不锈钢,紫铜,黄铜等。
安装工作时的环境温度不低于5度。
毛细管模块及管件必须避免受到紫外线的直接照射。
4.4施工前的准备工作
毛细管模块及连接件材质应符合设计要求,且管材、管件应具有质量检验部门的产品质量检验报告和生产厂的合格证。
当必须在吊顶上安装石膏顶板时,石膏板选用防水型。
4.5.2.2毛细管系统安装对尺寸的要求:
毛细管模块的尺寸宽度可以根据要求定制,不需要现场裁剪。
4.5.3 毛细管模块的安装和固定:
此工作宜在天花板、墙体、吊顶等安装、找平完成后进行
把毛细管模块放在石膏板吊顶上面做法:
要求毛细管紧贴石膏板,不留空隙,以免接触不良影响传热。把单个毛细管模块敷设于吊顶主龙骨下与副龙骨平行的位置,在主龙骨上粘贴保温材料:一是利于保护毛细管与龙骨的磨损;二是起到毛细管与龙骨的隔热作用,以免金属龙骨的结露。用尼龙扎带在毛细管的塑料卡子处绑扎在主龙骨上,注意毛细管不能超出副龙骨平面,否则石膏板无法安装。在安装毛细管过程中尽量避免毛细管与金属龙骨的接触,单块毛细管安装完成后,把整个房间的毛细管模块串联起来,然后进行试压,合格后封上石膏板。在封石膏板时,把毛细管与主龙骨固定的尼龙扎带剪断,使之与石膏板充分接触,并在毛细管上部覆盖离心玻璃棉,使毛细管的热量下传。
附图C 顶板抹灰埋管热量分析……………………………………………………………………16
附图D 毛细管地板辐射地板构造…………………………………………………………………17
附图E 毛细管地板采暖热量分析图………………………………………………………………18
附图F 毛细管的两种结构形式……………………………………………………………………19
固定在石膏板或金属吊顶表面)。
(2)、湿式做法:用导热型砂浆直接固定(天花板、墙体、地板)。
4.3施工要求
使用塑料的标准技术以及遵守塑料施工规范
由于毛细管的管径细小,管道内流体呈层流状态,气泡可随流体排出,即使毛细管垂直安装,也无需考虑排气问题,但管道送水主管道需要安装自动排气阀。
毛细管模块出厂前,需进行水压测试,试验压力为10Kg, 试验时间10分钟。
4施工
4.1 施工特点……………………………………………………………………………………5
4.2施工形式……………………………………………………………………………………5
4.3施工要求……………………………………………………………………………………5
4.4 施工前的准备工作…………………………………………………………………………6
毛细管空调系统施工规范
1总则………………………………………………………………………………………………2
2 术语………………………………………………………………………………………………3
3 材料………………………………………………………………………………………………4
3.1材料的质量要求……………………………………………………………………………4
附录2 毛细管系统特点……………………………………………………………………………13
附录3 毛细管系统投资分析 ………………………………………………………………………14
附图A 毛细管地板采暖温度随时间变化图………………………………………………………15
附图B 顶板抹灰埋管楼板构造……………………………………………………………………15
5.3 水系统的充水、清洗及排气………………………………………………………………10
5.4 设置各分区的流量调节……………………………………………………………………10
5.5 系统运行测试………………………………………………………………………………11
附录1 毛细管抹灰工艺 ……………………………………………………………………………12
