4、履约保证金及时缴纳,否则按照约定在第一笔工程款中扣除。
监理单位:监理合同还未签,请甲方抓紧。施工现场安全文明工作落实到位,也是能够突出施工单位形象的。专项施工方案总包抓紧上报。
7#楼剩余3根桩因工作面不平整7-1,7-2未完成,完成1根。
7#楼北侧地库0D轴计划10根完成2根。
7#楼北侧地库桩计划31根,未完成因桩机维修2天半及雷雨天气停工半天。
本周计划完成105根桩,实际完成79根。
下周计划:
4月30日至5月6日计划首开区及非首开区完成剩余95根桩。
现场存在问题及需要解决的问题:
力高澜湖花园工程例会会议纪要
编号:002
会议时间
2016.4.29
会议内容
工程第二次例会
主持
李镇泉
会议地点
国高地产会议室
参加人员
甲方、监理、施工单位、详见签到单
会议内容:力高澜湖花园工程,根据工程进展情况,有监理部主持周工地例会,协调解决影响工程各项问题、矛盾,会议主要内容建议如下;
一、各单位发言
桩机单位:本周完成情况:
1、5#楼周边地库桩及6#楼局部因5#楼周边临设影响计划临时调整。
5#楼周边地库桩完成8根桩;地库12轴至18轴,B轴至J轴范围完成25根。
6#楼计划完成5根实际完成12根。
地库L轴至U轴,19轴至22轴范围非首开区,C99#桩因地下障碍物爆桩未完成,其他9根完成。
7#楼东南侧及塔吊周边8根桩。
7S-D轴2根桩,7#塔吊4根。
纪要整理:江西省建筑工程建设监理有限公司
第七监理部
2016年2根,7#楼西侧场地不平整,桩机施工困难。
2、施工作业面狭窄,交插作业,道路不畅,首开区施工完毕后,东侧大门管桩运输困难。
3、4#施工作业面内场地障碍物需要及时清理为下一步做好施工准备。
总包单位:本周完成情况:
1、5#塔吊基础砼浇筑。
2、5#基础砖胎膜砌筑。
3、5#楼西侧垫层砼浇筑。
4、7#塔吊基础砼浇筑。
下周计划:
1、5#东侧垫层砼浇筑。
2、5#塔吊安装。
3、5#底板防水施工。
4、5#底板防水保护层施工。
5、5#底板钢筋绑扎。
甲方:1、4#楼5月6号前必须开始打桩,5月15号打完桩。1#、2#楼5月底必须完成反循环桩得施工。
2、砖胎膜的砌筑质量需要提高,集水井的位置与承台位置碰到了,施工单位遇到图纸问题及时跟甲方沟通确认,把有关的问题控制在事前。
监理例会纪要三篇
监理例会纪要三篇监理例会纪要一时间:2021年7月15日地点:工地办公室参会人员:监理工程师张先生、项目经理李先生、施工队长王先生会议主题:工程进度汇报及问题解决会议内容:1.项目经理李先生汇报了目前工程进展情况,包括已完成的工作和待完成的工作。
2.监理工程师张先生对目前施工过程中存在的问题进行了分析和解决方案的提出,包括材料质量问题、施工进度问题等。
3.施工队长王先生对监理工程师提出的问题解决方案进行了讨论和确认,并承诺尽快解决。
4.针对下一步工作,项目经理李先生提出了具体的计划和措施,要求施工队按照计划安排进行施工,确保工程质量和进度。
5.监理工程师张先生对下一步的监理工作提出了要求和建议,包括加强对施工质量的把控、加强安全管理等。
6.会议最后,参会人员就相关问题进行了讨论和交流,并达成了一致意见。
监理例会纪要二时间:2021年8月10日地点:现场办公室参会人员:监理工程师张先生、项目经理李先生、质量部门负责人王女士会议主题:质量问题汇报及解决方案会议内容:1.质量部门负责人王女士汇报了最近一段时间内发现的质量问题,包括材料质量不符合要求、施工质量不合格等。
2.监理工程师张先生对质量问题进行了分析和提出了解决方案,包括加强对材料的检查和验收、加强对施工过程中的监督等。
3.项目经理李先生对监理工程师提出的解决方案进行了讨论并提出了自己的建议,包括加强对施工队的管理和培训等。
4.参会人员就相关问题进行了深入的交流和讨论,达成了一致意见,并制定了具体的解决方案。
5.会议最后,各部门负责人表示将按照制定的方案积极推进相关工作,并确保工程质量和安全。
监理例会纪要三时间:2021年9月5日地点:现场办公室参会人员:监理工程师张先生、项目经理李先生、安全员王先生会议主题:安全问题汇报及解决方案会议内容:1.安全员王先生汇报了最近一段时间内发现的安全问题,包括施工现场存在的安全隐患、操作人员存在的安全问题等。
工程监理例会会议纪要(通用6篇)
工程监理例会会议纪要(通用6篇)在学习、工作、生活中,用到会议纪要的事务越来越多,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。
你所见过的会议纪要是什么样的呢?以下是小编收集整理的工程监理例会会议纪要,仅供参考,欢迎大家阅读。
工程监理例会会议纪要篇1时间:xxxx年xx月xx日上午xx:xx地点:教学楼工地会议室参加人员:建设单位:xxx、xxx监理单位:xxx、xxx施工单位:教学楼:xxx、xxx宿舍楼:xxx、xxx主持人:xxx一、施工单位汇报上周的进度完成情况和其他相关事宜,下周的进度计划工作安排。
教学楼:上周计划完成。
下周计划暖气排水管完成xx%,内墙粉刷完成xx%,外墙贴砖完成xx%,木门安装完成xx%。
宿舍楼:上周计划完成。
下周计划阳台卫生间防水保护层完成,外墙粉刷及贴砖完成xx%,走廊大理石完成,室内粉刷完成xx%,屋面挂瓦完成xx%。
二、监理单位1.工期非常紧,各施工单位抓紧时间组织施工人员,能提前施工的抓紧时间施工。
2.各施工单位加强安全文明教育,进入施工现场必须佩戴安全帽,发现未带安全帽现象,每次罚款xx元。
3.各施工单位注意成品保护和文明施工,做好各项成品保护措施,加强工人成品保护教育。
4.各施工单位加强工程质量检查,并严格按照图纸、规范、图集要求施工,要多检查,发现问题及时整改。
5.楼内临时用电禁止出现乱搭接现象,各施工单位对各自临时用电线路进行检查,两天内对乱搭接现象进行整改,如再出现对其单位进行xxx元罚款。
三、建设单位1.楼内禁止随地大小便,施工单位加强施工人员文明施工教育,并采取相应措施,杜绝出现随地大小便现象;宿舍楼内发现随地小便现象,对其项目部罚款xxx元。
2.xx学生xx月xx日开学,要求教学楼工程xx月xx日交工,宿舍楼工程xx月xx日交工,xx月xx日开始向教学楼内搬桌椅,xx月xx日向宿舍楼内搬床柜,到时给工程施工造成影响由施工方自行承担。
工程监理例会会议纪要
工程监理例会会议纪要日期:XXXX年XX月XX日时间:上午10:00地点:XXX办公室参会人员:- XXX(总工程师)- XXX(工程监理)- XXX(施工方代表)- XXX(设计方代表)会议议程:1. 项目进展情况汇报2. 问题讨论及解决方案3. 下一阶段工作计划讨论4. 其他事项会议纪要:1. XXX总工程师首先汇报了项目的整体进展情况,明确了当前已完成的工作和存在的问题。
大家对项目的整体进展感到满意,同时也对一些问题提出了改进建议。
2. 在问题讨论环节,与会人员一起讨论了以下几个主要问题:- xxx问题:XXX施工方代表汇报了一个施工过程中遇到的问题,并提出了解决方案。
大家针对该问题进行了讨论,并一致认为该解决方案可行。
经过协商,决定在下一工期进行处理。
- xxx问题:XXX设计方代表汇报了一个设计方面的问题,并提出了改进方案。
大家认为该问题需要进一步调研和讨论,决定将该问题列为下一次例会的重点讨论内容。
3. 在下一阶段工作计划讨论环节,各方代表针对项目的下一步工作提出了自己的意见和建议。
通过集体讨论和协商,确定了下一阶段的工作计划,并明确了各方责任和时间节点。
4. 其他事项:- XXX总工程师对大家的辛勤工作表示了感谢,并提醒大家密切关注项目进展,及时沟通协调,并遵守相关规定和标准。
- XXX工程监理将根据讨论结果和工作计划,及时向相关部门和单位进行通报和沟通,并进行必要的协调和监督。
会议记录由XXX工程监理拟定,经与会人员确认后成为正式纪要,以便后续工作参考。

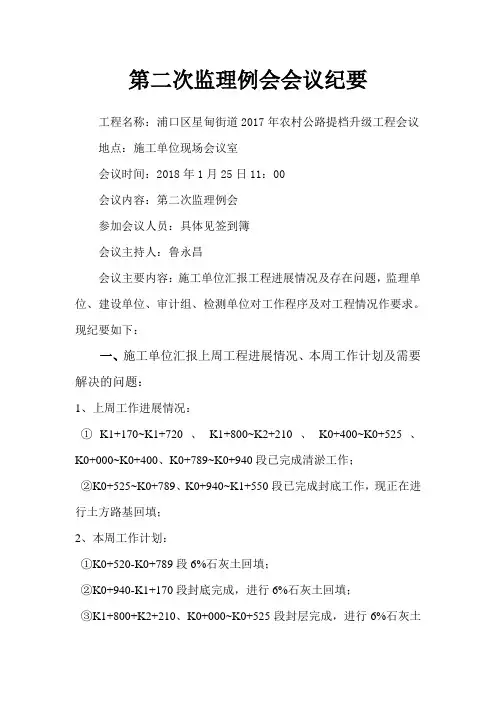

第二次监理例会会议纪要
第二次监理例会会议纪要工程名称:浦口区星甸街道2017年农村公路提档升级工程会议地点:施工单位现场会议室会议时间:2018年1月25日11:00会议内容:第二次监理例会参加会议人员:具体见签到簿会议主持人:鲁永昌会议主要内容:施工单位汇报工程进展情况及存在问题,监理单位、建设单位、审计组、检测单位对工作程序及对工程情况作要求。
现纪要如下:一、施工单位汇报上周工程进展情况、本周工作计划及需要解决的问题:1、上周工作进展情况:①K1+170~K1+720、K1+800~K2+210、K0+400~K0+525、K0+000~K0+400、K0+789~K0+940段已完成清淤工作;②K0+525~K0+789、K0+940~K1+550段已完成封底工作,现正在进行土方路基回填;2、本周工作计划:①K0+520-K0+789段6%石灰土回填;②K0+940-K1+170段封底完成,进行6%石灰土回填;③K1+800+K2+210、K0+000~K0+525段封层完成,进行6%石灰土回填;④K2+210~K2+342段鱼塘于2018年2月6日交付施工,2月7日开始清淤,计划2月10日完成清淤,并开始回填;3、存在问题及建议;①道路沿线尚有部分树木(261棵)未砍伐,已影响下步施工;二、监理部就前阶段工作对施工单位作评述:鲁永昌:①下周三上报图纸会审记录;②对已完成的清淤工作量(于2月10日)上报清淤签证相关资料;③对沟塘回填土层位进行控制;④对东西沟塘2月15日之前回填到出地下水位高度;⑤路基边坡不得出现亏坡,对于新老路基搭接处必须挖台阶掺灰作处理,保证路基宽度达到设计要求;⑥该工程的内业资料,检测台帐尽快完善;苏爱冲:①布设土工格栅搭接长度达到规范要求;②K1+800~K2+200段2月1日清淤结束到现在未对该段进行石灰土填筑,要求施工单位尽快施工;③K1+550~幸福村泵站段2月27日清淤结束未对该段进行石灰土填筑,要求施工单位尽快填筑;④K1+170~K1+550段封层土以上未旋耕,表面渗水较严重,要求施工单位尽快对该段进行处理;三、检测单位要求施工单位每次报验填写委托单(必须有监理单位见证章),自检报告或者检测原始记录带至报验段落;四、审计单位要求施工单位签证资料尽快上报,图纸会审会议纪要提供一份,清淤后CAD电子档提供一份;南京东部路桥工程有限公司浦口区星甸街道2017年农村公路提档升级工程驻地监理部二0一八年二月二十五日。
监理例会会议纪要范文3篇
监理例会会议纪要范文3篇会议地点:XX宾馆X号会议室,会议时间:XXXX年XX月XX日上午9:30,主持人:XXX,参加人员包括筹建处XXX、总监办XXX、安全监理工程师XXX、各驻地办安全监理工程师和各施工单位安全部长。
会议议程包括各驻地办及各施工单位对近期安全工作情况评述、总监办对各参建单位在安全工作方面提出要求和筹建处领导发言。
在会议中,各驻地办安全监理工程师和各合同段安全负责人对近期安全工作进行了总结汇报,主要包括各驻地办及所辖施工单位近期安全工作开展情况及下一步计划等。
总监办对近期安全工作提出了以下要求:近期检查当中存在问题的整改、对各种安全文件的落实、X季到来,切实做好XX及XX工作、内业资料的完善及现场安全的重点监控、加强工人住宿生活条件改善及现场临时用电的规范使用、安全生产台帐等。
最后,筹建处X工为今后的安全工作提出了建议和要求。
安全生产台帐是反映一个单位安全生产管理的整体情况的资料记录,其作用主要表现在以下几个方面:在台帐资料的记录、整理和积累过程中起到自我督促、强化安全生产管理的作用;对单位和安全管理人员起到了自我保护的作用。
安全生产台帐一般包括安全生产机构设置的文件、安全宣传教育培训、研究、活动资料、安全会议记录、花名册、新工人三级教育、机械、电气等设备管理资料、安全技术交底资料、安全设施和劳保用品购买、发放登记台帐等内容。
因此,在日常的安全工作中,各参建单位应该在做到精、准、细、严上多做文章,对于安全工作做到细致,针对存在的问题进行整改。
同时,要认真研究各种安全文件,并将其传达到相关人员,加强工人住宿生活条件改善及现场临时用电的规范使用,完善内业资料及现场安全的重点监控。
最后,建立完善的安全生产台帐,以便反映单位安全生产管理的整体情况。
本项目的第一次监理例会在驻地顺利召开。
开工初期,监理工作任务重、难度大,但我们应该充满信心,努力搞好各自的监理工作,为业主和新疆人民交上一份满意的答卷。
工程监理例会会议纪要(5篇)
工程监理例会会议纪要(5篇)工程监理例会会议纪要1一、监理依据:相关法律法规和规定性文件。
工程建设监理标准。
设计图纸。
施工承包合同、监理委托合同。
相关的标准或标准。
二、监理单位职责:监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调,文明施工和平安生产管理。
三、主要工作内容:1、审核施工单位的各项资质证明文件。
2、审核施工单位的施工组织设计或施工方案。
深化各项施工方案。
3、原材料、成品、半成品机构配件的检查验收、见证工作。
4、隐蔽工程的检查验收及工序质量验收。
5、分局部项工程的检查验收。
6、技术资料的检查签认,协助参见单位的备案工作。
7、文明施工及平安生产管理。
8、工程量审核及工程款支付的签认。
9、在建设单位的组织下,合同勘察、设计、施工单位进行单位工程的竣工验收。
10、监督检查施工单位保修方案的执行。
四、主要工作手段:1、工程例会、监理例会制度、建立沟通机制。
2、通过现场巡视、平行检查、旁站等监理手段加强质量、进度控制。
3、监理检查各种方案的执行情况。
4、监理通知单。
5、暂停工指令:工程中出现以下情况之一,监理单位有权下发停工指令。
(1) 工程中使用未经检查和验收不合格的材料。
(2) 隐蔽工程未经验收或验收不合格而擅自隐蔽者。
(3) 工程中出现质量缺陷未经整改或整改不合格而进入下一道工序者。
(4) 施工中出现质量下降趋势且未采取有效措施者。
(5) 施工进度严重滞后且未采取有效措施者。
五、监理单位的工作程序和要求:(一)、开工前的准备工作1、收集有关资料施工单位的有关质料:施工企业资质证书、营业执照、注册号国家企业等级证、信用等级证书企业法人证书质量体系认证证书施工单位提供的试验室资质证书工程工程管理人员资质证书(工程经理、施工员、技术员、质检员、取样员、平安员。
特殊工种操作人员证书、电工、电焊工等)施工组织设计(施工方案)包括施工机械名称、规格、型号性能及技术质量监督局年间证书。
2、针对工程施工的准备工作施工组织设计(方案)报审:施工组织设计(方案)时,填写施工组织设计报审表,监理单位审核后签认确认,做为施工的主要依据,不得擅自更改。
监理例会会议纪要15篇
监理例会会议纪要监理例会会议纪要15篇在学习、工作生活中,越来越多人会去使用会议纪要,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。
你所接触过的会议纪要都是什么样子的呢?以下是小编为大家整理的监理例会会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。
监理例会会议纪要1会议地点:标(工程有限公司)项目部会议室会议时间:20xx年3月7日下午3:00主持人:安全环保部部长:参加人员:弘阳公司质监处领导安全专家、及各驻地办安全监理工程师,各施工单位安全经理、安全部安全部长。
(共人)一、二月份安全工作开展情况二月份,随着节后各项工程逐渐进入正常化,现场安全管理工作也逐步深入开展。
本月开展的安全监理工作如下:1、与各驻地办、各施工单位签订了20xx年度安全生产和保通安全管理目标责任书。
2、2月17日至24日依据的文件要求,第二总监办安保部对各标段开展了专项检查。
3、为切实做好全国大会期间信访稳定工作,我单位按文件要求成立了领导小组,实行了日报告制度。
做到了发现信访苗头,及早处理,坚决防止种类将信访事件的发生。
4、继续加强了安全生产费用计量的管理和安全生产费用的使用。
要求TJ-10~TJ-17项目部按文件的要求,尽快申报计量资料。
二、安全工作存在的问题TJ10—TJ17标的安全工作形势,总体情况较好。
但是安全管理工作中也暴露出许多问题:1、个别项目部领导对安全工作重视不够:有只抓生产不管安全的苗头,思想上认为是安全部门或者说是搞安全工作人员的事,或者说口头上重视、思想上忽视、行动上轻视,对本单位存在的安全隐患不知情。
2、对安全工作抱有侥幸心理:施工单位从业人员中部分人认为过分要求安全是吹毛求疵,影响施工进度,对安全隐患视而不见。
3、安全工作执行力度差:设置的安全管理机构流于形式,有制度不落实,或者落实力度不够;4、从事安全工作的人业务水平低:专职安全人员不到位、不稳定、不尽责、不作为;安全管理人员配备不足(持证率不高):工作能力不强、业务水平不差,月报内容阐述无层次、内容假大空、月报上报不按时。
监理例会纪要范本(优秀范文5篇)
监理例会纪要范本(优秀范文5篇)第一篇:监理例会纪要范本文件编号JLLH2014052403工程监理例会会议纪要开会时间:2014年5月24日9:00-11:00 星期六开会地点:甲方办公室会议内容:工程质量、工程进度、安全文明施工等问题。
参加会议人员:甲方代表、项目经理,项目副经理,总工,总工长,质安员,监理人员。
会议主持人:一、监理单位发言:监理单位:河南泛安监理公司 1、9#、11#、14#楼基础垫层报告。
2、商品混凝土资料手续不全,应尽快落实到位。
3、塔吊报验手续不全,资料手续不全,特种操作人员证件尽快上报4、施工现场管理不到位,现场管理人员应责任到人,并且尽快上报各负责人员名单和联系方式5、施工进度缓慢,施工方应查找原因,加快施工进度,同时保证施工质量。
6、现场施工施工人员质量意识不强,需要进一步将强质量意识,保证工程质量。
7、施工企业资质上报尽快进行8、施工现场标志牌应尽快安装,加强工人安全教育,施工现场不准穿拖鞋,短裤进入现场,现场施工人员施工期间严禁喝酒,喝酒后严禁进入施工现场,如发现施工人眼饮酒后进入现场作业的,无论何种原因,我单位将重罚,绝不姑息。
9、监理单位下达的监理通知单应在规定时间内回复。
二、建设单位发言建设单位:辉县市开元房地产有限公司1、施工方下周例会前上报周计划表和月计划表2、施工过程中发现有施工单位人员有不听监理人员的将处以罚款3、混凝土试块必须现场取样,如有发现搅拌站带试块进入施工现场的,不论何种原因,将重罚。
4、混凝土浇筑现场必须有管理人员看守5、筏板混凝土工程必须上报专项施工方案,严格按照施工方案施工。
6、混凝土必须振捣到位,振捣不到位造成的质量问题将重罚。
7、防水材料必须报验甲方和监理单位验收合格后方可使用,施工方应提供防水材料生产厂家和防水施工单位的资质,施工人员证件必须齐全。
三、施工单位发言:施工单位:林州市建筑工程有限公司1、严格按照有关规范施工,提高工程质量,加快施工进度。
工程监理例会会议纪要范文3篇
工程监理例会会议纪要范文3篇会议纪要一时间: 2021年9月1日地点: X市XX工地主持人:监理工程师A与会人员:监理工程师A、施工单位代表B、业主代表C会议内容:1. 本工地工程进度存在一些问题,施工单位应根据合同要求加快进度,监理工程师将定期进行检查。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的二次结构施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师A进行总结,大家一致认可。
会议纪要二时间: 2021年10月5日地点: Y市YY工地主持人:监理工程师D与会人员:监理工程师D、施工单位代表E、设计单位代表F会议内容:1. 本工地目前出现了图纸与实际施工情况不符的问题,设计单位应及时调整设计,施工单位应按照新图纸进行施工。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的一次结构施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师D进行总结,大家一致认可。
会议纪要三时间: 2021年12月1日地点: Z市ZZ工地主持人:监理工程师G与会人员:监理工程师G、施工单位代表H、业主代表I会议内容:1. 本工地部分节点质量出现了问题,施工单位应及时整改,监理工程师将定期抽查。
2. 对本工地施工现场安全问题进行了讨论,要求施工单位更加重视施工安全措施。
3. 实地查看了本工地的安装工程施工情况,对施工单位在施工中出现的问题提出了指导意见,并要求其按照相关质量标准进行施工。
4. 上述内容由监理工程师G进行总结,大家一致认可。
第二次监理例会监理例会纪要
工程名称:都市华府A#商业楼编号:02
例会时间
2018年7月31日
例会地点
都市华府项目部会议室
参加人员
(签到表附后)
建设单位:向尚
监理单位:吴兆文曹中山谭鼎
施工单位:张建军陈韬周珈禾谭远航
审计单位:
主持人
吴兆文
记录整理
谭鼎
会议内容:
本次例会由总监理工程师吴兆文主持,会前吴工要求参建各方落实执行例会制度,遵守会议纪律。具体内容如下:
二、监理单位提出以下工作要求:
1、每月及时统计工程量,编制施工月报,汇报工程进度,对于各项进场原材料、构配件、设备等做好台账记录。
2、严格落实“三检制”,自检完成后再进行报验,加强现场管理,遵守设计及规范要求,保障质量管理体系。
3、做好安全文明施工,施工现场余土采用密目网遮盖,入施工现场的砂石采取入库入池并采取遮盖措施,堆放到位,施工现场安全雾炮等降尘措施,扬尘防治按规定处理到位;须对场内运输通道进行硬化,采取降尘措施,开挖面裸土及临时堆放余土进行覆盖。
注:本会议纪要共3页,与会单位各一份,城建档案管理机构一份。
6、建设单位应配备专职现场管理人员,设置工程管理机制,落实现场管理体系,建立好与各监督部门的联系。
7、施工单位应制定分部分项工程验收计划,及时通知各单位验收,避免延误工期。
三、建设单位的相关意见及要求:
1、工程进度需要加快,做好各班组技术交底,保证流水作业衔接到位,尽早进入装修阶段。
2、保证施工安全,做好安全防护措施,保障安全文明施工,不得出现安全事故。
4、保证安全施工,做好防暑降温,准备好各类防暑药品;施工人员杜绝不戴安全帽、安全带,不得拖鞋、赤膊、短衣入场,不得现场吸烟,做到安全施工、文明作业;落实三级安全教育制度,每周开展安全教育活动,并有文字、影像资料记录。
