成都市地铁4号线中国中铁冬季施工专项方案中铁一局集团建筑安装工程有限公司成都地铁4号线机电安装与设备区装修C标项目经理部2015.10冬季施工方案冬季施工即将来临,依据国家现行规范、规程、标准并结合本项目具体情况,制定本方案。

以项目部指定的冬季施工方案作为指导,确保冬季施工正常进行生产,不受冬季低气温的影响。

在编制方案中,重点落实了冬季施工管理体系的确立、天气预报、冬季施工材料准备、工程技术措施、冬季施工安全管理、冬季施工安全检查。

一、冬季施工管理体系为了加强冬季施工的领导,配合公司冬季施工管理监理现场冬季施工管理体系:1、工现场成立安装冬季施工领导小组,人员组成如下:组长:成员:气象预报员:2、由气象预报员针对施工期间的天状况与公司、气象部门进行联系,及时通报冬季施工期间的天气情况。

二、冬季施工准备措施1、做好天气预报工作本工程由X X X负责每日收听天气预报情况,经常与气象部门、公司有关部门联系,手机气象预报资料,并及时与土建装饰工程劳务分包队联系,并向有关领导汇报,掌握了解诶诶诶额亲戚内的天气变化,以便采取必要的防护措施,防止韩流等灾害性天气突然袭击造成损失。

2、落实各级施工安全责任现场各专业施工技术管理人员、实验人员、班组长及所有施工人员明确各自的责任,并认真贯彻落实冬季施工安全措施。

3、做好安全技术交底在每个分部分项工程施工前,由各技术负责人箱施工班组做出详细书面交底,交底内容包括冬季施工技术措施、安全措施、各种自检及各种安装工程中所使用的打压泵、切割机、弯管机、套丝机、电气焊等专业设备的安全知识,并在施工中监督落实。

4、加强施工质量的检查各安装分项现场负责人及专业质检人员要认真检查安装工程冬季施工措施的执行情况。

项目技术负责人、班组长要根据施工验收规范及操作规程做好自检、护肩、交接检,并认真做好各项检查的原始记录。

5、做好冬季施工检查施工人员的宿舍、仓科、加工棚等历史设施工程在冬季施工前进行全面检查及维修,保证不塌陷、不漏水、补给水,并加强相应的保温措施,冬季施工所需要的材料及设备应在冬季施工开始前准备齐,妥善存储在仓库内。

地铁工程冬季施工方案

地铁工程冬季施工方案

地铁工程冬季施工方案第一章、冬季施工总体部署一、掌握施工所在地区气象资料根据建筑工程冬期施工规程的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

根据江苏省各气象站平均气温统计苏州地区平均气温为-0.1℃~4.7℃。

项目部安排计划调度员每天搜集天气情况并公示,是否达到冬季施工要求,根据天气情况按照方案具体落实。

二、冬期施工准备工作A设备:铲车、铁锹B保温及档风材料:草帘、席、油毡、草绳、锯末、厚缝布C化学附加剂:抗冻剂、早强剂、阻锈剂、减水剂及复合剂D测温用具:温度计E劳动保温用品:棉大衣、手套、防滑靴三、施工现场准备工作1、施工现场做好清理,易燃物品应放在远离锅炉的上风向,并集中堆放妥善保管。

2、施工现场道路在冬季施工前进行必要平整,积水的坑洼处要填好。

3、做好水龙头、消火栓、管道的保温防冻,上水管道的埋设浓度不应小于80cm。

4、施工现场应准备好为混凝土、砂浆、试块养护用的标准养护室(箱)。

四、生活上的准备工作1、宿舍、办公室等生活用房应在冬季施工前进行检修好,装好冬季取暖设备。

2、食堂、厨房应提前做好饭菜的保温设备,冬季让职工吃到热饭热菜。

3、物资储备根据冬季施工所用的各种材料、编制计划、组织材料进场存放和保管。

五、施工管理方面工作1、生产计划安排方面凡不利于冬季施工的分部分项工程项目应尽量安排在初冬或冬末施工,例如:主体结构的施工。

已竣工的工程未交付使用前派专人负责,经常检查维护防止受冻。

2、技术管理方面A项目部的技术人员应学习、审查图纸,对不适宜冬季施工的分项工程,提早与设计院和甲方商量,提出合理的建议。

B现场施工人员要认真贯彻执行冬季施工方案,冬季施工规程及施工验收规范中有关冬季施工的规定。

C凡在昼夜的室外平均气温连接五昼夜低于+5℃和最低气温低于-3℃时,应按冬季施工各项要求进行施工。

D项目部应进行大气测量工作,并注意当天的天气预报。

天津地铁5号线土建施工第R5段冬季施工方案

天津地铁5号线土建施工第R5段冬季施工方案

目录一、编制依据 (2)二、编制原则 (2)三、工程概况 (3)四、工程地质情况及水文地质情况 (3)4.1、工程地质情况 (3)4.2、水文地质条件 (6)五、冬季施工情况 (7)5.1、自然环境 (7)5.2、冬季施工组织管理机构 (7)六、冬季施工措施总体概述 (8)七、钢筋、混凝土冬季施工具体措施 (8)7.1、钢筋冬季施工具体措施 (8)7.2、混凝土冬季施工具体措施 (9)7.3、混凝土的运输 (10)7.4、混凝土的浇筑 (10)7.5、混凝土的养护 (10)八、机械设备冬季防护措施 (10)九、质量保证措施: (11)十、安全措施 (12)十一、冬期施工管理 (12)天津地铁5号线土建施工第R5段冬季施工方案一、编制依据1、《天津地铁5号线区间明挖段围护结构施工图》2、《天津地铁5号线双街停车场站场与路基施工图》3、《天津地铁5号线运用联合库基础施工图纸》4、《天津地铁5号线综合楼基础施工图》5、《建筑工程冬期施工规程》JGJ/T104—20116《混凝土外加剂应用技术规范》GB50119—2013二、编制原则1、根据天津市地铁有限公司关于天津地铁五号线工程的总体工期要求,确定施工工期;以确保工期并适当提前为原则,安排施工进度计划。

2、充分领会设计意图,结合天津地铁五号双街停车场工程的特点,采用科学合理、技术先进、经济适用的施工方案,按照地铁建设的质量、工期、安全等各项要求,完成本标段工程的建设。

3、确保方案安全可行;技术方案针对性强、操作性强;施工方案经济、合理。

坚持技术先进性、科学合理性、经济实用性与实际相结合。

根据工程地质、水文地质、地下管线、周边环境及工期要求等条件选择具有实用性的施工方案和机具设备.4、突出重点、兼顾一般。

确定一部分重点工程,并单独编制施工专项方案,作为土建施工的难点来对待。

5、以确保安全生产、文明施工为原则制定各项措施,严格执行操作规程。

以确保质量为目标,选择专业化的施工队伍,配合配套的机械设备,采用先进、合理的施工方案.6、以紧凑合理、尽量减少施工用地同时兼顾有利于生产、方便生活为目标进行施工总平面布置。

地铁盾构冬季施工方案

地铁盾构冬季施工方案

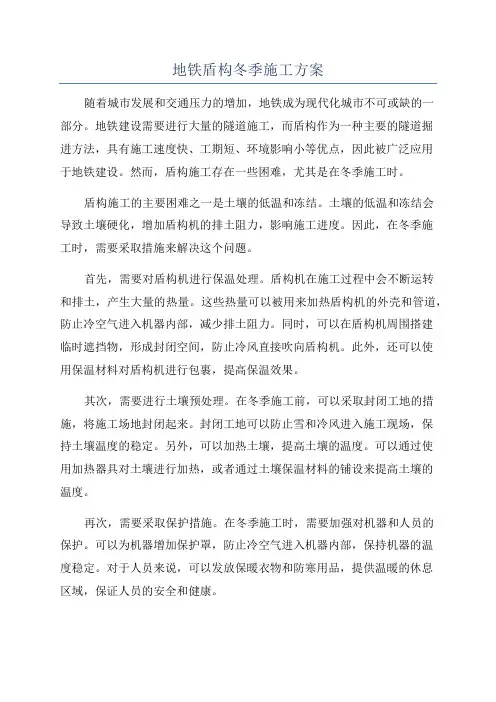

地铁盾构冬季施工方案随着城市发展和交通压力的增加,地铁成为现代化城市不可或缺的一部分。

地铁建设需要进行大量的隧道施工,而盾构作为一种主要的隧道掘进方法,具有施工速度快、工期短、环境影响小等优点,因此被广泛应用于地铁建设。

然而,盾构施工存在一些困难,尤其是在冬季施工时。

盾构施工的主要困难之一是土壤的低温和冻结。

土壤的低温和冻结会导致土壤硬化,增加盾构机的排土阻力,影响施工进度。

因此,在冬季施工时,需要采取措施来解决这个问题。

首先,需要对盾构机进行保温处理。

盾构机在施工过程中会不断运转和排土,产生大量的热量。

这些热量可以被用来加热盾构机的外壳和管道,防止冷空气进入机器内部,减少排土阻力。

同时,可以在盾构机周围搭建临时遮挡物,形成封闭空间,防止冷风直接吹向盾构机。

此外,还可以使用保温材料对盾构机进行包裹,提高保温效果。

其次,需要进行土壤预处理。

在冬季施工前,可以采取封闭工地的措施,将施工场地封闭起来。

封闭工地可以防止雪和冷风进入施工现场,保持土壤温度的稳定。

另外,可以加热土壤,提高土壤的温度。

可以通过使用加热器具对土壤进行加热,或者通过土壤保温材料的铺设来提高土壤的温度。

再次,需要采取保护措施。

在冬季施工时,需要加强对机器和人员的保护。

可以为机器增加保护罩,防止冷空气进入机器内部,保持机器的温度稳定。

对于人员来说,可以发放保暖衣物和防寒用品,提供温暖的休息区域,保证人员的安全和健康。

最后,需要加强施工管理。

在冬季施工时,由于天气变化和施工条件的限制,施工进度可能会受到一定的影响。

因此,需要严格控制施工进度,科学安排施工任务和人员配备。

需要加强施工现场的管理和监督,确保施工质量和安全。

综上所述,地铁盾构冬季施工方案包括盾构机的保温处理、土壤的预处理、保护措施和施工管理。

通过这些措施,可以有效解决冬季施工中土壤的低温和冻结问题,保证施工的顺利进行。

同时,还需根据具体的施工条件和需求,制定相应的施工方案和应急预案,以应对可能出现的问题和突发情况。

地铁车站冬季施工方案

地铁车站冬季施工方案

冬季施工措施根据“建筑工程冬期施工规程”(JGJ104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

充分利用冬季进行施工,是缩短工期、提高劳动效益和经济效益的重要环节。

为保证冬季施工人员安全及确保冬季施工任务的顺利进行,结合北京地区气候特点及我单位以往的工程施工经验,特制定本冬季施工措施。

一、工程概况线路起始于东头K12+终止于K14+,包括一站一区间车站为关庄站。

区间线路总长,其中区间风井中心里程为K13+。

车站主体长度为143.9m,宽20.7m,为三层岛式车站,采用明挖法施工。

二、冬季施工措施1、冬季施工的管理目标根据本标段工程的特点,冬季施工期间的工程管理目标主要为以下几点:(1)是要认真做好冬季施工准备工作,编好技术措施,搞好人员培训,组织好物资供应;(2)是积极开展冬季施工工程质量检查与评定工作,奖优罚劣;(3)是认真抓好冬季施工检查工作,建立一整套冬季施工质量保证体系;(4)是要加强对冬季施工外加剂的产品认证与应用管理。

2、冬季施工的准备工作⑴技术准备:冬季的施工组织安排要进行充分的优化组合,对于施工中可能发生的问题或灾害要有充分的对策,冬期针对工程特点和工期要求,加强对民工、职工的教育管理,充分收集及掌握北京地区的气象及水文资料,并与气象部门联系,及时获得有关的天气预报资料。

准备充足的应急物资让预案组织工作在冬季施工中得到实施,不至于对工程造成较大的损失。

⑵组织准备:项目部成立以项目总工为组长,项目经理、项目书记为副组长,组员由各业务部门、各施工队伍的主管参加的冬季预防小组。

冬季施工要采取相应措施,制定出有针对性的技术措施,确定合理的工程施工方案,建立与落实冬季施工质量保证体系,将技术管理人员配备到位,严格执行质量技术标准,确保各个环节在施工质量上都能得到保证。

冬季的重点放在车站主体、出入口明挖基坑工程和混凝土的灌注,对基坑施工中易出现的土方塌陷,护坡塌方,孔桩灌注等要采取有效措施。

地铁车站冬季施工方案

地铁车站冬季施工方案

地铁车站冬季施工方案
一、前言
随着城市交通的发展,地铁车站在城市交通中扮演着重要的角色。

然而,冬季
的低温和恶劣天气给地铁车站的施工工作带来了一定的挑战。

为了保障地铁车站的正常运行和施工工作的顺利进行,制定一套科学合理的冬季施工方案显得尤为重要。

二、冬季施工环境分析
1. 气温低
冬季气温普遍较低,可能会对施工人员和设备造成影响。

2. 多雨雪天气
冬季多为雨雪天气,可能会影响地铁车站的正常施工。

3. 地铁车站内部保温情况
地铁车站内部保温情况影响施工效率和施工质量。

三、冬季施工方案制定
1. 施工时间安排
在冬季天气较好的时段进行施工,避免恶劣天气对施工造成影响。

2. 人员防寒措施
为施工人员提供必要的防寒措施,保证他们在寒冷的环境中能正常作业。

3. 设备保养
加强对施工设备的保养和维护,确保设备在低温环境下能够正常运行。

4. 冬季施工标准化管理
建立冬季施工标准化管理制度,明确责任分工,保证施工质量和进度。

四、冬季施工方案实施
1. 严格执行施工方案
施工人员严格按照冬季施工方案执行,确保施工按计划进行。

2. 加强监督检查
加强对施工过程的监督检查,及时发现问题并及时处理。

3. 提高应急响应能力
建立健全的应急响应机制,确保在遇到意外情况时能够迅速有效地处理。

五、总结
冬季施工是一项复杂的工作,需要全面的准备和科学的管理。

只有制定一套全面的施工方案,才能保证地铁车站在冬季正常施工并保障乘客的出行安全。

地铁工程冬季施工措施

地铁工程冬季施工措施

地铁工程冬季施工措施一、钢筋工程冬季施工保证措施1、原材料质量控制钢筋和预应力筋存放于室内或进行严密覆盖,选择低温韧性良好的焊条。

钢筋和预应力筋加工在棚内进行,加工棚三面用墙板封闭挡风(迎风面必须封闭)。

钢筋闪光对焊在室内进行,环境温度不低于0℃,焊毕后的钢筋待完全冷却后才能运往室外。

钢筋采用电弧焊焊接时,有防雪防风及保温措施,焊接后的接头严禁立即接触冰雪。

2、在气温低于0℃条件下焊接钢筋,安排在室内进行。

如必须在室外进行,其环境温度不低于-10℃,风力超过3级时设挡风措施。

3、施工现场遇雨雪天气严禁进行室外焊接作业,保证钢筋焊接安全质量。

二、同条件养护试件制作冬期施工的混凝土除按规定制作标准混凝土试件外,尚应根据养护、拆模和承受荷载的需要,增加与结构同条件养护的施工试件不少于2~3组。

同条件养护试件的养护条件必须与结构物的养护条件完全一致。

三、其他质量保证措施1、成立冬季施工工程质量专检小组,由技术负责人牵头,质检员带领相关管理人员负责实施。

2、设专人(调度)及时与气象局联系,掌握天气动态。

只有确保2~3天好天气时再进行大方量混凝土施工。

3、测量工作做到每个施工控制点有放样必复核,保证定位准确。

及时检测仪器,保证低温下正常工作。

4、成立温度测控小组,定期观测混凝土各环节温度,对混凝土温度进行动态控制,并做好记录。

5、做好施工过程责任档案记录、交接检查记录。

6、完善责任体系,将责任细化、明确到作业班组和作业人身上。

7、物资部门保证施工期间机械正常运转,不能因机械故障出质量隐患。

四、地下连续墙混凝土浇筑连续性质量保证措施1、钢筋笼安装到位后应及时灌注混凝土,时间间隔不能超过4小时;2、混凝土初灌量要保证埋管深度不小于0.5m,灌注过程中,相邻两导管混凝土高差不应大于0.5m。

3、混凝土要均匀连续浇灌,浇注上升速度不小于2m/h,因故中断不得超过30min。

4、混凝土灌注要做好灌注记录,勤测混凝土上升液面,记录混凝土上升高度和灌注量的关系,推算墙体质量;记录好拆导管数量和未拆数量防止导管拔出灌注混凝土面。

地铁项目冬季施工方案

地铁项目冬季施工方案

地铁项目冬季施工方案一、背景介绍地铁项目在建设过程中,施工季节是一个重要的考量因素,冬季施工存在着一定的挑战。

本文将针对地铁项目冬季施工提出相应的方案。

二、冬季施工的挑战与问题1.低温冻结:冬季气温低,容易导致水管冻裂等问题。

2.雪灾:可能造成工地交通受阻、施工设备受损等情况。

3.施工速度受限:冬季天短气冷,施工进度受到影响。

三、冬季施工方案建议1. 施工前期准备•设施保障:保障施工现场加热设备、清雪工具等设施的准备。

•物资准备:提前储备足够的防冻材料和施工物资。

2. 安全措施•道路清扫:及时清理施工路线上的积雪,确保施工交通畅通。

•防寒保暖:为施工人员提供保暖设备,确保工人安全和舒适。

3. 施工技术•全面防冻:采用加热设备或保温措施,防止管道和机械设备被冻结。

•科学安排工期:根据天气情况合理安排施工计划,提高施工效率。

4. 紧急预案•应急救援预案:建立完善的应急预案,应对突发天气等情况。

•信息通讯畅通:确保施工现场与应急指挥中心的畅通沟通。

四、冬季施工效果评估通过采用上述的冬季施工方案,可以有效应对低温、雪灾等挑战,保障地铁项目的顺利进行。

同时,对施工效果进行评估,及时总结经验,为未来项目施工提供参考。

五、结论地铁项目冬季施工具有挑战,但通过科学的方案准备和技术应对,可以有效降低风险,确保施工质量和进度。

各相关部门和施工单位应密切合作,共同应对冬季施工带来的各种问题,确保地铁项目按时完成。

以上为地铁项目冬季施工方案,希望能为相关工作提供一定的参考和帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制说明1.1编制依据1、苏州市轨道交通4号线工程施工设计;2、苏州市轨道交通4号线施工合同文件;3、有关施工技术规范、规程、标准;4、我单位多年从事铁路、轨道交通、市政等工程的施工经验;5、根据苏州市气象信息气候状况。

1.2编制原则1、严格执行国家及苏州市政府所制订有关冬季施工的法律、法规和各项管理条例,并做到模范守法、文明施工。

2、根据本标段总体施工进度计划安排,有针对性对冬季施工项目采取保护措施。

3、以成熟的施工技术及先进的设备,确保冬季施工安全和工程质量,按期为业主提供一个优质的工程产品。

二、工程概况苏州轨道交通四号线Ⅳ-TS-01标段土建工程主要包括两站两区间、一个明挖段、元和停车场±0以下土建部分:苏虞张路站、苏蠡路站、元和停车场出入场线~苏虞张路站盾构区间、苏虞张路站~苏蠡路站盾构区间、出入场线明挖段、元和停车场±0以下工程(包括新建箱涵一座、、路基加固、站场工程)。

2.1 苏虞张路站苏州轨道交通4号线苏虞张路站位于苏虞张公路西侧、苏州自来水厂南侧地块内,车站外包全长559.254m,标准段宽15.2m~19.7m,开挖深度为16.478~18.1m,采用地下二层岛式站台,车站共用8个出入口,其中1个预留,3个风亭,车站总面积22147.15㎡,其中车站主体结构建筑面积为20213㎡,附属结构面积为1934.15㎡,车站主体及附属结构均采用明挖顺做法施工。

2.2苏蠡路站苏蠡路站位于规划道路苏蠡路南侧,规划道路文灵路上,沿规划道路文灵路南北布置。

车站外包全长189.6m,采用地下二层岛式。

车站总面积10423m2,其中车站主体结构建筑面积为7703m2,附属结构面积为2120m2。

苏蠡路站主体围护结构采用Φ1000@800的钻孔咬合桩加内支撑的结构体系,主体结构采用明挖法施工,车站南北端头井开挖深度17.4m,标准段开挖深度15.9m。

车站主体基坑设置4道支撑,其中第一道为钢筋砼支撑,其余均为钢支撑;车站共有4个出入口,2号预留,1、3、4号出入口均采用φ850@600SMW工法桩作为支护,附属结构基坑设置2道钢支撑,附属结构采用明挖法施工。

2.3苏蠡路站出入场线明挖区间位于苏虞张公路东侧,元和塘西侧空旷区域,区间总长501.930米,在RDK1+490~RDK1+530下穿太阳路高架。

在里程RDK1+200.000设置盾构工作井,基坑最深13.234m,基坑深度由南向北递减直至地面。

整个基坑采用明挖法施工,断面形式为矩形混凝土框架结构,围护结构暗埋段除盾构井处采用Ф800@950mm钻孔灌注桩+Ф850@600mm搅拌桩止水帷幕的支护形式外;其他暗埋段均采用850@600mm型钢水泥土搅拌墙的支护形式,内插型钢,隔一插一(变电所和雨水泵房处密插)。

由于暗埋段高压电线下方及太阳路高架高度限制,设计采用Ф800@950mm钻孔灌注桩+Ф800@600mm旋喷桩止水帷幕的支护形式,敞开段采用1:1.5开挖放坡的支护形式。

三、冬季施工总体筹划3.1冬季施工期限的确定3.1.1温控:根据《建筑工程冬期施工规程》(JGJ104-97)的规定,当室外日平均气温连续5d低于5℃,即进入冬期施工;当室外日平均气温连续5d高于5℃时,解除冬期施工。

3.2冬季施工总体部署3.2.1成立冬季施工领导小组我项目部成立冬季施工领导小组,小组设总负责1人,由项目经理担任;副组长4人,其中:施工副组长3人,由项目副经理担任,技术副组长1人,由项目总工程师担任;组员为:工程技术部、安全质量部、物资设备部、财务部、综合办公室及工地试验室。

冬季施工组织机构图冬 季 施 工 管 理 人 员 表工程技术部安全质量部工地测量队综合办公室物资设备部工地试验室3.3.2 各岗位岗位职责1、组长职责负责本工程冬季施工的全面管理工作。

负责组建冬季施工组织管理机构;贯彻执行国家有关冬季施工的法律、法规、方针、政策和强制性标准等;组织编制冬季施工方案,并组织实施、督促检查及处理突发事件;负责冬季施工所需的人员、物资、设备及资金等调配工作;建立冬季施工质量和安全管理体系并使之有效运行。

2、技术副组长职责负责本工程冬季施工的全面技术管理工作。

组织编制本工程冬季施工的实施性冬季施工方案、各类冬季施工措施、冬季施工的质量安全保证措施及有关冬季施工的应急预案等;组织技术人员进行全面、详细的技术交底;组织技术人员做好冬季测量放线、放桩、护桩及日常施工测量等关键工作;组织做好冬季施工的成本控制核算;参与定期性质量检查验收、问题处理及不断完善冬季施工方案。

3、施工副组长职责负责冬季施工的生产组织、指挥和协调,是本工程冬季施工的质量、安全、进度、文明施工和队伍管理的直接负责人。

组织编制冬季施工的具体施工计划,并监督执行;组织落实冬季施工方案、主要工程项目冬季施工措施、设备、设施的冬季施工措施、冬季施工安全措施、冬季施工工期保证措施及冬季施工物资准备计划等具体工作;组织定期性质量检查验收,对出现的问题及时采取措施、解决处理,并不断完善冬季施工方案。

4、工程技术部职责负责本工程冬季施工过程中的技术管理。

编制本工程冬季施工的实施性冬季施工方案、各类冬季施工措施、冬季施工的质量安全保证措施及有关冬季施工的应急预案等;负责重点技术问题攻关,技术交底,检查指导作业工区的技术工作;参与定期性质量检查验收、问题处理及不断完善冬季施工方案。

5、安全质量部职责负责本工程冬季施工过程中的安全、质量管理工作。

编制本工程冬季施工的质量保证措施、检查督促各作业工区现场质量管理工作;负责冬季施工过程中的安全生产管理;负责制定本工程冬季施工的安全保证措施、管理方案及应急预案等;制定各工种冬季施工操作规程,对安全生产、劳动保护进行监督检查。

6、物资设备部职责负责本工程冬季施工的生产物资、设备的采购、租赁、验收及供应等管理工作。

编制、调整及优化冬季施工所需设备、配件及材料的供应计划,并组织按时到位,确保冬季施工生产顺利进行;负责冬季施工过程中现场物资设备的维护与保养,确保机械设备在低温环境下正常运转。

7、财务部职责负责本工程冬季施工中的资金保证工作。

组织与筹措本工程冬季施工生产所需资金,并保证资金的落实;参与研究和开展冬季施工的成本核算工作。

8、综合办公室职责负责本工程冬季施工过程中的日常管理工作。

负责冬季施工所需的劳力调配;负责制定适宜于冬季施工的环境保护方案和环保措施,并进行相应监测;负责冬季施工中的后勤生活服务管理工作。

9、工地试验室职责负责对本工程冬季施工中的送检材料进行检测及进行适宜于各种气候条件下的混凝土配合比、外加剂、钢筋加工等有关试验工作。

负责冬季施工测温记录工作。

由于受工期制约,苏州轨道交通的混凝土冬季施工是不可避免的,在冬季施工期间应对搅拌站及时提出对原材料,外加剂及到达现场时的混凝土温度等技术要求,以确保混凝土工程质量。

1、在入冬前,组织有关人员对冬季施工的准备情况进行一次全面检查,重点检查技术措施、机械设备、防寒材料、生活用品、人身防寒和冬季安全生产等方面。

2、根据实际需要购置防寒物资和设备,如圬工外加剂、防寒保温措施、火炉、机械润滑油、防冻液、防滑链条、人身取暖设施等。

3、入冬前对各类机械进行一次换季保养,加注冬季润滑油、防冻液,停机放水,遮盖蓬布,确保所有机械、车辆在冬季运转正常。

4、对全体工作人员进行冬季施工防寒知识的教育,使其掌握相关的施工防寒知识。

5、安排专人观测和记录气温,与当地气象部门保持联系,及时反馈气象变化的信息,指导工程施工的安排和调整,防止寒流突袭造成损失。

6、现场设专职的试验员,负责检查掺加剂的用量,挂牌标明配合比,每天测量施工期间的室外气温及自有试验室内的温度,保证混凝土与砂浆试件的温度符合规范要求。

7、检查职工住房及仓库是否达到过冬条件,工人宿舍取暖设施应设专人管理,严禁明火取暖和乱拉、乱接电器,严防烟气中毒、火灾和触电事故。

冬季施工物资计划表四、冬季施工措施4.1施工降水保温措施本工程苏蠡路车站降水施工正处于冬季施工,降水施工包括场地外管线铺设、场地内降水设施两大部分,场地内管线设施又包括降水井、管线铺设施工两部分。

为了确保冬季降水施工质量,在施工过程中必须加强保温措施,具体做法如下:⑴、所有场地外管线受地面交通的影响,绝大多数管线要求埋至于地下,对于埋设地下的施工供水、排水管路,其埋设深度必须大于1.7m。

(2)、外露水管在停止通水时候须立即拆管并将管内的存水排除干净。

(3)、在降水正常运转后即处于冬季施工,为确保降水在各种突发事件中都能正常运转,工地要准备一台大功率的发电机、水泵、抽水管等物资,设置专人值班,确保在停电时降水能够正常进行。

4.2土方开挖冬季施工防滑措施⑴、为确保冬季施工土方开挖安全,要求所有出土车辆在冬季出土时都必须换用防滑轮胎。

⑵、土方开挖过程中,全程要安排专人值班指挥,务必按照技术交底进行施工,严谨出现超挖和野蛮施工的现象。

4.3钢支撑安装冬季施工措施⑴、钢支撑安装前技术部门要进行详细检算,应满足支撑围护结构的强度及刚度要求。

对钢支撑安装的操作人员进行培训和技术交底。

⑵、在焊接钢支撑托盘及进行钢支撑预加应力时要求施工人员务必系上安全带,床上防滑鞋后方可施工。

⑶、钢支撑的吊装应符合《建筑安装工程安全技术规程》有关规定。

⑷、在钢支撑端头采取软连接固定措施,防止钢支撑滑落。

⑸、在挖土时,拉槽高度必须高于挖机水平旋转施工高度,严禁撞击已安装完毕的钢支撑,禁止吊臂下站人或从事其他工作。

⑹、吊装下一道钢支撑时,必须由人工牵引揽风绳,,严禁撞击已安装完毕的钢支撑。

⑺、对围护结构和钢支撑的变形、位移,要随时进行观测、监控,以便采取措施,确保结构和人身安全。

⑻、钢支撑拆除时,应经技术部门同意,由专人指挥拆除工作。

4.4主体结构冬季施工措施4.4.1钢筋⑴、在负温条件下使用钢筋,施工时应加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。

⑵、雪天或施焊现场风速超过4m/s(三级风)时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。

⑶、半成品钢筋在堆放场地全部用彩条布予以覆盖,及时清除彩条布上部积雪。

⑷、在环境温度低于-5℃的情况下进行电弧焊时,焊接工艺将严格符合下述要求:搭接焊时,第一层焊缝应在中间引弧;平焊时,应从中间向两端施焊。

立焊时,应从中间向上端施焊,再从下端向上端施焊;各层焊缝降控温施焊,层间温度控制在150℃至350℃间。

⑸、冬季钢筋运输容易滑落,为此,在钢筋吊运过程严格检查钢筋捆绑情况。

⑹、钢筋加工在棚内作业,要求作业区域无积雪,钢筋加工棚内温度较低时,应搭设保温大棚,,钢筋焊接头或焊接制品应分批进行质量检查和验收,包括外观检查和机械性能(拉伸、拉剪、弯曲试验),试件每批三个接头,每层中以300个同类接头为一批。
