地弹门的安装工艺

合集下载

玻璃地弹门的施工方案及技术措施

玻璃地弹门的施工方案及技术措施

玻璃地弹门的施工方案及技术措施
玻璃地弹门的施工方案及技术措施
(一)工艺概述
玻璃地弹门的结构没有门扇框。

活动门扇的开闭是用地弹簧来实现,地弹簧又是与门扇的金属上下横挡铰接。

地弹簧的安装方法与铝合金门相同。

二、基本施工工艺
1)门扇安装前,地面地弹簧与门框顶面的定位销应定位安装固定完毕,两者必须同轴线,即地弹簧转轴与定位销的中心线,必须在一条垂直线上。

测量是否同轴线的方法可用锤线方法。

2)在门扇的上下横挡内划线,并按线固定转动销的销孔板和地弹簧的转动轴联接板。

安装时可参考地弹簧所附的安装说明。

3)厚玻璃应倒角处理,并打好安装门把手的孔洞(通常在购买厚玻璃时,就要求加工好)。

注意厚玻璃的高度尺寸,应包括插入上下横档的安装部分。

通常厚玻璃的裁切尺寸,应小于测量尺寸5mm左右,以便进行调节。

4)把上下横档分别装在厚玻璃门扇上下边,并进行门扇高度的测量。

如果门扇高度不够,也就是上下边距门框和地面的缝隙超过规定值。

可向上下横挡内的玻璃底下垫木夹板条。

如果门扇高度超过安装尺寸,则需请专业玻璃工,裁去厚玻璃门扇的多余部分。

5)在定好高度之后,进行固定上下横挡操作。

其方法为:在厚玻璃与金属上下横挡内的两侧空隙处,两边同时插入小木条,并轻轻敲入其中,然后在小木条、厚玻璃、横挡之间的缝隙中注入玻璃胶。

地弹门安装施工工艺标准

地弹门安装施工工艺标准

地弹门安装施工工艺标准一、前言地弹门作为一种常见的门窗装饰材料,广泛应用于建筑领域。

为了确保地弹门的安装质量和性能,制定一套科学合理的安装施工工艺标准显得十分重要。

本文将介绍地弹门的安装施工工艺标准,以提供参考指导。

二、材料准备1. 地弹门:应根据设计要求选用质量符合国家标准的地弹门;2. 安装工具:尺子、水平仪、橡胶锤、电钻等安装工具;3. 安装辅助材料:膨胀螺栓、固定胶、密封胶、螺丝等。

三、安装前准备1. 清理基础:对安装地弹门的基础进行清理,保证基础平整、干净;2. 查看地弹门:检查地弹门的尺寸、规格、配件完整性等是否符合要求;3. 测量起算:根据地弹门的尺寸和设计要求,确定地弹门的安装位置;4. 坐标标定:用尺子和水平仪等工具对地弹门的安装位置进行坐标标定,以确保安装位置准确。

四、安装程序1. 固定支架:根据地弹门的尺寸和安装位置,在基础上预留出固定支架的位置,并使用膨胀螺栓将支架固定在基础上;2. 安装门扇:将地弹门的门扇提升至安装位置上,用水平仪进行调平,并使用螺丝将门扇与支架连接;3. 调整门扇:在门扇固定完成后,用橡胶锤轻轻敲打门扇,调整门扇与地面之间的间隙,确保门扇的平整度;4. 安装门锁:根据设计要求,在门扇上预留门锁的安装位置,并使用螺丝将门锁安装在门扇上;5. 密封胶处理:在门扇的四周使用密封胶进行密封处理,以确保门扇与支架之间的密闭性;6. 检查保养:安装完成后,对地弹门进行检查,确保门扇的开闭灵活、无卡阻,并进行必要的保养处理。

五、安全注意事项1. 安装过程中,遵循安全操作规程,确保人身安全;2. 安装地弹门时,注意避免锐利物品对门扇造成损坏;3. 所有安装工具要使用合适的工具,并确保工具使用安全;4. 安装完成后,对地弹门进行检查,确保门扇和附件的安装牢固。

六、施工质量控制1. 安装施工过程中,应有专人进行监督,确保按照标准进行施工;2. 安装完成后,进行项目验收,确保地弹门的质量符合要求;3. 对安装质量不符合要求的地弹门,及时进行整改或更换。

地弹门施工工艺要求

地弹门施工工艺要求

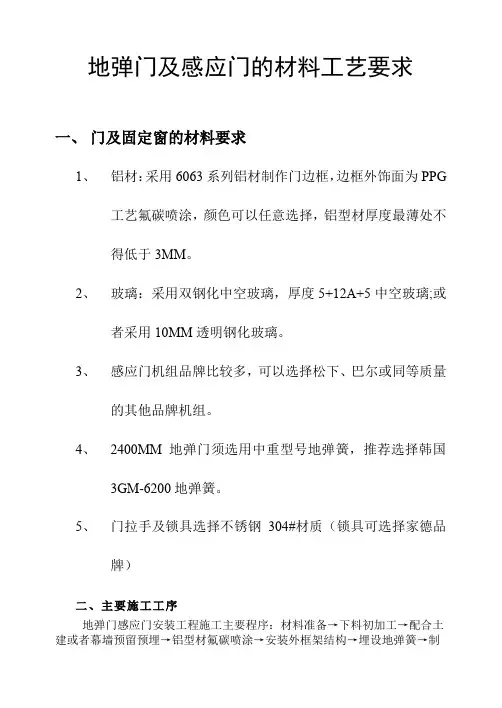

地弹门及感应门的材料工艺要求一、门及固定窗的材料要求1、铝材:采用6063系列铝材制作门边框,边框外饰面为PPG工艺氟碳喷涂,颜色可以任意选择,铝型材厚度最薄处不得低于3MM。

2、玻璃:采用双钢化中空玻璃,厚度5+12A+5中空玻璃;或者采用10MM透明钢化玻璃。

3、感应门机组品牌比较多,可以选择松下、巴尔或同等质量的其他品牌机组。

4、2400MM地弹门须选用中重型号地弹簧,推荐选择韩国3GM-6200地弹簧。

5、门拉手及锁具选择不锈钢304#材质(锁具可选择家德品牌)二、主要施工工序地弹门感应门安装工程施工主要程序:材料准备→下料初加工→配合土建或者幕墙预留预埋→铝型材氟碳喷涂→安装外框架结构→埋设地弹簧→制作地弹门门扇→加工玻璃→安装玻璃和感应机组→安装五金件→全面调试、清理卫生→验收、竣工。

在此,本公司就工程承包单位在各个工序节点上所需配合、协调的工作进行阐述。

1、材料和进场前的准备工作材料的采购和施工准备,具体内容是:1)熟悉与本工程有关的文件、合同等,了解工程对材料的规格型号,厂家及数量的要求。

2)项目部编制分步施工方案,分在工厂制作和现场安装两个部分。

3)根据现场条件做好临时设施、施工场地的安排和文明现场的布置工作。

4)根据土建施工进度情况,组织劳动力、机具、材料进场。

5)组织人员认真学习施工规范和质量体系程序,并逐级进行技术交底,主要内容包括设计要求、施工工艺、质量标准、技术措施、安全措施等,并做好技术交底纪录和开工资料。

2、下料初加工核对图纸的安装尺寸和孔径:以1:1的大样放出节点,核对各部分的尺寸;制作样板和样杆作为下料加工的依据。

放样时要考虑加工余量。

3、配合土建幕墙预留预埋在此阶段,土建、幕墙安装的工作量都比较大,安装正处于全面铺开时期,此时,要及时与土建及幕墙安装单位做好质量、进度协调,定期召开协调会议,在总包单位的统一指挥下,采取立体交叉作业、流水作业等方式,严格按计划落实各节点部位。

地弹门施工工艺要求

地弹门施工工艺要求

地弹门施工工艺要求一、施工前的准备工作1. 材料准备(1)地弹门主体:包括门框、门扇、地弹簧等主要部件。

(2)辅助材料:包括膨胀螺栓、螺丝、密封条、门锁等。

(3)施工工具:包括电钻、扳手、螺丝刀、钢尺等。

2. 技术准备(1)熟悉地弹门的相关标准和技术要求。

(2)了解地弹门的工作原理和结构特点。

(3)掌握地弹门的安装方法和技巧。

3. 施工条件(1)施工环境:确保施工现场干净、整洁、无杂物。

(2)施工人员:具备相应的施工技能和经验。

(3)施工时间:合理安排施工进度,确保施工顺利进行。

二、地弹门施工工艺流程1. 测量定位(1)根据设计图纸,确定地弹门的位置和尺寸。

(2)在地面和墙面上标出地弹门的位置。

(3)确保地弹门与地面、墙面之间的距离符合规范要求。

2. 安装门框(1)将门框放置在预定位置,调整垂直度。

(2)用电钻在门框与地面、墙面连接处打孔。

(3)用膨胀螺栓将门框固定在地面上。

(4)检查门框的牢固度,确保无松动现象。

3. 安装地弹簧(1)将地弹簧安装在门框底部。

(2)调整地弹簧的压缩量,使其与门扇的重量相匹配。

(3)用螺丝将地弹簧固定在门框上。

4. 安装门扇(1)将门扇放置在门框内,调整水平度。

(2)用螺丝将门扇与门框连接,注意保持门扇与门框之间的间隙。

(3)安装门锁和拉手。

5. 安装密封条(1)将密封条安装在门扇与门框之间。

(2)确保密封条与门扇、门框贴合紧密,无间隙。

6. 调整门扇开闭(1)调整地弹簧的压缩量,使门扇开启和关闭力度适中。

(2)检查门扇的运行轨迹,确保门扇在开启和关闭过程中平稳、无噪音。

7. 施工验收(1)检查地弹门的安装质量,确保门扇与门框连接牢固,无松动现象。

(2)检查地弹簧的工作状态,确保门扇开启和关闭顺畅。

(3)检查密封条的安装质量,确保密封效果良好。

(4)对施工过程中出现的问题进行整改,确保施工质量。

三、施工注意事项1. 施工过程中,要确保施工现场的安全,防止意外事故发生。

玻璃地弹门安装施工工艺

玻璃地弹门安装施工工艺

玻璃地弹门安装施工工艺一、准备工具与材料1.工具:电钻、螺丝刀、水平尺、垂直尺、钢丝刷、线坠、卷尺、橡胶锤、玻璃吸盘、玻璃刀、钢丝刷、安全带等。

2.材料:玻璃地弹门、门框、地弹簧、拉手、门夹、密封条、玻璃胶、膨胀螺栓、钢钉、螺丝等。

二、测量与划线定位1.根据现场情况,测量门洞的实际尺寸,确保与图纸尺寸一致。

2.在门洞两侧的墙面上,根据设计要求划出门框的垂直线和水平线。

三、门框安装与固定1.将门框放入门洞内,用木楔临时固定。

2.用水平尺和垂直尺检查门框的水平和垂直度,确保门框与墙面紧密贴合。

3.用膨胀螺栓将门框固定在墙面上,确保牢固稳定。

四、玻璃板选择与加工1.根据设计要求,选择合适的玻璃板材质和厚度。

2.使用玻璃刀和钢丝刷对玻璃板进行裁切和加工,确保尺寸准确、边缘光滑。

五、玻璃板安装与调整1.将加工好的玻璃板放入门框内,用门夹和橡胶条固定。

2.调整玻璃板的位置,确保与门框间隙均匀、无晃动。

3.用玻璃胶将玻璃板与门框粘结牢固。

六、地弹簧安装与调试1.在地面预留地弹簧安装孔,确保位置准确、尺寸合适。

2.将地弹簧放入安装孔内,用螺丝固定牢固。

3.调试地弹簧的弹力和回位速度,确保门扇开关顺畅、稳定。

七、五金配件安装1.根据设计要求,选择合适的拉手、门夹等五金配件。

2.将五金配件安装在门框或玻璃板上,确保位置准确、牢固稳定。

八、质量检查与验收1.检查玻璃地弹门的安装质量,确保门扇开关灵活、无噪音、无晃动。

2.检查门框、玻璃板、五金配件等是否完好无损、安装牢固。

3.对安装质量进行验收,确保符合设计要求和相关规范标准。

以上就是玻璃地弹门安装施工工艺的主要内容,包括准备工具与材料、测量与划线定位、门框安装与固定、玻璃板选择与加工、玻璃板安装与调整、地弹簧安装与调试、五金配件安装以及质量检查与验收等方面。

在实际施工过程中,需严格按照施工工艺要求进行操作,确保安装质量和使用安全。

地弹门施工工艺

地弹门施工工艺

地弹门施工工艺地弹门是一种具有良好密封性能和防火功能的安全门,广泛应用于各种建筑物中。

它可以保护人员和财产的安全,同时提供便利的出入口。

本文将介绍地弹门的施工工艺,包括准备工作、材料选择、安装步骤等方面的内容。

一、准备工作在施工地点确定安装地弹门之前,需要进行一定的准备工作。

首先,要清理施工现场,确保地面平整并清除任何障碍物。

然后,根据地弹门的尺寸,确定安装位置并标记出来。

同时,还需准备好所需的安装工具和材料。

二、材料选择地弹门的质量直接影响到其使用效果和寿命,因此在选择材料时应慎重考虑。

一般来说,地弹门的框架材料常用的有冷轧钢板、不锈钢板等,门扇材料可以选择防火门芯板或钢板。

此外,还需要选择适合的密封胶条和配套的门锁。

三、安装步骤1. 安装门框:根据标记好的位置,先用锤子和螺丝刀将门框固定在地面上。

确保门框垂直并且与地面平行。

2. 安装门扇:将门扇放置在门框上,并用锤子轻轻敲击确保门扇与门框之间的缝隙均匀。

然后,使用螺丝刀将门扇固定在门框上。

3. 安装密封胶条:在门框和门扇之间的缝隙处安装密封胶条,确保门的密封性能。

根据需要,可以在顶部、两侧和底部安装密封胶条。

4. 安装门锁:根据产品说明,选取合适的门锁并安装在门扇上。

确保门锁安装牢固且功能正常。

5. 调整门的打开方向:根据需要,可以调整门的打开方向。

根据具体型号,操作方式可能有所不同,可以参考产品手册进行调整。

6. 防火处理:如果需要,可以进行门的防火处理。

根据产品要求,使用防火涂料或其他防火材料进行涂抹或喷涂。

四、验收和保养完成地弹门施工后,需要进行验收和保养工作。

验收时,要注意检查门的开闭灵活性、密封性能以及防火功能等。

如果有发现问题,应及时进行修复或更换。

保养时,定期清洁门面和门框,保持门的良好外观,并定期检查门扇和门锁的使用情况,确保其功能正常。

总结地弹门施工工艺是确保地弹门质量和使用效果的重要环节。

合理选择材料,严格按照安装步骤进行施工,做好验收和保养工作,将有助于提高地弹门的使用寿命和安全性能。

地弹门安装施工工艺标准

地弹门安装施工工艺标准

地弹门安装施工工艺标准地弹门是一种广泛应用于商业、工业、医院、机场等领域的专用门。

它通过弹簧装置来使门扇自动开启和关闭,同时防止气流和异味进入房间,同时也能防止火灾或爆炸扩散。

本文档将介绍地弹门的安装施工工艺标准。

一、材料准备在开始地弹门的安装前,需要先准备好所需的材料和工具。

主要材料包括地弹门、地弹门门框、膨胀螺丝、电动工具、定位器、气枪、尺子、橡皮锤等。

在材料准备阶段,需要认真检查所有材料的数量和质量,以确保施工的顺利进行。

二、测量与标记在进行地弹门的安装前,需要通过测量和标记确保门洞的尺寸与地弹门的尺寸一致。

首先,使用尺子测量门洞的长度、宽度和深度,并记录下门洞的各项数据。

然后,使用定位器在门框四角处打上标记,并根据标记使用气枪在门洞内开孔。

三、安装地弹门门框在门框安装前,需要使用膨胀螺丝将门框的滑轨和地面相固定。

然后,将地弹门门扇放入门框中,将其定位并使用气枪将膨胀螺丝插入门框中的孔中。

在安装过程中,需要使用尺子对门框进行校准和调整,以确保门框与墙壁垂直并水平。

四、安装门扇在门框安装完成后,需要将地弹门门扇悬挂在门框上。

首先,使用气枪将膨胀螺丝插入门扇上预先打好的孔中。

然后,使用橡皮锤轻轻敲打门扇,使其悬挂在门框上。

在安装门扇的过程中,需要使用尺子校准门扇的高度和水平度,以确保门扇能够顺畅地开合。

五、电气接线在门扇安装完成后,需要对地弹门的电气系统进行接线。

在接线过程中,需仔细阅读地弹门的电气图纸,正确安装电源、开关、传感器等元器件。

同时,在进行电气接线前,需要将电源和电气设备等材料隔离开来,以确保接线安全。

六、测试运行在完成所有安装工作后,需要测试地弹门的功能,并对其进行调试和修正。

首先,使用门禁系统或手动开关测试地弹门的开合功能,确认其能够正常运行。

然后,检查地弹门的自动开关速度和力度,确保其满足相关的安全标准。

若发现问题,则需要及时调整或修复。

七、安全标准在地弹门的安装过程中,需要遵循相关的安全标准,并确保施工的场所符合安全规定。

地弹门施工工艺(二)

地弹门施工工艺(二)

地弹门施工工艺(二)引言:地弹门施工工艺是指在建筑施工中,对地弹门的设计、安装、调试等具体工作的一系列规范操作。

本文将分五个大点对地弹门施工工艺进行详细阐述。

一、施工前准备1. 确定施工方案:根据地弹门的使用环境和要求,确定施工方案,包括地弹门的型号、规格、开启方式等。

2. 准备施工材料:确认所需施工材料,并进行采购、验收和储存。

3. 安全措施:制定施工安全管理计划,确保施工现场的安全,配备必要的安全防护设施和工具。

二、地弹门安装1. 精确测量:测量墙洞的尺寸和平整度,并根据测量结果进行地弹门的加工和调整。

2. 预埋件安装:根据施工图纸和设计要求,在墙洞内焊接或固定地弹门的预埋件,确保其位置准确、稳定。

3. 安装地弹门框架:将地弹门的框架按照施工方案进行安装,使用合适的连接件进行固定,并检查框架的垂直度和水平度是否符合要求。

4. 安装门扇和配件:根据施工图纸安装地弹门的门扇和相应的配件,确保其开闭灵活、功能完整。

5. 调试与检验:检查地弹门的安装是否达到设计要求,进行各项功能的调试和检验,保证地弹门的正常使用。

三、地弹门配套设施1. 电气设备安装:根据地弹门的功能需求,安装电气设备,包括安全感应器、开关、电源等,确保其正常工作。

2. 密封系统安装:安装密封条、气密性配件等,以增强地弹门的密闭性和隔音性能。

3. 防火系统接入:根据防火要求,安装防火探测器、防火门关闭器等设备,实现地弹门的防火功能。

4. 门锁与控制系统安装:根据设计要求,安装门锁、感应器、控制面板等设备,确保地弹门的开闭、控制功能正常。

四、施工后处理1. 清理:施工结束后,及时清理施工现场,包括清除垃圾、清洁地弹门外观等。

2. 保养:对地弹门及其配套设施进行保养,包括润滑门铰链、清洁门扇表面等,确保地弹门的正常使用寿命。

3. 整理资料:整理施工过程中的图纸、施工记录和验收报告等资料,以备后续使用。

五、总结通过以上施工工艺的实施,地弹门的安装和配套设施的安装能够按照设计要求进行,并确保地弹门的正常功能和使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地弹门的安装
地弹门是装修工程常见的一种门,是内外可自由开启的一种门,门板材质可以是玻璃、金属、木门等等,核心技术是地弹簧的安装,以玻璃地弹门为例,看看地弹门的安装。

钢化玻璃地弹门的安装:
1、12MM厚钢化玻璃地弹门固定部分的安装
(1 )安装前的准备
安装玻璃门之前,地面饰面施工应完毕,门框的不锈钢或其它饰面应完成。

门框顶部的厚玻璃限位槽已留出。

其限位槽的宽度应大于玻璃厚度2 —4mn,槽深10 —20mm
不锈钢饰面的木底托,可用木楔钉的方法固定在地面上。

然后再用万能胶将不锈钢饰面板粘卡在木方上。

铝合金方管可用铝角固定在框柱上,或用木螺钉固定于地面埋入的木楔上。

玻璃门的安装尺寸,应从安装位置的底部、中部和顶部测量,选择最小尺寸为玻璃板宽度的切裁尺寸。

如在上中下测得的尺寸一致,则裁玻璃时,其宽度要小于实测尺寸2-3mm高度要小于3-5mm裁好厚玻璃后,要在四周边进行倒角处理,倒角宽2mm四个角位的倒角要特别小心,一般应用手握细砂轮块,慢慢磨角,防止崩边崩角。

(2)安装施工:用玻璃吸盘器把厚玻璃吸紧,然后手握吸盘器把厚玻璃板抬起。

抬起时应有2—3 人同时进行。

抬起后的厚玻璃板,应先插入门框顶部的限位槽内,然后放到底托上,并对好安装位置,使厚玻璃板的边
部,正好封住侧框柱的不锈钢饰面对缝口
底托上固定厚玻璃的方法为:在底托木方上钉木板条,其距厚玻璃板4mn左右。

然后在木板条上涂刷万能胶,将饰面不锈钢板片粘卡在木方上。

厚玻璃板上下部位安装结构见图5-197。

在顶部限位槽处和底托固定处,以及厚玻璃与框柱的对缝处注入玻璃胶。

(3)注玻璃胶封口的操作方法:首先将一支玻璃胶开封后装入玻璃胶注射枪内,用玻璃胶枪的后
压杆端头板,顶住玻璃胶罐的底部。

然后一只手托住玻璃胶注射枪身一只手握着注胶压柄,并不断松、压循环地操作压柄,使玻璃胶从注口处少量挤出。

然后把玻璃胶的注口对准需封口的缝隙端。

注玻璃胶的封口操作,应从缝隙的端头开始。

操作的要领就是握紧压柄用力要均匀,同时顺着缝隙移动的速度也要均匀,即随着玻璃胶的挤出,匀速移动注口,使玻璃胶在缝隙处,形成一条表面均匀的直线。

最后用塑料片刮去多余的玻璃胶,并用干净布擦去胶迹。

(4)玻璃板之间的对接:
门上固定部分的厚玻璃板,往往不能用一块来完成。

在厚玻璃对接时,对接缝应留2-3mm的距离,厚玻璃边需倒角。

两块相接的厚玻璃定位并固定后,用玻璃胶注入缝隙中,注满之后用塑料片在厚玻璃的两面刮平玻璃胶,用净布擦去胶迹。

2 、玻璃门活动门扇安装
厚玻璃活动门扇的结构没有门扇框。

活动门扇的开闭是用地弹簧来实现,地弹簧又是与门扇的金属上下横挡铰接。

地弹簧的安装方法与铝合金门相同。

厚玻璃门的安装步骤与方法如下:
(1)门扇安装前,地面地弹簧与门框顶面的定位销应定位安装固定完毕,两者必须同轴线,即地弹簧转轴与定位销的中心线,必须在一条垂直线上。

测量是否同轴线的方法可用锤线方法。

(2)在门扇的上下横挡内划线,并按线固定转动销的销孔板和地弹簧的转动轴联接板。

安装时可参考地弹簧所附的安装说明。

(3)玻璃应倒角处理,并打好安装门把手的孔洞(通常在购买厚玻璃时,就要求加工好)。

注意厚玻璃的高度尺寸,应包括插入上下横档的安装部分。

通常厚玻璃的裁切尺寸,应小于测量尺寸5mm左右,以便进行调节。

(4)把上下横档分别装在厚玻璃门扇上下边,并进行门扇高度的测量。

如果门扇高度不够,也就是上下边距门框和地面的缝隙超过规定值。

可向上下横挡内的玻璃底下垫木夹板条。

如果门扇高度超过安装尺寸,则需请专业玻璃工,裁去厚玻璃门扇的多余部分。

(5)在定好高度之后,进行固定上下横挡操作。

其方法为:在厚玻璃与金属上下横挡内的两侧空隙处,两边同时插入小木条,并轻轻敲入其中,然后在小木条、厚玻璃、横挡之间的缝隙中注入玻璃胶。

(6)门扇定位安装方法:先将门框横梁上的定位销,用本身的调节螺钉调出横梁平面
1-2mm再将玻璃门扇坚起来,把门扇下横挡内的转动销连接件的孔位,对准地弹簧的转动销轴,并转动门扇将孔位套入销轴上。

然后以销轴为轴心,将门扇转动90 度(注意转动时要扶正门扇),使门扇与门框横梁成直角。

这时就可把门扇上横挡中的转动连接件的孔,对正门框横梁上定位销,并把定位销调出,插入门扇上横挡转动销连接件的孔内15mn左右。

(7)安装玻璃门拉手:
安装玻璃门拉手应注意:拉手的连接部位,插入玻璃门拉手孔时不能很紧,应略有松动。

如果过松,可以在插入部分裹上软质胶带。

安装前在拉手插入玻璃的部分涂少许玻璃胶。

拉手组装时,其根部与玻璃贴靠紧密后,再上紧固定螺钉,以保证拉手没有丝毫松动现象。
