安装工程计价实例

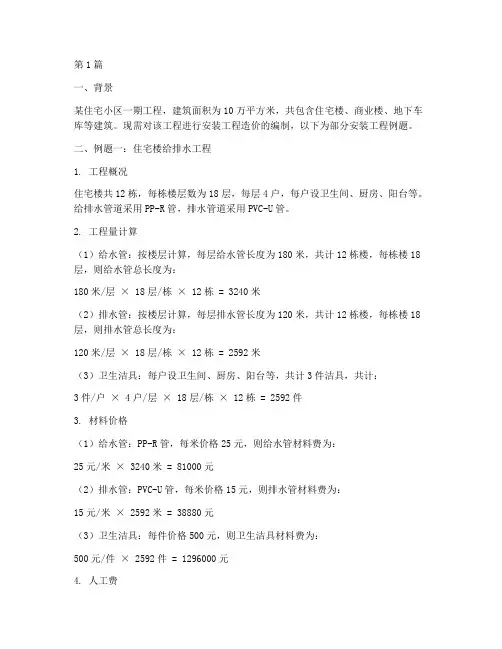

工程造价例题安装(3篇)

第1篇一、背景某住宅小区一期工程,建筑面积为10万平方米,共包含住宅楼、商业楼、地下车库等建筑。
现需对该工程进行安装工程造价的编制,以下为部分安装工程例题。
二、例题一:住宅楼给排水工程1. 工程概况住宅楼共12栋,每栋楼层数为18层,每层4户,每户设卫生间、厨房、阳台等。
给排水管道采用PP-R管,排水管道采用PVC-U管。
2. 工程量计算(1)给水管:按楼层计算,每层给水管长度为180米,共计12栋楼,每栋楼18层,则给水管总长度为:180米/层× 18层/栋× 12栋 = 3240米(2)排水管:按楼层计算,每层排水管长度为120米,共计12栋楼,每栋楼18层,则排水管总长度为:120米/层× 18层/栋× 12栋 = 2592米(3)卫生洁具:每户设卫生间、厨房、阳台等,共计3件洁具,共计:3件/户× 4户/层× 18层/栋× 12栋 = 2592件3. 材料价格(1)给水管:PP-R管,每米价格25元,则给水管材料费为:25元/米× 3240米 = 81000元(2)排水管:PVC-U管,每米价格15元,则排水管材料费为:15元/米× 2592米 = 38880元(3)卫生洁具:每件价格500元,则卫生洁具材料费为:500元/件× 2592件 = 1296000元4. 人工费给排水工程人工费按每人每天100元计算,共计30人,则人工费为:100元/人/天× 30人× 30天 = 90000元5. 工程造价给排水工程造价 = 材料费 + 人工费 = 81000元 + 38880元 + 1296000元 + 90000元 = 257580元三、例题二:住宅楼电气工程1. 工程概况住宅楼共12栋,每栋楼层数为18层,每层4户,每户设客厅、卧室、卫生间、厨房等。
电气线路采用BV线,照明灯具采用LED灯具。

安装造价案例

安装造价案例
某小区电梯维修改造工程造价案例
某小区电梯使用时间较长,维护次数较多,为了确保电梯的安全性和运行效果,小区决定进行电梯维修改造工程。
以下是该工程的造价案例。
该小区电梯维修改造工程主要包括以下内容:电梯机房内设备更新、电梯井道装饰更新和电梯轿厢内装修更新。
具体造价如下:
1. 电梯机房内设备更新:电梯机房内的电梯主控板、电梯信号设备、电梯驱动装置等设备需要进行更新和更换,这部分的造价为50000元。
2. 电梯井道装饰更新:电梯井道内的墙面、地面、顶面等装饰需要进行翻新,同时安装吊车等设备以方便施工,这部分的造价为10000元。
3. 电梯轿厢内装修更新:电梯轿厢内的墙面、地面、顶面、照明灯具等装饰需要进行翻新,同时更新按钮、显示屏等部件,这部分的造价为15000元。
4. 其他费用:除了上述三个方面的造价,还需要考虑一些其他费用,如施工人员工资、设备使用和维护费用、施工期间的临时用水用电等费用,这部分的造价为5000元。
综上所述,该小区电梯维修改造工程的总造价为80000元。
以上只是一个简单的电梯维修改造造价案例,实际的造价还需要根据具体的情况进行具体的测算和评估。
在进行维修改造工程时,还需考虑合理的施工时间和施工方案,以确保工程的高质量完成。
安装工程造价实例(3篇)

第1篇一、项目背景某市某区某商业综合体项目,占地面积约为20,000平方米,总建筑面积约为80,000平方米,包括地下车库、商业区、办公区、酒店等。
该项目于2019年3月正式开工,2021年12月竣工。
本次造价实例分析主要针对该项目中的安装工程造价进行详细解析。
二、安装工程造价构成安装工程造价主要由以下几部分构成:1. 材料费:包括各种管道、阀门、电缆、电线、消防器材、空调设备、照明设备等。
2. 人工费:包括施工人员工资、福利、社会保险等。
3. 施工机具使用费:包括施工过程中使用的各种机械、设备、工具等。
4. 施工管理费:包括项目管理、协调、监督、检验等费用。
5. 其他费用:包括临时设施、运输、保险、税费等。
三、安装工程造价实例分析1. 材料费(1)管道及阀门:该项目管道总长度约为10,000米,主要包括消防管道、给排水管道、空调管道等。
管道及阀门费用约为200万元。
(2)电缆及电线:该项目电缆总长度约为8,000米,电线总长度约为5,000米。
电缆及电线费用约为150万元。
(3)消防器材:该项目消防器材主要包括灭火器、消防栓、喷淋系统等。
消防器材费用约为80万元。
(4)空调设备:该项目空调设备主要包括中央空调、新风系统等。
空调设备费用约为300万元。
(5)照明设备:该项目照明设备主要包括室内照明、室外照明、应急照明等。
照明设备费用约为100万元。
材料费总计:200 + 150 + 80 + 300 + 100 = 830万元。
2. 人工费该项目安装工程人工费主要包括施工人员工资、福利、社会保险等。
根据市场价格,施工人员工资约为30元/工日,福利及社会保险约为10元/工日。
安装工程总工日约为10,000工日。
人工费总计:10,000工日× (30 + 10)元/工日 = 400万元。
3. 施工机具使用费施工机具使用费主要包括各种机械、设备、工具的租赁费用。
根据市场价格,施工机具使用费约为50元/工日。

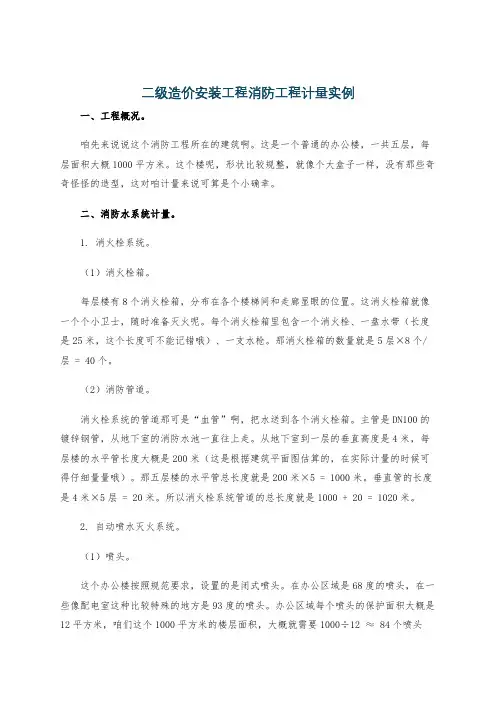

二级造价安装工程消防工程计量实例

二级造价安装工程消防工程计量实例一、工程概况。
咱先来说说这个消防工程所在的建筑啊。
这是一个普通的办公楼,一共五层,每层面积大概1000平方米。
这个楼呢,形状比较规整,就像个大盒子一样,没有那些奇奇怪怪的造型,这对咱计量来说可算是个小确幸。
二、消防水系统计量。
1. 消火栓系统。
(1)消火栓箱。
每层楼有8个消火栓箱,分布在各个楼梯间和走廊显眼的位置。
这消火栓箱就像一个个小卫士,随时准备灭火呢。
每个消火栓箱里包含一个消火栓、一盘水带(长度是25米,这个长度可不能记错哦)、一支水枪。
那消火栓箱的数量就是5层×8个/层 = 40个。
(2)消防管道。
消火栓系统的管道那可是“血管”啊,把水送到各个消火栓箱。
主管是DN100的镀锌钢管,从地下室的消防水池一直往上走。
从地下室到一层的垂直高度是4米,每层楼的水平管长度大概是200米(这是根据建筑平面图估算的,在实际计量的时候可得仔细量量哦)。
那五层楼的水平管总长度就是200米×5 = 1000米。
垂直管的长度是4米×5层 = 20米。
所以消火栓系统管道的总长度就是1000 + 20 = 1020米。
2. 自动喷水灭火系统。
(1)喷头。
这个办公楼按照规范要求,设置的是闭式喷头。
在办公区域是68度的喷头,在一些像配电室这种比较特殊的地方是93度的喷头。
办公区域每个喷头的保护面积大概是12平方米,咱们这个1000平方米的楼层面积,大概就需要1000÷12 ≈ 84个喷头(这里要向上取整,可不能少算喷头,不然着火了就麻烦啦)。
五层楼总共就需要84×5 = 420个喷头。
(2)喷淋管道。
喷淋管道的管径就比较多样了。
主管是DN150的镀锌钢管,连接到各个楼层后,分支管有DN100、DN80、DN50的。
咱还是按照每层楼的水平管长度大概200米来算(实际情况肯定得更精确),五层楼的水平管总长度就是1000米。
垂直管从地下室到五层,高度是4×5 = 20米。
安装工程清单报价实例(3篇)

第1篇一、项目背景某住宅小区住宅楼一栋,建筑面积为10000平方米,包括地下车库、设备用房、公共设施等。
根据业主需求,安装工程包括给排水系统、电气系统、通风空调系统、消防系统等。
为了确保工程顺利进行,业主委托某安装工程公司进行安装工程清单报价。
二、工程概况1. 给排水系统给排水系统主要包括给水管、排水管、阀门、水表、卫生洁具等。
工程量如下:(1)给水管:10000米(2)排水管:10000米(3)阀门:1000套(4)水表:100块(5)卫生洁具:500套2. 电气系统电气系统主要包括配电箱、电缆、电线、插座、灯具、开关等。
工程量如下:(1)配电箱:10台(2)电缆:10000米(3)电线:20000米(4)插座:500个(5)灯具:500套(6)开关:500套3. 通风空调系统通风空调系统主要包括风机、风管、空调机组、新风系统等。
工程量如下:(1)风机:10台(2)风管:10000米(3)空调机组:10台(4)新风系统:1套4. 消防系统消防系统主要包括消防泵、消防喷淋、报警系统、消防通道等。
工程量如下:(1)消防泵:2台(2)消防喷淋:10000米(3)报警系统:1套(4)消防通道:10000平方米三、安装工程清单报价1. 材料费(1)给排水系统:给水管、排水管、阀门、水表、卫生洁具等,共计100万元。
(2)电气系统:配电箱、电缆、电线、插座、灯具、开关等,共计80万元。
(3)通风空调系统:风机、风管、空调机组、新风系统等,共计50万元。
(4)消防系统:消防泵、消防喷淋、报警系统、消防通道等,共计30万元。
总计材料费:260万元。
2. 人工费(1)给排水系统:施工人员、技术员、质检员等,共计30万元。
(2)电气系统:施工人员、技术员、质检员等,共计25万元。
(3)通风空调系统:施工人员、技术员、质检员等,共计20万元。
(4)消防系统:施工人员、技术员、质检员等,共计15万元。
总计人工费:90万元。

工程造价安装案例(3篇)

第1篇一、项目背景某大型商业综合体项目位于我国某省会城市,总建筑面积约30万平方米,包括购物中心、办公楼、酒店、公寓等多种业态。
该工程总投资约30亿元,其中安装工程投资约2亿元。
本案例将以该商业综合体安装工程为例,对工程造价安装进行详细分析。
二、安装工程概况1. 工程内容该商业综合体安装工程主要包括以下内容:(1)给排水及消防工程:包括给水、排水、消防、中水回用等系统。
(2)电气工程:包括强电、弱电、消防电气等系统。
(3)通风空调工程:包括通风、空调、新风、除尘等系统。
(4)电梯工程:包括乘客电梯、货梯、观光电梯等。
(5)智能化工程:包括安防、监控、门禁、综合布线等系统。
2. 工程规模(1)给排水及消防工程:管道总长度约20公里,消防设备约1000台。
(2)电气工程:配电箱、开关柜等设备约5000台,电缆总长度约30公里。
(3)通风空调工程:风机盘管约5000台,新风机组约1000台。
(4)电梯工程:乘客电梯约20部,货梯约5部,观光电梯约2部。
(5)智能化工程:安防监控摄像头约1000个,门禁系统约500套。
三、工程造价分析1. 人工费安装工程人工费主要包括施工人员工资、施工辅助人员工资等。
根据工程规模和施工难度,人工费约为安装工程造价的15%。
2. 材料费安装工程材料费主要包括各类管道、电缆、设备、阀门、配件等。
根据市场行情和工程需求,材料费约为安装工程造价的40%。
3. 施工机械费安装工程施工机械费主要包括各类施工设备、工具、车辆等。
根据工程规模和施工进度,施工机械费约为安装工程造价的5%。
4. 管理费安装工程管理费主要包括施工组织设计、施工方案、施工图纸、施工监督、验收等费用。
根据工程规模和施工难度,管理费约为安装工程造价的5%。
5. 利润及税金安装工程利润及税金包括施工企业利润和税金。
根据国家相关政策,利润及税金约为安装工程造价的5%。
综上所述,该商业综合体安装工程造价约为2亿元,其中人工费3000万元,材料费8000万元,施工机械费1000万元,管理费1000万元,利润及税金1000万元。
安装工程造价案例(3篇)

第1篇随着我国经济的快速发展,基础设施建设投入逐年增加,工程造价管理在工程建设中发挥着越来越重要的作用。
为了提高工程造价管理水平,降低工程成本,本文以某市某住宅小区安装工程造价为例,分析安装工程造价管理的关键环节,探讨提高安装工程造价效益的有效途径。
二、项目概况1. 项目名称:某市某住宅小区安装工程造价2. 项目规模:该项目占地面积约10万平方米,总建筑面积约15万平方米,包括住宅、商业、地下车库等。
3. 项目投资:项目总投资约5亿元。
4. 工程概况:该项目安装工程主要包括给排水、电气、通风空调、消防、电梯等。
三、安装工程造价管理的关键环节1. 工程设计阶段(1)设计优化:在设计阶段,应充分考虑安装工程的功能、质量、安全等因素,优化设计方案,降低工程造价。
例如,在给排水设计中,采用节水型器具、管道优化布局等;在电气设计中,采用节能灯具、电缆优化布线等。
(2)设计变更:在设计过程中,由于各种原因可能导致设计变更,从而影响工程造价。
因此,应加强设计变更管理,严格控制变更范围和费用。
2. 材料设备采购阶段(1)招标采购:通过公开招标、邀请招标等方式,选择优质、价廉的材料和设备供应商,降低采购成本。
(2)合同管理:签订材料设备采购合同,明确双方权利义务,确保合同执行。
3. 施工阶段(1)施工组织设计:根据工程特点,制定合理的施工组织设计,提高施工效率,降低施工成本。
(2)施工管理:加强施工现场管理,确保施工质量,避免因质量问题导致的返工、窝工等损失。
(3)进度控制:合理安排施工进度,确保工程按期完工。
4. 验收阶段(1)验收标准:严格按照国家有关标准进行验收,确保工程质量。
(2)结算管理:根据合同约定和工程实际情况,进行工程结算,确保工程造价真实、合理。
四、提高安装工程造价效益的有效途径1. 加强设计管理,优化设计方案(1)提高设计人员素质,确保设计方案的科学性、合理性。
(2)加强与施工单位的沟通,确保设计方案的可行性。
施工合同的计价方式案例

施工合同的计价方式案例一、固定总价合同案例。
话说有个老王,他想盖一栋两层的小别墅。
老王找了个建筑公司,建筑公司的老板是老张。
老张和老王签了个固定总价合同,合同价是100万。
这就好比你去超市买个标价100块的大礼包,不管里面的东西成本怎么变,你就付100块。
老张的施工队开始干活啦。
施工过程中呢,建材价格有点波动,比如说水泥本来预算的时候是每吨300元,结果涨到了350元。
但是按照固定总价合同,这多出来的成本就得老张自己承担。
老张心里有点苦,就像自己买了个股票跌了只能认栽一样。
不过呢,要是老张的施工队发现了一个更省事儿的施工方法,本来要挖很深地基的地方,发现地质条件比想象中好,不需要挖那么深,节省了一些人工和材料,这节省下来的钱就全进老张自己的腰包啦,老王可不能因为这个少付钱。
最后老张的施工队把小别墅盖得漂漂亮亮的,老王就按照100万的合同价付钱给老张,多一分没有,少一分也不行。
二、固定单价合同案例。
小李是个开发商,他要开发一个小区。
他找了建筑商小赵签合同。
这次签的是固定单价合同。
就拿砌墙这个活儿来说吧,合同里规定每立方米砖墙的单价是300元。
小赵的施工队开始干活,他们一共砌了1000立方米的墙。
按照固定单价合同,小李就得给小赵300×1000 = 30万的砌墙费用。
在施工过程中,小赵发现砌墙的砖的种类需要调整,原来计划用的红砖不好买,换了一种质量差不多但是价格稍微高一点的青砖。
因为是固定单价合同,只要这个青砖砌墙的工艺和原来红砖的工艺没有太大变化,单价还是300元每立方米,小李也得按照这个单价给钱。
不过如果砌墙的时候发现墙体的厚度有变化,从原来的24厘米厚变成了37厘米厚,这个时候就需要重新计算工程量,因为单价虽然不变,但是工程量变了呀,就像你买苹果,每个苹果的单价不变,但是你买的苹果个数变了,总价就得重新算。
三、成本加酬金合同案例。
有个大企业要建一个超级豪华的办公大楼,这个项目很特殊,设计一直在变,很多新技术要应用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、某消防工程,单独划分为单位工程,为20层市区一般工程,其类别为二类工程,分部分项工程量清单项目费项工程量清单项目费合计350000元。
其中人工费33000元,机械费10000元,以综合单价法计取组织措施施费、规费、招标控制价(取中值),组织措施费费取安全文明施工,检验试验、已完成工程设备保护费、二次搬运费。
该工程造价。
1、工程名称:消防工程计量单位:项项目编号:0314********工程数量:1
项目编号:0315********工程数量:1
其中人工+机械 3877.296、规费
5606.527、税金
13118.248、工程造价:368724.76
二、管内穿线BV1.5,清单量:30米,定额量:33米,BV1.5元/米,管理费26%,利润:10%,风险费不计;计算综合单价
1、工程名称:配线工程计量单位:米项目编号:030212003工程数量:30
50*5镀锌扁钢45m,角钢接地极50*5*2500,5根化学处理用药剂30kg (假设清单用额量相同,已知接地母线8.5元/m,化学药工程数量:1
15元/m )6个,支吊架0.12t ,支吊架手工除轻锈刷防锈漆二遍,管道刷红色调和漆(9元/kg )二遍,安装完毕后采用水冲洗,水压试验。
试列出镀锌钢管DN25工程量清单,并按2010版安装工程预算定额进行组价,计算该镀锌钢管DN25的综合单价。
项目编号:030701001001工程数量:100项目名称:水喷淋镀锌钢管综合单价:27.39
项目编号:0302090010014、施工组织措施费 4640.875、措施项目费 11132.37
工程计价实例
剂12元/kg ,角钢接地极55元/根)试计算该接地装置的综合单价。
五、已知某综合楼空调通风系统工程,风管采用镀锌薄板(50元/m)制作而成,其中一段圆形风管直径为800mm,长度
为10m,厚度为1.0mm,咬口,支吊架重量为4元kg/个,共四个,风管内外壁刷环氧富锌漆(15元/kg)二遍,按已知条件,根据2010版安装工程预算定额的有关规定计算该网管的综合单价。
工程名称:某综合楼空调通风工程计量单位:m
项目编号:030902001001工程数量:25.12
一、电缆YTV-1*150在竖直通道内采用支架固定直接敷设(已知电缆100元/m)写出定额编号:4-636H单位价值单位100m 主材:100*101 基价:780*0.3*1.6 人工:494.11*0.3*1.6 机械:209.39*0.3*1.6
二、槽架
不锈钢槽式桥架安装1000*200,y=3.5mm,已知桥架800元/米,写出定额编号:4-56611 单位:10m 主材:800*10.05基价:(324.15*1.2+37.29+55.81*1.2)*1.1 人工:324.15*1.2*1.1 机械:55.81*1.2*1.1
三、坡屋面避雷网敷设,镀锌圆钢Φ12沿墙敷设,Φ12镀锌圆钢单价8元/m2,求定额编号4-810H 单位10m主材10.5*8基价
32.25*1.3+21.46+15.44人工32.25*1.3机械15.44
四、清单编制:电缆YJV4*2.5清单编号:030208001001 项目名称:电力电缆计量单位:m工作量:7.5
五、电线预留以配电箱半周长计算,电缆以2米为预留长度
六、室内消火栓镀锌钢管螺纹连接DN100套用定额编号为10-114.
七、室外喷淋管道镀锌钢管螺纹连接DN100套用定额编号10-9.
八、水流指示器检查接线套用定额编号6—423H 基价*0.3
九、管道井内安装消火栓镀锌钢管沟槽连接DN100套定额基价为133.66*1.3+2.09+19.68
十、室内消火栓管道无缝钢管焊接,Φ159*5二次安装,其安装基价为135.88*2+34.92+63.64(10-135H)
十一、单个试火栓安装DN65定额编号为:10-433
十二、套螺纹阀门(第十册)
十三、消防水炮安装DN80,其定额编号为9-86H,定额基价为179.74*1.3+150.17+25.79元/组
室内钢塑管给水管螺纹连接,求其定额工作量:
2.5MPA 的工业管道系统中,碳钢平焊法兰(电焊)DN100法兰, 40元/片,螺栓M20*80 10元/套用 8-1471*1.2管内穿放7类同对非屏蔽双绞线其定额基价为( )元/100m ,5-1H 49.88*1.2+2.18+
3.86
管内穿放视频线SYV-75-5其定额基价为(62)元/100m ,5-360
消防信号蝶阀接线、样线的定额基价为(13.5)元/个 6-432H 45*0.3=13.51、8-2942H 2、8-2916制作 3、8-2932 安装47元
防水套管大放大)
十八、
钢套管 DN150 2个 (放大2号)、钢性防水套管、DN100,2个(钢性3、8-1242 止回阀 H44T-1.6 DN100 个 14、8-1471 碳钢法兰平焊法兰 DN100 副 1
1、8-36 碳钢管电弧焊 Φ108*4 10m 2
2、8-1242 法兰闸阀Z45T-1.6 DN100 个 1十七、若上题为工业管道时,求其定额工作量:
3、10-447 H 法兰止回阀H44T-1.6 DN100 个 1
2、10-447 法兰闸阀Z45T-1.6 DN100 个 11、10-133 室内无缝钢管焊接 Φ108*4 10m 2十四、消防水泵安装套用第一册定额
(民用工程)无缝钢管焊接(室内Φ108*4),求定额工作量
十五、减压稳压单栓自救组合型消火栓箱SG24D65JZ-J其定额基价为56*1.2元/套,定额编号9-114H
1.6MPA 的工业管道安装一付,带法兰盖一碳钢平焊法兰DN100(电焊)其定额基价( ) 8-1471*0.61
2.0MPA 的工业管道系统中兰电焊接碳钢盲板DN100 80元/个,8-980*0.6
1、10-145 室内钢塑给水管螺纹连接 DN25 10m 2
2、10-429 螺纹闸阀Z15T-1.0K DN25 个 1
3、10-567 螺纹水表 DN25 组 1十六、。
