黄土隧道施工工艺工法
黄土隧道洞身开挖、支护施工技术

黄土隧道洞身开挖、支护施工技术1工程概况1.1xxxx专线10标段二工区通渭至榆中xxxx隧道及西坡隧道段位于定西市安定区,隧道全长(759+1187)m,为双线隧道。
隧道洞身均位于直线上,洞身纵坡为3‰的单面上坡,洞身均为黄土。
隧道衬砌后断面最大净宽12.81m,净高8.68m。
1.2隧址区地貌形态属黄土高原沟壑、梁峁区,地面相对高差约60m,区内黄土梁峁起伏,沟壑纵横,自然坡度约为20°~60°之间,隧道顶谷深切多呈"V"字型,山坡上多为风积黄土包裹,梁顶植被包裹较差。
隧道位于陇西系内旋褶带,构造相对简单。
晚第三纪以来,区内新构造运动较为活跃,表现为河沟阶地地上升显著,现代河流侵蚀,下切明显,高差达100~150m,洞身仅通过第四系上、中更新统砂质黄土,无褶皱、断裂通过。
1.3隧道进口、出口均为东河的支沟,平时干涸无水,仅在暴雨季节有暂时性水流,水量一般不大。
隧道区内地下水主要为第四系松散层孔隙水。
松散层孔隙裂隙水赋存于第四系上更新统砂质黄土中,无统一潜水面,受大气补给,水量小,季节性变化大,水位埋藏变化大。
地下水对混凝土存在氯盐、硫酸盐侵蚀性,侵蚀性等级为L2、H2。
2施工方案针对黄土基底承载力低、侧应力较大、湿陷性及埋深浅等特点,施工时严格执行"管超前、短进尺、强支护、勤量测、早成环"的施工原则,确定黄土隧道总体施工方案采用三台阶临时仰拱法及三台阶临时横撑法,即洞身分上中下三个台阶,上导坑采用环形预留核心土开挖初期支护紧跟,中、下导坑左右边墙间隔开挖支护,仰拱紧跟下导施作,二次衬砌采用自动计量集中拌和混凝土,自行液压式衬砌台车泵送混凝土施工。
施工中加强超前地质预报检测频次,初期支护及早封闭成环,并进行持续的监控量测,对数据进行现场分析,指导现场施工。
3洞口工程及防护排水工程施工3.1洞口防护排水隧道进洞施工前,根据设计图纸要求结合现场地形确定水沟位置,水沟流向顺山势由高向低,引排至路基水系统或直接引排至路基外。
特长隧道黄土堆积体施工工法

特长隧道黄土堆积体施工工法特长隧道黄土堆积体施工工法一、前言特长隧道黄土堆积体施工工法是一种适用于大规模黄土地质条件下特长隧道的施工方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点特长隧道黄土堆积体施工工法具备以下特点:1. 适用范围广:适用于黄土条件下的特长隧道工程,具备较强的适应性。
2. 施工速度快:该工法采用黄土堆积体填筑的方式,具有施工速度快的优势。
3. 施工成本较低:相比其他隧道施工方法,特长隧道黄土堆积体施工工法的施工成本较低。
4. 良好的适应性:该工法能够适应各种复杂的黄土地质条件,具备较好的适应性。
三、适应范围特长隧道黄土堆积体施工工法适用于砂土黄土或黏土的黄土地质条件下的特长隧道,黄土的含水率一般不宜过高。
适用范围包括特长隧道的路基填筑、洞口掘进、洞内支护等。
四、工艺原理特长隧道黄土堆积体施工工法的原理是通过对特长隧道黄土地层进行开挖、支护和填筑,形成黄土堆积体,提供隧道施工的临时工作平台。
具体工艺原理如下:1. 土方开挖:采用机械开挖的方式进行黄土地层的开挖,保持开挖面整齐光滑,以便后续的支护施工。
2. 支护工程:对开挖面进行支护,如喷射混凝土、锚杆支护等,确保隧道的稳定性和安全性。
3. 土方填筑:将黄土填筑至设计高程,使用合适的填土方法进行填筑,如平铺填筑或分层填筑等。
4. 加固与压实:填筑完成后,进行黄土堆积体的加固和压实,以提供足够的承载能力和稳定性。
五、施工工艺特长隧道黄土堆积体施工工法的施工工艺可以分为以下几个阶段:1. 土方开挖阶段:采用机械开挖的方式进行黄土地层的开挖,保持开挖面整齐光滑。
2. 支护施工阶段:对开挖面进行支护,采用喷射混凝土、锚杆支护等方式进行支护工程。
3. 土方填筑阶段:将黄土填筑至设计高程,采用平铺填筑或分层填筑等方法进行土方填筑。
4. 加固与压实阶段:填筑完成后,进行黄土堆积体的加固和压实,以确保堆积体的稳定性和安全性。
黄土隧道三台阶七步开挖法施工工法

黄土隧道三台阶七步开挖法施工工法中国水利水电第四工程局朱广琼、张建国1 前言黄土隧道是目前施工中经常碰遇到的一种隧道,由于受地质围岩条件下的限制,需在最短的时间内对围岩形成闭合成环,以保证施工安全。
根据对穿越第四系上更新统砂质黄土隧道--西坡隧道三台阶七步开挖法施工工法总结,为完善和推广七步台阶开挖法提供了技术支持,为类似隧道工程提供示范工程和积累经验。
2 工法特点2.1施工空间大,可以引入大型施工机械,多作业面平行施工,工效高;部分Ⅴ级软岩地段可以采用反铲挖掘机直接开挖下半断面,减小了对围岩的扰动。
2.2在地质结构复杂多变、软硬围岩相间的隧道施工中,便于灵活、及时地调整施工方法,进度稳定,工期有保障。
2.3能适应大跨度断面,没有拆除临时施工支护工序,节省投资;同时避免了因拆除临时支护可能造成的初期支护突然卸载而危及隧道安全等问题,初期支护断面圆顺,无应力集中点,受力均衡,结构安全性强;2.4混凝土仰拱超前施作,不仅便于初期支护及早闭合成环承载,而且改变了洞内作业和运输环境。
2.5全断面一次施作防水层和灌筑混凝土衬砌,确保了隧道防排水和混凝土衬砌的施工质量,运营病害少。
2.6无需特殊设备,投入少,操作性强,易推广。
3 适用范围断面开挖时掌子面围岩稳定或经过处理后(如超前小导管注浆预支护)无大的掉块、垮塌现象,初期支护刚度足够的黄土隧道。
4工艺原理隧道开挖过程中利用其自身稳定性,将开挖轮廓线分为七个开挖面,以前后七个不同的位置相互错开开挖、支护,混凝土仰拱紧跟下台阶及时施作,最终形成稳固的初期支护整体,缩短作业循环时间,逐步向前推进的作业方法。
5施工工艺流程及操作要点5.1施工工艺流程施工中严格遵循“管超前、严注浆、短进尺、强支护、早封闭、勤量测”的原则,台阶七步开挖一般包含上部弧形导坑开挖并施作拱部初期支护,再左右错位开挖中、下台阶并及时施作边墙初期支护,后及时施作仰拱混凝土,尽早封闭成环,二衬紧跟。
在黄土性质下隧道施工工艺工法

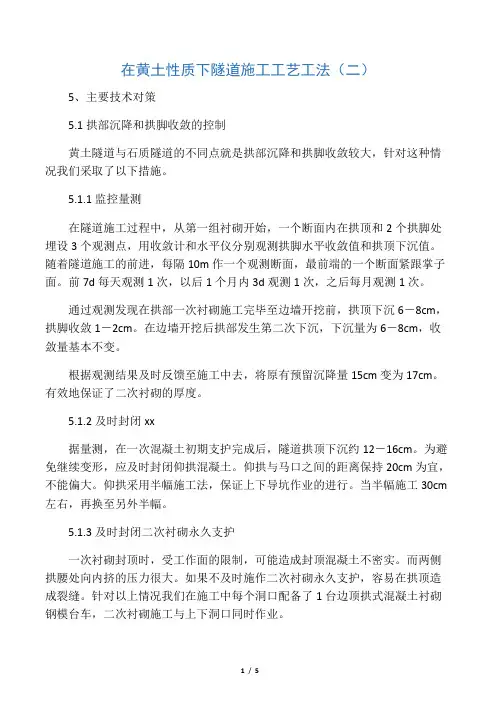

在黄土性质下隧道施工工艺工法(二)5、主要技术对策5.1拱部沉降和拱脚收敛的控制黄土隧道与石质隧道的不同点就是拱部沉降和拱脚收敛较大,针对这种情况我们采取了以下措施。
5.1.1监控量测在隧道施工过程中,从第一组衬砌开始,一个断面内在拱顶和2个拱脚处埋设3个观测点,用收敛计和水平仪分别观测拱脚水平收敛值和拱顶下沉值。
随着隧道施工的前进,每隔10m作一个观测断面,最前端的一个断面紧跟掌子面。
前7d每天观测1次,以后1个月内3d观测1次,之后每月观测1次。
通过观测发现在拱部一次衬砌施工完毕至边墙开挖前,拱顶下沉6-8cm,拱脚收敛1-2cm。
在边墙开挖后拱部发生第二次下沉,下沉量为6-8cm,收敛量基本不变。
根据观测结果及时反馈至施工中去,将原有预留沉降量15cm变为17cm。
有效地保证了二次衬砌的厚度。
5.1.2及时封闭xx据量测,在一次混凝土初期支护完成后,隧道拱顶下沉约12-16cm。
为避免继续变形,应及时封闭仰拱混凝土。
仰拱与马口之间的距离保持20cm为宜,不能偏大。
仰拱采用半幅施工法,保证上下导坑作业的进行。
当半幅施工30cm 左右,再换至另外半幅。
5.1.3及时封闭二次衬砌永久支护一次衬砌封顶时,受工作面的限制,可能造成封顶混凝土不密实。
而两侧拱腰处向内挤的压力很大。
如果不及时施作二次衬砌永久支护,容易在拱顶造成裂缝。
针对以上情况我们在施工中每个洞口配备了1台边顶拱式混凝土衬砌钢模台车,二次衬砌施工与上下洞口同时作业。
5.1.4加设锁脚锚杆在拱脚处每侧加设2根锁脚锚杆,锚杆为φ40钢管,长2m,垂直于拱脚外侧面打入土中1.5m。
剩余0.5m与一次衬砌混凝土浇筑在一起。
5.2预防塌方在开挖过程中,应遵循短开挖、强支护的原则,随时观察土质情况,发现土质疏松、节理发育时,加设调整循环进尺,同时加密管棚钢管数量,及时跟进一次衬砌,缩短开挖与衬砌之间时间间隔。
如发生塌方,必须用同强度等级的混凝土填塞密实。
黄土隧道开挖施工工艺

及仰拱底部安设钢拱架 , 设置纵横 向排水管及 中心水 沟. 锚喷支护一 后行导坑上部超前支护安设 、开挖一后行导坑上部洞壁安设钢拱架 。 锚喷支护一后行导坑 下部开挖一 后行导坑下部洞壁及仰拱底部安设 钢拱架 , 设置纵横 向排水管 , 锚喷支护 — 拆除中壁临时支护 。
() 1墙脚 纵 向排 水 系 统 方 面 , 以往 设 计 均 布 设 于墙 脚 外 侧 , 马 口 在 施 工 中 由于 空 间 狭 窄 并 向外 扩 挖 . 支撑 拱 架 阻 挡 . 工 不 便 且 安 全 受 施 安设拱部超前管棚一 开挖双侧壁导坑一架立侧墙及仰拱钢架 . 安 性差 , 实施难度大。由于墙脚与仰拱的连接 由平接改为小半径曲线连 1 .施 工 工 序 如 下 .1 2
2l年第 1期 01 7
科技 甚向 导
◇ 交通与路建◇
黄土隧道开挖施工工艺

岳 华
( 中铁 十 六 局 集 团 第 四工 程 有 限公 司 中 国
北京
10 1 ) 0 0 0
C- T .
。
【 要】 摘 黄土 隧道是我国西北地区较 为普遍的土质隧道, 多为湿陷性软 弱土穴新黄 土雪, 土质 土质软 塑、 脆弱, 施工方法不 同于石质 隧道施 本文对几种常用的黄土隧道 开挖方 法及特点 vE 相 关防排水优化作以总结。 Yc , 【 关键词 】 黄土 隧道 ; 台阶法; 奥法; 工工艺 新 施
设钢拱架 , 锚喷支护一 先行导坑下部开挖一先行导坑下部洞壁 、 中壁
() 2 该施工方法施工安全性好 , 能有效控制围岩及 支护 的变形 . 施 工进度较快, 缺点为临时支护费用较高。 如导坑量测变形过大 . 需在上 根据不 同性状黄土及泥岩的力学特性及稳定性状况 . 为适应地质 台阶底部架设临时仰拱进行 支撑 22双 侧 壁 导 坑 法 . 条件差 、 断面大以及对初期支护施 工的不利影响 . 减少 隧道及 地表的 () 1施工工序如下 : 下沉量 I 道 开挖均选用 台阶分 部开 挖法与侧壁导坑法相结 合的方 遂 先行上导坑 开挖一 先行导坑洞壁 、 临时壁墙钢拱架安设 、 锚喷支 式, 并辅 以超前小导管 、 大管棚超前支护及锁脚 锚管等措施 . 按照 “ 管 超前 、 进尺、 短 少扰 动 、 支 撑 、 封 闭 、 量测 ” 强 紧 勤 的原 则 , 各道 工 序 紧 密 护一先行 下导坑 开挖一 先行下导坑洞壁 、 时壁墙 、 f 临 仰拱底部钢拱架 纵横 向排 水 管 安设 、 喷 支 护 一 后 行 上 导 坑 开 挖 一 后 行 上 导 坑 锚 衔接 , 环环紧扣 . 随挖随支 。 保证隧道初 期支护 的结构稳定 与施工安 安设 、 洞壁 、 I 壁墙 钢 拱 架 安 设 、 喷 支护 一 后 行 下 导坑 开 挖 ; 后 行 下 导 晦时 锚 一 全。 11双 侧 壁 导 坑 先 拱后 墙 正 台阶 法 . 坑 洞壁 、 临时壁墙 、 仰拱底 部钢拱 架安设 , 纵横 排水管 安设 。 喷支 锚 开挖一 中央部 拱顶钢架安设 . 锚喷支 对 含水量不高的 自稳性 相对较好 的黄土段可采用该法进行施工 . 护一 中央部拱顶超前支护安设 、 护一中央部 中部开挖一 中央部下部开挖—f 拱下部钢拱架封闭 . +Ⅱ f 中心 泥岩较少的隧道在泥岩段也 可参照此方法进行施工 11 施 工 工序 如 下 .. 1 水沟及横 向排水管安设 , 浇筑拱架间混凝土一拆除导坑临时支护 () 2 该施工方 法最大特点为安全性好 . 能有效控制支护及 围岩变 在完成洞 口长 管棚或洞 内小导 管施工一 开挖上 台阶小导坑一 开 挖拱顶—架立支撑拱架 , 打设锁脚锚管 , 架立衬砌拱架 , 完成拱部初次 形 。缺点为施工 工序较多 , 工序间干扰较大 , 施工进度较慢 。 工程临时 在完成初期支护后 , 应加强初期支护变形量测 . 并针对 衬砌一 开挖 中槽一开挖先行 马 口一架设先行侧墙及部分仰拱拱架 . 设 支护费用较高。 变形量大的特点 . 立即施作仰拱及 置锁脚锚管 . 安设纵横 向排水 管 . 浇筑侧墙及部分 仰拱 混凝土一开挖 软弱 围岩地质条件下变形发展快 、 铺设 防排 水 板 , 筑模 筑 混 凝 土 二 次衬 砌 。 浇 后行马 日—架 设后行 侧墙及部分仰 拱拱架 , 设置锁脚锚 管 . 安设纵横 填 充 层 , 向排水 管 . 浇筑侧 墙及部分仰拱混凝 土一封闭仰拱拱架 . 施作 中心水 3开 挖 过 程 中的 防 排 水优 化 . 沟及横 向排水管 . 封闭初期支护仰拱混凝土。 黄土隧道防排水设 计遵循“ 以排为主 。 、 、 、 相结合 . 防 排 截 堵 因地 11 .2施 工 优缺 点 : . 制宜 , 综合治理” 的原则 , 达到排水通畅 、 防水可靠 、 经济合理 、 留后 不 该施工方法最大 的优点为上下台阶及后 续防水 层、 二次衬砌 能实 患的 目的。 对地表水 、 下水及运营废水 均采用独立的系统进行处理 。 地 , 现平行作业 。 生产均衡 . 施工进度较快 , 工安 全性 好 , 施 缺点为 隧道初 使洞 内外形成一个 完整 的排水系统。 施工时要切实处理好排水构造物 的衔接, 确保 隧道 安 全 , 大 防排 水 力 度 , 减 少 防 排水 设 施 的施 工 与 加 为 期支护沉降相对 较大 . 该方法不能用于软弱黄土地质情况的隧道 。 1 . 2双侧壁导坑先墙后拱反 台阶法 衬 砌 间 存 在 相互 干扰 的 问 题 . 对依 托 工 程 防 排 水 设 计进 行 优 化 。主 需 对 于软弱的饱和黄土及风 化软弱的泥岩段可采用此 方法进行施 要 有 :
铁路工程黄土隧道施工方法及施工工艺标准(标准做法)

铁路工程黄土隧道施工方法及施工工艺标准目录1.工程概况 11.1工程概况 (1)1.1.1工程项目概况 (1)1.1.2工程地质、水文条件 (1)1.1.3编制依据 (2)1.2主要工程数量 (2)1.3工程特点、施工难点、重点 (3)1.3.1工程特点 (3)1.3.2施工难点、重点 (3)2.黄土隧道专项施工方案概况32.1黄土隧道专项施工方案总体概况 (3)2.2施工方案的安全性能 (4)3.专项施工工艺及主要施工方法 43.1主要施工方法及施工工艺标准 (4)3.1.1施工测量 (4)3.1.2洞口工程 (14)3.1.3 洞身开挖 (16)3.1.4超前支护施工 (22)3.1.5初期支护施工 (27)3.1.6仰拱及铺底施工 (31)3.1.7防水板施工 (33)3.1.8隧道防排水系统施工 (35)3.1.9二次衬砌施工 (37)3.2重点部位及特殊的施工技术保证措施 (39)3.2.1洞口浅埋段、土质围岩地段施工 (39)4.方案所需的特殊机械、材料、劳力计划434.1劳动力组织计划 (43)4.1.1项目总需求劳力计划 (43)4.1.2主要工装及检测设备 (44)5.施工进度计划及工期保证措施455.1工期目标 (45)5.2施工进度计划 (46)5.3进度保证措施 (47)6.质量保证措施487.施工安全保证措施548.特殊条件、环境下的施工措施589.施工环保、水土保持和文物保护技术措施591.工程概况1.1工程概况1.1.1工程项目概况新建隧道5199.66延长米/5座,占管段长度的40.9%,前岭隧道长1807m,是管段内控制性工程;1.1.2工程地质、水文条件1.1.2.1工程地质条件1)地层岩地表为厚度不等的Q1~3的黄土质土,硬塑,局部可见成层分布的姜石。
本段下伏为E 泥质粉砂岩及含砾砂岩,其下为Z细晶白云岩,细晶~中晶结构,薄~中厚层,夹有燧石条带,产状较为稳定。
特长隧道黄土堆积体施工工法(2)

特长隧道黄土堆积体施工工法特长隧道黄土堆积体施工工法一、前言特长隧道黄土堆积体施工工法是在山区等地区用于特长隧道施工的一种方法。
该工法在保证施工质量的同时,还能够提高施工效率、节省施工成本,适用于一定范围的地质条件。
二、工法特点特长隧道黄土堆积体施工工法的主要特点包括以下几点:1. 施工过程中充分利用现有地质条件,不需要大规模爆破破坏山体;2. 采用先挖方再填充的方式进行施工,有效降低施工难度;3. 通过合理的工艺和工器具的应用,实现了施工过程的自动化和机械化;4. 施工过程中注意合理排放渣土和保证环境卫生。
三、适应范围特长隧道黄土堆积体施工工法适用于以下情况:1. 地质条件为黄土地质,有一定的抗冻、抗滑性能;2.隧道长度较长,无法采用传统爆破法施工;3. 建筑环境要求相对宽裕,可以进行挖方和填方施工。
四、工艺原理特长隧道黄土堆积体施工工法通过挖掘和填充黄土来实现隧道的开挖和固结。
施工工法与实际工程之间的联系主要在于黄土的特性以及施工过程中采取的技术措施。
首先,需要对黄土进行合理的分类和预处理,确保其坚实度和稳定性。
其次,在挖方施工过程中,采用科学的爆破技术和合理的爆破参数,控制爆破振动和飞石飞砂的影响。
然后,通过合理的挖掘方式,如扩大挖掘断面和采用横向控制点等措施,有效降低了黄土斜坡的倾斜度。
最后,在填方施工过程中,采用先层垫石再填土的方式,增加填土体密实度,提高整体强度,以防止黄土堆积体发生塌陷。
五、施工工艺特长隧道黄土堆积体施工工艺主要包括以下几个步骤:1. 黄土预处理:进行黄土的采样和分类,并对黄土进行破碎、砂洗等处理;2. 爆破挖方:根据设计要求,采用爆破技术进行挖方,控制挖方断面的形状;3. 挖方支护:使用支护材料对挖方边坡进行加固,确保施工安全;4. 垫层处理:在挖方表面铺设垫层,增加填土的固结度;5. 填方施工:先进行石方填筑,再进行黄土填筑,确保填土的均匀性和密实性;6. 填土固结:通过加压固结和草帘固结等措施,对填土进行固结,提高整体强度。
黄土隧道施工技术(完全版)

追究责任人。
语
我们在施工中要牢记质量安全
要求,不得出现业主规定的红
牌和黄牌问题。
Thank you !
隧道施工监测
施工监控量测,在黄土隧道中 的作用不容忽视,隧道施工过 程中拱顶下沉、周边收敛等各 项现场监控量测项目,为隧道 最终建成提供安全可靠分析。
测点布置如下:
拱顶下沉和水平收敛测点
1)测点布设应按施工方法区分,全断面、两台
1.
阶、三台阶按图7.1所示进行布置,其他特殊地 段施工方法的测点布设根据现场实际情况进行布
中铁五局蒙华铁路MHTJ-15标项目经理部
黄土隧道在我局施工尚不多见,
本文结合范里、前岭隧道实例,
详细介绍黄土铁路隧道的施工
方案、施工组织、施工工艺和
说 明
关键技术,对施工现场的管理 和质量控制提供一些帮助。
范里隧道
工 程 简 介
前岭隧道
工 程 简 介
范里隧道长667米,前岭隧道长1807米
上部模注砼施工后,待上、中导
开挖10-15m后接护拱下部,下部
1.
采用钢拱架喷射混凝土支护,工
进
字钢与上部砼内花拱用法兰连
洞
接) ,护拱在施工时采用22 钢筋格栅架立
前
准 护拱施工完成后,施做进洞108 备 大管棚
隧 道 开 挖 示 意
大 拱 脚 施 工 说 明
3.1 钢拱架
钢拱架加工采用W155型冷弯机。安装时
结合,因地制宜,综合治理”
5.
的原则。环向,纵向盲管按以二后的技术交底施做。
次
衬
砌
5.1.4防水层
对基面进行整平处理。土工布 采用射钉枪钉射在热融衬垫上, 热融衬垫要呈梅花形布置间距 不大于1m,衬垫与防水板焊 接采用石棉垫预热,确保均匀 受热,防止焊焦,焊穿。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
黄土隧道施工工艺工法为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分布开挖法(又称环形开挖留核心土法),结合喷射砼及时封闭开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施短开挖,快循环来减少对土体的扰动,是目前黄土隧道施工的较完整的方法。
1.施工方法及工艺要点1.1根据工地实际情况,设计并施打超前管棚。
钢管真径一般为ф60 mm,长4.5m,间距30cm,外插角20,首尾相接长度不少于1.5m。
钢管内充填20号砼或者水泥砂浆。
1.2上半断面人工用风镐及电铲掏槽。
掏槽宽度约1m,纵向掏槽深度每次约0.8m。
1.3开挖后立即射砼封闭断面。
喷射4cm厚的20号砼,封闭开挖断面,以免孔隙水从断面处渗出,而使土体失稳。
1.4架钢拱及挂网。
钢拱规格为Ⅰ20a,按设计断面计算用量。
拱架之间的间距依每次开挖长度约为0.8m,每榀钢拱纵向用ф20钢筋连接,钢筋间距1.2m。
管棚尾端焊接于拱架腹部,以增强共同支护作用。
ф8钢筋网格间距为20cm×20cm。
1.5喷射砼填充钢拱间空隙。
拱架与开挖轮廓之间的所有间隙用20号砼喷射充填密实,先喷拱架与轮廓之间空隙,再喷拱架,然后再喷拱架之间,直至喷到规定的厚度。
1.6按上述1-5的方式开挖5m左右后,开挖支撑掌子面的核心土支持部分。
1.7在上半断面初期支护稳定的条件下,开始开挖下半断面:首先通过在上半断面的钢拱的拱脚打注浆锚杆,以防止拱架及围岩变形与下沉。
钻进后进行注浆,两侧以等间距各打5根锚杆。
经过做试验,这样的锚杆与黄土结合后,抗拨力可达8t以上。
1.8开挖出碴完成后立即喷射砼封闭围岩,然后架钢拱支撑和挂网,经分层喷射砼直到设计厚度。
再铺设土工布防水板,做二次衬砌。
2.施工工艺流程图3.劳动力组织及进度指标管棚及锚杆安装3-5人开挖工8-12人喷砼13人架钢拱及挂网8人出碴10人砼衬砌16人管棚、锚杆、钢拱制作4人在砂粘土层无渗水时,采用每循环1.0m 进尺,月进度可达成洞36m以上。
在砂粘土层有渗水及砂层中无渗水时,采用每循环0.8m 进尺,月进度可达成洞30m。
以上。
在砂层有中渗水时,严格控制每循环0.6m 进尺,月进度可达成洞20-26m以上。
4.主要施工机械4.1采用国产WES-12A型煤电钻改制成开挖风镐10台。
4.2自制砼衬砌台车1台。
4.3 PC-200挖掘机2台。
4.4其余如手持风钻(锚杆)、砼喷射机、电焊机、钢筋切割机、砼搅拌机、出碴车辆、装载机、注浆机、空压机、变压器等按常规隧道施工配置。
5.质量控制要点5.1严格控制管棚角度5.2严格喷射砼工艺,按配合比拌制砼料,特别要严格控制外加剂掺量。
新旧砼面要清洗至露出砼的本色,没有泥土或杂物。
分层喷射,以保证喷射砼的质量。
5.3保证立拱质量。
注意螺栓松紧程度和连接筋的焊接质量。
5.4确保钢筋网与围岩紧密相贴,钢筋网必须连接牢固,否则喷射砼时会振动钢筋网,从而降低喷射砼质量。
5.5保证核心土的大小和长度5.6清除拱脚积水与淤泥,通过打拱脚锚杆或扩大拱脚认真加固拱脚,加强纵向联结等,使初期支护与围岩形成完整体系。
5.7尽量单侧落底或双侧交错落底,避免上半断面两侧拱脚同时悬空;控制落底长度,视围岩情况采用1-3m,不大于6m。
5.8减少上、下台阶施工的相互干扰,并及时封闭成环。
5.9找出每道工序的合理施工时间,各工序严格按标定时间进行控制,从而缩短循环作业时间,减少开挖面土体的暴露时间。
5.10及时监控量测围岩,观察拱顶,拱脚的收剑情况,据此调整初期支护参数。
6.安全及环保措施6.1首先做好洞顶、洞门及洞口的防排水系统工程,并妥善处理好陷穴、裂缝,以免地面积水浸蚀洞体周围,造成土体坍塌。
6.2在含有地下水的黄土层施工时,洞内外排水沟应进行铺砌,必要时应配合井点降水等将地下水位降至隧道衬砌底部以下,以保施工顺利进行。
6.3在干燥无水的黄土层中施工,应管理好施工用水,不使废水漫流。
6.4如发现工作面有失稳现象,应及时用喷砼封闭,加设锚杆、架立钢支撑等加强支护。
6.5 施工时要特别注意拱脚与墙脚处断面,如超挖过大,应用浆砌片石回填,如发现该处土体承载力不够,应立即加设锚杆或采取其它措施进行加固。
6.6在开挖与灌筑仰拱前,为防止边墙向内位移,宜加设横梁顶紧。
6.7喷射机所用的压力,一般以不超过0.2Mpa为宜。
6.8若拱部位于砂层时,为防止喷砼层塌落,可用Ф4mm的密钢丝网紧贴开挖面作为固定初喷砼用。
密网用两根Ф8mm,长35cm的锚钉加以固定;也可用2根Ф22mm的环向钢筋将网压紧在开挖面上,以防喷砼时钢丝网脱落。
6.9钻锚杆孔时,宜采用干钻,锚杆采用药包式或早强砂浆式锚杆。
6.10施工中如发现不安全因素时,应暂停开挖,加强临时支护,以便取适应性的工序安排。
黄土隧道施工1、概况隧道分上下行线,上行线长1455m,下行线长1422m,设计为单心圆断面,VI级围岩开挖宽度为13.2m,高度9.5m,横断面面积106.7m2;V级围岩开挖宽度13.1m,高度9.4m,横断面面积101.1m2。
衬砌采用复合式,分两次模筑混凝土,一次衬砌为变截面结构,厚度为50-70cm(VI级围岩段)、45~65cm(V级围岩段),二次衬砌为等截面结构,厚度为35cm。
隧道穿越地层为第四系中更新统冲积老黄土,灰黄、褐黄色,为粉质亚粘土,Ip=9.5,土质均匀,局部较疏松,层理和柱状节理发育,含水量为11%-18%。
山顶为水浇地,隧道洞身土体含水量较大,结构稳定性较差。
洞口浅埋段覆盖层为第四系上更新统风积黄土,层厚4.6-40m,浅黄色,土质较松散,大孔隙、垂直节理发育,其中自重湿陷性黄土层厚24m,黄土陷穴顺沟发育,呈串珠状。
2、开挖方案遵循“短开挖,强支护,勤量测,紧封闭”的原则,上下行线进出口共4个工作面同时作业,针对不同地质条件采取不同的开挖方法。
洞口VI级围岩浅埋段采用双侧壁导坑先墙后拱法施工。
VI级围岩深埋段及V级围岩采用矿山法正台阶先拱后墙法施工,拱部开挖宽1.8m环形带保留核心土,开挖后即施行一次模筑衬砌,侧墙马口采用四步跳跃法施工,中间4m宽修成斜坡道,以保证上半断面同时施工。
3、V级围岩施工采用正台阶先拱墙、拱部环形法开挖,工作面多,进度快,保留核心土便于支撑,能保证围岩稳定,避免塌方,施工安全。
根据黄土地质特性和施工工期要求,为避免塌方,贯彻短开挖原则,上导坑掘进每循环2.4m,并根据围岩状况,随时进行调整。
每个掌子面配备10榀钢拱架,640块120cm×30cm钢模板,1台挖掘机,1台装载机,6台出碴运输车。
3.1先开挖拱顶环形Ⅰ部用洋镐沿开挖轮廓线由上向下开挖,配合铁耙将松土扒离掌子面,每次掘进2.4m。
拱顶中心处掌子面要向前多掘进0.5m,以备混凝土一次支护封顶。
如果开挖时发现顶部土体有裂纹或疏松现象,应边开挖边支撑,支撑用杨木背板加φ40钢管,钢管底部撑在核心土上。
3.2管棚超前支护黄土隧道土质比较松散,且层厚一般为20-60cm,开挖后易形成分层坍塌,故需较强的初期支护,采用管棚方案较适宜。
钢管直径大,与土体接触面积大,接触密贴,没有空隙,有利于力的传递。
而注浆锚杆直径和刚性都较小,当注浆时,由于水泥浆内的水分对锚杆周围的土体侵蚀,使土体湿陷,周围易形成空洞,起不到对土体的有效支撑。
管棚支护纵向布置如图2所示。
棚管用φ40钢管,长3.4m。
先用煤电钻沿开挖轮廓线在掌子面上打眼(孔眼间距35cm,深度240cm),然后用大锤将钢管沿孔眼打入前方土体中,钢管外倾角约16°。
3.3开挖II部II部一次掘进2.4m。
人工配合机械开挖。
出碴采用无轨式运输。
柳州产ZL50装载机装碴,小松山推PC200挖掘机配合。
首先用挖掘机将一侧II部的土体由上至下开挖1.0m,并将土扒出核心土范围以外,便于装载机装碴。
开挖时侧面开挖轮廓线处预留厚50cm土体,原因是挖掘机开挖时对土体的振动比较大,如果直接按轮廓线开挖易造成土体坍方,形成超挖。
然后人工用洋镐将预留的50cm土体沿轮廓线开挖,边开挖边支撑,同时出碴,而此时,挖掘机则换至另一侧II部进行开挖,如此左右侧交替。
注意开挖时,拱脚处至少留深20cm土用人工开挖,严禁拱脚超挖,防止因拱脚原状土被破坏造成混凝土衬砌时拱架下沉。
黄土隧道拱腰处土体最易发生坍方,所以在进行II部开挖时,应边开挖边加固,加固方法为简易支撑,即用杨木板紧贴开挖轮廓表面,用φ40钢管支撑在核心上。
支撑间距1.0m,交错布置。
待进行一次模筑混凝土支护时边浇筑混凝土边将木板取出。
3.4格栅支撑黄土隧道土体松散,超前管棚打入前方土体中时,需在管棚尾部加设格栅支撑,加强初期支护。
格栅采用20cm×20cm断面的钢花拱,分3段组装,通过钢垫板用φ16螺栓将3段连成整体。
安装钢花拱时应紧贴开挖轮廓表面,并将管棚的管尾与之焊接,使棚管尾端担在钢花拱上,最大限度地发挥管棚的作用。
钢花拱之间每隔1m设1根φ25纵向连接筋。
3.5开挖III部,核心土整形格栅支撑安设完毕后,用挖掘机将III部土挖除,核心土顶面修成平台,平台沿隧道纵向宽度3.6m,并在核心土的中间高度处再修一纵向宽度约为1.2m的二级平台,以备一次模筑混凝土时人工上料使用。
这样核心土纵向长度约4.8m,可对前方掌子面土体起支撑作用。
3.6立钢拱架和模板拱部开挖完毕后,进行衬砌宽度和拱脚高程放样,然后立模工班按放样点位将钢拱架立好。
钢拱架用工字钢制作。
模板用120cm×30cm钢模。
档头模板用木模。
3.7初期支护黄土隧道在开挖后30h内围岩变形较大,如不及时支护,极易发生塌方。
故开挖结束后,应立即进行混凝土初期支护。
混凝土施工采用拌合站拌合,运输车运输,人工上料,插入式振动棒捣固,左右侧交替浇筑。
混凝土封顶时应注意将顶部捣固密实,并用自制小铲从挡头模板处将混凝土填塞密实。
3.8开挖下导坑下导坑边墙施工与上导坑之间的距离保持60~80m为宜,距离过短影响上导坑机械作业,距离过长,会使已施工的拱部下沉,造成二次衬砌厚度不够,影响下步工序施工。
下导坑边墙施工采用四部跳跃法,左、右边墙错开,每个马口开挖长度为2.4m。
先用挖掘机挖中槽,中槽宽4.0m,长20m,不宜过宽、过长。
宽度原则上能保证上导坑施工机械通过即可,否则左、右拱脚下的土体由于受到拱圈的挤压,向中槽处靠拢,容易使拱圈下沉,严重者可使拱圈混凝土产生裂缝。
中槽挖成斜坡形式,使上、下导坑连接。
然后用人工左、右错开开挖马口。
边墙的格栅支撑应与拱部格栅上、下对正,并焊接牢。
格栅安设完毕后,将拱脚表面的混凝土凿毛,用钢刷清理干净,之后模筑衬砌一次混凝土。
封口用干硬性混凝土人工分次填满捣实。
