石柱县万宝铅锌矿巷道清理维修施工方案及安全技术措施编制:李德忠审核:罗麟矿长:罗安俊2017年10月13日巷道清理维修安全技术措施我矿由于停产时间较长,井下部分岩石松软巷段出现片帮掉碴;部分巷道支护变形及底鼓等现象,为确保巷道通风、运输畅通和行人安全,加强对巷道清理维修工作的安全管理,特制定本安全技术措施。

一、工程概况:(一)清理巷道范围1、二采区5#井一、二级下山巷。

2、二采区5#井二级下山平大巷。

(二)维修支护变形巷道二采区5#井二级下山平大巷铁箱支护变形、底鼓巷道46米。

(三)更换木支护及破碎巷道1、二采区5#井二级下山下段木箱支护巷道及破碎带巷道10米。

2、二采区5#井与1#井贯通联络巷片帮巷道7米。

3、二采区1#井四级下山落平巷道木支护变为铁支护12米。

二、劳动组织形式:1、巷道维修工作总负责人:罗安俊;技术负责人:李德忠;分管安全负责人:罗麟;具体负责人:董家立;施工负责人:万永忠、冉龙昌、王健。

2、巷道维修工作由二采区5#井组织人员负责维修施工,每日单班作业。

每班出勤人数不多于3人(不含绞车工、运输工)。

3、施工作业人员在上岗前必须在指定单位进行进行身体检查,体检合格人员由公司参加工伤医疗保险。

4、施工作业人员在上岗前由矿进行安全教育培训及安全技术措施学习,经考试合格后,方可上岗作业。

三、施工方案(一)巷道清理施工方案1、巷道清理前的准备工作:①清理前先将巷内的积水排干或疏通流走,尽可能减少淤泥中的含水量;②事先准备好清理使用的工器具和相关材料;③人员配备:作好相关管理人员、作业人员组织安排,并贯彻传达操作规程、管理制度和安全技术措施;④开工前必须作好通风设施恢复,确保工作地点正常通风;⑤作好供电、提升运输相关设备设施的维护准备工作;2、巷道清理及运输方式①采用人工装渣,使用掏扒、铁撮箕工具,大块矸石用铁锤进行破碎。

②清理顺序按“从外向内”的顺序逐段进行,清理过程中必须将两帮及顶部危岩悬石清理干净,以防流石伤人。

巷道维修安全技术措施

巷道维修安全技术措施

巷道维修安全技术措施巷道维修安全技术措施巷道维修措施第一章架棚巷道维修第一节架棚维修工艺1、巷道维修工,必须熟悉顶板控制方法及支护方法,具有掘进和回采的支护、回棚操作技能,经培训、考试合格后方可上岗操作。

2、严格按作业规程及补充措施的有关规定施工,保证工程质量。

3、维修巷道每组最少3人操作、严禁单人作业。

4、维修巷道处10m范围内必须加强支护,凡折断、腐朽的背顶、邦板必须更换、个别架棚损坏的塑料网应重新联结,对于巷道净高不符合规定的必须进行清理,保证修复后的巷道净高不低于1.90m以上。

5、凡巷道支架发生弯曲、腐朽、错口、折断、破裂等现象都必须更换。

6、维修时,要随时注意顶板,严格执行敲邦问顶制度,防止顶板冒落伤人,必要时打好临时支护,维修地点遇冒顶时,必须按措施要求立即进行处理,严禁将支架支在浮(煤)矸上。

对修复的支架必须坚持班检和抽检制度。

7、架设临时支架要牢固可靠,严禁一梁一柱,采取工字钢棚头配两棵金属摩擦支柱作临时支护,所支支架,必须有3到5°的迎山角,支架必须迎山有力,严禁支架退山、修复后的架棚必须用撑木牢固联索,棚梁两侧各一根,两侧棚腿各一根,必须打成一条直线。

8、背顶邦材料要紧贴围岩,不得松动或空邦空顶。

9、梁腿接口处的两肩必须加楔打紧,背板两头必须超过梁中心。

10、施工中不得使用下列支护材料:①、不符合质量的支护材料;②、腐朽、劈裂、折断、过度弯曲;③、严重腐蚀或变形的金属支架;11、回撤棚腿和梁以松动顶邦时,人员应站在支架牢固完整处。

12、从原棚梁下打临时点柱开始到新支架架设好之前、严禁人员通过。

13、拆除棚子时,先支后回、补一架拆一架,严禁空顶作业。

14、更换棚腿时,必须在所换棚腿侧的梁下打上支柱,支护好顶梁后再换棚腿,将腿(柱)窝用镐刨开,用撬棍来回转动,直到将棚腿(支柱)回出。

15、更换棚梁时,必须要在棚梁的(外)侧架设临时支架,并用材料将棚腿背好。

16、架设和拆除支架时,一架未完工之前、不得中止工作。

巷道修复安全技术措施正式样本

巷道修复安全技术措施正式样本

文件编号:TP-AR-L8542In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________巷道修复安全技术措施正式样本巷道修复安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

一、工程概况:43采区运输、回风大巷由于施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经研究决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术措施。

二、修复位置:工程修复统计表巷道名称顶板离层片帮区域底鼓区域备注43采区运输大巷 35m 90m 90m43采区回风大巷 15m 30m 15m合计 50m 120m 105m三、施工方案:1、施工要求:按照技术科指定位置进行卧底(,采用风镐,手镐施工。

2、三采区回风、运输大巷,补打顶锚索。

顶板采用锚索+W钢带补强,间距2400mm,长度6300mm;锚索预紧力不小于30Mpa。

锚索为双排迈步布置。

3、片帮处补打帮锚杆。

帮部锚杆间排距800mm ×800mm,锚杆采用φ18mm左旋无纵筋高强度螺纹钢,长度 2000mm;帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于100N.m;树脂药卷K2360型,巷道顶部每根锚索使用4根树脂药卷,帮部每根锚杆使用1根树脂药卷。

巷道修复施工安全技术措施标准版本

巷道修复施工安全技术措施标准版本

文件编号:RHD-QB-K9132 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX巷道修复施工安全技术措施标准版本巷道修复施工安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

一、工程概况xxx巷道竣工时间较长,矿压显现明显,局部地段出现网片鼓出、浆皮开裂、巷道两帮内移、底鼓等现象。

为满足通风、行人、运输等安全生产的要求,根据矿安排,由我队负责对xxx巷道进行卧底、挑顶、刷帮、修复喷浆施工。

为保证施工安全和工程质量,特制定本安全技术措施。

二、施工方法首先对巷道顶、帮浆皮破裂、变形段,由人工持风镐挑顶、刷帮并对顶帮裸露部位及时进行支护,然后卧底至设计底板以下100mm,最后一次喷浆成巷,将回弹料平铺于巷道底板;卧底及扩刷矸石由人工装矿车,人工推车经1#中部车场至轨道大巷;各工序施工均由外向里推进。

三、施工准备及技术要求1、施工前,地测人员放定巷道中腰线,技术员将需扩刷处标定好,做上记号。

2、将风、水管路接至施工地点,并将喷浆机安放在1#中部车场风门以里三叉口处并调试,各类施工器具准备齐全。

3、将瓦斯探头悬挂于1#中部车场联络斜巷右帮距喷浆机3~5m处,探头距离顶板不大于300mm,距帮不小于200mm。

4、提前准备好脚手架施工平台,待脚手架验收合格后方可在脚手架平台上作业。

5、施工现场共有1趟信号线和2趟φ480mm 瓦斯抽放管路,联巷瓦斯管一趟埋在底板、另一趟吊在顶板,回联1的2趟瓦斯管并排布置在巷道中间设计底板上方1m;施工前将瓦斯管路用旧皮带或就风筒布盖好,信号线放到底板用旧皮带保护好,避免影响施工质量或在施工过程中造成损坏;6、施工前必须先找除巷道内的炸浆及危岩活矸,确保安全后方可进行施工。

最新整理巷道临时维修技术安全措施

最新整理巷道临时维修技术安全措施

巷道临时维修技术平安措施一、找顶帮悬矸措施:1、找顶帮悬矸要站在相对高处用长把工具找下,防止悬矸随工具把滑下伤人。

2、如果开裂浆体或矸石较大,不得使用风镐或风镐找,要使用2m长的撬棍插入开裂浆体一侧将其找掉。

在找的过程中,严禁其他人员通过,防止其落下伤人。

3、找顶工作应有2名经验的人员担任,一人找顶、一人观察顶板。

找顶人应站在平安地点,观察人应站在找顶人的侧后面,并保证退路畅通。

4、找顶应从有完好支护的地点开始,由外向里先顶部后两帮依次进行,找顶范围内严禁其他人员进入。

5、找顶工作应戴手套。

二、打锚杆眼措施:打眼前,首先按照中、腰线严格检查巷道断面规格,不符合作业规程要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认平安后,方可开始工作,锚杆与巷道轮廓线的夹角不得小于75deg;锚杆眼位误差不得超过100mm,锚杆眼深度应与锚杆长度相匹配,打眼时应在钎子上做好标志,严格按锚杆长度打眼,锚杆眼打好后,应将眼内的岩渣、积水清理干净。

打眼时,必须站在支护完整的地点或临时支护的掩护下操作。

打眼的顺序,应按先顶后帮的顺序依次进行。

三、喷射混凝土1、准备工作〔1〕检查锚杆安装是否符合设计要求,发现问题及时处理。

〔2〕清理喷射现场的矸石杂物,接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。

〔3〕检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象。

〔4〕喷射前必须用高压水冲洗岩面。

〔6〕喷射人员要佩戴齐全有效的劳保用品。

2、喷射混凝土的工艺要求喷射顺序为:先墙后供,从墙基开始自下而上进行,喷枪头与受喷面应尽量保持垂直。

喷枪头与受喷面的垂直距离以0.8~1.0m为宜。

喷射时,喷浆机的供风压力在0.4MPa水压应比风压高0.1MPa左右,加水量凭射手的经验加以控制,最适宜的水灰比是0.4~0.5之间。

喷射过程应根据出料量的变化,及时调整给水量,保证水灰比准确,要喷射的混泥土无无干斑,无流淌,粘着力强,回弹料少。

某巷道修护施工安全技术措施.docx

某巷道修护施工安全技术措施.docx

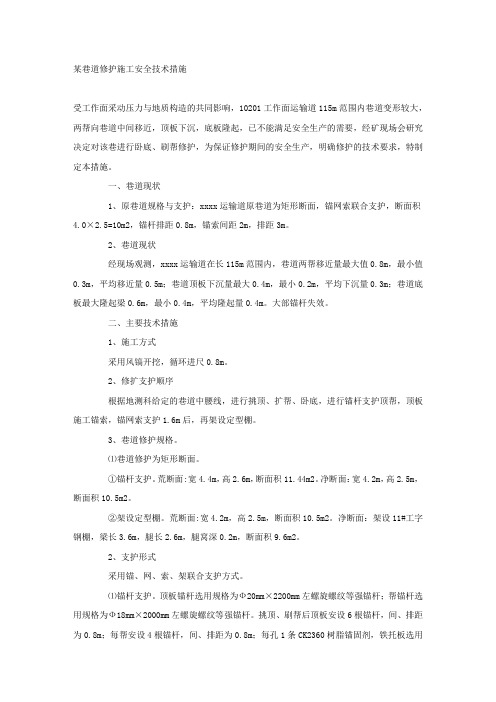

某巷道修护施工安全技术措施受工作面采动压力与地质构造的共同影响,10201工作面运输道115m范围内巷道变形较大,两帮向巷道中间移近,顶板下沉,底板隆起,已不能满足安全生产的需要,经矿现场会研究决定对该巷进行卧底、刷帮修护,为保证修护期间的安全生产,明确修护的技术要求,特制定本措施。

一、巷道现状1、原巷道规格与支护:xxxx运输道原巷道为矩形断面,锚网索联合支护,断面积4.0×2.5=10m2,锚杆排距0.8m,锚索间距2m,排距3m。

2、巷道现状经现场观测,xxxx运输道在长115m范围内,巷道两帮移近量最大值0.8m,最小值0.3m,平均移近量0.5m;巷道顶板下沉量最大0.4m,最小0.2m,平均下沉量0.3m;巷道底板最大隆起梁0.6m,最小0.4m,平均隆起量0.4m。

大部锚杆失效。

二、主要技术措施1、施工方式采用风镐开挖,循环进尺0.8m。

2、修扩支护顺序根据地测科给定的巷道中腰线,进行挑顶、扩帮、卧底,进行锚杆支护顶帮,顶板施工锚索,锚网索支护1.6m后,再架设定型棚。

3、巷道修护规格。

⑴巷道修护为矩形断面。

①锚杆支护。

荒断面:宽4.4m,高2.6m,断面积11.44m2。

净断面:宽4.2m,高2.5m,断面积10.5m2。

②架设定型棚。

荒断面:宽4.2m,高2.5m,断面积10.5m2。

净断面:架设11#工字钢棚,梁长3.6m,腿长2.6m,腿窝深0.2m,断面积9.6m2。

2、支护形式采用锚、网、索、架联合支护方式。

⑴锚杆支护。

顶板锚杆选用规格为Ф20mm×2200mm左螺旋螺纹等强锚杆;帮锚杆选用规格为Ф18mm×2000mm左螺旋螺纹等强锚杆。

挑顶、刷帮后顶板安设6根锚杆,间、排距为0.8m;每帮安设4根锚杆,间、排距为0.8m;每孔1条CK2360树脂锚固剂,铁托板选用。

维修巷道的安全技术措施

维修巷道的安全技术措施依据《煤矿平安规程规定》,井下巷道必需保证行人、通风、运输的平安。

由于矿井停产时间较长,部分巷道失修,需要对失修巷道进行修理,为了保证修理人员的平安,特制定本平安技术措施。

一、施工范围及内容处理+820mA3西翼回风顺槽、+770mA5西翼回风顺槽、+770mA5西翼运输顺槽、+770mA5西翼回风顺槽联络巷消失的部分锚杆(索)支护失效、锚网锈蚀、离层及网兜。

二、施工工序作业前平安检查-敲帮问顶-拆放网兜-铺设锚网,重新补打锚杆、锚索-清理作业现场-收尾。

三、施工技术参数要求巷道处理网兜时严格根据要求进行处理,锚杆间排距依据巷道原有支护间排距,每根锚杆使用2节(CK2350型)树脂锚固剂,锚杆外露长度10—100mm之间;每根锚索使用4节(CK2350型)树脂锚固剂,锚索外露长度150-250mm之间;锚网压接不小于100mm,每间隔200mm采纳14#铁丝双股进行捆扎,锚网应铺平、铺展。

托盘密贴壁面,其锚固力及预应力根据锚网支护巷道质量标准及检查验收标准执行。

四、危急源辨识及风险评估分析每道工序可能消失的危害因素,详细如下:<imgsrc=“/UploadFiles/2022002/20232/Tech/20 2302071133137550.jpg”alt=““width=“462”heig ht=“665”/<imgsrc=“/UploadFiles/2022002/20232/Tech/20 2302071133133352.jpg”alt=““width=“462”heig ht=“285”/五、针对以上危急源和风险评估结果,平安技术措施如下:1.班前会仔细学习本平安技术措施,由班组长交代清晰每项工作的工艺流程和存在的危急源及预防措施。

2.进入施工地点,班组长必需对施工现场进行检查,确认施工地点支护完好合格、顶板平安牢靠,无平安隐患,方可正常施工。

3.施工前,清理好施工地点的杂物煤矸,清理好退路。

巷道维修安全技术措施

巷道维修安全技术措施第一篇:巷道维修安全技术措施巷道维修安全技术措施由于停产放假,导致煤巷部分地段出现笆片腐烂,漏顶,需对煤巷进行整改,为了在整改工作期间能安全顺利的完成工作,特编制此措施,望相关单位认真贯彻落实。

一、整改项目及工程量:1、巷道笆片排材腐烂和漏顶的地方从新进行背杠。

2、对巷道变形支架进行维修。

3、对巷道水沟进行清掏。

二、施工要求及技术措施1、对巷道笆片排材腐烂的地点进行重新背杠,必须背杠严实,巷道顶帮背接不够严实的地方必须进行有效背接且接顶必须严实可靠。

2、按巷道腰线对巷道进行沉底,必须满足规程坡度要求。

3、整改完成后对该巷道水沟进行清掏并清理巷道杂物。

4、整改作业必须由外向里单头进行整改,严禁多点同时作业。

三、安全措施1、作业前,首先检查作业点范围内的围岩和支护情况,找净危岩活石,防止片帮、冒顶事故发生。

2、作业期间必须随时观察作业段围岩及活矸情况,如遇突发情况则立马将施工作业人员进行撤退,待隐患处理后方可继续进行施工。

3、该巷整改期间产生的煤、矸由运煤系统运出。

4、加强作业区域的支护安全,如发现工字钢支架有虚脚、变形等情况,必须对支护及时进行修复,防止因垮冒诱导突出。

5、作业期间对顶帮背接不够严实的地方必须进行有效背接且接顶必须严实可靠。

6、必须确保支护有效,所有作业人员必须在支护完好的情况下进行作业。

7、提高支护强度,并保证其足够的支护强度后,方可作业,严禁空顶作业;顶板破碎段,必须用半圆木、排柴、竹笆等接顶。

8、支护背接作业时必须有专人看护安全;整改作业期间必须保证作业点至少有两人以上作业,严禁单独操作。

9、在作业期间,必须先对作业点后方10m所有支护进行加固以防止支护变形。

10、作业期间,在作业点必须备用找顶撬棍(1.0m、1.5m各一根)。

11、作业时不能伤及现有支护,对于不合理的支护必须立即进行整改,要确保现有支护的安全和强度。

12、做到“人走场地清”,工程完成后必须及时将作业环境里无关的工器具及材料运走或找一较宽不影响运输、行人、通风的地点规范堆码。

巷道维修安全技术措施

巷道维修安全技术措施一、工程概况:由于井下生产系统巷道均采用工字钢支护,位于Ⅱ#煤层中,由于上层采空区压力大及断层挤压,个别地段支护扭旋、背板折损、腐蚀、错口、掉齿脱口、翻梁等现象,支护强度下降,影响巷道的正常使用,必须及时维修或更换,确保巷道通风、运输畅通和行人安全,经矿领导研究决定,特制定以下安全技术措施,并严格按此措施执行。

二、组织形式:巷道维修工作由巷修队及矿指派掘进队负责维修施工。

三、施工方法及操作规程:(一)施工前的准备工作1、将工作面地点电缆、信号线、监控线等线路及前后5米的管线和设备用旧皮带加以掩盖或保护,电缆及其它管线不准落地,必须吊挂起来。

2、每班工作前班长必须详细检查翻修地点周围安全情况,如发现折梁、断柱、片帮、冒顶等威胁人身安全的问题时,必须妥善处理,并根据现场实际情况对每个维修场所进行支护加固。

在进行翻棚时,必须先架设好临时支护,确认无危险后,然后架好新支护。

3、清理工作面地点及前后10米巷道的浮煤(渣)或杂物,保证巷道高度不能低于2.0米以上,检查维修地点的通风、瓦斯和安全退路情况,发现问题必须妥善处理。

4、维修作业应有专人观察顶板及围岩变化情况,坚持敲帮问顶,发现险情应立即采取措施处理。

5、维修作业必须加强支护工作,支护质量必须满足要求,禁止使用损坏变形、腐朽的支护材料。

巷道压力较大或顶帮破碎时,应加密支护,同时顶帮必须封严背实,支护要有力。

6、翻修支护时,必须有专人照看顶板,防止顶板落石伤人或冒落堵人。

必要时应打好临时支护,维修地点遇冒顶时,必须立即进行处理和抢修。

巷道维修时,施工人员严禁进入无风、微风区(即严禁进入风筒末端5米以外)。

撤换支架前,应先加固工作地点的支架,架设或拆除支架时,在一架未完工之前,不得中止作业。

撤换支架工作应连续进行。

如果不连续施工,每次工作结束前,必须接顶封帮,确保工作地点的安全。

(二)操作方法及程序巷道扩修:1、在需扩修拆除的棚子外侧架设好临时支护,支护好顶帮。

巷道修复安全技术措施标准范本

解决方案编号:LX-FS-A10295 巷道修复安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑巷道修复安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、工程概况:43采区运输、回风大巷由于施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经研究决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术措施。

二、修复位置:工程修复统计表巷道名称顶板离层片帮区域底鼓区域备注43采区运输大巷35m 90m 90m43采区回风大巷15m 30m 15m合计50m 120m 105m三、施工方案:1、施工要求:按照技术科指定位置进行卧底(,采用风镐,手镐施工。

2、三采区回风、运输大巷,补打顶锚索。

顶板采用锚索+W钢带补强,间距2400mm,长度6300mm;锚索预紧力不小于30Mpa。

锚索为双排迈步布置。

3、片帮处补打帮锚杆。

帮部锚杆间排距800mm×800mm,锚杆采用φ18mm左旋无纵筋高强度螺纹钢,长度2000mm;帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于100N.m;树脂药卷K2360型,巷道顶部每根锚索使用4根树脂药卷,帮部每根锚杆使用1根树脂药卷。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:TP-AR-L9132
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
巷道修复施工安全技术
措施正式样本
巷道修复施工安全技术措施正式样

使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

一、工程概况
xxx巷道竣工时间较长,矿压显现明显,局部地
段出现网片鼓出、浆皮开裂、巷道两帮内移、底鼓等
现象。

为满足通风、行人、运输等安全生产的要求,
根据矿安排,由我队负责对xxx巷道进行卧底、挑
顶、刷帮、修复喷浆施工。

为保证施工安全和工程质
量,特制定本安全技术措施。

二、施工方法
首先对巷道顶、帮浆皮破裂、变形段,由人工持
风镐挑顶、刷帮并对顶帮裸露部位及时进行支护,然
后卧底至设计底板以下100mm,最后一次喷浆成巷,将回弹料平铺于巷道底板;卧底及扩刷矸石由人工装矿车,人工推车经1#中部车场至轨道大巷;各工序施工均由外向里推进。

三、施工准备及技术要求
1、施工前,地测人员放定巷道中腰线,技术员将需扩刷处标定好,做上记号。

2、将风、水管路接至施工地点,并将喷浆机安放在1#中部车场风门以里三叉口处并调试,各类施工器具准备齐全。

3、将瓦斯探头悬挂于1#中部车场联络斜巷右帮距喷浆机3~5m处,探头距离顶板不大于300mm,距帮不小于200mm。

4、提前准备好脚手架施工平台,待脚手架验收合格后方可在脚手架平台上作业。

5、施工现场共有1趟信号线和2趟φ480mm瓦斯抽放管路,联巷瓦斯管一趟埋在底板、另一趟吊在顶板,回联1的2趟瓦斯管并排布置在巷道中间设计底板上方1m;施工前将瓦斯管路用旧皮带或就风筒布盖好,信号线放到底板用旧皮带保护好,避免影响施工质量或在施工过程中造成损坏;
6、施工前必须先找除巷道内的炸浆及危岩活矸,确保安全后方可进行施工。

7、巷道修复技术参数及要求:
①巷道修复至设计断面(详见:1#中部车场施工示意图)。

挑顶、刷帮后,必须及时对裸露处进行支护,支护方式为锚网(索)喷支护。

②网片规格为Φ6mm压花钢筋网,网幅2000×1000mm(可根据现场挑顶范围适当进行裁剪),挑顶后必须保证原有网片边缘露出喷浆层最少100mm,以
便和新网片搭接绑扎,每200mm采用14#铁丝绑扎一道;
③锚杆规格Φ22×2400mm左旋无纵筋螺纹钢锚杆,间排距为800×800mm,每根锚杆使用2只
MSK2360树脂锚固剂;
④锚索规格Φ17.8×6300mm,挑顶后失效的锚索,在失效报废锚索附近合适位置进行补打;
⑤喷射砼强度等级为C20,总喷浆厚度不低于120mm。

⑥挑顶支护完成后,必须将挑顶后暴露较长的失效锚杆进行裁剪,确保喷浆后巷道平整度。

8、脚手架平台搭设要求:
①脚手架由Φ50mm的钢管搭设,卡扣为土建专用卡扣。

脚手架长3m,宽1.5m,脚手架上平台的高度为1.0m,平台上铺设厚度不小于50mm的木板。

②脚手架要搭设牢固、可靠,具有稳定的结构和足够的承载能力,能保证施工期间不倾斜、不摇晃。

③架子基础应平整夯实。

④立杆和大横杆应错开搭设,搭设长度不小于
1.5米,立杆和横杆之间使用卡扣连接固定。

四、安全技术措施
1、所有施工人员,必须认真学习本措施,严格按本措施要求施工。

2、施工人员必须正确佩戴和使用安全防护用品。

3、杜绝电气设备失爆。

4、脚手架两端,转角处应设斜撑。

支杆与地面角度应不大于60度,支杆底端落到实处。

脚手架上铺厚度不小于50mm木板在横杆上,木板上铺设金属网并用铁丝绑扎牢固,防止风锤、锚索机蹬滑;脚手
架两端设置阶梯,方便人员上下及物料搬运。

5、脚手架验收合格交予使用后,在顶板支护结束前,不得任意拆除或松动卡扣,必须保证脚手架稳定和牢固。

6、支护施工时,要求锚杆必须垂直岩面打设,托盘必须压紧锚网,锚网必须紧贴岩面。

7、顶板管理
①严格执行“敲帮问顶”制度,每次进入施工地点前,班队长必须对工作面顶、帮安全情况进行一次全面检查,确认无安全隐患后方可施工,每次扩刷、支护前必须安排有经验的工人站在安全地点用长度不小于3米的长柄工具找尽浮矸危岩。

②找顶工作必须遵守下列规定:
a、找顶工作应由两名有经验的工人担任,一人找顶一人观察顶板和退路,找顶人员应站在安全地
点,观察人应站在找顶人的侧下方,时刻注意顶板的安全状况,在找顶前应将大块煤矸顶部悬物等清理干净,找顶时保证退路的畅通。

观察到危险或异常时,要立即告知找顶人后撤。

b、找顶从有完好支护的地点开始,由外向里先顶部后两帮依次进行,找顶范围内严禁有其他人员进入。

c、找顶人员应戴手套,用长把工具找顶时,应防止煤矸石顺杆而下伤人。

10、人力推车
a、施工前应认真检查所经过路线上的轨道铺设情况,不合要求的要按标准整改。

b、推车时要时刻注意前方,不准低头推车。

c、人力推车必须注意前后车辆情况,一次只准推一辆车,同向推车的间距,在轨道坡度小于或等于
5‰时,不得小于10m;坡度大于5‰时,不得小于30m;严禁放飞车,自溜和登钩随行,严禁一人推两个及两个以上的车。

d、在开始推车、停车、掉道、发现前方有人或有障碍时,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、风门、硐室出口时,推车人必须减低速度,并及时发出警号。

e、推车时不准扶在车沿上,手应扶在车沿下200mm的地方,以防挤手。

f、严禁在车的两侧推车,防止歪车挤人。

g、巷道坡度大于7‰时,严禁人力推车。

h、推车过风门时,必须有专人开关风门,两扇风门不得同时开启。

11、喷浆安全技术措施
①喷射砼标号为C20,配合比为:水:水泥:黄
砂:石子:J85速凝剂
0.55: 1 : 2 : 2 : 0.03~0.05
喷射总厚度不低于120mm;金属网保护层40mm,允许偏差-20~+40mm;表面平整度≤50mm;不得穿裙、赤脚。

②喷射混凝土前,必须对喷射周围的设备设施进行有效保护。

如遇不能做到有效保护或有影响施工的大型设备,提前汇报调度室,由调度室安排相关单位协助。

③喷浆前要用高压水冲洗受喷面,保证喷体与受喷面结合严密;。

必须将巷道找够喷前尺寸;
④喷浆前各种高压风水管路必须连接牢固并外加10#铁丝连在一起的保护连接防止断开伤人。

⑤喷射砼操作一般由2人进行,施工过程中两人要密切配合发现问题及时处理。

喷射手控制好水灰
比,以喷出料不发白、不流淌、表面有光泽为宜。

喷浆时要掌握好喷射角度和喷射距离,喷嘴力求垂直岩面。

喷射先填凹补坑找平后再由下向上分段、重复多次喷射达120mm,喷射砼必须封闭锚杆和钢筋网,不得有露筋现象出现。

⑥严禁人员将身体的任何部位探入喷浆机喂料口内处理堵塞。

⑦处理喷浆管堵塞时必须缓慢加大风压,并严禁喷头对准人员。

⑧喷浆工作结束后,要将回弹料清理干净,用手镐切齐墙脚,每班交接班期间对喷浆后的顶帮进行洒水养护,洒水养护不得少于7天。

12、施工期间必须有一名副队长现场跟班,严格现场交接班,确保现场施工作业安全。

13、支护材料、工器具要码放整齐、挂牌管理,
施工过程中找掉的浆皮、矸石等工程垃圾及时运出施工地点,撤除保护瓦斯管、信号线的保护设施,清洁瓦斯管、信号线,确保施工现场整洁。

14、避灾路线
(1)避火、瓦斯、突出灾害线路:施工地点→1#中部车场→轨道大巷→新副井→地面。

(2)避水灾害线路:施工地点→1#中部车场→轨道大巷→新副井→地面。
