监理细则编制规定

合集下载

监理需要编制那些细则

监理需要编制那些细则

监理需要编制哪些细则监理是建筑工程中非常重要的一个环节,它负责对工程的施工过程进行全面监督和检查,以确保工程质量符合相关标准和要求。

为了保证监理工作的顺利进行,需要编制一系列细则来规范监理的工作内容和要求。

本文将从不同的角度介绍监理需要编制的细则。

工作流程细则在监理工作中,需要确立一套完整的工作流程,明确监理人员在不同阶段应进行的工作和相关要求。

工作流程细则包括但不限于以下内容: - 工程开工前的准备工作 - 施工图纸的审查和确认 - 施工现场的日常巡视和检查 - 施工进度的控制和跟踪 - 施工质量的检验和验收 - 工程竣工和交付的程序等监理责任细则监理人员在工程施工过程中有一定的责任和义务,需要编制监理责任细则来明确监理人员的职责和权益,以确保监理工作的顺利进行。

监理责任细则应包括以下内容: - 监督施工单位按照合同要求进行施工 - 监督材料供应商提供合格的建材 -监督施工单位按照相关标准进行工程质量控制 - 录入和更新工程档案及相关资料 - 及时向建设单位报告工程进展情况等监理报告编制细则监理报告是监理工作的基本成果之一,它记录了工程施工过程的具体情况和存在的问题。

为了保证监理报告的一致性和规范性,需要编制监理报告编制细则,明确报告的结构和内容。

细则应包括以下要点: - 报告的标题和编号 - 工程的基本信息和背景介绍 - 施工过程的详细描述 - 发现的问题和存在的风险 - 建议和改进建议等质量控制细则工程质量是建筑工程中最重要的方面之一,监理人员在工程施工过程中需要对工程质量进行全面的控制和监督。

为了规范质量控制工作,需要编制一系列质量控制细则。

细则应包括以下方面: - 建筑材料的选择和验收标准 - 施工单位的施工流程和质量控制措施 - 工程质量检验和验收的程序和标准 - 施工过程中的质量问题处理等安全管理细则在建筑工程中,安全是非常重要的因素,监理人员需要对施工现场的安全进行有效的管理和监督。

监理细则编制要求

监理细则编制要求

监理细则编制要求一、引言监理细则是指在建设工程项目中,监理机构根据相关法律法规和标准规范,制定的对监理工作进行具体指导的文件。

监理细则的编制要求将确保监理工作的规范性、科学性和操作性,为监理工作提供基础和指导。

二、编制原则1. 法律依据:监理细则的编制应符合国家、地方的法律法规和规范标准的要求,以确保监理工作的合法性和合规性。

2. 适用范围:监理细则应明确适用的建设工程项目范围,包括工程类型、规模、性质等,以便确保细则的适用性和针对性。

3. 明确责任:监理细则应明确监理机构和监理人员在工作中的职责和义务,以保障监理工作的质量和效果。

4. 保护利益:监理细则应关注建设工程各方的合法权益,确保监理工作的公正性和客观性。

5. 反馈机制:监理细则应明确监理机构和监理人员的工作考核和纠错机制,以促进监理工作的持续改进和优化。

三、编制内容1. 监理组织结构:明确监理组织的设置、职责分工和人员配备等,确保监理工作的组织有序和高效。

2. 监理工作程序:详细描述监理工作的步骤和流程,包括项目启动、合同签订、设计审查、施工监督、质量检验等,以确保监理工作全过程的规范性和连贯性。

3. 项目文件管理:明确各类项目文件的管理要求和流转程序,包括项目计划、会议纪要、工程变更、合同索赔等,以确保项目资料的准确性和完整性。

4. 质量控制要求:明确监理对工程质量控制的要求和标准,包括质量检验、试验检测、材料验收等,以确保工程质量的达标和合格。

5. 安全管理要求:明确监理对工程安全管理的要求和措施,包括施工现场安全、劳动保护等,以确保工程安全的可行性和有效性。

6. 环境保护要求:明确监理对工程环境保护的要求和措施,包括施工过程中的废水、废气处理等,以确保工程环保的可持续性和可行性。

7. 文件报送要求:明确监理对报告、资料等文件的编制和报送要求,包括报告的格式、内容、报送的时间和方式等,以确保监理工作的及时性和有效性。

四、编制要求1. 语言规范:监理细则应使用规范的语言文字,避免使用模糊、含糊或不恰当的词语表达,以准确传达监理要求和指导。

监理实施细则编制规定

监理实施细则编制规定

监理实施细则编制规定监理实施细则是根据监理规划,由专业监理工程师编写,并经项目总监理工程师批准,针对工程项目中某一专业或某一方面监理工作的操作性文件。

一、监理实施细则的编制依据1、已批准的《监理规划》;2、与专业工程相关的标准、设计文件和技术资料;3、《施工组织设计》或《施工方案》;4、公司《质量手册》、监理工作文件等;5、项目监理专业策划内容。

二、监理实施细则的编制内容1、专业工程的特点应说明本专业工程的施工特点和监理特点。

2、监理工作的流程用流程图的形式描述本专业监理工作的流程。

3、监理工作的控制要点及目标值应说明本专业监理工作的控制要点及目标值。

4、监理工作的方法及措施应说明本专业监理工作的方法及措施。

三、监理实施细则的编制、审批和发放和修改1、项目监理专业策划完成后、在相应工程施工开始前由各专业监理工程师分专业编制监理实施细则,报项目总监理工程师批准,作为指导各专业监理工作实施的工作文件;经审批后的监理实施细则属受控文件,由项目监理部资料员按照《文件控制程序》的要求进行发放和管理。

2、对项目规模较小、技术不复杂且管理有成熟经验和措施,并且监理规划可以起到监理实施细则作用时,可不另外单独编制监理实施细则。

3、当发生工程变更、计划变更或原监理实施细则所确定的方法、措施、流程不能有效地发挥管理和控制作用等情况时,项目总监理工程师应及时根据实际情况安排专业监理工程师对原监理实施细则进行补充、修改和完善,按原报审程序经过批准后方可执行。

四、监理实施细则的编制注意事项1、监理实施细则应符合监理规划的要求,并应结合工程项目的专业的特点,做到详细具体、具有可操作性。

2、监理实施细则可按工程进展情况编写,尤其是当施工图纸未出齐就开工的情况,但是当某分部工程或单位工程或按专业划分构成一个整体的局部工程开工前,该部分的监理实施细则应编制完成,并在开工前应经过项目总监理工程师的审批。

3、监理实施细则应具有针对性,应根据专业施工的特点制定专业监理工作控制措施,设置质量控制点的具体位置及控制方法,明确哪些工序需要进行旁站监理及进行旁站监理的内容,明确专业监理工作平时巡查的内容和重点。

监理细则编制规定

监理细则编制规定

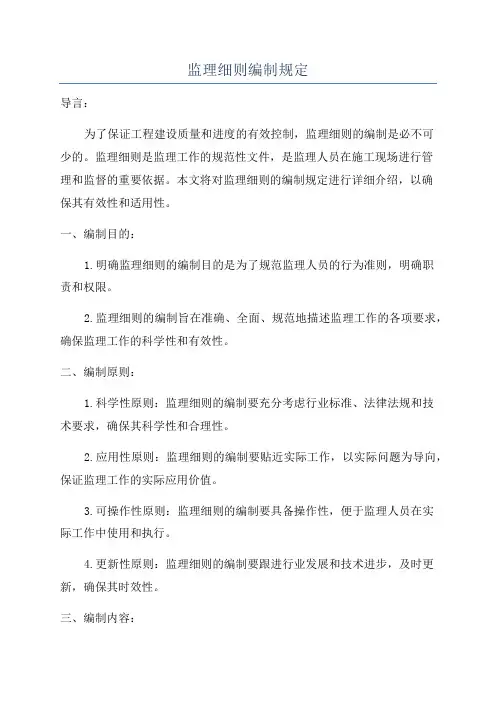

监理细则编制规定导言:为了保证工程建设质量和进度的有效控制,监理细则的编制是必不可少的。

监理细则是监理工作的规范性文件,是监理人员在施工现场进行管理和监督的重要依据。

本文将对监理细则的编制规定进行详细介绍,以确保其有效性和适用性。

一、编制目的:1.明确监理细则的编制目的是为了规范监理人员的行为准则,明确职责和权限。

2.监理细则的编制旨在准确、全面、规范地描述监理工作的各项要求,确保监理工作的科学性和有效性。

二、编制原则:1.科学性原则:监理细则的编制要充分考虑行业标准、法律法规和技术要求,确保其科学性和合理性。

2.应用性原则:监理细则的编制要贴近实际工作,以实际问题为导向,保证监理工作的实际应用价值。

3.可操作性原则:监理细则的编制要具备操作性,便于监理人员在实际工作中使用和执行。

4.更新性原则:监理细则的编制要跟进行业发展和技术进步,及时更新,确保其时效性。

三、编制内容:1.监理细则的编制应包括以下内容:(1)监理组织机构架构和工作职责的明确规定;(2)工程质量标准和验收规定的说明;(3)施工进度管理和控制的要求;(4)安全生产措施和事故处理的规定;(5)工程变更管理和合同管理的要求;(6)质量问题处理和纠纷解决的程序规定;(7)监理报告和交接资料的编制要求;(8)对监理人员行为准则的规定。

四、编制程序:1.明确编制监理细则的牵头单位和责任人,并成立编制小组;2.制定编制计划,确定编制的时间节点和分工责任;3.组织展开调研工作,了解行业发展和技术要求,收集相关资料和案例;4.制定初稿,征求专家意见,进行反复论证和修改;5.组织内部试行,发现问题及时进行调整和修改;6.征求有关部门和单位的意见,广泛听取监理人员和施工方的意见和建议;7.完成编制,组织内部审查,最终确定监理细则;8.监理细则编制完成后,进行公示和宣传,确保监理人员理解和遵守。

五、执行与修订:1.根据项目特点和实际需要,监理细则可以适当调整和修订;2.修订和调整监理细则需要经过相应程序,征求专家和有关单位的意见;3.修订和调整后的监理细则需要重新公示和宣传,确保监理人员得以知晓和应用。

监理规划、细则编制审批制度(3篇)

监理规划、细则编制审批制度(3篇)

监理规划、细则编制审批制度1、监理规划的编制由项目总监组织各专业监理工程师进行。

其中必须单独辟出一章编写安全监理方案,明确安全监理的工作范围、内容、控制目标、职责、方法、措施。

内容应符合有关规定。

2、编制完成后由项目总监审核,审核完成后手书签名并加盖其注册执业印章。

3、经项目总监审核签认的监理规划报请公司总工程师审批,经总工程师审批同意并签字和加盖公司公章后生效。

4、安全监理细则由项目监理机构的专业监理工程师编制,其基本构成内容应力求统一、具体内容应具有针对性、操作性。

5、危险性较大的分部或分项工程以及属重大危险源的专业工程,必须单独编制专项安全监理细则和相应的应急救援实施措施,其具体内容应具有较强的针对性、操作性。

6、安全监理细则以及危险性较大的工程和属重大危险源工程的专项安全监理细则,应在工程开工前编制审批完毕,内容应符合有关要求。

若需分阶段编制时,应列出危险性较大工程或属重大危险源工程一览表和编制计划,在该专业工程实施前编制、审批完毕。

7、安全监理细则、专项安全监理细则编制完成后由项目总监审批并手书签名和加盖注册执业印章。

监理规划、细则编制审批制度(2)监理规划和细则编制审批制度是指在施工项目中,监理单位编制监理规划和细则后,需要按照一定的审批程序进行审批的制度。

下面是一个可能的监理规划和细则编制审批制度的流程:1. 项目前期准备阶段,业主单位与监理单位协商确定监理规划和细则编制的内容和要求。

2. 监理单位成立编制工作小组,负责监理规划和细则的编制工作。

该工作小组由具备相应经验和专业知识的监理人员组成。

3. 编制工作小组进行相关资料搜集和分析,了解项目特点和要求,制定编制方案。

4. 编制工作小组根据编制方案,制定监理规划和细则的详细内容,包括监理组织机构、工作任务、监理方法和技术要求等。

5. 编制完成后,编制工作小组提交监理单位审查。

6. 监理单位组织内部审查,对监理规划和细则的合理性、可行性进行评估。

监理实施细则编制规定

监理实施细则编制规定

监理实施细则编制规定一、监理实施细则的编制条件监理实施细则是根据有关规定、监理工作实际需要而编制的操作性文件,符合下列情况之一者应编写监理实施细则1.技术复杂、专业性较强、危险性较大的分部分项工程;2.虽然施工技术成熟,但监理工程师是第一次监理的分部分项工程;3.采用新工艺、新技术、新材料、新设备的分部分项工程;4.总监理工程师认定有必要编制监理实施细则的分部分项工程。

二、编制监理实施细则的原则1.监理实施细则应符合监理规划、相关标准、工程设计文件的要求。

2.监理实施细则应在收到施工方案后,结合工程项目的专业特点,施工环境、施工工艺等编制,监理实施细则应做到详细、具体、具有针对性和可操作性。

3.监理实施细则应明确监理工作要点、监理工作流程,说明为达到控制目标而采取的措施,力求做到职责分工明确、工作步骤合理、验收标准清楚,达到规范和指导监理工作的目的。

4.监理实施细则的编制审批:监理实施细则由总监理工程师组织相关专业监理工程师结合本工程特点编制,由总监理工程师审核批准,并报送建设单位。

5.监理实施细则应根据实际情况进行补充、修改,以满足可操作性要求。

补充、修改后的监理实施细则应经总监理工程师审批后执行。

6.对工程规模较小、技术较简单且有成熟管理经验和措施的,可不必编制监理实施细则。

三、监理实施细则的主要内容监理实施细则的主要内容包括:1.监理工作依据2.专业工程难点分析3.施工方案分析4.监理工作流程5.检验批的划分6.材料设备(含实验室和特殊工艺)的考察要点7.监理工作的控制要点及目标值8.监理工作的方法及措施9.旁站监理要点与旁站记录(如果需要旁站时)10.本专业见证取样与送检的要求四、编制监理实施细则的的办法1.监理实施细则由专业监理工程师编制。

2.监理实施细则可随工程进展编制,但必须在相应工程开始施工前完成,并经总监理工程师审批后实施。

3.监理实施细则还可根据建设工程实际情况及项目监理机构工作需要增加其他内容。

监理实施细则编制规定

监理实施细则编制规定

监理实施细则编制规定监理实施细则编制规定1. 引言本文档旨在制定监理实施细则,以规范监理工作的实施流程和各项具体要求。

该细则适用于监理工作的全过程,并包含监理人员的职责、权益、考核及相关附件和法律名词注释等内容。

本细则的制定目的是确保监理工作的高效进行,促进工程质量的提升。

2. 监理任务与目标2.1 监理任务监理任务包括但不限于施工现场监理、质量控制监理、合同管理监理、进度管理监理、资料管理监理等。

2.2 监理目标监理目标是确保工程的设计、施工、验收等环节符合相关法律、法规,并达到建设单位的要求。

3. 监理人员的职责和权益3.1 监理人员职责3.1.1 监督实施过程,确保合同和设计的合规性;3.1.2 监督施工过程,确保质量和进度的控制;3.1.3 监督交付验收,确保工程的合格性;3.1.4 监督文明施工,确保安全生产;3.1.5 监督合同管理,确保合同的正常执行;3.1.6 监督项目资料管理,确保资料的完备性和真实性。

3.2 监理人员权益监理人员享有法定权益,包括但不限于合法权益保护、工作内容合理安排、获得相应的报酬等。

4. 监理实施流程及要求4.1 施工现场监理4.1.1 现场布置要求4.1.2 施工过程监管4.1.3 施工质量验收4.1.4 安全生产监督4.1.5 实施记录管理4.2 质量控制监理4.2.1 质量控制目标4.2.2 质量控制计划4.2.3 质量检测与验收4.2.4 质量问题整改4.2.5 质量记录管理4.3 合同管理监理4.3.1 合同管理要求4.3.2 合同变更管理4.3.3 合同索赔处理4.3.4 合同履约监督4.4 进度管理监理4.4.1 进度计划编制4.4.2 施工进度监督4.4.3 进度偏差处理4.4.4 进度记录管理4.5 资料管理监理4.5.1 资料编制要求4.5.2 资料审核与归档4.5.3 资料保密管理4.5.4 资料备份与传递5. 监理考核与奖惩制度5.1 监理考核指标5.2 监理考核方法5.3 奖励与惩罚措施6. 附件附件一:监理合同范本附件二:监理任务分工表附件三:工程质量验收标准7. 法律名词及注释7.1 合同法7.2 建设工程质量管理条例7.3 建设工程施工合同管理办法7.4 建筑安全生产管理条例。

监理实施细则编制规定

监理实施细则编制规定

监理实施细则编制规定一、编制依据1.国家法律法规:包括国家有关建设工程的法律法规,如《中华人民共和国建筑法》、《招标投标法》等。

2.监理管理规定:包括国家和地方相关行政部门发布的监理管理规定。

3.项目合同和监理合同:根据项目合同和监理合同的约定,确定编制监理实施细则的内容和要求。

二、编制范围1.工程管理:包括施工组织、技术要求、质量控制、安全生产等方面的管理措施和要求。

2.合同管理:包括合同的履行、付款、索赔和变更等事项的管理措施和要求。

3.设计管理:包括设计文件审查、设计变更、设计补充等方面的管理措施和要求。

4.施工管理:包括施工过程中各个环节的要求和控制措施。

5.材料设备管理:包括材料设备进场、验收、使用和报废等方面的管理措施和要求。

6.现场勘查与监测:包括对工程现场进行勘查、监测以及汇报的内容和相关要求。

7.文件资料管理:包括合同、设计、施工图纸、技术规范等文件资料的管理措施和要求。

三、编制要求1.协调一致:监理实施细则应与国家法律法规、监理管理规定和项目合同等文件保持协调一致,不得违背有关规定。

2.具体实施:监理实施细则应具体明确,阐述清楚各项管理要求和具体措施。

3.可操作性:监理实施细则应根据实际情况,提供实施时所需的具体方法和步骤。

4.监理机构内部协调:监理实施细则的编制应征求各部门的意见,协调各方利益,确保监理工作的顺利进行。

5.监理实践总结:监理实施细则应结合监理实践经验,总结工程管理中存在的问题和解决方法,提供实用的指导和参考。

四、审查和批准监理机构应对编制的监理实施细则进行审查,包括法律合规性、程序合理性、措施实用性等方面的审查。

经审查合格后,监理机构应将监理实施细则报请项目业主或相关行政部门批准。

五、实施和修订总之,监理实施细则的编制规定了监理工作的具体要求和控制措施,是监理工作的重要文件,对于保证工程质量和安全具有重要意义,必须严格按照规定要求进行编制和执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《监理大纲》、《监理规划》、《监理细则》编制规定1、目的《监理大纲》、《监理规划》、《监理细则》是开展工程项目监理工作的指导性文件,编制和贯彻好上述三个文件,是公司获取中标和有效完成工程建设监理任务的重要措施和保证,为了规范此三个文件的编制工作,特制定本规定。

2、职责2.1 《监理大纲》由公司经营部负责编制。

2.2 《监理规划》由项目总监理工程师负责组织编制。

2.2 《监理细则》由专业监理工程师或组长(室主任)负责组织编制。

3、定义3.1 《监理大纲》是监理投标文件的一部分,是介绍自身监理能力、方法和措施,为争取中标获得监理任务的方案性文件。

3.2 《监理规划》是在工程监理中标、合同(协议)签订后,为完成监理任务,指导项目监理机构全面地有序地开展监理业务工作的纲领性文件。

3.3 《监理细则》是在《监理规划》指导下,为落实监理具体任务,结合专业及分管项目实际情况编制的指导专业监理人员具体工作的操作性文件。

4、主要编制依据及内容4.1 监理大纲4.1.1 编制主要依据a. 委托方发送的标书(委托文件)或上级下达的指令性文件;b. 经批准的工程项目有关计划、规划、设计文件资料;c. 国家和行业部门颁发的有关监理工作的政策、法规、条例、规定、标准等。

4.1.2 编制主要内容a. 编制依据(建设工程相关法律、法规;招标文件和顾客其它要求;公司管理体系文件)b. 工程项目概况(工程概况介绍;工程特点的描述)c. 监理工作范围(即招标文件要求的范围)d. 监理工作内容(响应招标文件顾客各项要求)e. 监理工作目标(控制目标满足招标文件的要求;服务质量目标应根据顾客要求转化为可测量的目标)f. 项目监理机构(组织形式框图;人员构成;专业配置;计划到岗时间;岗位职责及能力要求)g. 监理工作方法和措施(组织措施、技术措施、经济措施、合同措施。

概述为实现顾客要求h. 本公司将采取的措施,重点是如何做,有无分包)i. 监理工作制度(项目监理机构为规范本部门监理行为建立的工作制度)j. 监理设施及工作环境(顾客提供的设施需求;本公司自备设施)k. 监理酬金4.2 监理规划为了作好工程监理准备工作,监理规划应在签订委托监理合同及收到设计文件后开始编制,一般应在进驻现场一个月内编制好规划和审批报送完毕。

4.2.1 编制主要依据a. 本工程依法签订的监理合同(含标准条件、专用条件、附加条款及监理大纲);b. 本工程建设单位依法签订的其它相关合同(设计、施工、设备订货合同等);c. 国家和主管部门下达的计划通知决定;d. 委托方在监理委托前依法签订的监理有关的其它合同;e. 经审批的工程初步设计、图纸、文件资料;f. 制造厂(供货商)提供的设备图纸和技术文件;g. 国家和行业部门颁发的有关监理工作的政策、法规、条例、规定、标准等;h. 委托方按国家及行业规定制定的有关工程建设的管理制度等;i. 委托方按国家规定确认标准的有关施工验收技术规程、规范和质量评定(含国际通用标准);j. 工程师对《监理规划》的编制所进行交底的内容及要求;委托方与施工单位签订的施工承包合同。

4.2.2 编制的主要内容a. 编制依据(建设工程的相关法律法规、工程建设强制性标准及项目审批文件;顾客提供的设计文件、施工合同及与项目有关的标准;监理大纲和监理合同;公司管理体系文件)b. 工程项目概况(工程概况介绍;工程特点的描述应比大纲更有深度)c. 监理工作范围(与大纲基本相同,但应考虑到投标后有无变更)d. 监理工作内容(恪守监理合同规定内容,通常为“四控二管一协调”)e. 监理工作目标(四项控制目标满足招标文件的要求;服务质量目标应根据顾客要求转化为可测量的目标)f. 监理工作依据(政府部门批准的工程项目建设文件;有关工程建设的法律法规、工程建设强制性标准;监理合同、监理大纲及相关施工合同;国家强制性标准)g. 项目监理机构(组织形式框图;人员构成;专业配置;计划到岗时间;岗位职责及能力要求)行为主体, 考核标准, 工作时限;h. 监理文件的需求(监理细则编写计划; 顾客提供文件需求计划; 技术标准、规范需求计划)i. 监理工作程序 (制订监理工作程序应明确工作内容,监理服务总程序;专项监理服务程序此项可并入监理细则内)j. 监理工作方法和措施(组织措施、技术措施、经济措施、合同措施。

概述为实现顾客要求采取的措施和方法,按有关要求进行具体描述及监视和测量的安排)k. 监理工作制度(把大纲所列名录转化为具体制度)l. 监理设施及工作环境 (顾客提供的设施需求; 本公司自备设施; 项目监理机构应营造 和谐的工作环境)m •监理记录和监理资料管理(顾客没有明确要求时,本项目拟采用记录表式的目录;资料管理规定和计划移交资料目录)4.3 监理细则4.3.1 编制主要依据:a. 已批准的监理规划b. 与专业相关的标准、设计文件和技术资料、工程建设强制性标准c. 国家、行业的法律、法规、规程、规范、标准等 4.3.2 编制主要内容a. 专业工程的特点b. 监理工作的流程c. 监理工作的控制要点及目标值d. 监理工作的方法及措施e. 专业工程范围内如包含需安全旁站的项目或工序(重要及危险作业项目或工序),以单独章节明确该重要及危险作业项目或工序安全监理控制措施专业《监理细则》编制指导书1、目的为进一步规范各专业《监理细则》的编制,特制定本编制指导书。

2、适用范围适用于公司承接的电源工程监理项目各专业的《监理细则》的编制,输变电工程执行国家电网公司《监理项目部标准化工作手册》。

3、职责3.1 各专业监理工程师负责按要求编写《监理细则》,经批准发布后组织实施并对其过程、效果予以记录和保存;3.2 专业组长负责本专业范围《监理细则》的审核,并督促发布后实施;3.3 总监理工程师负责组织制订《监理细则》的编写计划,批准《监理细则》,发布后督促实施。

4、编制对象及原则4.1 编写对象:专业监理细则编制对象是指质量控制、安全控制、投资控制、进度控制、合同管理、信息管理、现场组织协调,即“四控二管一协调” 。

鉴于质量控制的特殊性,本指导书以质量控制为例说明如何编写监理细则。

质量控制与其它三控二管一协调比较有以下特点:a. 包含的专业技术门类多、内容多;b. 各专业技术质量要求不同,施工达到什么程度需经现场实际检测评定;c. 任一工序或分项工程质量失控,其它工序或分项工程无法替代或补充;因此需要对监理规划质量控制内容、目标、措施进行细化分解,以工序或专项工程为编写对象,针对如何控制工序质量或专项工程质量进行监理细则的编写。

4.2 编写原则:根据工程项目特点及质量要求,分析各工序或专项工程对质量特征的影响,对保证质量的难易程度或者发生问题严重程度,确定是否需编写监理细则加强监控。

原则上下列工序或专项工程应编写监理细则:a. 施工过程中的关键工序或环节以及隐蔽工程;b. 施工中的薄弱环节或质量不稳定工序,易发生质量通病部位或对象;c. 对后续工程质量或安全有重大影响的工序部位或对象;d. 使用新技术、新工艺、新材料、新设备的部位或环节;e. 施工条件困难或技术要求高难度大的工序或环节;f. 要求预先鉴定过程能力的“特殊过程”5、编写要求:5.1 监理细则编写、审核、批准发布时间应满足监理细则编写计划和施工项目计划的需要。

5.2 监理细则内容应正确、完善、具有可操作性、针对具体的目标,描述为达到目标采取的控制措施,评价和记录方式。

5.3 引用的图号、规程、规范、标准、厂方技术文件和其它有关文件资料应为正式的有效文件。

5.4 使用的计量单位必须是法定标准计量单位。

5.5 监理细则文件标识应符合本工程管理体系文件的要求。

5.6监理细则及其记录,可以按单位工程或专业系统工程编目归类构成XX单位或XX系统工程监理细则汇编、装订成册予以保存,满足文件包或档案管理需要。

5.7 编写准备编写监理细则要作好以下准备工作:a. 熟悉监理规划的目标、内容、措施;b. 熟悉施工及验收规范有关章节;c. 熟悉验评标准、验评方法;d. 熟悉设计图纸和技术要求;e. 熟悉所编单位工程、分部工程、分项工程或重要、危险工序的施工过程和控制要点。

f. 其它,编写人认为需要的工作6、监理细则的内容:通常应包括:a. 文件名称;b. 概述;c. 编写依据;d. 专业工程的特点e. 监理工作的流程f. 监理工作的控制要点及目标值g. 监理工作的方法及措施h. 记录6.1 文件名称XX 监理细则6.2 概述:主要介绍监理细则编写对象的情况,描述其重要性和特点,为确定适宜的监理内容和措施提供客观依据。

6.3 编写依据:规划中已提供的通用性依据可以从略。

质量控制监理细则编写依据:a. 本项目监理规划;b. 有关施工图;C.XX设备厂方技术资料名称;d. XX施工及验收规范或工艺规程名称;e. XX验评标准名称。

6.4专业工程的特点指本监理细则编写对象所含监理内容和范围的工程特点,重点说明与其它常规工程的不同之处6.5监理流程一般监理流程为:针对不同监理对象在细则中具体描述。

6.6监理工作的控制要点质量控制点是指为了保证工序质量和分项工程质量而确定的重点控制对象、关键部位或薄弱环节。

监理细则编写对象包括一个或多个质量控制点,对质量控制点的控制方式有:巡视、旁站、见证、平行检验等。

质量控制点应包括停工待检点(H、现场见证点(旁站见证点(S)和文件见证点(R)。

现场见证点(W点):列为四级验收项目,必须由见证单位到现场进行见证,但不要求施工单位停工待验的工序,见证单位如未按施工单位通知的时间到现场检验时,W点自动转为R点,见证单位应在以后补签证。

停工待检点(H点):是指“验评标准”上列为质量监督部门验收项目、由质量监督部门或中心站指定的重要项目和关键项目、隐蔽工程验收。

列为H点的工序项目,要求施工单位停工,待见证单位验收签证后方可进入下道工序施工。

列为H点的控制对象,施工单位必须在规定的控制点施工之前通知监理人员到现场对H点实施监控,如监理方未在约定的时间到现场监督、检查,施工单位不能进行该点施工作业,并按合同规定等待监理方,未经监理方认可不能越过该点,继续作业活动。

旁站见证点(S 点):对于隐蔽工程,或重要工序,工艺复杂容易产生质量和安全问题的、难于检查或返工影响很大的工序,施工单位通知项目监理机构监理人员实行工序过程的旁站跟踪监理,旁站监理人员填写?旁站监理记录表?文件见证点(R 点):施工单位在施工过程中所产生的大量施工文件,需要由项目监理机构确认的,应将文件送交项目监理机构进行见证。

W、H、S、R 点的设定:专业监理工程师应按项目划分表列出本细则所涉及工程、工序的R、H、W、S 控制点。
