工程索赔申请联系单
工程索赔申请 联系单

索赔申请
致:68207部队营建办公室:
中康建设管理股份有限公司:
由陕西建工第五建设集团有限公司承建的68207部队3768工程第一标段,自2016XJ01
楼㎡,
4个,总共
/吨,
为
失500/m3,
日复工以来一直到4月28日这段时间,施工现场无施工用水,本标段一直是用水车拉水进行施工,每天增加水车费用1500元/天。
而招标文件内水电费按造价的千分之五收取。
新建XJ10、11、12楼建设方在拆除原有建筑物时基础部分以及新建部位的场坪并未拆除,我公司项目部以及监理方现场办理的签证,建设方也不认可,从破碎到垃圾外运所产生的费用20多万元,XJ14楼在基础开挖中出现原有建筑物基础,现场签证监理方都认可了建设方也没签字。
今天2017年5月6日收到了建设方变更通知单(见附页1)取消部分道路,面积(见附页2)但是,在取消我公司招标范围内的基础上建设方又招标给了另一家施工单位,明显的“一女二嫁”违约行为。
而在今年2月20日复工以来,道路场坪施工人员一直坚守现场,铲车、挖掘机、摊铺机、压路机、洒水车、切割机等一系列机械设备全部进场,建设单位这样的做法给公司又带来了巨大的损失,同时还要对
3),5月2
2017。

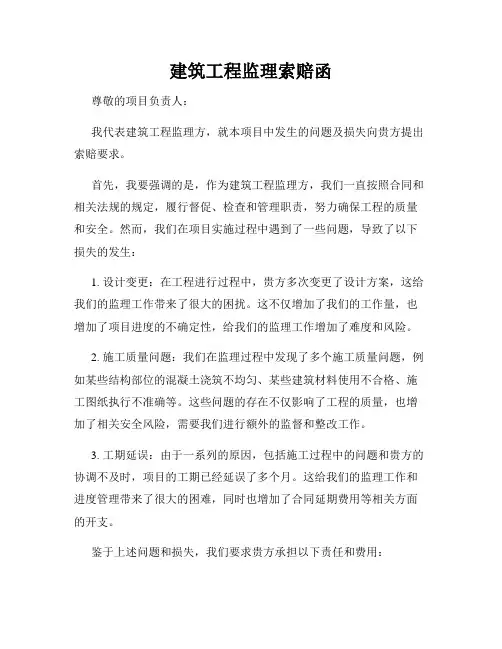

建筑工程监理索赔函

建筑工程监理索赔函尊敬的项目负责人:我代表建筑工程监理方,就本项目中发生的问题及损失向贵方提出索赔要求。
首先,我要强调的是,作为建筑工程监理方,我们一直按照合同和相关法规的规定,履行督促、检查和管理职责,努力确保工程的质量和安全。
然而,我们在项目实施过程中遇到了一些问题,导致了以下损失的发生:1. 设计变更:在工程进行过程中,贵方多次变更了设计方案,这给我们的监理工作带来了很大的困扰。
这不仅增加了我们的工作量,也增加了项目进度的不确定性,给我们的监理工作增加了难度和风险。
2. 施工质量问题:我们在监理过程中发现了多个施工质量问题,例如某些结构部位的混凝土浇筑不均匀、某些建筑材料使用不合格、施工图纸执行不准确等。
这些问题的存在不仅影响了工程的质量,也增加了相关安全风险,需要我们进行额外的监督和整改工作。
3. 工期延误:由于一系列的原因,包括施工过程中的问题和贵方的协调不及时,项目的工期已经延误了多个月。
这给我们的监理工作和进度管理带来了很大的困难,同时也增加了合同延期费用等相关方面的开支。
鉴于上述问题和损失,我们要求贵方承担以下责任和费用:1. 设计变更费用:根据合同规定,我们要求贵方支付由于设计变更导致的额外监理费用。
这是由于贵方的设计变更给我们的监理工作带来了额外的工作量和风险,需要更多的专业人员和资源进行监管和调整。
2. 施工质量整改费用:根据合同约定,贵方应承担施工错误和质量问题的整改费用。
我们要求贵方支付由于施工质量问题引起的监理费用,并承担由此产生的额外工程修复费用。
3. 延期费用:由于工期延误,我们要求贵方支付由此产生的监理费用和合同延期费用。
工期延误给我们的监理工作和进度管理造成了很大的困难和额外开支,我们希望贵方能够承担相应的责任和费用。
最后,我们希望能够与贵方进行积极的沟通和协商,找到解决问题的方式。
我们希望能够达成协议,解决当前的争议,并确保项目的顺利进行。
如果贵方对我们的索赔要求存在异议或疑问,我们也欢迎进行进一步的讨论和解释。
工程索赔联系单.doc

平乐园工程1-5#楼于2012年5月完成竣工验收;6-8#楼及地下车库于2013年5月完成竣工验收;9#楼因建设单位规划验收手续不齐全等问题迟迟未验收,尚处于停工待验收状态。目前甲方在未与我公司任何沟通下完成2套样板间装修及大堂、楼梯间等部位的装修,底商部分
发出单位名称:田华四公司七处
施工单位负责人(签字):建设单位负责人(签字):
工作联系单(C1)
编号
工程名称
平乐园住宅小区东六区
日期
2014.9.10
致:北京鸿坤新叶房地产开发有限公司(单位)
事由:平乐园住宅小区竣工结算问题
甲方单方面给予顺景园林单位作为库房使用。我公司本着真诚合作,相互支持的态度,未加任何阻拦,目前仍在使用中。
(2)2014年春节前甲方按合同拨款至结算款的95%。
发出单位名称:田华四公司七处
施工单位负责人(签字):建设单位负责人(签字):
工作联系单(C1)
编号
工程名称
平乐园住宅小区东六区
日期
2014.10.9
致:北京鸿坤新叶房地产开发有限公司(单位)
事由:平乐园住宅小区竣工结算问题
一、竣工后概况:
本工程经过我方及建设单位的共同努力完成了竣工验收并移交工作,我单位快速有效的工作为建设单位赢得了宝贵的时间,及早的投入了使用并发挥了投资效益。由于施工期间建设单位对我单位的进度款的按时支付,为我单位解决了资金问题,经过双方共同努力下,本工程进展较为顺利,各各栋号相继竣工验收,投入使用。但是,从竣工决算发现,仍有部分工程价款不能及时结算,工程决算久拖不办,已完工项目不及时申请安排审计,影响了我单位的正常运行。
1、决算审核问题:
1-5#楼竣工决算资料已于2012年8月底报送甲方。
工程合同索赔对话模板

工程合同索赔对话模板
甲方:工程项目委托方/合同主体
乙方:承包商/施工方
以下是工程合同索赔的对话模板,可根据具体情况进行调整:
甲方:我们发现在您承建的工程项目中存在一些质量问题,现在需要对这些问题进行索赔处理。
乙方:请告诉我具体有哪些问题,我会认真核实并提供解决方案。
甲方:首先,工程项目延迟交付,导致我们无法按计划使用。
其次,部分工程质量不符合合同要求,需要重新修复。
乙方:关于工程延期交付的问题,是由于疫情期间各方面受到了影响,我们也在加班加点推进工作。
至于工程质量问题,我们会派专业人员前去查看,并迅速处理。
甲方:另外,工程材料使用不符合规范,存在安全隐患,也需要您承担责任。
乙方:对于材料使用问题,我们会与供应商联系,查明情况并尽快更换合格材料。
安全隐患是我们非常重视的问题,我们会立即进行整改工作。
甲方:此外,工程设计方案存在缺陷,导致施工审核不通过,也需要您负责修改。
乙方:设计方案是由设计单位提供的,我们会协调设计单位对方案进行修订,确保符合法规要求。
甲方:根据合同规定,我们需要您提供详细的索赔处理方案和赔偿金额。
乙方:我们将尽快整理好详细的索赔处理方案,并按照合同规定给予相应的赔偿金额。
甲方:我们希望在合同约定的时间内解决这些问题,以确保工程项目能够按时完工并交付使用。
乙方:我们将全力以赴地处理这些问题,确保工程项目的顺利进行,同时也欢迎您的监督和意见反馈。
以上是工程合同索赔的对话模板,希望能够帮助您处理索赔事务。
如果还有其他问题,请随时与我们联系。
感谢您的合作!。
建设工程索赔申请

建设工程索赔申请
尊敬的xx公司:
我方对于本次建设工程项目的索赔申请,向贵公司提交如下申请材料,望贵公司予以审查并给予答复。
一、索赔申请的背景和依据
(这一部分可以陈述索赔的背景和具体依据,包括合同条款、相关法律法规等,列举事实和理由,提供必要的证据材料)
二、索赔的详细事项
(这一部分可以按照索赔的不同事项,分别进行叙述,保持条理清晰)
1.工期变更引起的索赔
(在这个部分中,可以具体描述工期变更的原因,以及工期变更所导致的额外费用,可以使用文字、图片等来说明)
2.工程设计变更引起的索赔
(在这一部分中,可以陈述设计变更的必要性和原因,并列举因设计变更所产生的额外费用,可以提供设计变更的相关文件和费用明细表格等)
3.施工条件变更引起的索赔
(在这一部分中,可以描述施工条件变更的原因和影响,并详细列
举因施工条件变更所造成的额外费用或损失,可以提供相关现场照片、监测报告等)
4.合同约定异常情况引起的索赔
(可以根据合同约定中的异常情况条款,具体说明因异常情况而导
致的索赔事项,并提供相关证据材料)
五、预期索赔金额及资料
(在此部分中,可以陈述预期索赔的金额,并提交相关的资料,如
费用明细表、报价单、合同文本等)
六、索赔处理建议
(在此部分中,可以对索赔事项进行分析,提出具体的处理建议,
例如协商解决、调解、仲裁等方式)
七、结语
(在此部分中,可以再次表达对本次索赔的重要性和合理性,并希
望贵公司对我们的索赔申请尽快进行审查和答复)
此致
敬礼
我方:xxx建设工程有限公司
日期:xxxx年xx月xx日。
工程索赔函范文

工程索赔函范文尊敬的XXX公司:我方于XX年XX月XX日与贵公司签订了XX项目的施工合同,并于XX年XX月XX日开始了施工工作。
在施工过程中,我方严格按照合同要求和相关标准进行施工,并投入了大量的人力、物力和财力。
然而,由于贵公司在项目管理和协调方面存在严重问题,导致了一系列的施工延误和额外费用,给我方造成了严重的经济损失。
首先,由于贵公司在项目前期设计和准备工作不充分,导致了施工过程中频繁变更设计和图纸,严重影响了施工进度。
同时,贵公司在材料供应和施工人员安排上也存在严重的失误,致使施工周期大大延长,给我方造成了巨大的经济损失。
其次,由于贵公司在施工现场管理和协调上存在严重问题,导致了多次施工事故和质量问题,给我方增加了大量的额外费用和人力成本。
同时,贵公司在施工过程中未能及时处理相关问题,导致了施工周期的进一步延长,给我方造成了巨大的经济损失。
最后,由于贵公司在项目验收和结算上存在严重问题,导致了项目的结算周期大大延长,给我方造成了严重的资金压力和损失。
同时,贵公司在结算过程中存在不合理的扣款和索赔要求,给我方造成了额外的经济损失。
鉴于上述情况,我方特此向贵公司提出索赔要求:1. 要求贵公司对我方的施工延误和额外费用进行全额赔偿,包括但不限于人力成本、材料损失、质量问题处理费用等。
2. 要求贵公司对我方的资金损失进行全额赔偿,包括但不限于项目结算滞后造成的资金压力和损失。
3. 要求贵公司对我方的合理索赔要求进行合理处理,包括但不限于不合理扣款和索赔要求的撤销和调整。
4. 要求贵公司对我方的施工延误和额外费用进行全额赔偿,包括但不限于人力成本、材料损失、质量问题处理费用等。
我们希望贵公司能够认真对待我方的索赔要求,并尽快进行合理的处理和赔偿。
如果贵公司对我方的索赔要求不能进行合理的处理和赔偿,我方将不得不采取进一步的法律行动,维护我方的合法权益。
最后,我方再次强调,希望贵公司能够尽快处理我方的索赔要求,并避免类似情况再次发生。
工程滞后施工联系单(3篇)

第1篇编号:XX-2023-001一、工程名称及地点工程名称:XX建设项目工程地点:XX市XX区XX街道二、工程概况我司承接的XX建设项目,合同工期为XX个月,预计于XX年XX月完成。
根据合同约定,我司已按照施工进度计划有序推进工程进度。
然而,近期工程进度出现滞后,现将具体情况报告如下:三、滞后原因分析1. 设计变更:由于设计图纸存在不合理之处,导致施工过程中频繁出现设计变更,影响工程进度。
2. 供应商原因:部分材料供应商未能按时供货,导致施工材料储备不足,影响工程进度。
3. 天气因素:近期连续降雨,施工现场受到较大影响,导致部分施工工序无法正常进行。
4. 施工单位原因:施工人员不足、施工设备故障等内部原因,也影响了工程进度。
四、滞后情况说明截至XX年XX月XX日,工程实际进度已滞后合同工期XX天。
具体如下:1. 土建工程:滞后XX天;2. 安装工程:滞后XX天;3. 装修工程:滞后XX天。
五、应对措施及建议1. 优化设计:积极与设计单位沟通,对不合理的设计进行优化,减少设计变更对工程进度的影响。
2. 加强材料供应:与供应商协商,确保材料按时到货,避免因材料问题影响工程进度。
3. 针对天气因素,合理安排施工工序,采取防雨、防潮措施,确保施工不受天气影响。
4. 加强内部管理:合理调配施工人员,提高施工效率;加强设备维护,确保设备正常运行。
六、工期调整及索赔1. 根据合同约定,如因非施工单位原因导致工程进度滞后,可进行工期调整。
我司拟向建设单位提出工期调整申请,并将相关资料报送监理单位审核。
2. 针对因供应商原因、设计变更等非施工单位原因导致的工程进度滞后,我司拟向建设单位提出索赔,要求赔偿因此造成的损失。
七、请建设单位及监理单位予以关注为确保工程按期完成,恳请建设单位及监理单位关注以下事项:1. 优化设计,减少设计变更;2. 加强材料供应,确保材料按时到货;3. 针对天气因素,合理安排施工工序;4. 加强内部管理,提高施工效率。
因其他单位原因导致我司窝工索赔的工作联系函

工程名称
编号
9
项目名称
日期
事项
关于电梯厂ቤተ መጻሕፍቲ ባይዱ原因导致我司窝工的事项
致:XXX有限公司
抄送:XXXX股份有限公司
内容:
为保证2021年1月13日2#3#室内电梯顺利验收,我司于1月12日联系电梯厂家约定下午6点配合我们进行电梯井道铁皮封堵施工,晚6点我司安装人员联系电梯厂家,电梯厂家回复晚上要加班,晚7点多,我司再次联系电梯厂家,电梯厂家回复已经下班,无法施工。我司多次与电梯厂家沟通后最终约定1月13日早上6点半双方配合施工,1月13日早上6点我司铁皮封堵安装人员就已经到达现场做准备工作,一直等到早上8点仍不见电梯厂家人员。
索赔费用:
①8*450=3600元
顺颂
商祺!
施工单位(盖章):
技术经理:
项目经理:
日期:年月日
监理单位
监理意见:
监理工程师:监理总监:年月日
建设单位
项目部意见:
专业工程师:项目经理:年月日
注:本表原件一式四份,总包、监理、甲方、分包各一份
为了保证2#3#楼室内电梯供全项目尽早使用,我司已经全力配合,轿厢地面铺贴、井道洞口铁皮封堵皆是在晚上加班进行、在2#3#外挂梯拆除与室内电梯尚未验收期间,层间封堵使用的材料皆是我司用人力搬运上楼,直接造成我司施工成本严重增加,人员窝工现象严重。现我司对电梯厂家自身原因导致的我司成本增加、窝工等事项进行索赔!同时恳请贵司尽快协调解决剩余楼栋电梯涉及到我司施工范围的作业面于白天施工,避免窝工现象再次发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
索赔申请
致:68207部队营建办公室:中康建设管理股份有限公司:由陕西建工第五建设集团有限公司承建的68207部队3768 工程第一标段,自2016年9月29日中标以来,合同内共承担新建混凝土框架单体4 栋,分别为XJ01 楼1384.5 m2, XJ02楼9067.1 m2, XJ24 楼4176 m (目前缓建),XJ25楼641.4 m,钢结构车炮库14栋,建筑面积25000 m左右,整修单体10栋及附属工程单体4个,总共32 个单体的施工任务。
在投标过程中,公司积极响应招标文件精神,材料投标报价按
《酒泉市建设局关于发布酒泉市2016年第二季度建设工程I类综合材料预算指导价格及H类材料价差调整系数的通知》(采用肃州区的价格)进行编制报价,钢材一级钢为2269元/ 吨,三级钢为2371 元/ 吨,商品混凝土报价按《2016 年第二季度嘉峪关市商品砼市场指导价格》含泵送费为288元/m3。
而在今年的施工过程中,3月10日酒钢钢材挂牌价为4210元/ 吨。
差价1839 元/吨,用于本标段的钢材近3000 吨,仅此一项公司就损失500 多万元,而目前商品混凝土的市场价格含泵送费380元/m3,差价为92元/m3,仅用于框架结构的混凝土费用就上调了100 多万元,还有从2017年2月20 日复工以来一直到4 月28 日这段时间,施工现场无施工用水,本标段一直是用水车拉水进行施工, 每天增加水车费用1500元/天。
而招标文件内水电费按造价的千分之五收取。
新建XJ10、11、12 楼建设方在拆除原有建筑物时基础部分以及新建部位的场坪并未拆除,我公司项目部以及监理方现场办理的签证,
建设方也不认可,从破碎到垃圾外运所产生的费用20 多万元,XJ14 楼在基础开挖中出现原有建筑物基础,现场签证监理方都认可了建设方也没签字。
今天2017年5月6日收到了建设方变更通知单(见附页1)取消部分道路,面积(见附页2)但是,在取消我公司招标范围内的基础上建设方又招标给了另一家施工单位,明显的“一女二嫁”违约行为。
而在今年2月20日复工以来,道路场坪施工人员一直坚守现场,铲车、挖掘机、摊铺机、压路机、洒水车、切割机等一系列机械设备全部进场,建设单位这样的做法给公司又带来了巨大的损失,同时还要对施工班组进行费用赔偿,以及承担违约责任。
还容易引起冲突,造成不良影响。
本工程自2016年10月10日开工以来,公司已投入大量的资金(见附页3),5月2日才收到本工程第一笔工程款540多万元,目前在这种垫资、无利润又赔本的施工情况下,请求建设方首长对公司的赔偿请求给出明确的答复。
特此申请
申请单位:陕西建工第五建设集团有限公司2017 年5月6日。
