塔基施工方案.
信号塔基础施工方案(3篇)

第1篇一、工程概况本项目为XX地区通信信号塔基础施工,工程地点位于XX市XX区,总建筑面积约XX平方米。
信号塔主要用于无线通信、电视广播、雷达监测等功能。
本工程基础施工包括塔基、塔身、天线等部分,其中塔基施工是整个工程的关键环节,关系到信号塔的稳定性和使用寿命。
二、施工方案概述为确保信号塔基础施工质量,保障工程顺利进行,特制定以下施工方案:1. 施工组织与管理(1)成立项目施工领导小组,负责工程整体施工组织与管理。
(2)明确各部门职责,确保施工过程中各部门协调配合。
(3)建立健全施工质量保证体系,确保施工质量。
2. 施工工艺(1)施工前,对施工现场进行勘察,了解地质条件,制定相应的施工方案。
(2)根据地质条件,选用合适的施工工艺,确保施工质量。
(3)施工过程中,严格控制施工工艺,确保施工质量。
3. 施工材料(1)选用优质材料,确保施工质量。
(2)材料进场前,进行质量检验,确保材料符合要求。
(3)材料堆放整齐,标识清晰,方便施工。
4. 施工进度安排(1)根据工程进度,合理安排施工计划,确保工程按期完成。
(2)加强施工进度监控,确保施工进度符合要求。
(3)根据施工进度,调整施工方案,确保施工顺利进行。
三、施工工艺1. 塔基施工(1)开挖:根据设计要求,开挖塔基,确保基础尺寸符合设计要求。
(2)基础处理:对基础进行夯实、平整,确保基础稳定性。
(3)钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(4)模板安装:根据设计要求,安装模板,确保模板稳固、垂直。
(5)混凝土浇筑:采用商品混凝土,确保混凝土质量。
(6)养护:混凝土浇筑完成后,进行养护,确保混凝土强度。
2. 塔身施工(1)组装:根据设计要求,组装塔身,确保塔身尺寸、垂直度符合要求。
(2)焊接:对塔身进行焊接,确保焊接质量。
(3)防腐处理:对塔身进行防腐处理,延长使用寿命。
3. 天线施工(1)安装天线:根据设计要求,安装天线,确保天线位置、角度符合要求。
塔机基础施工方案

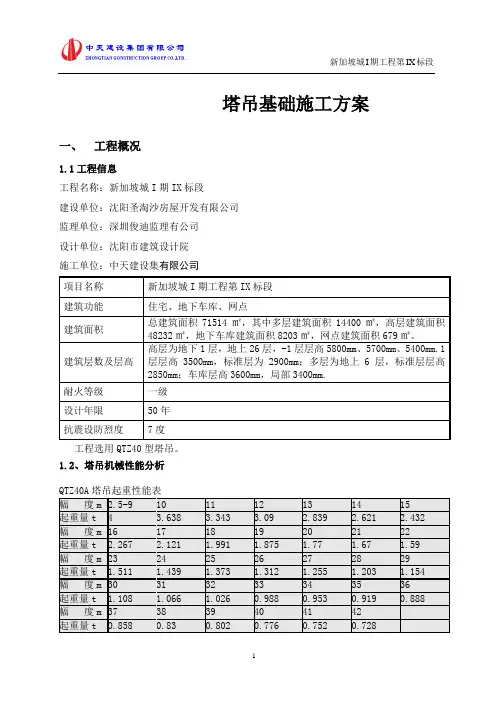

塔吊基础施工方案一、工程概况1.1工程信息工程名称:新加坡城I期IX标段建设单位:沈阳圣淘沙房屋开发有限公司监理单位:深圳俊迪监理有公司设计单位:沈阳市建筑设计院施工单位:中天建设集有限公司工程选用QTZ40型塔吊。
1.2、塔吊机械性能分析二、塔吊基础的设计为满足工程施工需要,根据QTZ40 型塔机基础施工说明,现将塔机基础施工方案说明如下:1、塔机基础尺寸5m*5m*1.35m。
2、为满足塔机基础对地基承载力的要求,配筋Φ20@200双层双向。
2.1、基础的计算2.11 参数信息塔吊型号:QTZ40,自重(包括压重)F1=496.5kN,最大起重荷载F2=40kN塔吊倾覆力距M=2100.00kN·m,塔身宽度B=1.60m混凝土强度等级:C35,基础埋深D=0.00m,基础最小厚度h=1.35m,基础最小宽度b=5m。
2.12 基础最小尺寸计算基础的最小厚度取:H=1.35m m 基础的最小宽度取:b=5m 2.13 塔吊基础承载力计算依据《建筑地基基础设计规范》(GB50007-2002)第5.2条承载力计算。
计算简图:当不考虑附着时的基础设计值计算公式:当考虑附着时的基础设计值计算公式:其中 F ——塔吊作用于基础的竖向力,它包括塔吊自重,压重和最大起重荷载,F=724.5kN ;G ——基础自重与基础上面的土的自重,G=25.0×Bc ×Bc ×Hc+20.0×Bc ×Bc ×D =843.75kN ;Bc ——基础底面的宽度,取Bc=5m ;W ——基础底面的抵抗矩,W=Bc ×Bc ×Bc/6=21m 3;M——倾覆力矩,包括风荷载产生的力距和最大起重力距,M=2100.00kN·m。
经过计算得到:无附着的最大压力设计值 Pmax=(724.5+843.75)/52+2100/21=130.32kPa无附着的最小压力设计值 Pmin=(724.5+843.75)/52-2100/21=0.00kPa有附着的压力设计值 P=(724.5+843.75)/52=30.16kPa四. 地基基础承载力验算地基基础承载力特征值计算依据《建筑地基基础设计规范》GB 50007-2002第5.2.3条。
塔基础施工方案

塔基础施工方案塔基础施工方案一、施工准备1. 组织施工人员,明确各工种职责,确保人员熟悉工作内容和安全操作规程。
2. 确定施工现场,清理现场杂物,保证施工区域整洁。
3. 检查施工设备和工具的完好性和安全性,确保能够正常使用。
4. 联系供应商,确保材料、设备的及时供应。
二、基坑开挖1. 根据工程图纸的要求,在施工现场标出基坑的尺寸和形状。
2. 使用挖掘机或手工工具进行基坑的开挖,根据地质条件和基坑设计要求确定挖掘深度。
3. 施工过程中,及时排除基坑内的水、泥浆等杂物,保持基坑干燥。
三、基础浇筑1. 在基坑底部铺设一层均匀的碎石或砂砾,厚度不低于20cm,以提高基础的承载力并排水。
2. 将型钢或木模板安装在基坑四周,确保基础的尺寸和形状符合设计要求。
3. 建立基坑内的侧墙支撑结构,确保基坑的稳定性。
4. 搅拌混凝土,将混凝土均匀地倒入基坑内,利用振动棒进行震实,确保混凝土的密实性。
5. 在混凝土浇筑完成后,对其进行养护,以保持混凝土的强度和耐久性。
四、塔基安装1. 将预制的塔基组件运输至施工现场,使用起重机进行吊装。
2. 确保塔基组件与基础之间的联系牢固可靠。
可以使用膨胀螺栓、焊接等方法进行固定。
3. 定位和校准塔基组件的位置,确保其垂直度和水平度符合要求。
4. 在塔基组件上进行连接和固定,使用螺栓和焊接等方法进行连接。
五、工程验收1. 进行塔基的竣工验收,检查塔基的尺寸、形状、强度等是否符合设计要求。
2. 对施工过程中的工艺、材料等进行检查,确保施工质量符合规范要求。
3. 编制塔基的施工记录和资料,进行档案管理。
通过以上步骤的施工,塔基的基础部分即可圆满完成。
但需要特别注意的是,在施工过程中要严格按照设计要求和施工规范进行操作,确保施工安全和工程质量。
此外,施工过程中应有专人负责监督,并及时解决可能出现的问题。
最后,完成施工后,还需要对塔基进行定期的检查和维护,以保证其使用寿命和稳定性。
电力工程塔基施工方案

电力工程塔基施工方案一、概述电力工程塔基施工是电力工程建设的重要环节之一,塔基是电力输电线路支撑塔的基础部分,其稳定性和安全性对电力输电线路的正常运行至关重要。
因此,塔基施工方案的制定和实施必须严格按照相关标准和规范,确保施工质量和安全。
二、施工前准备1. 施工前的调查和勘察在正式开展塔基施工前,必须进行现场调查和地质勘察,了解施工地点的地质情况、地形地貌、水文气象等相关信息。
对于土质条件较为复杂的地方,还需进行钻孔取样分析以确定地基承载力和地基稳定性。
2. 确定施工方案和技术要求在调查和勘察结果确定后,需要根据实际情况制定合理的施工方案,并确定相应的技术要求。
施工方案应包括材料选择、施工工艺,施工方法,施工期限等内容。
3. 安全预案和应急措施对于电力工程塔基施工来说,安全是首要考虑的问题。
因此,必须制定详细的安全预案,并配备相应的安全设施和保障措施。
同时,需编制应急预案,对可能发生的灾害事故进行预先的规划和应对措施。
4. 组织人员和设备在施工前,需要根据施工方案和要求,合理组织人员和调配作业设备。
确保施工队伍的素质和数量,及时调配施工所需的机械设备和工具,保证施工的顺利进行。
三、施工工艺和方法1. 地基处理根据勘察结果和相关标准,需对地基进行相应的处理。
一般情况下,地基处理可以采用挖掘或填充的方式,保证地基承载力和稳定性。
2. 基础浇筑基础浇筑是塔基施工的重要环节,其质量直接影响着塔基的稳定性。
在进行基础浇筑前,需对混凝土材料进行质量检查,保证浇筑混凝土的质量满足要求。
同时,施工过程中需严格遵守相关施工规范,确保浇筑质量和工艺要求。
3. 附属设施安装在塔基施工完成后,还需安装相应的附属设施,如防雷设备、接地装置等。
这些设施的安装需要严格按照相关规范和要求,确保其性能和安全。
4. 质量检验和验收在塔基施工完成后,需要进行质量检验和验收。
质量检验应包括混凝土强度测试、地基承载力测试等内容,确保施工质量符合要求。
铁塔塔基施工方案

铁塔塔基施工方案一、前言本文档为铁塔塔基施工方案的编写,旨在详细描述铁塔塔基施工的各项工作任务和操作步骤,以确保施工过程安全高效。
本方案适用于各类铁塔的塔基施工,包括输电线路铁塔、通信基站铁塔等。
二、工程概述本工程为铁塔塔基施工项目,主要包括以下工作内容:1.基础准备:清理工地,平整基础施工地,确定施工方案。
2.土方开挖:根据设计要求和基础图纸,进行土方开挖作业。
3.基坑支护:根据土质条件,进行基坑支护工程。
4.钢筋加工:根据设计图纸和规范要求,进行钢筋加工和制作。
5.填筑混凝土:进行混凝土浇筑作业,确保塔基的稳定性和牢固性。
6.填土压实:进行填土压实作业,使塔基周围的土壤变得坚实。
7.现场管理:对施工过程进行现场管理,确保施工进度和质量。
三、施工流程1. 基础准备1.1 清理工地•清除工地内多余杂物和障碍物。
•清理施工区域周围的植被。
•保证工地的通行和作业空间。
1.2 平整基础施工地•对施工地的地面进行平整处理,确保施工作业的顺利进行。
•检查并消除地面的障碍物。
1.3 确定施工方案•根据设计图纸和相关规范,确定具体施工方案。
•编制详细的施工计划和进度安排。
2. 土方开挖2.1 根据设计图纸,确定土方开挖的范围和深度。
2.2 利用挖掘机、装载机等工具进行土方开挖作业。
2.3 定期检查土方开挖的质量和进度。
3. 基坑支护3.1 根据土质条件和设计要求,确定基坑支护的方式和材料。
3.2 进行基坑支护工程,确保基坑的稳定性。
3.3 定期巡视基坑支护工程的质量和安全状况。
4. 钢筋加工4.1 根据设计图纸和相关规范,进行钢筋材料的选用和加工。
4.2 按照设计要求和图纸要求,进行钢筋的制作和加工。
4.3 定期检查钢筋的加工质量和数量。
5. 填筑混凝土5.1 根据设计要求和图纸要求,制定混凝土配合比和浇筑方案。
5.2 进行混凝土浇筑作业,确保浇筑质量和均匀性。
5.3 定期检查混凝土的坍落度、强度和密实度。
6. 填土压实6.1 根据设计要求,确认填土的类型和填筑过程。
信号塔基础施工方案

信号塔基础施工方案一、引言信号塔是一种用于无线通信的设施,它的稳固和牢固的基础是保证其正常运行的重要保障。
本文将就信号塔基础的施工方案进行详细论述。
二、施工前准备1. 地质调查与勘察在选择信号塔基础施工地点之前,需要进行地质调查与勘察,以了解地质情况和基础条件。
这可以帮助我们制定恰当的施工方案,并保证塔基在地质环境下的稳固性。
2. 设计方案制定根据地质调查报告和相关规范标准,制定适合信号塔基础的设计方案,包括基础类型、尺寸、施工工艺等。
三、施工方案1. 基坑开挖根据设计方案,在选定的信号塔基础施工地点,进行基坑开挖。
开挖深度根据地质勘察结果确定,需保证塔基埋深符合设计要求。
2. 施工材料准备准备好所需的建筑材料,包括混凝土、钢筋、沙子、砂石等。
3. 基础施工(1)底板浇筑:在基坑底部,铺设钢筋网,然后浇筑混凝土底板,保证底板的平整度和强度。
(2)基础块施工:在底板上,根据设计要求建造基础块,以保证信号塔的稳定性和承重能力。
4. 填充土石方工程在信号塔基础完成后,进行填充土石方工程,以填平基坑并修整地表。
这样可以增加基坑周围土体的稳定性和支撑能力。
5. 清理与验收清理施工现场,保持整洁有序。
进行基础验收,验证施工质量是否符合设计要求和相关标准。
四、安全措施1. 建立施工现场安全警示牌,明确标识危险区域。
2. 对施工现场人员进行安全教育和培训,提醒他们遵守现场安全规定。
3. 配备必要的安全设备,如安全帽、手套、防护鞋等。
4. 定期检查施工设备和材料的安全状况,及时排除隐患。
5. 严格遵守相关施工标准和规范,确保施工过程中不发生安全事故。
五、质量控制措施1. 严格按照设计方案和规范要求进行施工,确保每个环节的质量。
2. 定期进行工程巡查和施工质量检测,及时发现并处理质量问题。
3. 针对施工过程中的关键环节,进行现场质量监督和质量抽检。
4. 做好施工记录和档案,以备后期维护和改进。
六、总结本文根据信号塔基础施工的要求,详细论述了施工前的准备工作、施工方案、安全措施和质量控制措施。
某塔基开挖施工方案

某塔基开挖施工方案一、前言在建筑工程中,塔基的开挖是非常重要的一环。
正确的开挖施工方案可以保障工程的顺利进行,同时也可以确保施工安全。
本文将介绍某塔基开挖施工方案的具体步骤和注意事项。
二、开挖前准备1. 资料准备在进行塔基开挖前,首先要准备施工图纸、设计方案以及相关的施工规范和要求。
2. 地质勘察进行地质勘察,了解开挖区域的地质情况,包括土层、地下水情况等,以便制定合理的开挖方案。
3. 安全防护在开挖区域周围设置必要的安全标志和防护措施,确保施工人员和周围环境的安全。
三、开挖施工步骤1. 标定开挖轮廓根据设计要求,在地面上标定出塔基的开挖轮廓,确定开挖范围。
2. 预备工作清理开挖区域内的垃圾、杂物,确保施工现场整洁,方便后续施工作业。
3. 开始开挖按照设计要求和标定的轮廓,采用相应的开挖机械进行开挖,逐步向下挖掘,控制开挖深度。
4. 施工质量控制在开挖过程中,要不断检查土层质量和开挖情况,确保开挖的准确性和质量。
四、注意事项1. 施工现场安全在开挖施工中,要注意施工现场的安全,确保施工人员严格按照操作规程进行操作,避免发生事故。
2. 土方处理开挖后产生的土石方要进行妥善处理,避免对周围环境造成影响。
3. 环境保护在开挖施工中要加强环境保护意识,减少扬尘和噪音污染。
五、总结某塔基开挖施工是一项复杂的工程,需要严格按照规范和要求进行。
通过合理的开挖方案和严格的施工控制,可以确保工程的顺利进行。
同时,也要注重施工现场的安全和环境保护,做好土方处理工作,以确保工程的质量和安全。
塔基基础施工方案

塔基基础施工方案1. 引言塔基是建筑物的基础结构之一,用于支撑整个建筑物的重量并传递到地基上。
在建筑塔基时,需要按照一定的施工方案进行施工,以确保塔基的稳定性和可靠性。
本文将介绍塔基基础施工的方案。
2. 施工前准备在开始塔基基础施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 地质勘察首先,需要进行地质勘察,了解地层的情况和承载能力。
通过地质勘察,确定塔基的设计方案,包括塔基的尺寸和形状等。
2.2 施工材料准备根据设计方案,准备所需的施工材料,包括水泥、砂石、钢筋等。
确保施工材料的质量符合相关标准,并进行合理储存。
2.3 施工人员培训培训施工人员,确保他们具备施工所需的技能和知识。
培训内容包括施工工艺、安全操作规范等。
3. 塔基基础施工步骤根据设计方案,塔基基础施工分为以下几个步骤:3.1 地面平整首先,对施工场地进行地面平整,确保施工的基础平稳。
清除场地上的杂物和障碍物,确保工作区域的安全。
3.2 基础开挖根据设计方案,进行塔基的开挖工作。
开挖的深度和尺寸应满足设计要求。
使用挖掘机和其他工具进行开挖,确保开挖的平整和垂直度。
3.3 基础处理开挖完成后,对基础进行处理,包括清理和加固。
清除基础底部的泥土和杂物,确保基础底部的平整。
根据设计要求,进行基础的加固工作,包括添加石灰、砂石等材料,并进行压实处理。
3.4 浇筑混凝土进行混凝土的配比和搅拌工作,确保混凝土的强度和质量。
在混凝土浇注前,需要进行模板的安装和防漏处理。
将混凝土浇注到基础中,使用振动器排除空气,并确保混凝土的均匀性。
3.5 钢筋安装根据设计方案,进行钢筋的安装工作。
钢筋的数量和位置应符合设计要求。
将钢筋按照设计图纸要求放置在基础中,并进行焊接和绑扎。
3.6 塔基养护混凝土浇筑完成后,进行塔基的养护工作。
采取适当的养护措施,如保湿、覆盖等,以确保混凝土的强度和稳定性。
4. 施工安全措施在进行塔基基础施工过程中,需要重视施工安全,采取一系列的安全措施,以保障施工人员的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
固安孔雀新城·汇园工程塔基施工方案编制:审核:审批:江苏省苏中建设集团股份有限公司二0一四年三月表B1-3 施工方案报审表目录一、编制依据 (1)二、工程概况 (1)三、准备工作 (1)四、塔吊技术性能 (2)五、塔吊安装前的准备工作 (3)六、施工安全及质量保证措施 (7)一、编制依据1.固安孔雀新城—汇园项目工程施工图纸;2.《建筑地基基础工程施工质量验收规范》GB50202-2002;3.《建筑机械使用安全技术规程》JGJ33-2012;4.南通大力神QTZ80型塔式起重机使用说明书;5.固安孔雀新城—汇园工程地基勘探报告.二、工程概况本项目为孔雀新城·汇园20#21#24#25#26#楼建筑安装总承包工程,建设地点位于廊坊固安县城北,南至东方街、西至永和路,北至容园。
根据施工图纸,本工程包括4栋-2/27层和1栋-2/24层高层住宅楼及6#、7#、8#、9#配套商业组成,工程总建筑面积约为76520.86㎡。
建设单位为固安京御幸福房地产开发有限公司,本工程由河北拓为工程设计有限公司设计,廊坊市博科工程项目管理有限公司监理,江苏省苏中建设集团股份有限公司承建。
本工程基础结构形式为筏板基础,主体结构为剪力墙结构。
根据工程规模、结构形式、公司现有机械装备及《施工组织设计》要求,该工程分别在21#、24#、25#楼各使用一台QTZ80塔吊(江苏南通大力神制造)。
21#塔吊覆盖范围是21#楼,20#楼;24#楼塔吊覆盖范围是24#楼,26#楼;25#楼塔吊覆盖范围是25#楼,21#楼东单元。
详见《施工现场塔吊平面布置图》。
根据本工程地勘报告,地表以下50米未见地下水,故基础设计时不需考虑地下水。
三、准备工作3.1技术准备组织技术人员认真熟悉图纸,根据施工实际情况确定塔吊的位置、数量,确定塔吊基础安装方式,编写塔吊方案,对塔吊基础形式进行验算,保证塔吊基础的可靠性;对塔吊类型、数量进行选择,并对现场塔吊进行布置。
3.2人员准备四、塔吊技术性能1. QTZ80技术性能表五、塔吊安装前的准备工作1.技术准备塔吊安装前,由项目技术负责人根据上述编制依据编制塔吊安装、使用、拆卸等作业方法、质量要求和安全技术措施,经分公司技术负责人审批后,作为安装、使用、拆卸、日常维护等作业技术方案。
同时组织全体相关人员认真学习塔吊使用说明书及施工方案。
2.人员配备项目部向工程处申请安排取得建设行政主管部门颁发的拆装资质证书的专业队伍,所有参加塔吊安装、拆卸及操作人员都必须经过专业训练,并取得相应资格证书,持证上岗。
安装、拆卸过程中安排技术负责人和安全员现场监护。
3.吊装机械及相关工具准备25吨汽车吊一辆、12寸活动扳手4~6把、塔吊专用标准节螺丝扳手4-6把、撬杠4~6根、Ф8长1米千斤2根、Ф15.5长3米、6米千斤各4根、塔吊专用 M16×100螺丝若干套,10#铁丝4米、50米长的粗尼龙绳一根、2.5KG手锤2~4把、8KG大锤两把、工具箱3只、对讲机4只。
4.施工现场及基础准备确定塔吊位置时,应考虑塔机作业时,起重臂作3600全回转的空间应无障碍物与高压电线(如有不可避免物体必须采取防护措施);同时需考虑塔机顶升或下降时,无论是施工前或施工完毕后,起重臂和平衡臂所经过的空间都不应有空中障碍物。
4.1现场准备:了解现场布局及土质情况,清理现场障碍物,查看、安排汽车塔吊进出路线、标准件、起重臂等塔吊配件临时安放位置;塔身周围50米范围内设置警戒线,安排专人负责执勤。
警戒线内严禁闲杂人员进入。
4.2基础准备:塔吊基础制作按照使用说明书中所规定的技术要求、现场勘察报告及现场实际主体结构进行制制作,其中21#24#楼地基承载力为252.67kpa,25#楼地基承载力为197.24kpa.QTZ80基础尺寸为5500*5500*1350。
混凝土等级C35,配筋:Φ25@180双层双向,拉筋Φ12@510,为了确保砼基础表面平整,砼初凝前用水准仪进行检查,必须达到使用说明书中规定的平整度。
浇注砼后及时进行养护,未达设计强度不得安装。
QTZ803塔吊基础核算:1、21#、24#楼①非工作状态下基础所受垂直力G=57.5T, 基础所受水平力W=7.9T, 基础所受倾复力距M=228.9T·m。
基础边L1=0L2=5.5m(L取小值 5.5m进行计算), 基础高度h=1.35m ,基础自重V=5.5*5.5*1.35*2.5=102.09T,偏心距:e。
塔机末附墙时对基础产生的荷载为最大,可作为计算的依据。
地耐力(fk):fk=252.67kpa;抗倾覆验算:偏心距e=(M+W×h)/(G+V)=(228.9+7.9×1.35)/(57.5+102.09)=1.50m 1/3L =1/3*5.5=1.83me<1/3L 满足抗倾覆要求。
地基承载力验算:根据建筑地基基础设计规范(GB50007-2002)偏心荷载作用下基础对地基的压力:P=(V+G)/A<fkPmax=2(V+G)/3L(L/2-e)<1.2fk当e>b/6时(b/6=0.917m, e=1.50m>0.917m)上式成立P=(V+G)/A=(102.09+57.5)/5.5*5.5=5.276T/m2=52.76kpa因P<fk 符合要求Pmax=2(102.09+57.5)/3×5.5(5.5/2-1.50)<1.2 fk Pmax =15.475T/m2=154.75 kpa 1.2 fk =1.2×252.67=303.20kpa 因Pmax <1.2 fk 符合要求 ②工作状态下基础所受垂直力G=67.5T, 基础所受水平力W=2.9T, 基础所受倾复力距M=169.9T ·m 。
基础边L=5.5m, 基础高度h=1.35m ,基础自重V=5.5*5.5*1.35*2.5=102.09T ,偏心距:e 。
塔机未附墙时对基础产生的荷载为最大,可作为计算的依据。
地基承载力标准值(fk ):fk=252.67kpa ; 抗倾覆验算:偏心距e=(M+W ×h )/(G+V )=(169.9+2.9*1.35)/(67.5+102.09)=1.02m 1/3L =1/3*5.5=1.83m e <1/3L 满足抗倾覆要求。
地基承载力验算:根据建筑地基基础设计规范(GB50007-2002) 偏心荷载作用下基础对地基的压力: P=(V+G )/A<fkPmax=2(V+G )/3B c a <1.2fk当e >b/6时(b/6=0.92m , e=1.02m>0.92m )上式成立 a ──合力作用点至基础底面最大压力边缘距离(m),按下式计算:VG MBc a +-=2 Bc ──基础底面的宽度,取Bc=5.5m ; G ──基础所受垂直力 V ——基础自重a=5.5/2-169.9/(67.5+102.09)=1.75mP=(V+G )/A=(102.09+67.5)/5.5*5.5=5.606T/m 2=56.06 kpa 因P<fk 符合要求Pmax=2(V+G )/3B c a=2(102.09+67.5)/(3*5.5*1.75)=11.746T/m 2=117.46kpa <1.2 fk1.2 fk =1.2×252.67=303.204kpa 因Pmax <1.2 fk 符合要求2、25#楼①非工作状态下基础所受垂直力G=57.5T, 基础所受水平力W=7.9T, 基础所受倾复力距M=228.9T·m。
基础边L1=L2=5.5m(L取小值 5.5m进行计算), 基础高度h=1.35m ,基础自重V=5.5*5.5*1.35*2.5=102.09T,偏心距:e。
塔机末附墙时对基础产生的荷载为最大,可作为计算的依据。
地耐力(fk):fk=197.24kpa;抗倾覆验算:偏心距e=(M+W×h)/(G+V)=(228.9+7.9×1.35)/(57.5+102.09)=1.50m 1/3L =1/3*5.5=1.83me<1/3L 满足抗倾覆要求。
地基承载力验算:根据建筑地基基础设计规范(GB50007-2002)偏心荷载作用下基础对地基的压力:P=(V+G)/A<fkPmax=2(V+G)/3L(L/2-e)<1.2fk当e>b/6时(b/6=0.917m, e=1.50m>0.917m)上式成立P=(V+G)/A=(102.09+57.5)/5.5*5.5=5.276T/m2=52.76kpa因P<fk 符合要求Pmax=2(102.09+57.5)/3×5.5(5.5/2-1.50)<1.2 fkPmax =15.475T/m2=154.75 kpa1.2 fk=1.2×197.24=236.69kpa因Pmax<1.2 fk符合要求②工作状态下基础所受垂直力G=67.5T, 基础所受水平力W=2.9T, 基础所受倾复力距M=169.9T·m。
基础边L=5.5m, 基础高度h=1.35m ,基础自重V=5.5*5.5*1.35*2.5=102.09T,偏心距:e。
塔机未附墙时对基础产生的荷载为最大,可作为计算的依据。
地基承载力标准值(fk):fk=197.24kpa ;抗倾覆验算:偏心距e=(M+W ×h )/(G+V )=(169.9+2.9*1.35)/(67.5+102.09)=1.02m 1/3L =1/3*5.5=1.83m e <1/3L 满足抗倾覆要求。
地基承载力验算:根据建筑地基基础设计规范(GB50007-2002) 偏心荷载作用下基础对地基的压力:P=(V+G )/A<fkPmax=2(V+G )/3B c a <1.2fk当e >b/6时(b/6=0.92m , e=1.02m>0.92m )上式成立 a ──合力作用点至基础底面最大压力边缘距离(m),按下式计算:VG MBc a +-=2 Bc ──基础底面的宽度,取Bc=5.5m ; G ──基础所受垂直力 V ——基础自重a=5.5/2-169.9/(67.5+102.09)=1.75mP=(V+G )/A=(102.09+67.5)/5.5*5.5=5.606T/m 2=56.06 kpa 因P<fk 符合要求Pmax=2(V+G )/3B c a=2(102.09+67.5)/(3*5.5*1.75)=11.746T/m 2=117.46kpa <1.2 fk1.2 fk =1.2×197.24=236.69kpa 因Pmax <1.2 fk 符合要求。
