视频监控项目监理总结

合集下载

监理员2024年度工作总结范文6篇

监理员2024年度工作总结范文6篇

监理员2024年度工作总结范文6篇篇1时间飞逝,转眼2024年已接近尾声,过去的一年里,我在公司领导和同事的关心帮助下,完成了各项工作任务。

现将今年工作进行总结,总结如下:一、工作内容1. 参与项目前期准备工作,包括设计交底,图纸会审等工作。

2. 协助项目经理做好项目开工前的各项准备工作。

3. 协助项目经理制定项目的总体控制计划。

4. 参与项目施工过程中的进度控制,确保施工进度满足合同要求。

5. 参与项目施工过程中的质量控制,确保施工质量符合设计及规范要求。

6. 参与项目施工过程中的安全控制,确保施工安全符合规范要求。

7. 协助项目经理做好与业主、监理单位及施工单位的协调工作。

8. 及时完成领导交办的其他任务。

二、工作亮点与成果1. 在项目施工过程中,我积极与施工单位沟通,及时解决施工中遇到的问题,确保施工进度和质量。

2. 在项目协调工作中,我始终保持积极态度,与业主、监理单位及施工单位保持良好的沟通,确保项目顺利进行。

3. 在项目安全控制方面,我严格按照规范要求进行监督,确保施工安全无事故。

三、工作不足与反思1. 在项目进度控制方面,由于施工单位的原因,存在工期延误的情况。

在今后的工作中,我会更加密切地与施工单位合作,加强沟通和协调,确保施工进度满足合同要求。

2. 在项目质量控制方面,虽然整体施工质量符合要求,但仍存在一些细节问题需要改进。

在今后的工作中,我会更加注重细节控制,确保施工质量更上一层楼。

3. 在项目协调工作中,虽然与各方保持了良好的沟通,但仍有一些协调工作需要进一步加强。

在今后的工作中,我会更加注重协调工作的效率和效果,确保项目顺利进行。

四、未来工作计划1. 继续加强与施工单位的合作与沟通,确保施工进度和质量符合要求。

2. 继续注重细节控制,提高施工质量的稳定性和可靠性。

3. 继续加强与业主、监理单位及施工单位的协调工作,确保项目顺利进行。

4. 继续学习新知识、新技能,提高自己的专业素养和综合能力。

安全监控系统监理竣工质量评估报告

安全监控系统监理竣工质量评估报告

安全监控系统监理竣工质量评估报告尊敬的各位领导:根据公司委托,我代表监理方向您提交安全监控系统监理竣工质量评估报告。

在过去的一段时间里,我和我的团队对安全监控系统进行了全面的监理,以确保其设计、施工和验收等环节都符合国家相关标准和规范要求。

现将评估报告汇报如下:一、项目简介该安全监控系统监理的对象为某某项目,总工期约为12个月,总投资额约为XXX万元。

项目涉及的监控范围包括但不限于视频监控、入侵报警、门禁系统等,旨在提高项目的安全性和管理效率。

二、竣工质量评估根据监理合同中约定的责任和任务,我对安全监控系统的设计和施工过程进行了全程监督,并对竣工工程进行了质量评估。

1. 设计评估在设计阶段,我对安全监控系统的设计方案进行了综合评审。

评估结果表明,设计方案充分考虑了项目的实际需求,符合相关标准和规范要求,并与其他工程系统有良好的配合与协调。

2. 施工评估在施工阶段,我对安全监控系统的施工过程进行了全面监督,并对施工现场进行了多次检查和抽样检测。

评估结果显示,施工单位按照设计方案进行了合理布线和设备安装,确保了监控系统的正常运行。

3. 验收评估在系统竣工验收阶段,我组织了专业人员进行了全面的验收检查,包括系统功能测试、数据传输测试、图像清晰度测试等。

评估结果表明,安全监控系统满足了设计要求,达到了预期的技术性能指标,能够正常运行且稳定可靠。

三、质量问题整改情况在监理过程中,我们及时发现了一些质量问题,并要求施工单位进行整改。

经过整改,这些问题均得到了解决,并未对系统功能和性能造成影响。

具体整改情况如下:1. XX问题:问题描述及整改情况。

2. XX问题:问题描述及整改情况。

...四、竣工质量总结根据以上的评估结果和质量问题整改情况,整体而言,该安全监控系统的竣工质量不错。

在设计和施工过程中,各方单位充分配合,按照要求完成了各项工作。

尽管存在一些质量问题,但经过整改后,系统的性能和功能已满足了设计要求和使用需求。

2024年监理员个人工作总结8篇

2024年监理员个人工作总结8篇

2024年监理员个人工作总结8篇篇1时间飞逝,转眼间2024年已过去,在这一年里,我在项目部中主要担任监理员一职。

在领导的指导下和各有关人员的帮助下,我在各方面都有所收获,不仅完成了领导交给的各项任务,也从中获得了许多宝贵的经验。

一、工作内容在过去的一年里,我主要参与的工作有:XXXX工程的日常监理工作、XXXX工程的部分监理工作以及XXXX工程的开工准备工作。

在XXXX工程的日常监理工作中,我主要负责现场巡视、旁站监督、文件编写以及与各参建单位的沟通协调工作。

通过不断的努力和经验积累,我逐渐熟悉了监理工作的程序和要求,能够独立完成监理任务,并能够及时、准确地完成各种文件编写工作。

同时,我也能够主动与各参建单位进行沟通协调,解决施工过程中出现的问题。

在XXXX工程的部分监理工作中,我主要负责现场巡视和旁站监督工作。

通过不断的努力和经验积累,我逐渐熟悉了该工程的施工特点和难点,能够有针对性地进行监理工作,并能够及时发现问题和解决问题。

同时,我也能够与各参建单位紧密配合,共同完成施工任务。

在XXXX工程的开工准备工作中,我主要负责与各参建单位的沟通协调工作。

通过与各参建单位的紧密配合和共同努力,我完成了该工程的开工准备工作,为后续施工奠定了良好的基础。

二、工作经验在从事监理工作的过程中,我深刻认识到监理工作的重要性和责任性。

监理工作不仅仅是现场巡视和旁站监督,更重要的是要能够发现问题、解决问题,并能够与各参建单位紧密配合,共同完成施工任务。

同时,我也深刻认识到自身的不足和需要提高的地方。

在今后的工作中,我将继续努力学习和提高自身的专业知识和技能水平,以更好地适应工作需要。

三、工作态度和团队协作在平时的工作中,我始终保持积极向上的工作态度和认真负责的工作精神。

我能够按时完成各项工作任务,并能够主动加班加点,以保障工程进度和质量。

同时,我也能够与各参建单位紧密配合,共同解决问题。

在团队协作方面,我始终认为团队的力量是伟大的,只有团队成员之间相互信任、相互支持、相互配合,才能够共同完成工作任务。

项目监理工作总结3篇(监理项目部工作总结)

项目监理工作总结3篇(监理项目部工作总结)

项目监理工作总结3篇(监理项目部工作总结)项目监理工作总结120__年已经过去,新的一年已经开头,在这辞旧迎新的时刻,在此对过去一年的监理工作状况进行总结回顾,是为了来年更好的工作,扬长避短,促进监理工作的提高,自己监理业务水平的增长。

以下分三个方面,对20__年工作状况进行回顾,有不足之处,恳请各位同仁予以指正。

一、工作状况回顾由我负责的林大厦工程已顺当结顶,于20__年11月主体中间验收,并于20__年1月8日,市级平安文明标化工地验收合格。

过去的一年所负责的工程,质量、平安、进度状况总体正常,未发生质量及平安事故,质监站、安监站的多次检查,未消逝较大的问题,施工进度基本与总方案相符,与业主、施工单位的沟通顺畅,业主单位未有投诉。

所谓“一个英雄三个帮”,工作的顺当开展离不开公司各级领导的信任,总监的指导,以及各位同仁的关怀,在此表示由衷的感谢。

二、存在的不足之处1、平安管理水平还有待加强。

林大厦工程是创建市级平安文明标化工程,施工单位自身平安管理意识较强,监理提出的平安整改问题,均能准时落实整改。

2、督促施工单位报审资料不准时。

施工资料报验不准时,未能选择实行措施,督促施工单位准时报审。

3、监理业务水平还有待提高,新规范、新标准的学习不足。

4、监理工作属于一个服务性质的工作,处理及协调好各方单位的关系,是监理工作能否顺当开展的基础,个人的监理工作方法、监理工作力度还有待于加强,与各方单位的协调力气还有待于加强。

三、对明年的展望展望20__年,已开工数个和正预备开工多个项目,由此,我有理由认为正确而不怀疑工作并生活在这个良好的团队中,来年公司的进展一片光明。

我决心团结四周同事,虚心向他们学习,准时总结阅历,不断提高业务水平,增加自觉性、主动性,提高同各方的协调力气,为公司进展壮大尽自己的努力!项目监理工作总结2依据托付监理合同,我们__工程项目管理有限公司__分公司,担当了__县政府业务用房和干部周转房的监理任务。

监控监理工作总结

监控监理工作总结

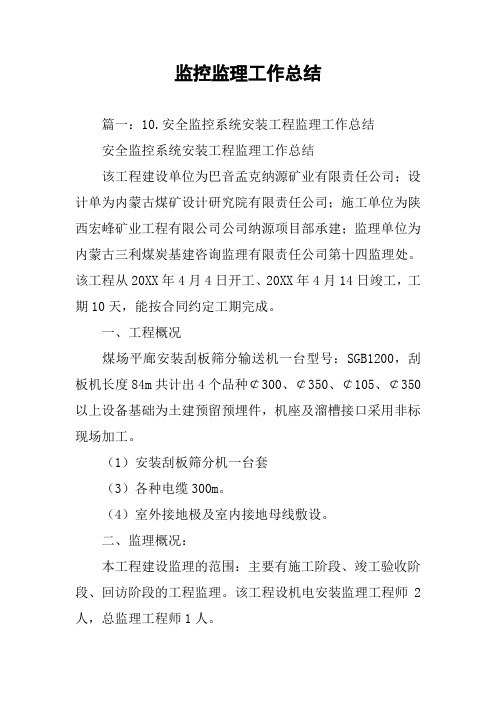

监控监理工作总结篇一:10.安全监控系统安装工程监理工作总结安全监控系统安装工程监理工作总结该工程建设单位为巴音孟克纳源矿业有限责任公司;设计单为内蒙古煤矿设计研究院有限责任公司;施工单位为陕西宏峰矿业工程有限公司公司纳源项目部承建;监理单位为内蒙古三利煤炭基建咨询监理有限责任公司第十四监理处。

该工程从20XX年4月4日开工、20XX年4月14日竣工,工期10天,能按合同约定工期完成。

一、工程概况煤场平廊安装刮板筛分输送机一台型号:SGB1200,刮板机长度84m共计出4个品种¢300、¢350、¢105、¢350以上设备基础为土建预留预埋件,机座及溜槽接口采用非标现场加工。

(1)安装刮板筛分机一台套(3)各种电缆300m。

(4)室外接地极及室内接地母线敷设。

二、监理概况:本工程建设监理的范围:主要有施工阶段、竣工验收阶段、回访阶段的工程监理。

该工程设机电安装监理工程师2人,总监理工程师1人。

我们本着诚信、科学、公证、守法的原则依据监理合同对该工程进行监督管理,在本工程监理规划和监理细则的指导下全面开展工作。

1、在施工阶段中我们认真贯彻执行了“严格管理、热情服务”的方针。

在全部主体结构中我们突出了重点,重要的分部、分项工程和关键部位我们都进行了巡视和现场监控。

2、制定监理工作相关的程序和制度:(1)制定了施工组织设计(方案)审批程序。

(2)配备了计量检测器材。

(3)制定了工序质量验收制度。

(4)制定了进场设备及材料报验及检查试验复试制度。

(5)制定了重点部分旁站制度。

此外并对各种进场材料等级进行了随机抽样,坚持凡是隐蔽和预检项目的工序,没有得到核验的不能进行下道工序的施工,从而保证了工程质量和进度的完成。

三、工程施工概况承担该工程建设的陕西宏峰矿业工程有限公司有限责任公司纳源项目部,配备了强有力项目领导班子,从机械设备到管理人员都满足了施工的需要。

在施工阶段的全过程中能够积极配合监理人员工作,接受监督与管理,并能严格执行合同和国家规范标准及设计文件。

监理2024年度工作总结范文7篇

监理2024年度工作总结范文7篇

监理2024年度工作总结范文7篇篇1时间飞逝,2024年已悄然过去,在过去的一年里,我在公司领导及各位同事的支持与帮助下,严格要求自己,较好地完成了自己的本职工作。

现将2024年的工作情况总结如下:一、项目监理工作在项目监理工作过程中,我始终坚持“服务业主、尊重监理、友情施工”的原则,严格遵守监理“四控两管”的职责,以严谨的工作态度,以公平、公正的工作作风,认真开展现场监理工作。

在施工过程中,我严格按照监理规范和监理合同的要求,行使监理职责。

对施工方的施工工艺、施工质量和施工进度进行严格的控制。

对施工过程中出现的问题和故障,及时向业主和施工方汇报,并提出合理的处理意见。

对施工过程中的重大问题,及时向公司领导汇报,并与施工方进行沟通协商,共同解决项目实施过程中遇到的问题。

在项目实施过程中,我注重与业主、施工方的沟通和协调,以实现项目的顺利进行。

我积极与业主沟通,了解业主的需求和要求,及时向业主反馈施工进度和存在的问题。

同时,我也与施工方保持密切的联系,及时解决施工过程中的问题,并监督施工方的施工质量。

二、内业资料整理工作在项目监理工作中,我注重内业资料的整理和归档工作。

我严格按照公司要求,对内业资料进行分类、编号、整理和归档。

同时,我也注重内业资料的保密工作,确保内业资料的安全性和完整性。

在内业资料整理过程中,我注重资料的全面性和真实性。

我确保内业资料真实反映了项目的实际情况,并且资料齐全、数据准确、图表清晰。

通过内业资料的整理和归档工作,我可以更好地了解项目的实际情况,为项目的顺利进行提供了有力的保障。

三、个人学习与成长在2024年的工作中,我注重个人学习与成长。

我积极参加公司组织的培训和学习活动,不断提升自己的专业素养和技能水平。

同时,我也注重在工作中学习和总结经验教训,不断改进自己的工作方法和提高工作效率。

通过学习和实践,我不断提升自己的专业素养和技能水平。

我不仅熟悉了监理工作的各项业务,还掌握了一些现代化的监理手段和方法。

2024年监理工作经验小结优秀(三篇)

2024年监理工作经验小结优秀____年监理工作经验小结在____年的监理工作中,我积累了丰富的经验,并取得了出色的成绩。

通过对多个项目的监理工作的实施和总结,我总结了以下几个方面的经验:1. 专业知识和技能的提升在过去的一年中,我不断提升自己的专业知识和监理技能。

通过参加各种培训和学习,我深入了解了工程建设的各个环节和标准规范。

我熟悉了建筑施工中的各种工艺流程,了解了施工现场的安全管理和质量控制的要求。

同时,我也学习了新的监理软件和工具,提高了工作的效率和准确性。

2. 项目管理和协调能力的提升作为监理工程师,项目管理和协调能力是非常重要的。

在过去的一年中,我积极参与了多个项目的管理和协调工作,包括项目计划的制定、资源的调配、进度的控制等。

通过与不同的项目组成员和承包商进行沟通和协调,我学会了如何有效地解决问题和处理纠纷,确保项目能够按时、按质量完成。

3. 安全管理和风险控制能力的提升安全管理是工程建设中必不可少的一环。

在过去的一年中,我注重加强对施工现场的安全管理,并采取了一系列措施,确保工人的安全和施工质量。

我参与了安全培训和交底工作,提高了工人们的安全意识。

同时,我也认真分析和评估施工中的风险,制定了相应的应对措施,保证项目的顺利进行。

4. 质量控制能力的提升质量是工程建设中最关键的方面之一,作为监理工程师,质量控制是我工作中的重要任务。

在过去的一年中,我严格按照规范和标准进行检查和验收,及时发现和解决施工中的质量问题,保证了项目的质量。

同时,我也积极参与了质量管理的培训和交流,学习了新的质量管理方法和技术,提高了自己的质量控制能力。

5. 团队合作和沟通能力的提升在过去的一年中,我意识到团队合作和良好的沟通是项目成功的关键。

我与项目组成员和承包商密切合作,共同解决问题,确保项目的顺利进行。

我注重倾听和理解他人的意见和需求,积极参与讨论和决策,为项目提供专业的建议和帮助。

通过以上几个方面的提升,我在____年的监理工作中取得了优秀的成绩。

监理工程师2024年工作总结(三篇)

监理工程师2024年工作总结2024年是我作为监理工程师的第五个工作年头。

在这一年里,我参与了多个大型工程项目的监理工作,积累了丰富的经验和技巧。

以下是我对2024年工作的总结。

一、项目管理能力提升在2024年,我在项目管理方面取得了显著的进步。

我深入学习了项目管理理论和方法,运用项目管理软件进行项目进度、成本和质量的综合管理。

在项目实施过程中,我能够按照计划进行任务分解和合理安排资源,有效地控制工期和成本,确保项目按时交付,并保证了工程质量达到标准要求。

二、质量管理能力提升作为监理工程师,质量管理是我工作中最重要的部分之一。

在2024年,我更加深入地理解了质量管理的重要性,并注重在工程项目中贯彻质量管理的各项措施。

我加强了对施工过程的监控,及时发现和纠正存在的问题,确保工程质量符合国家标准和规范要求。

同时,我也积极与施工单位进行沟通和协调,共同解决施工质量的问题,提高了工程施工的技术水平和质量。

三、安全管理能力提升在2024年,我始终将安全管理作为工作的重中之重。

我学习了国家安全管理法律法规和标准规范,掌握了安全管理的基本要点和操作技巧。

我在项目现场进行了全面的安全风险评估,设置了安全警示标志,并制定了详细的安全操作规程。

同时,我加强了对施工人员的安全教育和培训,提高了他们的安全意识,并建立了安全通报制度和事故报告制度,及时发现和处理工程安全风险,保障了施工过程的安全。

四、团队合作能力提升在监理工作中,良好的团队合作是非常重要的。

在2024年,我通过与项目的各个部门和单位的密切合作,加强了团队的沟通和协作。

我建立了良好的合作关系,便于项目各方之间的信息交流和问题解决。

同时,我也发展了自己的领导力和组织能力,能够有效地协调团队的工作,提高了团队的整体工作效率和质量。

五、学习和自我提升2024年对我来说是一个全新挑战,我面对了许多新的问题和情况。

为了更好地适应工作需求,我不断学习和提升自己的专业能力。

视频监控项目监理总结

监理工作总结一、工程概况:1、图像监控系统交通违法智能管理系统建设工程,(高清图像监控系统建设)根据***区区委、区政府进一步完善***区城市图像监控系统、加快形成全区图像监控、智能化交通管理,更好地服务和保障城市安全。

金山公安分局统筹全区街面、社区图像监控系统应用要求,按照“统一规划、统一标准、统一建设、统一管理”的原则,建成图像监控“一张网”的管理平台。

2、本次项目在***区亭枫等七个检查站、无名道口以及山阳、金卫、张堰、廊下、亭林等各街镇新建630个高清图像监控点位。

并根据上海市公安局相关要求与建设标准,联网至属地派出所,完成相关机房后端配套设备的建设。

2.1前端采集子系统建设630个的前端高清监控设备建设,主要涉及基础开挖、立杆架设挑臂与设备安装等实施内容,涵盖立杆、机箱、摄像机、辅助照明设备及通信端机等设备。

前端采集子系统具备图像监控采集、数据通信传输功能模块、视频复用功能模块、异常自动诊断及自动恢复功能模块、防盗报警功能模块、数据防篡改功能模块以及前端数据存储功能模块等。

2.2图像网络线路建立通信传输子系统完成前端信息采集子系统与中心之间的高速通信,传输前端图像信息采集子系统所采集的各种数据和图片,满足系统对分布式存储在各前端图像信息采集子系统内的各种数据的调用。

本次建设前端视频采集具有分布广、数据量大的特点,各前端采集点的实时数据通过光缆接入传送至属地派出所进行集中存储、应用。

还包括派出所与分局之间的光缆通信链路。

2.3派出所和分局的后端设备扩容为满足本次项目现场监控及联网需求,本次业主单位建设的图像信号通过传输子系统传送到所属派出所进行集中存储及调阅。

通过系统扩容,所有视频图像备份保存30天以上。

通过应用平台可对图像信息进行调阅、转换并与技防设备监督管理系统联网,建立起必要的应用安全体系和网络防护体系。

在建设内容上需对派出所和分局的机房及相关的存储、转换等设备进行改造。

二、参建单位:建设单位:****分局监理单位:上海信息系统工程监理有限公司总承包单位:上海景天科技股份有限公司上海信息系统工程监理有限公司受****分局的委托,依据国家有关法律、法规和本系统的建设目标,对图像监控系统交通违法智能管理系统建设项目进行质量、进度、投资进行管理。

监理2024年终工作总结7篇

监理2024年终工作总结7篇篇1时间飞逝,2024年已悄然到来,回首过去的一年,在各位领导及同事的关怀与支持下,我坚持从日常工作入手,兢兢业业,认真履行公司及项目部交给我的各项任务。

在繁忙的工作中不断探索创新,遇到困难时努力应对,完成了年度各项工作任务。

现将2024年的工作情况总结如下:一、监理工作情况(一)项目监理工作2024年,我主要参与并负责XX项目的项目监理工作。

在工作中,我严格按照公司及项目部的要求,遵循监理规范,做到有理有据,及时向领导汇报重要事情。

在项目实施过程中,我始终坚持以服务为宗旨,以安全、质量、进度为核心,以让领导放心、业主满意为目标,积极配合甲方做好各项管理工作。

同时,我时刻提醒自己要不断学习,提高业务水平,以适应建筑行业日益发展的需要。

(二)监理资料整理在项目监理过程中,我注重监理资料的整理和收集工作。

我认为,做好监理资料整理是保证工程质量的重要环节。

因此,我严格按照公司及项目部的要求,认真填写监理日志、监理月报等相关表格,及时整理归档相关资料,确保了监理资料的真实性和完整性。

同时,我也积极参与项目部的各项例会和培训活动,不断提高自己的专业素养和业务水平。

二、个人工作表现在过去的一年中,我始终坚持以一个优秀监理人员的标准要求自己。

在工作中,我始终保持积极乐观的工作态度和严谨的工作作风。

同时,我也时刻提醒自己要遵守公司的各项规章制度和道德准则,做到廉洁自律、公私分明。

在生活方面,我也始终保持健康向上的生活方式和积极乐观的生活态度,以饱满的热情投入到工作中去。

三、存在的不足与改进措施虽然我在工作中取得了一定的成绩和进步,但仍然存在一些不足和需要改进的地方。

例如:在沟通协调方面还有待提高;在处理问题时有时过于依赖领导决策;在专业知识方面还需要进一步加强学习等。

因此,在未来的工作中我将继续努力提高自己的业务水平和综合素质;加强与各方的沟通协调工作;同时积极参与公司组织的各项培训活动以不断提高自己的专业素养和业务水平。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

视频监控项目监理总结监理工作总结一、工程概况:1、图像监控系统交通违法智能管理系统建设工程,(高清图像监控系统建设)根据XXX、区政府进一步完善***区城市图像监控系统、加快形成全区图像监控、智能化交通管理,更好地服务和保障城市安全。

XXX统筹全区街面、社区图像监控系统应用要求,按照“统一规划、统一标准、统一建设、统一管理”的原则,建成图像监控“一张网”的管理平台。

2、本次项目在***区亭枫等七个检查站、无名道口以及山阳、金卫、张堰、廊下、亭林等各街镇新建630个高清图像监控点位。

并根据XXX相关要求与建设标准,联网至属地派出所,完成相关机房后端配套设备的建设。

2.1前端采集子系统建设630个的前端高清监控设备建设,主要涉及基础开挖、立杆架设挑臂与设备安装等实施内容,涵盖立杆、机箱、摄像机、辅助照明设备及通信端机等设备。

前端采集子系统具备图像监控采集、数据通信传输功能模块、视频复用功能模块、异常自动诊断及自动恢复功能模块、防盗报警功能模块、数据防篡改功能模块以及前端数据存储功能模块等。

2.2图像网络线路建立通信传输子系统完成前端信息采集子系统与中心之间的高速通信,传输前端图像信息采集子系统所采集的各种数据和图片,满足系统对分布式存储在各前端图像信息采集子系统内的各种数据的调用。

本次建设前端视频采集具有分布广、数据量大的特点,各前端采集点的实时数据通过光缆接入传送至属地派出所进行集中存储、应用。

还包括派出所与分局之间的光缆通信链路。

XXX和分局的后端设备扩容为满足本次项目现场监控及联网需求,本次业主单元建设的图像信号通过传输子系统传送到所属派出所进行集中存储及调阅。

通过系统扩容,所有视频图像备份保存30天以上。

通过应用平台可对图像信息进行调阅、转换并与技防设备监督管理系统联网,建立起必要的应用安部分系和网络防护体系。

在建设内容上需对派出所和分局的机房及相关的存储、转换等设备进行改造。

二、参建单位:建设单位:XXX监理单元:XXX总承包单位:XXXXXX的拜托,依据国家有关法律、法规和本系统的建设目标,对图像监控系统交通违法智能管理系统建设项目进行质量、进度、投资进行管理。

本系统工程于2016年5月20日开工,于2016年11月30日进行了工程预验收及经过了四个多月的试运行,系统设备运行符合设计与方案要求。

根据合同约定我司已完成委托监理合同中部分约定的工作内容,现对本工程的施工监理工作总结如下:三、监理构造及监理制度按照相关法律、法规及委托监理合同的约定,根据建设施工承包合同、设计施工图及相关设计文件、相关技术规范的要求,对本工程的施工质量、进度实施监理。

1.监理组织:由XXX委派XXX同志为XXX,XXX为现场监理工程师,组成工程项目监理部。

2.监理制度:按照《建设工程监理规范》(GB—2013)及相关文件的要求,在本项目建立了工程质量验收报验制度、施工组织设计(方案)报审制度、开(复)工报审制度、进场原材料、成品及半成品、构配件检验及隐蔽工程验收制度、工程质量检验制度、工程阶段性验收和竣工验收制度、保证资料核查制度、现场会议制度等。

四、监理工作开展情况1、施工准备阶段监理职员于施工筹办阶段进入施工现场,对本工程项目监理工作进行了规划和筹办;对施工承包单元完工前的施工筹办工作进行了检查,主要进行了如下工作:1.1审查了施工单位及工程项目经理、项目技术负责人及主要管理人员的资质和资格;1.2检查了施工单位质量、安全保证体系和质量、安全管理体系的建立情况,现场管理制度和责任制度的建立和落实情况;1.3审查了施工单位报送的施工组织设计及相关的安全生产施工方案;1.4检查了施工单位施工技术、施工机具、设备、物质、临时设施的准备情况;1.5参加了技术交底会议,并提出了建设性的意见和建议;1.6建立了施工现场会议制度,并构造召开了第一次工地例会,进行了监理工作交底。

2、施工阶段2.1施工技术交底核查施工现场质量管理体系、施工质量检验制度的实施情况和现场施工技术管理职员的到岗到位情况;检查施工单元编制的施工构造设想、安全文明施工方案及施工技术交底等。

2.2材料、设备的验收2.2.1所有出场设备和材料,必须先由施工方自检合格后,产品合格证、检测敷陈、利用说明书资料必须齐全,填报《工程材料、设备报审表》报送项目监理组审核,确认合格后方可出场利用。

2.2.2严格检验进场的监控系统设备、电缆材料、附件等,重点检查设备、材料的型号、规格、数量、出厂合格证、技术说明书等。

对不合格或随机资料不全的设备、材料,监理工程师不予认可,对已进场的不符合要求的产品不予签字,并责令其退场。

2.3实施过程的控制2.3.1基础及预埋件、立杆、借杆、挑臂的施工,涉及到安全与质量关键工序或部位方面,设置了质量与安全的控制点并采取了旁站、加强巡视次数等监理手段。

2.3.2现场取电、开挖对现场环境、居民生活做到最小影响,现场监理组要求施工方除了常态化的安全警示标识摆放到位外,同施工方对施工人员管理上进行督导,例如一起与当地物业联系具体施工时间与开挖路段等。

使每个工作的开展做到有计划、有管理。

2.3.3由于时间紧、工作面广。

前端设备的安装往往是铺开大面积的同时开展。

但在安装完成后的调试,是直接影响到最终后台监控效果的重要环节,每一路的视频图像是否清晰,是否遮挡,小区的位置信息描述是否正确都是调试过程中检验施工质量的关键。

当视频监控项目完成开通后,先后出现了以下问题:(1)延迟过大、有丢包;(2)出现设备经常断开的现象;(3)后端平台视频显示出现卡顿与卡屏、走帧的现象;故障排除过程:监理方与施工单元通过对每一路图像的清晰度检查及现场比对、录像的存储调阅回放等基本功能的测试。

3、质量验收工作情况工程监理职员对工程施工质量全过程进行了监理,对施工质量验收作了以下工作:3.1督促施工单位在工程质量的验收前作好自检、互检工作,在自行检查评定合格的基础上,再提出报验申请,监理工程师检查合格方对施工方的报验申请进行签认。

3.2参加检验批及分项工程的验收,现场监理工程师对验收合格的工程项目进行签认。

3.3在隐蔽工程验收过程中,对LED屏基础施工中出现的质量缺陷及时提出了整改要求,并督促施工单位及时整改,监理工程师对整改项目重新进行了验收,验收合格后进行了签认同意下道工序施工。

3.4对施工单位的竣工报验申请进行审签,并出具了单位工程质量评价报告。

3.5参加建设单位组织召开的工程竣工验收会,并编写了工程施工监理总结。

五、工程施工质量验收情况1、前端车驾查控设备:1.1高清卡口机箱设置高度及机箱混泥土基础施工,符合设计与施工规范要求;1.2抓拍上传、测试情况正常;1.3电源避雷器、网络防雷器设置符合要求。

2、报警LED屏1.1LED显示屏基础预埋件、立杆及报警室外机箱基础的设置符合设计与施工规范要求;1.2室外报警音响、信号转换装置测试情况正常。

3、机房设备道口存储、数据上传测试情况正常。

4、经验收本工程质量达到合格标准。

本分部工程在承包单位自检合格的基础上,经参建各方核查验收合格。

4.1施工过程中对各工序按检验批进行了验收,各分部分项工程经验收均达到了合格标准。

本工程质量控制资料完整,外观检查无影响安全和使用的质量缺陷,观感质量一般,按照《建设工程施工质量验收统一标准》GB-2013规定,工程质量达到合格标准,符合工程竣工验收要求。

六、结束语本工程项目的监理工作能够取得较好的效果,是我们始终贯彻了“严厉监理、热情服务”的宗旨,严厉、科学的贯彻、执行建设工程相关的法律法规、标准、规范;严厉的遵守公正、诚信、科学的工作原则,以此取信于业主方和施工方,确保了此次监理工作的顺利进行。

参建各方相互理解、相互配合、相互撑持,是完成监理工作必不可少的外部条件,对此,我们十分感谢建设单元(业主)的对我们的信任和撑持、感谢施工单元在工作上的配合和理解,使我们此次监理义务的得以顺利完成,对此表示感谢。

XXXXXX工程师:XXX2017年4月日樟木头视频监控项目总结高清视频监控项目的建设是平安城市建设的一部分,有利于预防和打击违法犯罪,有利于维护社会治安稳定,有利于解决各镇区路面街道的突出治安题目,具有优秀的社会效益。

随着视频系统的不断深入建设,传统的模拟监控系统和标清数字联控系统由于视频图像信号质量不高,部分监控点看得见图像,却看不清图像细节。

从管理者和利用者角度来看,期望视频监控系统的图像更加清晰。

因此,高清视频监控系统应时而生。

上面,就此对已完成的高清视频监控系统建设进行总结。

一、职责分工监控项目共64个点,由公安局集成单元和移动施工单元两家合作完成。

其中,公安集成单元负责所有站点外电接入,51个点的基础开挖及立杆工作;移动施工单元负责所有站点的光缆接入成端,跳纤及开通联调工作,13个点的基础开挖及立杆工作。

二.建设过程回顾视频监控项目是第一个镇区建设胜利的高清视频监控系统。

追念起来,该项目建设过程确实可以说是风雨兼程。

团体来说,该项目建设义务重、工期紧,这对经历严重缺乏的我们来说确实困难重重。

面对压力,各单元领导积极响应,迎难而上,多次召开会议商讨施工可能遇到的难题及解决办法,划分了各单元工作范围,明确了施工义务,制定了响应的工程建设管理制度和建设想划和流程,以保证该项目建设的顺利开展。

自完工建设以来,我们遇到的难题首先体现在两家单元施工工序节点的对接上。

由于大部分站点的杆基础开挖及立杆由公安集成单元负责,而后续的光缆接入,传输成端等工序由移动施工单元负责,当中就构成了很多的信息错误或更新不及时,从而影响到了施工进度。

反过来,另外一部分站点的杆基础开挖和立杆由XXX负责,同样也影响到了公安集成单元的外电接入,从而影响到了后续ONU安装及开通工作的顺利进行。

其次,难点还体现在由于施工规范不熟,经历缺乏引起的各种施工受阻及投诉等题目。

例如:1.移动施工单元负责的监控杆基础开挖完成后没及时通知公安局集成单元过来检查基础开挖深度和宽度尺寸,开挖完成直接浇注,养护期到后直接立杆,在这个过程当中没有通知甲方到现场相关检查及测量,导致施工完成后就引起了甲方的质疑基础开挖深度与宽度是不是到达要求;2.按照监控杆设计要求基础浇筑时需要预留两根预埋管,一根用来光缆接入,另外一根用来外电接入。

但由于现场施工人员不清楚施工规范及集成单位负责人相关施工规范宣贯不到位,导致现场施工只预留一根预埋管,造成甲方质问强电与弱电走同一条预埋管会影响监控信号传送,后续开通后证明此情况不影响信号传送;3、光缆建设完成后进行成端施工时,施工人员缺乏相关监控视频项目的施工经验,直接走外线,钻破新装好的设备箱进行成端,造成过公安集成单位的投诉,后续经过协调由光缆单位赔偿购买新的控制箱并安排好;4、管道开挖及立杆施工时,由于没有引起正视,施工职员直接利用不合规范的警示牌,曾经引起过市政部门、村委、城管部门、村民的严重投诉及阻止施工事件;5、进行开通工作时,由于施工单位对视频监控项目的开通经验不足,遇到了许多开通的问题不能及时找出问题从而影响进度。
