燃气常压热水锅炉调试方案
锅炉燃气点火系统调试措施

锅炉燃气点火系统调试措施一、引言锅炉燃气点火系统是锅炉启动时点燃燃料的重要组成部分。
为了保证锅炉的正常运行和安全性,需要对燃气点火系统进行调试。
本文将介绍锅炉燃气点火系统调试的措施和步骤。
二、前期准备在进行锅炉燃气点火系统调试前,需要进行一些前期准备工作。
首先,要检查燃气管道的连接是否牢固,阀门是否正常开启。
其次,要检查点火器和点火电缆是否正常,电源是否接通。
最后,要检查点火系统的控制器是否设置正确,各个参数是否符合要求。
三、调试步骤1. 检查点火器和点火电缆要检查点火器是否完好无损,是否有损坏或者松动的情况。
其次,要检查点火电缆是否连接正确,是否有断线或者接触不良的情况。
如果发现问题,应及时更换或修复。
2. 检查燃气供应在进行点火系统调试前,要确保燃气供应正常。
可以通过检查燃气管道的阀门和压力表来确认燃气供应是否稳定。
如果发现燃气供应不稳定或者压力不足,应及时进行调整或修复。
3. 调试点火控制器点火控制器是燃气点火系统的核心部件,需要进行正确的设置和调试。
首先,要检查控制器的参数设置是否正确,包括点火延时、点火次数等。
其次,要检查控制器的连接是否稳固,是否有松动或腐蚀现象。
最后,要进行控制器的功能测试,确保其正常工作。
4. 进行点火测试在调试过程中,需要进行点火测试来验证系统的正常运行。
首先,要保证点火器和电缆的连接正确,电源接通。
然后,按下点火按钮,观察点火器是否正常工作,是否能点燃燃气。
如果点火器无法正常工作,应检查点火电缆和点火控制器是否正常。
如果点火器能正常点燃燃气,说明系统调试成功。
5. 检查点火系统安全性在完成点火系统调试后,要进行安全性检查。
首先,要检查燃气泄漏情况,确保没有燃气泄漏现象。
其次,要检查点火器和电缆的绝缘情况,确保没有漏电或触电风险。
最后,要检查点火系统的工作稳定性,确保点火器能持续正常工作。
四、总结通过以上的调试措施和步骤,可以有效地调试锅炉燃气点火系统,确保其正常运行和安全性。
燃气锅炉调试方案及流程

燃气锅炉调试方案及流程English Answer:Objective:The objective of this gas boiler commissioning plan and procedure is to ensure that the boiler is installed, commissioned, and operated in a safe and efficient manner.Scope:This plan and procedure applies to all gas boilers installed in commercial and industrial applications.Procedure:1. Pre-Commissioning:Ensure that the boiler is properly installed and connected according to the manufacturer's instructions.Check the electrical connections and wiring to ensure that they are correct and secure.Inspect the gas supply line to ensure that it is the correct size and type.Install and calibrate all necessary safety devices.2. Start-Up:Open the gas supply valve and turn on the boiler.Monitor the boiler's operation to ensure that there are no leaks or other problems.Adjust the boiler's operating parameters (e.g., temperature, pressure) to ensure that they are within the manufacturer's specifications.3. Calibration:Calibrate the boiler's temperature and pressure sensors.Check the combustion efficiency of the boiler and adjust the air-to-fuel ratio if necessary.Verify the operation of all safety devices.4. Testing:Perform a full load test to ensure that the boiler can meet the required heating load.Check the boiler's response to load changes and ensure that it operates smoothly.Conduct a safety test to ensure that the boiler shuts off properly in the event of a malfunction.5. Training:Provide training to the boiler operators on the safeoperation and maintenance of the boiler.Ensure that the operators are familiar with the boiler's controls and safety features.6. Documentation:Complete all necessary commissioning documentation, including a commissioning report and operator's manual.Keep all documentation on file for future reference.Frequency:The gas boiler should be commissioned annually by a qualified technician.Safety:All commissioning activities must be performed by a qualified technician in accordance with all applicable safety regulations.The boiler must be operated in a well-ventilated area and in accordance with the manufacturer's instructions.All safety devices must be inspected and testedregularly to ensure that they are working properly.中文回答:燃气锅炉调试方案及流程。

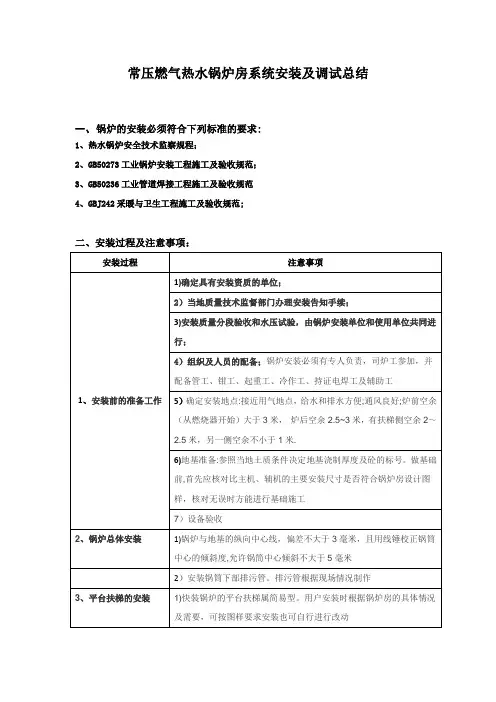

常压燃气热水锅炉房系统安装及调试经验

2)箱壳应保护性接地
3)电控操纵柜应安装在锅炉前方,宜紧靠墙壁,以利于监察锅炉上各个仪表,并保证操作方便.
6、锅炉膨胀水箱的安装
1)锅炉膨胀水箱一般设在锅炉的上方,箱体高度常为1米左右,容积一般不超过2m³。
6)地基准备:参照当地土质条件决定地基浇制厚度及砼的标号。做基础前,首先应核对比主机、辅机的主要安装尺寸是否符合锅炉房设计图样,核对无误时方能进行基础施工
7)设备验收
2、锅炉总体安装
1)锅炉与地基的纵向中心线,偏差不大于3毫米,且用线锤校正锅筒中心的倾斜度,允许锅筒中心倾斜不大于5毫米
2)安装锅筒下部排污管。排污管根据现场情况制作
热水循环泵所必需的流量的确定方法与承压锅炉系统相同
循环水泵安装时,其入口中心线与锅炉最低水位线之间的距离一般不宜小于2米.
热水循环泵的台数应不少于2台,一台运行,一台备用
9、管道、阀门、仪表及附件安装
1)安装管道、阀门、仪表时,按图样进行安装,电动泵固定在适当的位置,接通电源后试运转。
2)装置压力表时,应该使刻度盘面垂直,压力表刻度盘上应画出红线以示锅炉最高许可工作压力,压力表考克旋转灵活,不得漏汽,疏水应畅通,压力表管禁止保温.
2)燃烧器、燃料供应系统、给水设备试运转要正常
3)人孔、手孔等是否严密,附属零件装置是否齐全。
4)烟箱是否严密。
5)给水管路、回水管路、供水管路及排污管路是否完整、畅通
12、煮炉
1)煮炉是新炉投运前的重要工作,即向锅炉内加入适量的氢氧化钠(NaOH)和磷酸三钠(Na3PO4·12H2O),使锅水具有碱性来煮掉油污、铁锈等物。同时Na3PO4·12H2O和水反应可生成P2O5,在内壁形成保护膜,可防止腐蚀。
上海某中心燃气(油)锅炉调试方案

上海市嘉华中心空调、采暖及通风系统测试方案(第三部分)燃气锅炉测试燃气锅炉测试方案嘉华中心工程三台燃气热水锅炉为德国生产,是LOOS品牌原装进口之产品。
设备安装在地下一层的锅炉房内。
锅炉本体包括炉身、调压设备、燃烧器及控制箱等,炉身外壳带有原厂保温。
锅炉运行的最大工作压力为6 Bar,原厂的试压压力为10 Bar,入水温度(摄氏度70℃),出水温度(摄氏度95℃),用气量分别为0.163m3/s(UT2500)及0.015m3/s(UT195),电力供应(伏特/相/频率)为380/3/50(UT2500)220/50(UT195) 。
本体安全阀的设定值分别为1.5 Bar及1.8Bar,底部安装有DN25及DN32mm的排污放水阀门,便以在锅炉维修的时候能彻底的排尽水,并通过管道排至到降温池内。
一、测试前检查:1、检查锅炉管道及阀部件是否已接驳完毕及是否正确;2、检查锅炉电动水阀是否处于开启状态;3、检查一次水泵配电箱及马达(用500V兆欧表测试)绝缘性能是否良好;4、检查锅炉进、出水口压力是否正常;5、检查板式热交换器管道及阀部件是否已接驳完毕及是否正确;6、检查软水器运行是否正常及锅炉补水箱内水位是否正常;7、检查煤气供应压力及温度是否正常;8、确定锅炉房内的送、排风系统是否处于开启状态;9、检查锅炉控制屏内电器元件是否已安装完毕,控制屏内是否清洁及干燥;10、用500V兆欧表测试锅炉控制屏及燃烧器的绝缘性能是否合格;11、锅炉电源是否已接驳完毕及用万用表测量检查相关电压是否正常;二、测试项目:1、检测锅炉设备控制箱供电电源是否正常及显示屏显示是否正常:方法:手动开启控制箱侧面的电源总开关,观察控制屏显示器有无数据显示,如有相关数据显示,则表示电源已正常供至控制屏及控制屏显示屏显示正常;2、安全阀测试:方法:手动缓慢拉动安全阀体上之手动试验手柄(不可猛力),现场用手感应安全阀排放出水管有无水流动(开启锅炉时应有水温感应),如有,则表示安全阀能处于正常安全操作动作状态;3、燃烧器耗气量测试:方法:开启锅炉后,在锅炉控制屏上将燃烧器火焰调节控制修改为手动控制,手动将火焰调至最大火焰燃烧;在煤气表房内的煤气度量表上抄录煤气用量数据及抄录时间(如11:00),燃烧器燃烧15分钟后,再次抄录煤气表上之煤气量数据并记录抄录时间(如11:15),将前后两次所抄录的数据进行测算,即得出锅炉的最大燃气量。
常压热水锅炉操作规程

行业资料:________ 常压热水锅炉操作规程单位:______________________部门:______________________日期:______年_____月_____日第1 页共8 页常压热水锅炉操作规程一、准备工作1、锅炉开启前,应检查水箱水位及水质情况,水位偏低报警时应先进行补水,水质浑浊时应及时换水。
2、检查锅炉炉体是否正常,出水、回水管道、水泵是否正常,是否存在漏水、漏电现象。
3、检查锅炉炉体上的压力表、温度传感器,出水、回水管道上的压力表、温度表是否正常。
4、检查锅炉控制箱是否正常,面板操作按钮是否正常。
5、检查锅炉天然气管道是否存在泄漏情况,天然气管道压力为0.2MP-0.22MP,燃烧机通过调压阀整定压力为0.01KPa-0.018KPa,观察是否存在异常,检查燃烧机、燃烧机燃气泄漏报警仪及泄漏报警切断阀是否正常。
6、锅炉检查中存在设备故障的应及时通知维修人员维修,禁止锅炉带故障运行。
二、锅炉操作1、锅炉操作人员必须取得司炉操作证后才能操作锅炉。
2、打开锅炉控制箱电源开关,利用触摸屏温度设定模块设定锅炉热水温度。
3、通过触摸屏选择自动补水或者选择手动补水,开启1#补水泵或2#补水泵,利用膨胀储水容器把水输入炉体及管路内,使锅炉处于安全水位。
4、通过触摸屏开启1#出水管路循环泵或2#出水管路循环泵,使锅第 2 页共 8 页炉和循环管路内的水循环后再开启燃烧机进行升温。
5、选择燃烧机自动运行模式时,通过触摸屏点击启动按钮,启动燃烧机运行,点击停止按钮停止燃烧机运行。
6、选择燃烧机手动运行模式时,可以(大火、小火)二种模式运行,通过触摸屏选择大火、小火运行模式,开启或停止燃烧机运行。
7、锅炉运行时,值班人员应定时对锅炉出水(最高≤85℃)、回水温度(最高≤60℃)、水箱水位、燃烧机火焰情况进行检查,做好各项记录。
8、锅炉运行时出现设备故障时,锅炉操作人员立即关闭燃烧机和燃气管道阀门,继续运转出水管路循环泵给锅炉进行降温,立即通知维修人员和部门领导现场进行解决。
天燃气锅炉调试试运行方案

锅炉房燃气热水锅炉调试试运行方案信邦建设工程有限公司2017年10月21日目录第一章编制依据 (3)第二章工程概况 (3)第三章试运行人员组织 (3)第四章锅炉及其配套设备试运前检查及相关的准备工作 (4)第五章安全注意事项 (9)第六章锅炉及其相关设备试运行应急预案 (10)第一章编制依据本措施编制依据门头沟区军庄镇灰峪村锅炉房安装图纸并结合厂家的现场操作要求编制。
第二章工程概况锅炉房新安装1台6吨WNS4.2-1.0/115/70-Q卧式内燃全自动燃气热水锅炉和1台4吨WNS2.8-1.0/95/70-Y(Q) 卧式内燃全自动燃气热水锅炉。
现锅炉已根据要求施工完毕,达到试运条件,为了保证试运行顺利进行,特编制本次调试、试运行方案。
第三章调试、试运行人员组织3.1为了确保锅炉的调试及试运行顺利进行,特成立专门的试运行小组:组长:房立维锅炉厂家技术人员:1人司炉工:2人电工:1人维修工:2人3.2 试运行时间安排:与甲方、厂家统一协调试运行时间。
第四章锅炉及其配套设备试运前检查及相关的准备工作一、总体试车锅炉房所有设备的管路连接完毕,应进行总体试车。
总体试车可分为:单机试车和联合试车。
(一)锅炉总体试车前的准备工作1、锅炉是运行操作应具备的准备条件燃气锅炉比燃煤锅炉危险性大得多,对司炉人员要求也高,在使用过程中要加强司炉人员的培训与管理。
以确保锅炉安全经济运行。
安装完毕的锅炉,在使用前必须具备以下条件,才允许投入使用:①锅炉使用资料齐全;②司炉工及水质化验员需持证上岗,操作证类别要与所操作的设备相符,司炉工操作证类别应为燃气类别;③锅炉各项管理制度要完善;④锅炉房及辅助设备完好率达到100%;⑤锅炉各项运行记录单完备;2、锅炉试运行前的检查试运点火前,对锅炉受压部件、附属设备、测量仪表进行全面细致的检查,是保证锅炉安全经济运行的前提条件。
①锅炉本体及燃烧器的检查a、锅炉内部检查检查炉筒、炉胆、烟管、封头及拉撑等受压部件是否正常,有无严重腐蚀或变形、裂纹,炉内有无水垢、杂质、有无工具物件等遗留在内,同时,确认无人在锅炉时,方可关闭所有人孔、手孔、装入孔、手孔,盖时,应将压盖放正,孔盖之间应垫石棉橡胶圈或用石棉绳编制的石棉绳垫。
常压燃气热水锅炉操作规程

常压燃气热水锅炉操作规程
《常压燃气热水锅炉操作规程》
1. 检查供气情况:在使用常压燃气热水锅炉之前,首先要检查供气情况,确保燃气管道通畅,燃气压力稳定。
2. 打开进水阀:在操作热水锅炉之前,需要先打开进水阀,保证热水锅炉的水源充足。
3. 点火:首先打开燃气阀门,然后按下点火按钮,点火成功后,将热水锅炉的温度调至所需温度。
4. 观察运行情况:燃气热水锅炉点火后,需要观察其运行情况,确保燃烧充分且稳定。
5. 定期排污:在使用过程中,需要定期对燃气热水锅炉进行排污,确保锅炉的运行畅通。
6. 关闭燃气阀门:当不再使用燃气热水锅炉时,需要及时关闭燃气阀门,防止燃气泄漏。
7. 断电:在结束使用后,需要断开燃气热水锅炉的电源,确保安全使用。
8. 定期维护:除了日常操作,还需要定期对燃气热水锅炉进行维护,保持其良好的运行状态。
通过以上操作规程,能够有效地保障常压燃气热水锅炉的安全、高效使用。
同时,用户在使用热水锅炉时,也要做到严格遵守操作规程,确保操作安全,并延长燃气热水锅炉的使用寿命。
燃气锅炉调试方案及流程

燃气锅炉调试方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!燃气锅炉调试方案。
一、调试目的。
1. 确保锅炉安全可靠运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
燃气热水锅炉调试运行方案项目名称:编制单位:编制时间:目录第一章、编制依据 (4)第二章、工程概况 (4)第三章、调试安排 (4)1、人员安排 (4)2、技术安排 (5)3、时间安排 (5)第四章、调试运行前检查及相关的准备工作 (6)1、调试运行必须具备的条件 (6)2、调试运行启动准备 (7)第五章、调试运行 (8)第六章、安全注意事项及应急预案 (11)、安全注意事项 (11)、应急预案 (12)第七章、竣工验收 (12)第一章、编制依据1、设计施工图纸,2、施工安装合同3、设备安装使用说明书4、施工安装现场实际条件第二章、工程概况本工程为某机场新建燃气供暖项目。
锅炉房新装2台2吨卧式内燃全自动燃气热水锅炉及2套换热机组和配套辅机设备。
锅炉及配套设备按合同、设计和相关技术要求施工安装完毕后,为了保证整体的验收并顺利投入运行,特编制本调试运行方案。
第三章、调试安排1、人员安排为了确保锅炉调试试运行顺利进行,成立专门的试运行小组,人员由总包、分包方设备安装技术人员,设备厂家调试工程师组成:专业监理工程师现场监督检验。
安装技术人员:2人配合技术工人2人电工1人锅炉厂家技术人员:1人外网系统施工方人员数名调试工作由安装单位项目技术员总负责,已厂家调试工程师为主,其他工作人员按调试工程师的安排调度配合工作。
业主项目技术负责人及专业监理现场监督。
为保证设备调试运行后的正常移交,要求业主方安排锅炉设备的运行管理及维护人员,司炉工参与调试运行。
2、技术安排1)、制订完善的锅炉操作、运行规程及各项安全生产规章制度,熟悉热力系统图,燃烧控制原理图,电气原理图等。
2)、调试前组织调试人员现场技术交底,对参与调试工作人员进行任务分工,熟悉所负责调试部位的设备性能、设备正常的工作状态、正确的操作方法、出现状况的正确处理方法和应急措施。
3、时间安排整个调试试运行安排2~3天时间。
(煮炉另计2天)第四章、调试运行前检查及相关的准备工作1、调试运行必须具备的条件1)、电气动力设备安装、调试完毕,用电负荷满足试运行要求。
锅炉房、水泵房、控制室等照明系统灯具安装齐全,照明良好。
2)、锅炉房内上、下水道畅通,室内外消防措施安装调试完毕,验收合格,消防通道畅通。
3)、水化系统安装、调试完毕,具备制出合格水的能力,水质必须符合要求,水量满足锅炉运行用水需要。
4)、燃气系统、炉膛吹扫合格,燃烧器与风机、水泵等的联锁控制系统调试合格,实现燃料安全系统的各项功能,经各有关方确认,各项保护参数整定完毕、MFT功能调试、验收合格、火焰监视系统功能齐全、性能可靠,能随时投入使用。
5)、热工、电气仪表、操作控制系统安装、调试合格,满足锅炉试运行要求。
系统控制、保护、联锁、CRT组态调试完毕。
报警及联锁保护参数经确认后整定完毕,锅炉鼓风机联锁控制、燃烧器自动控制、锅炉负荷自动调节、燃烧器前空气压力自动控制、循环水泵自动控制调试合格。
6)锅炉附属设备(鼓风机、循环水泵、补水泵、全自动软化水设备等)单机调试合格,锅炉烟道合格,设备及烟道保温工作结束。
7)、热力工艺管道系统安装、试压合格。
8)、土建施工基本结束,沟道盖板、孔洞封闭,妨碍运行的障碍物均已清除,室内外地面及通道平整、清洁,保证调试运行人员安全通行。
9)、锅炉房天然气管道及设备附近,在天然气送气后,不得再动用电气焊、现场不得动火、吸烟等,并配备足够的干粉灭火器。
10)、与锅炉运行无关的地带应设置安全隔离带。
11)、相关联的系统外网安装调试人员,配套关键设备厂家技术服务人员必须到位。
2、调试运行启动准备1)、锅炉附属设备、各种阀门等均应编号、挂标志牌,各种管道、烟道均应箭头标明介质流向。
2)、检查燃气输送管路无障碍,控制阀处在关闭位置,各汽水管路阀门完好,开关灵活,各仪表完好,指示正确,可随时开启正常供气。
3)、水化设备处于待运行状态,市政供水可正常供给。
4)、锅炉房用电已送至现场,锅炉房内配电柜箱随时可具备投入供电运行。
5)、锅炉空机预点火启动,其步骤由燃烧程序控制器完成,在程序启动过程中,完成预吹扫、点火、火焰监视、负荷调节以及风压、燃料压力控制等。
其每一步出现故障时,控制器会在指示窗显示并锁定。
第五章、调试运行调试运行流程:动力开工柜箱送电--水化设备启动-- 一网、二网系统注水--启动一网、二网循环水泵--燃气管道送气--锅炉调试--煮炉---验收1、锅炉房内动力箱柜分别送电,电力监测仪表显示正常,开关电器正常投切无障碍、无异声。
2、开启系统供水总阀,启动水化装置,开始给二网软化水箱和一网高位膨胀水箱注水。
3、软水箱注水到一定水位后,启动系统补水装置给二次供热管网注水。
外网安装单位应安排人员配合,负责开启外网管道及终端散热设备阀门,外网管道系统安装的所有排气阀必须处于开启状态,确保系统空气完全排除。
系统注水至设计运行压力,启动二网循环泵。
系统水压、温度检测仪表显示正确。
一网注水是通过高位膨胀水箱自动进入系统,当水箱水位达到水箱控制水位,一网及锅炉注水完成。
过程中需要保证系统排气阀开启,确保锅炉及系统的空气能完全排除。
开启一网循环水泵。
4、燃气供气单位开启供气阀门,供气压力调到锅炉调试工程师要求的供气压力,对管道内空气置换至燃烧器燃气阀位置。
5、锅炉在燃气供给、一网循环均正常后可启动锅炉,锅炉会按设定的参数自动投入运行。
燃烧器工作程序:预吹扫--燃气压力自检--点火--小负荷出力--满负荷出力。
后使燃烧器正常运行1~2小时后,可以进行锅炉煮炉。
6、锅炉、燃烧器调试运行正常后先进行煮炉工作。
煮炉时,视情况对燃烧器的负荷进行调整。
1)煮炉的加药量按下表根据锅炉水容量配置药品名称加药量(千克/吨)氢氧化钠(NaOH)3~4磷酸三钠()2~32)锅炉煮炉时,停止系统循环,排除锅炉内部炉水。
煮炉药剂可以加入锅炉膨胀水箱溶解补水进入锅炉,也可自锅炉大气联通口加入。
3)煮炉时要确定高位水箱处于正常水位,锅炉需设置为自动工作状态,保持炉水温度维持在80~90℃之间,持续时间为2~3天。
4)煮炉期间应定时对炉水进行取样化验(每人不少于2次),应确保炉水的碱度不小于45mmol/L;连续二次化验数据稳定不变,表明反应基本停止,可以结束煮炉。
5)煮炉结束后,待炉水温度冷却低于50℃后,即可将锅炉水排出。
排污时应交替进行持续上水和排污,直到水质达到运行标准;然后应停炉排水,冲洗锅炉内部和曾接触过药液的阀门,并应检查管道、排污阀,无堵塞现象。
6)煮炉后锅筒和水管系统内壁应无油垢,擦去金属表面附着物后应无锈斑。
7、试运行:锅炉煮炉完成需带系统进行48小时的试运行,运行过程中需做好运行参数记录:记录参数包括:记录时间,累计耗气量,小时耗气量,一网、二网的温度、压力。
过程中还需检测燃烧器的工况是否按设定的工况运行。
包括:1)根据温度控制器设定温度范围,自动启、停燃烧机。
2)锅炉启动与一次泵连锁,一次泵工作状态锅炉方可启动3)燃烧器点火、运行过程故障自检,保护连锁,非正常状态熄火故障,需人工检查无故障复位后,才能重新进入自动运行状态。
4)锅炉超温、超压报警、失水报警自动停炉,故障需排除后方可重新运行。
8、锅炉运行中,司炉、调试人员应严格按锅炉厂商随机文件要求的程序操作,严防事故的发生。
第六章、安全注意事项及应急预案、安全注意事项参加试运行的全体人员,进行认真交底,讲明任务,分工明确,并责任到人,做到人人心中有数,有的放矢。
凡参加试运行的全体人员,必须劳保着装,未经批准,严禁到处走动、严禁操作装置内的阀门、严禁动火。
参加保运的全体人员,必须听从调试工程师的指挥,并自觉接受业主和工程监理监督。
如果发现有漏口、渗口、法兰渗等,现场值班保运人员积极主动的处理,同时必须上报现场值班干部,严禁带压处理。
参加试运、保运人员每日必须按本措施规定的时间交接班,工作期间严禁串岗、乱岗、擅自离岗,否则除了给予严重的罚款之外,将按试岗或代岗处理。
锅炉房调试现场严禁抽烟,严禁从事与试运行无关的事。
、应急预案下列情况下,必须紧急停车:a.带电运行设备有剧烈噪声;b.运行电机轴承温度剧烈上升;c.燃烧机风机发生剧烈震动和撞击;d.水位表显示不正常或安全阀失效;e.压力表或压力控制器失效;f.锅炉元件损坏且危及人员安全;g.其他异常情况危及锅炉安全运行。
锅炉及相关设备无法正常试运行,应关闭供气、供电设备后,对锅炉及相关设备进行检查,待问题解决后再进行调试。
第七章、竣工验收锅炉调试期间,安装调试专业技术人员应及时作好各项调试、运行、试验记录,签字手续齐全,并及时整理归档。
所有工程竣工资料(包括竣工图),应满足业主对资料的要求。
锅炉及各系统试运行结束,正式移交甲方使用,应按有关施工验收规范要求及时办理竣工签证手续。
