新津县某市政道路工程施工组织设计(一级公路兼城市道路,2010年投标)

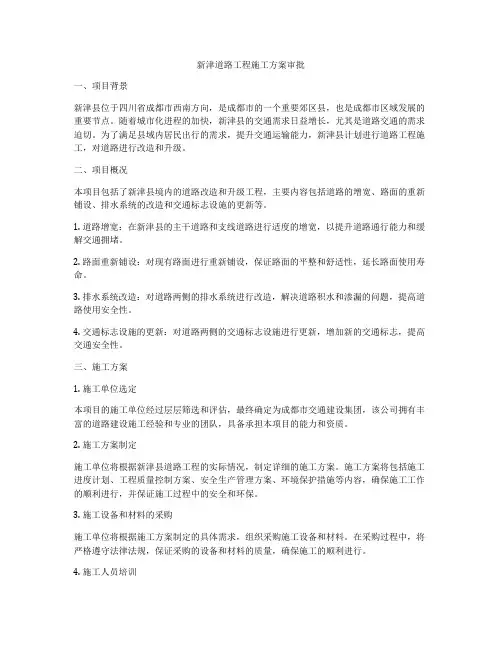

新津道路工程施工方案审批

新津道路工程施工方案审批一、项目背景新津县位于四川省成都市西南方向,是成都市的一个重要郊区县,也是成都市区域发展的重要节点。
随着城市化进程的加快,新津县的交通需求日益增长,尤其是道路交通的需求迫切。
为了满足县域内居民出行的需求,提升交通运输能力,新津县计划进行道路工程施工,对道路进行改造和升级。
二、项目概况本项目包括了新津县境内的道路改造和升级工程,主要内容包括道路的增宽、路面的重新铺设、排水系统的改造和交通标志设施的更新等。
1. 道路增宽:在新津县的主干道路和支线道路进行适度的增宽,以提升道路通行能力和缓解交通拥堵。
2. 路面重新铺设:对现有路面进行重新铺设,保证路面的平整和舒适性,延长路面使用寿命。
3. 排水系统改造:对道路两侧的排水系统进行改造,解决道路积水和渗漏的问题,提高道路使用安全性。
4. 交通标志设施的更新:对道路两侧的交通标志设施进行更新,增加新的交通标志,提高交通安全性。
三、施工方案1. 施工单位选定本项目的施工单位经过层层筛选和评估,最终确定为成都市交通建设集团,该公司拥有丰富的道路建设施工经验和专业的团队,具备承担本项目的能力和资质。
2. 施工方案制定施工单位将根据新津县道路工程的实际情况,制定详细的施工方案。
施工方案将包括施工进度计划、工程质量控制方案、安全生产管理方案、环境保护措施等内容,确保施工工作的顺利进行,并保证施工过程中的安全和环保。
3. 施工设备和材料的采购施工单位将根据施工方案制定的具体需求,组织采购施工设备和材料。
在采购过程中,将严格遵守法律法规,保证采购的设备和材料的质量,确保施工的顺利进行。
4. 施工人员培训施工单位将对施工人员进行相关培训,包括安全生产知识和操作技能的培训,提高施工人员的技能水平和安全意识,确保施工过程中的安全。
5. 施工现场管理施工单位将安排专业的管理人员进行现场管理,确保施工过程中的安全和工程质量。
同时,将建立施工现场监测系统,对施工进度和质量进行实时监控,及时发现和解决问题。
新津县某市政道路工程施工组织设计(一级公路兼城市道路.doc

施工组织设计文字说明概述新津县xx大道道路工程起点K2+200接拟建新津县大件公路外绕线岷江大桥K2+200处,位于新津县云峰小区附近,路线根据四川新津化工园区(岷江东岸)规划道路穿越红岩村二组,绕避金华镇城镇、和昌化工有限公司、金华镇小学和银杏山庄,再穿越黄斗坡,路线终点止于新津县新普路与北环大道相接处,路线全长约6.271km。
本标段起讫里程为:K5+100,至终点K7+000,路线长1.9km。
主要工程内容有:路基工程、路面工程、涵洞工程、照明工程、绿化景观工程、交通工程等;其中不良地质基础及特殊路基处理为本合同段工程的重点工程。
一、编制依据、编制原则和工程概况1 编制依据:1.1 新津县金华镇片区市政基础设施改造项目一期建设工程招标文件。
1.2 新津县xx大道工程施工图设计文件。
1.3 新津县工业投资经营有限责任公司发布的《xx大道工程规划及实施内容调整的说明》。
1.4 公路工程国内招标文件范本1.5 我方人员现场调查及踏勘情况。
1.6 国家及交通部现行路基、桥涵施工技术规范及劳动定额、验收标准等。
1.7 我公司现有的路基、桥涵方面的施工综合实力。
2. 编制原则2.1 统筹组织、超前安排、网络控制、突出重难点。
优化施工方案,在确保质量的前提下,力争工期提前。
2.2 采用先进的施工技术及施工工艺,努力提高机械化、标准化施工水平。
2.3 科学合理安排各项施工程序,组织连续、均衡、紧凑、有序的施工。
2.4 加强安全管理及环境保护,创建有特色的“水城新津文明施工工地”。
3 工程概况新津县xx大道道路工程起点K2+200接拟建新津县大件公路外绕线岷江大桥K2+200处,位于新津县云峰小区附近,路线根据四川新津化工园区(岷江东岸)规划道路穿越红岩村二组,绕避金华镇城镇、和昌化工有限公司、金华镇小学和银杏山庄,再穿越黄斗坡,路线终点止于新津县新普路与北环大道相接处,路线全长约6.271km。
主要控制点及所经主要河流为:大件公路岷江大桥、新津县新普路、四川新津化工园区(岷江东岸)规划道路、新津县金华镇、金华镇中心小学及银杏山庄。
新津路面改造工程施工(3篇)

第1篇一、前言近年来,随着我国经济的快速发展和城市化进程的加快,农村公路建设成为我国基础设施建设的重要组成部分。
新津区作为成都市下辖的一个区,近年来也在积极推进农村公路改造提升工程,以改善农村地区交通条件,提升居民出行体验。
本文将详细介绍新津区农村公路改造提升工程施工情况。
二、项目背景1. 项目背景新津区位于成都平原西部,是成都市的重要郊区之一。
近年来,随着农村经济的快速发展,农村公路交通量不断增加,原有道路出现了路面老化、路基病害、交通安全设施不完善等问题,严重影响了农村居民的出行安全和通行效率。
2. 项目意义新津区农村公路改造提升工程是贯彻落实乡村振兴战略的重要举措,对于改善农村地区交通条件、促进农村经济发展、提高居民生活质量具有重要意义。
三、项目概况1. 项目范围新津区农村公路改造提升工程涵盖全区7条公路,总长13.6公里,分别位于普兴街道、花源街道、兴义镇、永商镇、宝墩镇、安西镇等地。
2. 项目内容(1)路面病害整治:对原有道路损坏严重的路段进行路面病害整治,包括路基病害处理、路面病害处理、路面病害修复等。
(2)交通安全设施完善:对道路交叉口、桥梁、涵洞等关键部位设置交通安全设施,包括标志、标线、隔离栏、护栏等。
(3)路面结构改造:对部分路段进行路面结构改造,提高道路的承载能力和使用寿命。
(4)绿化景观提升:对道路两侧进行绿化景观提升,打造美丽农村公路。
四、工程施工1. 施工准备(1)施工组织:成立项目指挥部,明确各部门职责,确保项目顺利实施。
(2)施工方案:根据项目特点,制定详细的施工方案,包括施工工艺、施工顺序、施工质量要求等。
(3)人员设备:组织专业施工队伍,配备先进施工设备,确保施工质量。
2. 施工实施(1)路基病害处理:对路基病害进行排查,制定整治方案,进行路基病害处理。
(2)路面病害处理:对路面病害进行排查,制定整治方案,进行路面病害处理。
(3)路面结构改造:对部分路段进行路面结构改造,提高道路的承载能力和使用寿命。
道路工程施工组织设计范本(3篇)

第1篇一、工程概况本道路工程位于我国某市,全长5公里,路基宽度40米,双向六车道,设计时速60公里/小时。
道路沿线地形起伏较大,需跨越一条河流,工程内容包括路基、路面、桥梁、排水、照明、交通工程等。
二、施工部署及现场总平面布置1. 施工部署(1)成立项目组织管理机构,明确各部门职责。
(2)制定施工进度计划,确保工程按期完成。
(3)加强施工过程中的质量、安全、环保管理。
(4)做好施工人员培训和技术交底工作。
2. 现场总平面布置(1)施工区域划分:将施工现场划分为路基、桥梁、路面、排水、照明、交通工程等区域。
(2)施工场地布置:合理规划施工场地,确保施工顺利进行。
(3)临时设施布置:设置办公区、生活区、材料堆场、仓库、施工道路等临时设施。
三、施工方案及技术措施1. 路基施工(1)施工准备:做好路基施工前的测量、放样、土方调配等工作。
(2)施工方法:采用分层填筑、压实、排水、防护等施工方法。
(3)质量控制:严格控制路基压实度、平整度、高程等指标。
2. 桥梁施工(1)施工准备:做好桥梁施工前的测量、放样、材料准备等工作。
(2)施工方法:采用现浇梁、预制梁、装配式梁等施工方法。
(3)质量控制:严格控制桥梁结构尺寸、混凝土强度、钢筋间距等指标。
3. 路面施工(1)施工准备:做好路面施工前的材料准备、施工机械准备等工作。
(2)施工方法:采用沥青混凝土、水泥混凝土等路面施工方法。
(3)质量控制:严格控制路面平整度、厚度、强度等指标。
4. 排水施工(1)施工准备:做好排水施工前的测量、放样、材料准备等工作。
(2)施工方法:采用雨水井、排水沟、暗涵等排水设施施工方法。
(3)质量控制:严格控制排水设施的尺寸、位置、坡度等指标。
5. 照明施工(1)施工准备:做好照明施工前的材料准备、施工机械准备等工作。
(2)施工方法:采用路灯、高杆灯等照明设施施工方法。
(3)质量控制:严格控制照明设施的安装位置、高度、亮度等指标。
6. 交通工程施工(1)施工准备:做好交通工程施工前的材料准备、施工机械准备等工作。
新津道路工程施工报价

新津道路工程施工报价一、项目概述本项目为新津区某道路工程施工项目,道路全长约2.5公里,宽度为30米,采用双向四车道设计。
工程内容包括道路路面铺设、排水系统、交通设施、绿化带等。
预计工程总投资为5000万元。
二、报价依据1. 工程量清单:根据设计图纸及工程量清单,详细统计各项工程量,共计XXX项。
2. 施工方案:根据工程特点,制定合理的施工方案,包括施工工艺、施工进度、人员配置等。
3. 材料价格:参照当地市场价格,结合工程实际需求,预测各类材料价格波动。
4. 人工费用:根据当地劳动力市场行情,结合工程特点,合理估算人工费用。
5. 施工设备:根据施工方案,计算所需施工设备的租赁或购置费用。
6. 管理费用:包括项目管理费、质量检测费、安全文明施工费等。
7. 税费:根据国家相关政策,计算应缴纳的税费。
三、报价明细1. 道路路面铺设:根据设计要求,采用C30混凝土路面,厚度为20cm。
预计工程量为25000平方米。
报价为每平方米XXX元,总计XXX万元。
2. 排水系统:包括雨水井、排水管道等。
预计工程量为1000座雨水井,5000米排水管道。
报价为每座雨水井XXX元,总计XXX万元;每米排水管道XXX元,总计XXX万元。
3. 交通设施:包括交通标志、交通信号灯、护栏等。
预计工程量为100套交通标志,50套交通信号灯,2000米护栏。
报价为每套交通标志XXX元,总计XXX万元;每套交通信号灯XXX元,总计XXX万元;每米护栏XXX元,总计XXX万元。
4. 绿化带:包括绿化树木、草坪、绿化带铺设等。
预计工程量为5000平方米绿化带,1000棵绿化树木。
报价为每平方米XXX元,总计XXX万元;每棵绿化树木XXX 元,总计XXX万元。
5. 施工设备租赁或购置:根据施工方案,所需设备包括混凝土泵、挖掘机、装载机等。
预计设备租赁费用为XXX万元,设备购置费用为XXX万元。
6. 管理费用:包括项目管理费、质量检测费、安全文明施工费等。
新津道路工程施工方案

新津道路工程施工方案一、项目概况新津道路工程是位于四川省成都市新津县的一项重要城市基础设施工程,项目总长度约20公里,主要包括道路铺设、桥梁建设、排水系统、绿化等内容。
该项目的建设将有效改善当地交通拥堵问题,提升城市形象,促进当地经济发展。
本施工方案将从道路铺设、桥梁建设、排水系统和绿化四个方面进行详细规划和分析。
二、道路铺设方案1. 路面结构设计道路主路面采用柔性基层、沥青面层的结构形式。
具体分布设计为:路基(0.5m) + 碎石(0.3m) + 沥青混凝土(0.2m)。
辅路面则采用水泥混凝土结构,具体分布设计为:路基(0.5m) + 水泥砾石(0.2m) + 水泥混凝土(0.2m)。
2. 施工工艺(1)清理路基:清理路基表面的杂草、灰尘等杂物,确保路基表面平整清洁。
(2)铺设砾石:将碎石铺设在路基上,进行夯实,保证路基的稳定性。
(3)摊铺沥青混凝土:采用摊铺机将沥青混凝土均匀铺设在路基上,然后进行压实,确保路面平整牢固。
(4)设置交通标志:在道路两侧设置交通标志牌,标明车辆行驶方向和速度限制,提升驾驶安全性。
3. 施工注意事项(1)严格按照设施标准进行路面结构设计和施工工艺操作,确保路面质量。
(2)在施工过程中,加强沟通与协调,确保各道路施工单位之间的配合,避免影响交通。
(3)采用环保型沥青混凝土,减少对环境的影响。
三、桥梁建设方案1. 桥梁结构设计道路工程中共有3座桥梁,采用钢筋混凝土结构。
其中两座桥跨越河流,采用简支梁或连续梁结构,一座桥为立交桥。
2. 施工工艺(1)河流梁桥:首先进行桥墩基础的打桩、浇筑,然后进行桥梁主体结构的浇筑,最后进行桥面的铺装和防护栏的安装。
(2)立交桥:先进行桥墩基础的打桩、浇筑,然后进行桥梁主体结构的浇筑,最后安装立交桥上部结构。
3. 施工注意事项(1)严格按照桥梁设计图纸和规范进行桥梁建设,确保结构安全可靠。
(2)组织专业人员进行线形控制和工艺操作指导,确保桥梁几何外形、纵横坡度符合设计要求。
新津道路施工方案公示(3篇)
第1篇一、工程概况为提升新津区道路通行能力,改善交通环境,满足城市发展需求,经研究决定,对新津区某路段进行道路施工。
现将施工方案公示如下:1. 工程名称:新津区某路段道路改造工程2. 工程地点:新津区某路段3. 工程规模:道路全长约5000米,宽度由原来的20米拓宽至30米,包括道路主体工程、排水工程、照明工程、交通工程等。
4. 工程总投资:约5000万元5. 施工单位:XX建设集团有限公司6. 施工监理单位:XX工程监理有限公司7. 施工期限:预计工期为12个月二、施工方案1. 施工准备(1)成立项目组织机构,明确各部门职责,确保工程顺利进行。
(2)编制详细的施工组织设计,明确施工工艺、施工方法、施工顺序等。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
(4)做好施工现场的围挡、警示标志、安全防护等设施,确保施工安全。
2. 施工进度安排(1)第一阶段(1-2个月):完成施工图纸会审、施工方案编制、施工许可证办理、施工人员进场等工作。
(2)第二阶段(3-6个月):完成道路拓宽、路基处理、排水管道铺设、路基回填等工作。
(3)第三阶段(7-9个月):完成路面基层、路面面层施工、交通设施安装、照明设施安装等工作。
(4)第四阶段(10-12个月):完成道路绿化、交通安全设施完善、道路验收等工作。
3. 施工工艺及方法(1)路基施工路基施工主要包括路基土方、路基填筑、路基压实等工序。
施工过程中,采用分层填筑、分层压实的方法,确保路基稳定。
(2)排水工程排水工程主要包括排水管道铺设、检查井施工等工序。
采用预制混凝土检查井,确保排水畅通。
(3)路面施工路面施工主要包括路面基层、路面面层施工等工序。
采用沥青混凝土路面结构,确保路面平整、耐久。
(4)交通工程交通工程主要包括交通标志、标线、护栏等设施的安装。
按照国家标准进行施工,确保交通安全。
(5)照明工程照明工程主要包括路灯安装、电缆铺设等工序。
采用节能环保的路灯,确保夜间行车安全。
市政道路施工组织设计(投标文件)
市政道路施工组织设计(投标文件)模板一:正式、专业风格一:项目概况1.1 项目背景1.2 项目名称1.3 项目地点1.4 项目规模1.5 项目目标二:施工组织设计2.1 施工组织设计目标2.2 施工组织设计原则2.3 施工组织设计内容2.3.1 施工区划设计2.3.2 施工时间计划2.3.3 施工人员组织设计2.3.4 施工机械设备配置设计2.3.5 施工交通组织设计2.3.6 施工安全预案设计2.3.7 现场标识、警示设计2.3.8 施工物资供应计划2.3.9 施工质量控制计划2.3.10 环境保护措施设计2.3.11 现场管理及协调措施设计三:施工组织设计实施步骤3.1 初步设计阶段3.2 编制施工组织设计报告3.3 审核与修改阶段3.4 最终设计与编制施工指导书四:施工组织设计工作流程4.1 项目整体概述4.2 项目拆分与划分4.3 组织设计各项分工4.4 各项执行过程与控制点五:项目计划安排5.1 施工进度计划5.2 关键节点安排5.3 项目资源需求计划5.4 项目进度控制方法六:附录六:1 附录一:项目施工图纸六:2 附录二:施工组织设计报告六:3 附录三:施工指导书本文档涉及附件:1、项目施工图纸一套2、施工组织设计报告3、施工指导书法律名词及注释:1、施工区划设计:根据施工性质和施工进度要求,将施工区域进行划分和规划的设计。
2、施工时间计划:确定施工各个阶段的开始和结束时间,以确保施工进度的合理安排。
3、施工人员组织设计:根据施工的具体和人员需求,制定合理的人员组织方案。
4、施工机械设备配置设计:根据施工工序和施工技术要求,确定合理的机械设备配置方案。
5、施工交通组织设计:根据施工现场的情况和周边交通状况,制定合理的交通组织方案,确保施工交通安全顺畅。
6、施工安全预案设计:根据施工风险和安全要求,制定合理的安全预案设计,确保施工过程中的安全生产。
7、现场标识、警示设计:根据施工现场的特点和安全要求,设计合理的标识和警示措施,确保施工现场的安全。
新津道路施工方案公示
新津道路施工方案公示1. 引言为了适应新津地区交通流量的增加和城市发展的需要,经过专业团队评估和论证,新津区政府决定进行道路施工,以改善道路交通状况。
本文档将详细介绍新津道路施工方案的内容,并向社会公众公示。
2. 施工范围为提升新津地区的道路交通效率和城市形象,本次道路施工工程涉及以下几个方面:2.1 道路更新与拓宽本次施工将对新津地区的主要道路进行修复、更换路面,并拓宽部分狭窄的道路,以改善交通拥堵状况。
2.2 交叉口改造为了提高交叉口的通行能力和安全性,本次施工将对新津地区的交叉口进行改造和优化,新建借右转道、人行横道和交通信号灯等设施。
2.3 新建道路为适应城市的扩张和人口增长,本次施工将在新津地区规划及新建若干条主干道和支路,以改善交通网络的畅通性。
3. 施工计划施工计划将分为多个阶段进行,以最大程度地减少对交通的影响和不便。
具体施工时间、路段和施工内容如下:3.1 第一阶段施工计划•时间:2022年9月1日至2022年12月31日•路段:新津大道•施工内容:对新津大道进行路面修复和重新铺设,包括涵洞扩建、人行道修缮等工作。
3.2 第二阶段施工计划•时间:2023年1月1日至2023年5月31日•路段:新津南路•施工内容:对新津南路进行道路拓宽和交叉口改造,增加交通信号灯等设施。
3.3 第三阶段施工计划•时间:2023年6月1日至2023年10月31日•路段:华府大道•施工内容:新建华府大道南段,优化现有路段的交通流线,并进行辅路添加等工程。
4. 交通管制与路线调整为确保施工期间的交通安全和顺畅,将实施交通管制措施,具体规定如下:•在施工期间,相关施工路段将临时封闭或实行单行限行措施,请广大驾驶员提前规划好出行路线,遵守交通规则。
•新建的临时道路将根据具体施工进度时行开通,届时将另行发布通告。
•请遵守交通标志和标线,配合交通执法人员的指挥,确保道路施工期间的交通秩序。
5. 公众意见征询针对本次道路施工方案,我们诚邀社会公众就施工方案提出宝贵意见和建议。
市政-道路工程-施工组织设计(完整)-(注:本文档已正常投标,仅供投标学习使用,不得抄袭)
目录一、编制依据 (1)二、工程概况 (3)三、总体布置 (7)四、工程特(难)点分析 (17)五、临时设施工程 (18)六、施工准备 (18)七、主要分项工程施工方案 (19)八、雨季施工措施 (52)九、质量管理体系 (54)十、安全生产、防火、文明施工和环境保护措施 (57)十一、目标 (60)十二、质量保证措施 (62)附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制依据1.1 编制原则1.1.1 严格实行施工过程中涉及的相关规范、规程和技术标准。
坚持实事求是,结合投标单位的施工能力,坚持科学组织、合理安排、均衡生产,确保高速、高效完成工程施工。
1.1.2 遵守、实行招标文件和合同条款的具体要求,确保实现业主要求的工期、质量、安全、文明施工等各方面的目标。
1.1.3 在认真、全面理解设计文件的基础上,充分结合投标单位从事相关工程的施工经验,使施工组织设计具有技术先进、方案可靠、经济合理的特点。
1.1.4 施工组织设计编制做到施工总体布置和分项工程施工组织相结合,重点项目和一般项目相结合,总体上使施工组织设计具有重点突出、内容全面、思路清晰的特点。
1.1.5 充分利用现有施工机械和设备,扩大机械化施工范围,提高施工项目机械化程度,不断改善劳动条件,提高劳动生产率。
1.1.6 充分利用先进施工技术,科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期,不断降低工程成本。
1.1.7 科学地规划平面图,减少施工用地,合理储存建设物资,减少物资运输量。
1.2 编制依据1.2.1 广汉市高新技术产业园万福片两区共建项目-道路GB12工程施工招标文件。
1.2.2 现场详细踏勘情况。
1.2.3 四川省晨科工程勘察设计有限公司设计的《广汉市高新技术产业园万福片两区共建项目-道路GB12工程》施工图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精品文档就在这里
------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有
--------------
--------------------------------------------------------------------------------------------------------------------------------------------
( 3) 路基附属及排水工程于 2010 年 10 月 31 日完成。
( 4) 沥青混凝土路面于 2010 年 11 月 31 日完成
( 5) 安全标志及照明信号控制工程于 2011 年 1 月 31 日完成
( 6) 绿化工程于 2011 年 3 月 14 日完成
各分部分项工程施工计划详见附图《 xx 大道第 3 合同段施工总体计划表》
3 工程概况
新津县 xx 大道道路工程起点 K2+200 接拟建新津县大件公路外绕线岷江大桥
K2+200处,位于新津县云峰小区附近,路线根据四川新津化工园区(岷江东岸)规
划道路穿越红岩村二组,绕避金华镇城镇、和昌化工有限公司、金华镇小学和银杏
山庄,再穿越黄斗坡,路线终点止于新津县新普路与北环大道相接处,路线全长约
-四川盆地西南缘、围陷
于龙门山北东向隆起褶皱带、龙泉山及雾中山褶皱带之间,北部受德阳、合兴场
旋卷构造制约,形成成都凹陷盆地。在线路起点位置零星出现白垩系上统灌口组
( K2g )泥岩,其余广大范围为第四系堆积层所覆盖,主要为第四系下
~中更新
统冰积、冰水堆积层( Q1-2,g1+fg1 )。
4.4 地震基本烈度
和附表 2《分项工程进度率计划》 。
--------------------------------------------------------- 精品 文档 ---------------------------------------------------------------------
2. 编制原则
2.1 统筹组织、超前安排、网络控制、突出重难点。优化施工方案,在确
保质量的前提下,力争工期提前。
2.2 采用先进的施工技术及施工工艺,努力提高机械化、标准化施工水平。
2.3 科学合理安排各项施工程序,组织连续、均衡、紧凑、有序的施工。
2.4 加强安全管理及环境保护,创建有特色的“水城新津文明施工工地”
6.271km。主要控制点及所经主要河流为:大件公路岷江大桥、新津县新普路、四
川新津化工园区(岷江东岸)规划道路、新津县金华镇、金华镇中心小学及银杏山
庄。
第 3 合同段起点桩号: K5+100,终点桩号: K7+000 ,全长 1.9Km 。
本合同段线路等级为一级公路,主要技术标准表附表《主要技术指标表》
五
标线
六
信号灯
七
路灯
八
电子警察系统
M2
5970
套
20
套
322
套
6
4 沿线自然地理特征及水文气象
4.1 自然地理
本项目位于成都平原西部的冰水 ~冰堆积平原上,线路区地形开阔平坦,地
势总体呈南西高北东低。处于成都凹陷带西南端,无活动性断层通过,线路通过
地段均被原层第四系松散堆积层覆盖,起伏不大,以平原、浅丘地貌为主。
6.271km。
本标段起讫里程为: K5+100,至终点 K7+000,路线长 1.9km。主要工程内容有:
路基工程、路面工程、涵洞工程、照明工程、绿化景观工程、交通工程等;其中不
良地质基础及特殊路基处理为本合同段工程的重点工程。
一、编制依据、编制原则和工程概况
1 编制依据:
1.1 新津县金华镇片区市政基础设施改造项目一期建设工程招标文件。
精品文档就在这里
------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有
--------------
--------------------------------------------------------------------------------------------------------------------------------------------
实际情况和我单位的施工能力及施工经验,开工日期定为
2010 年 4 月 15 日,提
前 1 个月,于 11 个月内完成总体施工任务, 2011 年 3 月 14 日结束。
为了实现工期目标管理,对工期实行分阶段控制:
( 1) 涵洞工程于 2010 年 8 月 31 日完成,
( 2) 路基土石方于 2010 年 9 月 30 日完成。
存量随地势的降低和补给条件的改变, 埋藏深度为 0.3~6.8m 。线路区无泉点出露。
本项目所在区域气候属亚热带湿润季风气候,终年温暖湿润,
四季分明,日
照率偏少。多年平均气温 16.2~17.5℃,最冷月(一月)平均气温 5.8 ℃,最热月
(七月)平均气温 25.5 ℃。多年平均降雨量 932~967mm, 24 小时最大降水量
精品文档就在这里
------------- 各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有
--------------
--------------------------------------------------------------------------------------------------------------------------------------------
--------------
--------------------------------------------------------------------------------------------------------------------------------------------
本施工标段主要工程数量详见附表《 xx 大道 3 标段主要工程数量表》 。
附表 xx 大道 3 标段主要工程数量
序号 一 二 三
四
项目 土石方开挖 特殊路基处理
涵洞
交通标识
单位 万 m3
处
延米 /座
套
数量 27.82
2 772.27/
10 26
备注
膨胀土地基 均为钢筋混凝土
盖板涵
--------------------------------------------------------- 精品 文档 ---------------------------------------------------------------------
施工组织设计文字说明
概
述
新津县 xx 大道道路工程起点 K2+200 接拟建新津县大件公路外绕线岷江大桥
K2+200处,位于新津县云峰小区附近,路线根据四川新津化工园区(岷江东岸)规
划道路穿越红岩村二组,绕避
山庄,再穿越黄斗坡,路线终点止于新津县新普路与北环大道相接处,路线全长约
Ⅰ 、设备、人员动员周期和设备、人员、材料运到施工现场的方法
1.1 设备、人员动员周期 如果我单位中标, 在接到中标通知书的 3 天内, 法人委托人等将赶赴业主公 司签定施工合同。签定施工合同后 3 天内,项目经理部人员等先期人员将赶赴施 工现场,进行设营、交接桩、中线复测定位及施工调查等前期工作。 我公司在签定施工合同后 5 天内,施工人员全部进入施工现场各就各位, 在 10 天内完成设营工作,并做好水、电、路、场、站等准备工作,确保按期掀起大 干高潮; 签定施工合同后 10 天内土石方施工机械从成都周边工地调入施工现场。 整个施工准备做到“组织快、调遣快,开工快” 。 1.2 设备、人员、周转性大宗材料运到施工现场的方法 施工机械设备及周转性大宗材料均采用汽车、 拖车拖运到施工现场。 所有施 工人员均乘火车到新津火车站后换乘汽车抵达施工现场。 1.3 工程主要施工材料运至施工现场的方法 砂:沿线砂及砂砾料丰富,采用岷江沿岸优质河砂,汽车通过工地施工便道 运至现场。 石料:沿线石料丰富,可满足工程用料要求。 施工中拟采采用岷江沿岸优质 石料,并利用汽车运输至工地。 粘土: 线路沿线两侧均分布有冰水、 冰积堆积的粘土, 液限较高, 土质细腻, 可就地取用。 水:采用打井及汽车运输的方法解决工程用水及生活用水。 石灰:使用峨眉、乐山等地石灰,公路汽车运输至工地。 水泥:采用乐山市金顶水泥厂的水泥,公路汽车运至工地。 钢材:采用成都钢铁厂的钢材,公路汽车运至工地。 油料、木材、其他小型材料均从新津县采购并用汽车运至工地。 1.4 施工组织机构、队伍资源配置及任务划分 1.4.1 施工组织机构:
线路区水系不发育, 无地表和流通过, 施工中采取打井取水和汽车运水两种
方式解决施工用水及生活用水。
路线所经区域电网发达, 考虑从沿线乡镇供电所就进搭接一般线路, 同时备
一部分自发电设备,并架设临时输电线路,以保证施工用电。
线路所经区域电讯网络覆盖率高,通讯条件良好。
6 工程进度计划及临时工程安排
招标文件要求开工日期为 2010 年 4 月 15 日,总工期为 12 个月,根据工程
根据 1: 400 万全国地震烈度区划图及地震构造环境分析,第
3 合同段部分
地区处于Ⅶ度区,地震分组为第一组,地震动峰值加速度值为
0.10g,地震动反
应谱特征周期值为 0.45s,组别为第三组。
5 交通运输及水、电、通讯条件
本合同段位于新津县郊区, 有村舍水泥路面、 沿线村镇机耕道及低等级道路
