QC成果发布材料深基坑复合土钉墙质量控制

合集下载

深基坑中土钉支护施工技术及其质量控制-精品文档

深基坑中土钉支护施工技术及其质量控制-精品文档

深基坑中土钉支护施工技术及其质量控制1、土钉支护的施工工艺根据图纸测量放线→土方工程开挖土方→底层初喷→土钉钻孔、置筋、注浆→绑扎挡土墙钢筋网→复喷混凝土→混凝土墙体养护→边坡监测。

1.2测量放线在土方开挖前,先根据工程图纸对即将开挖的基坑放出大线,撒上白灰并辅助以木桩等醒目标志,以便于工程机械的土方开挖,而且,要在基坑四周设计一定排水量的排水沟,防止水流灌入基坑。

1.2土方工程开挖土方工程开挖时一定要注意分层开挖,随挖随支护的方式进行,一般可使用反铲挖掘机进行基坑开挖,基坑四周一定要注意预留20--30公分的土体进行人工修坡,严禁使用机械挖掘造成边坡土体的机械扰动,从而破坏土体平衡,开挖的深度要控制在土钉的孔位以下50公分左右的位置,每层的开挖深度应大于2米,最大限度降低对支护层的扰动,上一层的土钉注浆完成一天以后方可进行下一层的开挖工作,因此,为保证工程进度加快期,土钉支护工作要密切与土方工程结合进行,与土方开挖构成循环施工,在开挖以后及时修缮边坡,迅速喷射基层的混凝土。

1.3基层初喷为了防止土钉墙的施工在挖好的坡面发生垮塌,因此,土方开挖完毕以后必须迅速喷射C20等级的细石混凝土,喷射厚度应控制在30--50公分左右,混凝土水灰比控制在0.5--0.6,喷射工作应分段分片进行,在同一工作段内,喷射应自下而上,而且,在终凝以后,要对其进行三天的养护。

1.4 土钉安装土钉安装之前,必须进行隐蔽验收,对局部孔位出现深水或塌孔以及掉落松土的,应及时清楚,通常采用电锤、洛阳铲进行成孔作业,钻孔直径应控制在70--120mm,土钉灌注采用常压灌注,灌注浆液采用0.4--0.45水灰比,1:1--1:2的水泥砂浆进行灌注,在安装土钉时,应注意土钉杆体不得扭压甚至弯曲;注浆导管要与土钉同时放入孔内,土钉放入的角度要与钻孔的倾角一直,注浆导管应插到距孔底5公分左右,为使灌注的浆液饱满,因此,在孔口的地方必须设置浆塞与排气管,土钉的钢筋必须选用二级或三级钢筋,直径宜控制在16--32mm左右;钢筋的安装位置必须居中,插入深度不应小于图纸要求的90%,在安装完毕以后,不得随意敲击,谨防碰撞。

优化支护方案确保深基坑施工安全QC小组成果报告.

优化支护方案确保深基坑施工安全QC小组成果报告.

优化支护方案确保深基坑施工安全山东淄建集团淄博金帝改扩建工程QC小组二○一二年三月目录第一部分工程概况 (3)第二部分课题选择 (4)第三部分设定目标 (5)第四部分提出各种方案并确定最佳方案 (6)第五部分制定对策表 (9)第六部分对策实施 (12)第七部分效果检查 (21)第八部分制定巩固措施 (22)第九部分总结及今后打算 (23)第一部分、工程概况一、 工程概况淄博金帝改扩建工程,位于淄博市张店区柳泉路与共青团西路交叉路口的东北侧,该工程建筑面积为11.5万㎡,框架结构。

原有保留建筑地上七层,地下一层。

基础埋深-7.2m ,接建部分地上八层,地下两层,基础埋深-9.3m ,基坑平面形状呈L 型,开挖范围145m ×112m, 基坑南侧、西侧靠近城市主干道,东侧紧靠淄博市中心医院二层小楼,基坑重要性等级为一级。

二、小组概况制表日期:2011年7月5日 制表人:周旋三、小组获奖情况小组名称 淄博金帝改扩建工程QC 小组成立时间 2011年6月 课题类型 创新型 注册时间 2011年6月 注册编号 鲁湽8-12-2011课题注册 时间 2011年6月 小组人均受训时间 60课时序号 姓名 学历 职务职称 小组分工 组内职责 1 王飞鹏 大专 项目经理 工程师 组长 组织协调 2 陈国强 大专 安全工程师 高工 副组长 安全检查 3 齐继兴 本科 技术负责人 工程师 副组长 质量检查 4 张 磊 大专 技术员 助理工程师 组员 方案实施 5 崔冬梅 大专 资料员 工程师 组员 资料整理 6 苗林芝 大专 质检员 助理工程师 组员 质量检查 7 孔宪琪 中专 施工工长 助理工程师 组员 质量检查 8周 旋大专资料员技术员组员资料整理四、小组活动计划制表日期:2011年6月5日 制表人:周旋第二部分、课题选择一、标准要求根据《建筑基坑支护技术规程》JGJ120-99的有关规定,综合考虑基坑开挖深度、场地地理位置和周边环境,确定基坑安全等级为一级。

QC成果解决复合土钉墙止水帷幕渗漏问题

QC成果解决复合土钉墙止水帷幕渗漏问题

一、概况:1.1工程概况表(1)1.2课题概况由于黄河三角洲地区,地下水位较高,地质情况由第四纪新近沉积的粘土、粉土及粉砂土构成。

在***油田综合办公写字楼主楼及商河路MN组团、J组团等基坑支护工程中,采用传统的单轴深层搅拌桩及大直径双轴搅拌桩,止水帷幕在地表以下6米处穿越粉细砂层时出现开叉、漏水现象。

由于深基坑支护的成功与否关系到地下构筑物的安全质量及施工进度,而止水帷幕截渗墙是其中的关键环节,其成败直接决定了地下构筑物防水等工序的顺利进行,而且直接影响基坑周围建筑物的安全。

二、小组简介 表(2)三、选题理由附图一 商河路MN 组团帷幕开叉附图二 综合办公楼主楼帷幕漏水制图人:张霈编制时间:2004 年4 月 10 日四、现状调查QC小组对以往施工的三个基坑支护工程中出现渗漏点,从以下三方面进行了调查:调查一、渗漏点发生的部位:在***油田综合办公写字楼及商河路MN组团、J组团等基坑支护工程中,采用传统的单轴深层搅拌桩及大直径双轴搅拌桩,一般都在埋深约5-6米处以下部位穿越粉土层、粉细砂层时出现开叉、漏水现象。

调查二、施工机械此次施工的施工水泥搅拌桩机共有2台,我们对所有施工机械进行统计,同时对施工发生渗漏点的施工机械进行了调查。

调查情况见下表:调查三、小组成员及施工队伍 (1)小组成员自我评价小组成员在活动之初进行了自我评价,评价结果见雷达图(2)施工队伍素质调查工程施工之前,QC 小组向施工队伍发出了针对是否了解施工工艺的问卷调查。

问卷调查的结果见环状图。

3223 2质量意识个人能力QC 知识解决问题能力团队精神 自我评价 总分制图人:刘学军 编制时间:2004 年4 月 10 日五、活动目标1、目标设定2、目标可行性分析六、原因分析和要因确定 1、原因分析针对现状分析存在的问题目标确定后,我们小组对以上原因采用关联图进行原因分析。

对施工工艺不了解对施工工艺比较了解对施工工艺十分了解关联图制图人:张霈编制时间:2004 年4月19日2、要因确定原因一:机械设备能力不足原因二:施工场地不平整原因三:不按技术交底进行施工原因四:桩架不稳定 原因五:操作人员不注意对机械设备的保养与维修 原因六:水灰比达不到规范要求七、制定对策针对上述要因,我们召开了QC 小组研讨会,逐项分析、群策群力、集思广益,针对要因制定出相应的对策。

(完整版)地下连续墙质量控制QC成果(终稿)

(完整版)地下连续墙质量控制QC成果(终稿)

中铁二局2008年度QC成果资料广州市轨道交通六号线工程施工13标组长:李应战编写人:郭灿发表人:郭灿小组所在单位(全称):中铁二局第四公司广州地铁项目部小组名称:地下连续墙质量控制QC小组目录一、工程概况 (1)二、小组概况 (1)三、选题理由 (2)四、现状调查 (3)五、小组活动目标及可行性论证 (4)1、活动目标 (4)2、目标可行性论证 (4)六、原因分析 (5)七、要因确认 (5)八、对策及措施 (6)九、实施对策 (7)十、效果检查 (10)十一、巩固措施 (11)十二、总结及今后打算 (11)1、总结 (11)2、今后打算 (12)相关图片: (13)一、工程概况广州市轨道交通六号线呈“U”型走向,西起白云区的金沙洲,向东南穿越荔湾区,经越秀区、东山区后,转至东北方向至天河区,止于天河区高塘石。

天河客运站为地下四层岛式车站,是六号线的第21座车站。

车站基底埋深32.4m,顶板平均覆土深度3.0m,围护结构采用厚1000mm地下连续墙加φ900止水旋喷桩,槽幅间采用工字钢板接头连接,地下连续墙标准幅宽5m,C30水下混凝土浇筑。

连续墙设计平均深度为35m,最深达38m。

根据地质勘测资料可知,土层平均厚度约28m,岩层平均厚度约7m。

因此,我部地下连续墙成槽施工采用BH-12型液压抓斗式成槽机抓挖土层,CZ-30型冲击钻冲击钻进岩层的施工方法。

车站主体地下连续墙平面布置图二、小组概况本小组于2008年3月26日进行课题登记并注册。

小组成员共7人,其中本科5人、大专1人、中专1人,平均年龄约32岁,接受TQC教育时间48小时以上。

小组平均每月活动1~2次,出勤率95%,发言率91%。

小组成员具体情况详见小组成员基本情况统计表。

Q C 小组情况表三、选题理由1、地下连续墙的成槽深度大,对施工垂直度控制要求高,地下连续墙施工质量直接影响工程总体施工质量。

本工程质量目标为:工程质量达到设计的要求,分项工程合格率达到100%,争创广州市“五羊杯”优质工程奖。

土钉支护质量QC

土钉支护质量QC

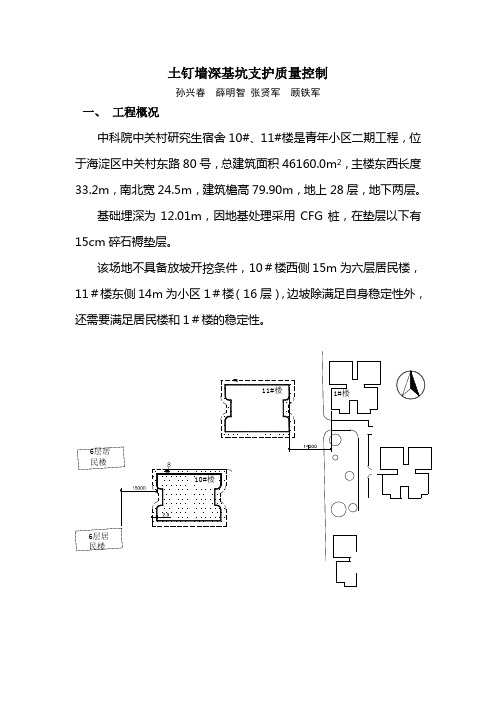

土钉墙深基坑支护质量控制孙兴春薛明智张贤军顾铁军一、工程概况中科院中关村研究生宿舍10#、11#楼是青年小区二期工程,位于海淀区中关村东路80号,总建筑面积46160.0m2,主楼东西长度33.2m,南北宽24.5m,建筑檐高79.90m,地上28层,地下两层。

基础埋深为12.01m,因地基处理采用CFG桩,在垫层以下有15cm 碎石褥垫层。

该场地不具备放坡开挖条件,10#楼西侧15m为六层居民楼,11#楼东侧14m为小区1#楼(16层),边坡除满足自身稳定性外,还为确保基础工程顺利进行,基坑边坡需要进行有效支护。

针对本工程基础埋深、土层土质等特点,我们决定选用土钉墙支护这一新型边坡加固技术。

根据现场条件及基坑深度,设计槽底标高-12.01m,自然地平标高-0.8m,基坑深度11.21m,设计槽底标高以上预留0.35m 厚土方,避免基础桩(CFG桩)施工扰动地基土,CFG桩桩顶标高-12.16m,实际支护边坡深度11.36m,边坡按1:0.2放坡,采光井墙线外1.5m留作工作面(以便基础桩施工);10#楼西侧(居民楼基础埋深2.0m)、11#楼北侧东侧(高层住宅楼基础埋深8.0m)临近原有建筑物,边坡采用预应力锚杆进行特殊加固,确保建筑物的安全。

基坑开挖从2002年4月22日开始,6月初结束。

二、小组简介小组名称:青年小区项目部QC小组成立时间:2002年4月21日小组类型:攻关型小组人数: 7人活动时间:2002年4月21日~2002年6月5日本小组成员由技术质量部门领导和专业人员组成,具有一定的施工技术经验。

小组成员及分工:表1制表:孙兴春日期:2002.4.21三、活动制度1、每星期活动一次,每次不少于2小时;2、每次活动由组长召集,成员必须参加;3、活动内容:调查原因、分析原因、制定对策、组织实施、效果检验、总结提高。

四、选题理由1、其它类似工程因基坑支护措施不当,造成边坡失稳,塌方。

不仅影响总工期,还造成工程造价的增加。

基坑开挖边坡土钉墙支护施工工艺方法及质量控制措施

基坑开挖边坡土钉墙支护施工工艺方法及质量控制措施

基坑开挖边坡土钉墙支护施工工艺方法及质量控制措施一、施工工艺方法1.土钉墙设计:根据基坑边坡的土质情况、开挖深度和周边环境等因素,进行土钉墙的设计。

设计应考虑土钉的材料、尺寸、数量、间距和排列方式等。

2.土钉孔开挖:按照设计要求,进行土钉孔的开挖。

孔的尺寸应符合土钉的尺寸要求,孔的深度应超过土钉的设计埋置深度。

3.土钉钢筋预埋:在土钉孔中预埋土钉钢筋,在钢筋上加固锚具,并用适当材料固定,确保土钉在正确位置。

4.喷射混凝土:在土钉孔中进行喷射混凝土。

喷射混凝土应按照设计要求进行,厚度应符合要求,并应严格控制喷射混凝土的配合比、强度等。

5.土钉墙面处理:对喷射混凝土表面进行平整、修整和打磨等处理,确保土钉墙面的平整度和表面质量。

6.其他配套工程:根据实际情况,进行土钉墙的其他配套工程,如排水工程、防护网安装等。

1.土钉墙设计质量控制:设计人员应根据实际情况进行土钉墙设计,确保设计满足工作要求和安全性要求。

2.土钉孔开挖质量控制:土钉孔的开挖应按照设计要求进行,孔的尺寸和深度应满足要求,并应注意土壤的支护和固定。

3.土钉钢筋预埋质量控制:土钉钢筋预埋应符合设计要求,钢筋预埋位置准确,并应定期进行检查,确保土钉钢筋的质量和位置。

4.喷射混凝土质量控制:喷射混凝土应按照设计要求进行,要严格控制混凝土的配合比、强度和施工过程中的厚度等。

5.土钉墙面处理质量控制:土钉墙面处理应保证平整度和表面质量,需进行检查和修整,确保土钉墙面的质量。

6.其他配套工程质量控制:其他配套工程的质量也需要进行严格控制,如排水工程的排水能力、防护网的安装固定等。

以上就是基坑开挖边坡土钉墙支护施工工艺方法及质量控制措施。

在实际工程中,需要根据具体情况和设计要求进行施工,确保支护工程的质量和安全。

土木工程QC成果报告 确保深基坑顺利开挖

-——
3 ——
100 ——
四、现状调查
深基坑开挖时支护缺陷排列图
频数N
150
97
91
80 120
89
59
90
累计频率(%) 100 80 60
60
32 30
0
基坑侧壁、底 部渗涌地下水
基坑边坡土 塌方、滑移
40
20
16 9 4
0
锚杆预张拉应力损 失过大
防护桩间喷锚 混凝土开裂
防护桩开裂
五、设定目标及可行性分析
(5)公司与万达集团合作多年,应业主要求,对本工程创优目标志在必得, 从人力、物力、财力等各种资源上给予充分保障。
综上所述,既定的目标是可行的。
六、分析原因
1、基坑侧壁、底部渗涌地下水 2、基坑边坡土塌方、滑移
序 号
末端原因
序 号
末端原因
1 低估了地下水渗涌量
11 喷射砼内速凝剂掺量不足
2 桩孔内地下水丰富,水泵配备量不足
满的砂浆所握裹。
过程中的注意事项,并严格按照措施内容执行。
对锚杆张拉
当砂浆强度达到15MPa且喷射混凝土强度达到
4
应力控制不 准确
稳固砂轮切 割机及钢筋
使锚索主动受力,达到 设计加固的效果。
10MPa时才能进行锚索张拉,通过给锚索施加预应 力,使锚索主动受力。采用张拉系统出力与锚索体 伸长值来综合控制锚索应力,锚索张拉应分次分级
二、小组概况
小组名称 小组类型 成立时间
现场型 08.10.20
大连阿尔滨集团有限公司魏勇QC小组
小组人数
11人
平均TQC教育时间 53小时
注册时间 08.10.20

中建七局项目地连墙支护条件下挡墙质量控制新工艺QC活动成果汇报

质检员
助理工程师
试验员
助理工程师
资料员
助理工程师
测量员
助理工程师
9人
创新型
**
100%
36H以上
组内职务
小组分工
组长
组织策划
副组长
技术负责
组员
技术管理
组员
效益测算
组员
现场实施
组员
现场实施
组员
现场实施
组员
资料收集
组员
现场实施
日期 :2019年3月16日
3 课题选择
三、选择课题
调查分析 小组对周边类似项目挡墙施工情况展开进行了调查,主要包括工艺、质量、成本、工期四个方面。 1、挡墙施工工艺调查 周边项目采用挡墙施工工艺为预
原因分析 针对现状,小组利用系统图展开分析,导致质量效果差、成本投入大的主要原因是挡墙单侧支模工艺选
择不合理。需要寻找一种适用于本项目的新工艺,满足工期,降低成本,提高质量。
止水螺杆投入高
止水螺杆数量多
方案优化不到位
质量效果差,成本投入高
植筋、焊接工程量大
人工费用高
植筋费用高
安装方案不合理
模板拼缝不严
90%的主体质量合格率要求。具体质量情况如下表:
工程
一标段 二标段 三标段 平均
外观质量
平整度
垂直度
实测 合格 合格 实测 合格 合格 实测 合格 合格 点数 点数 率 点数 点数 率 点数 点数 率
25
21 84% 50 42 84% 50
43 86%
25
20 80% 50 43 86% 50
41 82%
25
22 88% 50 39 78% 50

调研深基坑实施施工进度的控制QC成果

深基坑施工进度的控制河南省岩土工程有限公司基坑支护QC小组一、工程概况拟建的新合鑫.睿达广场位于郑州市金梭路与木兰里路交叉口东南角。

该工程总建筑面21953.6m2,建筑高度99.3 m,主楼为框架剪力墙结构。

本次课题涉及的深基坑特点是:场地东西长281m,南北宽74 m,平面上基本呈矩形,基坑开挖深度12.1m,地下水位高,场地地下水位埋深8.8 m~9.5 m,近年最高水位7.5 m,周围道路与建筑物分布较多。

本基坑为一级基坑,临时性支护。

基坑支护合同工期50天。

二、小组简介制表人:李文勇制表时间:2014年3月10日三、选择理由从近些年来看,深基坑施工已较为普遍。

河南省岩土工程有限公司及兄弟单位施工的一些工程来看,基坑施工安全性普遍较好,但其施工进度均不甚理想。

新合鑫.睿达广场基坑支护水位较低,春季将至,地下水位有增高趋势且降雨增多也不利于基坑施工。

从地质勘查报告中看土质,自上而下为:杂填土—砂质粉土—粉砂—夹粉砂—砂质粉土。

基坑面积较大,工种穿插施工多,如何把各工种有效协调配合,及消除地质中的不利因素,把深基坑施工进度控制在工程需要的进度范围内是我们小组迫切需要解决的一个问题。

因此我们选择了“深基坑施工进度控制”作为我们河南省岩土工程有限公司基坑支护QC小组本次公关的课题。

四、目标设定与可行性分析春季临近,结合工程整体工期情况,我们小组把目标设定为45天完成基坑支护制表人:李文勇制表时间:2014年3月10日五、原因分析究竟哪些因素是影响基坑施工进度的因素,我们QC小组对此展开了调查后,汇总如下关联图:制图人:李文勇制表时间:2014年3月12日六、要因确认七、制定对策八、对策实施实施一技术负责人许俊朋会同项目经理杨强于2014年3月14日制定了流水施工进度计划,将整个施工现场分为3个施工段进行流水施工,全体QC小组成员讨论后通过,年月日召开总分包会议,基坑施工阶段所有涉及工种参加,将进度计划分发至各班组长,并强调各进度节点的控制时间。

提高土钉墙支护一次验收合格率——【获奖QC 成果发布】

影响
查值5%。
2017.8.6
3
工人缺乏针对性培训
工人是否通过岗 前技能培训
现场调查
岗前培训率达到100%, 且考核合格
李明辉
2017.8.7
4
管理人员监管不到位
管理人员到位情 况
现场调查
现场施工时有管理人员 在场
王焱 2017.8.5-8.10
5
注浆时间间隔过长
注浆时间间隔
现场调查
二次注浆时间间隔不超 过4小时
2017/9/18
2017/10/13
2017/11/7
制表日期:2017年6月25日
4
理由1:
现场已施工部分土钉墙支护的一 次验收合格率仅为85%,低于同类 项目标准。
理由2:
提高基坑支护土钉墙施工质量验收 一次合格率将提高基坑支护的安全 性,同时可有效减少由于质量问题后 期整改造成的工期延误和经济损失。
张义辰
2017.8.15 2017.8.16
制图人:李明辉
制图时间:2017年8月4日
要因确认一:首层土部分区域含建筑垃圾
确认方法
现场调查
确认标准
含建筑垃圾处的土钉墙合格率不低于现状调查值5%
确认时间 确认内容 确认结论
2017.8.5
确认人
朱典隆
对已施工区域土层中含有建筑垃圾处的土钉墙合格率进行普检,合格率 达到83%。
刘江
2017.8.12
9
砂子过细
10
水泥不合格
11 注浆压力不足
砂子质量 水泥质量 机械注浆压力
现场验证
采用坚硬耐久的中砂或粗 砂,细度模数宜大于2.5
陈许刚
2017.8.14
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑复合土钉墙质量控制
江苏建兴建工集团盐城邮政楼QC小组
一、工程概况
盐城邮政楼工程位于盐城市中心大铜马东南角,总建 筑面积21000㎡。框剪结构,地下一层,地上十七层, 建筑总高度为86.5m,工期为360天。本工程是盐城 市标志性工程之一,具有造型优美,质量要求高、施 工场地狭小、交通复杂、地段繁华、运输困难等特点, 特别是该工程位于粥厂巷与解放南路交汇处,基坑围 护方式采用复合土钉墙,易受路面交通影响。
坑壁渗水
边荷过大
降水效果不好
基坑管涌
复合土钉质量控制
制表:施则林
日期:2009年3月20日
分析:由排列图可以看出,影响深基坑复合土钉墙质量控制的主要问题是土钉墙水平位移 超警戒值,其累计频率达56.6%,是A类因素,成为解决问题的主要对象。
3、目标确定
(1)有效控制坑壁水平、垂直位移日变化量小于2mm、累计小于30mm (2)实现目标值的可行性论证:
小组注册时间
2009年2月28日
课题注册时间
2009年3月6日
课题 活动时间 小组业绩 2009.3~2009.4
深基坑复合土钉墙质量控制 活动次数 每周三次 出勤率:100%
江苏省2006年QC小组成果一等奖、全国2006年QC小组成果二等奖 日期:2009.4.5
制表人:蒋玉芬
QC小组成员一览表
降水效果不佳 土钉墙喷浆不牢
15 3
2 2
80
80
2.5
1.3
6
基坑管涌
制表人:施则林
1
日期:2009.3.18
复合土钉墙质量问题频数统计表
序号 1 2 3 4 5 6
项目 土钉墙水平位移警戒值 坑壁渗水 边坡外荷过大 降水效果不佳 土钉墙喷浆不牢 基坑管涌
频数 30 15 3 2 2 1
累计频数 25 41 36 39 41 53
序号 姓名 性别 年龄 学历 职务 小组职务
1
2 3 4 5
宋德军
施则林 陈 兵 李立亮 张 运

男 男 男 男
51
38 41 51 30
大专
本科 大专 中专 中专
项目经理
技术负责人 质量负责人 生产经理 测量员
组长
副组长 组员 组员 组员
全面负责
方案审核 质量检查 现场落实 方案及数据统计
6
7
蒋玉芬
吴迎春

32
48
大专
高中
资料员
安全员
组员 资料收集整理
组员 安全管理
备注:小组平均年龄42岁,2008年该小组5名成员被评为公司先进个人,2008年QC小组被评为全司 优秀QC小组。
制表人:蒋玉芬
日期:2009.4.5
三、P阶段
1、选题理由
(1)工程质量目标需要:本工程质量目标为确保“扬子杯”、确保“市优质结构工 程”。为了目标实现,我们必须要在每个细节,每个节点上精雕细琢,在基础 施工中,首先对基坑土钉墙围护加强质量控制。
井点降水
推拉门宽4 值班室
曹 家 巷 边 地下室人防边线 坡
木工场地69
砼 临 时 道 路 宽 2
地下室人防边线
砼搅拌桩直径1200
地下室
排水沟200*400
电缆线
塔吊
解 放 路
25m2
砼 临 时 道 路 宽 2m
品场地 钢筋半成
盐城邮政大楼
14m2 瓦工场地
深搅桩直径700

市政管网 推拉门宽4
频率(%) 56.6 28.3 5.6 3.8 3.8 1.9
累计频率 56.6 84.9 90.5 94.3 98.1 100
注:每一项取点均为100
制表人:施则林 日期:2009.3.18
根据上述调查表,作如下质量问题排列图,用排列图寻找主要问题:
频数 =53 频率100%
土钉墙水平位 移超警戒值

变压器 粥 厂 巷
总平面图(地下室完成前)
Ф600双排搅拌桩 @600 Ф14 L=1200@1000 @800 12.0M = L 5 . 48×3 水泥掺量20%
M1:Ф
4 M2:Ф
M L=12.0 8×3.5Fra bibliotek@800
M3:Ф
.0M 5 L=12 48×3.
@800
土钉编号 成孔方式 轻型井点 立管间距@1200 M1 M2 M3 M4 -5.63m M5 打入式 暂定打入式 成孔式 成孔式 成孔式 100mm 100mm 150mm 钻孔直径
a、盐城邮政楼工程是盐城市八大项重点工程和标志性工程之一,我司给 予了足够重视,在各方面都给予大力支持。
b、我们QC小组是由有多年实践经验的一批技术骨干组成,有创新精神, 曾获集团公司和市优秀QC小组称号。
c、QC小组成员经培训,在以往QC攻关中积累了许多经验,曾攻关课题 “提高异型梁柱节点成型质量”在二OO六年江苏省建筑业QC成果发布会上 获QC成果一等奖且在二OO六年全国建筑业QC成果发布会上获QC成果二等 奖。 d、影响复合土钉墙质量的主要因素已经明确,可以采取针对性的措施进 行质量控制,从公司承建的类似工程随机调查来看,合格率已达到87.6%。 所以将目标设定为95%。只要经过QC小组成员充分发挥主观能动性,积思广 益实现目标是可行的。
M4:Ф
4
L=12.0 8×3.5
M @800
M5:Ф
800 2.0M @ 1 = L 5 48×3.
复合土钉墙剖面图
二、QC小组简介
小组名称 江苏建兴建工集团盐城邮政楼QC小组 TQC教育 人均48小时以上
成立时间
2009年2月28日
小组类型
攻关型
小组注册号
苏建兴QC2009-02
课题注册号
苏建兴QCJ2009-02-28
2、现状调查
我们QC小组在2009.2.28~2009.4.5对市区类似工程基坑土钉墙围护进行统计调查。制定如下调查表。
复合土钉墙质量问题调查表
序号 1 检查项目 土钉墙水平位移警戒值
统计点数
80 80 80 80
不合格点数 30
不合格率(%)
37.5. 18.8 3.8 2.5
2 3
4 5
坑壁渗水 边坡外荷过大
(2)适应公司发展需要:为增强企业的竞争力,着力提高建筑水平,做到做精、做 大、做强,公司要求对施工工序进行不断总结,并形成工法在全司推广。
(3)土钉墙围护在该工程基础施工中非常关键,通常会出现一些质量与安全隐患, 造成影响较大,对工程的质量及工期都有很大的影响,对周边的交通也很重要。
(4)经济效益,社会效益:本工程是盐城市标志性工程之一,社会影响较大。工程 合同质量为确保“扬子杯”,确保“市优质结构工程”,合同规定达到“扬子 杯”奖励合同金额1%,达到“市优质结构工程”奖励合同金额1%,如果达不 到“扬子杯”则扣减50万元。
