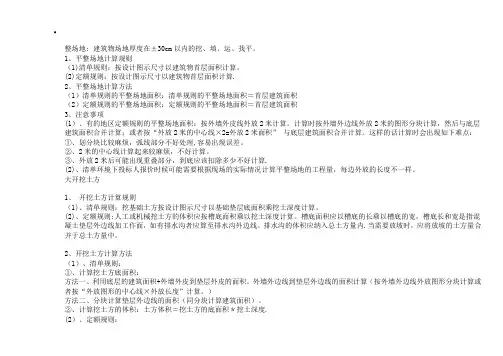

工程预算公式

整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。

(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。

(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

V=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S 中为中截面面积,S下为下底面面积)。

如下图S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。

用同样的方法计算S中和S下3、挖土方计算的难点(1)计算挖土方上中下底面积时候需要计算“各自边线到外墙外边线图”部分的中心线,中心线计算起来比较麻烦(同平整场地)。

(2)中截面面积不好计算。

(3)重叠地方不好处理(同平整场地)。

(4)如果出现某些边放坡系数不一致,难以处理。

4、大开挖与基槽开挖、基坑开挖的关系槽底宽度在3m以内且长度是宽度三倍以外者或槽底面积在20m2以内者为地槽,其余为挖土方。

满堂基础垫层1、满堂基础垫层工程量:如图所示,(1)、素土垫层的体积(2)、灰土垫层的体积(3)、砼垫层的体积(3)垫层模板2、满堂基础垫层工程量计算方法⑴、素土垫层体积的计算:利用棱台的计算公式:素土垫层体积=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

⑵、灰土垫层体积的计算:利用棱台的计算公式:灰土垫层体积= 1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

⑶、素砼体积的计算:基础垫层与混凝土基础按混凝土的厚度划分,混凝土的厚度在12cm以内者执行垫层子目;厚度在12cm以外者执行基础子目。

垫层体积=垫层面积×垫层厚度。

⑷、垫层模板的计算:垫层模板=垫层的周长×垫层高度3、满堂基础垫层工程量计算的难点⑴、计算素土垫层、灰土垫层的上中下底面积时候需要计算“各自边线到外墙外边线图”部分的中心线,中心线计算起来比较麻烦(同平整场地)。

⑵、中截面面积不好计算。

⑶、重叠地方不好处理(同平整场地)。

⑷、如果出现某些边放坡系数不一致,难以处理。

满堂基础1、满堂基础工程量如图所示,(1)、满堂基础的体积(2)、满堂基础模板(4)、满堂基础梁体积(5)满堂基础梁模板2、满堂基础工程量计算方法⑴、满堂基础的体积①计算方法之一:满堂基础最大面积的底面积×满基底板厚度—多算部分三角带的体积满堂基础最大面积的底面积=建筑面积+外墙外皮到满堂外边线的面积三角带的体积=斜坡中心线周长×多算部分三角形截面积②计算方法之二:满堂基础顶面积×满堂基础底板的厚度+梯形带的体积满堂基础顶面积=建筑面积+外墙外皮到满堂外边线的面积-斜坡宽度的面积梯形带体积=斜坡中心线长度×梯形截面面积③计算方法之三:满堂基础最大面积的底面积×满堂基础底板未起边的厚度+起边棱台体积(2)、满堂基础模板:①计算方法之一:天津2004年建筑工程预算基价满堂基础模板按满堂基础砼以体积计算。

②计算方法之二:有的地区定额规则的满堂基础模板=满基外边线的长度×满基外边线的高度+满基斜坡中心线周长×满基斜坡斜长。

(3)、满堂基础梁①满堂基础梁的体积计算方法:满堂基础梁的体积=梁的净长×梁的净高②满堂基础梁的模板计算方法之一:天津2004年建筑工程预算基价基础梁模板按满堂基础梁砼以体积计算。

计算方法之二:有的地区定额规则的满堂基础模板=梁高出满基的侧面净长×梁高出满基的侧面净高+梁头面积。

3、满堂基础工程量计算的难点⑴、计算满堂基础的体积时,外墙外皮到满堂外边线部分区域、斜坡宽度部分区域等的中心线的长度算起来比较麻烦(同平整场地)。

⑵、基础梁的净长计算,必须考虑相交梁之间的相互扣减问题。

⑶、满堂基础梁的模板的计算,必须考虑满基以及相交梁之间的相互扣减问题。

条形基础1、条形基础工程量如图所示,(1)、素土垫层工程量(2)、灰土垫层工程量(3)、砼垫层工程量(4)、砼垫层模板(5)、条形基础工程量: 砖基; 砼条基(6)、砼条基模板(7)、地圈梁工程量(8)、地圈梁模板(9)、基础墙工程量(10)基槽的土方体积(11)支挡土板工程量(11)槽底钎探工程量2、条形基础计算方法(1)素土垫层工程量外墙条基素土工程量=外墙素土中心线的长度×素土的截面积内墙条基素土工程量=内墙素土净长线的长度×素土的截面积(2)灰土垫层工程量外墙条基灰土工程量=外墙灰土中心线的长度×灰土的截面积内墙条基灰土工程量=内墙灰土净长线的长度×灰土的截面积(3)砼垫层工程量外墙条基砼垫层基础=外墙条形基础砼垫层的中心线长度×砼垫层的截面积内墙条基砼垫层基础=内墙条形基础砼垫层的净长线长度×砼垫层的截面积(4)条形基础工程量外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积注意:净长线的计算①砖条形基础按内墙净长线计算②砼条形基础按分层净长线计算有些地区(天津)计算规则规定,条形基础以地圈梁顶为分界线,这就造成了计算墙体时候必须加上+-0.000以下的高度;而且一个工程条形基础同时出现不同标高的圈梁时候,计算墙体时候必须区分出墙的底标高,对手工造成了麻烦。

(5)、砼垫层模板①计算方法之一:天津2004年建筑工程预算基价砼垫层模板按砼垫层以体积计算。

②计算方法之二:有的地区定额规则的砼垫层模板=砼垫层的侧面净长×砼垫层高度(6)、砼条基模板①计算方法之一:天津2004年建筑工程预算基价砼条基模板按砼条基以体积计算。

②计算方法之二:有的地区定额规则的砼条基模板=砼条基侧面净长×砼条基高度 .(7)、地圈梁工程量外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积(8)、地圈梁模板①计算方法之一:天津2004年建筑工程预算基价地圈梁模板按地圈梁以体积计算。

②计算方法之二:有的地区定额规则的地圈梁模板=地圈梁侧面净长×地圈梁高度(9)基础墙工程量外墙基础墙的工程量=外墙基础墙中心线的长度×基础墙的截面积内墙基础墙的工程梁=内墙基础墙净长线的长度×基础墙的截面积(10)基槽的土方体积基槽的土方体积=基槽的截面面积×基槽的净长度外墙地槽长度按外墙槽底中心线计算,内墙地槽长度按内墙槽底净长计算,槽宽按图示尺寸加工作面的宽度计算,槽深按自然地坪至槽底计算。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(11)支挡土板工程量支挡土板工程量,以槽的垂直面积计算,支挡土板后,不得再计算放坡。

(12)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

3、条形基础工程量的计算难点⑴条形基础各层实体的净长线很难算⑵计算条形基础各层实体的净长线时,要考虑与外墙相交的情况,同时要考虑与内墙相交的情况,内墙横向部分通常计算,竖向部分分断计算,这样条形基础各层单元实体净长度算起来很麻烦。

⑶土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

独立基础1、独立基础工程量(1)独立基础垫层的体积(2)独立基础体积(3)、独立基础垫层基模板(4)、独立基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长×垫层高度⑶、独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、独立基础模板独立基础模板=各层周长×各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

2、独立基础工程量的计算难点①异形独立基础体积不好计算。

②独立基础与其他基础相交时扣减量不好计算。

③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)、承台基础垫层基模板(4)、承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长×垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长×各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

合集下载

建筑施工预算公式全总结

建筑施工预算公式全总结

建筑施工预算公式全总结一、建筑施工预算公式(―)1、设备运杂费=设备原价X设备运杂费率2、材料费=材料净重X(1+加工损耗系数)X每吨材料综合价3、加工费=设备总重量X设备每吨加工费4、辅助材料费=设备总重量X辅助材料费指标5、专用工具费=(材料费+加工费+辅助材料费)X一定百分比a6、废品损失费=(材料费+加工费+辅助材料费+专用工具费)X一定百分比b7、包装费=(材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费)X百分比C8、利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费)X百分比d9、税金(增值税)=当期销售税额-进项税额当期销售税额=销售额X适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润点这免费下载施工技术资料10、国产单台非标准设备原价=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润+税金I1进口设备抵岸价=CIF+银行财务费+外贸手续费+关税+增值税+消费税+海关监管手续费+车辆购置附加费国际运费=原币货价(FOB)×运费率国际运费二运量X单位运价运输保险费=(FoB+国外运费)X保险费率一(I-保险费率)银行财务费二人民币货价(FoB)X银行财务费率外贸手续费=(FoB+国际运费+运输保险费)χ外贸手续费率1.5%)关税=到岸价格(CIF)X进口关税税率CIF=FOB+国际运费+运输保险费进口产品增值税额=组成计税价格X增值税税率组成计税价格=关税完税价格+关税+消费税消费税=(QF+关税)X消费税率-(I-消费税税率)海关监管手续费=QFX费率(0.3%)车辆购置附加费=(CIF+关税+消费税+增值税)X进口车辆购置附加费率12、工具、器具及生产家具购置费=设备购置费X定额费率13、直接工程费二人工费+材料费+施工机械使用费14、人工费二E(工日消耗量X日工资单价)15、材料费=2(材料消耗量X材料基价)+检验试验费16、施工机械使用费二W(施工机械台班消耗量X机械台班单价)17、措施费=环境保护费+文明施工费+安全施工费+临时设施费+夜间施工增加费十二次搬运费+大型机械设备进出场及安拆费+模板及支架费+脚手架费+已完工程及设备保护费+施工降水排水费18、间接费=规费+企业管理费19、规费=工程排污费+工程定额测定费+社会保障费+住房公积金+危险作业意外伤害保险20、社会保障费=养老保险费+失业保险费+医疗保险费21、企业管理费=管理人员工资+办公费+差旅交通费+固定资产使用费+工具用具使用费+劳动保险费+工会经费+职工教育经费+财产保险费+财务费+税金+其他22、管理人员工资=基本工资+工资性补贴+职工福利费+劳动保护费23、劳动保险费二易地安家补助费+职工退职金十六个月以下的病假人员工资÷丧葬补助费+抚恤费÷离休干部经费24、间接费=直接费合计X间接费费率(%)间接费=直接费中的人工费和机械费合计X间接费费率(%)间接费=直接费中的人工费合计X间接费费率(%)25、利润=(直接费+间接费)X相应利润率(%)利润=直接费中的人工费和机械费合计X相应利润率(%)利润=直接费中的人工费合计X相应利润率(%)26、税金=(直接费+间接费+利润)X税率(%)综合税率:市区--3.41%;县城、≡--3.35%;其他一3.22%27、工程建设其他费用=土地使用费+与工程建设有关的其他费用+与未来企业生产经营有关的其他费用28、土地使用费=土地征用及迁移补尝费+土地使用权出让金29、与项目建设有关的其他费用=建设单位管理费÷勘察设计费+研究试验费÷建设单位临时设施费+工程监理费÷工程保险费+引进技术和进口设备其他费用+工程承包费30、与未来企业生产经营有关的其他费用=联合试运转费+生产准备费+办公和生活家具购置费31、工序作业时间二基本工作时间+辅助工作时间32、规范时间二准备与结束工作时间+不可避免的中断时间+休息时间33、施工机械时间定额=1/机械台班产量定额指标(二)1基本用工=2(综合取定的工程量X劳动定额)2、超运距=预算定额取定运距-劳动定额已包括的运距3、辅助用工=>(材料加工数量X相应的加工劳动定额)4、人工幅度差二(基本用工+辅助用工+超运距用工)X人工幅度差系数人工幅度差系数=10%~15%5、材料损耗率=损耗量/净用量X1o0%材料损耗量=材料净用量X损耗率材料损耗量=材料净用量+损耗量=材料净用量X(1+损耗率)6、预算定额机械耗用台班二施工定额机械耗用台班X(1+机械幅度差系数)7、基本工资G1=生产工人平均月工资/年平均每月法定工作日8、年平均每月法定工作日二(全年日历日-法定假日)/129、工资性补贴G2=∖年发放标准/(全年日历日-法定假日)+W月发放标准/年平均每月法定工作日+每工作日发放标准10、生产工人辅助工资G3二全年无效工作日×(G1÷G2)/(全年日历日-法定假日)I1职工福利费G4=(G1÷G2+G3)χ福利费计提比例(%)12、生产工人劳动保护费G5=生产工人年平均支出劳动保护费/(全年日历日-法定假日)13、运输损耗二(材料原价+运杂费)X相应材料损耗率14、采购及保管费=材料运到工地仓库价格X采购及保管费率15、材料基价={(供应价格+运杂费)X[1+运输损耗率(%)]}×[1+采购及保管费率(%)]16、检验试验费二E(单位材料量检验试验费X材料消耗量)17、台班折旧费=机械预算价格X(I-残值率)X时间价值系数/耐用总台班18、时间价值系数=1+(折旧年限+1)X年折现率/219、耐用总台班二折旧年限X年工作台班二大修间隔台班X大修周期20、大修周期二寿命期大修理次数+121、台班大修理费=一次大修理费X寿命期内大修理次数师寸用总台班22、台班经修费二台班大修费X台班经常修理费系数K23、台班安拆费及场外运费二一次安拆费及场外运费X年平均安拆次数/年工作台班24、台班人工费二人工消耗量X(1+年制度工作日X年工作台班)X人工单价/年工作台班25、台班燃料动力费二台班燃料动力消耗量X相应单价26、台班养路费及车船使用税二(年养路费十年车船使用税+年保险费+年检费用)/年工作台班27、人工费(材料费、施工机械使用费)价格指数=报告期单价Pn/基期单价PO二、工程量计算顺序工程量计算顺序(一)、土建工程工程量的计算顺序1计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。

工程预算决算价格计算公式

工程预算决算价格计算公式

工程预算决算价格计算公式在工程项目中,预算和决算价格是非常重要的指标,它们直接影响着项目的成本控制和最终的利润。

因此,正确地计算工程项目的预算和决算价格是非常关键的。

在本文中,我们将介绍工程预算和决算价格的计算公式,并探讨一些影响预算和决算价格的因素。

工程预算价格计算公式。

工程预算价格是指在工程项目开始前,根据项目的需求和要求,对项目所需资源和成本进行估算,以确定项目的总成本。

通常情况下,工程预算价格的计算公式如下:预算价格 = 劳动成本 + 材料成本 + 设备成本 + 其他成本。

其中,劳动成本是指项目所需的人力资源成本,包括工资、社会保险、福利等;材料成本是指项目所需的原材料成本,包括采购成本、运输成本等;设备成本是指项目所需的设备租赁或购买成本;其他成本是指项目中其他可能发生的费用,如管理费用、税费等。

在实际项目中,预算价格的计算还需要考虑到项目的特殊要求和风险因素,因此在计算预算价格时,需要对各项成本进行详细的调查和分析,以确保预算价格的准确性和完整性。

工程决算价格计算公式。

工程决算价格是指在工程项目结束后,对项目的实际成本进行核算,以确定项目的最终成本。

通常情况下,工程决算价格的计算公式如下:决算价格 = 实际劳动成本 + 实际材料成本 + 实际设备成本 + 实际其他成本。

与预算价格相比,决算价格的计算公式中的各项成本都是实际发生的成本,因此决算价格更能反映项目的实际情况。

在实际项目中,决算价格的计算需要对项目的各项成本进行详细的核算和比对,以确保决算价格的准确性和真实性。

影响预算和决算价格的因素。

在工程项目中,影响预算和决算价格的因素有很多,其中包括但不限于以下几点:1. 项目规模,项目规模的大小直接影响着项目的预算和决算价格,通常情况下,项目规模越大,预算和决算价格也会越高。

2. 项目周期,项目周期的长短也会影响着项目的预算和决算价格,通常情况下,项目周期越长,预算和决算价格也会越高。

完整的预算计算公式

完整的预算计算公式

一套完整预算的公式平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。

(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。

(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

工程预算造价公式

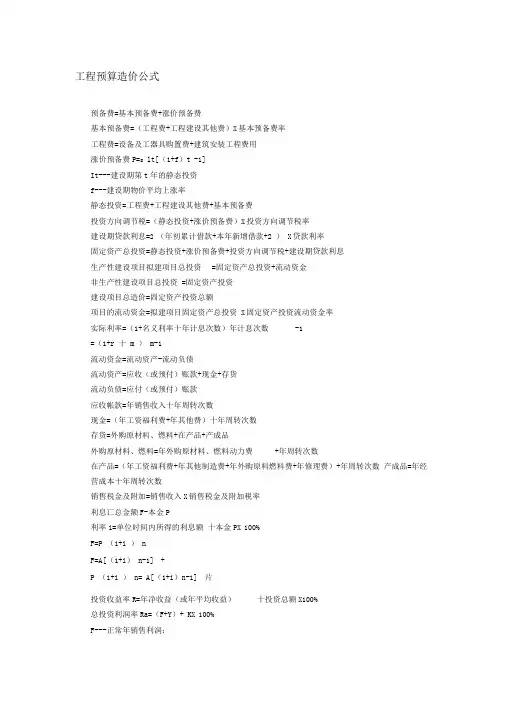

工程预算造价公式

工程预算造价公式预备费=基本预备费+涨价预备费基本预备费=(工程费+工程建设其他费)X基本预备费率工程费=设备及工器具购置费+建筑安装工程费用涨价预备费P=s lt[(1+f)t -1]It---建设期第t年的静态投资f---建设期物价平均上涨率静态投资=工程费+工程建设其他费+基本预备费投资方向调节税=(静态投资+涨价预备费)X投资方向调节税率建设期贷款利息=2 (年初累计借款+本年新增借款+2 )X贷款利率固定资产总投资=静态投资+涨价预备费+投资方向调节税+建设期贷款利息生产性建设项目拟建项目总投资=固定资产总投资+流动资金非生产性建设项目总投资 =固定资产投资建设项目总造价=固定资产投资总额项目的流动资金=拟建项目固定资产总投资X固定资产投资流动资金率实际利率=(1+名义利率十年计息次数)年计息次数-1=(1+r 十 m ) m-1流动资金=流动资产-流动负债流动资产=应收(或预付)账款+现金+存货流动负债=应付(或预付)账款应收帐款=年销售收入十年周转次数现金=(年工资福利费+年其他费)十年周转次数存货=外购原材料、燃料+在产品+产成品外购原材料、燃料=年外购原材料、燃料动力费+年周转次数在产品=(年工资福利费+年其他制造费+年外购原料燃料费+年修理费)+年周转次数产成品=年经营成本十年周转次数销售税金及附加=销售收入X销售税金及附加税率利息匸总金额F-本金P利率i=单位时间内所得的利息额十本金P X 100%F=P (1+i ) nF=A[(1+i) n-1] +P (1+i ) n= A[(1+i)n-1] 片投资收益率R=年净收益(或年平均收益)十投资总额X100%总投资利润率Ra=(F+Y)+ K X 100%F---正常年销售利润;Y---正常年贷款利息;K--- 总投资(建设投资 + 流动资金)F= 销售收入 -经营成本 -折旧费 -摊销费 -税金 -利息自有资金利润率 Re=F十Q X 100%Q--- 自有资金静态投资回收期Pt=K十AK--- 总投资A--- 每年的净收益 = ( CI-CO )tPt=(累计净现金流量出现正数的年份数-1)+上一年累计净现金流量的绝对值十出现正值年份的净现金流量动态投资回收期 Pt,=( 累计净现金流量现值出现正数的年数 -1)+ 上一年累计净现金流量现值的绝对值十出现正值年份的净现金流量的现值利息备付率(已获利息倍数) =税息前利润十当期应付利息费用税息前利润 = 利润总额 + 计入总成本费用的利息费用当期应付利息 = 计入总成本费用的全部利息偿债备付费=可用于还本付息的资金十当期应还本付息金额净现值率NPVR=NPV Kp Kp —投资现值增量投资收益率 R(2-1)= (C1-C2 ) +(K2-K1) X 100%增量投资回收期 Pt(2-1)=(K2-K1)十 (C1-C2 )增量投资回收期 Pt(2-1)=(K2/Q2-K1/Q1)十 (C1/Q1-C2/Q2 ):业务量不同情况下。

工程造价公式大全

工程造价公式大全

、预备费=基本预备费+涨价预备费2、基本预备费=(工程费+工程建设其他费)×基本预备费率3、工程费=设备及工器具购置费+建筑安装工程费用4、涨价预备费P=ΣI t[(1+f)t—1]I t———建设期第t年的静态投资f——-建设期物价平均上涨率5、静态投资=工程费+工程建设其他费+基本预备费6、投资方向调节税=(静态投资+涨价预备费)×投资方向调节税率7、建设期贷款利息=Σ(年初累计借款+本年新增借款÷2)×贷款利率8、固定资产总投资=静态投资+涨价预备费+投资方向调节税+建设期贷款利息9、生产性建设项目拟建项目总投资=固定资产总投资+流动资金10、非生产性建设项目总投资=固定资产投资11、建设项目总造价=固定资产投资总额12、项目的流动资金=拟建项目固定资产总投资×固定资产投资流动资金率13、实际利率=(1+名义利率÷年计息次数)年计息次数-1=(1+r÷m)m—114、流动资金=流动资产—流动负债15、流动资产=应收(或预付)账款+现金+存货16、流动负债=应付(或预付)账款17、应收帐款=年销售收入÷年周转次数18、现金=(年工资福利费+年其他费)÷年周转次数19、存货=外购原材料、燃料+在产品+产成品20、外购原材料、燃料=年外购原材料、燃料动力费÷年周转次数21、在产品=(年工资福利费+年其他制造费+年外购原料燃料费+年修理费)÷年周转次数22、产成品=年经营成本÷年周转次数23、销售税金及附加=销售收入×销售税金及附加税率24、利息I=总金额F—本金P25、利率i=单位时间内所得的利息额÷本金P×100%26、F=P(1+i)n27、F=A[(1+i)n-1]÷i28、P(1+i)n= A[(1+i)n—1]÷i29、投资收益率R=年净收益(或年平均收益)÷投资总额×100%30、总投资利润率Ra=(F+Y)÷K×100%F—-—正常年销售利润;Y———正常年贷款利息;K-——总投资(建设投资+流动资金)F=销售收入—经营成本-折旧费-摊销费-税金—利息31、自有资金利润率R e=F÷Q×100%Q———自有资金32、静态投资回收期P t=K÷AK—-—总投资A—-—每年的净收益=(CI—CO)t33、P t=(累计净现金流量出现正数的年份数—1)+上一年累计净现金流量的绝对值÷出现正值年份的净现金流量34、动态投资回收期P t,=(累计净现金流量现值出现正数的年数—1)+上一年累计净现金流量现值的绝对值÷出现正值年份的净现金流量的现值35、利息备付率(已获利息倍数)=税息前利润÷当期应付利息费用36、税息前利润=利润总额+计入总成本费用的利息费用37、当期应付利息=计入总成本费用的全部利息38、偿债备付费=可用于还本付息的资金÷当期应还本付息金额39、净现值率NPVR=NPV÷K p K p—投资现值40、增量投资收益率R(2—1)=(C1—C2)÷(K2—K1)×100%41、增量投资回收期P t(2-1)=(K2-K1)÷(C1-C2)42、增量投资回收期P t(2-1)=(K2/Q2—K1/Q1)÷(C1/Q1-C2/Q2):业务量不同情况下。

工程造价一套完整的预算公式

工程造价一套完整的预算公式

•整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平。

1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算.2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算.(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内.当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度.(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

土建工程预算常用计算简化公式

土建工程预算常用计算简化公式一、概预算常用公式1、每立方米砖砌体主要材料净用量(1)计算标准砖净用量A=2*K/墙厚*(砖长+灰缝)*(砖厚+灰缝)简化公式为A=126.984K/墙厚。

K为以砖长倍数表示的墙厚。

规定灰缝厚度为0.01米(2)计算砂浆净用量。

B=1-每块标准砖体积*A简化公式为B=1-0.0014628A。

每块标准砖体积=长*宽*厚=0.24*0.115*0.053=0.0 014628单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)2、钢材的规格重量计算简化如下:(1)圆钢每延长米重量(kg)=1/4*3.1415*L*D*d*d=1/4*3.1415*1000*0.00000 785*d*d=0.00617*d*d圆钢长L=1000mm=1m...钢材比重D=7.85吨/立方米=0.00000785kg/立方毫米,d 为圆钢直径(2)钢板每平方米规格重量(kg)=a*a*d*D=1000*1000*d*0.00000785式中:a为正方形钢板边长,1000mm,D钢材比重,0.00000785kg/立方毫米,d为钢板厚度(mm)3、钢材(钢板)理论重量计算公式(1)圆钢(kg/m)=0.00617*直径*直径(2)方钢(kg/m)=0.00785*边宽*边宽(3)六角钢(kg/m)=0.0068*对边距*对边距(4)扁钢(kg/m)=0.00785*边宽*厚(5)等边角钢(kg/m)=0.00795*边宽*(2*边宽-边厚)(6)不等边角钢(kg/m)=0.00795*边宽*(长边宽+短边宽-边厚)(7)工字钢a型(kg/m)=0.00785*腹厚*(高+3.34(腿宽-腹厚))工字钢b型(kg/m)=0.00785*腹厚*(高+2.65(腿宽-腹厚))工字钢c型(kg/m)=0.00785*腹厚*(高+2.26(腿宽-腹厚))(8)槽钢a型(kg/m)=0.00785*腹厚*(高+3.26(腿宽-腹厚))槽钢b型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))槽钢c型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))(9)钢管(kg/m)=0.2466*壁厚*(外径-壁厚)(10)钢板(kg/m)=7.85*板厚4、计算圆面积=1/4*3.1415*R*R=0.785*R*RR为圆直径每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径(mm)×0.00617其实记住建设工程常用的钢筋重量也很简单φ6=0.222Kgφ6.5=0.26kgφ8=0.395kg φ10=0.617kgφ12=0.888kgΦ14=1.21kgΦ16=1.58kgΦ18=2.0kgΦ24=2.47k gΦ22=2.98kgΦ25=3.85kgΦ28=4.837kg............Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数Φ6=0.222KgΦ8=0.395KgΦ10=0.617KgΦ12=0.888KgΦ14=1.21KgΦ16=1.58KgΦ18=2KgΦ20=2.47KgΦ22=3KgΦ25=3.86Kg验计算公式-----钢材理论重量计算简式材料名称理论重量W(kg/m)扁钢、钢板、钢带W=0.00785×宽×厚方钢W=0.00785×边长2圆钢、线材、钢丝W=0.00617×直径2钢管W=0.02466×壁厚(外径--壁厚)等边角钢W=0.00785×边厚(2边宽--边厚)不等边角钢W=0.00785×边厚(长边宽+短边宽--边厚)工字钢W=0.00785×腰厚[高+f(腿宽-腰厚)]槽钢W=0.00785×腰厚[高+e(腿宽-腰厚)]备注1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。

工程各项预算公式


(1)有梁板包括主、次梁与板,主梁与板体积之和计算;
(2)无梁板按板和柱帽体积之和计算;
(3)平板按板实体体积计算;
(4)现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙边线以外或梁外边线以外为挑檐天沟;
4、沟槽长度L
(1பைடு நூலகம்外墙按图示中心线长度计算;
(2)内墙按图示基础底面之间净长线长度计算;
(3)内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
5、沟槽基坑深度H
(1)按图示槽、坑底面至室外地坪深度计算。
二、土方工程量计算
2 1-3 挖土方
基坑 m3 V=(垫层长+工作面)×(垫层宽+工作面)×挖土深度+放坡增量
放坡增量=(垫层尺寸+工作面)×边数×挖土深度×系数
3 1-4 挖沟槽 m3 V=(垫层宽+工作面)×挖土深度×沟槽长度+放坡增量
4 1-14 房心回填土 m3 外墙内皮间距的积×(室外设计地坪-垫层厚度)
(1)有放坡地槽计算公式:V=(a+2c+KH)×H×L
(2)支撑挡土板地槽计算公式:V=(a+2c+2×0.1)×H×L
一面放坡一面支挡土板计算公式:V=(a+0.1+2c+0.5KH)H×L
(3)有工作面不放坡地槽计算公式:V=(a+2c)H×L
(4)无工作面不放坡地槽计算公式:V=a×H×L
(1)砖基础断面计算
砖基础多为大放脚形式,大放脚有等高与不等高两种。等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。
基础断面计算如下:(见图10-19)

工程预算公式

一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积—门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二—--—--—-—顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

预算常用公式大全

(一)1、设备运杂费=设备原价×设备运杂费率2、材料费=材料净重×(1+加工损耗系数)×每吨材料综合价3、加工费=设备总重量×设备每吨加工费4、辅助材料费=设备总重量×辅助材料费指标5、专用工具费=(材料费+加工费+辅助材料费)×一定百分比a6、废品损失费=(材料费+加工费+辅助材料费+专用工具费)×一定百分比b7、包装费=(材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费)×百分比c8、利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费)×百分比d9、税金(增值税)=当期销售税额-进项税额当期销售税额=销售额×适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润10、国产单台非标准设备原价=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润+税金11、进口设备抵岸价=CIF+银行财务费+外贸手续费+关税+增值税+消费税+海关监管手续费+车辆购置附加费国际运费=原币货价(FOB)×运费率国际运费=运量×单位运价运输保险费=(FOB+国外运费)×保险费率÷(1-保险费率)银行财务费=人民币货价(FOB)×银行财务费率外贸手续费=(FOB+国际运费+运输保险费)×外贸手续费率(1.5%)关税=到岸价格(CIF)×进口关税税率CIF= FOB+国际运费+运输保险费进口产品增值税额=组成计税价格×增值税税率组成计税价格=关税完税价格+关税+消费税消费税=(CIF+关税)×消费税率÷(1-消费税税率)海关监管手续费=CIF×费率(0.3%)车辆购置附加费=(CIF+关税+消费税+增值税)×进口车辆购置附加费率12、工具、器具及生产家具购置费=设备购置费×定额费率13、直接工程费=人工费+材料费+施工机械使用费14、人工费=∑(工日消耗量×日工资单价)15、材料费=∑(材料消耗量×材料基价)+检验试验费16、施工机械使用费=∑(施工机械台班消耗量×机械台班单价)17、措施费=环境保护费+文明施工费+安全施工费+临时设施费+夜间施工增加费+二次搬运费+大型机械设备进出场及安拆费+模板及支架费+脚手架费+已完工程及设备保护费+施工降水排水费18、间接费=规费+企业管理费19、规费=工程排污费+工程定额测定费+社会保障费+住房公积金+危险作业意外伤害保险20、社会保障费=养老保险费+失业保险费+医疗保险费21、企业管理费=管理人员工资+办公费+差旅交通费+固定资产使用费+工具用具使用费+劳动保险费+工会经费+职工教育经费+财产保险费+财务费+税金+其他22、管理人员工资=基本工资+工资性补贴+职工福利费+劳动保护费23、劳动保险费=易地安家补助费+职工退职金+六个月以下的病假人员工资+丧葬补助费+抚恤费+离休干部经费24、间接费=直接费合计×间接费费率(%)间接费=直接费中的人工费和机械费合计×间接费费率(%)间接费=直接费中的人工费合计×间接费费率(%)25、利润=(直接费+间接费)×相应利润率(%)利润=直接费中的人工费和机械费合计×相应利润率(%)利润=直接费中的人工费合计×相应利润率(%)26、税金=(直接费+间接费+利润)×税率(%)综合税率:市区----3.41%;县城、镇----3.35%;其他----3.22%27、工程建设其他费用=土地使用费+与工程建设有关的其他费用+与未来企业生产经营有关的其他费用28、土地使用费=土地征用及迁移补尝费+土地使用权出让金29、与项目建设有关的其他费用=建设单位管理费+勘察设计费+研究试验费+建设单位临时设施费+工程监理费+工程保险费+引进技术和进口设备其他费用+工程承包费30、与未来企业生产经营有关的其他费用=联合试运转费+生产准备费+办公和生活家具购置费31、工序作业时间=基本工作时间+辅助工作时间32、规范时间=准备与结束工作时间+不可避免的中断时间+休息时间33、施工机械时间定额=1/机械台班产量定额指标(二)1、基本用工=∑(综合取定的工程量×劳动定额)2、超运距=预算定额取定运距-劳动定额已包括的运距3、辅助用工=∑(材料加工数量×相应的加工劳动定额)4、人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数人工幅度差系数=10%~15%5、材料损耗率=损耗量/净用量×100%材料损耗量=材料净用量×损耗率材料损耗量=材料净用量+损耗量=材料净用量×(1+损耗率)6、预算定额机械耗用台班=施工定额机械耗用台班×(1+机械幅度差系数)7、基本工资G1=生产工人平均月工资/年平均每月法定工作日8、年平均每月法定工作日=(全年日历日-法定假日)/129、工资性补贴G2=∑年发放标准/(全年日历日-法定假日)+∑月发放标准/年平均每月法定工作日+每工作日发放标准10、生产工人辅助工资G3=全年无效工作日×(G1+G2)/(全年日历日-法定假日)11、职工福利费G4=(G1+G2+G3)×福利费计提比例(%)12、生产工人劳动保护费G5=生产工人年平均支出劳动保护费/(全年日历日-法定假日)13、运输损耗=(材料原价+运杂费)×相应材料损耗率14、采购及保管费=材料运到工地仓库价格×采购及保管费率15、材料基价={(供应价格+运杂费)×[1+运输损耗率(%)]}×[1+采购及保管费率(%)]16、检验试验费=∑(单位材料量检验试验费×材料消耗量)17、台班折旧费=机械预算价格×(1-残值率)×时间价值系数/耐用总台班18、时间价值系数=1+(折旧年限+1)×年折现率/219、耐用总台班=折旧年限×年工作台班=大修间隔台班×大修周期20、大修周期=寿命期大修理次数+121、台班大修理费=一次大修理费×寿命期内大修理次数/耐用总台班22、台班经修费=台班大修费×台班经常修理费系数K23、台班安拆费及场外运费=一次安拆费及场外运费×年平均安拆次数/年工作台班24、台班人工费=人工消耗量×(1+年制度工作日×年工作台班)×人工单价/年工作台班25、台班燃料动力费=台班燃料动力消耗量×相应单价26、台班养路费及车船使用税=(年养路费+年车船使用税+年保险费+年检费用)/年工作台班27、人工费(材料费、施工机械使用费)价格指数=报告期单价Pn/基期单价P0(三)1、措施费(间接费、工程建设其他费)费率指数=报告期费率Pn/基期单价P02、拉斯贝尔体系Kp=∑(q0p1)/∑(q0p0)其中:Kp——综合指数p1、p0——报告期与基期价格q0——基期数量3、派许体系Kp=∑(q1p1)/∑(q1p0)其中:q1——报告期数量4、设备、工器具价格指数=∑(报告期设备工器具单价×报告期购置数量)/∑(基期设备工器具单价×报告期购置数量)5、建筑安装工程造价指数=报告期建筑安装工程/(报告期人工费/人工费指数+报告期材料费/材料费指数+报告期施工机械使用费/施工机械使用费指数+报告期措施费/措施费指数+利润+税金)6、建筑项目或单项工程指数=报告期建设项目或单项工程造价/(报告期建筑安装工程费/建筑安装工程造价指数+报告期设备工器具费用/设备、工器具价格指数+报告期工程建设其他费/工程建设其他费指数)7、单位生产能力估算法C2=(C1/Q1)×Q2×f其中:C2——拟建项目静态投资额C1——已建类似项目的静态投资额Q1——已建类似项目的生产能力Q2——拟建项目的生产能力f——不同时期、不同地点的定额、单价、费用变更等的综合调整系数8、生产能力指数法C2=C1×(Q2/Q1)x×f其中:x——生产能力指数9、设备系数法:C=E(1+f1P1+f2P2+f3P3+……)+I其中:E——拟建项目设备费I——拟建项目的其他费用f1、f2……——综合调整系数P1、P2……——已建项目中建筑安装费及其他工程费等与设备费的比例主体专业系数法公式同上。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
