监理阶段性工作总结

深圳市消火栓建设及改造项目(宝安区、光明新区)(勘察、测试与评估)监理部阶段性工作总结
尊敬的各位领导、各勘察、监理单位:
我监理部于2015年6月16日进驻光明新区,目前已有20天,现将近段时间的监理工作总结如下:
一、项目工程概况:
我监理部负责公明新区勘察监理工作,排查面积约11万平方米,工期要求7月22日前竣工验收,并交付使用。

该工程设计单位是宿迁都市建筑设计研究院,监理单位是江苏天园项目管理集团有限公司,仓梁小区施工单位是华夏建设集团有限公司,邱夏小区施工单位是江苏时代建设有限公司。

二、强化大局意识,主动服务建设大局:
项目时间紧,任务重、体量大、面积广,是宿城区在广大农村实施的一项前所未有的庞大民生工程,涉及到工程方方局面,既牵扯到仓梁、中扬和屠园三个乡镇14万居民的切身利益,又是对实验区成功与否和组织管理能力高低的一次大考验,这一艰巨的任务给我们监理带来了动力和压力,公司决定派出强有力的监理机构,进驻施工现场,主动迅速的开展监理工作,严格按照镇政府、指挥部的要求,不讲条件、不将客观,不折不扣的执行,夜以继日主动站在第一线,吃住在工地,无节假日和休息日。

三、项目进度情况:
仓梁、邱夏小区截至目前为止:邱夏小区完成正负00以下的18
栋的工程,现在正在对车库进行扎筋、立模、浇筑;仓梁小区十二栋楼正负00以下工程量已全部完成,并全部通过验收,二、三期基槽已开挖十二栋,正在回填砂垫层。

四、项目质量、安全监督方面情况:
我监理部进场除协调业主做了大量的协调工作外,我们监理内部完善各项制度上墙,编制监理规划、监理实施细则,监理旁站方案、见证方案,审批施工单位的有关设计方案及其它专项方案,建立健全质量、安全体系。

在施工现场始终把质量、安全监督纳入监理工作的重点,主要做了如下控制:
1、从材料进场检验开始,严把材料关,不合格的材料要求一律退场;
2、严把工序报验关,不经报验施工的工序擅自施工的,要求一律停工整改,重罚,所施工的工程量不予认可;
3、加强现场质量检查力度,只要是现场对成品检查有质量缺陷的,及时责令整改,按照有关技术标准进行处理;
4、坚持事前、事中、事后控制工程质量,把工程质量问题消灭在萌芽状态;
5、加强现场安全力度,对已经发现安全隐患的及时下发监理整改通知,强制整改,落实到位;
五、施工现场文明管理方面:
该工程是区政府为民办实事工程,是老百姓关注的焦点工程,牵扯到老百姓的切身利益,住上满意房,放心房是他们的愿望,施工单
位的质量是他们关注的焦点,对施工单位科学管理、文明施工是他们的愿望,所以说现场管理更能反映一个整体企业的水平和面貌,反映一个企业科学管理水平,我们监理部严格要求施工单位科学布置施工现场,文明管理施工现场,争创市级文明工地,现在的工地现场基本达到了文明工地标准化的水平。

六、下一阶段监理工作安排:
下一阶段我们监理部仍然以抓质量、安全、进度为监理监督工作重点,加大质量安全监督力度,总结上一阶段中存在的问题,创新监督工程质量安全;继续完善施工和监理的归档资料,协助业主、施工单位采取措施加快施工进度,解决施工中遇到的问题;加强监理内部质量安全意识的培训,规范监理、创新监理、文明监理、科学监理,使我们的监理水平更上新台阶!
江苏天园项目管理集团有限公司
仓集监理部
2012年3月31日。

合集下载

初步验收阶段监理工作总结

初步验收阶段监理工作总结

初步验收阶段监理工作总结
初步验收阶段是工程建设中非常重要的一个阶段,也是监理工作的关键时期。

在这个阶段,监理工作需要做好各项准备工作,确保工程质量和安全。

以下是对初步验收阶段监理工作的总结和反思。

首先,监理工作在初步验收阶段需要加强对工程进度和质量的监督。

监理工程师要及时了解工程进展情况,确保施工单位按照设计图纸和相关规范进行施工,保证工程质量。

同时,监理工程师还需要对工程施工过程中出现的问题及时进行处理和解决,确保工程按时完成。

其次,监理工作在初步验收阶段需要加强对安全生产的监督。

安全生产是工程建设中最重要的环节,监理工程师要密切关注工程施工中的安全风险,及时采取措施,确保施工现场安全。

同时,监理工程师还需要对施工单位的安全管理工作进行检查和指导,提高他们的安全意识和管理水平。

另外,监理工作在初步验收阶段还需要加强与业主和设计单位的沟通和协调。

监理工程师要及时向业主和设计单位反馈工程进展情况和存在的问题,协调解决各方之间的分歧,确保工程顺利进行。

同时,监理工程师还需要与业主和设计单位一起对工程进行验收,确保工程符合设计要求和相关规范。

总的来说,初步验收阶段监理工作是工程建设中至关重要的一个阶段,监理工程师需要加强对工程进度和质量的监督,加强对安全生产的监督,加强与业主和设计单位的沟通和协调,确保工程顺利进行。

希望在今后的工作中,监理工程师们能够不断总结经验,提高监理工作水平,为工程建设贡献自己的力量。

工程监理个人工作总结(10篇)

工程监理个人工作总结(10篇)

工程监理个人工作总结(10篇)【导语】在过去的一段时间里,我们秉持着坚定的信念和高度的责任心,在工作的海洋中奋力航行。

这期间,有欢笑,有泪水,有成功的喜悦,也有挫折的磨砺。

以下是为大家准备的《工程监理个人工作总结》,这篇工作总结,不仅是对过往工作的梳理与回顾,更是为未来的航程点亮灯塔,指引方向。

1.工程监理个人工作总结篇一一年的时间很快过去了,在这一年时间里,我在公司领导、项目部总监和同事们的关心与助下,工作能力与专业技术有了更进一步的提高。

总结自己工作中的成绩和收获,从而找出不足,以利于今后能够更好的完成本职工作。

在过去的一年时间里,我在孔雀城剑桥郡4.2项目部,担任土建监理工程师职务,作为土建监理工程师的我,感到责任重,特别是高层建筑施工,工程量而且施工难度和质量要求都比较高,华夏地产公司要求施工质量较高,并有三方联查,针对该特点,在项目监理部总监的指导下,制定了具有针对性的、切实可行的监理方案。

从基础到主体,每道施工工序严格按照监理规范、图纸设计和国家现行施工质量验收规范实施监理工作,以抓好对建筑材料的质量控制和对施工工艺的质量控制为重点工作,确保建筑物结构安全,对工程所需的原材料审查其材料质保单、复检报告、见证取样、送检,审查其试验结果,确保原材料质量。

在高层主体施工中严格检查钢筋的绑扎质量和钢筋的保护层厚度以及砼的浇筑振捣,对各施工过程中的巡视、检查所发现的问题及时采用口头形式或书面形式通知施工单位项目部,做到发现问题及时向总监汇报,并督促施工单位落实整改及进行再次的复核检查,并要求监理人员做好关键部位的旁站监理,尽自己的努力做好监理控制质量的事前与事中控制,尽职尽职的做好我应该做的工作,坚持了严格按图、按规范、合同实施监理,确保各分项、分部工程的合格验收。

从主体结构的`模板搭设到钢筋安装和砼浇筑,严格检查每道工序施工质量,钢管构件、钢筋型号、钢筋锚固、搭接长度,钢筋原材及半成混凝土等进场后,均认真审核相关资料是否齐全,核对质保资料与材料批号是否一致,同时对有关材料进行见证取样送检,全部符合设计及规范要求。

监理工作总结范文(精选5篇)

监理工作总结范文(精选5篇)

监理工作总结监理工作总结范文(精选5篇)时间过得真快,一段时间的工作已经告一段落了,回顾这段时间的工作,一定有许多的艰难困苦,想必我们需要写好工作总结了。

你还在为写工作总结而苦恼吗?以下是小编帮大家整理的监理工作总结范文(精选5篇),欢迎阅读与收藏。

监理工作总结1时间过的很快,一转眼20XX年又要过去了,在这年终岁末之际,回顾自己一年来的监理工作生活,有苦过,有累过……在过去的一年里,在分公司与项目部领导的指导与带领下,我认真坚持正确的工作指导思想,树立“让业主满意”的的服务宗旨,尽心尽职,兢兢业业,努力完成工作。

1月份至8月份末,在连云港项目部王总的带领下,为连云港东海电信业主做出了优质的服务,在监理工作中,严格要求自己,树立自身强烈的职业责任心,对待工作不马虎,不偷懒,尽自己最大的努力把监理工作做好,遇到不懂或者自己不确定的事情,及时向公司中的经验丰富的老前辈请教,及时正确的处理好每一件事情。

1月份至5月份,连云港东海电信分公司的工程项目为ftth为主,为了配合业主参与“光网江苏”的竞赛计划,为了更好的为业主服务,在公司领导的安排下,顺利的拿到ftth工程项目上岗证。

在ftth的工程建设项目的工作中,严格把握质量关口,定时定量的对已经完成改造的小区进行巡检,巡检过程中发现的施工工艺的问题,及时通知施工单位的相关负责人进行限时整改,同时以书面报告的形式上报业主。

巡检工作的主要内容为:布放主干光缆的布放路由是否与设计相符、新设ftth专用光交的安装质量、光交内光缆的熔接以、光分路器箱内皮线光缆的施工工艺及标志牌的粘贴。

并定时的将ftth工作以周报的形式上报项目部,同时将ftth的工程进度与ftth完成的装机量以日报的形式上报业主。

随后下半年又开展宽带提速的计划,在宽带提速的计划里,其中有40个综合点,260个纯宽带点,并每月上报业主宽带提速的月份工作总价及下月的工作开展计划安排。

对于有电缆拆旧的割接点,严格把握电缆拆旧部分,在施工前,要求施工单位对施工组织方案进行检查,对于施工单位提出存在材料使用变更的割接点,严格的根据施工现场进行查看。

监理工作总结报告内容5篇

监理工作总结报告内容5篇

监理工作总结报告内容5篇第1篇示例:监理工作总结报告一、工作概况自去年10月以来,我担任公司XX项目的监理工作,全面负责该项目的工程质量监理工作。

在此期间,我全面负责了项目的工程验收、开工、施工、竣工等各个阶段的监理工作,并在公司领导的指导下,全面保障了项目的质量和安全。

二、工作内容1. 巡视与检查在项目施工期间,我每天都积极参与工地的巡视与检查工作,对施工现场进行全面了解,并及时发现和处理施工中的问题和隐患。

2. 施工过程管控我密切监督施工队的作业进度,对每个工序进行仔细把控,确保施工按照设计图纸要求进行,并达到质量标准。

对施工现场所用材料进行抽检,并对施工人员的技术操作进行实时监控。

3. 质量问题处理在施工过程中,我积极配合工程部门解决现场遇到的质量问题,尽快完成变更设计和整改工作,确保工程按计划进行。

4. 文档整理我认真整理工程过程中的各类监理记录和资料,建立好档案资料库,并及时报送给公司领导和业主方,保持透明度和及时性。

5. 安全监督我加强了对施工现场的安全监督,并且组织开展了安全知识培训和演练,提高了施工人员的安全意识和技能水平。

三、工作成果1. 在我的严格监管和协助下,项目在规定时间内按计划完成,并且未发生任何事故和质量问题。

2. 戊在施工监理工作中,及时发现和解决了一系列施工过程中的质量隐患,大大提高了工程的质量。

3. 我提供的监理报告和意见,得到了业主方的认可,提高了我在公司和项目方面的工作声誉。

4. 在施工过程中,我积极参与了施工组织与协调会议,与各方保持了良好的合作关系,为项目圆满完成打下了良好的基础。

四、工作不足1. 在工作中,我发现自己在安全监督方面还有所欠缺,需要继续学习提高。

2. 在日常监理工作中,有时因为时间紧迫,未能全面监督每个细节,这是我需要改进的地方。

五、下阶段工作计划1. 加强安全监督,提高安全管理水平,及时发现并处理施工安全隐患。

2. 继续加强施工现场的质量监理工作,确保工程质量达标。

监理工作经验总结参考范文(6篇)

监理工作经验总结参考范文(6篇)

监理工作经验总结参考范文在繁忙的工作中送走了盛满收获的____,即将迎来充满希望的____。

在这年初收尾之时,回忆过去,展望未来,在过去一年的工作、学习中撑握了一些管理办法和经验,对过去一年来的工作做一小结:一、工程概况及我所承担的监理工作:工程总建筑面积为40000㎡,结构类型为框架,外墙装饰为:石材、玻璃幕墙,内墙普通抹灰,计划工期为____月____日至____月____日。

我前期主要承担土建监理工作,后期装修等监理工作。

二、质量方面的管理工作:为了能够达到此质量目标做了以下工作:1、对分包资质和施工方案的审查工作:分包单位进场之前,根据招标文件要审查其资质、业绩材料是否真实有效,是否具有承担分包工程的施工资质和施工能力,为总监理工程师审批提供基础资料,另外对分包单位的施工方案进行严格审查,审查其是否对工程具备指导意义,及是否具备针对性,审查合格后并以此检查施工工艺及质量。

我主要对承担断桥铝合金窗工程施工的分包单位资质及施工方案进行了认真的审查,在所上报的方案中发了一些不符合要求等问题,并且口头通知其及时修改重报,直至符合要求为止。

2、进场材料质量验收工作:首先了解招标文件和设计、规范对某种材料的要求,材料进场后由分包单位或材料供应商自检合格报总承包单位检查验收合格报监理验收,监理主要对材料规格、品种等外观进行检查,同时检查材料的检验报告、材质证明等资料,要求复试的材料还要检查其复试报告是否符合规范要求,另外加强了现场巡视,对关键结构所使用的材料质量有怀疑时应进行现场取样复试。

在复试期间停止此工序的施工,待检验报告出来并且合格时方可复工。

3、以监理规范及监理规划、细则等为指导。

加强了现场巡视,发现问题及时以口头或发联系单的形式告之施工单位进行整改,直到合格,这样大大提高了工序的一次验收合格率,钢筋、模板工程的验收是不定时的,时常是深更半夜,做到了____小时全天候随叫随到,并且对关键工序(砼浇筑、梁与柱节点钢筋绑扎、防水、回填土)进行了旁站。

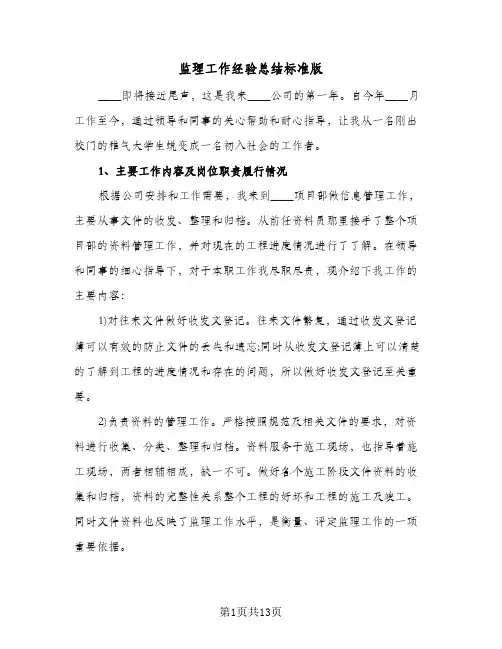

监理工作经验总结标准版(3篇)

监理工作经验总结标准版(3篇)

监理工作经验总结标准版____即将接近尾声,这是我来____公司的第一年。

自今年____月工作至今,通过领导和同事的关心帮助和耐心指导,让我从一名刚出校门的稚气大学生蜕变成一名初入社会的工作者。

1、主要工作内容及岗位职责履行情况根据公司安排和工作需要,我来到____项目部做信息管理工作,主要从事文件的收发、整理和归档。

从前任资料员那里接手了整个项目部的资料管理工作,并对现在的工程进度情况进行了了解。

在领导和同事的细心指导下,对于本职工作我尽职尽责,现介绍下我工作的主要内容:1)对往来文件做好收发文登记。

往来文件繁复,通过收发文登记簿可以有效的防止文件的丢失和遗忘;同时从收发文登记簿上可以清楚的了解到工程的进度情况和存在的问题,所以做好收发文登记至关重要。

2)负责资料的管理工作。

严格按照规范及相关文件的要求,对资料进行收集、分类、整理和归档。

资料服务于施工现场,也指导着施工现场,两者相辅相成,缺一不可。

做好各个施工阶段文件资料的收集和归档,资料的完整性关系整个工程的好坏和工程的施工及竣工。

同时文件资料也反映了监理工作水平,是衡量、评定监理工作的一项重要依据。

3)协助编制监理月报、做好工作考勤表。

监理月报是监理部在一个月内对工程进展和监理工作的总结;考勤表是监理部在一个月中工作人数天数的记录。

两者都是各有关部门检查、评定监理部工作的重要依据,因此做好这项工作很重要。

4)协助完成月度工作报告表。

月度工作报告表对工程业务产值进行统计,做好电子存档,是公司重要的内部文件。

协同监理月报,按照公司要求打印纸质文件,经总监理工程师或总监理工程师代表审核签字后,在规定时间内发给公司相关部门。

5)记录好监理日志和填写好日工作记录。

真实、及时的反映工作内容和情况。

也是公司对个人工作考核的重要依据。

将日工作记录打印成纸质文件,经总监理工程师或总监理工程师代表审核签字后,在规定时间内发给公司相关部门。

2、工作的体会和感受通过这将近____个月的工作学习,让我对监理工作有了系统全面的认识,也明确了监理工作流程、工作内容和工作原则。

监理工作总结报告5篇

监理工作总结报告5篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、工作计划、心得体会、讲话致辞、条据文书、合同协议、策划方案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work reports, work plans, insights, speeches, written documents, contract agreements, planning plans, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!监理工作总结报告5篇工作中出现失误的概率是很大的,必须将问题汇总做好总结报告,做好总结报告,才能更好的推动工作前进,下面是本店铺为您分享的2024年度监理工作总结报告5篇,感谢您的参阅。

监理的工作总结(通用12篇)

监理的工作总结(通用12篇)监理的工作总结一、什么是工作总结工作总结,以年终总结、半年总结和季度总结最为常见和多用。

就其内容而言,工作总结就是把一个时间段的工作进行一次全面系统的总检查、总评价、总分析、总研究,并分析成绩的不足,从而得出引以为戒的经验。

总结是应用写作的一种,是对已经做过的工作进行理性的思考。

总结与计划是相辅相成的,要以工作计划为依据,订计划总是在总结经验的基础上进行的。

其间有一条规律:计划——实践——总结——再计划——再实践——再总结。

二、监理的工作总结(通用12篇)时间不知不觉,我们后知后觉,辛苦的工作已经告一段落了,回想起这段时间的工作,一定取得了很多的成绩,让我们对过去的工作做个梳理,再写一份工作总结。

那么写工作总结真的很难吗?以下是小编为大家收集的监理的工作总结(通用12篇),仅供参考,大家一起来看看吧。

监理的工作总结120xx年XX区农机安全监理站在市农机监理所的帮助指导下,在区农林局党委、行政的领导下,全体干部职工以“安全第一、预防为主、综合治理”为方针,紧紧围绕“安全发展、预防为主”的主题,以十八大精神为指导,认真践行党的群众路线,广泛深入开展农机安全宣传教育培训,安全生产检查,“打非治违”、隐患排查治理等专项行动,增强广大农机驾驶操作人员的安全意识、自觉遵守安全生产法律法规,确保我区农机安全生产形势稳定,现将20xx年农机安全生产工作总结如下:一、目标任务完成情况截止10月31日,共办理拖拉机年度检验590台,变更、转籍过户32台、补换牌证65台、注册登记14台,拖拉机驾驶员驾驶证期满换证179人,参检拖拉机交强险投保率100%,清理脱检两年以上拖拉机68台,目前我区拖拉机在册数667台,拖拉机检验率90.3%、挂牌率95 %、驾驶人持证率95%,已达市级目标任务责任书要求,预计12月底拖拉机检验数可达605台;对拖拉机、微耕机及其驾驶操作人员进行摸底排查,共建立453台拖拉机690台微耕机及驾驶操作人员监督管理台账;举办农机安全生产集中教育培训班9期,培训人数463人,完成计划数350人的132%;组织车辆75车次,农机安全监管人员329人次,开展农机安全宣传检查105次,制作农机安全宣传展板(宣传栏)17个,通过三农通短信发送宣传短信31条,发放宣传资料4810份,受益群众15580余人,检查农业机械163台,纠正违法行为9起,排查农机事故隐患9项,已整改9项;完成50名新训拖拉机驾驶员培训资格审查、理论及实际操作培训考试工作,参考学员50人,合格50人,全部获领中华人民共和国拖拉机驾驶证。

工程监理工作总结报告(10篇)

工程监理工作总结报告(10篇)工程监理工作总结报告篇1一、概况xx区xx区xx路位于xx路路长为xx米,宽x为xx米,工程结构形式为路基稳定层,砼路面及附属工程。

占地面积为㎡,工程造价为万元,合同工期为2x年x月30日——200x 年x月30日。

本工程路面砼强度等级为C30。

二、理组织机构、监理人员和投入的监理设施监理机构及人员配备情况根据委托监理合同约定的服务内容、服务期限、工程类别、工程规模、技术复杂程度、工程特点等因素,确定以盛为总监理工程师的工程监理机构。

还明确了监理机构的工作目标、监理人员的职责分工和考核标准、工作流程。

根据监理合同并随着工程的进展,配备了满足工程需要的监理人员,配备了计算机、打印机、回弹仪、水准仪、经纬仪、质检仪器、坍落度筒、钢卷尺等监理设施,满足了办公和质检的需要。

三、监理合同履行情况(一)目标控制情况1.工程质量目标控制情况1、首先根据本工程的特点,编制了监理规划、专业监理细则和旁站监理方案,以此来指导规范监理工作的实施。

2、开工前组织现场监理人员,熟悉工程施工图及相关验收规范,参加图纸会审,认真听取设计人员技术交底,做好图纸会审纪要。

3、审查总分包单位的质量管理体系、质量保证体系、技术管理体系、现场质量管理制度和管理人员的岗位资格证书,符合才同意开工;对特种作业人员有上岗证符合要求才允许上岗。

4、审查施工单位进场的施工机械,对经纬仪和水准仪检查计量合格证书,对大型机械检查合格证且安装合格后才同意使用;5、复测施工单位引测到现场的坐标控制点和高程水准点,符合要求才同意使用;6.审查承包商提交的施工组织设计和安全施工方案,监督承包商按照批准的施工方案进行作业。

7、审查施工单位进场的材料是否符合设计要求,对按规定复试的材料进行见证取样,复试合格后才同意使用。

8.加强施工过程中的检查和抽查频率,发现问题尽快通知施工单位整改。

9、加强钢筋绑扎安装的检查,对规格、品种、数量、间距等全部检查,逐一检查是否符合设计和规范要求。

监理工作总结范文(精选3篇)

监理工作总结范文(精选3篇)【第1篇】项目监理工作总结范文我项目监理部自20xx年4月承接xxxxx办公楼工程项目,监理部工作在建设单位的大力支持下、在施工单位的积极配合下顺利开展,就本年度的监理工作情况作出书面总结如下:一、监理合同履行情况本监理部现场工作认真负责,认真按照有关工程建设的法律法规、监理规范、监理委托合同及公司的要求开展监理业务工作,能够处理好与项目业主的关系以及承包商的关系,能够做好“三控、四管、一协调”工作。

为了更好地履行监理合同目标值,根据工程特点设置了项目监理组织机构:配置总监理工程师1人、土建工程师4人、机电专业高级工程师1人、给排水暖通专业高级工程师1人、安全工程师1人、资料员1人、工程造价工程师1人,于20xx年3月24日进场,对本工程开展监理工作。

项目监理部严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理并完成本年度监理任务。

编制了详细的工程监理规划及监理实施细则,建立了完善的监理规章制度,如岗位职责、内部监督管理制度、监理人员工作守则、监理程序等,使监理人员的岗位职责明确,工作积极,以高度的责任感和过硬的专业技能投入到监理工作中去,力争为建设单位提供高素质的服务。

二、本年度监理工作评价与分析:本年度监理工作顺利开展,没有产生重大安全事故及质量事故,投资控制符合合同要求,进度控制在合同及计划范围内并完成预定目标,资料齐全,与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作关系使工程得以顺利进展。

(一)工程质量状况评价与控制本年度没有出现工程质量事故,各分项工程质量能够达到合格标准,符合合同目标要求。

为确保工程质量,总监理工程师确立了以预控为主、跟踪监控、监帮结合、强化验收的方法对工程质量进行控制,主要体现为:1.严把预控关熟悉图纸、承包合同、技术规范、验收标准等,严格审核施工组织设计与方案,特别是质量保证体系、安全保障措施及人、材、机的配置是否满足工程施工的需求,并在施工过程中督促实施,如深基坑、模板支架体系高度超过8米属于危险性较大的分项,施工前就组织了专家论证,认真按照论证后的施工方案施工,并实施全过程监督,在符合要求后才允许进入下一工序的施工,确保了施工安全及工程质量。
