监理公司会议纪要范文3篇
监理公司会议纪要范文3篇
监理公司会议纪要范文1
时间:xx年1月21日上午10:00
地点:x项目部会议室
会议主题:检查上周例会问题落实情况及下周工作安排会议主持:王x
会议内容:
施工单位:
一标段:9#、10#楼计划明天浇筑混凝土;1#、8#楼计划3天后浇筑混凝土;计划所有楼号下周全部封顶,并完成六层以下所有线盒、给排水水管安装。
二标段: 17#楼计划3天内封顶,楼层清理工作同步进行;并完成六层以下所线盒、给排水水管安装。
三标段:24#楼计划26号完成主体封顶任务;并完成七层以下所有线盒、给排水水管安装。
监理单位:
1、春节在即,项目部应在确保安全、质量的前提下合理安排施工进度,安全问题,时刻不容忽视。
2、限项目部3天内把现场的安全工作做好,所有楼号外架要逐个进行排查,尤其是9#、16#楼要特别注意外架搭设。
3、楼层及场区应清理到位,该清理的应归纳成堆,施工用电该拆除的必须拆除,楼梯口需要封堵的及时封堵,避免闲杂人员进入楼内。
4、施工现场用电严禁私拉乱扯,同时也要防止煤气中毒,现场尽量不要使用煤块;3天后王科长把整改情况以书面形式上报监理单位。
5、项目部安排好放假时间及春节期间值班人员,并上报值班人员名单和联系方式;项目部制定保卫措施,做好防火防盗。
6、回首xx年,项目部要认真总结成绩,找出差距,以便推进下步施工。
7、临近春节,质量仍不能忽视,7#楼昨天钢筋绑扎错误严重,现已经返工,各楼号负责人和技术员要重视起来,严格控制好质量,避免再出现类似现象。
8、安装好的水管要做好成品保护;自来水公司要和施工单位搞好配合。
9、展望xx年,项目部要有信心尽快完成所承担的全部工程,树正岩公司形象。
10、根据下余工程量安排好各班组人员,选择队伍是关键,应安排技术过硬的技术人员和施工队伍。
11、最后监理公司祝正岩公司全体施工人员春节愉快!
施工单位孙总:
1、钢筋绑扎和模板支设不符合规范要求的要认真整改。
2、各队长要认真做好工人工资发放工作,过完春节及时安排人员到场,做好开工前的准备工作。
3、根据合同要求总工期截止日期是3月15日,明年的任务仍然相当艰巨,要加快进度;卫生间抹灰应及时,各道工序要密切配合。
监理公司会议纪要范文2
时间:xx年12月17日上午10:00
地点:x工地项目部办公室
会议主题:检查上周例会问题落实情况及下周工作安排会议主持:王x
会议内容:
施工单位:
一标段:结合上周计划各楼号都未完成。
主要原因是1#、2#、8#楼的塔吊未升至施工面层以上一定高度;9#楼的施工人员上班不及时。
需要强调的是在监理方验筋时现场没有水电工值班;预制板安装时水电工不在场导致预制板将线管压破,水电工的工作没有做到位。
二标段:上周计划滞后三天。
主要在于自然因素的影响。
16#、18#楼除去自然因素考虑能够赶上计划,17#楼一方面是进度慢,另一方面是木工人员没有确定。
总体上说施工人员缺乏,技术管理有待提高。
三标段:23#、24#、25#楼因天气原因停滞三天。
如果天气正常赶工计划能够完成。
监理单位:
一、安全方面
1:在任何情况下,项目部必须把安全工作放在第一位,安全科长加大检查力度,发现有安全隐患现象应立即制止,必要时采取罚款措施。
2:质检站安全整改通知回复单没有附带照片,监理方将不予签字认可。
3:施工现场消防安全工作不到位,现场只有北区水罐旁设有一消防设施并且设施简单不符合消防要求。
4:外架没有升至工作面一定高度,部分楼号仍旧未搭设安全通道。
5:施工现场用电不按照规范进行,线路布置凌乱,存在安全隐患。
6:下午三点监理方和项目部有关人员将对所有楼号进行安全大检查,主要针对外架搭设、施工电梯、现场用电、安全通道等方面进行严格检查。
二、质量方面
1:1#、16#楼下周在进行一层加气块砌筑之前,必须先做锚拉筋的拉拔实验,实验合格后方可进行砌筑。
2:施工单位与实验室结合在粉刷之前确定实验室对混凝土的回弹位置。
3:16#楼的楼梯休息平台在浇筑混凝土时技术人员及施工人员不负责任模板支撑破坏,至使大量混凝土落入下层休息平台处。
4:16#楼四层顶、17#楼三层顶预制板缝未加筋,其中有些板缝中的混凝土已经达到终凝状态还未进行加筋,项目
部应立即组织人员进行整改。
5:16#楼四层西、中两单元和17#楼三层东单元未进行报验就私自进行混凝土浇筑,此种现象严重违反施工程序,监理部将按照有关规定对你单位进行处罚。
6:冬季即将来临,施工过程中要注意保温防护,特别是内粉所需的水泥砂浆要用温水搅拌。
粉刷后也要注意墙面的保温避免墙面发生裂缝等问题。
7:技术员要严格按照抹灰配合比进行,当日抹灰必须当日用完,不得隔日再使用。
三、进度方面
1:周计划重复落空,能在12月31日内封顶的只有18#楼有希望。
对此项目部应采取有效措施,合理安排施工进度。
2:北区六栋楼没有一栋能够按照施工计划完成的,严重影响整体施工进度。
3:冬季施工项目部要注意安抚施工人员,及时了解工人所需,解决工人遇到的困难。
使工人全心投入施工中,不影响施工进度。
监理公司会议纪要范文3
时间:
地点:
会议主题:检查上周例会问题落实情况及下周工作安排会议主持:
会议内容:
施工单位:
一标段:上周报的周进度计划没有按时完成,主要原因是人员不足,加班情况没有落实到位;7#、8#楼木工、钢筋工不足,塔吊出现问题造成施工不能正常进行。
进度滞后的最主要原因是班组的技术水平有限,针对出现的问题我们会采取措施加快进度。
二标段:计划下周18#楼三层砌体完成,安装同步;17#楼二层砌体完成,安装同步;16#楼二层砌体完成,管线安装同步。
三标段:23#楼上周计划没有按时完成,下周争取完成进度计划。
计划24#楼下周五三层框架完成,25#楼下周四下午三层框架完成。
监理单位:
1、安全文明方面,安全通道要及时落实,木工区消防器材要具备,钢筋加工区、木工区不能再露天作业,现场路
面要及时清扫。
2、下周支设外构造柱模板时必须要有安全带,三层砌体时外架不搭设,不得砌筑墙体。
3、质量方面出现的问题主要是管理脱节,技术人员责任心不强,自检不严格。
箍筋加密及锚固长度不符合要求,墙体砌筑不整齐,以后尽量避免晚上砌筑墙体,望施工方调整好时间,保证质量。
4、针对8#楼c区出现的钢筋位移的问题,设计单位勘察后要求项目部聘请加固公司对钢筋墙板进行加固处理,希望项目部及时联系加固公司,制定具体的加固方案,整改后设计院将进行再次验收。
所选的加固公司的资质要提前上报。
5、沉降观察可以施工的本周必须完成,每栋楼号必须弹控制线。
6、严格控制现场搅拌混凝土及砌体砂浆的配合比;原材进场也要严格控制,要有出厂合格证。
7、进度方面,塔吊出现问题要及时维修,并做好塔吊检测工作,下周二上报所有塔吊检测报告;上周北区上报的计划全部滞后,北区要制定赶工期方案及措施,四天内连同
塔吊检测报告一起上交。
8、上周工地工人打架事件要引起重视,如再有类似现象发生,罚款5000元。
9、拆除混凝土墙面不得私自隐蔽,如发现一次将采取罚款措施。
施工单位:
总工:质量和进度一直上不去,尤其是北区,各标段技术负责人和队长要重视起来,找出原因,各工种之间要配合好、协调好,争取赶上进度。
北区周日所有框架结构都要达到浇筑程度,南区达到二层封顶。
建筑监理例会会议纪要范文3篇
建筑监理例会会议纪要范文3篇1. 会议纪要:2019年1月例会会议地点:公司会议室会议时间:2019年1月10日上午9点主持人:李经理会议议题1. 项目进展情况汇报2. 质量监督与整改措施3. 安全事故处理及预防措施4. 经验总结与分享会议内容1. 项目经理汇报了各项目的进展情况,其中项目A已按计划完成,项目B存在一些施工延迟的问题,项目C存在材料供应不及时的情况。
相关部门已采取措施解决问题。
2. 质量监督部门介绍了最近发现的质量问题,并提出了整改措施。
各项目经理表示将积极配合并加强质量控制。
3. 安全管理部门分享了最近发生的安全事故,并分析了事故原因。
大家一起讨论了预防措施,并委托相关部门落实。
4. 会议最后进行了经验总结和分享环节,各项目经理就项目管理中的难点和解决方法进行了交流,提出了一些建议。
下一步行动1. 项目经理们要继续加强对项目进展的监控,确保按计划进行。
2. 各部门要严格执行质量监督与整改措施,做好质量控制工作。
3. 安全管理部门要加强事故预防工作,提高员工安全意识。
4. 下次例会将继续对新项目进行评估和讨论。
2. 会议纪要:2019年4月例会会议地点:公司会议室会议时间:2019年4月15日上午10点主持人:张总监会议议题1. 项目汇报及问题解决2. 资源调配与进度计划3. 项目风险评估与管理4. 物料采购与供应情况会议内容1. 项目经理们对各项目进行了进展情况的汇报,并提出了遇到的问题。
大家共同讨论并寻找解决方案,确保项目按时完成。
2. 各部门负责人报告了资源调配情况和进度计划,并与项目经理们就资源分配进行了沟通。
为了提高效率,决定对人员和设备进行合理调配。
3. 风险管理团队进行了项目风险评估,并提出相应的风险管理策略。
项目经理们要认真执行并及时报告风险情况。
4. 采购部门汇报了最近物料采购的情况,并提出了供应问题。
大家共同商讨并制定了补救措施,确保项目需求得到满足。
下一步行动1. 项目经理们要认真解决各项目遇到的问题,确保项目进展顺利。
工程监理例会会议纪要(5篇)
工程监理例会会议纪要(5篇)工程监理例会会议纪要1一、监理依据:相关法律法规和规定性文件。
工程建设监理标准。
设计图纸。
施工承包合同、监理委托合同。
相关的标准或标准。
二、监理单位职责:监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调,文明施工和平安生产管理。
三、主要工作内容:1、审核施工单位的各项资质证明文件。
2、审核施工单位的施工组织设计或施工方案。
深化各项施工方案。
3、原材料、成品、半成品机构配件的检查验收、见证工作。
4、隐蔽工程的检查验收及工序质量验收。
5、分局部项工程的检查验收。
6、技术资料的检查签认,协助参见单位的备案工作。
7、文明施工及平安生产管理。
8、工程量审核及工程款支付的签认。
9、在建设单位的组织下,合同勘察、设计、施工单位进行单位工程的竣工验收。
10、监督检查施工单位保修方案的执行。
四、主要工作手段:1、工程例会、监理例会制度、建立沟通机制。
2、通过现场巡视、平行检查、旁站等监理手段加强质量、进度控制。
3、监理检查各种方案的执行情况。
4、监理通知单。
5、暂停工指令:工程中出现以下情况之一,监理单位有权下发停工指令。
(1) 工程中使用未经检查和验收不合格的材料。
(2) 隐蔽工程未经验收或验收不合格而擅自隐蔽者。
(3) 工程中出现质量缺陷未经整改或整改不合格而进入下一道工序者。
(4) 施工中出现质量下降趋势且未采取有效措施者。
(5) 施工进度严重滞后且未采取有效措施者。
五、监理单位的工作程序和要求:(一)、开工前的准备工作1、收集有关资料施工单位的有关质料:施工企业资质证书、营业执照、注册号国家企业等级证、信用等级证书企业法人证书质量体系认证证书施工单位提供的试验室资质证书工程工程管理人员资质证书(工程经理、施工员、技术员、质检员、取样员、平安员。
特殊工种操作人员证书、电工、电焊工等)施工组织设计(施工方案)包括施工机械名称、规格、型号性能及技术质量监督局年间证书。
2、针对工程施工的准备工作施工组织设计(方案)报审:施工组织设计(方案)时,填写施工组织设计报审表,监理单位审核后签认确认,做为施工的主要依据,不得擅自更改。
工程监理会议纪要范文(精选3篇)

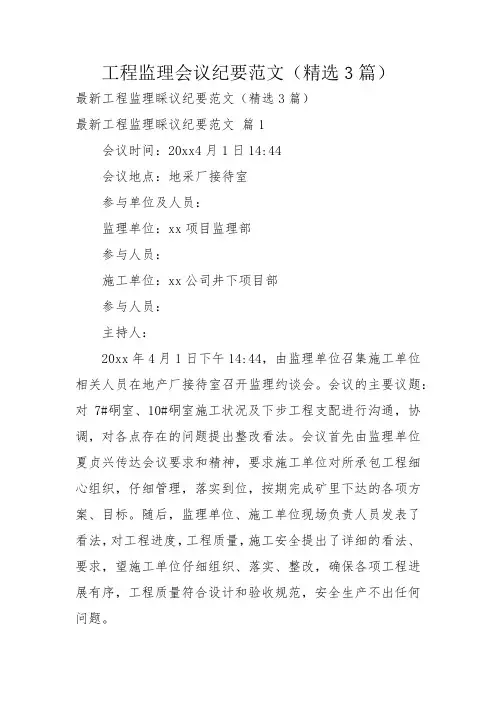

工程监理会议纪要范文(精选3篇)最新工程监理睬议纪要范文(精选3篇)最新工程监理睬议纪要范文篇1会议时间:20xx4月1日14:44会议地点:地采厂接待室参与单位及人员:监理单位:xx项目监理部参与人员:施工单位:xx公司井下项目部参与人员:主持人:20xx年4月1日下午14:44,由监理单位召集施工单位相关人员在地产厂接待室召开监理约谈会。
会议的主要议题:对7#硐室、10#硐室施工状况及下步工程支配进行沟通,协调,对各点存在的问题提出整改看法。
会议首先由监理单位夏贞兴传达会议要求和精神,要求施工单位对所承包工程细心组织,仔细管理,落实到位,按期完成矿里下达的各项方案、目标。
随后,监理单位、施工单位现场负责人员发表了看法,对工程进度,工程质量,施工安全提出了详细的看法、要求,望施工单位仔细组织、落实、整改,确保各项工程进展有序,工程质量符合设计和验收规范,安全生产不出任何问题。
会议纪要如下:一、7#硐室、10#硐室存在的问题:1、7#硐室、10#硐室资料不够齐全(施工方案未报监理处)2、7#硐室照明措施不够完善,脚手架间距过大,安全通道未设置。
3、7#硐室施工组织不够完善,造成如今费时费劲,严峻影响施工进度。
4、7#硐室电缆悬挂不够规范,需整改。
5、10#硐室脚手架间距过大,操作平台危急性较大,电缆悬挂过低,要按规范悬挂电缆。
6、10#硐室锚杆锚网的托板厚度不够,材料需进行整改7、10#硐室锚杆锚网施工质量有所改善,但还是有部分区域仍存在质量问题,锚杆锚网不应分两批工人施工,应由同一批工人完成。
8、10#措施井坡度过大,存在安全隐患。
9、要对7#硐室、10#硐室进行放线放样,查看断面是否超挖欠挖。
10、要对工人进行技术交底,提高安全意识,保证施工质量、施工安全最新工程监理睬议纪要范文篇2时间:20xx年6月22日会议地点:XX项目部会议室参与人员:在项目经理宋芊组织下,安庆一水厂异地扩建工程项目部各职能部门负责人和施工队负责人,于20xx年6月22日对施工用电方案(报审稿)进行了争论与评审,论证本方案的经济与合理性,与会人员经过争论,纪要如下:现场设置的临时用电主干线路由业主供应一台1000KVa 变压器接入,现场采纳380V低压供电,设配电总柜,内有计量设备,采纳TN-S系统供电,现场采纳三级配电二级爱护。
监理会议纪要格式范文
监理会议纪要格式范文监理会议纪要格式范文-会议纪要(通用3篇)监理会议纪要格式范文-会议纪要篇1时间:20__年12月1日地点:甲方会议室主持人:参加单位及人员:建设单位:监理单位:施工单位:会议内容:一、本周安全隐患大排查查出的具体问题:现场:1.车库临边围挡无明显醒目标示。
2.车库内施工人员有个别人未佩戴安全帽。
二、上周安全检查问题落实情况:1、上周项目部针对各楼号上料口处安全门使用后的关闭问题对责任班组进行了处罚,并制定了相应规章制度切实落实到没个班组。
2、项目部针对施工现场情况,对施工现场消防器材进行统一排查,将不能使用的灭火器进行更换,并加强施工人员消防安全意识。
3、项目部针对钢筋加工场地机械设备,用电情况进行排查,按要求接零接地,采取‘一机一闸一保护’,并责令施工人员保持闸箱内干净整洁。
三、监理单位对施工现场安全工作提出的具体要求:1.车库主体施工已经开始进行,要求项目部在基槽周边围挡醒目位置上悬挂安全标示。
2.车库施工人员已经进场,要求项目部对新进场的施工人员进行安全三级教育,增加施工人员的安全意识。
3.冬季天气干燥,施工现场不得使用明火,电气焊、切割作业必须办理动火证,并严格遵守操作规范和注意清理现场可燃物品,在焊接前场地应提前清理干净,不得有冰雪,还要派专人进行防火监护,预防火灾发生,保证施工的安全进行。
4.项目部要经常性的对施工现场消防器材进行排查,不能使用的要及时更换。
5.加强施工人员、电梯司机的安全意识,发现问题及时处理,决不允许带病工作,并对司机进行周期性的安全常识培训。
6.上周下雪,天气突然转凉,要求项目部针对现阶段施工人员宿舍用电情况进行排查,宿舍区也应做好防火措施,宿舍内严禁私拉乱接电线、禁止使用电热毯、电炉子等取暖设施,防止发生火灾。
管理人员应不定期检查工人宿舍,并制定相应的安全措施。
7.遇到雨雪等恶劣天气时,项目部要及时安排人员清扫积雪,清除现场积水。
8.现阶段进入冬季施工,加强劳动保护,施工人员佩戴手套、穿胶底鞋,增加防滑措施。
监理会议纪要范文

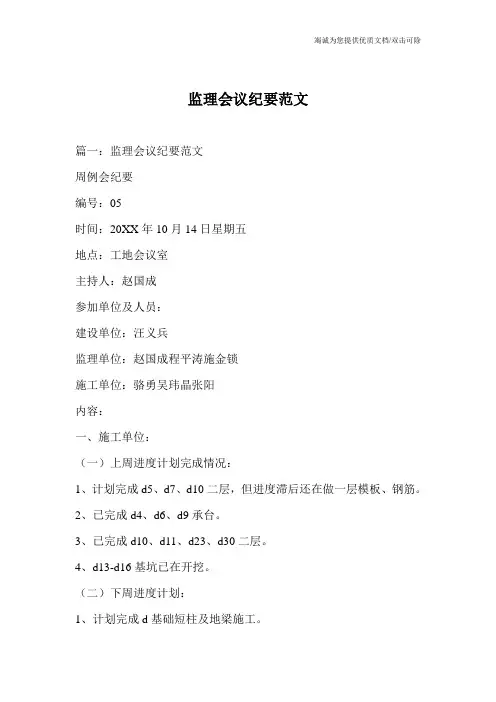

监理会议纪要范文篇一:监理会议纪要范文周例会纪要编号:05时间:20XX年10月14日星期五地点:工地会议室主持人:赵国成参加单位及人员:建设单位:汪义兵监理单位:赵国成程平涛施金锁施工单位:骆勇吴玮晶张阳内容:一、施工单位:(一)上周进度计划完成情况:1、计划完成d5、d7、d10二层,但进度滞后还在做一层模板、钢筋。
2、已完成d4、d6、d9承台。
3、已完成d10、d11、d23、d30二层。
4、d13-d16基坑已在开挖。
(二)下周进度计划:1、计划完成d基础短柱及地梁施工。
2、计划完成d5-1.63米至0.57米层梁、板、柱施工。
3、计划完成d9地梁施工,d7二层结构梁、板、柱施工。
4、计划完成d9土方回填、地梁施工。
5、计划完成d113.57米-6.57米梁、板、柱施工。
6、计划完成d10一层结构施工、二层柱钢筋绑扎、模板安装完成。
7、计划完成d23二层结构施工、d30二层结构施工完成80%。
8、计划完成d13垫层施工、独立基础施工,d14垫层施工。
(三)工程进度分析:1.工程进度总体评价:工程进度总体较慢,需采取相应措施加快进度。
2、采取的进度控制方法和措施:(1)要求施工单位采取组织、管理、经济、技术等措施,保证工程进度。
3.进度滞后原因分析:(1)施工生产组织管理不到位,要求加强管理;(2)主要是劳动力不足,逐步组织工人进场。
(四)工程质量情况:施工中存在以下问题:1、施工单位对工程质量自检不到位。
2、d30一层板面混凝土浇筑之后未进行搓收、整平问题。
3、d23进户门柱移位的问题。
4、d7一层板模板,因下雨变形问题。
(五)安全文明施工情况本周安全文明施工,未发生安全事故。
施工用电、佩戴安全帽情况较好,d4东面边坡安全隐患在基础施工之前已消除。
二、建设单位:1、要求施工单位对质量、进度问题找出原因,加强管理。
2、要求施工单位对质量问题事前控制,发现问题马上处理,以免造成不必要的质量问题而影响施工进度。
监理会议纪要范文
监理会议纪要范文第一篇:监理会议纪要会议主题:XXX工程第一阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第一阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
总包方代表表示将认真落实安全措施,并确保施工安全。
4. 进度计划分析:监理工程师对工程进度进行了分析,并提出了一些加快进度的措施。
总包方代表表示将协调相关单位,尽快解决施工进度滞后的问题。
5. 其他问题:会议对一些其他问题进行了讨论,并对下一步工作进行了安排。
会议总结:会议达成了一致意见,有利于推进工程进展和保证工程质量和安全。
监理工程师将继续跟踪和督促施工现场的整改和安全措施,确保工程进度和质量的达到预期目标。
会议结束:XX时XX分。
第二篇:监理会议纪要会议主题:XXX工程第二阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第二阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
监理例会纪要范文(精选18篇)
监理例会纪要范文(精选18篇)监理例会纪要范文篇1时间:.......地点:......会议主题:........会议主持:.......会议内容:.......监理单位:......施工单位:......一标段:上周计划未完成,各楼号均滞后一到两天。
找出原因下周抓紧施工,周六按计划完成。
楼下周x完成混凝土浇筑,楼下周x完成三层混凝土浇筑。
楼在下周x完成混凝土浇筑。
楼争取在下周x完成混凝土浇筑。
二标段:上周计划完成不太理想,楼与进度计划滞后一天,楼与计划要完成的三层板安装滞后两天,楼进展速度基本上与计划吻合。
分析原因与施工人员的施工有关,另外外架未进行搭设影响施工人员的进场施工。
下周楼达到六层圈梁模板安装,楼到本周末达到上板条件,楼四层板安装完毕。
三标段:上周计划未完成,,楼滞后x天。
分析原因与设备出现故障有关。
下周楼在周三晚到周四早上完成混凝土浇筑,楼在下周二完成四层顶板安装,楼在下周四完成五层主体砌砖,底层抹灰在下周x 完成。
一、安全方面1:项目部对安全工作管理不严格,外架搭设工作表现尤为明显。
有几个楼号自下而上无架板,无安全平网;龙门架无安全通道,无安全门,存在严重的安全隐患。
2 :由于项目部对安全工作不重视,导致在外侧工作的施工人员不系安全带。
3:部分施工人员在楼层内燃材烤火,由于天气干燥,此现象存在极大的安全隐患。
项目部应高度重视,杜绝类似情况再发生。
4:本周x对所有楼号进行安全大检查,对于发现的问题监理人员已经下发通知单,但是落实情况不到尤其是7#楼外架与安全通道相连接;楼的密目网未升到楼层一定高度。
二、质量方面1:严格按照技术交底施工,不得随意更改和变动施工方案。
如擅自施工者,后果自负.2:严格控制抹灰配合比,当日抹灰必须当日用完,不得隔日再使用。
3:本周五设计院进行主体验收,发现问题很多。
尤其是1#楼一层大梁露主筋;另外部分楼号的钢筋生锈,项目部应采取措施处理。
三、进度方面1:周计划重复落空,某日封顶很难保证。
监理工地会议纪要范文3篇.docx
监理工地会议纪要范文3篇本文为如何做好监理会议纪要提供范本。
下面是第一范文网小编为你带来的监理工地会议纪要范文,欢迎参阅。
监理工地会议纪要范文1时间:xxxx-xx-xx地点:xxx主持人:xx参加单位及人员:xxx房地产有限公司:xxxxx监理公司:xxxxxx建筑公司:xxxxxx质量监督站:xxxxxx设计院:xxx会议主持人:xxx会议安排:首先对验收小组人员进行介绍,然后对工程法律法规执行情况进行介绍,再由建设单位、设计单位、施工单位、监理单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结。
一、建设单位进行工程介绍和验收意见汇报:1.工程验收之前已经我方会同监理、施工方进行了预验收,目前发现的楼梯、钢门窗的问题已经进行了整改和落实。
2.对工程的概况进行介绍:本工程为xx项目,x层,车库层一层,砖混结构,总建筑面积xxxx㎡,建筑长xxm,宽xm,层高xm,房屋总建筑高度xm。
基础采用加固方法使新老基础共同使用,基础加固混凝土强度等级为xx,上部结构混凝土强度等级为xx,砌体采用xx标准粉煤灰砖,砖基采用xx水泥砂浆,主体砌筑砂浆等级为xx混合砂浆。
外墙装饰为沙壁壮合成树脂涂料,楼地面水泥砂浆面层;车库层门窗为钢门窗;主体门窗为pvc塑钢门窗;屋面为水泥砂浆面层,sbs防水卷材,架空隔热板。
3.法律法规执行情况,包括规划许可证、招标、监理合同、施工合同的签定情况、施工许可证等。
4.各分部、分项评定合格。
5.本工程未发生质量、安全事故。
6.工程归档资料资料已经在竣工验收前进行了验收,验收合格。
7.环保、消防等各部门,竣工验收前已经进行了验收,验收合格。
二、设计单位验收意见:1、由于本工程为老基础,原定计划沉降量定为xxcm,根据反映的资料,目前比较理想。
2、本工程图纸根据xxx结构设计,与现行规范存在着一定问题。
三、施工单位竣工质量验收进行汇报:详见竣工质量验收报告。
四、监理单位对监理工作进行工作总结并对竣工质量进行评估:详见监理工作工作总结和竣工质量监理评估报告。
监理会议纪要范文9篇
监理会议纪要范文9篇监理会议纪要范文 1时间:xx年x月x日上午10点30分地点:项目部会议室主持人:总监刘爱清记录人:王志出席人:详见会议签到单附一内容:首先刘总监介绍这次会议主要有两个目标,第一是进度,第二是安全生产,以下是详细内容:一、进度1、桥梁桩基方面,首先刘总监问分包队老板黎炼目前有多人在工地干活,具体怎么分配他们的工作的?其承台多少人?桩基多少人?钢筋下料多少人?(1)黎炼回复目前班组7个人,承台4个人,桩基3个人。
(2)刘总监强调班组人数远远不能满足工程进度的要求,目前依然有7个承台,5个桩基仍未灌注砼,我们的要求是桩基必须7月底完工,承台八月份必须搞完,就目前的情况,你们达不到这个要求,项目部的意见是黎炼的分包队再增加7个人,如果因为没事做而导致出现窝工,项目部就每个工人补助100元,但是如果因为你找不到人,或者做不出来,不按项目部指示进行施工,那么你立即自动退场,问黎炼能做得到不?(3)黎炼回复能做到!2、接下来就桥梁承台以上结构方面,刘总监指出其班组人员工作懒散,导致整个工地像个休闲山庄,究其原因,第一是因为没有合理的进度计划;第二是管理人员没有合理的安排;第三管理人员没有总体的思想,只想到局部的利益,没有考虑整体的利益;接下来我希望从以下几个方面来加快进度:(1)因为模板只有1套半,导致整个施工进度受到牵制,所以你们分包队必须以12月31号工期为目标,从工期出发,具体需要再增加几套模板,模板必须要满足进度的要求,同时根据你们的进度计划,合理安排好人力、物力、机械设备。
(2)项目部管理人员比你们做工的人员都要多,目前是平均5个人管理你们1个人,所以必须增加你们人员,满足施工进度的要求,如果你们做不到就请立即退场!(3)承台以上需要的方案必须尽快到位,根据方案编制详细的进度计划,把各方面的不利因素考虑进去,项目部尽快审查进度计划,有哪些方面需要修改的尽快调整,调整后按照进度计划一步一步实施,现在墩柱在施工,尽快吧现浇梁的满堂支架的基础进行处理,作为你们分包队,必须考虑到大局利益,要加快进度,加大人员投入,把工地搞活,不要搞的像潭死水!(4)桥墩砼养护不到位,上次肋板养护没有到位,这次1#桥墩采用薄膜养护,其方法又不正确,这样的天气很容易导致温度烧伤,所以你们要有专门负责养护的人,组织好人员、机械、材料的分配。
监理会议纪要格式范文3篇
监理会议纪要格式范文3篇在监理会议中,我们要做好会议纪要。
下面是店铺为你带来的监理会议纪要格式范文,欢迎参阅。
监理会议纪要格式范文1监理例会纪要(黑三号字体,居中)工程名称:会议地点:会议时间:20**年5月27日 9:30参加人员建设单位:凌总(工程总监)、陈茂根(工程主管)、王海江(电气)、陈众(土建)。
监理单位:王米加(总经理)、王继荣(总监)、xxx(土建监理)、xxx(监理员)、xxx… …。
设计单位:(有则写,无则不写)总包单位:(有则写,无则不写)施工单位:王俊生(项目经理)、xxx… …。
其它单位:(有则写,无则不写)主持人:王继荣(总监)(注:以上为四号黑体,行间距20磅)会议纪要内容(四号字体,居中)一:上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录。
黑四号字体)(内容为浅小四号字体)二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍黑四号字体)(内容为浅小四号字体)三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍。
黑四号字体)(内容为浅小四号字体)四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求。
黑四号字体)(内容为浅小四号字体)五、会议决议(由总监理工程师对照上述问题总结并形成决议。
黑四号字体)(内容为浅小四号字体)*********监理公司(黑四号字体,需盖章)20**年**月**日附:会议签到表、纪要签收表。
(参施单位负责人签收)(注:以上均为宋体字,页面设置:设封面,内容需加设页码,内容行间距为20磅,上、下边1.9mm,左边2.5mm,右边2mm,订装线在左。
纪要页面需整洁、美观,比例协调纪要要求会议次日送达各参施单位签收、落实,纪要日期写会议当日,签收日期即时填写。
