5%、6%、8%、10%灰土用量计算及单价核算一、材料费计算

通过击实试验,得出以下数据:

5%灰土最大干密度1.730g/cm3 最佳含水量17.1%

6%灰土最大干密度1.718g/cm3 最佳含水量18.1%

8%灰土最大干密度1.686g/cm3 最佳含水量18.6%

10%灰土最大干密度1.678g/cm3 最佳含水量19.4%

5%灰土石灰用量计算:

每一方5%灰土最大总质量为:

M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg

干混合料质量为:

M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17.1%)=1477.37Kg

干土质量:

M干土= M干混合料/(1+5%)=1477.37 Kg/(1+5%)=1407.02Kg

干灰质量:

M干灰质量=M干混合料- M干土=1477.37Kg-1407.02 Kg=70.35Kg

通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%

所以石灰的质量为:M干灰质量*(1+0.7%)=70.35*(1+0.7%)=70.84Kg 6%灰土石灰用量计算:

每一方6%灰土最大总质量为:

M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg

干混合料质量为:

干土质量:

M干土= M干混合料/(1+6%)=1497.04 Kg/(1+6%)=1412.30 Kg

干灰质量:

M干灰质量=M干混合料- M干土=1497.04 Kg-1412.30 Kg=84.74 Kg

通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%

所以石灰的质量为:M干灰质量*(1+0.7%)=84.74*(1+0.7%)=85.33 Kg 8%灰土石灰用量计算:

每一方8%灰土最大总质量为:

M灰土=ρ灰土*v=1686Kg*1m3=1686Kg

干混合料质量为:

M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18.6%)=1421.59 Kg

干土质量:

M干土= M干混合料/(1+6%)=1421.59 Kg/(1+8%)=1316.28Kg

干灰质量:

M干灰质量=M干混合料- M干土=1421.59 Kg-1316.28Kg=105.31Kg

通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%

所以石灰的质量为:M干灰质量*(1+0.7%)=105.31*(1+0.7%)=106.05 Kg 10%灰土石灰用量计算:

每一方10%灰土最大总质量为:

M灰土=ρ灰土*v=1678Kg*1m3=1678Kg

干混合料质量为:

干土质量:

M干土= M干混合料/(1+10%)=1405.36 Kg/(1+10%)=1277.6Kg

干灰质量:

M干灰质量=M干混合料- M干土=1405.36Kg-1277.6Kg=127.76Kg

通过石灰含水量试验得出:石灰天然含水量为w灰=0.7%

所以石灰的质量为:M干灰质量*(1+0.7%)=127.76*(1+0.7%)=128.65Kg 根据石灰单价为295元/吨 +吊运费 12元/吨 307元/吨

5%灰土石灰原材金额: 70.84Kg*0.307元/Kg=21.75元

6%灰土石灰原材金额: 85.33Kg*0.307元/Kg=26.20元

8%灰土石灰原材金额: 106.05Kg*0.307元/Kg=32.56元

10%灰土石灰原材金额: 128.65Kg*0.307元/Kg=39.50元

二、劳务费计算

施工一方5%犁翻灰土:

掺灰机械费:2.5元/M3

中拖使用费:3.5元/M3

12~15t光轮压路机费用为:3元/M3

辅助人工:4元/M3

合计一方5%犁翻灰土:13元/ M3

施工一方6%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3

翻灰3次:2.3元/M3*3=6.9元/M3

中拖、小型机具使用费:2.5元/M3

12~15t光轮压路机费用为:2元/M3

3公里场内运输费:5.5. 元/M3

3公里场内运输挖机费:1元/M3

灰土摊铺机械费:1元/M3

辅助人工:1元/M3

合计一方5%灰土费为:19.9元/ M3

施工一方8%犁翻灰土、翻灰共计要3次,一台挖机每小时翻土约100M3。一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3

翻灰3次:2.3元/M3*3=6.9元/M3

中拖、小型机具使用费:3元/M3

12~15t光轮压路机费用为:4元/M3

3公里场内运输费:5.5. 元/M3

3公里场内运输挖机费:1元/M3

灰土摊铺机械费:1元/M3

辅助人工:2.5元/M3

合计一方5%灰土费为:23.9元/ M3

施工一方10%灰土挖机需闷土、翻灰共计要4次,一台挖机每小时翻土约100M3。一台挖机每小时的费用为230元/每小时(包括柴油),经计算每一方灰土挖机费用为:230元/100M3=2.3元/M3

翻灰4次:2.3元/M3*4=9.2元/M3

中拖、小型机具使用费:5元/M3

21t光轮压路机费用为:6元/M3

稳定土拌和机机费用为:5元/M3

平地机费用为:5元/M3

洒水车费用为:5元/M3

3公里场内运输费:5.5 元/M3

3公里场内运输挖机费:1元/M3

辅助人工:6元/M3

合计一方10%灰土费为:47.7元/ M3

(完整word版)路基石灰土填筑施工方案

石灰土填筑路基施工方案 一、施工准备 (一)、接桩复测 配合设计院、业主、监理工程师,在现场进行控制性桩点的交接,并保护好交桩成果。接桩后进行复测,资料报监理工程师审批。在复核过程中,对控制点桩位进行加固和保护,并设置明显标志。 (二)、技术准备 1、建立健全质量、环保、安全管理体系和质量检测体系。 2、对各类施工人员进行岗位培训和安全技术交底,让全体参建人员目标明确,任务明确,标准明确,责任明确。 3、临时工程满足正常施工需要,保证路基施工影响范围内原有道路、结构物及农田水利等设施的使用功能不受影响。临时排水系统与永久性排水设施相结合,防止施工路段的雨水、施工废水等排入农田、耕地,造成污染,路基工程施工期间,场地应具有良好的排水状态,不受冲刷破坏。同时做好路田分界的明显标志,以防发生地界矛盾。 (三)、测量放样 1、导线点及水准点复测:在正式施工前,对导线点及水准点进行复测,导线测量精度应满足相关要求; 2、恢复定线 根据设计线路坐标及设计图纸,用全站仪定出路线的主要控制桩,然后进行中线放样及测放边线;复测原地面高程,并将测量资料报送监理工程师审核批准。 (四)、场地清理

在路基施工前,将施工路段及取土场内的树木、灌木、杂草、树根、垃圾、秸杆、腐植物等清除,原地面的表土、草皮清除范围和深度按图纸及监理工程师要求进行,清理物运至指定地点存放,填方地段应按设计要求整理压实,压实到规定的密实度,并经监理工程师验收。开挖的表土堆积在经工程师批准的合适位置处。 (五)、试验路段 正式施工以前,选择在地质条件、断面形式等工程特点具有代表性的地段进行试验段施工,路段长度不小于100m。试验段施工主要包括以下内容: 1.填料试验、检测报告等。 2.压实工艺及主要参数。 3.过程质量控制方法、指标。 4.优化后的施工组织方案和机械设备组合方式。 5.对施工设计图的修改、建议等。 二、路基石灰土填筑施工 1、准备工作 (1)、抓紧路基工程填土施工,掺灰处理采取分段施工,即路基填土完成一段,立即进行一段路床顶掺灰处理。 (2)、石灰采用Ⅲ级以上块灰,消解后经过7天可以使用。 (3)、土源的选择选择液、塑限、CBR值等技术指标符合规范及设计要求的土源。 2、路基初步成型 在路基顶层掺灰处理前,对路基填土进行初步整型,控制填土数量。(1)、路基压实标准与压实度及填料强度要求

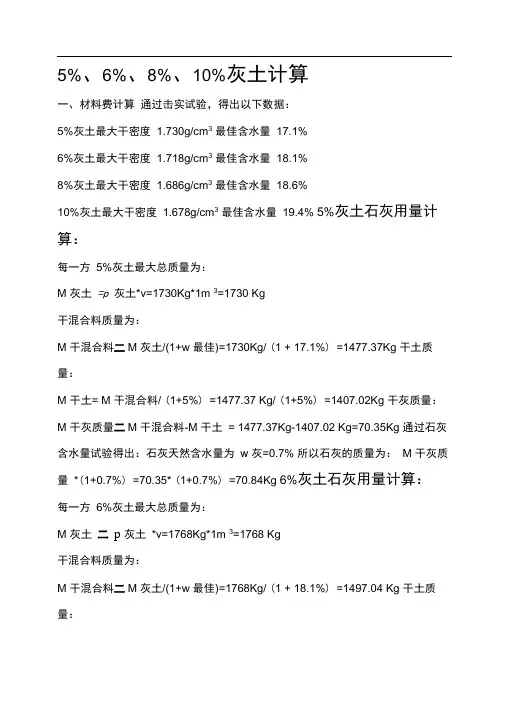

路基石灰土石灰用量计算

5%、6%、8%、10%灰土计算 一、材料费计算 通过击实试验,得出以下数据: 5%灰土最大干密度1、730g/cm3 最佳含水量17、1% 6%灰土最大干密度1、718g/cm3 最佳含水量18、1% 8%灰土最大干密度1、686g/cm3 最佳含水量18、6% 10%灰土最大干密度1、678g/cm3 最佳含水量19、4% 5%灰土石灰用量计算: 每一方5%灰土最大总质量为: M灰土=ρ灰土*v=1730Kg*1m3=1730 Kg 干混合料质量为: M干混合料=M灰土/(1+w最佳)=1730Kg/(1+17、1%)=1477、37Kg 干土质量: M干土= M干混合料/(1+5%)=1477、37 Kg/(1+5%)=1407、02Kg 干灰质量: M干灰质量=M干混合料- M干土=1477、37Kg-1407、02 Kg=70、35Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0、7% 所以石灰的质量为:M干灰质量*(1+0、7%)=70、35*(1+0、7%)=70、84Kg 6%灰土石灰用量计算: 每一方6%灰土最大总质量为: M灰土=ρ灰土*v=1768Kg*1m3=1768 Kg 干混合料质量为:

干土质量: M干土= M干混合料/(1+6%)=1497、04 Kg/(1+6%)=1412、30 Kg 干灰质量: M干灰质量=M干混合料- M干土=1497、04 Kg-1412、30 Kg=84、74 Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0、7% 所以石灰的质量为:M干灰质量*(1+0、7%)=84、74*(1+0、7%)=85、33 Kg 8%灰土石灰用量计算: 每一方8%灰土最大总质量为: M灰土=ρ灰土*v=1686Kg*1m3=1686Kg 干混合料质量为: M干混合料=M灰土/(1+w最佳)=1686Kg/(1+18、6%)=1421、59 Kg 干土质量: M干土= M干混合料/(1+6%)=1421、59 Kg/(1+8%)=1316、28Kg 干灰质量: M干灰质量=M干混合料- M干土=1421、59 Kg-1316、28Kg=105、31Kg 通过石灰含水量试验得出:石灰天然含水量为w灰=0、7% 所以石灰的质量为:M干灰质量*(1+0、7%)=105、31*(1+0、7%)=106、05 Kg 10%灰土石灰用量计算: 每一方10%灰土最大总质量为: M灰土=ρ灰土*v=1678Kg*1m3=1678Kg 干混合料质量为:

石灰土路基处理施工方案

启东市灵秀路新建工程 12%石灰土路基处理 首件工程施工方案 启东市交通工程有限公司 灵秀路新建工程项目经理部 二OO八年四月十日

第一节、工程简介 启东市灵秀路为启东市城区的一条次干路。道路的起点为建设路道路中心线,终点位于民胜路道路中心线,道路全长米,实际起点为:K0+,终点为:K0+。规划道路宽度23米,横断面为双幅路形式,其中机动车道宽15m,人行道2×4m,机动车道横坡为2%,两侧人行道横坡为1%向内。在机动车道采用20cm6%石灰土原槽处理、30cm8%石灰土及20cm12%石灰土处理。 第二节、施工组织安排 为使石灰土底基层处理得以成功,我项目部安排道路施工员孙辉同志为现场施工总负责,朱耀辉同志担任技术指导,项目经理韩钱春同志总协调。 人员方面:参与施工的人员有技术员徐俊、机械人员俞建昌、李洪生等,施工人员在30人左右。 测量方面:我项目部根据在原地面处理时所保留的护桩进行重新放中线,并进行水准点的复核。 机械方面:我项目部应准备的机械为:16t振动压路机一台、三轮压路机18-21T一台、大铧犁(带大型旋耕机)一辆、路拌机一辆、平地机一台、装载机一辆、挖掘机一台、洒水车一辆、农用车15辆。 第三节、12%石灰土路面底基层首件施工技术方案 一、施工准备工作: 在施工前进行了各项基础试验工作:石灰土的灰剂量工作曲线、最大干密度及最佳含水量,无侧限抗压强度,对进场的原材料(III级石灰)进行了检测,不合格的材料决不允许用于本工程。 二、施工测量 在土方路基施工结束后,对全线导线点进行复核,对已遗失的导线点进行增设,本标段的施工导线精度完全可以满足施工的需要,依据该导线对土方路基的中线进行复核,同时所放的正确中桩用于底基层12%灰土的施工。水准点根据已经闭合的水准线路对施工结束的土方路基顶进行高程复核,水准复核依据监理工程师规定的断面数量进行复核,在施工前放出路面的边线,依据设计标高及松铺系数测设好样墩。 三、详细施工方案

三七灰土体积比换算灰剂量

结构专业讲3:7灰土是体积比;道路专业讲得灰土是重量比,比如路基用12%灰土。 水窖、窑护壁常用的灰土比是:一百公斤白灰,兑二百五十公斤或三百公斤重粘土,加入八十公斤水拌和。 2:8灰土用的是消解过的白灰,而你套用的1方=1.2吨是生石灰.一般情况下1方生石灰可以消解成1.5---1.8方熟石灰 “三七灰土”、“二八灰土”,说的是灰土拌合后,白灰和素土的大致的体积比。 如何计算呢?一般,白灰粉的密度是600kg/m3,素土的密度是1800kg/m3。9%灰土则有:白灰质量/素土质量=0.09,设灰土中的白灰体积为x,则 X*600/[(1-X)*1800]=0.09 0.27-0.27X=X X=0.213 同理,求得: 12%灰土,灰土中白灰的体积为0.265;18%灰土,灰土中白灰的体积为0.351。 这样,9%灰土,体积比为0.213:0.787,约等于2:8,大抵也就是常说的“二八灰土”了;12%灰土,体积比为0.265:0.735;18%灰土,体积比为0.351:0.649。 三七灰土灰剂量为:14.3%;二八灰土灰剂量为8.3% 三七灰土最大干密度1.61 最佳含水量16.4%,生石灰堆积密度是1000,素土堆积密度1600(含水量10%),问一方多少石灰? 我这样认为:3*1.2=3.6 7*1.6=11.2 3.6/3.6+11.2=24.3% 11.2/3.6+11.2=75.7% 一方灰土质量是1.61*1000=1610 所以灰的质量是24.3%*1610=391.6 土的质量是75.7%*1610=1218.4 我这样算:3*1000=3.6 7*1600=11.2 则干土11.2/(1+10%)=10.18 3.6/(3.6+10.18)=26.1% 则石灰为 1610*26.1%=421 个人总结: 三七灰土换算:白灰粉的密度是600kg/m3,素土的密度是1800kg/m3,假设1m3的三七灰土含有Xkg的白灰,则: (X/600)/[(1-X)/1800]=3:7 (X/600)*7=[(1-X)/1800]*3 7X/600=(1-X)/600 7X=1-X 8X=1 X=0.125,因此得到1m3的三七灰土中含有0.125kg的灰,0.875kg素土。 白灰/素土=0.125/0.875=0.143 所以呢,三七灰的灰剂量是14.3%。

8%石灰土路基处理施工方案

启东市灵秀路新建工程8%石灰土路基处理施工方案 启东市交通工程有限公司 灵秀路新建工程项目经理部 二OO八年四月十日

第一节、工程简介 启东市灵秀路为启东市城区的一条次干路。道路的起点为建设路道路中心线,终点位于民胜路道路中心线,道路全长580.784米,实际起点为: K0+007.876,终点为:K0+558.972。规划道路宽度23米,横断面为双幅路形式,其中机动车道宽15m,人行道2×4m,机动车道横坡为2%,两侧人行道横坡为1%向内。在机动车道采用20cm6%石灰土原槽处理、30cm8%石灰土及 20cm12%石灰土处理。 第二节、施工组织安排 为使石灰土路基处理得以成功,我项目部安排道路施工员孙辉同志为现场施工总负责,朱耀辉同志担任技术指导,项目经理韩钱春同志总协调。 人员方面:参与施工的人员有技术员徐俊、机械人员俞建昌、李洪生等,施工人员在30人左右。 测量方面:我项目部根据在原地面处理时所保留的护桩进行重新放中线,并进行水准点的复核。 机械方面:我项目部应准备的机械为:14-16t振动压路机一台、三轮压路机18-21T一台、平地机一台、大铧犁(带大型旋耕机)一辆、装载机一辆、挖掘机一台、农用车15辆。 第三节、详细施工方案 石灰土的施工工序: 准备下承层→放样→备料→拌和→整形→碾压→养生 因本工程工期很紧,我们准备先将土堆高,再用生石灰进行焖灰,焖灰量为石灰土的设计灰剂量的50%。上土时严格控制好土方的松铺厚度和土的质量,平整好素土后,使其横坡、含水量、平整度、标高(土松铺厚度的标高)符合要求,然后使用14-16t振动压路机碾压一遍(便于石灰摊铺均匀和运输车辆行车),根据焖好灰的灰土混合料的灰剂量计算单位面积石灰还应增加的使用量,推算一辆农用车所装石灰的洒布面积(石灰计算方式与6%石灰土相同),在地面上用石灰打出网格明确每车石灰的卸点,将石灰均匀摊铺,然后采用大型旋耕机进行拌和,拌和深度须达到下一层的顶层,并派专人跟随拌和机随时检查拌和深度,以及是否有夹层,及时指挥拌和机械操作员调整拌和深度。在拌和的同时,要跟踪检测灰土的含水量,若含水量过高时,要继续翻拌晾晒;若与最佳含水量较接近(1%左右)时,即可碾压;若过低,则须洒水处理。 拌和的同时要派人将土中的杂物、僵土等清理出去,直到石灰土混合料色泽一致,没有花条,没有超标准的粗粒料(5mm以内)即算拌和结束,拌和结束立即通知试验室进行灰剂量自检,若不足及时加灰重新拌和,直至合格。

水泥石灰土施工方案

水泥石灰土施工方案 第1章编制说明 1.1 编制目的 为指导4:12:84水泥石灰土工程施工,确保施工质量、安全和工期,降低工程造价,为施工提供科学的指导依据,特制定本施工方案。 1.2 编制依据及验收标准 1.3.1众意路道路施工图(郑州市市政工程勘测设计研究院) 1.3.2主要依据的规范、规定和标准 1、《城市道路设计规范》CJJ37-90 2、《公路路基设计规范》JTG D30-2004 3、《公路路基层施工技术规范》JTG F10-2006 1.3 编制原则 1.3.1 严格执行工程施工过程中涉及的相关规范、规程和设计标准。 1.3.2 遵守、执行招标文件各款的具体要求,确保实现业主要求的日期、质量、安全、环境保护、文明施工等各方面的工程管理目标。 1.3.3 在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工方案具有技术先进、方案可靠、经济合理的特点。 1.3.4 充分研究现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化。 1.3.5 施工方案编制尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,总体上使施工方案具有重点突出,内容全面,思路清晰的特点。

第2章工程综合说明 2.1 工程简介 1、本工程为郑州市 2、施工范围:设计施工图纸。 3、工程概况:本道路规划红线宽40米,两幅路形式。 设计标准 道路等级:城市次干路 设计车速:40km/h 路面结构设计使用年限:15年 交通饱和年限:20年 车行道结构:采用沥青混凝土结构,自上而下依次为:4cm厚细粒式改性沥青混凝土(AC-13C),6cm厚中粒式沥青混凝土(AC-20C),玻纤网土工格栅(不计厚度),乳化沥青下封层(不计厚度),36cm水泥粉煤灰稳定碎石,18cm厚水泥石灰土。 人行道结构:6厘米砼条纹石,3厘米厚M7.5水泥砂浆层,18厘米厚水泥粉煤灰稳定碎石。 2.2 工程项目环境 2.2.1地质情况 本项目位于郑州市属黄河冲积平原,地层结构由上至下主要有四个地质单元组成:建筑垃圾填土及耕土淤泥质粉土、粉砂、粉土、粉质粘土。 2.2.2 交通运输 本工程所用土源、石灰运输以汽车为主,材料运输施工区域内临时便道解决。

石灰土计算

8%、11%、14%石灰土 铺灰厚度计算 一、20cm厚8%石灰土(m石灰/m干土=8%) 经现场取土样及石灰,试验确定的8%石灰土的最佳含水量为13.5%,最大干密度为ρ最大干混=1.74T/m3。 布灰计算:以每平方灰土为例计算,施工要求压实度为96%,以拌合深度20cm计算。 1、每平方灰土压实体积v灰土=0.2*1*1*0.96=0.192 m3。 则m灰土=v灰土*ρ最大干混=0.192*1.74=0.334T。 2、已知m石灰/m干土=0.08,则m干土= m石灰*(1/0.08)、 且m灰土=m石灰+m干土 =m石灰*(1+1/0.08), 得出m石灰=m灰土/(1+1/0.08)=0.334/(1+1/0.08)=0.024 T。 3、消石灰堆积密度为ρ灰=0.6T/m3,则每平方石灰的用量为: ν灰=m石灰/ρ灰=0.024/0.6=0.04m3, 则石灰摊铺厚度为4cm。 二、20cm厚11%石灰土(m石灰/m干土=11%) 经现场取土样及石灰,试验确定的11%石灰土的最佳含水量为13.8%,最大干密度为ρ最大干混=1.74T/m3。 布灰计算:以每平方灰土为例计算,施工要求压实度为96%,以拌合深度20cm计算。

1、每平方灰土压实体积v灰土=0.2*1*1*0.96=0.192 m3。 则m灰土=v灰土*ρ最大干混=0.192*1.74=0.334T。 2、已知m石灰/m干土=0.11,则m干土= m石灰*(1/0.11)、 且m灰土=m石灰+m干土 =m石灰*(1+1/0.11), 得出m石灰=m灰土/(1+1/0.11)=0.334/(1+1/0.11)=0.033 T。 3、消石灰堆积密度为ρ灰=0.6T/m3,则每平方石灰的用量为: ν灰=m石灰/ρ灰=0.033/0.6=0.055m3, 则石灰摊铺厚度为5.5cm。 三、18cm厚14%石灰土(m石灰/m干土=14%) 经现场取土样及石灰,试验确定的14%石灰土的最佳含水量为15.6%,最大干密度为ρ最大干混=1.74T/m3。 布灰计算:以每平方灰土为例计算,施工要求压实度为97%,以拌合深度18cm计算。 1、每平方灰土压实体积v灰土=0.18*1*1*0.97=0.175 m3。 则m灰土=v灰土*ρ最大干混=0.173*1.74=0.305 T。 2、已知m石灰/m干土=0.11,则m干土= m石灰*(1/0.14)、 且m灰土=m石灰+m干土 =m石灰*(1+1/0.14), 得出m石灰=m灰土/(1+1/0.14)=0.305/(1+1/0.14)=0.0375 T。 3、消石灰堆积密度为ρ灰=0.6T/m3,则每平方石灰的用量为: ν灰=m石灰/ρ灰=0.0375/0.6=0.063 m3, 则石灰摊铺厚度为6.3cm。

8%灰土处理路基施工方案

8%石灰土处理路床施工方案第一节编制依据、编制原则 编制依据 1、根据宝山东一路改造工程施工设计图纸及施工合同的施工技 术要求及相关质量评定标准。 2、业主主持召开的图纸会审的实际情况。 3、市政工程施工的相关技术规范及标准。 4、其他有关的国家及地方强制性规范和标准及有关本项目的技 术会议纪要。 5、我公司现阶段施工能力、管理水平及历年来承担类似工程的 施工经验。 编制原则 1、遵循《施工合同》的原则 严格按照招标文件中的工程规范、工期、质量、安全目标等要求 编制投标文件,满足招标方各项要求。 2、遵循设计文件的原则 在编制投标文件时,认真阅读核对获得的设计文件资料,了解设 计意图,掌握现场情况,严格按设计资料和设计原则编制投标文件, 满足招标标准要求。 3、遵循施工技术规范和验收标准的原则 在编制投标文件时,严格按施工技术规范要求优化施工技术方案 ,认真执行工程质量检验及验收标准。 4、遵循实事求是的原则 在编制施工组织设计时,根据该标段工程特点,突出体现施工中 安全、质量、工期、环境保护和文明施工的要求,从实际出发、科学

组织、均衡施工,把安全、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。 5、体现“安全第一、防范结合”的原则 严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。 6、遵循科学技术是第一生产力的原则 配备技术能力强、有丰富的同类工程施工经验的技术人员,同时,在编制投标文件时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。 7、遵循专业队伍施工和综合管理的原则 以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。 8、遵循文明施工和环境保护的原则 施工中严格执行《环境保护法》和张店区有关文明施工和环境保护的有关规定,创建“文明施工现场”。 第二节工程概况 项目概况与施工范围 1、建设规模:宝山东一路位于临淄区南部,北起中医院门前路,南至辛烯路,全长1323米,建设宽度为15米。 2、计划工期:工程于2015年3月25日开工,2015年7月1日竣工验收。 3、质量标准:合格。 4、结构形式:20cm厚路基加强灰土(含灰量8%)

12%石灰土路基处理施工方案

12%石灰土路基处理施工方案

启东市灵秀路新建工程 12%石灰土路基处理 首件工程施工方案 启东市交通工程有限公司 灵秀路新建工程项目经理部 二OO八年四月十日

第一节、工程简介 启东市灵秀路为启东市城区的一条次干路。道路的起点为建设路道路中心线,终点位于民胜路道路中心线,道路全长580.784米,实际起点为: K0+007.876,终点为:K0+558.972。规划道路宽度23米,横断面为双幅路形式,其中机动车道宽15m,人行道2×4m,机动车道横坡为2%,两侧人行道横坡为1%向内。在机动车道采用20cm6%石灰土原槽处理、30cm8%石灰土及20cm12%石灰土处理。 第二节、施工组织安排 为使石灰土底基层处理得以成功,我项目部安排道路施工员孙辉同志为现场施工总负责,朱耀辉同志担任技术指导,项目经理韩钱春同志总协调。 人员方面:参与施工的人员有技术员徐俊、机械人员俞建昌、李洪生等,施工人员在30人左右。 测量方面:我项目部根据在原地面处理时所保留的护桩进行重新放中线,并进行水准点的复核。 机械方面:我项目部应准备的机械为:16t振动压路机一台、三轮压路机18-21T一台、大铧犁(带大型旋耕机)一辆、路拌机一辆、平地机一台、装载机一辆、挖掘机一台、洒水车一辆、农用车15辆。 第三节、12%石灰土路面底基层首件施工技术方案 一、施工准备工作: 在施工前进行了各项基础试验工作:石灰土的灰剂量工作曲线、最大干密度及最佳含水量,无侧限抗压强度,对进场的原材料(III级石灰)进行了检测,不合格的材料决不允许用于本工程。 二、施工测量 在土方路基施工结束后,对全线导线点进行复核,对已遗失的导线点进行增设,本标段的施工导线精度完全可以满足施工的需要,依据该导线对土方路基的中线进行复核,同时所放的正确中桩用于底基层12%灰土的施工。水准点根据已经闭合的水准线路对施工结束的土方路基顶进行高程复核,水准复核依据监理工程师规定的断面数量进行复核,在施工前放出路面的边线,依据设计标高及松铺系数测设好样墩。

水泥石灰土

水泥石灰土 一、准备工作 ①预压期结束后,卸载至路床顶面标高以下40cm,必须保证预压土(素土)完全清除,不得有预压土夹层。先对卸载后的路基顶面重新碾压密实,压实度≥96%; ②对5%戗灰填土最后一层进行标高、宽度、平整度、横坡等指标进行检验,自检合格后报项目部主管路基工程师复核并报请监理验收,经监理工程师批准后方可进行水泥石灰土的施工。 二、施工工艺 1、灰土准备 ①施工前根据设计配比要求,足量掺加石灰拌合6%的灰土,拌和完成后土块不应大于15mm,石灰颗粒不应大于10 mm; ②、在已经验收合格的工作面上打出上土边线和上土方格,根据试验段施工情况确定施工段长度,准确计算用土数量。灰土进场后应及时用平地机整平和压路机稳压,灰土用标高控制虚铺厚度。 2、水泥掺加 ①、在已经整平稳压的灰土层布设袋装水泥的摆放纵距和横距。 ②、水泥运到现场后立即按预先计算数量摆放,自检数量合格后,向监理报验。③、施工工人将水泥开袋均匀摊铺在灰土面上。 3、拌和 ①、水泥摊铺好并经监理检查合格后,应立即使用路拌机进行拌和,拌和过程中安排专人随时检查拌和深度,严禁在水泥石灰土和下承层之间残留一层灰土夹层,但也应防止拌和过深,过多破坏下承层的表面。 ②、在拌和过程结束时,如果混合料的含水量不足,应用喷管式洒水车补充洒水,水车起洒处和另一端掉头处应超出拌和路段2米以上,洒水车不应在正在拌和以及当天计划拌和的路段上调头和停留,以防局部水量过大。洒水后应再次进行拌和,使水分在混合料中分布均匀,拌合机应紧跟在洒水车后面进行拌和,以减少水分流失。洒水拌和过程中,应及时检查混合料的含水量,含水量宜略大于最佳值,对于稳定细粒土,以较最佳含水量大1%-2%。在洒水拌和过程中,应配合人工拣出超尺寸颗粒,消除局部过湿和过分干燥之处。混合料拌和均匀后应颜色一致,没有灰条、灰团和花面,且水分合适均匀。 4、整形 拌和完成后,应首先用履带车或压路机进行稳压,以暴露潜在的不平整,再用平地机按照规范程序进行精平。整平应严格按照测量工程师标记标高进行,在整形过程中严禁任何车辆通过。 5、碾压 ①整形后,当混合料的含水量为最佳含水量(或大于最佳含水量1%-2%)时应立即用轻型压路机并配合12T以上的压路机在结构层全宽内进行碾压。直线和不设超高的平曲线段,由两侧路肩向内侧进行碾压,设超高路段由弯道内侧路肩向外侧路肩碾压。碾压时重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍,一般需要碾压6-8遍。压路机的碾压速度,头两遍以采用1.5-1.7㎞/h为宜,以后宜采用2.0-2.5㎞/h。 ②严禁压路机在已完成的或正在碾压的路段上调头或急刹车,以保证稳定土表面不受破坏。 ③碾压过程中,稳定土表面应始终保持湿润,如水分蒸发过快,应及时补洒少量

(完整版)石灰土路基施工方案

石灰土基层 1.原材料试验 (1)应取所定料场中有代表性的土样进行下列试验:颗粒分析、液限和塑性指数、击实试验、碎石或砾石的压实值、有机质含量(必要时)、硫酸盐含量(必要时)。 (2)如使用碎石、碎石土、砂砾、砂砾土等级配不好的材料,宜先改善其级配。 (3)检验石灰的有效钙和氧化镁含量。 2.根据设计文件的要求,按土壤种类及石灰质量确定配合比。确定石灰土最佳含水量、最大干容重。 3.施工前进行100m~200m试验段施工,确定机械设备组合效果、压实虚铺系数和施工方法。 材料要求: 4.土 (1)稍具粘性的土壤(塑性指数大于4)砂性土、粉砂土、粘性土均可使用;以塑性指数10~20的粘性土为宜;用石灰稳定无塑性指数的级配砂砾、级配碎石、未筛分碎石时,应添加15%左右的粘性土;使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15mm。 (2)土的有机含量超过10%,硫酸盐含量超过0.8%时不宜用石灰稳定。 (3)使用特殊类型的土壤如级配砾石、砂石、杂填土等应经试验决定。碎石或砾石的压碎值应符合以下要求:用于城市快速路及主干道基层应不大于30%;用于次干路基层应不大于35%。 5.石灰、水和掺加料应符合以下要求: (1)石灰宜用1~3级的新灰。对储存较久或经过雨期的消解石灰应经过试验,根据活性氧化物的含量,决定使用办法。考虑具体情况建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm方孔)。 (2)水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。

6. 机具设备 (1)石灰土施工主要机械:推土机、平地机、振动压路机、轮胎压路机、装载机、水车。厂拌时选用强制式拌合机,路拌时选用路拌机、圆盘耙、铧犁等。 (2)小型机具及检测设备:蛙夯或冲击夯、四齿耙、双轮手推车、铁锨;水准仪、全站仪、3m直尺、平整度仪、灌砂筒等。 7. 厂拌法施工 (1)石灰土拌和:原材料进场检验合格后,按照生产配合比生产石灰土,当原材料发生变化时,必须重新调试灰土配比。出场石灰土的含水量应根据当时天气情况综合考虑,晴天、有风天气一般稍大1%~2%,应对石灰土的含水量、灰剂量进行及时监控,检验合格后方能允许出场。 (2)石灰土运输:采用有覆盖装置的车辆进行运输,按照需求量、运距和生产能力合理配置车辆的数量,运输车按既定的路线进出现场,禁止在作业面上急刹车、急转弯、掉头、超速行驶: (3)石灰土摊铺:在湿润的下承层上按照设计厚度计算出每延米需要灰土的虚方数量,设专人按固定间隔、既定车型、既定的车数指挥卸料。卸料堆宜按照梅花桩形布置,以便于摊铺作业。摊铺前人工按虚铺厚度用白灰撒出高程点,用推土机、平地机进行摊铺作业,必要时用装载机配合。 (4)粗平整型:先用推土机进行粗平1~2遍,粗平后宜用推土机在路基全宽范围内进行排压1~2遍,以暴露潜在的不平整,其后用人工通过拉线法用白灰再次撒出高程点(预留松铺厚度),根据大面的平整情况,对局部高程相差较大(一般指超出设计高程±50mm时)的面继续用推土机进行整型,推土机整平过程中本着“宁高勿低”的原则,大面基本平整高程相差不大时(一般指±30mm以内时),再用平地机整型。 (5)稳压:先用平地机进行初平一次,质检人员及时检测其含水量,必要时通过洒水或晾晒来调整其含水量,含水量合适后,用轮胎压路机快速全宽静压一遍,为精平创造条件。 (6)精平整型:人工再次拉线用白灰撒出高程点,平地机进行精平1~2次,并及时检测高程、横坡度、平整度。对局部出现粗细集料集中的现象,人工及时处理。对局部高程稍低的灰土面严禁直接采取薄层找补,应先用人工或机械耕松

石灰土路基施工方案

石灰土路基施工要点 1、工程内容: 本工程为A30大修工程,其施工关键是施工进度,主要路基工程施工节点是路面拆除外运,灰土翻挖清理,底槽处理,灰土填筑等。根据以往大修施工经验,为保证施工质量,底槽必须采用原槽掺灰处理,而石灰土施工层次多工期长,受天气影响大,是路基施工中的关键工序 本工程路基填筑中采用20cm石灰土,压实度达到96%。石灰土路基施工采用堆场拌合+辅助路拌施工,堆场采用挖掘机拌和,二次路拌施工采用WBL21型稳定土拌和机。 2、施工内容: (1)拌灰 为快速降低土的含水量,石灰土的拌和采用2次拌灰,即第一次使用块灰集中拌灰,拌和采用挖机在堆场翻挖,拌灰时按设计剂量或比设计低1-2%左右掺拌,先初拌一遍闷料1-2天,再进行2次复拌,拌好后再闷料1-2天,再进行3次拌和闷料,应注意每次拌和均匀,土粒应尽量打碎,闷料充分;在上土前测定灰剂量以确定二次掺灰量。 第二次在现场初碾平整后使用路拌机第二次拌灰,要求将灰土充分打碎,拌和均匀。如堆场灰土运至现场含水量仍偏大,应先晾晒,待含水量合适后掺灰拌和;或根据灰剂量二次掺灰采用掺水泥处理。拌和能力要与运输和摊铺碾压能力相匹配,避免发生脱节现象。 (2)粉碎灰土 根据施工条件尽量提前充分闷料,以保证土方颗粒的细度及灰土的均匀性,对二次拌灰的,至施工段落后将采用路拌机对灰土进行充

分拌和,根据松铺系数确定方格内上灰量,使用路拌机进行灰土拌和,至此含水量损失为4%~5%。 (3)碾压 每一施工段至少配备XS220型振动压路机一台和18-21吨钢三轮一台碾压。同时施工2个断面则要求XS220振动压路机要达到2台、18~21T钢三轮压路机2-3台。 碾压遍数根据目前试验段确定,先用XS220型压路机静压一遍,再以弱振碾压一遍,接着用XS220型压路机以强振碾压4遍,再用18-21吨钢三轮进一步加压的混合作业方式。 遵循先边后中、先轻后重、先稳后振、先低后高、先慢后快的原则,碾压轮迹应重叠,宽度不少于后轮的一半,碾压速度不超过30m/分钟,碾压遍数6~8遍,以达到质量要求为准。石灰土压实后,表面应平整密实,无明显轮迹。严禁重型车辆机械在压好后的表面行驶,以免破坏已压实的土层。两块分块施工场地前一块施工到接缝处时要用木条分隔或在后一块施工时将接缝处因压实度不够的松散料铲除。弹簧处应整层翻挖后,用新料摊铺碾压。石灰土层施工时, 严禁用薄层贴补的方法进行找平。石灰土层施工时应根据施工能力划块施工,宜当天拌和,当天碾压完毕,最迟不得超过48小时。机械设备不得在碾压好的石灰固结土层上调头和停留。 (4)养生 碾压完成后灰土必须洒水养生, 不使土层表面干燥, 也不应过分潮湿。遇到突降暴雨,必须对灰土采用覆盖彩条布进行挡水,养生时间不少于7天。石灰土施工最终标高为路基顶面以下80cm。

石灰土计算

(三)材料用量计算 石灰剂量以石灰质量占全部粗细土颗粒干质量的百分率表示,即石灰剂量=石灰质量/干土质量。 1.1.1.1消石灰与土由重量比换算为体积比的公式: 石灰体积:土的体积=(p2/r2):(p1/r1) =1:[(p1*r2)/(r1*p2)] 式中:p1-----土的重量配合百分比; p2-----消石灰的重量配合百分比; r1-----土的天然松方干密度(Kg/m3); r2-----消石灰的天然松方干密度(Kg/m3)。 1.1.1.2消石灰松铺厚度公式: h2=(h0*r0*p2)/r2 式中:h0-----石灰土压实厚度(cm); r0-----石灰土最大压实密度(kg/m3); h2-----消石灰松铺厚度(cm); r2-----消石灰的天然松方干密度(kg/m3)。 1.1.1.3土的松铺厚度公式: h1=(h0*r0*p1)/r1 式中:h1-----土的松铺厚度(cm); r1-----土的天然松方干密度(kg/m3)。 1.1.1.4每平方米消石灰用量: 石灰剂量为6%的石灰土改良路基,压实层厚度为20cm,有关试 1 / 2下载文档可编辑

验结果为: 石灰土最大压实密度=1680 kg/m3; 消石灰松方干密度=450 kg/m3; 土的天然松方干密度=1050 kg/m3。 1)、石灰与土的体积比: 消石灰体积:土体积=1:[(p1*r2)/(r1*p2)] =1:[(94*450)/(1050*6)] =1:6.71 2)、消石灰松铺厚度: h2=(h0*r0*p2)/r2=(20*1680*0.06)/450=4.5(cm) 3)、土的松铺厚度: h1=(h0*r0*p1)/r1=(20*1680*0.94)/1050=30.0(cm) 4)、每平方米消石灰用量 石灰土改良路基压实厚度为20cm时,松铺土需厚30cm,松铺消石灰需厚4.5cm,每平方米需消石灰0.045m3。 (四)、石灰土路拌法施工工艺 施工工艺流程图

石灰土路基施工方案

石灰土路基施工方案

石灰土路基施工方案 一、工程概况 站前路四标段工程范围北起教育路南至沿江公路,施工范围包括道路及雨、污水管道。道路设计全长约600m,标准红线宽度为50m,为城市主干路。 二、施工前准备工作 1、仔细复核导线点和水准点,放出道路的中线和建筑红线,将红线范围内的表土清除干净。 2、根据设计标高,在开挖、清淤前经监理工程师会同业主代表现场批准和确认,确定其清除深度。开挖、清淤采用挖掘机施工,在有水的河、塘等处,先设置拦水坝,然后用抽水泵排干水后再行开挖、清淤,开挖清淤的腐质土及淤泥等废料按业主指定的弃土场堆放。开挖、清淤及废料处理时应有监理工程师进行全过程监理。开挖清淤过程中应注意避免淤泥造成环境污染。 3、在路基两侧开挖临时排水沟。排水沟保证贯通,深度不小于1米。 4、填筑施工便道,便道宽不小于5米,保证两辆自卸车可以汇让。便道高出周围地表30-50cm。 5、分别对土样和已进生石灰送检,满足规范要求后做好

从闷灰场用自卸车运土至现场,根据每车的运土量,计算土堆距离,按梅花形卸土,用推土机和平地机按测设的标高将土整平,用压路机稳压一遍后检测布土量,如有出入,应增加或刮除,布第一层土时,其表面应形成2%的横坡,道路纵坡也应该按图纸的设计标高一块儿整出来。布灰完成后开始拌和,拌和用宝马路拌机进行,拌和遍数通过试验路段确定,且不能少于两遍,拌和机应从边向中间依次翻拌,每次拌和重叠翻拌1/3,拌和时设专人跟随拌和机随进检查拌和深度,配合拌和机操作员调整拌和深度,拌和破环下土层表面1CM左右,以利上下层粘结,拌和应充分,确保在拌和层底部不留素土层,拌和完成后,检测灰剂量和含水量,如灰剂量不足应增加石灰重新拌和,如含水量不足,应补充洒水,粉碎颗粒局部不到之处用人工修补。 3、压实 碾压前对填土层的松铺厚度、平整度进行检查,符合要求后,方可进行碾压。首先使用14T振动压路机稳压1—2遍,然后用14T压路机进行振动碾压。再后复压:第一层和第二层采用12—15T压路机碾压,第二层以上层采用12—15T渐增到18T—21T压路机碾压,碾压行驶速度不超过3kM/h,碾压达到无漏压、无死角、确保碾压均匀、无轮迹、

灰土路基方案

孝化集中居住区二期道路灰土路基施工方案 一、工程概况 道路灰土施工地点位于新桥镇新桥村10组、11组圩前。道路灰土共分四横二纵。四横总长约为1200米,宽5至8米不等,二纵总长约400米,宽8米。道路灰土总长约1600米。原地面基本为平地。 1、路基结构 从下向上:原槽 20cm10%灰土、20cm10%灰土 2、工期:12天 3、质量要求:合格 3、施工条件: 施工路段均有道路进出,运输车辆以及施工机械等能够比较方便进出。在施工期间,施工机械、运输工具、劳动力及材料供应由项目部根据工程进度自行调配平衡,满足施工需要。现场管理机构已落实,施工现场设办公室、仓库等临时设施和材料堆场。 二、清表: 原地面按要求必须将杂土清除干净,清表深度为10cm。施工时可用挖机分幅同时进行,将有机土、垃圾、植物根系等清除干净,并及时清理出场外。清表宽度超过土路基宽度0.5m。 对于遇有灰塘、河沟,必须挖除沟底淤泥,排干积水,挖出的淤泥不得用于路基填土。

三、主要分项工程施工方法及质量保证措施 10%石灰土施工方法 1、材料要求: (1)土 各种成因的塑性指数在4以上的砂性土、粉性土、粘性土均可用于修筑石灰土。 a、塑性指数7-17的粘性土类,易于粉碎均匀,便于碾压成型,铺筑效果较好。人工拌和,应筛除1.5cm的土颗粒。 b、土中的盐分及腐植质对石灰有不良影响,对于硫酸盐含量超过0.8%,或腐植质含量超过10%的土类,均应事先通过试验,参考已有经验予以处理。土中不得含有树根杂草等物。 C、本工程为现场取土,土质符合规范要求。 (2)石灰 a、石灰质量应符合三级以上标准。应尽量缩短石灰存放时间,最好在出厂后3个月内使用。否则应采取封土等有效措施。 b、石灰土的石灰剂量是按熟石灰石混合料总干重的百分率计算。按设计要求而定。 (3)水一般露天水源及地下水源均可用于石灰土施工。如水质可疑,应事先进行试验,经鉴定后方可使用。 2、石灰土类基层质量要求: (1).灰土中粒径大于20mm的土块不得超过10%,但最大的土块粒径不得大于50mm。灰土应拌和均匀,色泽调和,石灰中严禁含不未清解颗粒。

水泥石灰土基层技术交底

技术交底记录 工程名称河南安踏鞋材有限公司厂区 道路 分项工程名称底基层 部位名称石灰土底基层交底日期2016.3.2 技术交底人李亚飞接底人陈明亮 内容: 12%石灰土基层(底基层)工程 本工程20%石灰土底基层,7d无侧限抗压强度代表值0.8MPa工程。 一、准备工作 对路床进行标高、宽度、平整度、横坡等指标进行检验,自检合格后报项目部主管路基工程师复核并报请监理验收,经监理工程师批准后方可进行石灰土基层的施工。 二、施工工艺 1、石灰土准备 ①施工前根据设计配比要求,足量掺加石灰拌合土,拌和完成后土块不应大于15mm。 ②、在已经验收合格的工作面上打出上土边线和上土方格,根据试验段施工情况确定施工段 长度,准确计算用土数量。石灰进场后应及时用平地机整平和压路机稳压,石灰土用标高控制虚铺厚度。 3、拌和 ①、摊铺好并经监理检查合格后,应立即使用路拌机进行拌和,拌和过程中安排专人随时检 查拌和深度,严禁在石灰土和下承层之间残留一层灰土夹层,但也应防止拌和过深,过多破坏下承层的表面。 ②、在拌和过程结束时,如果混合料的含水量不足,应用喷管式洒水车补充洒水,水车起洒 处和另一端掉头处应超出拌和路段2米以上,洒水车不应在正在拌和以及当天计划拌和的路段上调头和停留,以防局部水量过大。洒水后应再次进行拌和,使水分在混合料中分布均匀,拌合机应紧跟在洒水车后面进行拌和,以减少水分流失。洒水拌和过程中,应及时检查混合料的含水量,含水量宜略大于最佳值,对于稳定细粒土,以较最佳含水量大1%-2%。在洒水拌和过程中,应配合人工拣出超尺寸颗粒,消除局部过湿和过分干燥之处。混合料拌和均匀后应颜色一致,没有灰条、灰团和花面,且水分合适均匀。 4、整形 拌和完成后,应首先用履带车或压路机进行稳压,以暴露潜在的不平整,再用平地机按照规范程序进行精平。整平应严格按照测量工程师标记标高进行,在整形过程中严禁任何车辆通过。

水泥+石灰土路基施工方案一标

水泥+石灰土施工方案 一、工程概况: 工程名称:X252京泰路南延(海姜大道~凤凰路)工程 建设单位:泰州市城市基础设施建设发展有限公司 设计单位:中国市政工程中南设计研究总院有限公司 监理单位:江苏苏科建设项目管理有限公司 江苏祥和项目管理有限公司 本次X252京泰路南延(海姜大道~凤凰路)工程,道路北起海姜大道(桩号K0+012),南至凤凰路(桩号K5+400),全长5.388km。道路红线宽度为60米,道路等级为城市主干路,机动车双向6车道规模,设计速度60公里每小时。工程建设内容包括道路工程,桥涵工程,给排水工程,综合管廊工程,交通附属设施等。 非机动车道、机动车道路面底基层均为20cm水泥石灰土(4%水泥+8%石灰),压实度≥95%; 二、编制依据 1、京泰路道路工程图纸 2、京泰路勘察报告 3、已审批的施工组织设计 4、城镇道路工程施工与质量验收规范 5、相关规范、施工工艺标准等 三、工期计划 为保障按计划工期保质、保量完成,我项目部各项工作的重点将

围绕如何全面开展工作面,迅速形成流水作业,保证土源的储备供应,试验工作的紧密配合等工作展开,确保路基填筑先于业主阶段目标的要求完成。项目部制定了严密的施工计划,对各分项工程工、料、机分解、细化,做到紧密衔接、优化施工,力求保质、保量提前完成任务。具体计划如下: 水泥石灰土底基层施工:计划2019年09月—2019年11月完成。具体工期还得视管廊单位交付工作面的时间。 四、人员安排: 五、施工机械 施工机械的合理配备,可以提高机械化施工水平,为加快工程进度,提高工程质量,缩短工期和减轻劳动强度。结合本段路基施工的具体条件,我们做了合理的选型和配置,以满足本段路基工程的施工,配备的具体机械设备如下:

8%灰土处理路基施工方案

8%石灰土处理路床施工方案 第一节编制依据、编制原则 1.1编制依据 1、根据宝山东一路改造工程施工设计图纸及施工合同的施工技术要求及相关质量评定标准。 2、业主主持召开的图纸会审的实际情况。 3、市政工程施工的相关技术规范及标准。 4、其他有关的国家及地方强制性规范和标准及有关本项目的技术会议纪要。 5、我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。 1.2编制原则 1、遵循《施工合同》的原则 严格按照招标文件中的工程规范、工期、质量、安全目标等要求编制投标文件,满足招标方各项要求。 2、遵循设计文件的原则 在编制投标文件时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制投标文件,满足招标标准要求。 3、遵循施工技术规范和验收标准的原则 在编制投标文件时,严格按施工技术规范要求优化施工技术方案,认真执行工程质量检验及验收标准。 4、遵循实事求是的原则 在编制施工组织设计时,根据该标段工程特点,突出体现施工

中安全、质量、工期、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把安全、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。 5、体现“安全第一、防范结合”的原则 严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。 6、遵循科学技术是第一生产力的原则 配备技术能力强、有丰富的同类工程施工经验的技术人员,同时,在编制投标文件时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。 7、遵循专业队伍施工和综合管理的原则 以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。 8、遵循文明施工和环境保护的原则 施工中严格执行《环境保护法》和张店区有关文明施工和环境保护的有关规定,创建“文明施工现场”。 第二节工程概况 1.1项目概况与施工范围 1、建设规模:宝山东一路位于临淄区南部,北起中医院门前路,南至辛烯路,全长1323米,建设宽度为15米。 2、计划工期:工程于2015年3月25日开工,2015年7月1日竣工验收。 3、质量标准:合格。

相关文档
最新文档
