场地平整、除草施工方案

房山区长沟镇镇区北部项目1号建设场地平整等5项场地平整、除草专项施工方案编制人:审核人:北京同路园林绿有限责任公司二零一五年十一月目录一、项目概况 (1)二、质量目标 (1)三、主要项目工程的施工方案 (1)四、施工质量技术保证措施 (3)五、施工质量控制办法 (4)六、安全保证及文明施工措施 (5)七、文明施工方案 (6)一、项目概况本项目地处于北京市房山区长沟镇房易路西侧,沿村路北侧,西南侧紧邻龙泉湖和长沟湿地公园,总占地面积约371475.3㎡。

其中1号地占地面积为66322.210㎡,2号地占地面积为56547.935㎡,3号地占地面积为25622.392㎡,4号地占地面积为47681.049㎡,5号地占地面积为175301.741㎡。

4号地和5号地区域分别有松树、海棠树、银杏树等植被(总面积约为60795.701㎡,不包含在4、5号场地面积内)。

本地块因常年闲置,荒草丛生,存在严重的消防及治安安全隐患,并且杂草所带来的危害正呈逐渐加重趋势。

因此,近期内能否及时有效地对本地块杂草的综合治理及恢复绿化等工作的实施,对解决杂草的危害及所带来安全隐患意义重大。

本项目的关键工作是把现有杂草进行清除。

施工计划工期:15天;本工程施工作业面大,分为五大地块,道路通畅,有水电接入点,基本具备“三通一平”的条件。

二、质量目标质量目标为优良,确保消除消防安全隐患,并达到政府规定的扬尘要求。

三、主要项目工程的施工方案本次杂草综合治理的基本概念是“从生物和环境关系的整体观点出发,本着预防为主的指导思想和安全、有效、经济、简易的原则,因地因时制宜,合理运用农业、生物、化学、物理的方法以及其他有效的生态手段,把杂草控制在不足危害的程度,以达到保护人类健康和使草坪生长正常、优质、美观的目的”。

本次除草覆绿方案采取综合治理的措施,把现有的杂草造成的危害消灭掉,再进行简单覆绿美化。

实施方案的具体流程是:①对现场的杂草进行现状调查;②选择合理的除草方案;③除草施工;④平整场地;(一)除草工程第一阶段根据本项目现场情况,结合本工程现状,面积较大,杂草高度达到30公分以上,枝干约10~88mm,地面凸凹不平等特点,故需采用机械除草,人工配合的方式施工,然后再进行化学药物除草。

机械的选用:以推土机为主,人工辅助。

剪草步骤:清除荒地上的大的石块、枯枝等杂物。

根据现场情况确定合理的走向。

剪完后将杂草人工分片堆放晾晒,以便外运。

(二)除草工程第二阶采用化学除草剂彻底清除杂草明确现场草坪主要杂草群落和主要杂草的发生规律进行杂草防除之前首先应进行草情、草害调查,掌握杂草的种类及发生特点,以便确定正确的防除对策。

本地块现有的主要危害杂草约有近十来种,如蒲公英、禾本科杂草主要代表有:牛筋草、狗尾草等。

本地块因长时间的荒废,已经使地块中杂草种群开始出现新的转化,有些优势杂草的危害逐年严重,上升为当前本地块的主要杂草优势种类。

关于化学除草的方面,需要注意的是,化学除草固然很先进,但并不代表化学除草是万能的,且要求高温高湿,才能达到理想的效果,所以仅用化学除草是万万不行的,化学除草不代表不用人工拔草,我们在除草的过程中仍然需要和人工拔草相结合,采取多种方法综合防治才能达到理想的效果,比如对土壤进行深翻、晾晒等等。

另外如混播草坪、马蹄金草坪和马尼拉草草草坪等还有一些土壤封闭处理剂可以使用,这样可以保持草坪较长一段时间内无杂草或很少杂草。

(三)清理杂草及场地平整、耕翻1、杂草经化学及人工杀除后,应迅速清理施工现场及四周的施工杂物与已杀除杂草,集中起来待其晒干后,利用车辆装运至垃圾余泥堆填区处理。

定时定员清洗施工现场周围环境,特别是周围市政道路等。

保证施工场地环境整洁,体现文明施工场地整洁,体现文明施工的专业工作态度。

2、整平及耕翻,在清除了杂草杂物,利用土方机械(挖土机、推土机等),对场地进行翻挖,翻挖深度为30cm以上,把杀除后的杂草根系翻挖上来,集中清理起来将其洒干外运,防止杂草重新生长出来。

翻挖后利用机械对场地进行平整及压实,平整要顺地形和周围环境,地面应作起高填低的平整,整成龟背形、斜坡形等,陡度为2.5—3.0%,边缘要低于路面或道牙3-5cm,表面平整,无坑洼。

派出土方平整人员专业进行微地形平整工作,以免因场地低洼造成场地内积水。

四、施工质量技术保证措施在施工过程中要加强技术和质量管理,落实各级人员岗位责任制,各部门分工明确,密切配合,建立以项目经理为核心的质量管理体系,健全三级质量检查网,做到定岗位、定标准,确保施工中的各个质量环节都能得到有效的控制。

1、技术交底设计交底的目的是使参与项目施工的人员了解担负的施工任务的意图,施工特点、技术要求,质量标准,应用新技术、新材料、新结构的特殊技术要求和质量标准等,项目经理部向作业班组交底,从而建立技术责任制、质量责任制,加强施工质量检查、监督与管理。

施工项目的技术交底包括设计人员向施工单位交底,技术人员向班组交底等。

技术交底的主要要求是:以施工方案、工艺流程和质量检验评定标准为依据,编制技术交底文件,突出交底重点,注重可操作性,以保证质量为目的。

2、测量、计量和试验设备控制在施工过程中使用的测量、计量和试验设备必须具有合适的量程和准确度,要按规定进行核实,并且处于有效期内。

具体控制措施如下:项目部配备兼职计量员负责计量器具的管理和保养并做好登记、建卡、和建立台帐工作。

计量器具的存放处应保持适当的环境,同时做好防锈、润滑等保养工作,在搬运、防护和储存其间应确保计量器具的准确度和适用性。

计量器具,应指定专人使用,使用者要具备相应的资格,具备保证检验、测量和试验在适宜的环境下工作。

计量器具一般每一年检定一次,检验不合格或应检而未检的计量器具不准投入使用。

计量器具校准必须经国家认可机构检定合格,可溯源至国家标准的标准器。

3、施工日记管理施工日记由项目施工员记录,日记要求连续、详细、明了、能反映出质量监督和管理动态及面貌,特点详细记载施工中发现的问题和处理解决的过程。

施工日记应从工程开始起至工程交工验收止。

中途因工作调动时,应及时办好日记移交手续。

由接收人继续做好施工日记。

4、积累工程施工技术资料工程技术资料是施工中技术、质量和管理活动的记录也是工程档案的形成过程。

它反映了施工活动的科学性和严肃性,是工程施工质量水平和管理水平的实际体现,也是施工企业信誉的体现。

要求按规定做好齐全和准确、充实的技术资料。

五、施工质量控制办法1、班组操作挂牌管理凡能落实个人责任的作业部分,均需实行操作挂牌定位。

以便明确责任和奖惩。

因其它原因,未能落实到人的,但要落实到班组,有班长挂牌定位。

操作定位由项目经理施工员布置,班组长执行,质量员填表记录。

班组长在分配班内成员时,尽可能保持部位的连续作业,界限清楚。

必要时,要操作挂牌上墙。

2、班组质量自检班组长是当然的兼职质量员,班组每天完工后应进行自检。

每个分项工程完工后,应不少于一次的质量自检验评记录,质量自检验评标准按《园林绿化工程质量检验评定标准》执行。

班组通过质量自检,要总结经验,及时向每个作业人员提出整改意见,把隐患消灭在萌芽状态之中,并将质量的优劣作为当月奖惩考核的依据。

3、加强成品管理成品保护是指在施工过程中,有些分项工程和分部工程已经完成。

其它工程尚在施工,或单位工程已接近扫尾或竣工的单项工程。

尚未正式竣工验收之前,均属成品保护之列。

针对施工项目的特点和环境,要采取有效的护、包、盖、封等保护措施。

措施由项目工程施工员制订,保护措施要因地制宜,切实可行要落实到人,并和经济奖惩挂钩。

成品保护的重点是种植后的绿化。

项目工程部施工员和质量员要根据直的成品保护措施,随时检查落实,并严格奖惩。

六、安全保证及文明施工措施1、安全制度:针对本工程施工工期紧的特点,本工程施工时必须建立以下安全制度。

1)、安全责任制度:项目经理对整个工程施工安全负责,分管生产的主施工对安全生产负直接领导责任,具体组织实施各项安全措施的安全制度。

分管技术的项目工程师负责组织安全技术措施的编制和审核、安全技术交底和安全技术教育,工地设专职安全管理人员一名,负责安全管理和监督检查,施工员对负责分管施工范围内的安全生产负责、贯彻落实各项安全措施,各专业人员有岗位职责,操作班组、班长、安全组干事到每个工人都有安全职责。

2)、安全教育制度:定期进行安全意识教育,新工人上岗教育各工种结合培训进行安全操作规程教育,对具体的分部分项工程及新材料的使用进行技术安全交底。

3)、安全检查制度:工地定期进行全民检查,由施工员实施,每个作业班结合上岗安全交底,每天安全上岗检查,通过安全检查活动,不断提高和加强安全意识,落实安全制度和安全措施,并且通过检查活动本身可以发现和解决隐患。

2、用安全色和安全标志本工程在施工过程中,为了传递安全信息,提醒现场一切人员注意安全规定和正确使用安全设施。

安全色与安全标志相对应,红色表示禁止、停止(防火),用于禁止标志,含义中不准或制止人们的某种行动;黄色表示警告、注意,用于警告标志,含义是要人们注意可能发生危险;蓝色表示提示、安全状态、通行,用于提示标志,含义是示意目标方向。

安全色与安全标志是安全设施的一个组成部分,分部分项工程的安全设施完成以后,应及时分别用安全标牌放在醒目位置,验收时作为一个项目可以检查认可。

3、布置安全标语本工程在施工的各个阶段,将配置安全教育,提出安全目标口号与安全施工警句,此口号与警句能提高安全生产气氛,提高职工的安全意识。

七、文明施工方案1、我公司将对工程文明施工进行严格管理,加强组织领导,具体管理措施如下:1)、在该工程施工现场设置明显的围护标志,非施工人员不得擅自进入。

2)、在施工现场显眼位置设置一图四牌(施工现场平面布置图、工程概况牌、安全生产六大纪律十项安全技术措施牌、安全生产记录牌、防火责任制牌)。

3)、施工现场工地内道路通畅平坦、整洁,场内排水良好,场内易积水洼地及时填平,杂物及时清除,定时进行场地洒水防尘。

施工中各阶段做好落手清,做到工完料尽场地清。

建筑垃圾集中堆放处理,建立定期考核制度。

路面保护措施在路面的施工车辆通道,铺设彩条塑料布防止建筑垃圾对路面的污染,组织专门清扫班子及时对遗落物进行清扫和冲洗。

严禁在道路路面上堆放施工材料和废弃物;各种机械和车辆,严禁停放于道路上,如必须通过时,应采取麻袋等柔性织物铺设隔离,防止损伤。

合集下载

除草施工方案范文

除草施工方案范文

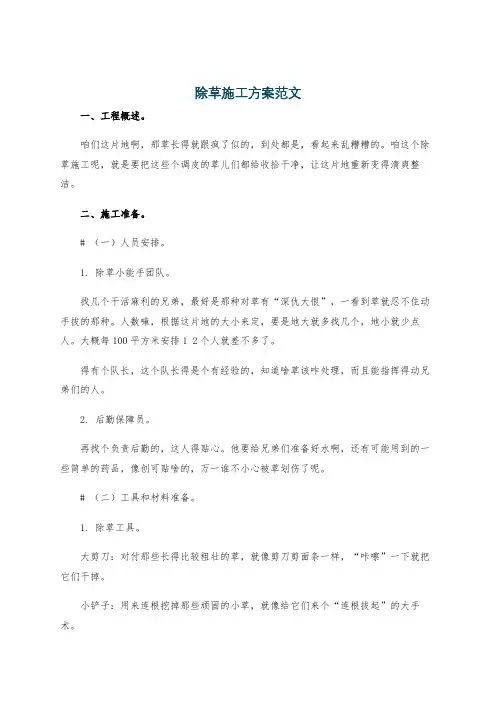

除草施工方案范文一、工程概述。

咱们这片地啊,那草长得就跟疯了似的,到处都是,看起来乱糟糟的。

咱这个除草施工呢,就是要把这些个调皮的草儿们都给收拾干净,让这片地重新变得清爽整洁。

二、施工准备。

# (一)人员安排。

1. 除草小能手团队。

找几个干活麻利的兄弟,最好是那种对草有“深仇大恨”,一看到草就忍不住动手拔的那种。

人数嘛,根据这片地的大小来定,要是地大就多找几个,地小就少点人。

大概每100平方米安排1 2个人就差不多了。

得有个队长,这个队长得是个有经验的,知道啥草该咋处理,而且能指挥得动兄弟们的人。

2. 后勤保障员。

再找个负责后勤的,这人得贴心。

他要给兄弟们准备好水啊,还有可能用到的一些简单的药品,像创可贴啥的,万一谁不小心被草划伤了呢。

# (二)工具和材料准备。

1. 除草工具。

大剪刀:对付那些长得比较粗壮的草,就像剪刀剪面条一样,“咔嚓”一下就把它们干掉。

小铲子:用来连根挖掉那些顽固的小草,就像给它们来个“连根拔起”的大手术。

割草机:要是有大片大片的草地,这玩意可就派上大用场了。

就像小坦克一样,“轰隆隆”地开过去,草就都倒下了。

不过使用割草机得找个会操作的,可不能瞎搞。

2. 防护用品。

手套:这是必须的,草有时候可扎手了,就像小刺猬一样,戴上手套就能保护咱们的手不被划伤。

口罩:有些草的灰尘或者花粉可能会让咱们打喷嚏,戴上口罩就不怕了。

# (三)场地勘察。

1. 在开始除草之前,得先在这片地上溜达一圈。

看看哪里的草长得最疯狂,哪里有啥特殊情况,比如说有没有藏着小石块啊,或者有没有啥不能乱动的小植物啥的。

就像侦查兵一样,把地形和情况都摸清楚了,这样除草的时候才能有的放矢。

三、施工方法。

# (一)人工除草。

1. 对于那些小块的、草长得比较稀疏的地方,或者是靠近一些花花草草不能用机器的地方,就靠咱们的兄弟们用小铲子和大剪刀来除草。

先把那些大棵的草用剪刀剪掉上面的部分,然后再用小铲子把根挖出来。

就像给草儿们来个“斩首”然后再“挖心”,让它们彻底消失。

草地平整工程施工方案

草地平整工程施工方案

草地平整工程施工方案一、前言草地平整工程是一项重要的场地整治工程,对于提高场地的美观度、增强场地的使用功能、改善场地的排水条件具有重要的意义。

为了确保草地平整工程的顺利进行和顺利完成,我们需要制定详细的施工方案,并严格按照方案进行施工。

本文将针对草地平整工程的施工方案逐一进行介绍和解释。

二、工程概况1.1 项目名称:草地平整工程1.2 项目地点:某某市中心公园1.3 项目范围:整个公园区域1.4 项目背景:为了提升中心公园的整体形象,改善草坪使用环境,需要进行草地平整工程。

三、施工准备工作3.1 现场勘察:施工前需要对工程现场进行仔细的勘察,了解场地的地形、土壤、植被等情况。

3.2 设计方案:根据勘察结果,制定草地平整的设计方案,包括整体规划和细节设计。

3.3 材料采购:根据设计方案确定所需的施工材料,并及时采购。

3.4 机械设备准备:准备好各种需要使用的机械设备,保证施工工作的顺利进行。

3.5 施工人员招聘:招聘具有相关经验和技能的施工人员,确保施工质量。

3.6 安全保障措施:提前制定施工现场的安全保障措施和应急预案,确保施工过程的安全。

四、施工流程4.1 清理场地:在开始平整工程前,需要先清理场地上的杂草、垃圾等杂物,并进行土地的深翻,确保地面平整。

4.2 土地整理:对于土地细节上的凹凸不平进行填平整修,确保地表平整。

4.3 土壤改良:对土地的土壤进行改良,根据土壤性质的不同采取相应的措施,确保土地适合草坪的生长。

4.4 草籽播种:选用适合当地气候和土壤条件的草籽进行播种,覆盖整个场地,并根据需要进行除草处理。

4.5 灌溉养护:对新播种的草坪进行科学合理的灌溉养护,确保草坪的正常生长。

五、施工质量控制5.1 施工过程监督:在整个施工过程中,需要安排专人对施工过程进行监督,保证施工的顺利进行和质量的控制。

5.2 资料记录:在施工过程中,详细记录每个施工节点的情况,包括施工材料的使用情况、机械设备的使用情况、施工人员的工作情况等。

除草绿化工程施工方案

除草绿化工程施工方案

除草绿化工程施工方案1. 引言除草绿化工程施工方案旨在提供一种高效、系统的方法来除去杂草并进行绿化工作,以确保环境的美观和宜人性。

本文档将介绍施工方案的详细步骤和所需资源,以及必要的安全措施。

2. 施工步骤以下是除草绿化工程施工的主要步骤:2.1 场地准备在进行绿化工程之前,必须对施工场地进行准备工作。

这包括清除任何障碍物、修整表面、确保排水畅通以及进行必要的土壤改良。

2.2 除草处理2.2.1 了解杂草类型:首先需要对场地上的杂草进行调查,了解不同杂草的特点和生长环境要求,以制定适当的除草方案。

2.2.2 机械除草:采用适当的机械设备,如除草机、割草机等,对场地上的杂草进行除去。

在操作机械设备时,需要注意安全操作,确保人员的安全。

2.2.3 化学除草:根据杂草的类型和环境要求,选择合适的除草剂进行喷洒。

在使用化学除草剂时,必须遵循相关法规并采取必要的安全措施。

2.3 土壤改良如果场地的土壤质量较差,需要进行土壤改良工作,以提供良好的生长环境。

土壤改良可以包括施加有机肥料、改善土壤排水性和pH值等。

2.4 绿化种植2.4.1 选择适当的植物:根据场地的环境条件和美观要求,选择适合的植物进行绿化。

考虑到植物的生长速度、耐寒性和抗病虫害能力等因素。

2.4.2 种植方法:按照植物的特点和要求,采取适当的种植方法,如播种、插秧、移栽等。

种植时要保证植物的生长空间,并适时浇水施肥。

2.5 养护管理在绿化工程完成后,还需要进行养护管理工作,以确保植物的健康生长。

养护管理工作包括定期浇水、施肥、修剪等。

3. 所需资源以下是除草绿化工程所需要的主要资源:•机械设备(如除草机、割草机等)•化学除草剂•有机肥料•植物种子或苗木•水源和灌溉设施•修剪工具4. 安全措施在进行除草绿化工程时,必须采取必要的安全措施以确保人员和环境的安全。

以下是一些建议的安全措施:•佩戴适当的个人防护装备,包括手套、口罩和防护眼镜。

•确保机械设备的安全操作,遵循使用说明书和操作规程。

场地平整、除草施工方案

场地平整、除草施工方案

施工组织设计文字说明房山区长沟镇镇区北部项目1号建设场地平整等5项场地平整、除草专项施工方案编制人:审核人:北京同路园林绿有限责任公司二零一五年十一月页脚内容目录一、项目概况 (1)二、质量目标 (1)三、主要项目工程的施工方案 (1)四、施工质量技术保证措施 (3)五、施工质量控制办法 (4)六、安全保证及文明施工措施 (5)七、文明施工方案 (6)一、项目概况本项目地处于北京市房山区长沟镇房易路西侧,沿村路北侧,西南侧紧邻龙泉湖和长沟湿地公园,总占地面积约371475.3㎡。

其中1号地占地面积为66322.210㎡,2号地占地面积为56547.935㎡,3号地占地面积为25622.392㎡,4号地占地面积为47681.049㎡,5号地占地面积为175301.741㎡。

4号地和5号地区域分别有松树、海棠树、银杏树等植被(总面积约为60795.701㎡,不包含在4、5号场地面积内)。

本地块因常年闲置,荒草丛生,存在严重的消防及治安安全隐患,并且杂草所带来的危害正呈逐渐加重趋势。

因此,近期内能否及时有效地对本地块杂草的综合治理及恢复绿化等工作的实施,对解决杂草的危害及所带来安全隐患意义重大。

本项目的关键工作是把现有杂草进行清除。

施工计划工期:15天;本工程施工作业面大,分为五大地块,道路通畅,有水电接入点,基本具备“三通一平”的条件。

二、质量目标质量目标为优良,确保消除消防安全隐患,并达到政府规定的扬尘要求。

三、主要项目工程的施工方案本次杂草综合治理的基本概念是“从生物和环境关系的整体观点出发,本着预防为主的指导思想和安全、有效、经济、简易的原则,因地因时制宜,合理运用农业、生物、化学、物理的方法以及其他有效的生态手段,把杂草控制在不足危害的程度,以达到保护人类健康和使草坪生长正常、优质、美观的目的”。

本次除草覆绿方案采取综合治理的措施,把现有的杂草造成的危害消灭掉,再进行简单覆绿美化。

实施方案的具体流程是:①对现场的杂草进行现状调查;②选择合理的除草方案;③除草施工;④平整场地;(一)除草工程第一阶段根据本项目现场情况,结合本工程现状,面积较大,杂草高度达到30公分以上,枝干约10~88mm,地面凸凹不平等特点,故需采用机械除草,人工配合的方式施工,然后再进行化学药物除草。

土地平整、池塘推土、杂草灌木丛及树木清除施工方案

土地平整、池塘推土、杂草灌木丛及树木清除施工方案

土地平整、池塘堆土、杂草灌木丛及树木清除施工方案1、编制依据与原则(1)编制依据1.1依据《施工招标文件》1.2依据国家现行有关工程施工和验收的标准、规范、规程、图集:(2)编制原则2.1遵循招标文件条款的原则在编制施工组织设计的文字说明、插图、插表中,严格按照招标文件的规定,做到统一标准,规范编制。

2.2遵循施工规范、规程、验收标准的原则在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。

2.3坚持实事求是的原则在制定具体项目实施方案过程中,充分研究、分析工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质、高效地完成本工程。

2.4.坚持施工全过程严格管理的原则在各道工序施工中,严格执行监理工程师的指令,尊重建设单位和监理的意见,严格管理,保证施工过程中的各个环节都处于良好的受控状态。

2.5坚持专业化作业与综合管理相结合的原则。

在施工组织方面,以专业队为基本组成形式,充分发挥专业人员和先进优良设备的优势,同时采取综合管理手段、科学管理调配以达到整体优化的目的。

2、工程概况清除杂草及树木等工程。

工期要求:30日历天。

工程质量要求:合格水电:施工现场的水、电业主方提供水电接引点,施工方自行接至施工场地。

施工便道:施工现场条件较好,施工单位根据其施工需要自行修筑施工进场道路。

3、总体施工部署(1)项目组织机构的配置对于本工程,我们将本着“建精品工程”、“放心工程”的企业精神,按照ISO9002质量保证体系的要求严把工程质量关,严密组织、严格管理、高效快速的把本工程施工好、建设好。

因此,我们将选派协调能力强、管理经验丰富、施工技术过硬、获取贰级项目经理资质认证,不怕吃苦,具有勇于开拓、年轻有为的项目经理组建本工程项目部。

同时,抽调公司技术业务骨干组成项目部各职能部门,选调集团劳务公司专业技术工人组建施工队伍,把本工程项目部组建成一支具有较强组织纪律、能吃苦、能战斗的专业施工队伍。

场地平整除草施工方案

场地平整除草施工方案

场地平整除草施工方案一、项目背景在城市建设和农田开垦的过程中,常常需要进行场地平整和除草。

场地平整指通过采取适当的措施,使场地表面达到平整平稳、均匀一致的目标,为后续工程提供良好的基础。

除草工作则是为了防止杂草的生长,保持场地的整洁和美观,同时也减少了对种植作物的竞争。

二、项目目标本项目的目标是通过场地平整和除草施工,提供一个平坦、整洁的场地,并减少杂草的生长,为后续的建设或种植工作提供良好的环境。

三、施工步骤1.规划在开始施工前,需要对场地进行规划。

确定场地的形状、面积和所需的平整度,并分析现有植被的种类和分布情况。

根据这些信息,制定相应的施工计划。

2.地面清理清理场地上的垃圾、石头和其他障碍物,保持场地的干净整洁。

同时,对于多年生的植物需要进行清除,以减少对后续作物的影响。

3.土层处理根据场地的具体情况,需要对土层进行处理。

对于较坚硬的土壤,可以采用松土或刨土的方法,以改良土壤的质地。

对于较松软的土壤,可以采用填土和夯实的方法,增加土壤的密实度。

4.平整施工选择合适的机械设备进行场地平整。

根据场地形状和面积的特点,可以选择使用推土机、压路机等工具进行平整作业。

在平整过程中,需要确保场地的高低起伏符合设计要求,并且没有凹凸不平的地方。

5.除草施工在场地平整完成后,需要进行除草作业。

可以采用物理和化学两种方法。

物理方法包括手工拔除、割草机割草和覆盖物等。

化学方法则是使用草甘膦等除草剂进行喷洒。

需要根据场地的具体情况,选择合适的除草方法。

6.后续处理在场地平整和除草施工完成后,需要进行后续的处理工作。

对于平整的场地,可以进行草皮铺设或者播种草籽,以恢复植被和美化环境。

对于除草的场地,需要进行监测和定期维护,确保杂草再生的情况。

四、工作计划1.开展前期调查和规划工作,确定场地的特点和施工计划。

预计耗时1周。

2.地面清理和土层处理工作。

根据场地的实际情况,预计耗时1-2周。

3.场地平整施工。

根据场地的面积和形状,选择适当的机械设备进行平整作业。

除草绿化工程施工方案

除草绿化工程施工方案前言:本文旨在提供一份详细的除草绿化工程施工方案,以指导施工人员有效地进行工作。

本方案将介绍除草工程的背景、施工流程、材料准备以及施工安全等相关内容,以确保工作的质量和安全。

一、背景介绍除草绿化工程是为了解决植物杂草过度生长对环境、建筑物和人类健康造成的问题而展开的工程。

该工程需要通过合理的施工方案来实施,以确保清除杂草的效果,并促进植物的健康生长。

二、施工流程1. 现场勘察与规划在开始施工之前,施工人员需要对施工现场进行勘察与规划,了解植物分布情况、土壤状况以及周边环境因素,如天气、水源等。

根据勘察结果,制定施工方案和施工流程。

2. 材料准备根据施工方案,准备所需的工具和材料。

首先,选择合适的除草工具,如锄头、剪刀、喷雾器等。

其次,准备除草剂和施肥剂,确保其质量达到标准要求。

最后,准备各种安全防护设备,如手套、口罩和防护服等。

3. 杂草清除根据施工现场情况,采取适当的方法进行杂草清除。

对于小面积的杂草,可以手工除草;对于大面积的杂草,可使用机械设备或喷洒除草剂进行清除。

清除过程中,要注意保护周围植物和地面设施,避免损坏。

4. 土壤改良与施肥在杂草清除后,进行土壤改良和施肥工作。

根据土壤检测结果,选择合适的土壤改良剂和施肥剂,并按照标准比例进行施工。

土壤改良和施肥是保证植物健康生长的关键环节,应认真对待。

5. 绿化种植在土壤改良和施肥工作完成后,开始进行绿化种植。

根据绿化方案,选择合适的植物进行种植,并按照合理的间距和深度进行施工。

同时,注意给予充足的水源和光照,以促进植物的健康生长。

6. 现场清理与保养施工完成后,对施工现场进行清理与保养工作。

清理除草工具和施工现场上的杂物,确保周围环境整洁。

保养新种植的植物,提供适当的水源和养分,在生长初期要注意及时采取必要的保护措施。

三、施工安全1. 科学防护措施在施工过程中,施工人员应做好个人防护工作。

佩戴手套、口罩和防护服等,以避免除草剂对人体的伤害。

农村园林除草工程施工方案

2019幼儿益智故事文字版【3篇】【篇1】迷糊小兔子小兔子已经六岁了,要上小学了,开学第一天,兔妈妈带着小兔子来到森林小学。

兔妈妈对小兔叮嘱道:“孩子,你一定要认真学习啊,不要总是迷迷糊糊的!”“知道了知道了,我上学去了。

”小兔子听也没听完就说。

第一节课上卫生知识课,由么长颈鹿老师来上课,长颈鹿老师亲切地说:“同学们,我们上饮食问题。

”上课时,小兔子总是东张西望,爱听不听。

老师说:“彩色的东西都是有毒的,不能吃。

比如彩蘑菇……”老师又说:“我们吃东西前一定要看保质期。

”别的同学都拿出笔记本记下老师说的重点,只有小兔子呆呆地看着窗外。

放学了。

小兔子又累又饿,看到路边有几个彩蘑菇,想:老师说彩色的东西没有毒,于是摘了几个彩蘑菇吃起来,小兔子刚吃完第二个,忽然肚子痛起来,他一下子跑了好几趟厕所,小松鼠见了,奇怪地问:“小兔子,你为什么上这么多次厕所呀?”“我只是吃了两个彩蘑菇。

”小兔子难受地说:“幸好你只吃了两个啊!”小松大声地说,“你再吃几个就会被毒死的啊!”“啊,老师不是说彩蘑菇没毒吗?”小兔子挠挠头奇怪地说。

小松鼠严肃地说:“老师是说彩色的东西都是有毒的。

小兔子,你以后上课发好好听啊!”同学们,我们千万不能像小兔子一样上课不认真听,不然什么时候害了自己都不知道。

【篇2】鼹鼠破奇案熊探长经过几个月的缜密侦察,终于破获了一个代号名叫做“喇叭”的贩毒团伙,并将他们一网打尽。

遗憾的是,由于这个贩毒团伙在抓捕的时候负隅顽抗,所以统统被当场击毙。

而根据线人的可靠消息,说贩毒团伙的头子“毒狼”曾经把一大批冰毒埋藏在森林里面的某一棵树下。

现在这伙歹徒虽然被全部歼灭了,但是线索也中断了,怎么才能找到埋藏的冰毒呢?熊探长组织所有警察在森林里展开了地毯式搜索,可是一无所获。

茫茫的一片大森林,想要找到埋藏在某棵树下的冰毒,无疑就是大海捞针,谈何容易!这可怎么办呢?熊探长冥思苦想,终于想到了一条绝妙的计策。

熊探长马上去拜访老朋友鼹鼠先生。

平整土地施工方案

平整土地施工方案
一、前言
平整土地是土木工程的一项重要技术,它是将土地表面据实压实,使土地表面水平、平整,没有高低落差。

平整土地不仅可以美
化土地外观,还可以为日后的建筑、道路等工程提供优越的基础条件。

下面我们将介绍平整土地的施工方案,希望对广大读者有所启发。

二、施工前准备
1. 土地地形勘测
在施工前需要对土地进行地形勘测,了解地面的高低落差。

于勘测的结果,可以设计出合理、可行的平整土地方案。

2. 设计方案制定
在勘测的基础上,制定出平整土地的设计方案。

设计方案需要
包括方案内容、方案描述、设计原则等,以确保方案的合理性、安
全性、可行性。

3. 土地清理
在施工前,需要对土地进行清理。

清理包括除草、清除垃圾等。

4. 施工设备准备
根据设计方案的要求,准备相应的施工设备,如挖掘机、平地机、压路机等。

场平工程施工方案

场平工程施工方案一、前言场平工程是指对土地场地进行平整处理,以适应工程建设或农业生产的需要。

场平工程的施工方案编制是对场地进行土地整理工程的前期准备工作,是确保工程建设顺利进行的关键环节。

本文将对场平工程的施工方案进行详细阐述,以确保工程施工安全和质量。

二、工程概况1.项目名称:XX场平工程2.地点:XX省XX市XX县3.建设单位:XX工程建设有限公司4.工程规模:XX公顷5.工程内容:场地平整、土壤改良、排水设计6.工程总投资:XX万元7.施工单位:XX施工公司三、工程施工方案1.施工前准备(1)组织管理施工单位应建立健全组织结构,明确各部门职责,并配备专业化的管理团队。

(2)施工人员施工单位应选拔技术熟练、经验丰富的施工人员,确保施工质量。

(3)机械设备准备所需机械设备,包括推土机、平地机、挖掘机、水泥搅拌机等。

2.场地平整工程(1)勘测测量施工前应进行场地勘测测量工作,确保平整施工符合设计要求。

(2)清场除草对场地进行清场除草,清除垃圾和杂草,保持施工场地整洁。

(3)土地平整采用推土机、平地机等机械设备对场地进行平整处理,保证场地的均匀平整。

(4)土壤改良根据土壤的实际情况,进行土壤改良工程,包括施加有机肥料、石灰、复合肥等,提高土壤肥力。

3.排水设计(1)排水系统设计根据场地坡度和地势情况,设计合理的排水系统,确保场地排水畅通。

(2)排水设施建设按照排水系统设计要求,在场地设置排水沟、排水管道等排水设施,保证场地排水系统完善。

4.安全保障(1)安全教育培训严格遵守相关安全规定,进行安全教育培训,确保施工人员的安全意识和安全技能。

(2)安全防护设施设置安全警示标志、安全围挡等防护设施,保障施工人员的人身安全。

5.质量控制(1)严格按照设计要求施工施工过程中,严格按照设计要求和施工方案进行施工,确保工程质量。

(2)质量监督对施工过程进行全程监督,发现问题及时处理,确保工程质量。

6.环境保护(1)精细施工进行施工过程中对环境的保护工作,减少土壤的扬尘和噪音污染。
