高速铁路电力牵引供电工程施工质量验收标准培训试题(2013年5月)

合集下载

高速铁路电力牵引供电工程验收标准

高速铁路电力牵引供电工程验收标准
设计要求和《电气化铁路接触网钢支柱》TB/T 2921 的规 定。 检验数量:施工单位全部检查,监理单位见证检验 10%。 检验方法:对照设计文件和订货合同,检查实物和质量证明文 件。 2.3.3 环形等径预应力混凝土支柱的型号、规格、安装位置应符 合设计要求。 检验数量:施工单位全部检查,监理单位见证检验 20%。 检验方法:对照设计文件现场检查。 2.3.4 环形等径预应力混凝土支柱埋设深度应符合设计要求,施 工允许偏差+050 mm,同一组硬横梁环形等径预应力混凝土支 柱应等高,施工允许偏差+050 mm。 检验数量:施工单位全部检查,监理单位见证检验 20%。 检验方法:测量检查。 2.3.5 环形等径预应力混凝土支柱承载后外观质量应符合下列要
2.2.3 预留基础螺栓顺线路方向中心线应与线路中心线平行,垂 直线路方向中心线应与线路中心线垂直,两个方向的允许 偏差均不大于 1.5°。螺栓应呈竖直状态,螺栓外露长度、 螺栓间距、基础位置及尺寸等应符合表 5.2.6 的规定。
检验数量:施工单位全部检查,监理单位见证检验 20%。 检验方法:测量检查。 2.2.4 支柱基础、拉线基础预埋螺栓与线路中心线的距离应符合
和技术、质量负责人等进行验收,勘查设计单位项目负责 人根据需要参与验收。 1.3.3 单位工程完工后,施工单位应自行组织有关人员进行检查, 合格后向建设单位提交单位工程验收申请。 1.3.4 建设单位收到工程验收申请后,应由建设单位项目负责人 组织施工、设计、监理等单位的项目负责人进行单位工程 验收。单位工程验收应包含综合质量评定的内容。 1.3.5 当参加验收各方对工程施工质量验收意见不一致时,可请 铁路建设行政主管部门协调处理。
检验数量:施工单位全部检查,监理单位见证检验 20%。 检验方法:对照设计文件检查实物,测量检查。 2.2.6 桥梁上预留上网电缆孔位置及孔径大小、滑槽型号及位置

铁路工程质量验收培训试题(含答案)

铁路工程质量验收培训试题(含答案)

铁路工程质量验收培训试题及答案姓名:得分:一、填空题(每空3分,共60分)1.按照《铁路建设工程监理规范》(TB10402-2019)中4.3.1条款要求,工程施工质量验收应执行铁路工程施工质量验收标准,项目监理机构应编制工程施工质量验收实施细则。

2.验收单元划分:验收单元划分为单位工程、分部工程、分项工程和检验批。

3.检验批验收时,承包单位自检合格后填写检验批质量验收记录,向项目监理机构报验,专业监理工程师在规定的时限内组织承包单位专职质检人员等进行验收,检验批的质量验收应包括实物检查和资料检查两部分4.分项工程质量验收时,分项工程所有检验批验收合格后,施工单位填写《分项工程质量验收记录》,向专业监理工程师提交申请验收表;专业监理工程师规定时间组织施工单位分项工程质量负责人、技术负责人等进行验收;验收组完成检查,对存在问题提出处理意见、整改期限、复检时间。

针对发现的问题,施工单位进行整改,全部整改达到验收标准后,再次验收。

验收合格,验收人员签认《分项工程质量验收记录》。

5.分项工程全部验收合格后,施工单位填写《分部工程质量验收记录》,向项目监理机构申请分部工程质量验收。

总监理工程师签发分部工程验收通知。

组织相关人员进行验收。

6.《分部工程质量验收记录》验收“肯定性”意见签署用语:(1)监理单位验收结论(对每个分项工程):验收合格。

(2)监理单位验收结论(对有龄期要求检测项目的验收情况):合格。

(3)监理单位验收结论(对质量控制资料):符合要求;完整。

(4)监理单位验收结论(对实体质量和主要功能检验报告):符合要求。

7.经返修或加固处理的分项、分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。

二、选择题(每题5分,共25分)11.分项工程质量验收内容中属于资料检查的有( ABCD )A.分项工程所包含的检验批资料全部签认合格。

B.见证、平行试验资料齐全、完整。

C.第三方检测资料齐全,检测结果合格。

高速铁路客专路基验标题库(含答案)

高速铁路客专路基验标题库(含答案)

客运专线铁路路基工程施工质量验收暂行标准一、填空题(120题)1.施工单位作为工程施工质量控制的主体,应对工程施工质量进行全过程控制;建设单位、监理单位、勘察设计单位等各方应按有关规定分工负责。

2.客运专线铁路工程的各类质量检测报告、检查验收记录和其他工程技术管理资料,必须按规定及时填写,并且严格履行责任人签字确认制度。

施工单位验收资料的归档整理应符合有关规定的要求。

其中,检验批、分项工程质量验收记录,建设单位、施工单位、监理单位均应长期保存;分部工程、单位工程质量验收记录,建设单位应永久保存,施工单位应长期保存;其他资料应按相关规定保存。

3.路基工后沉降达不到设计要求时,严禁进入铺轨工序。

4.工后沉降指有碴轨道铺轨工程(包括铺碴)开始时沉降量与最终形成的沉降量之差。

5.路基工程应按下列规定进行施工质量控制:路基工程采用的主要材料、半成品、配件、设备,施工单位应对其外观、规格、型号和质量证明文件等进行现场验收,并经监理工程师检查认可。

凡涉及结构安全和使用功能的,施工单位应进行检验,监理单位应按规定进行平行检验或见证取样检测。

6.路基工程施工质量应按下列规定进行验收:隐蔽工程在隐蔽前应由施工单位通知监理单位进行验收,并应形成验收文件。

地基处理等重要分部工程验收时,勘察设计单位应派人参加。

涉及结构安全的试块、试件和现场检验项目,监理单位应按规定进行平行检验、见证取样检测或见证检验。

对涉及结构安全和使用功能的分部工程应进行抽样检测。

7.路基工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。

8.分部工程应按一个完整部位或主要结构及施工阶段划分。

9.分项工程应按工种、工序、材料、施工工艺等划分。

10.检验批可依据施工及质量控制和验收需要按施工段或部位等划分。

11.检验批合格质量验收应符合下列规定:主控项目的质量经抽样检验应全部合格。

一般项目的质量经抽样检验全部合格;其中,有允许偏差的抽查点,除有专门规定外,合格率应达到80%及以上,且不合格点的最大偏差不得大于规定的允许偏差的1.5倍。

高速铁路路基工程施工质量验收标准试题

高速铁路路基工程施工质量验收标准试题

高速铁路路基工程施工质量验收标准考试题一、填空题1. 高速铁路工程施工质量必须达到设计要求的结构安全和使用功能,主体结构质量实现零缺陷,满足设计寿命期限内正常运营的需要。

2。

高速铁路路基工程施工应贯彻国民经济可持续发展战略,合理利用资源,做好环境保护、水土流失等工作。

弃土场应按设计要求合理选择,弃土不得堵塞沟槽、挤压河道、桥梁墩台及其他建筑物。

弃土堆的边坡应作防护,防止水土流失.3。

高速铁路工程应采用先进、成熟、科学的检测手段,质量数据必须真实可靠,全面反映工程质量状况,所用方法和仪器设备应符合相关标准的规定,质量检测人员必须具有相应的资格。

4。

高速铁路路基工程的各类质量检测报告、检查验收记录和其他工程技术管理资料,必须按规定及时填写,并且严格履行责任人签字确认制度。

施工质量验收资料的归档整理应符合有关规定.其中,检验批、分项工程质量验收记录,建设单位、施工单位、监理单位均应长期保存;分部工程、单位工程质量验收记录,建设单位应永久保存,施工单位应长期保存;其他资料应按相关规定保存。

5.高速铁路路基工程施工中所采用的承包合同文件和工程技术文件等对施工质量的要求不得低于本标准的规定.当设计要求的质量指标高于本标准的规定时,应按设计要求办理。

6。

高速铁路路基的工后沉降达不到设计要求时,严禁进入轨道工程施工工序。

7。

参加高速铁路路基工程施工及验收的各方技术、质量监理人员和管理人员等,应经过施工质量验收标准的专门培训,合格后方可上岗。

8。

碎石桩施工前应进行成桩工艺性试验(不少于 3 根),确定各项工艺参数并报监理单位确认后,方可进行施工。

9。

路堑基床表层换填深度及宽度检验,施工单位沿线路纵向每100m 抽样检验 5 个断面,监理单位沿线路纵向每100m 平行检验 1 个断面。

10.路基中线、高程及路基横断面各部尺寸应符合设计要求,其测量精度及误差应符合客运专线铁路测量暂行规定。

11。

在填土过程中,应根据观测结果整理绘制“填土高~时间~沉降量”关系曲线图,分析土体的侧向位移值及其发展趋势,判断地基的稳定性。

《铁路电力牵引供电工程施工质量验收标准》复习题

《铁路电力牵引供电工程施工质量验收标准》复习题

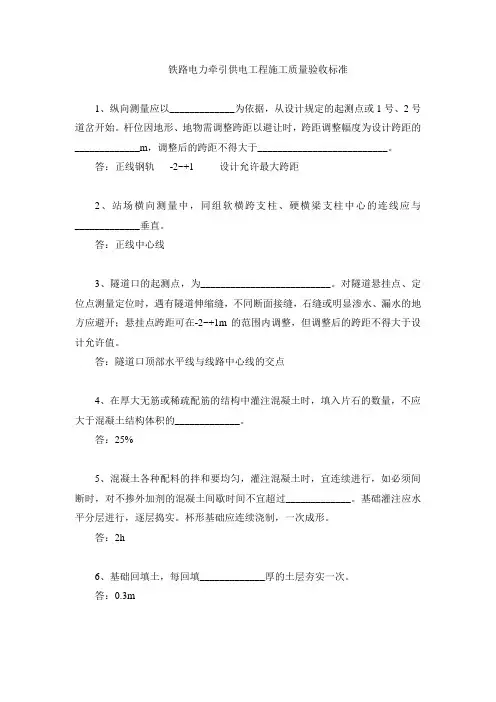

铁路电力牵引供电工程施工质量验收标准1、纵向测量应以_____________为依据,从设计规定的起测点或1号、2号道岔开始。

杆位因地形、地物需调整跨距以避让时,跨距调整幅度为设计跨距的_____________m,调整后的跨距不得大于__________________________。

答:正线钢轨-2~+1 设计允许最大跨距2、站场横向测量中,同组软横跨支柱、硬横梁支柱中心的连线应与_____________垂直。

答:正线中心线3、隧道口的起测点,为__________________________。

对隧道悬挂点、定位点测量定位时,遇有隧道伸缩缝,不同断面接缝,石缝或明显渗水、漏水的地方应避开;悬挂点跨距可在-2~+1m的范围内调整,但调整后的跨距不得大于设计允许值。

答:隧道口顶部水平线与线路中心线的交点4、在厚大无筋或稀疏配筋的结构中灌注混凝土时,填入片石的数量,不应大于混凝土结构体积的_____________。

答:25%5、混凝土各种配料的拌和要均匀,灌注混凝土时,宜连续进行,如必须间断时,对不掺外加剂的混凝土间歇时间不宜超过_____________。

基础灌注应水平分层进行,逐层捣实。

杯形基础应连续浇制,一次成形。

答:2h6、基础回填土,每回填_____________厚的土层夯实一次。

答:0.3m7、承力索宜采用恒张力架设、接触线应采用恒张力架设,架线张力偏差不得大于_____________,且架线张力不应小于绕线张力。

承力索张力________kN,接触线张力__________kN。

新建接触网在架设后应进行超拉或其他措施以克服新线引起的初伸长。

超拉完毕后,方可进行悬挂安装。

答:8% 2~3 3~48、支柱装配计算用原始数据的测量应在__________________________后进行。

答:附加悬挂架设完成9、整体吊弦安装位置的测量应从_____________,偏差积累在跨中。

铁路“四电”工程施工质量验收新标准培训考试试题

铁路“四电”工程施工质量验收新标准培训考试试题

单位 职别 考试时间 姓名 监考人-----------------------密------------------封-----------------线-----------------注意事项:1.答卷前将装订线上边的项目填写清楚。

2.答卷必须用蓝色或黑色钢笔、圆珠笔,不许用铅笔或红笔。

一、填空(每空2分,共40分) 1.铁路电力牵引供电工程施工现场应具有健全的 、相应的 和 制度。

2.接地端子、沟、槽、管、孔、设备房屋、场坪、防雷及接地、电力及通信通道等与相关专业之间的接口应按规定进行 ,并形成记录。

3.站台及硬化路肩上的基础顶面应高于站台面或硬化路肩面 。

允许偏差 。

4.接触网送电开通前,采用 ,进行各供电臂的绝缘电阻测试试验和导通试验。

送电开通的前一天,应按调度命令进行 。

5.同一组软、硬横跨两基础中心连线应垂直于车站正线或中间线路,软横跨施工偏差不应大于 ,硬横跨施工偏差不应大于 。

6.限界门安装应符合设计文件要求,限制高度不得大于 ,支柱受力后应外倾 ,严禁内倾。

7.承力索每个锚段内接头距下锚或卡绝缘处的终端锚固线夹的间距不应小于 ,接头距悬挂点距离不应小于 。

8.接触线悬挂点距轨面的高度应符合设计文件要求,且不应大于 ,施工允许偏差 。

9.非绝缘锚段关节转换支柱处,两接触线间垂直、水平距离应符合设计文件要求,允许偏差 。

10.自动过分相地面磁感应器设置应符合设计文件要求,允许偏差 。

11.电缆的保护管及固定金具不得构成 ,电缆固定金具材质、间距符合设计文件要求。

12.电连接线与线夹及线夹与承力索、接触线接触面应涂 ,电连接线夹应端正牢固,螺栓紧固力矩应符合设计文件要求。

二、判断(每题2分,共20分)(正确的打“√”,错误的打“×”)1.跨越铁路,一、二级公路,重要的通航河流及不同金属、不同规格、不同绞制方向的 导线时不得有接头。

( )2.吊弦线不得有断股、交叉、折叠、硬弯、散股等缺陷,不得有腐蚀现象,截面尺寸应符合设计文件要求 。

tb 10758-2018 高速铁路电力牵引供电工程施工质量验收标准

tb 10758-2018 高速铁路电力牵引供电工程施工质量验收标准

tb 10758-2018 高速铁路电力牵引供电工程施工质量验收标准高速铁路电力牵引供电工程施工质量验收标准是电力牵引供电工程施工质量的评估指标,用于确保工程符合规范要求,保证施工质量、安全可靠。

下面将详细介绍tb 10758-2018高速铁路电力牵引供电工程施工质量验收标准。

一、工程规范要求1.施工单位必须按照相关规范要求进行施工,包括国家标准、行业标准和工程设计文件等。

2.施工单位必须具备相关施工资质,工程施工人员必须持有相应证书。

3.施工单位必须按照施工图纸进行施工,禁止任意变更施工方案,否则责任自负。

4.施工单位必须制定详细的施工组织设计,确保施工过程合理有序。

二、施工现场要求1.施工现场应符合电力供应需要,包括供电线路、变电设备、配电设备、电力设备等。

2.施工现场应做好安全防护措施,确保施工人员的人身安全。

3.施工现场应有完善的施工组织和管理制度,确保施工流程的合理性和安全性。

4.施工现场应保持整洁,确保施工设备和材料规范摆放,避免损坏和丢失。

三、电力设备安装要求1.电力设备必须按照规范要求进行安装,确保设备的稳定运行和安全可靠。

2.电力设备安装必须符合设备的安装技术要求,采用专用工具和设备进行安装。

3.电力设备的接线必须符合规范要求,接线必须牢固可靠,避免电流过大或短路现象。

4.安装电力设备时必须进行必要的调试和检验,确保设备正常工作。

四、供电线路施工要求1.供电线路的铺设必须按照规范要求进行,确保线路的可靠运行和绝缘能力。

2.供电线路的线杆安装必须符合规范要求,每个线杆必须具备足够的强度和稳定性。

3.供电线路的绝缘子安装必须符合规范要求,每个绝缘子必须牢固可靠,避免漏电现象。

4.供电线路的跨越设施必须按照规范要求进行设计和施工,确保线路的安全性和可靠性。

五、工程验收要求1.施工单位必须在施工完成后进行工程验收,由专业验收机构进行验收。

2.工程验收包括施工质量、工程安全、设备运行等方面的评估,评估结果必须符合相关标准要求。

牵引供电专业考试题(三套)

牵引供电专业考试题(三套)

牵引供电专业考试题(三套)一、填空题:(每题2分,共计20分);1、公用电压互感器的二次回路应只在(控制室内)一点接地,公用电流互感器二次绕组及其回路应在相关(保护屏柜内)一点接地,独立的、与其他电压互感器和电流互感器的二次回路没有电气联系的二次回路应在(开关场)一点接地。

2、高速铁路电力牵引供电工程施工质量验收应对隐蔽工程和关键工序进行重点检验,隐蔽工程应按规定留存(影像资料)。

3、向变压器注油宜从下部油阀进油,注油速度不宜大于(100)L/min。

4、绝缘子安装前应进行绝缘及(交流耐压)试验。

5、在混凝土施工前,应根据设计强度等级进行(混凝土配合比)试验,并取得配合比试验报告。

6、交直流电源装置的电线、电缆的屏蔽护套(接地连接)可靠,与接地干线就近连接。

设备接地(PE)或接中性线(PEN)标识清晰。

7、膨胀式信号温度计的细金属软管不得压扁和急剧扭曲,其弯由半径不得小于(50)mm。

8、SF6全封闭组合电器各功能单元的相关支架应安装水平,各自的本体水平偏差应小于2mm。

SF6全封闭组合电器各功能单元元件主体在纵、横轴安装方向上与设定的安装中心线的允许偏差(±3)mm。

并列安装的断路器单元,各相间在纵、横轴方向和绝对标高方面的允许偏差(±2)mm。

9、光缆及低压电缆的敷设径路、敷设方式、终端位置符合设计文件要求,直埋电缆、光缆埋深不应小于(0、7)m,通过道路及构筑物时应穿管保护,埋深不应小于(1)米。

10、控制电缆弯曲半径不应小于电缆直径的(10)倍。

二、单选题(每题2分,共计20分):1、测量电流互感器极性的目的是为了( B )。

A、满足负载的要求B、保证外部接线正确C、提高保护装置动作灵敏度D、满足保护需要2、接地网的埋设深度与间距应符合设计要求。

当无具体规定时,接地极顶面埋设深度不宜小于(B)m;水平接地极的间距不宜小于5m,垂直接地极的间距不宜小于其长度的2倍。

A、0、7B、0、8C、0、9D、1、03、隔离开关、负荷开关的相间距离偏差:110 kV及以下者不应大于10 mm ,220 kV、330 kV不应大于( C ) mm ;相间连杆应处于同一水平线上。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《高速铁路电力牵引供电工程施工质量验收
标准》培训试题
(×××监理站2013年5月份)姓名:部门:得分:
一、填空题:(每空2分,共计60分)
1、混凝土基础达到设计强度的70%后,方可进行构支架及设备安装。

不高于地面200mm以上的杯形基础,在混凝土强度达到设计值的50%并回填夯实后,即可进行立杆和二次灌注;达到设计强度的70%以上时,方可进行杆上作业。

2、SF6全封闭组合电器(GIS)基础质量应符合下列要求:断路器各单元本体基础的水平允许偏差0~2mm;相间水平允许偏差0~5mm;GIS 基础的整体水平允许偏差0~5mm,特殊情况下,以产品技术文件要求为准。

3、明敷接地线的安装应符合下列要求:支持件的间距在水平直线部分宜为0.5~1.5m;垂直部分宜为1.5~3m;转弯部分宜为0.3~0.5m。

4、室内外接地干线沿墙壁水平敷设时,距地面高度宜为250~300mm,与室外网状接地装置不少于2处可靠连接。

5、SF6全封闭组合电器的抽真空处理及补充SF6气体的操作应符合下列要求:真空度应达到1乇;对SF6气体泄漏率、含水量测定时,断路器单元小于150ppm(体积比),其它安装单元小于250ppm(体积比)。

6、高压开关柜安装的允许偏差,垂直度应小于1.5mm/m。

7、跌落式熔断器的熔管轴线与铅垂线的夹角应为15~30°,跌落时不应碰及其他物体。

8、母线搭接时,钢与钢连接应作搪锡或镀锌处理,不得直接连接。

9、安装穿墙套管的钢板或混凝土板应保持垂直或水平,其孔径应比套管的嵌入部分大5mm以上,混凝土安装板的最大厚度不得超过50mm。

10、电缆的绝缘试验要求:10kV及以上电力电缆其绝缘电阻不应小于400 MΩ,控制电缆绝缘电阻不应小于5 MΩ。

11、控制电缆在每层支架上的排列不宜超过1层,在桥架上的排列不宜超过2层。

12、承力索宜采用恒张力架线、接触线应采用恒张力架线,架线张力偏差不得大于8%。

13、预留基础螺栓顺线路方向中心线应与线路中心线平行,垂直线路方向中心线应与线路中心线垂直,两个方向的允许偏差均不大于 1.5度。

14、拉线底座应与支柱密贴,双耳楔形线夹的受力面安装正确,回头绑扎牢固。

拉线在楔型线夹的回头长度为500mm,回头和本线的绑扎长度为100mm。

15、远动系统主要性能指标应符合下列要求:遥控(调)命令传送时间不大于3s;远动终端的平均无故障工作时间(MTBF)大于10000h。

二、判断题:(20分,每题2分)
1、高速铁路电力牵引供电工程包括:牵引变电所、接触网及供电调度系统三部分。

(√)
2、检修用临时接地应引入接地干线,并应设有不少于2个临时接地线
连接端子,此处应刷红色漆后标以黑色接地符号。

(×)
3、开关柜底板处的电缆孔应按设计文件要求进行封堵。

(√)
4、母线在支柱绝缘子上的固定死点,每一段应设置一个,并宜位于全长或母线伸缩节两侧的中点。

(√)
5、在有坡度的电缆沟内或建筑物上安装的电缆支架,应有与电缆沟或建筑物相同的坡度。

(√)
6、电缆在支架上的排列层次自上而下依次为:电力电缆、控制电缆,
电力电缆和控制电缆可以排列在同一层。

(×)
7、开口销安装后双向劈开角度不小于45度。

(×)
8、支柱基础、拉线基础预埋螺栓与线路中心线的距离应符合设计要求,
允许偏差为-10~50 mm。

(×)
9、承力索悬挂点距轨面的高度符合设计要求,施工允许偏差±100mm。

(√)
10、供电调度系统工程施工质量验收应包括远动终端装置(RTU)、供
电调度工作台、复视终端设备安装,远动系统性能及功能检验。

(√)
三、问答题:( 20分)
1、牵引变电所受电启动前应做好哪些检查和准备工作?
1)所内母线及设备的相序连接无误,设备编号正确、清晰;
2)主变压器、自用电变压器等的分接开关均处于指定位置;
3)所有断路器及隔离开关均处于分闸位置,手车式设备均处于试
验位置;
4)变压器、断路器等的绝缘电阻值符合有关规定要求;
5)进线隔离开关内侧及馈线隔离开关外侧已加挂临时接地线;
6)自动重合闸装置及自动同期检测装置的出口已打开,控制方式
选择开关处于“当地”位置;
7)所内各种临时设施和临时电源线路等均已拆除;
8)受电启动及事故抢修用各类工具和材料准备齐全,各种运行记录薄齐备。
