防水毯施工方案

膨润土防水毯施工方法工程概况施工依据1、施工现场情况2、我公司管理体系文件3、国家现行施工规范、标准、规程:《覆膜土工织物防滴膨润土防水毯》Q/320500CET4-2007《地下防水工程质量验收规范》GB50208—2002;《给水排水管道工程施工及验收规范》GB50268—97《混凝土结构工程施工质量验收规范》GB50204-2002《地下工程防水技术规范》GB50108-2001《地下防水工程质量验收规范》GB50208-2002《工程测量规范》GB50026—93《建筑地面工程施工质量验收规范》GB50209-2002《建筑机械使用安全技术规程》JGJ33—2001施工准备1、据工程各构件尺寸提出防水毯详细材料计划。

2、材料员按计划组织周转工具进场。

3、卸载:膨润土垫是通过平板长车运输的,卸载时将空心管穿入膨润土垫,再用一个管塞将空心管固定(卸载后可将管塞取下),将提升链或带固定在空心管的两端,再通过工字梁吊在起重设备上,提升时应将膨润垫垂直提起,以免因重力分布均匀而倾斜。

4、防水毯铺设前,应做好地下水导流层、粘土防渗层隐验。

前道工序检查验收合格→测量尺寸、预定下料次序→穿墙管及水景等特殊部位处理→膨润土防水毯坡面(立面)和渠底的铺设→交工验收。

材料存放防水毯主材及其配套材料应分类存放;防水毯应架空放置,架空支点应不少于3个,堆放高度不超过4层;材料堆应用苫布或塑料薄膜严密覆盖,防止淋雨或浸泡在水中。

施工工序膨润土材料防水施工应按以下工序进行:基面要求治理后的基面允许潮湿,但不得有点状漏水或线状流水现象;基面低洼处的积水应清除;基面应坚实、平整、圆顺、清洁,平整度应符合D/L≤1/6的要求;D—基面相邻两凸面凹进去的深度L—基面相邻两凸面间的距离基面应无尖锐突起和尖锐凹坑,有尖锐突起应去除,有凹坑应用砂浆填平;注浆管、钢筋头等金属突出物应截除,并用水泥砂浆覆盖;基面裂缝宽度≥1.5mm时,应作嵌填处理;处理方法:凿V形槽,平面上用水泥砂浆或膨润土防水粉/浆嵌填;立面上用水泥砂浆或膨润土防水浆嵌填。

基面阴阳角应用水泥砂浆做成φ50mm的圆角,或做成50×50mm的钝角;防水毯铺设前,须将基面清扫干净。

防水毯铺挂1、说明防水毯铺挂必须做到和基面严密服贴,防水层必须平整连续,施工后均匀压实。

铺/挂设防水毯的设备与机具包括:简易吊装设备、铺/挂设台架、射钉枪、铁锤、裁切刀/剪刀。

铺/挂设防水毯的辅助材料:水泥钉、垫片、甩头保护材料、防雨雪保护材料等,应准备充足,并满足设计和使用要求。

防水毯的深灰色有纺布一面应朝向主体结构。

2、下料按要求准备好防水毯的下料场地。

下料场地必须开阔、干燥、干净。

下料宜精确,可少许富余,不得短缺;下料不合格严禁使用。

下料前,必须先察勘现场,根据工程特点,确定铺设方案,方案原则应以尽量减少防水毯的搭接和节约材料为准。

根据工程进度,需要多少下多少。

做好余料保存和利用。

3、固定防水毯应用水泥钉及垫片穿孔固定。

水泥钉的长度应不小于40mm,垫片可为圆形或方形,垫片的直径或边长应不小于30mm;钉孔应呈梅花形布置。

水泥钉间距:立(斜)面不大于500mm、搭接缝处不大于300mm;平面(顶板、底板)仅在搭接缝处用水泥钉固定;在搭接部位,水泥钉距搭接缝边缘应为15~20mm。

垫片可用与水泥钉配套的圆垫片,也可用不小于1.0mm厚的镀锌铁皮现场裁剪而成的方形垫片,或厚度2.0mm以上、有一定刚度、能满足挂设要求的塑料垫片。

4、搭接防水毯为自然搭接,搭接宽度应不小于100mm,接头应保证清洁。

膨润土防水毯与塑料类防水板、聚氨酯涂层和SBS改性沥青卷材的搭接宽度应不小于400mm。

搭接缝应清洁、密贴、平整,严禁皱折。

立(斜)面上,防水毯的搭接必须是上幅压下幅。

防水毯的拼接应尽量减少接缝,接缝宜错开。

搭接缝必须用膨润土防水浆封闭。

在顶板、侧墙,防水毯与防水涂料的搭接方法应为:防水毯土工织布面(毛面)必须压防水涂料,并必须用膨润土防水浆封闭搭接缝。

搭接宽度400mm。

5、甩头甩头的预留长度应比钢筋头长200mm以上,且长度必须大于500mm。

立面上的甩头应用300mm宽的白铁皮或低密度聚乙烯(LDPE)防水板保护,以防止杂物进入甩头背后和施工对甩头的扰动、破坏。

平面(底板/隧道仰拱)上的甩头,用塑料膜等柔性临时保护层作U形包裹后,再压沙袋等作临时覆盖保护,以保证后续施工时甩头清洁,保证搭接质量。

由于甩头暴露时间长,一定程度的水化难以避免,严禁对甩头反复揉搓、挤压而致使膨润土水化凝胶破坏、损失。

甩头的实际搭接宽度应不小于250mm。

6、收头防水毯铺设至立面顶部(如风井口部)应作收头处理。

收头做法:先应用30mm宽、0.5~1.0mm厚的白铁皮收口,收口用水泥钉固定,钉间距应不大于300mm;防水毯顶端必须用膨润土防水浆封口。

7、修补防水毯铺/挂设过程中,因钉孔或其他原因造成的破损,应妥善修补。

修补方法:在防水毯铺设过程中,对破损处先作明显标识;破损如为钉孔,用膨润土防水浆封闭即可。

其它较大的破损,先用膨润土防水浆将破损部位封闭,再用同质防水毯覆盖修补,补丁应大于破损边缘300mm,并用水泥钉固定;同时,必须用膨润土防水浆将补丁周边封闭。

防水毯一旦空鼓,应割开或切除少许防水毯,使之平整并与基面伏贴;割开或切除部位,先用膨润土防水浆封闭,再用同质防水毯覆盖修补,补丁处的搭接宽度应不小于300mm,补丁周边必须用膨润土防水浆封闭。

8、保护施工中遇雨时防水毯不需特别保护。

一般只需在可能出现集中踩踏的部位(如工人行走集中部位)铺垫木模板等作保护即可,以防意外损伤或工人行走打滑。

成品保护应实行专人负责制,应指定专门人员协调后道工序,负责成品的保护。

9、细部处理1)铺设立面拐角处防水毯时,应先顺拐角用钉子固定防水毯,再固定其他部位,以防止防水毯空鼓、紧绷。

2)在底板外圈,应增贴一层防水毯作为附加层,宽度应不小于500mm。

应先铺附加层(转角、阴阳角两侧各宽250mm),再铺/挂大面防水毯。

3)结构穿透物的防水施工应符合下列规定:先将穿透物根部的杂物清理干净;严格按穿透物的大小形状在防水毯上挖洞;底板穿透物在铺防水毯之前,应在管根部四周洒膨润土防水粉;套在穿透物上的防水毯应与基面伏贴,无皱折;防水毯与穿透物的接缝必须用膨润土防水浆封闭为40×40mm的钝角;群管之间的区域也必须用不小于20mm厚的防水浆封闭;按设计要求施工止水条。

铺设顶板防水毯之前,应先均匀撒防水粉,厚度不小于3mm,随后立即铺设防水毯。

铺设完毕可以直接回填土并压实,厚度不小于300mm。

4)对于施工完毕的防水毯在基坑回填时,回填料需每30cm分层夯实,压实度须达到85%,回填料中不得有石块、钢筋头及建筑垃圾等尖锐物体。

5)底板侧面防水毯处理,在底板的侧面防水毯施工时,防水毯出底板面预留大于500mm的防水毯,在底板浇筑完成后,按设计要求墙面做防水涂料时刮至底板顶面边缘,上面撒上遇水膨润防水胶泥,再将原先预留的防水毯铺设在防水胶泥上面,用固定金属条用钢钉固定好。

在金属条的上面刮上一层防水胶泥。

以确保接头处的防水效果。

10、桩头处理在对于桩头出垫层面的桩头处理时,先负责将桩头凿平,用水泥砂浆粉平,用水泥渗透结晶型防水涂料刮平,用量不小于1.2kg/m2。

桩根部周围用止水条固定,再撒上遇水膨胀土,铺设的防水毯将止水条覆盖并用钢钉钉牢固,然后在桩周围与防水毯交接处用防水胶泥涂抹,以确保质量。

对于桩头低于垫层面的桩头,在垫层面与桩头交接的阴角部位用砂浆粉平,圆顺。

将防水毯铺至桩头周围,将防水毯用钢钉固定牢固。

桩根部周围用止水条固定,再撒上遇水膨胀土,铺设的防水毯将止水条覆盖并用钢钉钉牢固,然后在桩周围与防水毯交接处用防水胶泥涂抹,以确保质量。

膨润土防水毯施工注意事项:1)膨润土防水毯的施工应在基层工程验收合格后进行。

2)渠道防渗主要有坡面施工、立面(或驳岸)施工和底面施工,一般需要连续统筹安排。

铺设膨润土防水毯前基层必须夯实整平,夯实度达85%以上。

表面应平整,不应有凸出2cm以上的岩石和其它物体,也不能有明显的空洞、裂缝。

3)表面应基本干燥,不能有明显的水渍和坑洼。

4)基层、立面部位的阴、阳角应做成圆弧形或钝角。

5)做下料分析,画出膨润土防水毯的铺设顺序和裁剪图。

6)检查膨润土防水毯的外观质量,准确记录已发现的机械损伤、孔洞或其它缺陷,以便在铺设时进行修补。

7)穿墙管或构筑立柱部位的加强处理对于穿墙管或构筑立柱,首先在管道或构筑立柱周围均匀撒布或涂抹膨润土密封粉,然后裁切以管道或构筑立柱直径加500㎜为边长的方形膨润土防水毯,在其中心裁剪直径与管道或构筑立柱外径等同的孔洞,修理边缘,以便使之紧密套在管道或构筑立柱上。

在管道或构筑立柱周围与毯的接合处均匀撒布或涂抹膨润土密封粉。

其它形状穿透防水层的构筑物的加强防水处理应按构筑物形状裁剪,以便施工。

进行铺贴的同时,必须在膨润土防水毯上层作临时保护。

防止膨润土防水毯提前吸水膨胀。

8)水景部位的加强处理施工顺序和加强防水处理。

在基层达到要求后,膨润土防水毯应按照先立面,后底面的顺序进行铺设。

立面护岸和坡岸的膨润土防水毯铺设施工根据渠道的实际情况,建议采用由上往下的顺序铺贴膨润土防水毯。

对于角度小的坡面,可以直接在坡岸上开卷铺设。

并尽快作好保护层。

护岸最底部的膨润土防水毯要和底面的膨润土防水毯搭接、固定,形成一个完整的防水体系。

膨润土防水毯铺设时,应使编织布一侧朝向墙体,无纺布一侧朝向迎水面。

膨润土防水毯应尽量避免在立面和坡岸搭接。

如果必须在立面和坡岸搭接,则应按照高处的膨润土防水毯在外侧、低处的膨润土防水毯在内侧(紧贴在墙面上)进行施工,以防止回填土时有异物进入搭接缝。

膨润土防水毯在立面施工搭接时,接缝处应用膨润土密封膏进行密封处理。

立面和坡岸铺设完成后,应在底面留下长度不少于2m的膨润土防水毯,以便与渠道底大面膨润土防水毯进行搭接,并在边缘进行保护。

然后根据天气情况进行砖石砌筑或回填施工,以免膨润土防水毯提前遇水膨胀。

膨润土防水毯的渠道底面大面铺设宽幅、大捆膨润土防水毯的铺设宜采用机械施工;条件不具备及窄幅、小捆膨润土防水毯,也可采用人工铺设。

按规定顺序和方向,分区分块进行膨润土防水毯的铺设。

膨润土防水毯应以品字形分布,必须避免十字形叠口出现。

膨润土防水毯两边的土工织物分别为无纺布和编织布,铺设时无纺布应对着迎水面,即无纺布朝上。

膨润土防水毯平面搭接施工方法:搭接宽度不应小于200mm,在搭接底层膨润土防水毯的边缘75mm处撒上膨润土密封粉,其宽度为50mm、重量为0.5kg/m。

遇有大风天气时,应使用膨润土密封膏进行密封处理。

合集下载

水利河道防水毯施工方案

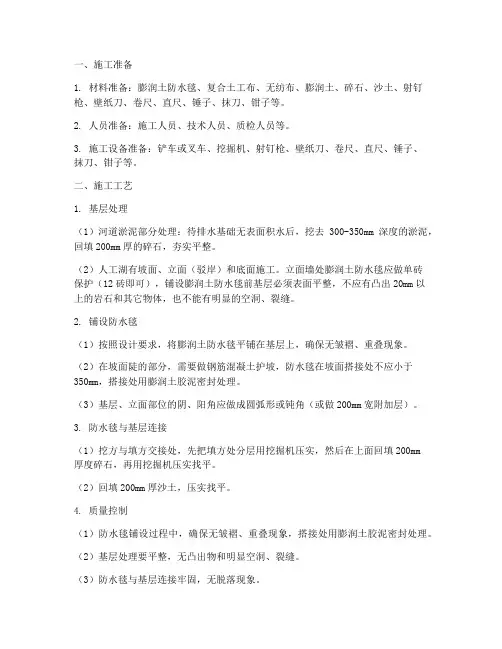

水利河道防水毯施工方案

一、施工准备1. 材料准备:膨润土防水毯、复合土工布、无纺布、膨润土、碎石、沙土、射钉枪、壁纸刀、卷尺、直尺、锤子、抹刀、钳子等。

2. 人员准备:施工人员、技术人员、质检人员等。

3. 施工设备准备:铲车或叉车、挖掘机、射钉枪、壁纸刀、卷尺、直尺、锤子、抹刀、钳子等。

二、施工工艺1. 基层处理(1)河道淤泥部分处理:待排水基础无表面积水后,挖去300-350mm深度的淤泥,回填200mm厚的碎石,夯实平整。

(2)人工湖有坡面、立面(驳岸)和底面施工。

立面墙处膨润土防水毯应做单砖保护(12砖即可),铺设膨润土防水毯前基层必须表面平整,不应有凸出20mm以上的岩石和其它物体,也不能有明显的空洞、裂缝。

2. 铺设防水毯(1)按照设计要求,将膨润土防水毯平铺在基层上,确保无皱褶、重叠现象。

(2)在坡面陡的部分,需要做钢筋混凝土护坡,防水毯在坡面搭接处不应小于350mm,搭接处用膨润土胶泥密封处理。

(3)基层、立面部位的阴、阳角应做成圆弧形或钝角(或做200mm宽附加层)。

3. 防水毯与基层连接(1)挖方与填方交接处,先把填方处分层用挖掘机压实,然后在上面回填200mm厚度碎石,再用挖掘机压实找平。

(2)回填200mm厚沙土,压实找平。

4. 质量控制(1)防水毯铺设过程中,确保无皱褶、重叠现象,搭接处用膨润土胶泥密封处理。

(2)基层处理要平整,无凸出物和明显空洞、裂缝。

(3)防水毯与基层连接牢固,无脱落现象。

(4)施工过程中,严格按施工规范进行,确保工程质量。

三、施工注意事项1. 施工过程中,注意安全,遵守施工现场的安全规定。

2. 防水毯铺设过程中,确保无皱褶、重叠现象,搭接处用膨润土胶泥密封处理。

3. 施工过程中,严格按照施工规范进行,确保工程质量。

4. 施工完成后,进行质量检查,确保防水效果。

四、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。

五、施工总结施工过程中,总结施工经验,提高施工技术水平,为类似工程提供借鉴。

防水毯施工方案

防水毯施工方案

防水毯施工方案1. 引言防水毯是一种防止水分渗透的重要材料,常用于屋顶、地下室和浴室等建筑结构的防水处理。

本文将介绍一种常见的防水毯施工方案,以确保建筑结构的防水效果。

2. 材料准备在进行防水毯施工之前,需要准备以下材料:•防水毯:常见的防水毯有PE防水毯、SBS改性沥青防水毯等,根据具体需求选择适当的防水毯。

•毛刷或滚筒刷:用于涂抹防水涂料。

•防水涂料:常见的防水涂料有环氧树脂防水涂料、聚氨酯防水涂料等,选择适合的防水涂料。

•刮板或批刀:用于刮平防水材料。

•螺丝刀和螺丝:用于固定防水毯。

3. 施工步骤3.1 准备工作在进行防水毯施工之前,需要先清理施工表面,确保表面没有灰尘、油污或其他杂物。

若有裂缝或凹凸不平的部分,需要先修补平整。

3.2 防水涂料施工首先,使用毛刷或滚筒刷将防水涂料均匀地涂抹在需要进行防水处理的表面上。

注意涂抹的厚度要均匀,并且要确保整个表面都被充分涂覆。

3.3 防水毡铺设等待防水涂料干燥后,将防水毡铺设在已经涂抹了防水涂料的表面上。

根据具体情况,可以选择使用酒精或适宜的粘合剂将防水毡固定在表面上。

3.4 防水涂料二次施工在防水毡铺设完成后,使用螺丝刀和螺丝将防水毡固定在表面上。

然后,再次使用毛刷或滚筒刷将防水涂料均匀地涂抹在防水毡上。

这一步骤可以增加防水层的厚度和耐久性。

3.5 防水层刮平等待防水涂料干燥后,使用刮板或批刀将整个防水层刮平,使其表面平整光滑。

刮平后,可以根据需要进行涂漆或其他表面处理。

4. 施工注意事项•施工前要先确保施工表面干燥、洁净和平整。

•防水涂料和防水毡的选择要根据具体使用环境和要求进行。

•在涂抹防水涂料和固定防水毡时要注意厚度均匀和表面充分覆盖。

•防水毯固定后,要再次涂抹一层防水涂料加强防水效果。

•施工完成后要等待防水涂料彻底干燥和固化后,才能进行后续操作。

5. 结论防水毯的施工方案是确保建筑结构防水效果的重要步骤。

通过准备材料、施工步骤和注意事项的介绍,希望能够对防水毯的施工提供一定的指导,从而保证建筑结构的防水质量。

通化市防水毯施工方案

通化市防水毯施工方案

通化市防水毯施工方案一、施工前准备施工现场勘查:详细了解施工场地的地形、地质条件及环境条件,为后续施工方案的制定提供依据。

材料准备:确保所用防水毯材料质量合格,数量充足,并按照规范进行存放,避免阳光直射和潮湿环境。

人员组织:合理安排施工队伍,明确各自职责,确保施工过程中各项工作的有序进行。

设备准备:确保所需施工设备(如挖掘机、铺设机等)性能良好,满足施工需求。

二、地基处理清理地面:清除地面上的杂物、垃圾等,确保地面平整、干净。

地面整平:对不平整的地面进行整平处理,确保地面平整度满足防水毯铺设要求。

地面干燥:确保地面干燥,无积水,避免影响防水毯的铺设效果。

三、防水毯铺设铺设顺序:按照施工图纸和现场实际情况,确定防水毯的铺设顺序和方向。

铺设方法:采用机械或人工铺设,确保防水毯铺设平整、无褶皱。

铺设重叠:在防水毯铺设过程中,保证相邻防水毯的重叠部分不小于规定要求,确保防水效果。

四、防水毯连接连接方式:采用热熔焊接或专用胶水连接,确保连接牢固、无渗漏。

连接质量:对连接部位进行质量检查,确保连接质量满足防水要求。

五、防水层覆盖覆盖材料:选择符合要求的覆盖材料,如砂土、混凝土等,以保护防水毯不受损坏。

覆盖厚度:根据设计要求确定覆盖材料的厚度,确保防水层的安全性和稳定性。

六、施工后检验外观检查:对防水毯铺设、连接等部位进行外观检查,确保无破损、无渗漏。

功能性测试:进行防水功能测试,如注水试验等,确保防水效果满足设计要求。

七、维护保养定期巡查:定期对防水毯进行巡查,发现问题及时处理。

维护保养:对防水毯进行定期清洁和保养,延长使用寿命。

八、质量控制材料验收:对进场的防水毯材料进行质量验收,确保材料质量合格。

过程控制:对施工过程中的各个环节进行严格控制,确保施工质量满足设计要求。

质量验收:对施工完成的防水毯工程进行质量验收,确保工程质量符合要求。

本施工方案旨在确保通化市防水毯施工工程的高质量完成,为城市建设和居民生活提供安全可靠的防水保障。

防水毯施工专项施工方案范文

防水毯施工专项施工方案范文

防水毯施工专项施工方案一、前言在建造房屋的过程中,防水工程非常重要。

而毯状防水材料,又称作防水卷材,因其具有较好的防水性能,已经被广泛应用于建筑、地下工程等领域。

本文将就防水毯施工的专项方案进行说明,以供施工人员参考。

二、前置准备工作在开始施工之前,必须要完成以下准备工作:1. 毯状防水材料的准备施工人员必须提前确定防水毯状材料的材质、规格和数量,并且要做好材料的验收工作。

如发现材料存在问题,必须及时与供应商沟通协商,并及时更换或修复。

2. 工序素材的准备施工人员还需要准备一些常规工程所需的素材,比如马铃薯胶水、聚合物修补涂料、填料、清洁剂等,以便在施工过程中使用。

3. 现场要求在施工现场,必须要保持清洁卫生,并加强安全管理。

施工人员需要提前规划出施工区域和通行路线,并将工具及时归妥。

施工之前,必须进行安全教育,保证人员的安全意识和行为。

三、防水毯施工的基本工艺进行防水毯施工需要注意以下几点:1. 单层毯施工示意图单层毯施工序列顺序如下所示:•确定基层状态•表面润湿•确定基层原基面层厚度•初次刷涂面层•中铺毯材施工•毯堵•终次刷涂面层•细观公差检验2. 多层毯施工示意图如果进行多层毯施工,步骤与单层施工有所不同。

其施工序列如下:•确定基层状态•表面润湿•确定基层原基面层厚度•第一层毯铺贴•第二层毯铺贴•毯堵•终次刷涂面层•细观公差检验3. 施工注意事项进行防水毯施工时,施工人员需要注意以下事项:•必须要按照施工图纸要求进行毯施工,毯材料必须严格按照工艺要求施工,在施工中禁止削减、偷工减料等行为。

•进行施工时需要保证施工地面处于干燥状态,如果天气较潮湿需要使用吸水垫进行处理。

•每一步施工都需要检查验收,保证施工质量。

•施工现场必须保持清洁卫生,施工人员必须保持安全意识,遵守规章制度。

四、施工结束后的验收进行防水毯施工之后,必须进行验收工作。

验收的主要依据为国家标准《建筑工程防水工程施工质量验收规范》(GB50207-2017)。

景观工程中防水毯施工(3篇)

景观工程中防水毯施工(3篇)

第1篇随着城市绿化和景观工程的不断发展,防水毯在景观工程中的应用越来越广泛。

防水毯作为一种新型环保材料,具有施工简便、耐久性强、防水效果好等特点,被广泛应用于各类景观工程中。

本文将详细介绍景观工程中防水毯的施工过程。

一、防水毯的选用1. 根据工程需求选择合适的防水毯类型。

常见的防水毯有聚乙烯(PE)防水毯、聚氯乙烯(PVC)防水毯、橡胶防水毯等。

其中,PE防水毯具有耐腐蚀、耐老化、耐低温等特点,适用于大多数景观工程。

2. 检查防水毯的质量。

在选用防水毯时,要确保其厚度、宽度、厚度误差等指标符合要求,同时检查是否有破损、气泡等现象。

二、施工准备1. 施工场地平整。

在施工前,需对场地进行平整处理,确保场地表面无尖锐物、石块等杂物。

2. 基层处理。

对防水毯铺设区域进行清理,清除杂草、杂物等,确保基层表面干净、平整。

3. 施工工具准备。

准备剪刀、滚筒、刷子、墨线等施工工具。

三、施工步骤1. 铺设防水毯。

将防水毯展开,按照设计要求进行铺设。

铺设过程中,注意保持防水毯的平整,避免皱褶。

2. 固定防水毯。

在防水毯的四周及交接处,用锚钉或热熔焊接固定,确保防水毯与基层紧密结合。

3. 搭接处理。

在防水毯搭接处,使用专用搭接带进行搭接,搭接宽度应符合设计要求。

4. 防水层施工。

在防水毯上铺设防水层,如防水涂料、防水砂浆等。

施工过程中,注意涂层均匀、无遗漏。

5. 保护层施工。

在防水层上铺设保护层,如卵石、混凝土等。

保护层应完全覆盖防水层,确保防水效果。

四、施工注意事项1. 防水毯施工应在晴朗天气进行,避免在阴雨天气施工。

2. 施工过程中,注意防水毯的搭接、固定等细节,确保防水效果。

3. 防水层施工时,注意涂层均匀、无遗漏,避免出现裂缝、气泡等现象。

4. 施工完成后,进行闭水试验,确保防水效果。

总之,在景观工程中,防水毯施工是一项重要的工作。

通过合理选用材料、精心施工,确保防水效果,为景观工程提供良好的保障。

第2篇一、前言防水毯作为一种新型的防水材料,广泛应用于景观工程中,具有优异的防水性能和施工便捷性。

膨润土防水毯施工方案(3篇)

膨润土防水毯施工方案(3篇)

第1篇一、前言膨润土防水毯是一种新型的防水材料,具有优异的防水性能和环保性能。

在建筑、水利、环保等领域得到广泛应用。

为确保膨润土防水毯施工质量,提高施工效率,特制定本施工方案。

二、工程概况1. 工程名称:XX项目防水工程2. 工程地点:XX省XX市XX区3. 工程规模:XX平方米4. 工程工期:XX天三、施工准备1. 材料准备(1)膨润土防水毯:根据设计要求,选用符合国家标准的产品,规格、型号、性能应符合设计要求。

(2)土工布:选用符合国家标准的产品,规格、型号、性能应符合设计要求。

(3)施工工具:切割机、剪刀、滚筒、搅拌机、施工车等。

2. 人员准备(1)施工队伍:组建一支具备防水施工经验的施工队伍,施工人员应经过专业培训,掌握膨润土防水毯施工技术。

(2)技术负责人:负责施工过程中的技术指导、质量控制及进度安排。

3. 施工场地准备(1)场地平整:施工前应对施工场地进行平整,确保场地坚实、平整。

(2)排水设施:施工场地应设置排水设施,确保施工过程中排水畅通。

四、施工工艺1. 施工流程(1)施工前准备:检查施工场地、材料、设备等,确保满足施工要求。

(2)基层处理:对基层进行清理、平整,确保基层坚实、平整。

(3)膨润土防水毯铺设:按照设计要求进行铺设,确保搭接宽度、铺设方向等符合规范。

(4)土工布铺设:在膨润土防水毯上铺设土工布,确保搭接宽度、铺设方向等符合规范。

(5)检查验收:对施工过程进行全程检查,确保施工质量。

2. 施工要点(1)基层处理:对基层进行清理、平整,确保基层坚实、平整。

如有裂缝、凹凸不平等情况,应进行修补。

(2)膨润土防水毯铺设:按照设计要求进行铺设,确保搭接宽度、铺设方向等符合规范。

(3)搭接处理:膨润土防水毯搭接处应采用搭接法,搭接宽度不小于10cm。

搭接处应平整、牢固,不得有缝隙。

(4)土工布铺设:在膨润土防水毯上铺设土工布,确保搭接宽度、铺设方向等符合规范。

(5)施工缝处理:施工缝应采用搭接法,搭接宽度不小于10cm。

防水毯施工方案

防水毯施工方案防水毯施工方案一、施工前准备(一)材料准备:准备好所需的防水毯材料,包括防水胶泥、防水卷材、防水剂等。

(二)工具准备:准备好施工必备的工具,如扫帚、铲子、刷子、滚筒、刮刀、电锤等。

(三)清理地面:清理施工区域的地面,确保地面干净平整,没有任何的杂物。

二、施工过程(一)底层处理:首先对底层进行处理,确保底层的平整度和强度。

如有裂缝或凹凸不平的地方需要进行修补。

(二)涂刷防水剂:将防水剂均匀地涂刷在地面上,通过渗透、渗透反应和封堵等作用来起到防水的效果。

涂刷防水剂时要注意厚薄均匀,不要漏刷。

(三)铺设防水卷材:将防水卷材根据实际需要裁剪成适当的尺寸,然后铺设在涂刷了防水剂的地面上。

要确保防水卷材的边缘相互贴合,无空隙存在。

(四)压实防水卷材:用辊子将已铺设的防水卷材压实,使其与地面牢固粘连。

(五)粘贴防水胶泥:在铺设防水卷材的地面上涂刷一层防水胶泥,然后将防水纸粘贴在防水胶泥上。

要确保防水纸与防水卷材处于紧密接触的状态。

(六)二次涂刷防水剂:对已粘贴防水纸的地面再次涂刷一层防水剂,提高防水效果。

(七)收尾工作:施工完毕后,及时清理施工现场的残留物,保持施工环境的整洁。

三、质量控制(一)施工人员应具有相关的施工经验和专业技能,确保施工的技术要求得到满足。

(二)施工过程中要注意控制防水剂、防水胶泥和防水卷材的用量,确保施工质量。

(三)施工过程中要密切关注施工环境,避免杂物、灰尘等影响施工质量。

(四)施工后要进行验收,确保防水效果达到要求。

四、安全措施(一)施工前要对施工现场进行安全检查,消除安全隐患。

(二)在施工现场设置警示标志,提醒他人注意施工区域。

(三)施工人员必须佩戴防护工具,如安全帽、手套、口罩等,确保施工安全。

(四)施工过程中要注意防止防水材料与火源接触,以免发生火灾。

以上是关于防水毯施工方案的详细步骤和要求。

通过严格按照施工方案的要求进行施工,可以确保防水效果达到预期,提高建筑物抗水性能,延长使用寿命。

盐城市防水毯施工方案

盐城市防水毯施工方案一、施工准备与材料检查在防水毯施工前,应确保施工现场的环境条件符合防水毯施工要求,包括天气状况(避免在雨雪、大风等恶劣天气下施工)、施工现场的清洁度等。

准备好施工所需的所有工具和设备,包括但不限于裁剪刀、滚轮、热风枪、压实机等。

对防水毯材料进行全面检查,确保材料质量合格,无破损、老化、污染等缺陷。

二、基层处理与验收基层表面应平整、坚实、无起砂、无油污,并符合设计要求。

对基层表面的尖锐突出物、杂物等应进行清理和处理,确保基层的平整度。

基层验收合格后方可进行下一道工序。

三、防水毯下料与裁剪根据施工图纸和现场实际情况,确定防水毯的铺设范围和尺寸。

使用裁剪刀对防水毯进行下料和裁剪,确保尺寸准确,边缘整齐。

四、防水毯铺设顺序按照设计图纸的指示,确定防水毯的铺设方向和顺序。

从低处向高处铺设,确保防水毯的坡度和平整度。

五、防水毯固定与搭接使用专用固定件将防水毯固定在基层上,确保固定牢固,无松动。

防水毯之间的搭接宽度应符合设计要求,并使用热风枪进行热熔处理,确保搭接处的密封性。

六、细节处理与修补在墙角、管道等细部节点处,应进行特殊处理,确保防水效果。

对施工过程中产生的破损、划伤等缺陷应及时进行修补,确保防水层的完整性。

七、质量检查与验收在防水毯铺设完成后,应进行全面的质量检查,包括防水层的完整性、密封性、固定情况等。

质量检查合格后,应进行验收,并填写相关的验收记录。

八、成品保护与后续工作在防水毯施工完成后,应对成品进行保护,避免在后续施工过程中造成损坏。

防水毯施工完成后,应及时进行后续工作,如回填、铺设保护层等,确保防水层的长期稳定性和有效性。

本施工方案涵盖了盐城市防水毯施工的主要环节和关键步骤,旨在确保防水毯施工的质量和安全。

在实际施工过程中,应根据具体情况进行适当的调整和补充。

枣庄市防水毯施工方案

枣庄市防水毯施工方案一、项目背景随着城市建设的不断发展,防水工程在建筑施工中扮演着重要的角色。

防水毯作为一种常用的防水材料,被广泛应用于建筑物的地下室、阳台、卫生间等场所。

本文将针对枣庄市防水毯施工方案进行详细介绍。

二、施工准备1.材料准备:防水毯、胶水、刷子、橡胶刮板、镊子等。

2.工具准备:刷子、橡胶刮板、镊子、工程车,保证工具的完好与数量足够。

3.现场准备:清理施工现场,确保基层平整、无积水。

三、施工流程1. 基层处理施工前需要对基层进行处理,包括清理、拆除不可破坏的部分,修补裂缝等。

确保基层平整,并进行初步的清洁。

若有明显的凹凸不平或缺陷,应进行修复。

2. 防水毯铺设1.定位:根据设计要求和施工方案,确定防水毯的铺设位置和方向。

2.剪裁:根据实际尺寸和形状,将防水毯裁剪成需要的尺寸。

3.涂胶:将胶水均匀地涂在基层上,确保胶液的均匀性。

4.铺设:将防水毯铺放在涂胶的基层上,使用橡胶刮板将防水毯从中心向四周压贴,确保与基层紧密贴合。

5.排气:在防水毯铺贴的过程中,使用刷子等工具将防水毯表面的气泡排除。

3. 重叠处理在防水毯的铺设过程中,若出现两块防水毯的边缘需要重叠的情况,需要进行重叠处理。

重叠的部分应涂胶固定,并进行适当的压实。

4. 钻孔处理在防水毯施工中,需要对管道穿越位置进行特殊处理。

通过使用镊子等工具,将防水毯剪开以形成管道穿越口,并对其进行加固处理。

四、施工注意事项1.应严格按照施工方案进行施工,不得随意更改。

2.施工过程中应注意施工现场的通风和通气,避免胶水气味对施工人员的影响。

3.施工人员应佩戴符合要求的防护装备,确保人身安全。

4.施工中应注意避免弄脏已铺设好的防水毯,避免对其造成损坏。

5.施工结束后,应及时清理施工现场,确保清洁整齐。

五、施工质量验收施工完成后,应进行防水工程的质量验收。

验收包括对防水毯铺贴是否紧密、无漏水情况进行检查。

同时,还需查看防水毯表面是否平整、无破损。

施工方案-防水毯施工方案

施工方案-防水毯施工方案施工方案-防水毯施工方案1. 引言本施工方案旨在详细描述防水毯的施工过程。

防水毯是一种常用于建筑施工中的防水材料,能有效防止水的渗透和漏水问题。

本文将按照施工前准备、施工材料及工具准备、施工步骤等方面进行详细的介绍。

2. 施工前准备2.1 剖析施工区域及环境在施工前,需要对施工区域进行剖析,了解目标防水区域的大小和环境情况,如有需求,做好相关测量及记录。

2.2 检查施工材料对所使用的防水毯进行检查,确保其质量良好,并满足设计要求及相关标准。

2.3 准备施工图纸及相关资料准备施工所需的图纸、施工方案、相关标准及规范等。

2.4 安全措施在施工前,需要明确的交代安全事项,并采取相应的安全措施,以确保施工过程中的安全。

3. 施工材料及工具准备3.1 防水毯及胶粘剂根据设计要求选择合适的防水毯及相应的胶粘剂。

3.2 工具准备准备好所需的工具,包括但不限于刷子、刮板、轧压设备、喷枪以及相应的护具等。

4. 施工步骤4.1 表面处理清理施工区域的表面,确保其干净、平整。

4.2 防水底涂层施工根据设计要求和防水毯的特性,施工前需先进行防水底涂层的施工,确保施工表面的防水性能。

4.3 防水毯铺设将防水毯按照设计要求进行铺设,并保证其平整、牢固。

在铺设过程中,要确保防水毯的重叠部分和边缘部分都要处理妥当。

4.4 胶粘施工使用合适的胶粘剂,将防水毯与基层牢固地粘合起来。

4.5 边缘处理及细部施工对防水毯的边缘和细节部分进行处理,保证防水效果。

4.6 检验及验收施工完成后,对防水毯进行检验,确保其质量合格,并进行最终验收。

5. 附件本所涉及的附件如下:- 防水毯材料报告- 防水底涂层施工手册- 防水毯厂家生产资质证书6. 法律名词及注释本所涉及的法律名词及注释如下:- 防水毯:一种用于防水的材料,具有良好的防水性能。

- 施工图纸:详细描述施工工程的图纸,包括设计要求、施工方案等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
