房建工程第二次工地例会会议纪要.
房建工程第二次工地例会会议纪要
2019-01-01
房建工程第二次工地例会会议纪要
(JLF01驻地办第1号会议纪要)
时间:xx年12月15日
地点:JLF01驻地办会议室
会议内容:第二次房建工程工地会议
参加人员:房建施工 FJ01项目副总工、刘老虎
房建施工FJ02:项目经理孔令凯、技术负责人王瑞来
监理JLF01驻地办:驻地监理工程师王懋广、合同工
程师史桂敏、信息管理员温玉婷
总监办:房建工程师安宁宁
筹建处:沿线设施科翟忠伟科长、郭学勇副科长
主持:JLF01驻地监理工程师王懋广
会议内容:主要是针对FJ01合同监控通信分中心-监控大楼工程,FJ02合同桃城互通收费站、滏阳养护工区工程的进度缓慢问题提出解决的具体意见及要求,。
一、房建施工单位汇报工程进展等情况
1、FJ01汇报:监控通信分中心-监控大楼进行驻地建设,基槽已开挖完毕,等待桩位图。
2、FJ02汇报:
⑴桃城互通收费站桩基12月16日开始试桩。
⑵滏阳养护工区:施工定位放线,临水临电已经完成;今年基础完成。
⑶冬季施工措施已经到位。
二、JLF01驻地办就目前工程进展情况及问题进行阐述。
1、房建FJ01合同监控通信分中心-监控大楼基槽已经开挖,冬施措施不到位,应加大保温材料的投入,一定要按批复的冬季施工方案组织落实;桩位图今天落实,马上进行试桩工作;驻地建设没有完成;应加快施工进度,准备下一步履约检查;桩基施工应上报分包单位资料,请总监办、业主审批;围墙建设抓紧开工。
2、房建FJ02桃城互通收费站试桩开始,做好打桩记录,严格控制质量,滏阳养护工区驻地监理工程师建议大开挖,路机压实;设计图纸要求碾压。
三、总监办建议
1、冬施方案切实落实。
2、主楼基础、工期目标必须完成。
3、安全方面要制定安全措施。
4、资料报验应及时,尽量春节前进行一期计量支付。
四、筹建处对有关问题的意见沿线设施科郭科长:
1、FJ01汇报材料文件应有工程概况,基本材料汇报要符合要求,应履行人员请假程序;加强平台建设完善各项内容。
2、改善监理驻地办会议程序,写明召开工地例会依据,印发文件的格式要符合有关要求,注意措词;应提前一至两天印发文件通知,
《》()。
3、养成良好的工作方法,文字材料要时时记录施工过程,做到有凭有据。
沿线设施科翟科长:
1、文件格式,文头工号,应符合国家应用文的要求。
2、会议参加人员方面,写明业主,总监办,驻地办,各施工项目参加人员,参加人员要本人签名。
3、会议议程和内容方面,施工单位文字材料格式要求要统一,根据公文写作要求制作公文。
汇报材料应全面。
4、重视会议纪要记录。
会议纪要按照正确格式填写,内容要详细全面。
例会两周一开;业主、总监办、驻地办、施工单位所反映的问题要写到会议纪要里。
5、12月22日业主方进行安全文明施工大检查,近期文件通知;参加人员要掌握自己施工单位的基本情况、现状;会议纪要写明具体措施,施工单位是怎么样落实的.。
三、工程细节及商讨结论
1、房建施工FL01合同段
⑴永久性线路业主帮助协调,在永久性线路未接入现场前施工单位自行解决施工用水、用电问题。
⑵围墙基础不变。
⑶ FJ01合同承诺5天内完成驻地建设,尽快完善平台各项内容。
⑷桩基定位图设计已经完成,下午到筹建处办公室领取。
⑸水泥、砂、石、钢筋等主要材料的厂家资料尽快上报。
2、房建施工FJ02合同段
⑴FJ02合同桃城互通收费站12月16日试桩,水泥用衡湖的,材料报驻地办、总监办批准;
⑵永久性线路业主帮助协调,在永久性线路未接入现场前施工单位自行解决施工用水、用电问题。
⑶FJ02滏阳养护工区开基槽,清土,12月14日设计要求下挖 40�M,理由是植被土有果树根,驻地监理建议大开挖;挖土约600M3。
请甄工确定施工方案。
⑷FJ02项目部提出桃城互通收费站场地回填土压实系数在交接时没有交接,如压实系数不够,桩基施工如何进行; JLF01驻地办再与甄工沟通;级配砂石施工轧实改用压路机最好,其他方式轧实只要保证轧实系数也可以,级配砂石换填拌合方式要用搅拌机,
五、监理JLF01驻地办发言
1、房建施工单位人员、设备、资金应尽快到位;节点工期要求必须保证完成。
2、要求FJ01项目部定关门工期;春节前必须完成独立基础及围墙。
3、安全文明施工检查前的工作包括:冬施措施、砂石料场布置、钢筋棚的搭设及场地硬化,安全方面要求警示牌、标牌等具体工作按业主文件要求准备落实。
4、施工单位的施工内业资料滞后,必须平行上报。
5、监理工地会议施工单位的汇报材料要符合下发的文件通知要求。
金辉融侨城第二次工地会议纪要
金辉·融侨城四期第二次工地例会纪要工程名称:金辉·融侨城四期一标段会议时间:2013年5月16日会议地点:现场会议室参会人员:(详见签到表)会议主持:朱云会议内容:一、施工单位对本周及下周工作的总结及安排:1、进度:本周进行了6、7、8#楼的塔吊基础开挖、8#楼挖孔桩开挖及临时道路的硬化工作(遇雨季施工,对施工进度有一定影响);下周继续对5-8#楼塔吊基础进行施工,对7、8#楼挖孔桩进行施工;做好各种资料及方案的准备及上报工作;2、安全文明施工:本周对孔桩施工现场进行了巡视检查,发现问题及时处理;对现场的临时用电进行了动态管理;对已形成孔深2m以上的孔桩进行了遮盖;井口边弃渣进行了及时清理;开始修建工地大门及洗车槽;下周加强对现场的安全巡视工作,对不安全因素进行整改,做好孔桩防护及井下安全防护措施,对边坡进行防护施工,对临时大门、围挡及洗车槽进行施工,现场设置各种安全标志;3、质量:做好人工挖孔桩的中心、垂直度等及护壁质量控制4、需甲方解决的相关事宜:汽车起重机进场施工计价事宜(先进场施工,监理部记录使用情况、进出场情况等,便于以后进行核算);8#楼边坡治理所产生的费用(在施工的同时上报各种材料的价格进行审核,并考虑做双层防护);孔桩土方外运事宜(外运地点为茶园,通知公司成本部进行运距的确定);关于成孔桩验收事宜(先进行开挖工作,在安监、质监未介入前暂不一次性到位,留底400-500mm,如产生其他抽水等费用进行另行计量);5#楼桩位于人防洞上事宜(下周例会前土石方单位施工完成);8#楼塔吊基础及部分桩存在地下水处理事宜(疑似回填土渗水,先进行排水处理);基坑超5m做论证(由土石方施工单位完成);二、监理单位对本周及下周工作的总结及安排:1、进度:要求施工单位严格按甲方要求的节点进度进行施工;施工单位积极准备围挡施工材料及联系安装单位进行施工;2、质量:本周5月16日上午对6号、7号楼塔吊基础进行岩芯见证取样;5月9日,对施工单位8#楼挖孔桩定位放线进行复核,经复核误差在2cm左右,超出规范要求,已要求施工单位进行调整修改,在本周一已调整到位; 8#楼局部人工挖孔桩成型质量较差,护壁厚度不一致;施工单位施工人员应加强对挖孔桩护壁模板安装的过程检查和验收,以保证施工成型质量;挖孔桩护壁混凝土无配合比标识,不能满足设计C15混凝土等级要求;3、安全: 8#楼塔吊基础及2号、9号人工挖孔桩发现地表水,井内存在大量流沙河淤泥,施工单位应尽快作出处理措施,保证施工作业安全;5月13日有工人从8#楼边坡位置直接下到挖孔桩作业区,存在安全隐患,因此对8#楼边坡临边防护设施及边坡治理措施应尽快进行落实,保证边坡位置人工挖孔桩的安全作业;施工单位应加强工人安全意识教育工作;配电箱管理责任人落实及每日巡检记录应尽快完善落实,施工单位应按照安全文明施工要求对施工现场电线线路管理;水钻施工过程中,电线寖泡在水中,存在安全隐患,电线应采取架空处理措施,保证作业人员施工安全。
棚户区工程第二次工地例会
棚户区工程第二次工地例会尊敬的领导、亲爱的同事们:大家好!很高兴能够在这里主持棚户区工程第二次工地例会,本次例会的目的是总结上一阶段工作,分析问题并制定下一步工作计划。
请大家积极参与,提出宝贵意见和建议。
一、上一阶段工作总结:经过大家的共同努力,上一阶段工作取得了一定的成效。
我们按照工作计划,完成了工地规划布局,拆迁和修建工作基本达到预期目标。
在工程质量方面,我们加强了施工质量管理,严格执行工程验收标准,确保了工程质量的稳定和可靠。
同时,在安全施工方面,我们切实加强了安全教育培训,有效地提升了施工人员的安全意识和素质。
因此,在上一阶段的施工过程中,未发生任何重大安全事故,为工程顺利推进起到了关键性的保障作用。
二、上一阶段存在的问题和原因分析:1.进展不顺利:工地进展速度不够快,拆迁和修建工作有所延迟。
造成这一问题的主要原因是拆迁工作中遇到了一些难点和瓶颈,如居民配租问题、拆迁合法性争议等。
同时,施工人员和设备的匹配问题也对工地进展产生了一定的影响。
2.施工质量问题:存在部分工程质量不达标的情况。
在施工过程中,一些施工队伍可能存在工艺不规范、材料质量不过关等问题,导致了工程质量出现了一定的问题。
此外,施工中的环境保护和噪音污染等方面也需要进一步加强。
3.安全管理不到位:个别施工人员存在安全意识不强等问题。
部分施工人员对安全规章制度知识的学习掌握不够,对施工现场的潜在危险没有高度警惕,容易导致安全事故的发生。
三、下一步工作计划:鉴于上一阶段存在的问题和原因分析,我们提出以下下一步工作计划:1.调整工作安排:合理调配人力和设备资源,加快施工进度。
针对拆迁工作中遇到的瓶颈问题,我们将与相关部门积极协调,解决居民配租问题和拆迁合法性争议,确保工程进度的快速推进。
2.提升工程质量:加强对施工队伍的管理和培训。
我们将进一步加强对施工队伍的管理,明确工作职责和要求。
加强对施工工艺和材料质量的检查和监控,确保施工质量达标。
工地例会会议纪要(集合8篇)
工地例会会议纪要(集合8篇)工地例会会议纪要1时间:xx-xx-xx地点:xx主持人:xx参加单位及人员:xx房地产:xxxx监理公司:xxxx建筑公司:xxxx质量监督站:xxxx设计院:xx会议主持人:xx会议安排:首先对验收小组人员进行介绍,然后对工程法律法规执行情况进行介绍,再由建设单位、设计单位、施工单位、监理单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结。
一、建设单位进行工程介绍和验收意见汇报:1.工程验收之前已经我方会同监理、施工方进行了预验收,目前发现的楼梯、钢门窗的问题已经进行了整改和落实。
2.对工程的概况进行介绍:本工程为xx项目,x层,车库层一层,砖混结构,总建筑面积xx㎡,建筑长xxm,宽xm,层高xm,房屋总建筑高度xm。
基础采用加固方法使新老基础共同使用,基础加固混凝土强度等级为xx,上部结构混凝土强度等级为xx,砌体采用xx 标准粉煤灰砖,砖基采用xx水泥砂浆,主体砌筑砂浆等级为xx混合砂浆。
外墙装饰为沙壁壮合成树脂涂料,楼地面水泥砂浆面层;车库层门窗为钢门窗;主体门窗为pvc塑钢门窗;屋面为水泥砂浆面层,sbs防水卷材,架空隔热板。
3.法律法规执行情况,包括规划许可证、招标、监理合同、施工合同的签定情况、施工许可证等。
4.各分部、分项评定合格。
5.本工程未发生质量、安全事故。
6.工程归档资料资料已经在竣工验收前进行了验收,验收合格。
7.环保、消防等各部门,竣工验收前已经进行了验收,验收合格。
二、设计单位验收意见:1、由于本工程为老基础,原定计划沉降量定为xxcm,根据反映的资料,目前比较理想。
2、本工程图纸根据xx结构设计,与现行规范存在着一定问题。
三、施工单位竣工质量验收进行汇报:详见竣工质量验收报告。
四、监理单位对监理工作进行工作总结并对竣工质量进行评估:详见监理工作总结和竣工质量监理评估报告。
五、实地质量检查情况:1、设计单位意见:由于本工程根据原房结构,车棚层走廊净高不足,并比较狭小,需要下部其他工程吸取教训。
工地例会会议纪要
工地例会会议纪要工地例会会议纪要(精选10篇)在日常学习、工作和生活中,需要在处理事务上使用会议纪要的次数愈发增多,会议纪要是记载和传达会议情况和议定事项时使用的一种法定公文,是下行文。
会议纪要到底怎么拟定才合适呢?下面是本店铺整理的工地例会会议纪要,仅供参考,欢迎大家阅读。
工地例会会议纪要 1时间:XX年12月15日地点:jlf01驻地办会议室会议内容:第二次房建工程工地会议参加人员:房建施工fj01项目副总工、刘老虎房建施工fj02、项目经理孔令凯、技术负责人王瑞来监理jlf01驻地办:驻地监理工程师王懋广、合同管理工程师史桂敏、信息管理员温玉婷总监办:房建工程师安宁宁筹建处:沿线设施科翟忠伟科长、郭学勇副科长主持:jlf01驻地监理工程师王懋广会议内容:主要是针对fj01合同监控通信分中心-监控大楼工程,fj02合同桃城互通收费站、滏阳养护工区工程的进度缓慢问题提出解决的具体意见及要求。
一、房建施工单位汇报工程进展等情况1、fj01汇报:监控通信分中心-监控大楼进行驻地建设,基槽已开挖完毕,等待桩位图。
2、fj02汇报:⑴桃城互通收费站桩基12月16日开始试桩。
⑵滏阳养护工区:施工定位放线,临水临电已经完成;今年计划基础完成。
⑶冬季施工措施已经到位。
二、jlf01驻地办就目前工程进展情况及问题进行阐述。
1、房建fj01合同监控通信分中心-监控大楼基槽已经开挖,冬施措施不到位,应加大保温材料的投入,一定要按批复的冬季施工方案组织落实;桩位图今天落实,马上进行试桩工作;驻地建设没有完成;应加快施工进度,准备下一步履约检查;桩基施工应上报分包单位资料,请总监办、业主审批;围墙建设抓紧开工。
2、房建fj02桃城互通收费站试桩开始,做好打桩记录,严格控制质量,滏阳养护工区驻地监理工程师建议大开挖,路机压实;设计图纸要求碾压。
三、总监办建议1、冬施方案切实落实。
2、主楼基础、工期目标必须完成。
3、安全方面要制定安全措施。
第二次工地例会会议纪要
第一次工地会议会议纪要编号:单位工程名称:2014 年11 月 3 日会议纪要正文:第一次工地会议于2014 年11 月 3 日上午,在建设单位二楼会议室举行,参加人员有建设单位项目管理成员、监理部成员、施工单位项目经理部成员。
具体人员详见会议签到表。
会议由建设单位主持。
会议期间,建设单位、施工单位、监理单位先后发言。
第一次工地会议主要内容有以下八个方面):一、建设单位、施工单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工:(一)建设单位介绍项目机构组成人员:项目负责人:现场代表及:技术管理人员:(二)施工单位项目经理部成员介绍项目经理部施工现场组织机构组成人员:项目经理:项目副经理:企业技术负责人:项目技术负责人:施工员:质检员:安全员:材料员:资料员:(三)监理单位介绍监理部组成人员:项目总监:张俊专业监理工程师:周圣施工现场监理员:林刚、李时全二、建设单位根据监理合同宣布对总监理工程师的授权:三、建设单位介绍工程开工准备情况:1、本工程施工许可证已办理;2、施工合同已签定;3、三通一平”条件已基本具备,规划、用地、审图意见等手续已齐全。
四、施工单位项目经理部成员介绍工程开工准备情况:1、项目部质量管理人员大部分已到位,各施工班组已经全部落实,拱板预制分包基本落实。
2、施工现场准备3台塔吊用于垂直运输,其他施工机械已经全部落实完成,即可进场。
3、临时设施工作基本完成。
在现场施工办公室即可办公。
施工现场施工道路待完成,施工现场基本具备通车条件。
4、施工管理资料目前已经完成部分方案的编制、施工组织设计及专项施工方案已基本完成。
5、目前急需建设单位解决与协调事宜:(1)(2)五、建设单位和总监理工程师对施工准备情况提出意见和要求:1、建设单位要求:(1)建设单位要求施工单位严格按设计、规范、合同约定控制好质量,要求项目机构组成人员认真负责,人员落实到位,工程质量验收,达到合格标准。
(2)严禁违法分包现象。

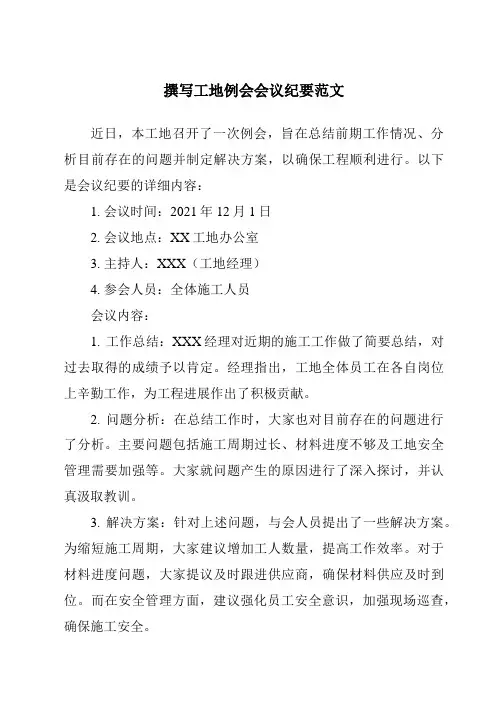

撰写工地例会会议纪要范文
撰写工地例会会议纪要范文近日,本工地召开了一次例会,旨在总结前期工作情况、分析目前存在的问题并制定解决方案,以确保工程顺利进行。
以下是会议纪要的详细内容:1. 会议时间:2021年12月1日2. 会议地点:XX工地办公室3. 主持人:XXX(工地经理)4. 参会人员:全体施工人员会议内容:1. 工作总结:XXX经理对近期的施工工作做了简要总结,对过去取得的成绩予以肯定。
经理指出,工地全体员工在各自岗位上辛勤工作,为工程进展作出了积极贡献。
2. 问题分析:在总结工作时,大家也对目前存在的问题进行了分析。
主要问题包括施工周期过长、材料进度不够及工地安全管理需要加强等。
大家就问题产生的原因进行了深入探讨,并认真汲取教训。
3. 解决方案:针对上述问题,与会人员提出了一些解决方案。
为缩短施工周期,大家建议增加工人数量,提高工作效率。
对于材料进度问题,大家提议及时跟进供应商,确保材料供应及时到位。
而在安全管理方面,建议强化员工安全意识,加强现场巡查,确保施工安全。
4. 工作安排:根据问题分析和解决方案,XXX经理对下一阶段工作进行了安排。
他强调,全体员工要高度重视工程质量和安全,严格按照施工计划执行,确保工程按时完工。
5. 其他事项:会议最后,经理对新工地规章制度进行了再次强调,并要求全体员工严格遵守。
同时,他也对近期工地环境的卫生整治提出了要求,希望全体员工共同努力,创造一个整洁、安全的工作环境。
会议内容到此结束,XXX经理再次强调,全体员工要以更高的工作热情和责任心投入到工作中,共同为工程的顺利进行贡献自己的力量。
以上就是本次工地例会的会议纪要,希望全体员工认真执行会议精神,共同努力,确保工程圆满完成。
感谢大家的参与和支持,期待我们的工地越来越好!。
第二次工地会议纪要
****************有限公司
工地例会会议纪要
工程项目名称编号
主持单位地点
主持人记录时间
会议内容:
本次会议为**************项目第一次工地例会,本工程建设、监理、施工三方主体的现场主要管理人员及公司代表参加,由监理单位组织、项目总监主持本次会议。
会议议题主要由施工进度、施工质量、技术资料、安全生产、协调配合、整改落实等几部分组成;综合各家单位的发言情况,汇总如下:
一、施工进度
1、
二、施工质量
1、
三、技术资料
四、安全生产
五、协调配合
1、
六、整改落实
对本次会议中提及的相关整改落实要求,将在下周工地例会中进行总结。
七、其他事宜
1、
参加会议单位参加人员负责人签字日期。
[监理资料][监理例会]第二次工地例会会议纪要
第二次工地会议纪要(一)时间:2010年3月22日下午14:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:二、施工方:(一)上周完成工作量:1.1#~6#楼土方开挖。
2.1#、2#、6#楼垫层浇筑完毕,动测完毕。
3.2#楼砖胎膜砌筑完毕。
(二)本周计划:1.3#~5#楼垫层浇筑完毕、截桩完毕。
2.1#、2#、6#楼进行接桩;底板钢筋绑扎完毕。
3.1#~6#楼砖胎膜全部砌筑完毕。
4.计划下周进行混凝土浇筑。
(三)需甲方配合如下:1.19#楼挖土会遇到电缆井,望业主提供帮助。
2.集水井位置是否可以进行变动,有利于施工。
三、监理方提出本工程中要求施工方需整改及注意问题:1.施工工序安排不够合理,过多考虑施工道路问题导致基坑内施工工作面不够。
2.基坑周边未设置排水沟,导致排水不畅。
已浇筑的垫层局部出现破裂情况。
3.钢筋对焊局部偏位比较大,施工单位须加强自检工作,对偏位钢筋必须割断后,重新对焊。
4.对会议纪要中提到的一些整改问题望施工单位就整改问题逐条落实整改。
5.对于地面保温内容中因图纸中未涉及,施工单位的节能专项方案要进行修改。
6.施工单位根据现有工程状况,将施工进度计划尽快排出。
7.施工单位可根据基坑内的土质情况,对松木桩围护可以自我调整。
如松木桩出现无法围护情况,可以汇同监理、业主单位,重新调整施工方案。
8.如施工单位要进行动测,提前与业主联系进行安排。
9.施工单位截桩不可损伤桩壁,切割后进行修凿,桩入承台为5cm。
10.接桩砼要高于基础砼一个节配。
11.基槽的验收签证要及时,如设计方无法到场,及时将资料送与设计单位进行签证。
12.安全帽及安全工作要做好。
四、甲方要求施工方整改问题:1.施工方如遇技术性问题及时与监理方联系。
2.施工单位在浇砼前,基坑内的积水要抽干净,有利于砼的自防水。
如施工单位有较好的防水技术可与业主沟通。
3.样板房的进度计划表时间节点要严格控制好。
第2次工地例会会议纪要(新)
会议纪要
工程名称:开发区三山湖景观工程北区施工签发:赵玉萍
会议时间:2017-10-25
1、地点:施工单位会议室
2、主要参加人员:详见签到表
3、主持人:赵玉萍
4、会议议题及主要内容:施工进度、质量、安全等其他事项;检查上周计划完成情况,落实本周工作计划及业主、监理对工程的要求;处理施工单位施工中需要协调的问题等。
5、发文单位:三山湖项目监理部
2017年10月25日在工地会议室,由监理部组织建设单位、施工单位相关人员召开了本工程工地会议,纪要如下:
一、施工单位汇报上周施工情况:见施工单位周报
二、监理部对施工进度、质量、安全文明施工提出问题及要求:
回顾上周安排事项落实情况:
一:进场报审资料(下周例会前)必须落实完善;施工单位资料必须要落实报审;监理单位的资料需整理到位;
二:考勤有没有落实到位;备案人员和实际到岗人员严重不符合;
三:工程计量,需每月25日前报审计和监理;
四:工程进度计划按9月15日计划施工,需调整到位;
五:现场的实际施工进度需按照计划进行,针对进度签发了进度通知单督促施工单位按照计划施工;
六:现场实际要求到岗人员需到位;备案人员应与施工现场到岗人员相符;
施工现场需注意的问题:
1、道路保洁,场地容貌,材料堆放问题;
2、整形后的标高问题,需核实;
3、施工人员到位问题,加强对分包人员的要求;
4、组织协调好,形象搞出来;
5、安全人员,防护,安全帽需佩戴进入施工现场;
6、场地硬化需落实到位;
7、分包单位对总包安计划要不折不扣执行完成,服从管理;
8、现场施工人员要按计划建设强度执行;
9、对进场人员加强安全,质量意识。
《第二次工地例会》
《第二次工地例会》湖南正中三源机械科技有限公司科技产业园第二次工地例会纪要会议地点:工地现场办公室会议时间:202x年10月3日会议主持:刘立贞参加单位及人员详见签到表会议主要内容:一、上次例会议定事项落实情况,分析未完事项原因(一)议定事项已完成项目:1、实验室单位经现场三方考核,确定为湖南五力工程检测有限公司。
2、建设方于9月24日组织进行了图纸会审和设计交底。
3、洗车槽、围墙、临时道路等工作方案已经审批。
4、9月28日地勘、设计来现场参加了乙方主持的桩基工程技术方案交底。
5、现场原材料进场已进行了报验,有试验报告,试验合格。
6、施工单位人员资质已上报监理部。
(二)未完事项:1、桩基专项施工方案不完善。
2、施工组织设计未编制完成。
未完事项原因。
施工单位管理意识不强,现场管理不到位。
二、施工单位介绍工程进展情况及今后工作安排,提出需解决问题上周工程进展情况:1、9月19日桩基队伍进场,并已调试到位。
2、材料已送检。
水泥、砂、卵石、钢筋,并且试验合格。
3、桩基的专项施工方案已上报监理单位。
4、试桩2根,一根单打、一根复打。
本周的工作安排及需解决事项:1、临建板房前道路排水施工完。
2、洗车槽施工完。
3、施工组织设计在近两日内完成并上报监理部。
4、排水波纹管请建设方确定。
5、部分地方土方回填没到位,请建设方组织回填。
6、对夯扩桩过长部分能否修改设计。
三、建设方对本工程建设管理提出意见及对施工方提出的问题予以回答(一)建设方对本工程建设管理提出意见:2.要认清楚自己所处的位置。
施工方和监理方是矛和盾的关系,在施工的过程中要严格按程序行事,监理方在监理的过程中要严格的把好安全和质量两道关。
3.工地上的临时用电要有专门的施工员,以免造成安全隐患。
4.在保证质量、合理成本的前提下求进度,质量目标本工程是优良工程,工程质量是第一位。
5.在技术工作上准备不足,各种专项施工方案未编制完成,到目前为止施工组织设计都未完成。
