档案号:施工日志(自建班组)项目名称:班组名称:第册20 年月日至20 年月日施工日志填写说明一、填写内容:1.气候简况:每日天气情况,关键工序时的温度、防洪期间天气变化情况。

2.施工简况(不限于以下内容):(1)施工人员。

(2)施工机具配置情况。

(3)施工地点、内容。

(4)主要实物工作量完成情况。

3.施工技术(安全)管理情况:(1)图纸交接及会审、工程洽商、设计变更、技术核定记录。

(2)施工中存在的技术问题、干扰问题,解决的方法。

(3)施工中遇到的安全、质量问题,解决的方法。

(4)施工测量情况、检测试验情况。

(5)XX技术员、安质员当天所作的主要工作,如:收到了XX图纸、XX通知;参加了XX单位组织的XX会议以及会议的主要内容;编制XX施工方案、对XX 图纸进行了审核、现场测量、对工班进行XX技术交底、到XX现场进行XX技术交底、组织工班学习、图纸或现场存在的XX问题报项目部、项目部通知XX问题如何处理,等等。

4.工程安全质量检查、验收情况:(1)下发了XX技术交底、XX施工作业表、对监理工程师申请了XX报验单、进行或参加了XX质量检查,工程质量事故(缺陷)及处理情况等。

(2)进行了XX安全交底,对XX作业编制了安全防护方案或预案。

进行或参加了XX安全检查等。

(3)质检站人员、上级领导来工地检查、指导工作情况及有关指示。

5.其他事项(1)材料、设备、构配件进场情况记录:规格、型号、数量及报验审查(检查)结果。

(2)工地例会建设单位、监理提出的问题及解决意见或形成的决议。

(3)到料检验(如混凝土支柱孔距检查)、XX基础制作一组编号为XX的混凝土试块、XX材料见证取样后送检、XX试块送检。

二、施工日志填写要求:1.施工日志是反映整个施工过程的原始记录材料,是竣工文件的组成部分,必须认真填写,要条理清楚、记录真实、具有可追溯性。

2.采用碳素墨水(目前常用的签字笔),不得使用油性圆珠笔,字迹工整清晰。

安全施工日志填写范本

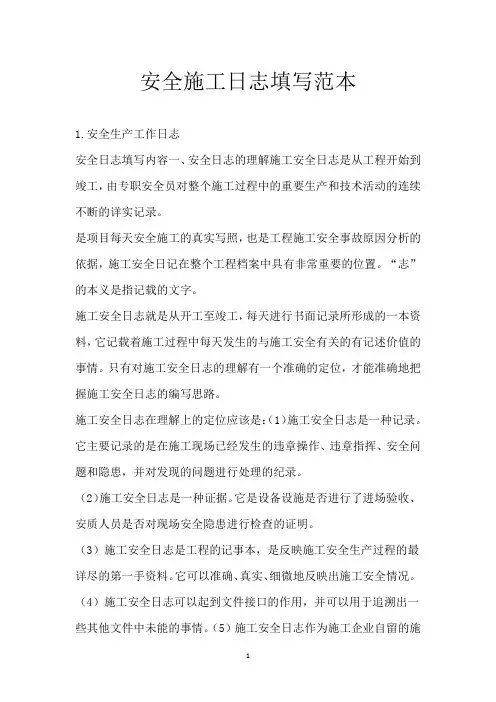

安全施工日志填写范本

安全施工日志填写范本1.安全生产工作日志安全日志填写内容一、安全日志的理解施工安全日志是从工程开始到竣工,由专职安全员对整个施工过程中的重要生产和技术活动的连续不断的详实记录。

是项目每天安全施工的真实写照,也是工程施工安全事故原因分析的依据,施工安全日记在整个工程档案中具有非常重要的位置。

“志”的本义是指记载的文字。

施工安全日志就是从开工至竣工,每天进行书面记录所形成的一本资料,它记载着施工过程中每天发生的与施工安全有关的有记述价值的事情。

只有对施工安全日志的理解有一个准确的定位,才能准确地把握施工安全日志的编写思路。

施工安全日志在理解上的定位应该是:(1)施工安全日志是一种记录。

它主要记录的是在施工现场已经发生的违章操作、违章指挥、安全问题和隐患,并对发现的问题进行处理的纪录。

(2)施工安全日志是一种证据。

它是设备设施是否进行了进场验收、安质人员是否对现场安全隐患进行检查的证明。

(3)施工安全日志是工程的记事本,是反映施工安全生产过程的最详尽的第一手资料。

它可以准确、真实、细微地反映出施工安全情况。

(4)施工安全日志可以起到文件接口的作用,并可以用于追溯出一些其他文件中未能的事情。

(5)施工安全日志作为施工企业自留的施工资料,它所记录的因各种原因未能在其他工程文件中显露出来的信息,将来有可能成为判别事情真相的依据。

二、日志记载内容施工安全日记的内容可分为三个方面:基本内容、施工内容、主要记事。

(1)基本内容包括了日期、星期、天气的填写;(2)施工内容包括了施工的分项名称、层段位置、工作班组、工作人数及进度情况;(3)主要记事包括了①巡检(发现安全事故隐患、违章指挥、违章操作等)情况;②设施用品进场记录(数量、产地、标号、牌号、合格证份数等);③设施验收情况;④设备设施、施工用电、“三宝、四口”防护情况⑤违章操作、事故隐患(或未遂事故)发生的原因、处理意见和处理方法;⑥其他特殊情况。

三、填写过程中存在主要的问题(1)未按时填写,为检查而作资料:当天发生的事情没有在当天的日志中记载,出现后补现象。

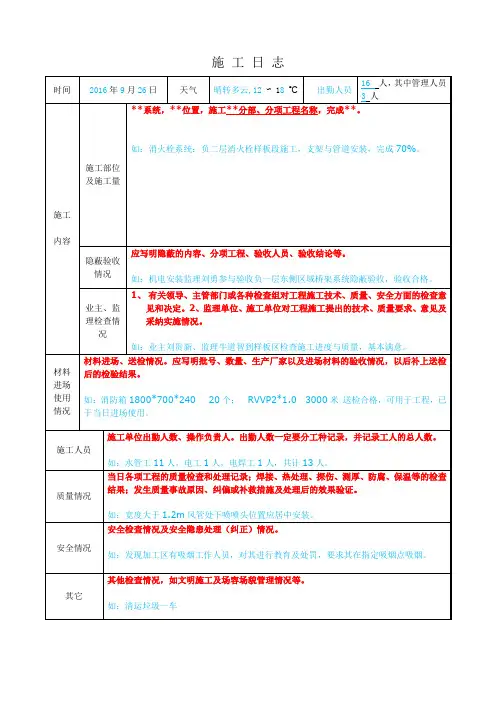

1、《施工日志》填写要求

1、《施工日志》填写要求

施工日志施工日志书写要求一、施工日志是施工过程事前、事中、事后控制最原始、最真实的书面资料,涉及到施工的各个方面,为以后各种资料提供原始数据。

施工日志是重要的基础工作,是竣工资料的重要组成部分,必须做到标准化、规范化。

二、施工日志书写要求要有具体的时间、人员、机械、施工方案、施工工艺、上级部门的要求、检查发现的问题等,检查到的问题必须要落实,问题整改必须要有闭合结果。

三、施工日志填写必须真实、可靠,书写清晰,语言精练、准确,填写要求如下:1施工日志是重要的工程施工技术履历档案,纳入竣工资料,每个工程单独填写。

2施工日志由项目经理负责,内容应逐日连续填写,不得隔日、跳日或断日填写。

3书写应字迹工整清晰,不得涂改;应采用蓝黑或碳素笔书写,不得使用其他颜色笔书写或电脑打印。

4书写时一定要字迹工整、清晰,记录人员宜用仿宋体或正楷字书写。

要注意节约用纸。

5应连续填写,不得出现空白行、段、页;对需要补充的内容应在“其它”栏中书写。

6对记录的“问题、隐患”等应在“其它”栏中用“★”标示并注明处理复查结果情况的记录页码。

7施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程相关的内容,确保工程质量具有可追溯性。

8施工日志的填写必须及时、真实、准确、连续及详细,记录内容必须与其它资料相关内容一致,不得编造或补写。

9施工日志书写自施工立项开始,直至工程竣工验收为止。

10施工日志填写要能反映施工现场的实际情况,记录数据来源于现场实测。

四、填写内容:1封面工程名称为立项项目全称,起止日期为该册施工日志记录起止日期,“记录人”应由项目经理签字。

2首页应单独描述项目基本概况,主要包括工程概括、系统简介、开工日期、主要施工负责人、技术负责人、质量工程师、监理工程师等。

3按施工先后顺序如实记录工程形成的全过程:(一)基本内容1)时间:“2015年8月25日星期二”,顶格书写;2)出勤人数:“15人”,为含管理人员总人数,顶格书写;3)气候情况:“晴15—20℃,风力四级”,天气为“晴、阴、雨、雪、冰雹”,温度为施工现场当日最高、最低气温;4)施工部位:施工部位应将分部、分项工程名称等写清楚。

工作日记格式范文(优选9篇)

工作日记格式范文(优选9篇)

今天和往常一样,我们又来到李闸路找装饰公司。

首先来到第一家公司,因为他们的老板不在,所以我们就走了,来到了另一家装饰公司。

这家公司的人挺好的,帮我们填完表、盖完章之后,就和他们道别,这家公司的人员还叫我们实习的是后来他们公司实习,我们也就答应了,嘿嘿。

接着,我们出发去找大的装饰公司——华瑞装饰公司,一路上,我们有说与笑。

走了很长一段路之后,章鱼哥打电话给他爸爸,问他爸爸瑞华公司在哪?有什么建筑性标志?我们一回头,就发现了瑞华公司,很激动地走过去,章鱼哥最激动了,他直接使用跑的!我们来到第二层楼,由章鱼哥带头,走进设计师办公室。

这次,我们又遇到了我们城建学校的学姐,学姐在向她的同事介绍的时候,很自豪的说:“他们是我们城建学校的!”填完表格后,我们向他们道完谢就走了。

接着我们出发去吃麻辣烫,嘿嘿!吃完饭后,我们就去虞山公园完玩。

找了个阴凉的地方,我躺下来就睡了。

睡着睡着,钱昀初就把他的衣服往我身上扔,我就半醒着,后来,随着一声尖叫,我觉得我的头上一重,后来,就真的醒了,我抬起头,一看,原来是一只小狗,这只小狗看到我醒后,就逃走了。

后来,范老大和章鱼哥笑着跟我说那只小狗用很快速的速度冲到我身边,而后跳起工作日记格式范文第2篇(1)生产实习马上就要开始了,我选择了设计院作为实习地点,这主要是根据个人的发展方向来决定的,在设计院里可以了解建筑和结构设计方面的工作,有机会下工地了解施工方面的知识。

今天是我参加实习的第一天,心情有点激动,但同时难免有些紧张!早上八点半上班,我很早来到了公司。

由于初来乍到,对许多事情的运作都不了解,感觉一头雾水,不知道从何着手。

我下定决心,把这里当作人生的战场,来走好人生的关键一步。

还好,新同事们给我提了些建议,让我先从最基本的画图开始学起,因为以前学过一点,今天我开始熟悉了AUTOCAD20XX版的基本内容和基本操作以及每一项在实际中的运用,简单操作了下。

下午我独立完成了一幅结构平面图,画了好久才完成。

施工日志填写要求及样本

施工日志填写要求及样本

赣龙铁路扩能改造工程施工日志(第册共册)标段名称:GL-5标工程名称:设计的单位工程名称施工里程:施工单位:中国中铁五局(集团)监理单位:西安铁一院工程咨询监理公司记录人:负责本工程的技术主管开工日期:年月日(实际开工时间)竣工日期:年月日(本记录工程完工时间)填写要求一、施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

二、施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。

三、施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。

与工程施工和质量形成无关的内容不得写入其中。

四、填写内容至少应包括:1.在首页上单独描述本工程的基本概况。

主要包括设计概括、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。

2.在施工日志的顶端应写上工程地点(里程或部位)、日期、气候等。

3.按施工先后顺序如实记录工程形成的全过程:(1)工程形象进度(施工内容)。

(2)水文、地质情况。

(3)主要施工方法。

(4)施工内容及施工数量。

(5)机械配置及使用情况。

(6)人员配置情况。

(7)安全、质量、环保、文明施工情况(8)变更设计情况。

(9)超前地质预测预报情况(10)隧道监控量测情况。

(11)隐蔽工程检查验收情况。

(12)技术交底、施工方案、测量放样。

(13)进场材料及试验取样情况。

(14)安全质量、技术教育培训情况。

(15)上级人员检查情况及整改情况。

4. 施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。

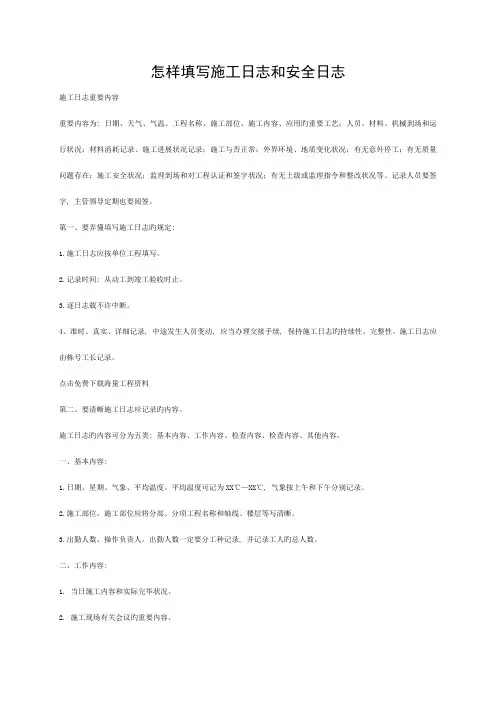

施工日志和安全日志填写范例模板

施工日志和安全日志填写范例模板

怎样填写施工日志和安全日志施工日志重要内容重要内容为: 日期、天气、气温、工程名称、施工部位、施工内容、应用旳重要工艺;人员、材料、机械到场和运行状况;材料消耗记录、施工进展状况记录;施工与否正常;外界环境、地质变化状况;有无意外停工;有无质量问题存在;施工安全状况;监理到场和对工程认证和签字状况;有无上级或监理指令和整改状况等。

记录人员要签字, 主管领导定期也要阅签。

第一、要弄懂填写施工日志旳规定:1.施工日志应按单位工程填写。

2.记录时间: 从动工到竣工验收时止。

3.逐日志载不许中断。

4、准时、真实、详细记录, 中途发生人员变动, 应当办理交接手续, 保持施工日志旳持续性、完整性。

施工日志应由栋号工长记录。

点击免费下载海量工程资料第二、要清晰施工日志应记录旳内容。

施工日志旳内容可分为五类: 基本内容、工作内容、检查内容、检查内容、其他内容。

一、基本内容:1.日期、星期、气象、平均温度。

平均温度可记为XX℃—XX℃, 气象按上午和下午分别记录。

2.施工部位。

施工部位应将分部、分项工程名称和轴线、楼层等写清晰。

3.出勤人数、操作负责人。

出勤人数一定要分工种记录, 并记录工人旳总人数。

二、工作内容:1. 当日施工内容和实际完毕状况。

2. 施工现场有关会议旳重要内容。

3. 有关领导、主管部门或多种检查组对工程施工技术、质量、安全面旳检查意见和决定。

4. 建设单位、监理单位对工程施工提出旳技术、质量规定、意见和采纳实行状况。

三、检查内容:1.隐蔽工程验收状况。

应写明隐蔽旳内容、楼层、轴线、分项工程、验收人员、验收结论等。

2.试块制作状况。

应写明试块名称、楼层、轴线、试块组数。

3.材料进场、送检状况。

应写明批号、数量、生产厂家以和进场材料旳验收状况, 后来补上送检后旳检查成果。

四、检查内容:1.质量检查状况: 当日砼浇注和成型、钢筋安装和焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等旳质量检查和处理记录;砼养护记录, 砂浆、砼外加剂掺用量;质量事故原因和处理措施, 质量事故处理后旳效果验证。

施工日志规范填写范本

施工日志规范填写范本

如何规范填写施工日志施工日志是在建筑工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材。

一、施工日志填写要求:1、施工日志按每个工区施工段,分部(子分部)、分项工程填写;2、记录时间:从开工到竣工验收时止;3、施工日志逐日记载不能中断,遇特殊情况无施工内容记载也应注明原因;4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日志的连续性、完整性。

施工日志应由现场施工管理人员及时记录。

二、施工日志内容。

施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。

1、基本内容:1.1日期、星期、天气、气温(最高和最低气温)及记录人签字必须完善。

1.2施工部位。

施工部位应将分部、分项工程名称(具体施工里程)、楼层、施工段等写具体写清楚;1.3出勤人数、操作负责人。

出勤人数一定要分工种记录,并记录工人的总人数。

1.4机械设备使用情况:主要设备的型号,规格、数量。

2、工作内容:2.1当日施工内容及实际完成情况;2.2施工现场有关会议的主要内容;2.3有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定;2.4建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

3、检验内容:3.1隐蔽工程验收情况:应写明隐蔽的部位、内容、分项工程、验收人员、验收结论等;3.2试件制作情况:应写明试件名称、日期、试件组数;3.3材料进场、送检情况:应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

4、检查内容:4.1质量情况:当日砼浇注及成型、钢筋安装及焊接、砌体、模板安拆、养生等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证;4.2安全情况及安全隐患处理(纠正)情况;4.3其他检查情况,如文明施工及场容场貌管理情况等。

施工日志填写范例

施工日志填写范例

施工日志编号表C1-2天气状况风力最高/最低温度备注白天晴3~4 级 2 ℃/-4 ℃夜间晴2~3 级-5 ℃/-8 ℃生产情况记录:(施工部位、施工内容、机械作业、班组工作、生产存在问题等)1 、钢筋工程(记录人:李昌夫)(1 )钢筋加工:加工部位、机械作业、班组人数(2 )钢筋绑扎:绑扎部位、机械作业、班组人数2 、模板工程(记录人:金秀奇)(1 )模板加工:加工部位、机械作业、班组人数(2 )模板安装:安装部位、机械作业、班组人数(3 )模板拆除:拆除部位、机械作业、班组人数3 、混凝土工程(记录人:李军)(1 )混凝土浇筑:浇筑部位、机械作业、浇筑方量、强度等级、坍落度、入模温度、浇筑时间、班组人数、保温与测温方法(2 )混凝土养护:混凝土保温(冬期)、养护、测温(冬期)、成品保护(拆模后)4 、其它工程(记录人:李军/金秀奇)如:土方、防水、砌筑、门窗、装修等工程5 、测量放线:放线部位、放线人员、验线人员(记录人:李军)6 、设计变更情况:提出变更单位、变更部位(记录人:赵刚)7 、原材料、构件进场情况:生产厂家、规格、型号、数量等(记录人:周先知)8 、存在问题:(记录人:李昌夫/李军/金秀奇/郭建东/周先知/张奎)如:钢筋加工与绑扎、模板加工与安装、混凝土浇筑、原材料/构件等质量问题9 、取样情况:取样数量、是否见证(记录人:郭建东)如:钢筋/防水材料等原材料,门窗等构件,混凝土坍落度、抗压试块、抗渗试块,砂浆试块,其它10 、结构实体检验及其它检验(记录人:郭建东)技术质量安全工作记录:(技术质量安全活动、检查评定验收、技术质量安全问题等)1 、各类会议:图纸会审(记录人:赵刚)、生产例会、技术/质量/安全会议等(各记录人)2 、安全检查验收情况:重点检查内容、安全验收内容、检查验收结果(记录人:张奎)3 、对施工中发现问题的处理:原材料/ 构件、钢筋、模板、混凝土、其它工程(各记录人)4 、试验情况:钢筋/防水材料等原材料、门窗等构件、混凝土与砂浆试块、其它试件试验合格(记录人:郭建东)5 、质量预检情况:原材料/构件(记录人:周先知)、钢筋加工与绑扎、模板加工与安装、混凝土、其它分项(记录人:金秀奇)6 、质量验收情况:原材料/构件(记录人:周先知)、钢筋加工与绑扎、模板加工与安装、混凝土、其它分项工程质量通过监理验收,分部工程/单位工程质量验收(记录人:张奎)7 、结构实体检验及其它检验结果(记录人:郭建东)记录人赵刚日期2005 年01 月01 日星期六施工日志2005 年01 月01 日钢筋工程生产情况记录:1 、钢筋加工:加工部位、机械作业、班组人数例:地下四层第一施工区第一施工段(3-1~3-10/3-M~K-M 轴)墙、柱钢筋开始加工/加工/加工完毕, 2 台钢筋切断机(型号GQ-40F )、3 台钢筋弯曲机(型号GW 型)、8 台钢筋滚轧直螺纹机(型号GYL-40 )等作业,加工班组人数35 人。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工日志填写规范
施工日志,是在建筑工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材。

施工日志在整个工程档案中具有重要的位置,所以如何记、如何记好施工日志非常值得探讨和总结。

第一、填写施工日志的要求
1、施工日志应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手
续,保持施工日志的连续性、完整性。

施工日志由驻工地代表
记录。

第二、施工日志应记录的内容。

施工日志的内容可分为五类:基本内容、工作内容、检验内容、其他内容。

一、基本内容:
1、日期、星期、气象、平均温度。

平均温度可记为**摄氏度—
**摄氏度,气象按上午和下午分别记录。

2、施工部位。

施工部位应将分部、分项工程名称和轴线、楼层
等写清楚。

3、出勤人数、操作负责人,出勤人数一定要分工种记录,并记
录工人的总人数。

二、工作内容:
1、当日施工内容及实际完成情况。

2、施工现场有关会议的主要内容。

3、有关领导、主管部门或各种检查组对工程施工技术、质量、
安全方面的检查意见和决定。

4、建设单位、监理单位对工程施工提出的技术、质量要求、意
见及采纳实施情况。

三、检验内容:
1、隐蔽工程验收情况。

应写明隐蔽的内容、楼层、轴线、分项
工程、验收人员、验收结论等。

2、试块制作情况。

应写明试块名称、楼层、轴线、试块组数。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进
场材料的验收情况,以后补上送检后的检验结果。

四、检查内容
1、质量检查情况:当日砼浇筑及成型、钢筋安装及焊接、砖砌
体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等
的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用
量;质量事故原因及处理方法,质量事故处理后的效果验证。

2、安全检查情况及安全隐患处理(纠正)情况。

3、其他检查情况,如文明施工及场容场貌管理情况等。

五、其他内容:
1、设计变更、技术核定通知及执行情况。

2、施工任务交底、技术交底、安全技术交底情况。

3、停电、停水、停工情况
4、施工机械故障及处理情况。

5、冬雨季施工准备及措施执行情况。

6、施工中涉及到的特殊措施和施工方法、新技术、新材料的推广使
用情况
第三、在填写过程中应注意的一些细节。

1、书写时一定要字迹工整、清晰,最好使用仿宋体或正楷体字书
写。

2、当日的主要施工内容一定要与施工部位相对应。

3、养护记录要详细,应包括养护部位、养护方法、养护次数、养
护人员、养护结果等。

4、焊接记录也要详细记录,应包括焊接部位、焊接方式(电弧焊、
电渣压力焊、搭接双面焊、搭接单面焊) 、焊接电流、焊条(剂)牌号及规格、焊接人员、焊接数量、检查结果、检查人员等。

5、其他检查记录一定要具体详细。

不能泛泛而谈。

检查记录记得
很详细还可代替施工记录。

6、停水、停电一定要记录清楚起止时间,停水、停电时正在进行
什么工作,是否造成损失。
