玻璃幕墙扣件式三排钢管悬挑外脚手架施工方案

合集下载

钢管悬挑外脚手架施工方案

钢管悬挑外脚手架施工方案

钢管悬挑外脚手架施工方案施工前准备:1.确定脚手架的使用范围和施工高度,合理设计悬挑长度和支撑点位置,确保整个施工过程的安全性和稳定性。

2.按照设计要求预制好所需的钢管、扣件、钢板等脚手架组件。

3.对施工区域进行彻底的清理,确保地面平整,没有杂物和障碍物。

具体施工步骤:1.搭设基础脚手架:根据设计要求,在地面上搭设一层基础脚手架,高度为悬挑高度的1/3、使用钢管和扣件进行固定和连接,保证基础脚手架的稳定。

2.完善支撑结构:在基础脚手架上设置支撑立柱,根据设计要求将支撑立柱与基础脚手架连接,以增加整个脚手架的稳定性。

3.安装悬挑结构:在支撑立柱上设置悬挑横梁,根据设计要求安装悬挑横梁,使用扣件进行固定。

4.安装悬挑架体:在悬挑横梁上设置悬挑架体,即用钢板搭建出人工作业或材料存放的平台。

通过扣件进行固定和连接。

5.安全防护措施:在外侧的悬挑架体上设置安全护栏,可以使用钢管和网格板等材料进行围护,以确保工作人员的人身安全。

6.检查和修整:搭设完成后,对整个悬挑外脚手架进行检查和修整,确保脚手架的稳定性和安全性。

7.施工期间的维护管理:在使用过程中,定期检查脚手架的稳定性和安全性,及时进行维护和修理,确保施工期间的安全。

安全措施:1.施工人员应按照有关安全规定穿戴好安全帽、防滑鞋、安全绳等个人防护装备。

2.在悬挑架体的周围设置明确的警示标志,提醒周围工作人员注意脚手架的存在。

3.在施工现场设置专人负责脚手架的安全管理和维护。

4.施工期间禁止在脚手架上运送超过规定重量的材料或设备。

5.定期检查悬挑外脚手架的安全状态,及时处理发现的安全隐患。

6.若在外墙施工过程中遇到恶劣天气,及时停工,确保工人和脚手架的安全。

总结:钢管悬挑外脚手架的施工方案应根据具体的工程需求进行设计和实施,保证施工过程的安全性和稳定性。

在施工前要对施工现场进行充分的准备和清理,将脚手架的组件预制好,并按照设计要求一步一步进行搭设和固定。

悬挑扣件式钢管外脚手架施工方案

悬挑扣件式钢管外脚手架施工方案

悬挑扣件式钢管外脚手架施工方案悬挑扣件式钢管外脚手架是一种常用的施工脚手架,适用于高层建筑的施工、装修和维修等工程。

它具有结构简单,施工方便,安全可靠等特点,因此广泛应用于建筑行业。

下面是悬挑扣件式钢管外脚手架施工方案的详细介绍。

一、施工准备工作1.确定施工的区域和工作范围,布置场地,清理周边环境。

2.按照设计要求,确定脚手架搭设的高度和结构布局。

3.准备所需材料和工具,包括钢管、扣件、木板、安全带、脚手架专用工具等。

二、脚手架的搭设1.根据设计要求,在地面上进行基础的布置和标定,确定钢管的位置和固定点。

2.拉起初始杆件,安装悬挑扣件,将钢管连接起来,并进行固定,形成稳定的立杆。

3.按照设计要求和施工平面图进行梁、横杆和斜杆的连接,确保脚手架整体结构的稳定性。

4.在脚手架的平台上铺设木板,保证工人的安全和工作平稳。

5.安装防护栏杆,避免工人的摔落和伤害。

三、脚手架的使用和维护1.在使用脚手架前,检查脚手架是否稳定,连接件是否牢固,杆件和木板是否有松动和破损。

2.按照脚手架的额定负荷限制,确定承重范围,避免超载使用,特别是在悬挑部分要格外注意。

3.在脚手架上工作时,操作人员应佩戴安全帽和安全带,确保自身的安全。

4.每天结束工作时,及时清理脚手架上的杂物和工具,确保脚手架的整洁和安全。

5.定期检查脚手架的使用情况,及时发现和处理松动、损坏和变形等问题,保证脚手架的安全性。

6.在脚手架使用完毕后,及时拆除和清理,回收材料,做好防火措施,确保周围环境的安全。

四、施工安全注意事项1.在脚手架施工中,严禁在施工过程中随意更改和拆除脚手架结构,确保工人的安全。

2.在操作脚手架时,必须严格按照规范要求和操作规程进行,确保工人的安全。

3.对脚手架上的防护栏杆要进行检查,确保固定可靠,工人工作时,防止触碰防护栏杆外侧。

4.大风、雷雨等恶劣天气时,暂停使用脚手架,确保工人的安全。

5.当脚手架高度超过三米,应搭设安全网和安全防护措施,确保从高处坠落的材料不会伤及人员和周边设备。

钢管悬挑脚手架专项施工方案

钢管悬挑脚手架专项施工方案

钢管悬挑脚手架专项施工方案前言本施工方案适用于钢管悬挑脚手架的安装和拆除。

本方案旨在保证施工安全、规范和高效。

施工准备材料准备* 钢管、扣件、钢管连接器、脚轮、水平器等基本施工材料* 安全带、安全帽、手套、工作服等安全保护用品设备准备* 施工升降机、吊篮、卷扬机等* 手工工具、电动工具等天气条件和预先安排根据当地天气情况,选择适合的施工时间段,避免雨天、雾天、大风等不利环境。

施工步骤1. 搭设基本钢管架按照设计要求,先将钢管架搭设完整,并进行稳固固定。

2. 安装悬挑臂使用适当数量的扣件和钢管连接器,安装悬挑臂到基本钢管架上,并进行调整,使其水平。

3. 安装支撑架安装支撑架,并使用扣件与钢管连接器固定到悬挑臂上。

4. 悬挑平衡使用升降机或卷扬机调整悬挑臂的水平位置,直至达到平衡状态。

5. 安装脚手板在支撑架上安装脚手板,并使用安全边界进行固定。

6. 安全检查在施工前和施工中,进行必要的安全检查。

检查内容包括:钢管及配件是否完整无损、悬挑臂、支撑架和脚手板是否牢固、是否设置了安全边界等。

拆除步骤1. 拆除脚手板使用螺丝刀、扳手等工具拆除脚手板。

2. 拆除支撑架将支撑架上的扣件和钢管连接器拆卸,并拆除支撑架。

3. 拆除悬挑臂拆卸悬挑臂上的扣件和钢管连接器,并拆除悬挑臂。

4. 拆除基本钢管架将基本钢管架上的扣件和钢管连接器拆卸,并拆除基本钢管架。

5. 安全检查拆除过程中,进行必要的安全检查,确保钢管、扣件、钢管连接器等不受损坏。

结束语以上即为钢管悬挑脚手架的专项施工方案。

在施工过程中,一定要保证工人的安全,遵守相关规定,做好各项安全措施,有效预防施工过程中出现的各种意外情况。

三排脚手架施工方案

三排脚手架施工方案

三排脚手架施工方案**三排脚手架施工方案**一、引言三排脚手架是一种常见的搭建在建筑工地上的临时支撑结构,它为施工人员提供了安全稳定的工作平台。

本文将介绍三排脚手架的施工方案,包括搭建之前的准备工作、主要施工步骤以及安全注意事项。

二、准备工作在开始搭建三排脚手架之前,需要进行一系列的准备工作,以确保施工的顺利进行。

1. 确定施工场地:选择适合搭建脚手架的场地,平整稳固且没有障碍物。

2. 获取必要的工具与材料:包括脚手架构件、钢管、螺栓、连接件等。

3. 制定施工计划:根据建筑工程的需求,确定脚手架的型号和数量,并制定施工进度计划。

三、主要施工步骤1. 基础设置:先在场地上进行土方开挖工作,挖掘出沉重物的基础底坑,并按照设计要求对基础进行加固。

2. 搭建脚手架框架:根据设计要求,将钢管与连接件组合起来,形成框架结构。

注意固定每个连接点并检查结构的稳定性。

3. 加装平台与防护设施:在脚手架框架上安装水平平台板,并设置合适的防护栏杆以保障工人的安全。

4. 校正与检查:完成搭建后,对脚手架进行校正,确保水平度与垂直度符合施工要求。

同时,进行全面的安全检查,确保脚手架的安全可靠性。

四、安全注意事项1. 工人的安全教育与培训:在施工前,对参与脚手架搭建与使用的工人进行安全教育与培训,包括正确使用个人防护设备和遵守安全操作规程。

2. 搭建过程中的防护措施:施工过程中,对脚手架所在区域进行明确的隔离,并设置明显的安全警示标志。

3. 定期检查与维护:定期对脚手架进行检查,特别是连接件、扣件等部位,确保其完好无损并及时进行维护。

4. 不超载、不乱堆放:严禁在脚手架上堆放杂物或超过承载能力,确保脚手架的稳定性和安全。

五、总结三排脚手架的施工方案是建筑工程中必不可少的一部分。

通过准备工作的合理安排、严格按照主要施工步骤的操作和严格遵守安全注意事项,可以确保脚手架的搭建安全可靠。

希望本文能对相关人员在进行三排脚手架施工时有所帮助,提高工程质量和施工效率。

扣件式三排钢管悬挑外脚手架施工组织方案

扣件式三排钢管悬挑外脚手架施工组织方案

扣件式三排钢管悬挑外脚手架施工组织方案施工组织方案:一、前期准备阶段1.梳理施工计划:根据工程需求和工期,确定悬挑外脚手架的施工方案,并编制详细的施工计划。

2.安全预案编制:根据相关规定和现场实际情况,制定针对悬挑外脚手架施工的安全预案。

3.现场勘查:对施工现场进行勘查,确定悬挑外脚手架的搭设位置和具体要求。

4.材料准备:根据施工计划,提前准备好悬挑外脚手架所需的扣件、钢管、钢板等材料。

二、搭设脚手架阶段1.施工策划:根据施工计划,确定悬挑外脚手架的搭设方式和步骤,并组织工人进行安全交底。

2.地基处理:对悬挑外脚手架搭设区域的地基进行处理,确保地基平整坚实。

3.主体结构搭设:按照设计要求,先搭设悬挑部分,再依次搭设支撑部分,确保结构的稳固和安全。

4.安装配件:根据设计要求,安装各种配件,如防护扶手、护栏、楼梯等,确保悬挑外脚手架的安全可靠。

5.安全检查:搭设完成后,进行全面的安全检查,确保悬挑外脚手架的稳定性和安全性。

三、使用和拆除阶段1.日常检查:施工期间,每日对悬挑外脚手架进行检查,及时处理发现的问题,确保使用安全。

2.定期检查:定期对悬挑外脚手架进行全面检查,及时清理和更换材料,确保使用状态良好。

3.拆除准备:根据工程进展,制定拆除计划,并组织人员进行安全交底。

4.拆除步骤:按照拆除计划,依次拆除各个部分,注意施工安全,确保无损拆除。

5.完工验收:拆除完成后,进行整体验收,确保施工现场的安全整洁。

四、安全措施1.安全教育培训:对参与施工的工人进行安全教育培训,提高其安全意识和操作技能。

2.安全设施:在施工现场设置合适的安全设施,包括标志牌、警示标志等。

3.安全监控:安排专人负责对悬挑外脚手架的施工进行监控,及时发现并处理安全隐患。

4.应急预案:根据现场实际情况,编制应急预案,确保在突发情况下能够做出合理的应对措施。

五、施工效果评估1.施工质量检查:对悬挑外脚手架施工过程进行质量把关和检查,确保施工过程符合规范要求。

外墙保温扣件式钢管悬挑式脚手架施工方案设计

外墙保温扣件式钢管悬挑式脚手架施工方案设计

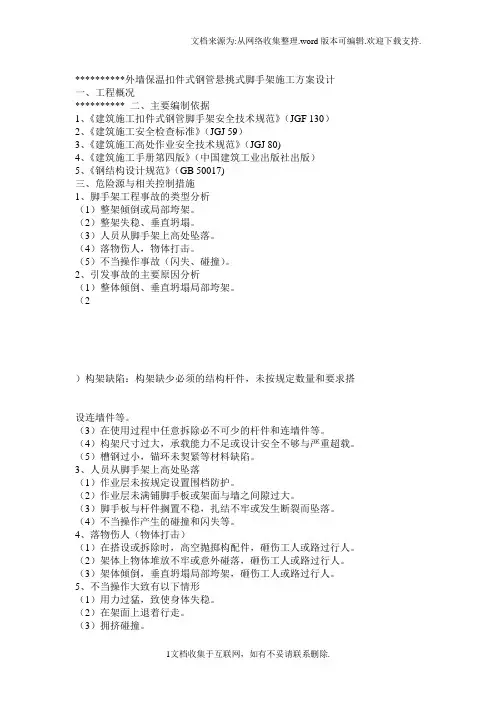

**********外墙保温扣件式钢管悬挑式脚手架施工方案设计一、工程概况********** 二、主要编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGF 130)2、《建筑施工安全检查标准》(JGJ 59)3、《建筑施工高处作业安全技术规范》(JGJ 80)4、《建筑施工手册第四版》(中国建筑工业出版社出版)5、《钢结构设计规范》(GB 50017)三、危险源与相关控制措施1、脚手架工程事故的类型分析(1)整架倾倒或局部垮架。

(2)整架失稳、垂直坍塌。

(3)人员从脚手架上高处坠落。

(4)落物伤人,物体打击。

(5)不当操作事故(闪失、碰撞)。

2、引发事故的主要原因分析(1)整体倾倒、垂直坍塌局部垮架。

(2)构架缺陷:构架缺少必须的结构杆件,未按规定数量和要求搭设连墙件等。

(3)在使用过程中任意拆除必不可少的杆件和连墙件等。

(4)构架尺寸过大,承载能力不足或设计安全不够与严重超载。

(5)槽钢过小,锚环未契紧等材料缺陷。

3、人员从脚手架上高处坠落(1)作业层未按规定设置围档防护。

(2)作业层未满铺脚手板或架面与墙之间隙过大。

(3)脚手板与杆件搁置不稳,扎结不牢或发生断裂而坠落。

(4)不当操作产生的碰撞和闪失等。

4、落物伤人(物体打击)(1)在搭设或拆除时,高空抛掷构配件,砸伤工人或路过行人。

(2)架体上物体堆放不牢或意外碰落,砸伤工人或路过行人。

(3)架体倾倒,垂直坍塌局部垮架,砸伤工人或路过行人。

5、不当操作大致有以下情形(1)用力过猛,致使身体失稳。

(2)在架面上退着行走。

(3)拥挤碰撞。

(4)集中多人搬运或安装较重构件。

(5)架面上滑落。

6、其他伤害(1)在不安全的天气条件(六级以上大风、雷雨天气和雪天)下继续施工。

1(2)在长期搁置以后未作检查的情况下重新投入使用。

(3)脚手架的外测边缘与外电缆线路的边线之间没有保持安全距离等。

7、危险源的监控(1)对脚手架的构件材料的材质、使用机械、工具进行监控。

外墙悬挑式脚手架施工方案

外墙悬挑式脚手架施工方案

外墙悬挑式脚手架施工方案首先,施工前需要做好相关准备工作。

这包括调查勘测,了解建筑物的结构和环境条件,确定悬挑式脚手架的具体搭设位置和规模。

同时,需要编制详细的施工方案,包括脚手架搭设的步骤和方法,工人的操作流程和安全措施等。

其次,在脚手架搭设过程中,需要选择合适的脚手架材料和搭设方式。

由于外墙悬挑式脚手架的特殊性,悬挑部分的脚手架支撑要求更高。

可以采用钢管脚手架或铝合金脚手架,具体选择取决于工程的要求和承重能力。

在悬挑部位,需要加强支撑杆、悬挑杆和斜撑等部分,确保脚手架的稳定性和安全性。

然后,根据施工方案,按照一定的顺序搭设脚手架。

首先要搭设立杆和水平杆,并确保其牢固可靠。

然后,根据需要搭设斜撑和支撑杆,以增强脚手架的稳定性。

在悬挑部位,需要设置悬挑杆和支撑杆,确保整个脚手架在悬挑状态下能够承受重量和风力的作用。

在搭设过程中,需要注意安全措施。

一方面,要确保脚手架的承重能力和稳定性,避免超载和倾斜。

另一方面,要保护施工人员的安全,包括设置防护网、安装安全带等,防止人员从高处坠落。

最后,在脚手架搭设完成后,需要进行验收和维护。

验收时要检查脚手架的稳定性、承重能力和安全设施,确保符合相关标准和规定。

维护方面,要定期检查脚手架的材料和连接件是否损坏,及时更换修理,确保脚手架的正常使用和安全。

总之,外墙悬挑式脚手架施工方案需要综合考虑施工现场的实际情况和安全要求。

通过有效的规划和措施,可以确保施工人员的安全,提高施工效率,保证工程的质量和进度。

外墙悬挑脚手架专项施工方案

外墙悬挑脚手架专项施工方案

外墙悬挑脚手架专项施工方案一、项目背景外墙悬挑脚手架是建筑施工中常见的施工设备之一,广泛应用于高层建筑外墙装修和维护工程中。

本文旨在提供一份完善的外墙悬挑脚手架专项施工方案,以确保施工过程安全、高效、顺利进行。

二、施工前准备1.确认外墙悬挑脚手架的施工图纸,了解悬挑脚手架的搭设位置、悬挑长度、承重要求等关键参数。

2.对施工区域进行现场勘测,确保悬挑脚手架的搭设位置符合设计要求。

3.检查施工现场周边环境,清除可能影响悬挑脚手架安全的障碍物。

三、悬挑脚手架搭设1.按照施工图纸要求,组装悬挑脚手架的支撑杆、连接件等构件。

2.在悬挑脚手架搭设位置设置支撑点,确保支撑点牢固、水平。

3.将悬挑脚手架一端连接到支撑点,确保连接牢固、稳定。

4.根据设计要求搭设悬挑脚手架的主体结构,同时加固支撑点。

四、悬挑脚手架使用1.使用前对悬挑脚手架的所有部件进行检查,确保各部件完好并连接稳固。

2.使用过程中,悬挑脚手架上严禁超载,严禁作业人员越界作业。

3.定期对悬挑脚手架进行检查和维护,及时修复损坏部件。

五、施工安全防护1.所有参与悬挑脚手架搭设和使用的人员必须经过专业培训,持证上岗。

2.施工现场应设置明显的安全警示标识,划定作业区域。

3.悬挑脚手架上应设置防护栏杆、安全网等安全设施,确保作业人员安全。

六、施工结束及收尾工作1.施工结束后,对悬挑脚手架进行拆除,并进行维护保养。

2.清理施工现场,规范处理废弃物料,保持施工现场整洁。

3.汇总施工过程中的经验教训,完善外墙悬挑脚手架的使用规范。

结语外墙悬挑脚手架是建筑施工中不可或缺的重要设备,正确使用和操作悬挑脚手架对确保施工效率和施工安全具有重要意义。

通过本文提供的外墙悬挑脚手架专项施工方案,希望能够为相关施工人员提供参考,促进施工质量和安全水平的提升。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

扣件式钢管外脚手架施工方案1. 编制依据及工程概况1.1编制依据1.1.1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)1.1.2《建筑施工安全检查标准》(JGJ59-99)1.1.3《建筑施工高处作业安全技术规范》(JGJ80-91)1.2.工程概况本工程为KCB肯尼亚商业银行大楼项目,位于肯尼亚首都内罗毕金融中心。

本工程主楼总共24层,高度超过一百米,建成后将是内罗毕新的地标建筑,由中国武夷肯尼亚分公司承建。

2. 施工程序楼脚手架施工程序:3. 搭设材料3.1钢管3.1.1 钢管规格及材质要求钢管均采用48×3.5mm高频焊接钢管。

其材质应符合现行国家标准《碳素结构钢》(GB/T-700)中Q235-A级钢的规定。

3.1.2 外观检查钢管外观应平直光滑,没有裂缝、折痕、结疤、分层、严重锈蚀(内、外壁)和硬弯曲等现象。

钢管必须涂有防锈漆。

3.1.3钢管上严禁打孔3.2 扣件3.2.1材质采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。

3.2.2外观检查扣件使用前应进行质量检查,有裂纹、缺爪、螺栓断丝或滑丝的严禁使用。

3.3 脚手板均采用16mm厚、宽度不少于900mm的胶合板,不得使用腐朽的脚手板。

3.4 安全网3.4.1平网平网材质、网绳直径、网眼尺寸、断裂强度应符合现行标准《安全网》(GB5725-1997)的规定。

3.4.2密目安全立网密目安全立网的网目密度不低于800目/100cm2,其技术要求应符合《密目式安全立网》(GB16909-1997)的规定3.4.2阻燃安全网必须具有阻燃性,其续燃、阴燃时间均不超过4s。

3.4.3安设安全网必须挂在外架外钢管内侧。

4 脚手架搭设4.1 搭设基本尺寸外架搭设基本尺寸表(m)4.2 底座4.2.1垫板定位。

立杆应事先进行尺寸排列设计,使垫板准确地放在定位线上。

4.2.2垫板长度。

垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板或槽钢。

4.2.3 悬挑架垫板胶合板两层。

4.3 扫地杆设置4.3.1落地式脚手架均设纵、横向扫地杆。

4.3.2纵向扫地杆距底座≯200mm。

4.3.3横扫地杆的相对位置:横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。

4.4 立杆4.4.1立杆接长。

除顶层、顶部可采用搭接外,其余各层各步距接头必须采用对接扣件连接。

对接、搭接与搭设应符合下列规定:(1)立杆对接头位置两根相邻立杆的对接接头不应设置在同一步内,同步内隔一根立杆的两个接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。

(2)立杆搭接搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

4.4.2顶层立杆立杆顶端应高出女儿墙1.2m,高出檐口上皮1.5m。

4.4.3立杆与抛撑。

开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。

4.4.4立杆必须用钢管与墙可靠的连接。

4.5 纵向水平杆 (大横杆)4.5.1搭设相对位置。

纵向水平宜设置在立杆内侧,其长度不应小于3跨。

4.5.2接长方法。

纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

搭接长度≮1m,应等间距设置3个扣件,杆端距扣件盖板边缘≮100mm。

4.5.3对接扣件交错布置。

两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500m;各接头中心至最近主节点的距离不宜大于纵距的1/3。

4.5.4纵向水平杆搭设交圈。

在封闭型脚手架的同一步中,纵向水平杆应四周交圈。

4.6 横向水平杆(小横杆)4.6.1与主节点关系。

主节点处必须设置一根横向水平杆,用直角扣件固定在紧靠纵向水平杆上面的立杆上,且严禁拆除。

4.6.2搭设位置。

横向水平杆两端用直角扣件固定在纵向水平杆的上面。

4.6.3靠墙一侧外伸长度。

在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于立杆横距的0.4倍,且不大于500mm。

横向水平杆杆端搭设离装饰面距离:宜≯100mm。

4.6.4横向水平杆在主节点处,杆端伸出扣件边缘不应小于100mm.4.7 连墙杆4.7.1距主节点距离连墙杆宜靠近主节点设置,偏离主节点的距离不应大于300mm。

4.7.2设置顺序连墙杆应从底层第一步纵向水平杆处开始设置。

当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙杆。

如脚手架施工操作层高出二步时,应采取临时措施,直到上一层连墙杆搭设完后方可根据情况拆除。

4.7.3连墙杆布置的最大间距应符合下表的规定连墙杆布置最大距离注: h—步距,La—纵距4.7.4连墙杆与墙的连接方法在剪力墙上预埋φ63mm塑料管,连墙钢管一端穿过预埋塑料管,紧靠墙的两面设置扣件;连杆另一端与架体的纵向水平杆或立杆相连接。

因本脚手架高度超过24M,故必须采用刚性连墙杆。

严禁使用仅有拉筋的柔性连墙件。

4.8 脚手板4.8.1作业层的胶合板应铺满、铺稳,离开墙面≤150mm。

4.8.2胶合板应设置在三根横向水平杆上。

4.8.3胶合板接头。

胶合板的铺设可采用对接平铺或搭接铺设。

对接铺设时,接头处必须设置两根横向水平杆,两杆间的距离≯300mm,胶合板外伸长度130~150mm;当采用搭接铺设时,接头必须支在横向水平杆上,搭接长度≥200mm,底部的板伸出横向水平杆的长度≥100mm。

4.8.4在拐角、斜道平台口处的胶合板,应与横向水平杆可靠连接,防止滑动。

4.8.5胶合板垂直铺设间距。

规范规定,自顶层作业层的脚手板向下每12m满铺一层脚手板。

本工程要求从第一步架起,每隔6层(10.80m)满铺一层脚手板。

4.8.6 胶合板探头应用直径3.2mm的镀锌铁丝固定在支承杆上。

4.9 剪刀撑4.9.1双排脚手架应设剪刀撑与横向斜撑。

4.9.2剪刀撑的设置应符合下列规定:(1) 高度在24m以上双排脚手架,应在外侧立面整个长度和高度上连续设置剪刀撑。

(2) 每道剪刀撑宽度不应小于4跨,并不应小于6m,斜杆与地面的倾角宜在45º~60º之间。

每道剪刀撑跨越立杆的根数宜按下表规定:剪刀撑跨越立杆的最多根数(3) 剪刀撑杆的接长。

剪刀撑接长宜采用搭接,搭接长度≮1m,用3个扣件连接,杆端距扣件盖板边缘≮100mm。

(4) 应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。

(5) 剪刀撑从架体端部开始设置。

(6) 剪刀撑、横向斜撑搭设:应随立杆、纵向和横向水平杆同步搭设,各底层斜杆下端均必须支承在垫板上。

4.10 横向斜撑的设置4.10.1横向斜撑应在同一节间,由底至顶层呈之字型连续布置。

4.10.2 高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。

4.11 门洞4.11.1三排脚手架门洞采用上升斜杆、平行弦杆桁架结构型式。

本工程采用挑空一根立杆,斜杆与地面的倾角α应在45º~60º之间。

门洞桁架的型式如下图示:(1) 三排脚手架门洞处的空间桁架,除下弦平面外,应在其余5个平面内的图示节间设置一根斜腹杆,详见下图示。

(2) 斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。

(3)斜腹杆应采用通长杆件。

4.11.2门洞桁架下的两侧立杆应为双立杆,副立杆高度应高于门洞1~2步。

4.11.3门洞桁架中伸出的上下弦杆的杆件端头,均应增设一个防滑扣件,该扣件应紧靠主节点处的扣件。

4.12.1扣件规格必须与钢管外径相匹配。

4.12.2螺栓拧紧力矩不应小于40N·m,且不大于60 N·m。

4.12.3在主节点固定横向水平杆、纵向水平杆、剪刀撑、横向撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。

4.12.4对接扣件开口应朝上或朝内。

4.12.5各杆件端头伸出扣件盖板边缘的长度不应小于100mm。

4.13 栏杆与挡脚板的搭设4.13.1栏杆与挡脚板均应搭设在外立杆的内侧。

4.13.2上栏杆上皮高度应为1.2m。

4.13.3中栏杆应居中设置。

4.13.4挡脚板高度不应小于180mm。

4.14 安全网搭设4.14.1 网材的合格性。

新安全网必须有产品合格证书,旧网必须有允许使用的证明书或有合格的检验记录(现场承载力合格性试验)。

4.14.2系结点。

在每个系结点上,边绳应与支撑物(架)靠紧,并用一根独立的绳系连接,系结点沿网边均匀分布,其结点间的距离不大于750mm。

系绳结点牢固又易解,受力后不会散脱为准。

不得用铁丝代替系绳。

4.14.3网与网的连接。

多张网连接使用时,相邻部分应靠紧或重叠,连接系绳的材质与网绳相同。

4.14.4架体上水平网的垂直间距。

双排脚手架内水平兜网的垂直布置,与木脚手板每3步间隔设置,并在水平网上铺设密目网。

4.14.5立网搭设。

立网随脚手架及时搭设,立网底部必须与脚手架全部封严。

4.15 排水底层脚手架,与地面接触部分必须进行基础处理,做好排水工作。

5.拆除5.1 拆除脚手架前的准备工作5.1.1应全面检查脚手架的扣件连接、连墙杆、支撑体系等是否符合构造要求。

5.1.2应根据检查结果补充施工方案中拆除规定和措施,经批准后方可实施。

5.1.3应清除脚手架子上的其它材料、杂物及地面障碍物。

5.1.4拆除架体上的临时用电线。

5.2 拆除脚手架时应遵守下列规定5.2.1拆除一般顺序。

拆除作业必须由上而下逐层进行,严禁上下同时作业。

5.2.2拆连墙杆。

连墙杆必须随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架。

5.2.3分段拆除法。

分段拆除高差不应大于2步。

如高差大于2步时,应增设连墙杆加固。

5.2.4拆下部最后一根立杆。

当脚手架拆至下部最后一根长立杆的高度(约6.5M)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙杆。

5.2.5分立面拆除法。

当脚手采取分立面拆除时,对不拆除的脚手架两端,应按规定设置连墙杆和横向斜撑加固。

5.2.6 卸料。

卸料时,各构配件严禁抛掷至地面。

6. 检查与验收对脚手架的检查与验收应严格遵照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)的要求进行。

6.1 构配件检查验收构配件检查与验收主要内容6.2 脚手架检查验收6.2.1搭设阶段性检查与验收脚手架阶段性检查与验收内容6.2.2在使用中应定期检查的项目脚手架在使用中定期检查的项目6.2.3 搭设的规范允许偏差双排脚手架主要搭设的允许偏差(mm)7.安全管理7.1持证上岗。

脚手架搭设人员必须持证上岗,并定期体检合格。
