钢结构施工进度计划及保证措施
钢结构施工工程进度计划

钢结构施工工程进度计划一、总体介绍钢结构施工工程是建筑领域中一项重要的工程,需要通过科学合理的进度计划来保证施工工作的顺利进行。
本文将围绕钢结构施工工程进度计划展开讨论,旨在为相关项目的管理和实施提供参考。
二、计划编制1.确定目标:首先需要明确钢结构施工工程的总体目标和要求,包括工程量、质量要求、安全要求等。
只有明确目标,才能有针对性地制定进度计划。
2.分解任务:根据工程的特点和要求,将整个工程分解成若干较小的任务和子任务,确定每个任务的开始时间、结束时间和工期。
3.确定关键路径:在任务的分解和排序过程中,确定影响整个工程进度的关键任务和关键路径,确保这些任务按时完成,以保证整体进度不受影响。
4.编制进度表:根据任务的分解和关键路径的确定,编制详细的进度计划表,包括每个任务的工作内容、工期、负责人等信息,以便实时监控和调整。
三、进度管理1.实施监控:在工程施工过程中,需要不断监控各项任务的进展情况,及时发现和解决问题,确保工程按时完成。
2.调整计划:如果在监控过程中发现某项任务存在延误或其他问题,需要及时调整计划,重新分配资源和优化工序,以保证整体进度不受影响。
3.协调配合:钢结构施工工程通常涉及多个专业和工种的协同作业,需要加强各方之间的沟通和协调,确保施工进度的顺利推进。
四、进度评估1.进度报告:定期编制施工进度报告,包括工程完成情况、存在的问题和解决措施等内容,向相关部门和领导汇报工程进展情况。
2.风险评估:对可能影响工程进度的风险因素进行评估和应对措施的规划,提前应对可能的风险,避免对工程进度造成重大影响。
3.总结经验:在工程完工后,对施工过程中的进度管理和控制进行总结和分析,总结经验,为今后类似工程提供借鉴和改进的参考。
五、结语钢结构施工工程进度计划是保证工程按时完成的重要保障,只有科学合理的进度管理和有效果的实施,才能确保工程的质量和安全。
希望本文对相关从業人員提供一些参考和帮助,促进钢结构施工工程的顺利实施。
钢结构工程施工计划(3篇)

第1篇本工程为XXX钢结构工程,主要包括钢结构厂房、仓库、办公楼等建筑。
工程地点位于XXX,占地面积XXX平方米,总建筑面积XXX平方米。
工程结构形式为钢框架结构,采用现场焊接、螺栓连接和预应力技术。
工程总投资XXX万元,计划工期为XXX个月。
二、施工准备1. 技术准备(1)成立项目部,明确各岗位职责,建立健全各项管理制度。
(2)组织施工人员学习图纸,熟悉施工工艺和操作规程。
(3)对施工人员进行安全技术培训,提高施工人员的安全意识。
(4)制定施工方案,明确施工顺序、施工方法、质量标准、安全措施等。
2. 材料准备(1)根据设计要求,提前采购钢材、焊接材料、螺栓等材料。
(2)对进场的材料进行检验,确保质量符合要求。
(3)对材料进行分类堆放,方便施工使用。
3. 施工设备准备(1)根据施工方案,配备足够的施工设备,如焊接设备、吊装设备、测量设备等。
(2)对施工设备进行检验和维护,确保设备正常运行。
三、施工进度计划1. 施工准备阶段(1个月)(1)完成施工图纸会审,明确施工方案。
(2)完成施工人员、材料、设备的进场。
(3)完成施工场地的布置。
2. 基础施工阶段(2个月)(1)完成地基处理,确保地基承载力满足设计要求。
(2)完成基础混凝土浇筑,确保基础质量。
(3)完成基础预埋件安装。
3. 钢结构安装阶段(3个月)(1)完成钢柱、钢梁、钢屋架等构件的焊接。
(2)完成钢结构连接节点施工。
(3)完成钢结构加固施工。
4. 钢结构屋面及围护结构施工阶段(1个月)(1)完成屋面钢板的铺设。
(2)完成屋面防水施工。
(3)完成围护结构施工。
5. 室内装修及设备安装阶段(1个月)(1)完成室内装修施工。
(2)完成设备安装。
6. 竣工验收阶段(1个月)(1)完成工程扫尾工作。
(2)进行工程验收,确保工程质量。
四、质量控制措施1. 严格执行国家相关标准和规范,确保工程质量。
2. 对进场材料进行严格检验,确保材料质量。
3. 对施工过程进行全程监控,发现问题及时整改。
钢结构施工质量保证措施

一、钢结构施工质量保证措施(二)第二条钢结构加工质量控制1.原材料检验1.1原材料采购过程中的质量控制严格按IS09000质量体系程序,依据受控的作业指导书进行原材料采购和质量控制。
对本工程的材料供应,各部门履行以下职责,以充分保证材料质量。
材料进厂的检验和质量控制根据程序文件及指导书要求,入库材料必须分类、分批次堆放,做到按产品性能进行分类堆放标识,确保堆放合理,标识明确,做好防腐、防潮、防损坏、防混淆工作,做到先进先出,定期检查。
具体要求如下:钢材进厂后先卸于“待检区”。
由质检科检验员对原材料进行检查,首先检查该批钢材“质量保证书”上所写化学成分、机械性能是否达到技术条件的要求,并复核钢材表面质量、外形是否符合标准,同时,需对该批钢材的机械性能进行自检,如全部符合,在钢材表面做出检验合格的认可标记。
3.涂装质量控制1.1涂装环境要求:涂装前,除了底材或前道涂层的表面要清洁、干燥外,还要注意底材温度要高于露点温度3。
C以上;此外,应在相对湿度低于85%的情况下可以进行施工。
2.2除锈合格后应进行涂刷防锈底漆,相对湿度不大于65%时,除锈后应在8小时内涂装完底漆,相对湿度为65—85%,应在除锈后4小时内完成底漆涂装。
3.3涂装间隔时间:一道漆涂装完毕后,在进行下道漆涂装之前,一定要确认是否已达到规定的涂装间隔时间,否则就不能进行涂装。
如果在过了最长涂装间隔时间以后再进行涂装,则应该用细砂纸将前道漆打毛后,并清除尘土、杂质以后再进行涂装。
4.4涂层膜厚的检测:施工各道油漆时,要注意漆膜均匀,并达到规定的漆膜厚度,以保证涂层质量及保证年限。
漆膜检测工具可采用湿膜测厚仪、干膜测厚仪。
5.5检测方法为:油漆喷涂后马上用湿膜测厚仪垂直按入湿膜直至接触到底材,然后取出测厚仪读取数值。
6.6膜厚控制原则:喷涂应均匀,完工后干膜厚度应达到2个85%。
7.7外观检验:涂层均匀,无起泡、流挂、龟裂、干喷和参杂物现象。
钢结构厂房施工总进度计划及保证措施

钢结构厂房施工总进度计划及保证措施目录钢结构厂房施工总进度计划及保证措施 (1)第一节施工总进度计划 (2)第二节主要分部分项进度计划 (2)第三节施工工期完成的可行性分析 (4)第四节施工前期准备 (4)一、施工准备工作组织及时间安排 (4)二、技术准备 (6)三、施工现场准备 (6)四、管理人员和劳务队伍准备 (7)五、物资准备 (7)第五节确保工程进度技术措施 (8)一、加强劳动力的投入和管理 (8)二、强化各级生产管理 (8)三、严格推行网络施工,科学合理组织流水施工 (9)四、加强各工种的协调施工 (10)五、确保工程款项的合理控制 (11)第一节施工总进度计划本工程计划施工总工期为275个日历天(含节假日)。
我公司承诺在计划工期,保质、保量、高效、快速的完成所有施工任务,施工总进度计划表详见附表。
第二节主要分部分项进度计划1、桩基工程:本工程桩基形式为Ф1000、Ф1200、Ф1400三种桩径的人工挖孔桩组成,按照40天施工期考虑。
2、土方开挖:土方开挖时,我公司计划投入2台PC200、1台PC100挖土机和10辆5T自卸车进行施工,以保证土方开挖进度。
本工程土方工程量仅基槽承台等土方开挖,土方工程量较小,需现场留置部分余土回填,外运土方量少;计划在10天内全部完成土方开挖工程。
3、基础工程:基础工程计划根据施工设计后浇带分三个施工段进行间隔由南向北连续流水施工作业,每个施工段在10天左右完成基础结构施工。
4、主体工程:因为主体结构本工程只有三面附楼,首先施工南面五层附楼,后续施工东、西二侧厂房附楼。
主体框架结构(包括砌体)完成后即进行主体中间结构验收。
5、屋面工程:屋面工程在主体结构验收后即开始施工。
屋面施工相对较为独立,无后续工程,但为避开雨季,在确保工程质量尤其是防水质量的前提下,尽可能提早完成。
屋面工程计划在30天内完成。
6、钢结构专业安装工程:钢结构工程影响到土建施工外墙及主厂房地面等施工,与后期牵扯较大;基础结构施工期间进行钢结构预埋复核等工作,待土建工程框架一次结构主体封顶后钢结构专业分包即可提前进场进行钢结构主体安装;钢结构屋面板安装完成时间45天,即可进行主厂房土建地面面层等施工;钢结构包括屋面及外墙彩钢保温板全部安装工期时间为75天工期。
钢结构工程施工进度方案

钢结构工程施工进度方案一、前期准备工作1.施工前的准备在施工前,需要进行一系列的准备工作,保证工程的顺利进行。
首先要对施工现场进行勘察和测量,确定施工范围和位置,清理现场杂物,确保施工区域的安全。
其次要做好材料的采购工作,保证工程所需材料的充足和品质。
同时,要制定好施工计划和施工图纸,为后续的施工工作做好准备。
2.组织管理与协调施工团队要做好组织管理与协调工作,任命工程经理和相关施工负责人,并完善管理体制,确保各项工作的有序进行。
同时,要和相关单位进行沟通和协调,保证工程的顺利进行。
3.安全生产在施工前,要做好安全生产工作,培训施工人员的安全意识,加强安全管理,减少安全事故的发生,确保施工的安全进行。
二、主体施工阶段1.主体结构加工与安装主体结构的加工与安装是钢结构工程的关键环节。
在加工方面,要做好材料的预处理和切割,确保材料的尺寸和质量符合要求。
在安装方面,要统一指挥,协调作业,确保每个节点的安装准确无误。
2.主体结构的焊接与验收在结构安装完毕后,对焊接部分进行检查和验收。
对焊缝进行X射线或超声波探伤,确保焊接质量符合相关标准,保障工程的安全性。
3.检验与调试在主体结构安装完成后,进行验收和调试工作。
对整体结构进行静载试验和振动试验,确保结构的稳定性和安全性。
4.防护工程在主体结构施工完成后,要进行相关的防护工程,如防腐、防火等,确保结构的保养和使用寿命。
三、收尾工作1.环境保护在工程结束后,要进行环境保护工作,清理施工现场杂物,恢复环境和植被,确保周围环境的整洁和美观。
2.施工档案整理有关施工的档案要进行整理,包括施工图纸、质量检验记录、工程合同及相关证件等,做到整理清晰、完整,方便日后查阅和管理。
3.验收与交付最后,要进行工程的验收工作,确保工程的质量和安全。
与业主代表签署最终验收报告,并将工程交付给业主方,结束整个施工过程。
以上是钢结构工程施工进度方案的内容,希望对工程施工有所帮助。

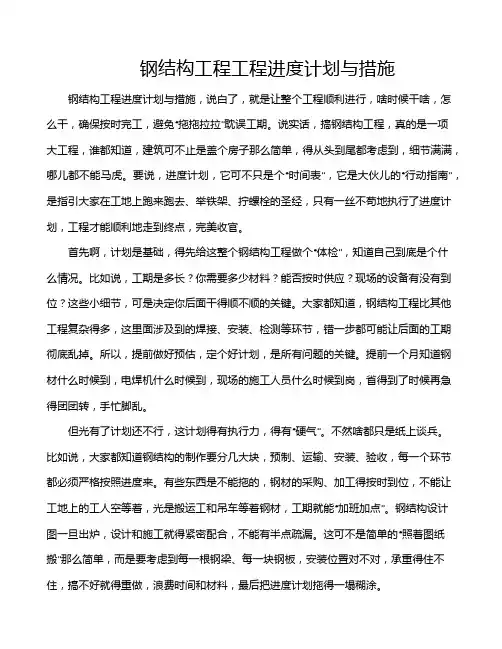

钢结构工程工程进度计划与措施

钢结构工程工程进度计划与措施钢结构工程进度计划与措施,说白了,就是让整个工程顺利进行,啥时候干啥,怎么干,确保按时完工,避免“拖拖拉拉”耽误工期。
说实话,搞钢结构工程,真的是一项大工程,谁都知道,建筑可不止是盖个房子那么简单,得从头到尾都考虑到,细节满满,哪儿都不能马虎。
要说,进度计划,它可不只是个“时间表”,它是大伙儿的“行动指南”,是指引大家在工地上跑来跑去、举铁架、拧螺栓的圣经,只有一丝不苟地执行了进度计划,工程才能顺利地走到终点,完美收官。
首先啊,计划是基础,得先给这整个钢结构工程做个“体检”,知道自己到底是个什么情况。
比如说,工期是多长?你需要多少材料?能否按时供应?现场的设备有没有到位?这些小细节,可是决定你后面干得顺不顺的关键。
大家都知道,钢结构工程比其他工程复杂得多,这里面涉及到的焊接、安装、检测等环节,错一步都可能让后面的工期彻底乱掉。
所以,提前做好预估,定个好计划,是所有问题的关键。
提前一个月知道钢材什么时候到,电焊机什么时候到,现场的施工人员什么时候到岗,省得到了时候再急得团团转,手忙脚乱。
但光有了计划还不行,这计划得有执行力,得有“硬气”。
不然啥都只是纸上谈兵。
比如说,大家都知道钢结构的制作要分几大块,预制、运输、安装、验收,每一个环节都必须严格按照进度来。
有些东西是不能拖的,钢材的采购、加工得按时到位,不能让工地上的工人空等着,光是搬运工和吊车等着钢材,工期就能“加班加点”。
钢结构设计图一旦出炉,设计和施工就得紧密配合,不能有半点疏漏。
这可不是简单的“照着图纸搬”那么简单,而是要考虑到每一根钢梁、每一块钢板,安装位置对不对,承重得住不住,搞不好就得重做,浪费时间和材料,最后把进度计划拖得一塌糊涂。
对于那些施工单位来说,进度计划的实施要精确到每一个细节,时间要切得像刀削一样,分分钟都不能浪费。
比如说,钢结构的安装要和混凝土的浇筑、管道的铺设相配合,不能单打独斗。
否则,钢结构一装好,混凝土还没浇好,咋整?根本无法满足施工的需求。
钢结构厂房工程施工进度计划及保障措施

钢结构厂房工程施工进度计划及保障措施1.施工总进度计划及编制说明1.1施工总进度计划本工程采用梦龙项目管理、PROJECT软件,进行了进度计划的编制和管理,实现计划分级动态控制、分析和调整,从而确保关键线路和总工期。
工期总目标:确保合同工程竣工时间为394天,计划2009年12月23日开工,2011年1月20日竣工移交。
为保证总体计划目标的顺利实现,在完全响应招标文件的基础上,总体工期关键目标控制节点如下:1号建筑—阵列厂房(ARRAY):3号建筑—模块厂房(MODULE):5号建筑—综合动力站(CUB):节点开完工时间和细化节点详见本章“2.节点工期安排”详述。
1.2施工总进度计划编制说明(1)本施工进度计划根据招标文件及答疑补充文件、工程量统计及我单位企业定额编制。
(2)本进度计划参照业主提供有关前期桩基和垫层施工情况编制而成,若我单位有幸中标,则在进场后根据与前期单位具体协调沟通结果,对本计划进行适当调整,满足招标文件节点工期要求。
(3)本工程2010年春节连续施工,±0.000以下基础结构计划在春节前全部完成,地上结构施工最早自2010年1月15日开始,2010年6月17日全部结束,工期154天。
(4)主体结构施工至三层格构柱梁,且首层和二层顶板支撑体系拆除后,计划4月底组织结构验收,验收合格插入二次结构砌筑施工,二次结构外围封闭计划2010年5月1日开始,6月30日结束。
(5)二次结构基本施工完成,本工程将全面展开屋面工程,外立面装修工程和室内装饰装修工程,室内又分洁净工程、机电专业工程、土建装修工程等同步有序开展,室内装饰装修工作作为本进度计划控制关键线路予以重点保证。
(6)室外工程施工时间计划自2010年8月1日开始,至2010年10月31日完成。
(7)配套设施工程体量相对较小,施工周期短且目前没有施工图纸,所以部分插入时间安排在1、2、3、5号建筑主体结构基本完成后,并结合业主和管理公司要求再行安排施工。
钢结构工程工期保证及调整措施

人为因素
(1)加工基地构件加工速率满足不了现场施工要求;
(2)现场安装速率满足不了现场施工要求。
3
不可预知因素
(1)政府政令;
(2)地基勘测资料不准备,影响上部结构施工。
2)工期调整措施
序号
原因
调整措施
1
构件
到场
不及时
(1)制作:对构件制作流程全过程控制,如原材料采购,下料,焊接,涂装,检测等。在合理范围内,采用多种手段,如增加作业班组,增加生产线等,缩短某个流程的工序时间。
4
资金
措施
专款专用,为本工程的顺利施工提供足够资金保障,以充分保证劳动力、施工机具的充足配备、材料及时采购进场。随着工程各阶段关键节点的完成及时兑现各施工班组的劳务费用,这样既能充分调动作业人员的积极性,也能更好安排各作业班组。
2、工期调整措施
1)工期延误因素分析
序号
项目
原因分析
1
自然因素
本工程施工要历经大风、雨季,容易导致现场停工或窝工。
2
管理
措施
合理安排钢结构施工流程、机械设备布置和工效管理;项目部每星期召开工程例会,及时解决生产协调中的问题和影响进度的有关问题;根据工期进度计划的要求,强化节点控制,明确影响工期的材料、设备的考察日期和进场日期,加强对钢构件加工、进场、安装的计划管理。
3
技术
措施
公司选派有丰富施工、技术经验技术骨干,从深化设计、加工制作以及现场施工全过程进行技术支持;制定工期网络和节点控制,并进行动态管理,在此基础上合理、及时插入相关工序,进行流水施工。
钢结构工程工期保证及调整措施
1、工期保证措施
序号
项目
保证措施
1
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢结构施工进度计划及保证措施
4.1 施工总体进度控制计划
本工程计划从2009年11月15日开始安装,春节前完成主体钢结构安装,至2009年六月底完成全部合同施工任务,详细施工总体进度控制计划附后。
其中的节点工期目标主要分为五个主要节点:
2009年10月30日完成全部的深化设计图和加工工艺图
2009年10月30日开始钢结构的正式加工制作
2009年11月20日开始现场钢结构的安装
2010年01月30日完成钢结构的安装
2010年3月30日完成桅杆拉索系统的安装
2010年6月30日完成屋面系统的安装
4.2 施工进度计划控制流程
4.3 各阶段工期保证措施
4.3.1确保总进度目标实现的措施
确保本工程总进度目标实现的措施主要从组织、管理、技术和经济上制定相应的措施加以保证。
确保总进度目标实现的组织措施如图所示,为确保工程进度目标的实现,必须做好组织结构设计、工作流程组织设计。
确保总进度目标实现的组织措施
确保总进度目标实现的管理措施如下图所示,为确保工程进度目标的实现,必须做好下述的管理工作。
管理措施
成立专项工程管理机构,设立工程总指挥部进行统筹管理
加强设计的管理与协调
重点控制关键线路
强化总进度计划的动态调整
确保总进度目标实现的管理措施
确保总进度目标实现的技术措施如图所示,为确保工程进度目标的实现,必须在
各个技术环节上进行控制,并落实合理的技术方案。
交界面控制与协调
技术措施
关键技术路线确定
控制与协调分析项目实施过程中各工作环节之间的关系
过程控制与协调
确保总进度目标实现的技术措施
确保总进度目标实现的经济措施有:
资金需求计划
编制资源需求计划 人力和物力资源需求计划
资金供应总量(分阶段控制) 经济措施 分析业主资金的来源 资金供应条件 编制各阶段资金使用计划
经济激励措施(赶工、月度奖励等)
4.3.2钢结构深化设计工期保证措施
按照本工程的深化工作量,及工期的要求,专门成立单独的深化设计项目部,按照现场安装和工厂制作的工期要求实行“设计倒计时”制度,全面负责本工程的深化设计,使本工程的深化设计进度在节点工期上保证,在总体设计进度也得以保证。
4.3.2钢结构制作工期保证措施
专门成立本工程的制作项目部负责从原材料采购,计划到构件的加工制作。
并下设计划、采购、工艺、质检、生产五个职能部分别进行本工程材料构件的采购、加工工艺流程、加工制作质量及加工制作进度等方面的全面控制。
确保工程加工制作的进度和质量满足现场安装和设计等要求。
4.3.4钢结构安装工期保证措施
在安装现场还将采取以下措施,确保达到预计的工期,保证在计划时间内按时竣工交付给业主使用。
4.3.3.1采用的施工进度计划与周、日计划相结合的各级网络计划进行施工进度和管理并配套制订,计划、设备、劳动力数量安排实施适当的动态管理。
同时,对于现场施工一线人员进行看管板管理。
4.3.3.2合理安排施工进度和交叉流水工作,通过各控制点工期目标的实现来确保总工期控制进度的实现。
4.3.3.3成熟的施工工艺和新工艺方法相结合,尽可能缩短工期。
4.3.3.4准备好预备零部件,带足备件、施工机械和工具,以保证能现场解决的问题应在现场解决,不因资源问题或组织问题造成脱节而影响工期。
4.3.3.5所有构件编号有检验员专门核对,确保安装质量一次成功到位。
4.3.3.6严格完成当日施工计划,不完成不收工,现场人员可适当加班加点,必要时开夜工安装,管理人员应及时分析工作中存在的问题并采取对策。
4.3.3.7准备好照明灯具和线缆,以确保在开夜工加班时有充分的照明,为夜班工作创造条件。
4.4 其他保证措施
4.4.1夜间施工措施
4.4.1.1制定夜间施工作业制度几安全制度,规范夜间作业,保证安全生产。
4.4.1.2制定夜间施工应急预案,并根据应急预案建立相应体系,保证安全生产。
4.4.1.3做好夜间施工安排,在施工前针对夜间施工的特殊性进行安全,生产交底,保证夜间施工正常有序的进行。
4.4.1.4夜间施工应安排身体非常健康的工人进行,严禁不适合夜间施工的工人进行夜间作业。
4.4.1.5施工前,有专职机电人员布置和检查现场照明情况,保证照明达到施工要求,对不符合施工要求的照明设施立即进行整改,知道达到施工要求为止。
4.4.1.6夜间施工时,应保证通讯系统的畅通,通讯设备完好。
4.4.1.7夜间巡查小组成员笔削坚守岗位,认真做好夜间施工巡查工作,并对现场夜间施工提出建议和整改方案。
4.4.1.8夜间施工应尽量采取减低噪音的措施,并与当地居委会协调,出安民告示,求得群众谅解。
有专人负责,定期听取周遍居民的意见,并对合理意见积极进行。
