树木砍伐安全专项方案
一、工程概况
渠县刘家拱桥水库是渠江流域上游支流中的一个水库。
渠县刘家拱桥水库总库容1497万立方米,工程由水库枢纽和渠系工程两部份组成,水库枢纽工程主要包括:拦河大坝、溢洪道、导流放空隧洞和引水隧洞等。
本次招标工程为渠县刘家拱桥水库工程的第一期工程施工A标段,即刘家拱桥水库枢纽工程,包括砼面板堆石坝和溢洪道等建筑物。
纵观施工现场坝体的左右两侧山体施工范围内树木及杂草繁盛。
施工前必须将现有的树木及草丛砍伐清除,再进行全面清表。
方可进行下一道工序。
二、施工前准备工作
1、施工测量放线:由测量工程师根据施工设计图纸放出征地红线标示界桩,再根据红线界桩用石灰粉标示出红线范围。
2、施工队伍:由本公司派遣具有丰富施工经验的专业人员到现场砍伐影响施工的树木,分2个砍伐队伍共计30人。
3、施工机械机具:
三、树木砍伐进度计划表
根据总体和区段施工组织进度计划,左坝处山体陡峭砍伐施工难道较大。
因此我司组织足够的人力、物力先将左坝处山体的树木砍伐,右坝处的树木砍伐也陆续进行施工。
树木砍伐总工期为20天。
详见附图。
四、砍伐施工方法
1、伐树前,将周围有碍砍伐作业的草丛和藤条清除。
上树前应检查是否有蚂蜂窝,如有时应采取可靠的安全措施。
2、伐树作业时,手脚应放在适当的位置,防止被斧、锯划伤。
3、在树木的倒落方向绑好2条控制绳索,绳索有足够的长度,以免拉绳人员被倒落的树木砸伤。
4、在树木的倒落方向侧锯树,深度达树木直径的1/3时止。
然后在另一侧锯树,锯口要比对侧锯口高20mm左右。
5、紧绳索,继续锯树,当深度接近树木直径的2/3时,锯树人躲开,用力拉紧绳索,使树木按要求的方向倒落。
6、不得多人在同一处对向砍伐或在安全距离不足的相邻处砍伐。
树木倾倒的安全距离为其高度的1.2倍。
7、砍树时,锯口在树木离地面100-200mm处。
8、砍剪的树木下面和倒树的范围内应有专人看守,不得有人逗留,防止砸伤人。
9、现场工作人员必须戴好安全帽。
五、砍伐树木注意事项
1、高处坠落:
(1).在陡峭的山体砍伐树木要使用安全带,安全带要系在砍伐口的上方,防止意外事故的发生;
(2).砍树工作人员站稳把牢,不可攀抓脆弱和枯死的树枝,不应攀登较细且高的树木;
(3).使用梯子时要有一定的坡度,并要有专人扶持或绑牢;
2、触电伤人:
(1).在线路带电情况下,砍伐靠近线路的树木时,工作负责人必须在工作开始前,向全体人员说明:电力线路有电,人员、树木、绳索应与带电导线保持相应足够的安全距离:
10kV安全距离为1.0m、35kV安全距离为2.5m、110kV安全距离为3.0m、220kV 安全距离为4.0m;
(2).树枝接触或接近高压带电导线时,应将高压线路停电或用绝缘工具使树
枝远离带电导线至安全距离。
此前严禁人体接触树木;
(3)大风天气,禁止砍伐高出或接近导线的树木;
3、高空落物伤人:
(1)砍伐的树木下面和倒树范围内应有专人监护,不得有人逗留,防止砸伤行人;
(2)砍锯树树木人员在所砍锯树枝要断时通知其他人员注意,同时注意倒落方向;
4、意外伤害:
(1)砍锯树木时,应防止马蜂等昆虫或动物伤人;
六、架空电线与树木的安全距离及砍伐方法
1、架空电力线路导线在最大风偏时与树木之间的最小净空距离:
10kV:最小净空距离为2.0m、35-110kV最小净空距离为3.5m、220kV最小净空距离为4.0m。
架空电力线路导线在最大弧垂时与树木之间的最小垂直距离:10kV最小垂直距离为1.5m、35-110kV最小垂直距离为4m、220kV最小垂直距离为4.5m。
2、上树砍锯树枝
(1)、上树砍锯树枝自下而上防止砍锯掉的树枝掉落在导线上,应设法用绳索将其拉向与导线相反的方向,绳索有足够的长度,以免拉绳人员被掉落的树枝砸伤,树枝接触高压带电导线时,严禁用手直接去取。
(2)、砍锯后的树木保证在其一个检修周期内的最终生长高度仍能满足安全距离要求。
七、安全技术措施
1、伐树范围内应布置警戒,非工作人员不得逗留、接近。
2、在陡坡悬岩处砍伐树木,应有防止树木伐倒后顺坡溜滑和撞落石块伤人的安全措施;在山坡上严禁在同一地段的上下同时作业。
3、上树攀登剪树木时,不应攀抓脆弱和枯死的树枝;不应攀登已经锯过的或砍过的未断树木;应使用安全带,潮湿天气注意防滑;使用梯子角度要合适,绑牢或有专人扶持。
4、为防止树木倒落在导线上,应设法用绳索拉向与导线相反方向,绳索应
有足够长度,以免拉绳人员被倒落的树木砸伤;砍剪的树木下面或倒落树范围内应设专用设专人监护,不得有人逗留,防止砸伤行人;上下树时严禁随身携带剪伐工具。
5、树枝接触高压带电导线时,应使用绝缘绳索等绝缘工具使树枝脱离带电导线,严禁用插直接去取,人和绳索应与导线保持足够的安全距离;电力线路有电不得攀登杆塔,树木、绳索不得接触导线。
6、大风、大雾和雨天不得进行伐树作业。
1、不准带火柴或打火机等火种。
2、不准随意点火。
3、不准在林区抽烟。
4、在林区严禁一切野外用火,对可能引起森林火灾的机械用火。
树木砍伐完整实施方案
树木砍伐完整实施方案一、前言。
树木砍伐是一项重要的环境工程活动,它对于森林资源的合理利用和生态平衡的维护具有重要意义。
然而,不合理的砍伐行为往往会导致生态环境破坏和资源浪费,因此,制定一套完整的砍伐实施方案显得尤为重要。
本文将就树木砍伐的实施方案进行详细阐述,以期为相关工作提供参考。
二、砍伐前的准备工作。
1. 调查评估,在进行树木砍伐之前,首先需要进行一次全面的调查评估工作,明确砍伐的树木种类、数量和分布情况,以及周边环境的情况,为后续的砍伐工作提供依据。
2. 制定计划,根据调查评估的结果,制定详细的砍伐计划,包括砍伐的时间、地点、方式等内容,确保砍伐工作能够有序进行。
3. 安全防护,在砍伐现场,需要对工作人员进行安全教育和培训,配备必要的安全防护用具,确保工作人员的人身安全。
三、砍伐实施过程。
1. 砍伐方式,根据砍伐的树木种类和数量,选择合适的砍伐方式,包括人工砍伐和机械砍伐两种方式,确保砍伐效率和质量。
2. 砍伐技术,在进行树木砍伐时,需要根据树木的生长特点和树种特性,选择合适的砍伐技术,避免对周边环境和其他树木造成不必要的影响。
3. 砍伐管理,在砍伐过程中,需要加强对砍伐现场的管理,确保砍伐工作按照计划进行,避免出现混乱和安全事故。
四、砍伐后的处理工作。
1. 清理整理,在完成树木砍伐后,需要对砍伐现场进行及时清理整理,清除砍伐残余物和垃圾,恢复现场的整洁和美观。
2. 资源利用,对于砍伐所得的树木,需要进行合理的资源利用,包括木材的加工和利用,确保资源的最大化利用。
3. 生态修复,针对砍伐对生态环境造成的影响,需要进行相应的生态修复工作,包括植树造林、草皮铺设等措施,恢复生态平衡。
五、总结。
树木砍伐是一项复杂的工程活动,需要全面考虑各种因素,制定合理的实施方案。
只有在严格遵守相关规定和标准的前提下,才能确保砍伐工作的顺利进行,同时最大限度地保护生态环境和森林资源。
希望本文所述的树木砍伐实施方案能够对相关工作提供一定的参考和帮助。
工作文档树木砍伐安全专项方案

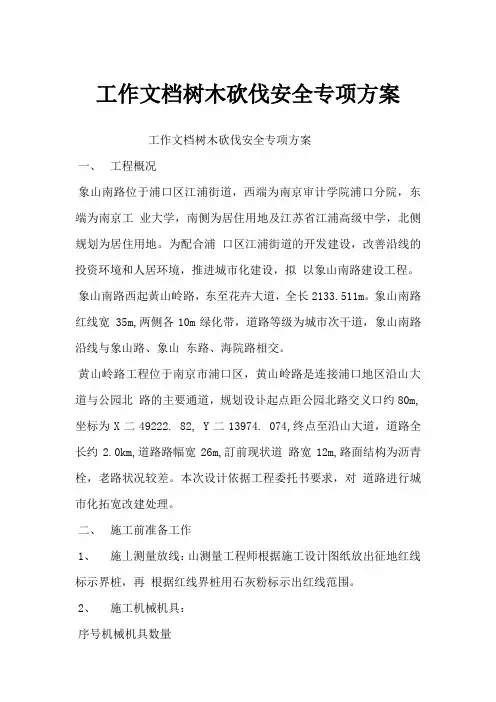

工作文档树木砍伐安全专项方案工作文档树木砍伐安全专项方案一、工程概况象山南路位于浦口区江浦街道,西端为南京审计学院浦口分院,东端为南京工业大学,南侧为居住用地及江苏省江浦高级中学,北侧规划为居住用地。
为配合浦口区江浦街道的开发建设,改善沿线的投资环境和人居环境,推进城市化建设,拟以象山南路建设工程。
象山南路西起黃山岭路,东至花卉大道,全长2133.511m。
象山南路红线宽 35m,两侧各10m绿化带,道路等级为城市次干道,象山南路沿线与象山路、象山东路、海院路相交。
黄山岭路工程位于南京市浦口区,黄山岭路是连接浦口地区沿山大道与公园北路的主要通道,规划设讣起点距公园北路交义口约80m,坐标为X二49222. 82, Y二13974. 074,终点至沿山大道,道路全长约2.0km,道路路幅宽26m,訂前现状道路宽12m,路面结构为沥青栓,老路状况较差。
本次设计依据工程委托书要求,对道路进行城市化拓宽改建处理。
二、施工前准备工作1、施丄测量放线:山测量工程师根据施工设计图纸放出征地红线标示界桩,再根据红线界桩用石灰粉标示出红线范围。
2、施工机械机具:序号机械机具数量1截据木机2台2镰刀4把3铁铲10把4铲车1台100010005绳索2捆6运输车2台7吊车2台三、、树木砍伐临时围挡1、圉挡安装在原路基护栏外两侧,立柱采用钢立柱,高度为1.875m,每隔3m 设置一条(祥见围墙立柱截面图)。
立柱:8#C型钢18751835600700镀锌扣槽:2530*50*25*1.0禺墙立柱截面图2、围墙斜支撑为lm,颜色为两条象牙口色间隔一条荷叶绿色,一端用膨胀螺栓固定在水沟侧面的石头或混凝土上,一端固定在围墙立柱上,每个立柱都有斜支撑(祥见围墙支撑侧立面图)。
盖帽:0.326彩板立柱:8#C型钢彩钢板:2560*930*50*0. 326190018751835600水沟侧面的石头700镀锌扣槽:或混凝土上2530*50*25*1. 0用墙支撑侧立面图3、围墙采用50彩钢夹芯板(外象牙白+内钛白);上下采用0. 326mm荷叶绿色的钢板卡槽包封。
工作文档树木砍伐安全专项方案
工作文档树木砍伐安全专项方案一、工程概况象山南路位于浦口区江浦街道,西端为南京审计学院浦口分院,东端为南京工业大学,南侧为居住用地及江苏省江浦高级中学,北侧规划为居住用地。
为配合浦口区江浦街道的开发建设,改善沿线的投资环境和人居环境,推进城市化建设,拟以象山南路建设工程。
象山南路西起黄山岭路,东至花卉大道,全长2133.511m。
象山南路红线宽35m,两侧各10m绿化带,道路等级为城市次干道,象山南路沿线与象山路、象山东路、海院路相交。
黄山岭路工程位于南京市浦口区,黄山岭路是连接浦口地区沿山大道与公园北路的主要通道,规划设计起点距公园北路交叉口约80m,坐标为X=49222.82,Y=13974.074,终点至沿山大道,道路全长约2.0km,道路路幅宽26m,目前现状道路宽12m,路面结构为沥青砼,老路状况较差。
本次设计依据工程委托书要求,对道路进行城市化拓宽改建处理。
二、施工前准备工作1、施工测量放线:由测量工程师根据施工设计图纸放出征地红线标示界桩,再根据红线界桩用石灰粉标示出红线范围。
2、施工机械机具:序号机械机具数量1 截据木机 2台2 镰刀 4把3 铁铲 10把4 铲车 1台5 绳索 2捆6 运输车 2台7 吊车 2台三、、树木砍伐临时围挡1、围挡安装在原路基护栏外两侧,立柱采用钢立柱,高度为1.875m,每隔3m 设置一条(祥见围墙立柱截面图)。
立柱:8#C型钢18751835600700镀锌扣槽:2530*50*25*1.0围墙立柱截面图2、围墙斜支撑为1m,颜色为两条象牙白色间隔一条荷叶绿色,一端用膨胀螺栓固定在水沟侧面的石头或混凝土上,一端固定在围墙立柱上,每个立柱都有斜支撑(祥见围墙支撑侧立面图)。
盖帽:0.326彩板立柱:8#C型钢彩钢板:2560*950*50*0.3261900187510001835600水沟侧面的石头700镀锌扣槽: 或混凝土上2530*50*25*1.0围墙支撑侧立面图3、围墙采用50彩钢夹芯板(外象牙白+内钛白);上下采用0.326mm荷叶绿色的钢板卡槽包封。
大规模砍伐树木整改方案
大规模砍伐树木整改方案一、指导思想以科学发展观为指导,认真贯彻党的十八大、省第六次党代会和县委十二届三次全体会议精神,结合开展党的群众路线教育实践活动,坚持“标本兼治、综合治理、惩防并举、注重预防”的方针,集中解决乱砍滥伐林木资源突出问题。
工作重点在年开展各项打击破坏森林资源专项行动的基础上,集中力量,坚决制止乱砍滥伐林木现象的发生和蔓延,确保专项整治工作的落实。
重点开展以下4项专项整治工作:治理乱砍滥伐林木,特别是乱砍滥伐生态公益林、天然林以及国家保护珍贵树木等违法犯罪行为;规范林木采伐行为;治理非法经营、加工木材的违法犯罪行为;治理非法运输木材的违法犯罪行为。
三、工作任务严厉打击乱砍滥伐违法犯罪行为,从严、从快、从重查处一-批乱砍滥伐林木违法案件。
建立群众投诉举报奖励制度,通过社会和舆论监督、群众参与,加大打击乱砍滥伐林木违法犯罪行为力度,对群众举报,的乱砍滥伐林木违法案件及时查处,依法查处率要达到100%。
.规范林木采伐管理,对林木采伐实行采伐限额和林木采伐许可证管理。
对林木采伐许可证核发人员及林木采伐区调查设计人员实行资格证上岗制度,缩小人为自由裁量空间,从根源上抑制乱砍滥伐行为的发生。
建立木材经营加工监管制度,规范木材交易市场。
木材经营加工企业要执行管理情况报告制度和经营加工依法承诺制度,保护合法经营者权益,严厉打击违法经营加工木材行为,查处取缔无证经营加工者。
强化木材运输管理工作,建立和完善木材运输检查呈报和追溯制度,规范木材运输证核发程序。
对无证运输木材、运输木材货证不符、伪造木材运输证等行为坚决依法严处。
落实保护森林资源责任制,加大森林资源的监管力度,确保生态公益林管护责任落实率要达到100%。
四、工作步骤我镇分三个阶段开展乱砍滥伐林木专项整治工作,时间从XX年3月至XX年12月。
动员部署阶段研究制定工作方案,成立专项整治工作组,明确工作任务和步骤,确定工作重点,落实人员和单位工作责任。
安全砍伐树木方案确保作业人员的安全降低意外风险
安全砍伐树木方案确保作业人员的安全降低意外风险树木砍伐作为一项危险且高风险的工作,必须严格遵循安全操作规程,以确保作业人员的安全并降低意外风险。
以下是一个安全砍伐树木方案的示例,包括准备工作、安全操作措施和紧急情况的处理。
一、准备工作1.1 评估树木和作业环境:在进行砍伐作业之前,应对树木进行全面评估,确定树木的健康状况、倾斜程度和周围环境情况。
同时,评估周围地面状况、电线杆、建筑物等潜在障碍物的位置,以避免潜在的危险。
1.2 制定作业计划:根据评估结果制定详细的作业计划,包括安全措施、使用的工具和设备、作业人员的角色和任务分配等。
确保每位作业人员都清楚其职责和相关安全措施。
1.3 准备安全装备:在开始作业之前,确保每位作业人员配备了必要的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套和防滑鞋等。
此外,还应提供合适的工具和设备,如砍伐斧、锯等,并确保它们处于良好工作状态。
二、安全操作措施2.1 通风和标识:在进行砍伐作业时,确保作业区域有足够的通风,并在必要的位置设置明显的标志,以警示其他人员不要进入该区域。
2.2 砍伐技术:使用正确的砍伐技术可以减少意外风险。
在进行斧头或锯的操作时,作业人员应根据树木的倾斜方向和结构来选择合适的砍伐点。
同时,避免在树木倾斜方向的下方或侧方停留,以防止树木倒下时造成伤害。
2.3 协同作业:如果需要多个人进行砍伐作业,必须强调团队合作和沟通,确保各个环节的安全。
2.4 注意电线杆和周围环境:在砍伐树木时,严格遵守与电线杆的安全距离,并注意周围环境,避免破坏建筑物或其他设施。
三、紧急情况处理3.1 意外伤害处理:如果发生意外伤害,立即停止作业并提供紧急救援。
所有作业人员应接受相关急救培训,了解常见伤害的处理方法和急救流程。
3.2 火灾和事故处理:如果发生火灾或其他意外事故,作业人员应立即采取适当的灭火或紧急处理措施,并向相关部门报告,以便得到及时支援。
3.3 记录和反馈:每次砍伐作业完毕后,应对作业过程进行记录和总结,包括目标完成情况、发现的问题和改进建议等。
树木砍伐安全专项方案
、工程概况本工程于广州市萝岗区东北部九龙镇内,总用地面积约123平方公里,南部边界为广河高速公路(建设中),东、北和西部边界为萝岗区行政辖区边界。
东连增城市中新镇、东北靠从化市太平镇、西北临广州市白云区钟落潭镇,西部与广州市白云区相邻;北起步区位于九龙工业园南部。
本工程东西贯穿北起步区,KN1-2路西起北起步区西北角,起点与KN1-1路成十字平交,经规划一路、规划二路、规划三路、规划四路、九龙大道、园东路、凤凰一横路、规划五路、凤凰三横路、规划六路和规划七路,终于钟太快速路。
本次砍伐树木为九龙大道S378线K4+770~K4+923此里程段人行道两侧树木。
本市政工程由广州开发区政府投资建设项目管理投资中心建设,东进新区开发有限公司为代业主,监督单位为广州市开发区建设工程质量监督站、广州市开发区建设工程安全监督站,设计单位为中国恩菲工程技术有限公司,监理单位为广东建设工程监理有限公司,由我司(广东敦庆建筑工程有限公司)中标承建。
二、施工前准备工作1、施工测量放线:由测量工程师根据施工设计图纸放出征地红线标示界桩,再根据红线界桩用石灰粉标示出红线范围2、施工机械机具:三、、树木砍伐临时围挡四、交通疏解基本对策由于九龙大道现状的车流量较多,两侧片区的人流量及车辆出入均较多,针对此情况,我司将在施工范围外多标立路标、警示牌、设置警告区、缓冲区等, 详见下图所示:A ® S五、围挡安装安全措施1、围挡安装人员必须戴安全帽,穿反光衣服;反光衣服上有“KN1-2号路建设”字样。
2、围挡安装人员一律不准上高速公路进行施工作业,施工中各种建筑垃圾、施工弃渣均需及时清理并按指定的地点堆弃,严禁将废弃物随意堆弃,严禁将废弃物放在高速公路上。
3、服从路政工作人员的安排,并及时跟路政工作人员沟通。
在围挡现场设置临时的交通限速标志牌及锥形桶。
六、砍伐施工方法1、伐树前,将周围有碍砍伐作业的草丛和藤条清除。
上树前应检查是否有蚂蜂窝,如有时应采取可靠的安全措施。
毁林专项行动实施方案
毁林专项行动实施方案一、背景。
近年来,我国森林资源遭受了严重的破坏和砍伐,导致了生态环境恶化、气候变化加剧、生物多样性减少等问题。
为了有效保护我国的森林资源,减少毁林现象,特制定了毁林专项行动实施方案。
二、目标。
1. 到2030年,实现森林覆盖率提高至25%,减少毁林面积50%以上。
2. 到2050年,实现森林覆盖率提高至30%,减少毁林面积70%以上。
三、重点任务。
1. 加强立法和执法力度,严厉打击非法砍伐行为,建立健全森林资源保护制度。
2. 加大森林资源保护宣传力度,提高社会公众的保护意识,倡导绿色生活方式。
3. 加强森林资源监测和预警能力,及时发现和制止毁林行为,保护好每一片绿色。
4. 加强森林资源保护技术研发,推广使用新技术新装备,提高森林资源保护效率。
5. 加强森林资源保护协作机制,形成政府、企业、社会各方合力,共同保护好森林资源。
四、实施措施。
1. 加大对毁林行为的处罚力度,严格执行森林资源保护法律法规,对违法行为零容忍。
2. 制定并实施森林资源保护宣传教育计划,通过各种渠道向社会公众传播保护森林资源的重要性。
3. 建立完善的森林资源监测预警系统,实时监测森林资源状况,及时发现并处置毁林行为。
4. 加大对森林资源保护技术研发的投入,提高森林资源保护技术水平,提高保护效率。
5. 建立跨部门、跨地区的森林资源保护协作机制,形成合力,共同保护好森林资源。
五、预期效果。
通过毁林专项行动实施方案的全面推进,预计到2030年,我国森林覆盖率将得到显著提高,毁林现象将得到有效遏制,森林资源得到更好的保护。
到2050年,我国将建成森林资源更加丰富、生态环境更加优美的社会主义现代化国家。
六、总结。
毁林专项行动实施方案的制定和实施,对于保护我国的森林资源,改善生态环境,实现可持续发展具有重要意义。
我们期待着全社会的共同努力,共同守护好每一片绿色,为子孙后代留下更美好的家园。
小区危险树木砍伐方案
小区危险树木砍伐方案小区危险树木砍伐方案一、背景介绍在小区中存在着一些危险树木,这些树木可能因为老化、疾病或其他原因而存在安全隐患。
为了确保居民的人身安全和财产安全,制定一个详细的小区危险树木砍伐方案是非常必要的。
二、目标和原则1. 目标:通过对危险树木进行及时有效的砍伐,减少潜在的安全风险,保护小区居民的生命财产安全。
2. 原则:a. 安全第一:在进行树木砍伐过程中,始终将居民的人身安全放在首位。
b. 公平公正:对于存在危险的树木,不论其所处位置或者所有者身份,都应该采取相同的处理方式。
c. 协商共识:在决定是否砍伐某棵树木时,应该征求相关利益相关方(如业主委员会、居民代表)意见,并达成共识。
三、步骤和措施1. 风险评估:a. 由专业团队进行风险评估,对小区内的所有树木进行检查和评估。
b. 根据树木的健康状况、倾斜程度、根系情况等因素,将树木分为三个等级:高风险、中风险和低风险。
c. 在评估过程中,要将树木的位置、高度、周围环境等因素考虑在内,以确定是否需要砍伐。
2. 制定砍伐计划:a. 针对高风险树木,应优先制定砍伐计划,并尽快进行砍伐。
b. 对于中风险和低风险树木,可以采取修剪、加固或其他适当的措施来减少安全隐患。
3. 确定责任方:a. 由小区业主委员会或相关管理部门确定负责协调砍伐工作的责任方。
b. 责任方应与专业团队合作,确保砍伐工作按计划进行,并及时通知居民相关信息。
4. 通知居民:a. 在确定需要砍伐的树木后,及时向居民发出通知。
通知应包括砍伐原因、时间、地点等信息。
b. 为了确保居民的安全,通知中应提醒居民在砍伐期间保持距离,避免进入施工区域。
5. 砍伐过程:a. 由专业团队进行树木砍伐工作,确保操作人员具备相关资质和经验。
b. 在砍伐过程中,应采取适当的安全措施,如设置警示标志、使用防护设备等。
c. 对于高风险树木,可以考虑使用起重机等专业设备来进行砍伐。
6. 清理和处理:a. 在树木被砍伐后,及时清理现场,并将残余部分进行妥善处理。
全面版:砍伐树木的安全规定
全面版:砍伐树木的安全规定1. 引言为了保障砍伐树木工作的安全和顺利进行,降低事故发生的风险,特制定本安全规定。
本规定适用于所有砍伐树木的工作场合,从事砍伐树木工作的相关人员必须严格遵守本规定。
2. 准备工作在进行砍伐树木工作之前,必须进行充分的准备工作,包括:- 了解树木的品种、生长状况、周边环境等因素,评估砍伐树木的风险。
- 制定详细的砍伐计划,包括砍伐顺序、安全措施等。
- 检查工具和设备,确保其安全可靠。
- 确保所有参与砍伐树木工作的人员都清楚了解工作内容和安全规定。
3. 安全措施在进行砍伐树木工作时,必须遵守以下安全措施:- 佩戴适当的个人防护装备,如安全帽、手套、安全鞋等。
- 确保周围环境安全,清除周边的障碍物和危险物品。
- 使用合适的工具进行砍伐,如电锯、斧头等。
- 按照正确的操作方法使用工具,避免用力过猛或不当操作导致的意外。
- 在砍伐树木时,必须由经验丰富的人员进行指导和管理。
- 确保所有参与砍伐树木工作的人员都具备相应的技能和培训。
4. 应急处理在砍伐树木过程中,如果发生意外或紧急情况,必须立即采取应急处理措施,包括:- 立即停止工作,评估事故情况。
- 紧急呼叫救援人员,提供必要的医疗救助。
- 保护现场,防止事故扩大。
- 调查事故原因,采取措施防止类似事故的再次发生。
5. 培训和宣传为了提高砍伐树木工作的安全意识,应定期进行培训和宣传活动,包括:- 对从事砍伐树木工作的人员进行专业培训,确保其掌握正确的操作方法和安全知识。
- 定期组织安全演练,提高人员应对紧急情况的能力。
- 在工作现场设置明显的安全警示标志,提醒人员注意安全。
- 定期对工具和设备进行检查和维护,确保其安全可靠。
6. 总结砍伐树木是一项危险性较高的工作,必须严格遵守本安全规定,确保工作的安全和顺利进行。
所有从事砍伐树木工作的人员都有责任遵守本规定,保障自己和他人的安全。
通过充分的准备工作、遵守安全措施、及时应急处理以及培训和宣传,可以有效降低砍伐树木工作中的风险,保障人员的生命安全和财产安全。
砍伐迁移树木专项施工方案(3篇)
第1篇一、项目背景随着城市化进程的加快,城市规划与建设日益频繁,不可避免地涉及到树木的砍伐与迁移。
为了确保树木砍伐和迁移工作的顺利进行,减少对生态环境的影响,提高施工效率,特制定本专项施工方案。
二、施工目标1. 严格按照国家相关法律法规和标准,确保树木砍伐和迁移工作合法、合规。
2. 尽量减少树木砍伐和迁移对生态环境的影响,保护树木资源。
3. 确保施工过程中人员安全,降低施工风险。
4. 提高施工效率,缩短施工周期。
三、施工范围1. 项目名称:XX城市绿化带树木砍伐迁移工程2. 施工地点:XX城市主要绿化带3. 施工内容:树木砍伐、迁移、栽植及后续养护四、施工组织1. 施工单位:XX园林绿化工程有限公司2. 施工负责人:张XX3. 施工班组:绿化施工班组、养护班组4. 施工时间:2022年3月1日至2022年9月30日五、施工方案1. 施工准备(1)施工图纸及资料:收集项目相关图纸、资料,熟悉施工内容、范围及要求。
(2)人员培训:对施工人员进行安全、技术培训,提高施工质量。
(3)机械设备:准备挖掘机、吊车、运输车、修剪工具等机械设备。
(4)材料准备:备足树木砍伐、迁移、栽植所需的材料,如树苗、树桩、营养土等。
2. 施工步骤(1)树木调查:对施工范围内的树木进行详细调查,了解树木种类、数量、生长状况等。
(2)砍伐方案制定:根据树木调查结果,制定树木砍伐方案,确保砍伐工作有序进行。
(3)树木砍伐:采用机械和人工相结合的方式,按照砍伐方案进行树木砍伐。
(4)树木迁移:将砍伐后的树木进行分类、打包,采用吊车、运输车等设备进行迁移。
(5)树木栽植:选择适宜的栽植地点,按照树木生长习性进行栽植。
(6)后续养护:对栽植后的树木进行定期浇水、施肥、修剪等养护工作。
3. 施工质量控制(1)树木砍伐:严格按照树木砍伐方案进行,确保树木砍伐质量。
(2)树木迁移:确保树木在迁移过程中不受损伤,提高树木存活率。
(3)树木栽植:严格按照树木栽植技术要求进行,确保树木栽植质量。
