脚手架工程专项施工方案(最终版)
落地式脚手架施工方案(最终版)

落地式脚手架施工方案(最终版)落地式脚手架专项施工方案编制:审查:审批:二零一九年十月目录1.编制依照52.工程概略6项目概略6脚手架搭设概略7平面图83.施工部署14施工部位及工期要求14劳动组织及职责分工154.施工准备17技术准备17现场准备17资料筹办175.脚手架设想19脚手架系统的选择19脚手架方案设计19脚手架基础办理19脚手架部署图2脚手架与结构拉结设计(连墙件)216.脚手架搭设25搭设次序25施工工艺257.落地架搭设搜检查收368.施工质量保证举措389.施工安全保证举措4落地脚手架搭设安全举措4落地脚手架拆掉技术举措42安全管理44平时保护管理要求44监测监控4510.应急方案47应急准备和响应营救机构47应急营救工作步伐48施工现场的应急办理装备和装备管理48应急响应4911.计算书521.编制依照1.1设想图纸及施工组织设想序号123名称编制时间1.2国家、行业、地方规范、规程序号类型名称编号GB-2012GB-2006GB5725-2009GB-2011GB-2012GB-2011130-201133-201246-200580-201659-2011建筑结构荷载规范钢管脚手架扣件安全网施工现场消防安全技术规程建筑结构荷载规范国家建筑地基基础设计规范建筑施工扣件式钢管脚手架安全技术规范建筑机械使用安全技术规程施工现场暂时用电安全技术规范建筑施工高处作业安全技术规范建筑施工安全搜检尺度1.3安全管理法律法例序号1名称编号建设工程安全生产管理条例国务院393命令国家安全生产监察管理总局令2特种作业人员安全技术培训查核管理规定第30号国度安全出产监察管理总局令第3出产安全事故应急计划管理方法17号4危险性较大的分部分项工程安全管理方法建质[2018]37命令(31号文)1.4其余序号名称编号1地质勘探报告当脚手架底部座于自然地面上时应归入,不然不用要。
2.工程概略项目概略序号工程名称国际(鹤壁)科技创业园建设项目12345678质量目标安全文明合格争创安全文明标准化工地目标脚手架搭设概略本工程所有新建厂房均采用双排落地式脚手架(公寓楼除外),落地脚手架搭设高度以下表所示:单元:米(m)搭设高序号一层楼号层高二层三层四层五层六层七层屋面标高脚手架度基础情况层高层高层高层高层高层高B14/1 B15////回填土B162E5/E/ / 6/E7 /回填土E8/E 39//回填土E10/ E11/ E12/ E13/ /E14/ E15/ /回填土E16/ E174D3~D //回填土6/D16~D19/D15D16/D11~D13/D9~D10/D7~D8D20/D21/5D22////回填土D23D24/6//回填土D257F1回填土展现8/中心//回填土9F1地下室:平面图工程平面图工程平面图剖面图剖面图平面图剖面图平面图剖面图剖面图平面图剖面图平面图3.施工摆设施工部位及工期要求依据合格要求,本工程总工期540日历天,动工日期2019年7月22日,完工日期2021年1月13日。
作业脚手架专项施工方案

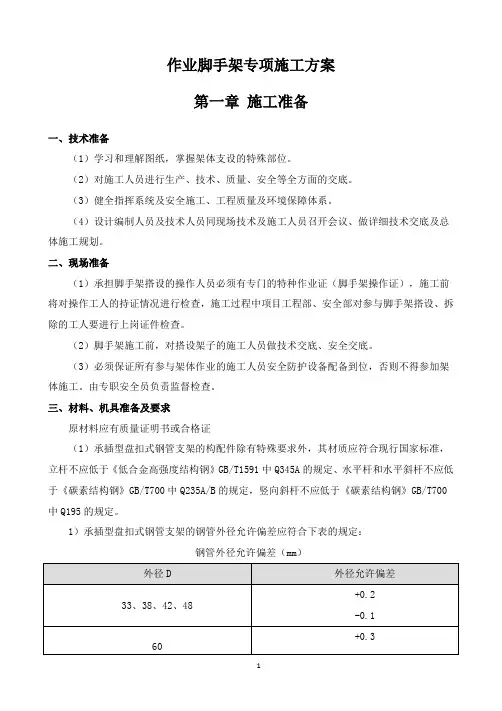

作业脚手架专项施工方案第一章施工准备一、技术准备(1)学习和理解图纸,掌握架体支设的特殊部位。
(2)对施工人员进行生产、技术、质量、安全等全方面的交底。
(3)健全指挥系统及安全施工、工程质量及环境保障体系。
(4)设计编制人员及技术人员同现场技术及施工人员召开会议、做详细技术交底及总体施工规划。
二、现场准备(1)承担脚手架搭设的操作人员必须有专门的特种作业证(脚手架操作证),施工前将对操作工人的持证情况进行检查,施工过程中项目工程部、安全部对参与脚手架搭设、拆除的工人要进行上岗证件检查。
(2)脚手架施工前,对搭设架子的施工人员做技术交底、安全交底。
(3)必须保证所有参与架体作业的施工人员安全防护设备配备到位,否则不得参加架体施工。
由专职安全员负责监督检查。
三、材料、机具准备及要求原材料应有质量证明书或合格证(1)承插型盘扣式钢管支架的构配件除有特殊要求外,其材质应符合现行国家标准,立杆不应低于《低合金高强度结构钢》GB/T1591中Q345A的规定、水平杆和水平斜杆不应低于《碳素结构钢》GB/T700中Q235A/B的规定,竖向斜杆不应低于《碳素结构钢》GB/T700中Q195的规定。
1)承插型盘扣式钢管支架的钢管外径允许偏差应符合下表的规定:钢管外径允许偏差(mm)-0.1 立杆杆端面与立杆轴线应垂直,垂直度允许偏差为0.5 mm。
立杆盘扣节点间距应按0.5 m模数设置;横杆长度宜按0.3 m模数设置。
铸钢或钢板热锻制作的连接盘的厚度不应小于8mm,允许尺寸偏差应为±0.5mm;钢板冲压制作的连接盘厚度不应小于10mm,允许尺寸偏差应为±0.5mm。
立杆连接套管可采用铸钢套管或无缝钢管套管。
采用铸钢套管形式的立杆连接套管长度不应小于90mm,可插入长度不应小于160mm,可插入长度不应小于110mm。
套管内径与立杆钢管外径间隙不应大于2mm。
立杆与立杆连接套管应设置固定立杆连接件的防拔出销孔,销孔孔径应不大于14 mm,允许偏差士0.1 mm;立杆连接件直径宜为12 mm,允许偏差为土0.1 mm。
脚手架施专项施工方案(最新3篇)

脚手架施专项施工方案(最新3篇)脚手架施专项施工方案篇一一、脚手架的布置脚手架从一层楼面开始搭设。
立柱间距按1.6m排列,单柱到顶,柱间加钢管作辅柱,排距0.8m,步距2m,步距间加钢管作为栏杆。
二、外脚手架搭设立柱构造柱:立柱各接头务必采用对接扣件对接。
柱上的对接扣应交错布置,两相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。
立柱顶端应高出建筑物檐口上皮高度 1.5m。
每根主柱均设置砼地面上,离地面50-100mm用钢管锁脚。
脚手架务必设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底下皮不大于200m 处的立柱上。
横向扫地杆应采直角扣件固定在紧靠纵向扫地杆下方的立柱上。
纵向水平杆构造要求:1、从向水平杆地设置在横向水平杆之上,并以直角扣件扣紧在横向水平上杆上。
2、纵向水平赶的长度一般不宜小于3跨,并不小于6米。
3、纵向水平宜采用对接扣件连接,对接应符号以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应下于500mm,并应避免设在纵向水平杆的跨中。
(1)、横向水平杆构造要求:双排架的横向水平杆端应采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于350m。
(2)、水平附着及卸荷1、脚手架水平拉杆采用ф16钢筋在每个一层的外梁边预埋,每3m设一道,水平拉杆每隔一个钢管顶墙杆。
各层同样做法。
2、水平拉杆要与立柱拉结牢固,顶墙杆要与立柱垂直。
拉结后不得随意拆除。
脚手架的卸荷办法,在楼面预埋ф16钢筋环用直径12-16mm钢缆在两头挂好,用花蓝螺栓收紧,锁好。
每五层卸荷点水平间距为下横杆间距。
(3)、支撑双排脚手架应设剪刀撑,剪刀撑的设置应符号下列要求:1、每道剪刀撑跨越立柱的跟数在宜5-7根之间。
每道剪刀撑不应小于4跨,且不少于6m。
斜杆与地面倾角宜在45-46跟之间。
2、在外侧立面整长度和高度上连接设置剪刀撑。
外脚手架专项施工方案(完成版)

外脚手架专项施工方案(完成版)一、前言外脚手架是建筑施工中常用的一种支撑和作业平台,它不仅能够提供便利的工作条件,还可以保障工人的安全。
在施工过程中,正确的搭建和使用外脚手架至关重要。
本文将介绍外脚手架的施工方案,包括搭建、拆除、检查等方面的内容,旨在为施工人员提供指导与帮助。
二、外脚手架材料准备1.外脚手架横杆:根据设计要求选择合适的规格和数量。
2.外脚手架立杆:根据设计要求选择合适的规格和数量。
3.连墙件:确保连接稳固,并符合要求。
4.脚手架锁扣:用于连接横杆和立杆的配件。
5.脚手架底座:确保支撑牢固。
三、外脚手架搭建流程步骤一:确定搭建位置根据设计图纸确定外脚手架的位置,并清理搭建区域,确保平整。
步骤二:设置底座将外脚手架底座放置在搭建位置,调整底座高度,确保平稳支撑。
步骤三:设置立杆根据设计要求,在底座上安装立杆,并使用螺母固定。
步骤四:安装横杆在立杆上安装横杆,根据设计要求确定横杆的水平位置,并用锁扣固定。
步骤五:加固连接件在适当位置安装连墙件和加固件,保证外脚手架结构牢固。
四、外脚手架使用与检查1.使用规范:在搭建外脚手架后,严格按照设计要求和使用规范进行作业。
2.定期检查:定期检查外脚手架的连接件和结构是否牢固,如有松动或破损及时处理。
3.防范措施:使用外脚手架时,注意安全防护措施,避免发生意外事故。
五、外脚手架拆除流程步骤一:清空外脚手架在拆除前,清空外脚手架上的材料和工具,确保安全拆除。
步骤二:拆除横杆依次拆除横杆,注意安全,避免材料坠落造成伤害。
步骤三:拆除立杆拆除立杆时,注意稳固支撑,避免外脚手架倒塌。
步骤四:整理清理拆除完成后,整理外脚手架材料,清理施工现场,做好收尾工作,以便下次使用。
结语外脚手架施工是建筑施工中不可或缺的环节,正确的搭建和使用外脚手架对工程质量和施工安全具有重要意义。
通过本文所述的外脚手架施工方案,希望能够帮助施工人员提高作业效率,确保施工质量,保障施工安全。
脚手架专项施工方案

脚手架专项施工方案第1篇脚手架专项施工方案一、工程概述1. 工程名称:XX项目脚手架工程2. 工程地点:XX省XX市XX区3. 建设单位:XX公司4. 施工单位:XX建筑工程有限公司5. 脚手架类型:扣件式钢管脚手架6. 脚手架搭设高度:XX米7. 脚手架搭设面积:XX平方米二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2. 《建筑施工临时设施设计规范》(JGJ/T41-2008)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程安全生产管理条例》5. 施工图纸及施工组织设计三、施工工艺及要求1. 施工工艺流程(1)脚手架基础处理(2)架体搭设(3)架体防护(4)架体检查与验收(5)架体拆除2. 施工要求(1)脚手架搭设前,应进行现场勘查,了解现场环境,并根据实际情况制定施工方案。
(2)脚手架搭设前,应对基础进行处理,确保基础稳固、平整、夯实。
(3)脚手架架体搭设应按照施工方案及规范要求进行,确保架体结构稳定、安全。
(4)脚手架架体防护应符合规范要求,包括防护栏杆、踢脚板、安全网等。
(5)脚手架搭设过程中,应定期进行架体检查,发现问题及时整改。
(6)脚手架搭设完成后,应进行验收,验收合格后方可投入使用。
四、施工安全措施1. 施工人员要求(1)施工人员必须持有有效的特种作业操作证。
(2)施工人员应经过安全技术培训,熟悉相关规范和要求。
(3)施工人员应具备良好的身体条件,不得酒后作业。
2. 施工现场安全管理(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应配备必要的消防设备,确保消防安全。
3. 脚手架施工安全措施(1)脚手架搭设过程中,应严格按照施工方案及规范要求进行,确保架体稳定、安全。
(2)脚手架搭设过程中,施工人员应佩戴安全防护用品,如安全帽、安全带等。
满堂脚手架专项施工方案(最终)

满堂脚手架专项施工方案(最终)
一、前言
现代建筑工程中,脚手架是承载施工人员和材料的临时性支撑结构,而满堂脚
手架在工程中起到举足轻重的作用。
本文主要讨论了如何在施工现场制定满堂脚手架的专项施工方案,确保施工安全、高效进行。
二、施工准备
1. 材料准备
在满堂脚手架搭建前,需要充分准备好所需材料,如钢管、扣件、脚手板、横
向和纵向连接件等,保证工程顺利进行。
2. 施工人员培训
所有参与搭建满堂脚手架的施工人员都必须接受相关培训,包括脚手架的构造、安全使用注意事项等,保证施工过程中的安全。
三、施工流程
1. 基础搭建
首先确定搭建满堂脚手架的基础节点位置,安装地脚杆和水平横杆,确保基础
搭建稳固。
2. 主体搭建
按照设计要求,安装立杆、斜杆和横向连接件,逐层搭建满堂脚手架主体结构,并及时固定调整。
3. 安全检查
在搭建过程中,每完成一个阶段就要进行一次安全检查,确保脚手架的结构稳固,不存在安全隐患。
四、施工安全
1. 安全防护
施工现场要提供必要的安全防护设施,如安全网、安全带等,确保施工人员的
人身安全。
2. 定期检查
定期对已搭建好的满堂脚手架进行检查,及时发现问题并进行处理,避免事故发生。
五、施工总结
综上所述,满堂脚手架的专项施工方案需在施工准备、施工流程和施工安全等方面严格执行,确保施工顺利进行,保障工程质量和工人安全。
希望此方案能为相关施工提供一定的参考和指导。
以上内容为满堂脚手架专项施工方案的最终版本,仅供参考。
脚手架专项施工方案
脚手架专项施工方案一、项目背景与前期准备脚手架是建筑工程施工中必不可少的施工设备,用于搭建施工平台以保证安全施工。
本项目是为了在建筑工程施工中搭建脚手架,并确保施工过程中的安全,提高施工效率。
在开始施工前,需要进行一系列的前期准备工作。
1.资料准备收集有关脚手架搭建的相关资料,包括脚手架搭建规范、安全操作规程等。
2.工程测量在施工现场进行勘测和测量,确定搭建脚手架的位置、高度和宽度。
3.设备准备购买或租赁搭建脚手架所需的设备,包括脚手架管道、连接件、横向支撑杆、斜撑杆等。
4.施工人员培训为参与脚手架搭建的施工人员进行安全培训,包括脚手架搭建的操作规范、安全注意事项等。
二、施工方案1.施工流程(1)拆除现有脚手架(如果有);(2)确定脚手架搭建的起始位置,确保平整和稳固;(3)按照确定的高度和宽度进行脚手架的搭建;(4)搭建完成后进行脚手架的调整和固定,确保稳定性;(5)检查脚手架的安全性和稳定性,进行必要的调整和修整;(6)进行脚手架的维护和保养。
2.施工要点(1)脚手架搭建的起始位置应选择平整且承重能力强的地面;(2)脚手架搭建前应先清理施工现场,确保没有杂物和障碍物;(3)脚手架搭建的高度和宽度应符合设计要求,并按照规范要求进行脚手架的间距和支撑;(4)脚手架搭建时,应注意使用合适的连接件和支撑杆,确保稳定和安全;(5)脚手架搭建过程中,应配备专人监督施工并检查脚手架的安全性;(6)脚手架搭建完成后,应进行必要的调整和固定,确保稳定性;(7)脚手架使用过程中,应定期进行检查和维护,确保安全和稳定。
三、安全措施1.安全培训在施工前,对参与脚手架搭建的施工人员进行安全培训,包括脚手架搭建的操作规范、安全注意事项等。
2.周边警示在脚手架搭建的周边设置警示标识,警示施工区域,提醒他人注意安全。
3.现场挂网在脚手架搭建过程中,应设置挂网,防止高空坠物对施工人员的伤害。
4.定期检查定期对脚手架的搭建和使用情况进行检查,发现问题及时进行修整和维护。
脚手架工程工程专项施工方案
脚手架工程工程专项施工方案一、工程概况本工程为脚手架工程工程专项施工,位于XX市XX区,主要包括高层建筑的落地式双排钢管外脚手架搭设。
工程总占地面积约XX平方米,建筑高度约XX 米,共XX层。
根据工程特点及施工要求,现将施工准备工作及主要材料需用量计划进行详细阐述。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解工程结构、施工工艺及施工要求。
2. 编制施工方案,明确施工步骤、施工方法、质量标准及安全措施。
3. 组织技术交底,确保施工人员了解工程特点、施工要求及安全注意事项。
4. 制定施工进度计划,合理安排施工工序,确保工程进度。
(二)、物资准备工作1. 根据工程量计算,预计需用以下主要材料:钢管:XX吨扣件:XX套脚手板:XX平方米安全网:XX平方米钢丝绳:XX米其他材料:如电缆、电线、配电箱等。
2. 采购材料要求:(1)钢管:符合国家标准的无缝钢管或焊接钢管,材质应符合GB/T 3092-2015的规定。
(2)扣件:应符合GB 15831-2006的规定,外观应光洁、无裂纹、变形等缺陷。
(3)脚手板:采用符合国家标准的木质或钢质脚手板,要求平整、无腐朽、无扭曲。
(4)安全网:应符合GB 5725-2009的规定,网孔均匀、强度高、耐磨损。
(5)钢丝绳:应符合GB/T 20118-2014的规定,表面应光滑、无损伤、无锈蚀。
3. 材料进场验收:对进场材料进行验收,确保材料质量符合国家标准及设计要求。
4. 材料储存:(1)钢管、扣件等金属材料应存放在干燥、通风的库房内,避免受潮、生锈。
(2)脚手板、安全网等应堆放整齐,避免日晒雨淋。
5. 材料发放:根据施工进度及现场需求,合理发放材料,确保施工顺利进行。
三、一般规定1. 施工前,必须对现场进行全面清理,确保施工场地平整、干净,无杂物。
2. 施工人员必须持有相应的职业技能证书,并经过专业培训,熟悉脚手架搭设工艺及安全操作规程。
脚手架拆除施工专项方案(最终)
目录第一章、编制目的及依据 (2)1.l编制目的 (2)1.2编制依据 (2)第二章、工程概况 (2)2.1工程概况 (2)2.2脚手架搭设概况 (2)第三章、危险源及控制措施 (4)3.1脚手架工程事故的类型分析 (4)3.2引发事故的主要原因分析 (4)3.3危险源的监控 (5)第四章、安全工作组织机构和保证体系 (5)3.1脚手架拆除安全管理指导思想和目标 (5)4.2安全工作组织机构和保证体系 (5)4.3主要管理人员安全职责 (6)第五章、脚手架拆除 (9)5.1、编制依据 (9)5.2扣件式钢管脚手架拆除的安全技术要求 (10)5.3脚手架拆除 (10)5.4、文明施工要求 (12)第六章、应急措施 (13)6.1救援小组的建立 (13)6.2物资设备保障 (14)第七章、安全施工专项方案的实施和执行 (15)6.1安全检查制度 (15)7.2安全生产考核奖惩制度 (15)第一章、编制目的及依据1.1编制目的为保证xxxi~5区外墙落地式脚手架的拆除顺利完成,强化安全管理,消除安全隐患,杜绝安全事故的发生,特制定本方案。
1.2编制依据1、施工组织设计。
2、外墙脚手架专项施工方案。
3、脚手架搭设图纸。
4、施工现场脚手架实际搭设布局情况。
1.1工程概况本项目为XXX1~5区外墙落地式脚手架拆除。
电梯机房屋面(高度为25.8米)外,其余大屋面高度为21.58米;所有建筑均采用框架一剪力墙结构。
2.2脚手架搭设概况1、搭设形式及高度:双排脚手架,搭设高度23.98米,立杆采用单立管,钢管类型为Φ48.3X3.6。
2、搭设尺寸:立杆的纵距1.20米,立杆的横距1.05米,内排架距离结构0.30米,立杆的步距L80米。
3、施工设计:施工活荷载为3.OkN/m:同时考虑2层施工。
脚手板采用木质脚手板,荷载为0.35kN∕ι112,按照铺设4层计算。
小横杆布置在大横杆上,大横杆上主节点间的小横杆根数为1根,等间距布置。
脚手架专项工程施工方案
一、编制说明为确保脚手架工程在施工过程中的安全、高效、有序进行,根据《建筑施工扣件式钢管脚手架安全技术规范》等相关法律法规,结合工程实际情况,特制定本脚手架专项工程施工方案。
二、工程概况1. 工程名称:XX建筑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX万平方米,建筑高度XX米4. 施工单位:XX建筑工程有限公司三、施工组织1. 施工队伍:由具有丰富脚手架施工经验的专业施工队伍组成,施工人员均持有相关资格证书。
2. 施工设备:采用合格、可靠的钢管、扣件、脚手板等材料,配备电动扳手、水平尺、线锤等检测设备。
四、施工工艺1. 脚手架搭设(1)基础处理:对施工场地进行平整,清除障碍物,确保地面坚实平整。
(2)立杆:立杆采用对接方式,相邻两立杆接头错开,确保垂直度偏差在1/200以内。
(3)横杆:小横杆间距1.8m,大横杆步距1.8m,水平偏差不大于10mm。
(4)剪刀撑:为加强脚手架整体稳定性,剪刀撑与地面成45~60角全覆盖。
(5)防护措施:采用密目安全网进行全封闭围护,确保施工安全。
2. 脚手架拆除(1)拆除顺序:先拆除剪刀撑,再拆除横杆,最后拆除立杆。
(2)拆除过程中,注意保持脚手架稳定,防止发生坍塌事故。
五、安全措施1. 施工人员需佩戴安全帽、安全带等防护用品。
2. 脚手架搭设过程中,严禁酒后作业、疲劳作业。
3. 定期对脚手架进行检查,发现安全隐患立即整改。
4. 加强现场安全管理,设立安全警示标志,确保施工安全。
六、质量保证1. 采用合格、可靠的施工材料,确保脚手架质量。
2. 施工过程中,严格按照施工规范进行操作,确保施工质量。
3. 施工完成后,进行自检、互检、专检,确保脚手架质量达到要求。
七、环境保护1. 施工过程中,加强施工现场的环保管理,减少对周围环境的影响。
2. 施工垃圾及时清理,确保施工现场整洁。
3. 施工结束后,对施工现场进行恢复,恢复原状。
本脚手架专项工程施工方案将根据实际情况进行调整,以确保工程顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、工程概况 (1)2、编制依据 (1)3、脚手架使用材料和连接方式…………………………1-24、外架搭设………………………………………………2-95、脚手架搭设技术要求……………………………… 9-106、操作平台安全要求……………………………………10-117、脚手架防电避雷措施 (11)8、脚手架的验收、使用及管理…………………………11-139、脚手架拆除 (13)10、脚手架安全措施………………………………………14-1611、脚手架安全管理………………………………………16-1712、脚手架计算书…………………………………………18-29脚手架工程专项施工方案一、工程概况工程名称:万丽景园5#楼;业主单位:长沙瑞海置业有限公司;设计单位:湖南恒创建筑设计有限责任公司;勘察单位:核工业长沙工程勘察院;施工单位:湖南南托建筑股份有限公司;监理单位:长沙升达建设工程项目管理有限公司.该工程为长沙瑞海置业有限公司开发的新建工程,位于长沙市万家丽北路61号,由一幢14层综合楼及部分2—4层群楼组成。
采用钢筋砼框剪混结构体系,楼屋盖采用现浇梁板结构;结构设计使用年限为50年。
该工程总建筑面积约27972m2,地下一层约6142.14㎡,地上主楼14层,总建筑高度为49.75米;地下室层高4.6m,一层层高5.7m,二层层高5.2m,三层层高3.6m,四层层高3.6m,五~十四层层高3.15m。
二、编制依据万丽景园5#楼图纸,《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001),《建筑施工安全检查标准》(JGJ59-99),《建筑施工高处作业安全技术规范》(JGJ80-91),《万丽景园5#楼工程施工组织设计》,实际的施工现场情况,高层建筑施工手册。
三、脚手架使用材料、连接方式1、本工程五层以下采用全封闭双排外落地脚手架,七层以上(上面七层)采用全封闭悬挑双排外脚手架搭设,计划在八层平面设槽钢悬挑并钢丝斜拉结构。
2、脚手架钢管选用Ф48×3.5;外挑槽钢采用18[,长度约为6.0米(阳台为3.0为加阳台宽度);固定槽钢在楼面上用2Ф20的螺纹钢筋。
立杆的纵距1.50米,立杆的横距1.00米,立杆的步距1.50米,内立杆距外墙0.35m,外立杆距外墙面为1.4米,小横杆长度为1.5m。
悬挑水平钢梁采用钢丝绳与建筑物拉结,最外面钢丝绳距离建筑1.45m,每根钢丝绳间距为3m,拐角处钢丝绳拉结间距为1.5m。
脚手架与建筑物的连墙拉点按两步二跨内采用Ф48×3.5钢管固定在建筑物上,每个节点采用二个直角(旋转)扣件。
3、根据《可铸铁分类及技术条件》(GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。
4、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm。
5、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
6、扣件表面应进行防锈处理。
7、脚手板应采用毛竹或楠竹制作的竹串片板,其自重标准值为35N/ m2。
8、钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。
9、外架钢管采用黄色,栏杆及剪力撑均采用黄黑相间色,扣件刷暗红色防锈漆。
四、外架搭设1、外架基础本工程外架在回填夯实的土方基础上浇捣100mm厚的C20砼垫层作外架基础,立杆下垫300×300垫块。
2、构造要求纵向水平杆2.1、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
2.2、纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
对接、搭接应符合下列规定:2.2.1、纵向水平杆的对接扣件应交错布置;两根相邻纵向水平杆的接头不宜在同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主接点的距离不宜大于纵距的1/3。
2.2.2、搭接长度不小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。
2.2.3、当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
3、横向水平杆的构造3.1、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度a不应大于0.41,且不应大于500mm。
3.2、业层上非主节点处的横向水平杆,宜根据支承脚手架的需要等距设置,最大间距不应大于纵距的1/2。
3.3、使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在立杆,另一端应插入墙内,插入长度亦不应小于180mm。
4、脚手架的设置4.1、作业层脚手架应铺满、铺稳,离开墙面120~150mm。
4.2、竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆。
4.3、作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。
4.3.1立杆(1)、脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m;靠边坡的距离不应小于500mm。
(2)、脚手架底层步距不应大于2m。
(3)、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接、搭接应符合规定。
(4)、立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
(5)、搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
(6)、双管立杆中副立杆的高度不应低于3步,钢管长度不应小于6m。
4.3.2、连墙杆连墙件的布置应符合下列规定:(1)、宜靠近主节点设置,偏离主节点的距离不应大于300mm。
(2)、应从底层第一步纵向水平杆开始设置,当该处设置有困难时,应采用其它可靠措施固定。
(3)、宜优先采用菱形布置,也可采用方型、矩形布置。
(4)、一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(2步)。
(5)、对高度在24m以上的双排脚手架,宜采用刚性连墙件与M建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。
严禁使用仅有拉筋的柔性连墙件。
(6)、连墙体的构造应符合下列规定:○1、连墙体中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接。
○2、连墙体必须采用可靠受拉力和压力的构造。
采用拉筋必须配用顶撑,顶撑应可靠地顶在混凝土圈梁、柱等结构部位。
可采用Φ16钢筋预埋在砼中,钢筋与钢管焊接配合使用的附墙连接方式。
○3、当脚手架下部暂不能设连墙件时可搭设抛撑应用通长杆件与脚手架连接,与地面的倾角应在45~60°之间;连接点中心至主节点的距离不应大于300mm。
抛撑应在连墙件搭设后方可拆除。
4.3.3剪力撑与横向斜撑双排脚手架应设剪刀撑与横向斜撑。
剪刀撑的设置应符合下列规定:(1)、每道剪刀撑跨越立杆的根数宜按下表确定。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45~60°之间;(2)剪刀撑斜杆的接长宜采用搭接;(3)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
4.4、横向斜撑的设置应符合下列规定:(1)、横向斜撑应在同一节间,由底至顶层呈之字型连续布置。
(2)、一字型、开口型双排脚手架的两端均设置横向斜撑,中间宜每隔6跨设置一道。
(3)、因整体架高在50m以上,横向斜撑必须设置顶。
4.5、斜道(1)、人行并兼作材料运输的斜道的型式宜下列要求确定:(2)、高度不大于6m的脚手架,宜采用一字型斜道。
(3)、高度大于6m的脚手架,宜采用之字型斜道。
(4)、斜道的构造应符合下列规定:○1、斜道宜附着外脚手架或建筑物设置。
○2、运料斜道宽度不宜小于1.5m,坡度宜采用1:6;人行斜道宽度不宜小于1m,坡度宜采用1:3。
○3、拐弯处应设置平台,其宽度不应小于斜道宽度。
○4、斜道两侧及平台外围均应设置栏杆及挡脚板。
栏杆高度应为1.2m,挡脚板高度不应小于180mm。
○5、运料斜道两侧、平台外围和端部设置连墙件,每两步应加设水平斜杆;设置剪刀撑和横向斜撑。
(5)、斜道脚手板构造应符合下列规定:○1、脚手板横铺时,应在横向水平杆下增设纵向水平杆。
○2、横向支托杆,纵向支托间距不应大于500mm。
○3、脚手板顺铺时,接头宜采用对接接,上加防滑条。
○4、人行斜道和运料斜道的脚手板上应每隔250-300mm设置一根防滑木条,木条厚度宜为20-30mm。
5、施工:A、搭设:1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙以上二步。
2、每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。
3、底座安放应符合下列规定:(1)、严禁将外径48mm与51mm的钢管和使用。
(2)、相邻立杆的对接扣件不得在同一高度内。
(3)、开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
4、当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。
5、顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合规定。
因整体架子高度大于50m,施工时采用悬吊卸载的措施卸载,整个架高中间设置二道卸荷措施。
外墙架均采用扣件式Φ48×3.5钢管脚手架,外架施工图详见附图。
具体的细部搭设构造:(一)、纵向、横向水平杆、脚手板、防护栏杆、踢脚杆1、纵向水平杆设置在立杆内侧,其长度不小于3跨。
纵向水平杆接长采用对接扣件连接,交错布置,两根相邻纵向水平接头设置相互错开不小于500mm,各接头中心至最近主节点的距离不大于纵距的1/3。
2、纵向搭接长度不小于1米,并等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。
3、纵向水平杆的各节点处采用直角扣件固定在横向水平杆上。
4、横向水平杆的各个节点处必须设置并采用直角扣件扣接且严禁拆除。
5、脚手板必须满铺到位,不留空位。
