施工进度计划表
施工进度计划表范本

施工进度计划表范本施工进度计划表范本 11、各施工阶段的进度安排1.1、总工期目标本工程招标文件要求工期为170日历天,我公司承诺工期为170日历天,并在此工期内完成合同范围内的全部工作量。
1.2、主要施工顺序①第一阶段(±0.00以下)基础施工总体的施工顺序:土方开挖→人工清理基坑(做垫层)→截桩及预应力管桩填芯(插筋)→桩基验收→承台、地梁钢筋,一层柱插筋→安装承台基础模板→隐蔽工程验收→浇筑承台基础砼→拆模→基础工程验收→基础回填土。
②第二阶段(±0.00以上)主体施工主体结构→围护砌体、小型结构、预留预埋→门窗、水电暖安装→内外装饰→设备安装调试→扫尾工程→完工。
1.3、±0.00以下基础施工由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力、机械、设备,处理好工序交接的衔接工作,使基坑暴露的时间最短,为上部施工做好准备。
1.4、建筑主体施工①土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成。
本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每8天一层的施工进度。
②每层结构施工流程搭设脚手架支撑→铺设底模→钢筋绑扎→预埋管线、留洞→梁侧模安装→砼浇筑→测量放线定轴线标高。
③内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患。
④回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干。
1.5、安装阶段施工①安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题。
②安装工程施工过程中,水、电各专业要加强现场协调,安排好先后顺序,避免反复凿洞,多次修补的现象。
1.6、装饰工程施工①本工程的普通装饰工程必须确定创市优的目标,要严格把好材料质量关,材料采购时严格按照甲方限定的品牌采购;在施工过程中,树立精品意识,在微处下功夫,保证优良率100%。
工程施工月进度计划表

3 6 9 12 15 18 21 24 27 31 3 6 9 12 15 18 21 24 27 30 36 9 12 15 18 21 24 27 31 12345678910注;以上工期天未考虑雨水天气。
.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
钟灵街工程项目部.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
钟灵街工程项目.1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31378101112141617181920注;以上工期天未考虑雨雪天。
项目工程施工进度计划表

文件编号:
工程名称
项目开工日期
20XX年XX月XX日
建设单位
负责人
施工单位
负责人
监理单位
负责人
序号
分项任务
计划
任务责任人
开工日期
完工日期
1
设备更换
XX月XX日
XX月XX日
2
设备维修
XX月XX日
XX月XX日
3
部件更换
XX月XX日
XX月XX日
4
紫外线灯管安装
XX月XX日
XX月XX日
5
独立空调机组安装
XX月XX日
XX月Xቤተ መጻሕፍቲ ባይዱ日
6
独立空调机组调试
XX月XX日
XX月XX日
7
净水设备设施安装
XX月XX日
XX月XX日
8
污水处理设备安装
XX月XX日
XX月XX日
9
监控设备安装
XX月XX日
XX月XX日
10
监控设备调试
XX月XX日
XX月XX日
11
备注:
施工单位(签章):
日期:20XX年XX月XX日
项目经理
技术负责人
审核人
1.本表1式4份,施工单位2份(1份竣工结算送审),监理单位1份,建设单位1份。(由施工方填报)
施工总进度计划表

施工总进度计划表施工总进度的计划表一、项目概况本项目旨在完成一项工程施工任务,涵盖了多个方面的建设工作。
具体任务包括:建筑设计、结构设计、电气设计、给排水设计、空调系统设计、消防系统设计、智能化系统设计等。
工期为180天,预计从2023年3月1日开始,至2023年8月31日结束。
二、进度计划1.设计阶段:从2023年3月1日至2023年4月30日,共计60天。
主要完成建筑设计、结构设计、电气设计、给排水设计、空调系统设计、消防系统设计、智能化系统设计等。
2.施工准备阶段:从2023年5月1日至2023年5月31日,共计30天。
主要完成施工组织设计、选择施工队伍、准备施工材料等。
3.施工阶段:从2023年6月1日至2023年8月31日,共计90天。
按照施工图纸和技术规范进行施工,确保工程质量。
三、资源需求1.人力资源:本项目需要建筑师、结构工程师、电气工程师、给排水工程师、空调工程师、消防工程师、智能化工程师等各类专业人员共计80人。
2.物力资源:需要各种施工材料、设备等,预计费用为300万元。
3.财力资源:预计项目总费用为1000万元,其中包括人工费用、材料费用、设备租赁费用等。
四、风险管理1.技术风险:可能存在设计变更、技术难题等问题,需要加强与设计师的沟通,确保施工符合设计要求。
2.人员风险:可能存在人员变动、技能不足等问题,需要加强人员培训和管理,确保施工顺利进行。
3.资金风险:可能存在资金短缺等问题,需要合理安排资金,确保项目正常运转。
4.突发风险:可能存在突发事件、自然灾害等问题,需要制定应急预案,确保人员和财产安全。
五、质量保证1.建立完善的质量管理体系,明确各级质量管理责任。
2.加强原材料的质量控制,确保材料符合规范和设计要求。
3.加强施工过程中的质量控制,确保每一道工序都符合质量标准。
4.加强成品的检验和验收,确保工程质量符合要求。
六、成本控制1.制定合理的成本控制目标,明确成本控制责任。
工程施工月进度计划表

工程施工月进度计划表
1. 背景介绍
为了保证工程建设按时完成,施工方需要制定一个详细的施工进度计划。
本文档是工程施工月进度计划表,旨在规划施工过程中每个月的工作计划,并监控工期的进展情况,确保整个工程能够按期完成。
2. 初期准备
在制定进度计划之前,需要确保一些前期工作已经完成:
•确定项目的总工期和开工日期
•完成土地采购、拆迁和平整工作等前期准备工作
•招募施工人员和管理团队
3. 月进度计划表
按月制定施工进度计划是为了及时调整计划,确保整个工程的顺畅进行。
具体的月进度计划表如下所示:
月份工作内容工期(天)开始时间结束时间
1月地基施工30 1月1日1月30日
2月主体结构60 2月1日4月1日
3月室内装修45 4月2日5月17日
4月竣工验收15 5月18日6月1日
备注:
1.工期为建议完成时间,实际时间可能会有所调整。
2.开始时间和结束时间为计划时间,实际时间可能会有所偏差。
4. 进度监控
为了确保工程按时完成,需要对每个月的进度进行监控。
监控方式包括:•每周进行现场巡查,了解工地施工情况
•对施工进度进行跟踪和更新,确保进度计划的实时性和科学性
•在重要节点和关键阶段,组织专业人员进行现场质量检测
•对任务的完成情况进行评估和反馈,确保进度计划的及时调整和落实
5.
工程建设是一项复杂的任务,需要在规划、施工、监控等方面做好各项准备,才能实现按时完成。
本文档提供了一个月进度计划表的样例,希望能够为工程建设提供一些有用的参考。

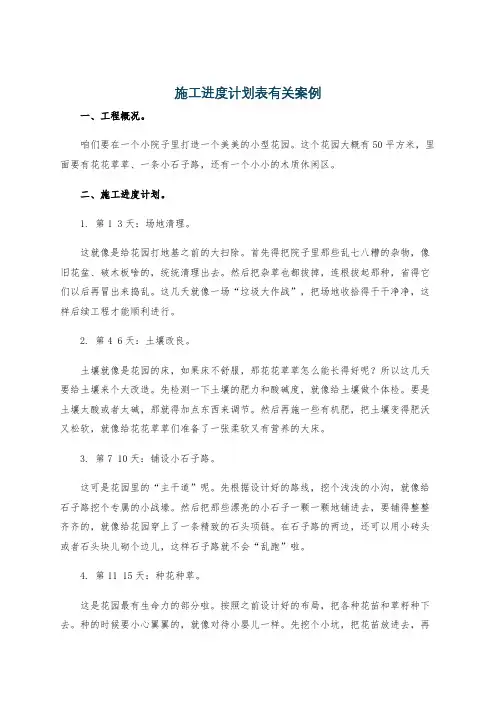

施工进度计划表有关案例

施工进度计划表有关案例一、工程概况。
咱们要在一个小院子里打造一个美美的小型花园。
这个花园大概有50平方米,里面要有花花草草、一条小石子路,还有一个小小的木质休闲区。
二、施工进度计划。
1. 第1 3天:场地清理。
这就像是给花园打地基之前的大扫除。
首先得把院子里那些乱七八糟的杂物,像旧花盆、破木板啥的,统统清理出去。
然后把杂草也都拔掉,连根拔起那种,省得它们以后再冒出来捣乱。
这几天就像一场“垃圾大作战”,把场地收拾得干干净净,这样后续工程才能顺利进行。
2. 第4 6天:土壤改良。
土壤就像是花园的床,如果床不舒服,那花花草草怎么能长得好呢?所以这几天要给土壤来个大改造。
先检测一下土壤的肥力和酸碱度,就像给土壤做个体检。
要是土壤太酸或者太碱,那就得加点东西来调节。
然后再施一些有机肥,把土壤变得肥沃又松软,就像给花花草草们准备了一张柔软又有营养的大床。
3. 第7 10天:铺设小石子路。
这可是花园里的“主干道”呢。
先根据设计好的路线,挖个浅浅的小沟,就像给石子路挖个专属的小战壕。
然后把那些漂亮的小石子一颗一颗地铺进去,要铺得整整齐齐的,就像给花园穿上了一条精致的石头项链。
在石子路的两边,还可以用小砖头或者石头块儿砌个边儿,这样石子路就不会“乱跑”啦。
4. 第11 15天:种花种草。
这是花园最有生命力的部分啦。
按照之前设计好的布局,把各种花苗和草籽种下去。
种的时候要小心翼翼的,就像对待小婴儿一样。
先挖个小坑,把花苗放进去,再把土填好,轻轻压实。
草籽呢,就均匀地撒在指定的区域,然后再薄薄地盖上一层土。
种完之后,还要给它们浇透水,就像给它们喝个饱饱的“欢迎水”。
5. 第16 18天:搭建木质休闲区。
这是花园里让人放松的小角落。
先把买好的木质材料搬到院子里,就像搬来一堆搭建城堡的积木。
然后按照说明书或者设计图,开始搭建木质的平台和椅子。
这可是个技术活,每个螺丝都要拧紧,每块木板都要放对位置,不然坐上去摇摇晃晃的可就不好了。
住宅楼施工进度计划表

住宅楼施工进度计划表一、工程概述本次施工的住宅楼项目位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
建筑结构形式为_____,基础类型为_____。
该住宅楼的建设旨在为居民提供舒适、安全的居住环境。
二、施工进度计划编制依据1、施工合同及相关文件。
2、施工图纸及设计说明。
3、国家和地方现行的施工规范、规程及标准。
4、施工现场的实际情况,包括场地条件、周边环境等。
5、施工单位的技术水平、施工能力和资源配置情况。
三、施工进度计划目标1、总工期:_____天,计划开工日期为_____,计划竣工日期为_____。
2、各阶段节点目标:基础工程完成日期:_____主体结构封顶日期:_____砌体工程完成日期:_____内外装修工程完成日期:_____设备安装调试完成日期:_____竣工验收日期:_____四、施工进度计划安排1、基础工程土方开挖:计划_____天完成,采用_____机械进行开挖,按照_____的顺序进行。
基础垫层:在土方开挖完成后,立即进行基础垫层施工,计划_____天完成。
基础钢筋绑扎:_____天完成。
基础模板安装:_____天完成。
基础混凝土浇筑:_____天完成,采用_____混凝土,浇筑过程中要注意_____。
基础养护:养护时间不少于_____天。
2、主体结构工程一层结构施工:包括柱钢筋绑扎、模板安装、混凝土浇筑等,计划_____天完成。
二层至_____层结构施工:按照每层_____天的进度进行施工。
屋顶结构施工:_____天完成。
主体结构验收:在主体结构完成后_____天内进行验收。
3、砌体工程从_____层开始,在主体结构施工至_____层时插入砌体工程施工。
按照_____的顺序进行砌筑,每层砌体施工时间为_____天。
4、内外装修工程内墙抹灰:在砌体工程完成_____层后开始,每层施工时间为_____天。
外墙抹灰:在主体结构验收后开始,计划_____天完成。
土建工程施工进度计划表

土建工程施工进度计划表项目名称:XXX土建工程施工项目地点:XXX市项目负责人:XXX施工单位:XXX公司项目概况:本工程是一座规模较大的土建工程项目,包括地基工程、结构工程、建筑装饰工程等多个方面,总面积约XXX平方米。
施工过程需要遵守相关法律法规,确保工程质量,完成工程进度。
施工目标:1、安全施工,确保工人人身安全;2、保质保量完成工程;3、按时完成工程进度。
施工时间:2021年9月1日-2023年1月1日(共计16个月)一、前期准备(2021年9月1日-2022年1月1日)1、办理相关手续、规划设计、选材购买2、制定工程进度计划表3、招募施工人员,培训安全常识4、搭建施工区域,准备施工设备5、确认工程质量验收标准二、地基工程阶段(2022年1月1日-2022年6月1日)1、进行场地勘察、规划设计2、进行地基处理、基础施工3、进行地下管道敷设4、进行地表处理、周边环境整治三、结构工程阶段(2022年6月1日-2022年11月1日)1、进行框架搭建2、进行混凝土浇筑3、进行梁柱墙体施工4、进行楼梯、通道安装5、进行排水系统安装四、建筑装饰工程阶段(2022年11月1日-2023年1月1日)1、进行地面砖砌、地板铺设2、进行墙面乳胶漆涂装3、进行吊顶装饰4、进行门窗安装、卫生间装修5、进行园林绿化、景观设计五、后期完善及验收(2023年1月1日-2023年1月10日)1、进行工程设备保养、检查2、进行工程质量验收3、进行项目交付、移交六、工程尾款支付(2023年1月10日-2023年1月20日)1、进行工程结算、尾款支付总结:本工程施工过程中,需要注意各项工程的协调配合,确保施工进度符合预期计划。
同时需要加强安全管理,保障工人及周边居民的人身安全。
最终完成工程,保质保量,按时交付。
希望各参与人员共同努力,完成本项目的施工任务。
