水利工程资料工作基本流程(葵花宝典)

合集下载

水利部工作人员的工作流程和步骤

水利部工作人员的工作流程和步骤

水利部工作人员的工作流程和步骤工作概述水利部的工作人员承担着确保国家水资源安全和水利工程运行的重要责任。

本文将详细介绍水利部工作人员的工作流程和步骤,以帮助读者更好地了解水利部日常工作的组织和实施。

一、项目筹备阶段在任何一个水利项目开始前,水利部工作人员需要进行全面的筹备工作。

这一阶段的主要步骤包括:1. 了解项目需求:水利部工作人员需要与相关利益方和政府部门密切合作,了解项目的基本需求和目标。

2. 可行性研究:进行项目可行性研究,包括环境评估、经济分析和社会影响评估等,以确定项目的可行性和可行的实施方案。

3. 招标和承包:根据项目需求,组织招标程序并选择合适的承包商,签订合同并制定详细的工程计划。

二、设计与规划阶段一旦项目筹备完成,水利部工作人员开始着手制定详细的设计与规划。

这一阶段的主要步骤包括:1. 资源评估:对项目所需的相关资源进行评估,如土地、水源和人力资源等。

2. 工程设计:根据项目需求和可行性研究结果,进行详细的工程设计,包括结构设计、水力学计算和材料选择等。

3. 技术指导:提供技术指导和支持给承包商和施工队,确保设计方案的正确实施。

4. 监管与审查:对设计方案进行监管与审查,确保其符合国家相关标准和法规。

三、建设与施工阶段在设计与规划阶段完成后,水利部工作人员开始组织实施工程建设和施工。

这一阶段的主要步骤包括:1. 施工准备:与施工队合作,准备必要的施工材料和设备,并组织人员进行培训以确保安全施工。

2. 管理与监督:对施工过程进行管理和监督,确保施工进度和质量符合要求,并及时处理可能出现的问题。

3. 安全与环保:负责安全操作和环境保护措施的实施,以确保施工过程对环境无害并保障工人的安全。

四、验收与交付阶段施工完成后,水利部工作人员负责进行项目的验收与交付。

这一阶段的主要步骤包括:1. 完工验收:对整个工程进行全面检查和验收,确保工程质量符合要求并满足相关标准。

2. 整理文件和报告:完成相关文件和报告的整理工作,包括工程档案和验收报告等。

水利工程施工资料流程

水利工程施工资料流程
3、施工管理工作报告及汇报幻灯片
4、分部、单位、竣工验收鉴定情况报告
保修责任完成申请报告(附验收报告和发包人认可保修责任完成签字)
保留金支付申请报告(附完工支付证书复印件、向发包人工程资料移交证书)
单位资质、营业执照复印件(盖单位公章);组织机构名单与人员资格证书复印件(盖单位公章);施工单位申请报告(附工作经历、资格证书和职称证书),发包人批准签字,项目经理需质量监督站备案回执;施工中的问题与建议书
图纸核对提出问题,参加图纸会审
图纸核对问题与建议
参加工程项目划分
报工程项目划分初稿
编制施工方案、进度计划、安全管理方案,进场设备准备,材料厂家选择和采购,实验室选择等。
资料
1、施工日志
2、施工技术交底
3、会议纪要
4、施工月报CB32
5、回复单(对应监理通知)
6、大事记
5
支付
结算
1、工程价款月支付申请表CB31
2、报告单CB34、变更申请报告、工程量签证单
3、结算书
6
验收
资料
1、分部工程验收申请、分部工程质量评定表
2、单位工程验收申请、单位工程质量评定表、外观质量评定表、竣工图纸
施工技术方案申报表CB01(附施工技术方案);施工进度计划申报表CB02;施工用图计划报告CB03;资金流计划申报表CB04;施工分包申报表CB05;现场组织机构及主要人员报审表CB06(上岗证书与注册章);材料/构配件进场报验单CB07(实验室资质、原材料进厂合格证、原材料检验报告、各种配合比);施工设备进场报验单CB08;施工放样报验单CB11;施工测量成果报验单CB13;大型土石方控制工程量复测报审表;安全学习→→合同项目开工申请(第一个分部开工)

水利部工作人员的工作流程与操作规范

水利部工作人员的工作流程与操作规范

水利部工作人员的工作流程与操作规范水利部是国家的重要部委,负责水利建设、管理和保护等相关工作。

为了确保水利工作的高效运行,水利部的工作人员需要按照一定的流程和规范进行操作。

本文将详细介绍水利部工作人员的工作流程与操作规范。

一、工作流程1. 收集信息水利部工作人员需要主动收集相关的水利信息,包括水利工程的建设规划、水资源状况、水灾情况等。

可以通过查阅文件、咨询专家、与地方相关部门取得联系等方式获取必要的信息。

2. 分析评估在收集到信息后,水利部工作人员需要对其进行仔细分析和评估。

通过对水利问题的深入剖析,确定问题的关键因素和可能影响,为制定解决方案提供依据。

3. 制定计划根据分析评估的结果,水利部工作人员制定相应的工作计划。

计划需要明确任务目标、工作内容、时间节点和责任人等信息,并做到合理安排,确保工作进展顺利。

4. 实施措施水利部工作人员按照制定的计划,执行相应的工作任务。

实施过程中需严格按照相关规范操作,保证工作的准确性和高效性。

5. 监督检查在实施过程中,水利部工作人员需要对工作情况进行监督检查。

通过定期检查和现场考察等方式,及时了解工作进展情况,发现问题并及时处理。

6. 总结评估水利部工作人员在完成一阶段工作后,需要对工作进行总结评估。

总结工作经验,查找问题不足之处,并提出改进意见。

总结评估的结果将为后续工作提供指导。

二、操作规范1. 文件处理水利部工作人员在处理文件时,应遵循规范的文件处理流程,包括文件的收发、登记、传送、保存等。

确保文件的安全、完整和规范的流转。

2. 数据管理水利部工作人员需要对收集到的数据进行管理,包括数据的采集、整理、分析、报告等环节。

确保数据的准确性、及时性和安全性。

3. 开展调研水利部工作人员在开展调研活动时,需要提前制定调研计划,并按照计划进行调研工作。

调研过程中需准确记录调研情况、听取不同意见,并将调研结果及时反馈和汇报。

4. 会议组织水利部工作人员在组织会议时,应提前制定会议议程,选择合适的会议形式和场地,并通知相关人员参加。

水利工程资料工作基本流程葵花宝典

水利工程资料工作基本流程葵花宝典

水利工程资料工作基本流程葵花宝典水利工程,那可是关乎民生大计的大事儿。

而在这浩大的工程背后,有一项看似不起眼却至关重要的工作——水利工程资料整理。

今天,我就来给您揭开这神秘的面纱,讲讲水利工程资料工作的基本流程,这堪称“葵花宝典”,您可得瞧好了!咱先来说说这资料收集的事儿。

就像买菜做饭一样,得先把食材准备齐全。

在水利工程里,从项目的规划、设计,到施工过程中的各种记录,再到竣工验收的报告,那可都得一个不落地收集起来。

我记得有一次,负责收集资料的同事小李,为了找到一份关键的设计变更文件,几乎把整个项目部都翻了个底朝天。

那文件就像跟他捉迷藏似的,一会儿藏在这个文件夹里,一会儿又躲在那个柜子中。

最后,在一个堆满杂物的角落里,小李终于发现了它,那兴奋劲儿,就跟中了大奖似的。

收集完资料,接下来就是整理分类啦。

这就好比把您衣柜里的衣服按照季节、款式整理得井井有条。

我们得把各种资料按照项目的阶段、类型进行分类,比如把施工图纸放在一起,把质量检测报告放在一块儿。

有一回,新同事小王在分类的时候弄混了,把本该属于施工阶段的材料放到了设计阶段,结果大家找资料的时候那叫一个混乱,就像在一团乱麻中找线头,费了好大的劲儿才把资料重新整理好。

整理好了还不算完,还得审核资料的真实性和完整性。

这就像是给菜品把关,不能有变质的材料,也不能缺这少那。

有一次,审核资料的时候发现一份施工日志的日期对不上,明明是晴天,记录里却写着下雨,这可把大家都逗乐了。

后来一查,原来是记录的师傅那天记错了,赶紧改正过来,这才保证了资料的准确无误。

然后就是资料的归档保存啦。

这就像是把宝贝放进保险箱,得保证安全又好找。

我们会按照一定的规则和编号,把资料放进专门的档案柜里。

为了方便查找,还会制作详细的目录和索引。

有一次,项目上需要一份几年前的资料,负责档案管理的老张凭借着他那精准的记忆和详细的目录,很快就找到了那份资料,解了燃眉之急,大家都对他竖起了大拇指。

在资料的利用过程中,也有不少有趣的事儿。

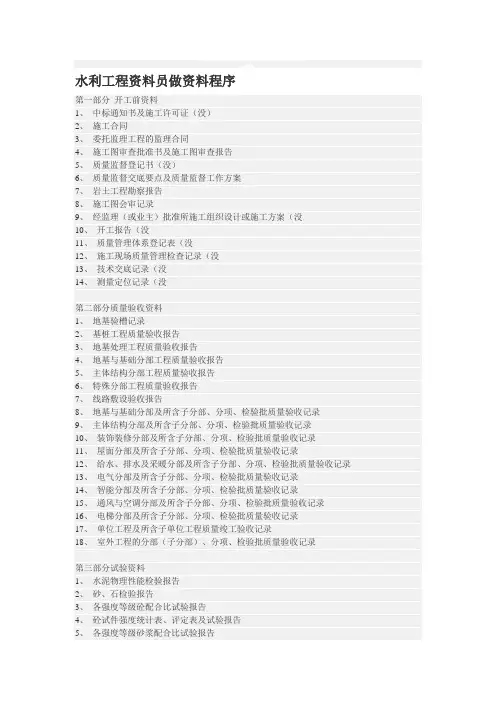

水利工程施工资料员做资料程序

水利工程施工资料员做资料程序

水利工程资料员做资料程序第一部分开工前资料1、中标通知书及施工许可证(没)2、施工合同3、委托监理工程的监理合同4、施工图审查批准书及施工图审查报告5、质量监督登记书(没)6、质量监督交底要点及质量监督工作方案7、岩土工程勘察报告8、施工图会审记录9、经监理(或业主)批准所施工组织设计或施工方案(没10、开工报告(没11、质量管理体系登记表(没12、施工现场质量管理检查记录(没13、技术交底记录(没14、测量定位记录(没第二部分质量验收资料1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料1、水泥物理性能检验报告2、砂、石检验报告3、各强度等级砼配合比试验报告4、砼试件强度统计表、评定表及试验报告5、各强度等级砂浆配合比试验报告6、砂浆试件强度统计表及试验报告7、砖、石、砌块强度试验报告8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告9、预应力筋、钢丝、钢绞线力学性能进场复验报告10、桩基工程试验报告11、钢结构工程试验报告12、幕墙工程试验报告13、防水材料试验报告14、金属及塑料的外门、外窗检测报告(包括材料及三性)15、外墙饰面砖的拉拔强度试验报告16、建(构)筑物防雷装置验收检测报告17、有特殊要求或设计要求的回填土密实度试验报告18、质量验收规范规定的其他试验报告19、地下室防水效果检查记录20、有防水要求的地面蓄水试验记录21、屋面淋水试验记录22、抽气(风)道检查记录23、节能、保温测试记录24、管道、设备强度及严密性试验记录25、系统清洗、灌水、通水、通球试验记录26、照明全负荷试验记录27、大型灯具牢固性试验记录28、电气设备调试记录29、电气工程接地、绝缘电阻测试记录30、制冷、空调、管道的强度及严密性试验记录31、制冷设备试运行调试记录32、通风、空调系统试运行调试记录33、风量、温度测试记录34、电梯设备开箱检验记录35、电梯负荷试验、安全装置检查记录36、电梯接地、绝缘电阻测试记录37、电梯试运行调试记录38、智能建筑工程系统试运行记录39、智能建筑工程系统功能测定及设备调试记录40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录第四部分材料、产品、构配件等合格证资料1、水泥出厂合格证(含28天补强报告)2、砖、砌块出厂合格证3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证4、钢桩、砼预制桩、预应力管桩出厂合格证5、钢结构工程构件及配件、材料出厂合格证6、幕墙工程配件、材料出厂合格证7、防水材料出厂合格证8、金属及塑料门窗出厂合格证9、焊条及焊剂出厂合格证10、预制构件、预拌砼合格证11、给排水与采暖工程材料出厂合格证12、建筑电气工程材料、设备出厂合格证13、通风与空调工程材料、设备出厂合格证14、电梯工程设备出厂合格证15、智能建筑工程材料、设备出厂合格证16、施工要求的其他合格证第五部分施工过程资料1、设计变更、洽商记录2、工程测量、放线记录3、预检、自检、互检、交接检记录4、建(构)筑物沉降观测测量记录5、新材料、新技术、新工艺施工记录6、隐蔽工程验收记录7、施工日志8、砼开盘报告9、砼施工记录10、砼配合比计量抽查记录11、工程质量事故报告单12、工程质量事故及事故原因调查、处理记录13、工程质量整改通知书14、工程局部暂停施工通知书15、工程质量整改情况报告及复工申请16、工程复工通知书第六部分必要时应增补的资料1、勘察、设计、监理、施工(包括分包)单位的资质证明2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因3、勘察、设计、监理单位执业人员的执业资格证明4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明5、经建设单位(业主)同意认可的监理规划或监理实施细则6、见证单位派驻施工现场设计代表委托书或授权书7、设计单位派驻施工现场设计代表委托书或授权书8、其他第七部分竣工资料1、施工单位工程竣工报告2、监理单位工程竣工质量评价报告3、勘察单位勘察文件及实施情况检查报告4、设计单位设计文件及实施情况检查报告5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录6、竣工验收存在问题整改通知书7、竣工验收存在问题整改验收意见书8、工程的具备竣工验收条件的通知及重新组织竣工验收通知书9、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录11、单位(子单位)工程观感质量检查记录(观感质量评定表)12、定向销售商品房或职工集资住宅的用户签收意见表13、工程质量保修合同(书)14、建设工程竣工验收报告(由建设单位填写)15、竣工图(包括智能建筑分部)建筑工程质量监督存档资料1、建设工程质量监督登记书2、施工图纸审查批准及建筑工程施工图审查报告3、单位工程质量监督工作方案4、建设工程质量监督交底会议通知书及交底要点5、建设工程质量监督记录6、建设工程质量管理体系登记表7、施工现场质量管理检查记录8、地基、基桩工程质量监督验收检查通知书9、地基验槽记录及基桩工程质量验收报告10、地基、基桩工程质量核查记录11、设计单位出具(或认可)的地基处理措施及地基处理工程质量验收报告12、地基与基础分部工程质量监督验收检查通知书及验收报告13、地基与基础分部工程质量核查记录14、主体结构分部工程质量监督验收检查通知书及验收报告15、主体结构分部工程质量核查记录16、特殊部分工程质量监督验收检查通知书及验收报告17、线路敷设工程质量监督验收检查通知书及验收报告18、钢材力学、弯曲性能检查报告及钢结构焊接接头拉伸、弯曲检验报告19、预应力筋、钢丝、钢绞线力学性能进场复验报告20、水泥物理性能检验报告21、砼试件强度统计表、评定表试验报告22、装配或预制构件结构性能检验合格证及施工接头、拼缝的砼承受施工满载、全部满载时试件强度试验报告23、防水砼、喷射砼抗压、抗渗试验报告及锚杆抗拨力试验报告24、地基处理工程中各类地基和各类复合地基施工完成后的地基强度(承载力)检验结果25、桩基工程基桩试验报告26、砂浆强度统计表及试件试验报告27、砖、石、砌块强度检验报告28、建筑工程材料有害物质及室内环境的检测报告29、防水材料(包括止水带条和接缝密封材料)、保温隔热及密封材料的复验报告30、金属及塑料外门、外窗复验报告(包括材料、风压性、气透性、水渗性)31、外墙饰面砖的拉拔强度试验报告32、各类电梯、自动扶梯、自动人行道安装工程的整机安装验收报告33、各类设备安装工程的隐蔽验收、系统联动、系统调试及系统安装验收记录34、砼楼面板厚度钻孔抽查记录35、工程质量事故报告单36、工程质量整改通知书及工程局部暂停施工通知书37、工程质量复工意见书及工程质量复工通知书38、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)39、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录40、单位(子单位)工程观感质量检查记录(观感质量评定表)41、施工单位工程竣工报告42、监理单位工程竣工质量评价报告43、勘察单位勘察文件及实施情况检查报告44、设计单位设计文件及实施情况检查报告45、建设工程竣工验收报告46、工程竣工验收监督检查通知书47、质量保证资料核查记录48、单位(子单位)工程质量竣工验收记录(工程质量竣工验收意见书)49、重新组织竣工验收通知书50、工程竣工复验意见书51、竣工验收存在问题整改通知书及存在问题整改验收意见书52、工程质量保修合同53、单位(子单位)工程质量监督报告。

水利工程建设管理工作流程

水利工程建设管理工作流程

水利工程建设管理工作流程1.项目筹划阶段:(1)需求分析:根据地方需求和水资源状况,确定水利工程建设的需求。

(2)项目可行性研究:进行项目的技术、经济、社会、环境等方面的可行性研究,评估项目的可行性。

(3)项目立项:根据可行性研究报告,进行项目的立项审批程序。

(4)组织编制初步设计:根据项目需求,组织编制初步设计,包括工程规模、布局、功能、技术方案等内容。

2.设计阶段:(1)编制施工图纸:根据初步设计,组织编制施工图纸,包括平面图、剖面图、桥梁结构图、水闸、泵站结构图等。

(2)技术交流和论证:组织设计人员进行技术交流和论证,确保设计方案的科学合理性。

(3)工程量清单和投标文件编制:根据施工图纸,编制工程量清单和招标文件,包括施工工艺、质量要求、验收标准等。

(4)设计审查:对编制的设计文件进行审查,确保设计符合相关技术标准和要求。

3.招投标阶段:(1)项目公告与资格预审:发布招标公告,组织资格预审,选拔合格的投标人。

(2)招标文件发售和投标:发售招标文件,接收投标书,确保投标的透明、公正。

(3)评标和中标结果公示:组织评标工作,评审投标人提交的文件和报价,确定中标结果,并进行公示。

(4)签订合同:与中标单位签订合同,明确双方的权责和合同条款,确保合同的履行。

4.施工阶段:(1)施工组织设计:组织编制施工组织设计,确保施工的科学性和合理性。

(2)施工现场管理:安排施工人员、设备和材料,进行施工现场管理,确保施工进度和质量。

(3)施工监理:委托专业监理单位对施工过程进行监督和检查,确保施工质量和安全。

(4)工程验收:完成工程施工后,进行工程验收,验收合格后,进行竣工结算。

5.运维阶段:(1)设备安装和调试:对工程设备进行安装和调试,确保设备正常运行。

(2)试运行和性能验收:对设备进行试运行,确认设备性能和工程运行的正常。

(3)定期维护和管理:对工程设备进行定期维护和管理,保持工程设施的完好和正常运行。

水利工程资料工作基本流程(葵花宝典)

水利工程资料工作基本流程(葵花宝典)

水利工程内业工作基本流程施工往来文件用表《水利工程施工监理规范》(SL288-2014),原(SL288-2003)已作废。

表中:(承包 [ ]进度号)①“承包”:指该表以施工单位为填表人,当填表人为监理机构时,即写的是“监理”。

②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用简称表示。

③[ ]:年份,[2017]表示2017年的表格。

④“进度”:是表格的使用性质,就是各种进度计划方案的报表,“报验”:就原材料或中间产品的报表。

⑤“号”:一般为3位数的流水号,如001、002。

表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监理工程师都可签署。

表格中签名栏为“总监理工程师/副总监理工程师”、“总监理工程师/监理工程师”和“项目经理/技术负责人”的可根据工程特点和管理要求视具体授权情况由相应人员签署。

如果是施工图,必须由总监理工程师签发,并加盖监理部公章。

签收人必须用投标文件中人员或任职的通知中的人员签字。

表中的合同名称和合同编号必须用施工合同中的名称和编号。

在开工前,业主方会组织设计单位进行交桩,就是为施工方提供础上完成对原始地形的测量和测量控制网的布设。

设计交底一般开工前先进行,在设计交底前,施工图纸会先下发到施工方(一部分或全部),施工方在交底前先自审,查看图纸把图纸问题写出来,在会审前提交设计方,然后会审中设计代表会对提出的问题逐一作出答复。

一般设计交底与图纸会审一起进行,其目的是让承包方和监理方领会设计意图。

(设计交底由监理方主持或监理方与业主方联合主持召开,由设计单位交底)。

《会议纪要》及《设计交底记录》由监理方编写下发,我方作为资料存档。

一、施工前期准备阶段在工程开工前,承包方会先收到由监理方下发的(JL01)《合同工程开工通知(监理 [ ] 开工号)》,随后我方申报(CB14)《合同工程开工申请表(承包 [ ]合开工号)》,并在后附上《开工申请报告》。

水利部工作人员的工作流程和标准操作规程

水利部工作人员的工作流程和标准操作规程

水利部工作人员的工作流程和标准操作规程一、引言水利部是负责我国水利工作的行政管理机构,为了确保水利工作的高效率和高质量,水利部工作人员需要按照一定的工作流程和标准操作规程进行工作。

本文旨在对水利部工作人员的工作流程和标准操作规程进行介绍和说明。

二、工作流程水利部工作人员的工作流程包括以下几个环节:1.任务接收与分配水利部工作人员根据工作需要,从上级领导获取任务并进行初步了解。

上级领导会根据任务的性质、紧急程度等因素,将任务进行分配给相应的工作人员。

2.信息收集与整理工作人员在接受任务后,需要进行相关信息的收集与整理。

这包括查阅文件资料、参加会议研讨、进行实地考察等方式,以保证对任务的充分了解和准确掌握。

3.方案制定与审核在收集和整理信息的基础上,工作人员需要制定相应的工作方案。

方案要综合考虑各种因素,包括人力资源、物资设备、时间安排等,并提交给上级领导进行审核。

4.实施与监督一旦工作方案审核通过,工作人员就可以开始具体的实施工作。

在工作过程中,需要及时记录工作进展、解决问题,并进行监督和检查,保证工作的顺利进行。

5.成果总结与汇报完成任务后,工作人员需要及时总结工作成果,并撰写相应的汇报材料。

这包括成果的分析、心得体会等内容,以便向上级领导和相关部门进行汇报。

三、标准操作规程为确保水利部工作的规范性和标准化,制定和遵守一系列操作规程是必要的。

以下是水利部工作人员需要遵守的一些标准操作规程:1.安全操作规程水利部工作涉及到很多高风险的操作,工作人员需要严格按照相关安全规程进行操作,包括佩戴安全防护装备、正确使用工具设备等。

2.信息保密规程水利部工作涉及到很多敏感信息和机密文件,工作人员需要按照相关规程进行信息保密,包括不得随意复制、传播或泄露相关信息。

3.工作纪律规程工作人员需要严格遵守各项工作纪律规程,包括准时上班、按时完成任务、保持工作区域整洁等,以保证工作的有序进行。

4.文书管理规程水利部工作需要频繁使用各种文书,工作人员需要按照规定的格式和标准进行文书的编写、管理和归档,以方便后续工作的查阅和审查。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水利工程内业工作基本流程施工往来文件用表《水利工程施工监理规范》(SL288-2014),原(SL288-2003)已作废。

表中:(承包[ ]进度号)①“承包”:指该表以施工单位为填表人,当填表人为监理机构时,即写的是“监理”。

②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用简称表示。

③[ ]:年份,[2017]表示2017年的表格。

④“进度”:是表格的使用性质,就是各种进度计划方案的报表,“报验”:就原材料或中间产品的报表。

⑤“号”:一般为3位数的流水号,如001、002。

表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监理工程师都可签署。

表格中签名栏为“总监理工程师/副总监理工程师”、“总监理工程师/监理工程师”和“项目经理/技术负责人”的可根据工程特点和管理要求视具体授权情况由相应人员签署。

如果是施工图,必须由总监理工程师签发,并加盖监理部公章。

签收人必须用投标文件中人员或任职的通知中的人员签字。

表中的合同名称和合同编号必须用施工合同中的名称和编号。

在开工前,业主方会组织设计单位进行交桩,就是为施工方提供础上完成对原始地形的测量和测量控制网的布设。

设计交底一般开工前先进行,在设计交底前,施工图纸会先下发到施工方(一部分或全部),施工方在交底前先自审,查看图纸把图纸问题写出来,在会审前提交设计方,然后会审中设计代表会对提出的问题逐一作出答复。

一般设计交底与图纸会审一起进行,其目的是让承包方和监理方领会设计意图。

(设计交底由监理方主持或监理方与业主方联合主持召开,由设计单位交底)。

《会议纪要》及《设计交底记录》由监理方编写下发,我方作为资料存档。

一、施工前期准备阶段在工程开工前,承包方会先收到由监理方下发的(JL01)《合同工程开工通知(监理[ ] 开工号)》,随后我方申报(CB14)《合同工程开工申请表(承包[ ]合开工号)》,并在后附上《开工申请报告》。

这时监理方会回复一个(JL02)《合同工程开工批复(监理[ ] 开工号)》,然后我方就进行施工前期的准备工作。

“合同工程开工申请”监理批复后,需要资料申报如下:1.编写《施工组织设计》,用《CB01施工技术方案申报表(承包[ ]技案号)》进行申报(说明:凡有关技术方案方面等资料均用此表进行申报),申报到监理方,然后监理会对此文件下发一份《批复表》;然后再编写《施工总进度计划》(说明:《施工总进度计划》在施工组织设计里需要附上),用《CB02施工进度计划申报表(承包[ ] 进度号)》进行申报,同时上报《试验计划》,也用上表报送(说明:进度计划用横道图体现并配有文字说明,凡有关进度计划方面等资料均用此表进行申报)。

做施工组织设计的时候不要完全照抄技术标,技术标的作用是为了投标、中标,而施工组织设计是直接指导具体施工的文件,所以说两者是有区别的。

注意:我方的报表如果在监理方签字栏有“监理机构将另行签发审批意见”监理方都会用(JL05)《批复表(监理[ ] 批复号)》回复我方,而且必须得有监理方的批复意见。

2.人员用《CB06现场组织机构及主要人员报审表(承包[ ] 机构号)》对“五大员”(项目经理、技术负责人、质检员、安全员、财务负责人)等主要人员进行申报,后面附(1)组织机构图(2)部门职责及主要人员数量及分工(3)人员清单及其资格或岗位证书。

(在这之前需有公司对成立《xxxxx标段项目部》人员任职的通知,并盖公司章,和启用《xxxxx标段项目部》印章的文件。

3.施工中所用的原材料与中间产品必须送有资质的检测单位检测,合格后才能进场(开工前与检测单位签订完合同),用《CB07原材料/中间产品进场报验单(承包[ ] 报验号)》对原材料/中间产品进行申报。

附件(1)质量证明文件(出厂合格证、出厂检验报告)(2)进场原材料/中间产品外观验收检查记录(3)检测报告(原材料/中间产品施工方复检报告,复检报告由承包方委托的检测单位出具)。

承包方复检频率根据“施工规范规定”,例如:《水工混凝土施工规范》中对砂石骨料,砼试块的检测频率都有规定;《堤防工程施工规范》中对土方填筑压实度的规定。

如果规范中没有,根据建设单位规定频率检测。

(说明:在以后施工过程中,原材料/中间产品再次进场后均用此表申报)。

4、施工设备用《CB08施工设备进场报验单(承包[ ] 设备号)》进行申报。

附件(1)进场施工设备照片(2)进场施工设备生产许可证(3)进场施工设备产品合格证(特种设备应提供安全检定证书)(4)操作人员资格证(说明:在以后施工过程中,施工设备再次进场后均用此表申报)。

5.三方联测(建设单位、监理单位、施工单位)前用《CB12联合测量通知单(承包[ ] 联测号)》通知业主方与监理方。

测量人员对业主方提供的控制点进行复测完毕后用《CB13施工测量成果报验单(承包[ ] 测量号)》对测量结果进行申报,后面需附测量仪器检测合格证。

(说明:凡有关测量方面的数据等资料均用此表进行申报;而具体到某部位测量还需要先用《CB11施工放样报验单(承包[ ] 放样号)》申报,后面附测量成果。

二、工程开工阶段在施工准备阶段,我方已对开工前期资料进行申报后,然后就进行开工资料申报及下一步资料的准备。

具体申报资料如下:1.用《CB09工程预付款申请单(承包[ ] 工预付号)》对合同里签订的预付款进行申报,附件(1)已具备工程预付款支付条件额证明材料(工程预付款一般为合同总价的10%,分2次支付给承包人。

第一次预付款金额为预付款总金额50%。

付款时间应在合同协议书签订后,由承包人向发包人提交了发包人认可的工程预付款担保,并经监理人出具付款证书《JL04工程预付款支付证书(监理[ ] 工预付号)》报送发包人批准后14天内予以支付。

第二次预付款金额为预付款总金额的50%。

付款时间需待承包人主要设备进入工地后,其估算价值已达到本次预付款金额时,由承包人提出书面申请,经监理人核实后出具付款证书报送发包人批准后14天内予以支付)(2)计算依据及结果。

(工程预付款由发包方从月进度付款中扣回。

在合同累计完成金额达到专用合同条款规定的数额时开始扣款,直至合同累计完成金额达到专用合同条款规定的数额时全部扣清。

)2.然后是施工中要用到的各种技术方案,用《CB01施工技术方案申报表(承包[ ]技案号)》申报,比如:专项施工方案、各种作业指导书(土方、石方、混凝土)、施工现场临时用电方案、安全措施方案、防洪渡汛方案、安全生产应急预案等(安全资料后面再说)。

对达到一定规模的危险性较大的工程应当编制专项施工方案,例如(1)基坑支护与降水工程;(2)土方和石方开挖工程;(3)模板工程;(4)起重吊装工程;(5)脚手架工程;(6)拆除、爆破工程;(7)围堰工程;(8)其他危险性较大的工程;(9)高边坡、深基坑、地下暗挖工程。

上述工程施工时,由专职安全生产管理人员进行现场监督。

3.在上述各种方案报审完毕后,可以进行分部工程开工申请,用《CB015分部工程开工申请表(承包[ ]分开工号)》申报,附表:(1)分部工程施工措施计划;(2)分部工程进度计划;(3)施工技术交底记录;(4)施工安全交底记录;施工技术交底:由项目部技术负责人对分部工程中所有的施工项目进行交底,被交底人是施工技术人员及施工现场班组组长进行交底。

交底的目的:能够尽快熟悉整个工程项目的特点,领会设计意图,使各个施工环节的人员对本项目的施工特点、技术要求、质量控制标准、施工方法以及施工技术要点都要有一个全面的掌握,能够科学合理地进行组织施工,杜绝技术性事故的发生。

交底的主要内容:包括设计图纸交底、设计要求交底、施工组织设计交底、细部结构方案交底、验收规范交底、质量控制要点交底。

技术交底的过程中,必须明确哪些施工环节是施工中的重点。

交底前要认真熟悉图纸、设计要求,掌握工程特点,针对工程项目中的重要结构,容易出现质量问题的部位或者是施工难度较大的部位,必须预见性地提出施工作业的要求与措施。

三、工程施工阶段进入施工阶段,根据工程的施工进度,我方需要申报材料进场、测量、月报、质量评定及验收隐蔽部位等资料,以及回复、监理整改通知等,具体比较常用的表格如下:1.根据施工设计图纸、工程量清单及相关规范,我方配合监理编写《项目划分》(说明:工程项目划分原则参考《水利水电工程施工质量检验与评定规程SL176—2007》)》,并由监理申报到质监站予以确定。

(注:项目划分原则上上报后不允许修改,但进行施工过程中,由于设计变更,施工部署等原因修改的话,从有利于施工质量管理的连续性和施工质量检验评定的合理性,对不影响单位工程、主要分部工程、关键部位单元工程、重要隐蔽单元工程的项目划分可做局部调整,但对影响上述工程的项目划分调整时,应重新报送质量监督机构(就是质检站)进行确认。

(包括规范中没有,自制的评定表格应重新报送质量监督机构进行确认)2.等到《项目划分》被质检站审核下发后,我方根据《项目划分》的内容,对各即将开工的单元工程用《CB18 工序\单元工程施工质量报验单(承包[ ] 质报号)》进行申报才能正式开工。

3.单元工程质量评定根据《水利水电工程单元工程施工质量验收评定表及填表说明》“新大红本(上下册)”进行评定。

《项目划分》里已有各个单元工程需要用到的评定表格编号,内容填写按“新大红本”表格填写,单元项目工程施工完毕并评定后,用《CB18 工序\单元工程施工质量报验单(承包[ ] 质报号)》进行申报,需附上评定表以及施工备查表。

(例如开挖坑槽尺寸、高程的检测记录)如果是需要浇筑混凝土的部位还需要增加《CB17混凝土浇筑开仓报审表(承包[ ] 开仓号)》(说明:该表格是混凝土浇筑前需申报到监理确认后才能开仓浇筑施工)作为附件。

4.《项目划分》中有明确表示需要做隐蔽验收的部位,单位工程名称前加△为主要单位工程,分部工程名称前加△为主要分部工程。

隐蔽工程表格及格式参考《水利水电工程施工质量检验与评定规程SL176—2007》。

如果是灌浆、桩基础要做好桩的施工记录,如灌浆记录及图表、造孔灌注桩施工记录及图表、基础排水工程施工记录、地下防渗墙施工记录、主要建筑物地基开挖处理记录、其他重要施工记录等。

5.工程开工以后,每个月月底前(具体时间根结算时间一致)都必须用《CB34施工月报表(承包[ ] 月报号)》申报该月工程的施工进度、材料进场及资金等情况。

主要内容如下:(1)综述,主要介绍工程概况(2)现场机构运行情况(3)工程总体形象进度(4)工程施工内容(5)工程施工进度((6)工程施工质量(本完成的质量情况、单元评定情况、原材料及中间产品检测情况)(7)完成合同工程量及金额(8)安全、文明施工及施工环境管理(9)现场资源投入等合同履约情况(10)下月进度计划及工作安排(11)需解决或协商的问题及建议(12)施工大事记(13)附表:①CB34附表1 原材料/中间产品使用情况月报表②CB34附表2原材料/中间产品检验月报表③CB34附表3主要施工机械设备情况月报表④CB34附表4现场施工人员情况月报表⑤CB34附表5施工质量检测月汇总表⑥CB34附表6施工质量缺陷月报表⑦CB34附表7工程事故月报表⑧CB34附表8合同完成额汇总表⑨CB34附表8- (一级项目名称)合同完成额汇总表⑩CB34附表9主要实物工程量月汇总表6.当工程施工过程中,根据业主方或质检站、监理方下发了监理通知,我方必须在限期内整改并用《CB37回复单(承包[ ] 回复号)》申报整改后情况,附上《整改情况报告》及《整改前、后照片》。
