v1.0可编辑可修改施工升降机安全风险告知书编号: 15-同志:您在我项目部即将从事施工升降机作业或负责技术、施工、安全、设备、机具、材料管理工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。

如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。

一、存在的危险源及防范措施序部位或号名称安全1装置限位2装置危险源潜在事故防范措施未安装起重量限制器或起重量限制安装起重量限制器且起重量限制器器不灵敏;未安装渐进式防坠安全器灵敏;安装渐进式防坠安全器且防或防坠安全器不灵敏;防坠安全器超坠安全器灵敏;防坠安全器在有效过有效标定期限;对重钢丝绳未安装倾覆标定期限;对重钢丝绳安装防松绳防松绳装置或防松绳装置不灵敏;未高处坠落装置且防松绳装置灵敏;安装急停安装急停开关或急停开关不符合规物体打击开关且急停开关符合规范要求;安范要求;未安装吊笼和对重缓冲器或装吊笼和对重缓冲器且缓冲器符合缓冲器不符合规范要求; SC型施工升规范要求; SC 型施工升降机安装安降机未安装安全钩全钩未安装极限开关或极限开关不灵敏;安装极限开关且极限开关灵敏;安未安装上限位开关或上限位开关不装上限位开关且上限位开关灵敏;灵敏;未安装下限位开关或下限位开安装下限位开关且下限位开关灵关不灵敏;极限开关与上限位开关安倾覆敏;极限开关与上限位开关安全越全越程不符合规范要求;极限开关与高处坠落程符合规范要求;极限开关与上、上、下限位开关共用一个触发元件;物体打击下限位开关严禁共用一个触发元未安装吊笼门机电联锁装置或不灵件;安装吊笼门机电联锁装置且灵敏;未安装吊笼顶窗电气安全开关或敏;安装吊笼顶窗电气安全开关且不灵敏灵敏序部位或危险源潜在事故防范措施号名称未设置地面防护围栏或设置不符合设置地面防护围栏且设置符合规范规范要求;未安装地面防护围栏门联要求;安装地面防护围栏门联锁保防护锁保护装置或联锁保护装置不灵敏;高处坠落护装置且联锁保护装置灵敏;设置3 未设置出入口防护棚或设置不符合出入口防护棚且设置符合规范要设施物体打击规范要求;停层平台搭设不符合规范求;停层平台搭设符合规范要求;要求;未安装层门或层门不起作用;安装层门且层门起作用;层门符合层门不符合规范要求、未达到定型化规范要求、达到定型化附墙架采用非配套标准产品未进行附墙架采用配套标准产品进行设计设计计算;附墙架与建筑结构连接方倾覆计算;附墙架与建筑结构连接方式、4 附墙架式、角度不符合说明书要求;附墙架角度符合说明书要求;附墙架间距、高处坠落间距、最高附着点以上导轨架的自由最高附着点以上导轨架的自由高度高度超过说明书要求不准超过说明书要求对重钢丝绳绳数少于 2 根或未相对独对重钢丝绳绳数不准少于 2 根且相对独立;钢丝绳磨损、变形、锈蚀立;钢丝绳磨损、变形、锈蚀达到报钢丝达到报废标准禁止使用;钢丝绳的废标准;钢丝绳的规格、固定不符合绳、滑倾覆规格、固定符合说明书及规范要求;5 说明书及规范要求;滑轮未安装钢丝轮与对高处坠落滑轮安装钢丝绳防脱装置且符合规绳防脱装置或不符合规范要求;对重重范要求;对重重量、固定符合说明重量、固定不符合说明书及规范要书及规范要求;对重安装防脱轨保求;对重未安装防脱轨保护装置护装置安装、拆卸单位未取得专业承包资质安装、拆卸单位取得专业承包资质和安全生产许可证;未编制安装、拆和安全生产许可证;编制安装、拆卸专项方案或专项方案未经审核、审卸专项方案且专项方案经审核、审安拆、批;未履行验收程序或验收表未经责倾覆批;履行验收程序且验收表经责任6 验收与任人签字;安装、拆除人员及司机未高处坠落人签字;安装、拆除人员及司机持使用持证上岗;施工升降机作业前未按规物体打击证上岗;施工升机作业前按规定进定进行例行检查,未填写检查记录;行例行检查,未填写检查记录;实实行多班作业未按规定填写交接班行多班作业按规定填写交接班记录记录导轨架垂直度不符合规范要求;标准倾覆导轨架垂直度符合规范要求;标准7 导轨架节质量不符合说明书及规范要求;对节质量符合说明书及规范要求;对高处坠落重导轨不符合规范要求;标准节连接重导轨符合规范要求;标准节连接序部位或危险源潜在事故防范措施号名称螺栓使用不符合说明书及规范要求螺栓使用符合说明书及规范要求基础制作、验收不符合说明书及规范基础制作、验收符合说明书及规范8 基础要求;基础设置在地下室顶板或楼面倾覆要求;基础设置在地下室顶板或楼结构上,未对其支承结构进行承载力坍塌面结构上,应对其支承结构进行承验算;基础未设置排水设施载力验算;基础设置排水设施施工升降机与架空线路不符合规范施工升降机与架空线路符合规范要要求距离未采取防护措施;防护措施求距离采取防护措施;防护措施符9 电气不符合规范要求;未设置电缆导向架触电合规范要求;设置电缆导向架且设安全或设置不符合规范要求;施工升降机雷击置符合规范要求;施工升降机在防在防雷保护范围以外未设置避雷装雷保护范围以外应设置避雷装置;置;避雷装置不符合规范要求避雷装置符合规范要求通信未安装楼层信号联络装置;楼层联络倾覆安装楼层信号联络装置;楼层联10 高处坠落装置信号不清晰络信号清晰物体打击11 吸烟作业时随意吸烟,乱扔烟蒂火灾不吸游烟,不乱扔烟蒂,在指定的吸烟点吸烟二、施工升降机安全措施1.一般规定施工升降机制造单位必须具有特种设备制造许可证,其产品应具有特种设备制造监检证书。

附着式升降脚手架安全风险告知书

附着式升降脚手架安全风险告知书

附着式升降脚手架安全风险告知书尊敬的各位员工:为了确保您的人身安全和工作顺利进行,特向您介绍附着式升降脚手架的相关安全风险,并告知您在使用脚手架时需要注意的事项。

1. 脚手架安全风险:附着式升降脚手架是一种在建筑工地进行高空作业的常用设备,主要用于提供安全、方便的工作平台。

然而,在使用脚手架时,存在以下安全风险:1.1 高空坠落风险:由于脚手架通常搭设在较高的位置,存在坠落的风险。

员工在上下脚手架时,如果没有正确使用安全护栏、扶手和防护网,或没有正确系好安全带,一旦失足或滑倒,可能会造成严重伤害甚至死亡。

1.2 脚手架倾斜和垮塌风险:由于使用不当、搭设不牢固或支撑不稳定等原因,脚手架可能会发生倾斜或垮塌。

如果员工正在脚手架上工作,可能会被掉落的脚手架材料、工具或自身重物所伤。

1.3 脚手架部件损坏风险:脚手架的组装和拆卸过程中,如果部件损坏或松动,可能导致脚手架的稳定性下降。

员工在上下脚手架或工作时,一旦脚手架部件发生故障,可能会造成意外事故。

2. 使用脚手架注意事项:为减少脚手架使用过程中的安全风险,特向您提供以下注意事项:2.1 必须经过培训:只有经过正式培训并取得资格证书的员工,才能搭建、拆卸和使用脚手架。

请确保您已通过相应的培训,并持有有效的操作证书。

2.2 搭设牢固稳定:在搭设脚手架时,必须确保各个支撑部位的稳定性。

必须使用稳固的基础、合适的支撑材料和正确搭建的结构,以保证脚手架的稳定性。

2.3 检查脚手架部件:在使用脚手架之前,必须检查脚手架部件的完好性和连接情况。

如果发现任何损坏或松动的部件,应立即更换或修复。

2.4 使用安全设施:必须在脚手架的边缘安装安全护栏和扶手,以防止员工从高处坠落。

同时,应在脚手架边缘张贴警示标志,提醒员工谨慎工作。

2.5 佩戴安全带:在上下脚手架或在脚手架上工作时,必须佩戴可靠的安全带,并正确系好。

安全带的作用是在员工失足或滑倒时,通过系着的安全绳保证员工的安全。

施工升降机使用作业风险分级管控告知栏

施工升降机使用作业风险分级管控告知栏
IV
低风险
施工升降机额定荷载重重、额定乘贝数标牌应设置于吊笼醒目位置。
作业
人员
5.
当遇恶劣天气时使用升降机作业。
起重伤害
II
较大
风险
当遇大雨、大雪、大雾、施工升降机顶部风速大雨20m∕s或导轨架、电缆表面结有冰层时,不得使用升降机。
项目
部级
6.
行程限位开关作为停止运行的控制开关。
起重
伤害
IV
低风险
严禁使用形成限位开关作为停止运行的控制开关。
检查书面安全技术交底。
项目
部级
3.
作业前未试运行。
起重伤害
III
一般
风险
升降机在每班首次载重运行时,当梯笼升离地面l~2m时,应停机试验制动器的可靠性,试验并确认各限位装置、梯笼、围护门等处的电器联锁装置良好可靠,电器仪表灵敏有效。
班组级
4.
在超过额定荷载重量或额定乘员数的情况下使用施工升降机。
起重伤害
作业
人员
7.
施工升降机司机酒后作险
施工升降机司机严禁酒后作业。
班组级
8.
梯笼内乘人或载物时,载荷分布不均匀、偏重。
起重
伤害
IV
低风险
低风险
梯笼内乘人或载物时,应使载荷均匀分布,不得偏重。
作业
人员
9.
升降机运行过程中开启吊笼门、乘人依靠吊笼∏o
起重伤害
IV
升降机运行过程中不得开启吊笼门、乘人不得依靠吊笼门。
施工升降机使用作业风险分级管控告知栏


主要危险源
易发生事故类型
评价级别
风险分级
管控措施
管控
层级

升降机安全风险告知卡

升降机安全风险告知卡
6.设备调试时,未停机,导致衣物或人体卷入设备。
1.应设电气联锁装置。
2.下行超速保护装置应采用机械的动作方式,并能使货厢可靠制动和停止。
3.应根据实际情况设置运行阻碍保护、限位开关、极限开关、缓冲器等安全保护装置,且灵敏、可靠。
4.及时日常维护保养及时。
5.禁止载人、禁止超重载货、火警时禁止乘坐等。
6.相关责任人员应按照规定进行巡视检查。
1、发生一般设备事故,无人员伤亡时,立即停止作业,停掉电源,立即向上级汇报。
2、如遇人员受伤应立即实施现场处置工作,最大限度的减少人员伤害和财产损失,对较轻的受伤人员,视伤情及时进行止血,包扎,固定等措施,送往医院治疗。
3、发生人员触电事故,立即关闭电源,使用绝缘工具分离触电人员。禁止在无防护措施的情况下进行施救风险告知牌

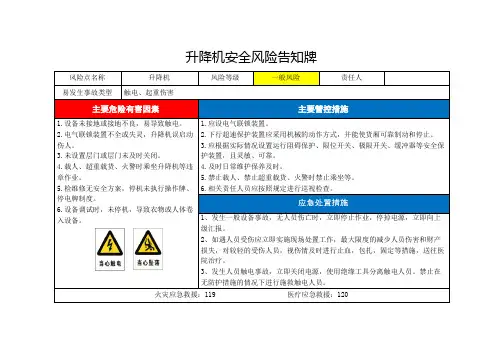

风险点名称
升降机
风险等级
一般风险
责任人
易发生事故类型
触电、起重伤害
1.设备未接地或接地不良,易导致触电。
2.电气联锁装置不全或失灵,升降机误启动伤人。
3.未设置层门或层门未及时关闭。
4.载人、超重载货、火警时乘坐升降机等违章作业。
5.检维修无安全方案,停机未执行操作牌、停电牌制度。

升降机安全风险告知牌

升降机安全风险告知牌
升降机岗位风险告知牌
安 全 风 险 告 知 安 全 风 险 防 范
1. 升降机未定期维保导致设施故障未发现而引发事故。 2. 超载运行及载人运行引发事故。 3. 门没装安全连锁装置导致人员伤亡事故。 4. 线路老化、破损,人员湿手作业,违章接线引发触电事故。 1. 升降机应定期维护保养,发现故障必须立即停机检修,同时切断电源。 2. 设置严禁载人、限载等警示标志,操作规程上墙,定期巡查。 3. 设置安全连锁门,保证门关闭才可通电运行。 4. 进行检修时需穿戴相应的劳保用品,不得湿手作业。 5. 电气线路套管固定敷设,各类电器规范安装;不超负荷使用;严禁违章 接线,电气装置定期检查;有破损及时更换。
警 示 标 志
1. 升降机严禁超载。所运货物应安放均衡,不能过于偏心和靠近笼门,且 要采取相应的防动措施,防止货物在运行中滑动。 2. 升降机严禁吊运超长物件和易燃、易爆等危险物品。
工 作 流 程
3. 层门与笼门开、关都要到位(不要用力过猛)。否则,门锁和平层安全 装置将不起作用。 4. 在使用过程中,如发现异常声音或不良现象时,应立即停止使用,查明 原因并排除故障,严禁带故障运行。 5. 在维修过程中,如须手动开启层门时,应注意确定吊笼位置,以防坠入 井道。 6. 升降机在,必须将吊笼降落到最底层基地,拉断电源。

施工机具安全风险告知书

施工机具安全风险告知书

机械安装后应履行验收程序;做保护接零 和设置漏电保护器;钢筋加工区设置作业 棚、钢筋对焊作业区采取防止火花飞溅措 施或冷拉作业区设置防护栏板;传动部位 未设置防护罩
5
电焊机
电焊机安装后未履行验收程序;未做保护 接零或未设置漏电保护器;未设置二次空 载降压保护器;一次线长度超过规定或未 进行穿管保护;二次线未采用防水橡皮护 套铜芯软电缆;二次线长度超过规定或绝 缘层老化;电焊机未设置防雨罩或接线柱 未设置防护罩 搅拌机安装后未履行验收程序;未做保护 接零或未设置漏电保护器;离合器、制动 器、钢丝绳达不到要求;上料斗未设置安 全挂钩或止挡装置;传动部位未设置防护 罩;未设置安全作业棚
3
3
Ⅰ类手持电动工具未采取保护接零或 手持 未设置漏电保护器;使用Ⅰ类手持电 电动工具 动工具不按规定穿戴绝缘用品;手持 电动工具随意接长电源线
触电 物体打击
施工机具或技术、施工、安全、设备、机具、材料管理
一.存在的危险源及防范措施(2)
序号 部位或 名称 危险源 潜在事故 防范措施
4
钢筋 机械
机械安装后未履行验收程序;未做保护接 零或未设置漏电保护器;钢筋加工区未设 机械伤害 置作业棚、钢筋对焊作业区未采取防止火 物体打击 花飞溅措施或冷拉作业区未设置防护栏板; 触电 传动部位未设置防护罩
施工机具或技术、施工、安全、材料、设备、机具管理
三、项目部重点控制内容 1、一般规定 (1)进场施工机具安装后必须经企业安全管理部门验收,合格后方可使用。
做好验收记录,一机一表,验收人员履行签字手续。
(2)操作人员应经过专业培训,持证上岗。 (3)施工开关箱,并应做好保护接零。严禁使用倒顺
① 钢筋冷拉作业区和对焊作业区应有安全防护措施。

施工升降机安全协议+告知书+培训表等汇编

施工升降机安全协议+告知书+培训表等汇编

安全协议书甲方单位:0000北湖西北片区2#地块4#楼项目部(以下简称甲方)乙方单位:(以下简称乙方)工程名称:0工程地址:工程内容:、为进一步明确甲、乙双方在施工过程中各自承担的安全责任,保护施工人员的安全和身体健康,防止因工伤亡事故的发生,依据《中华人民共和国安全生产法》、《中华人民共和国建筑法》和《劳动法》及有关法律法规的规定,签订本协议。

本协议经甲、乙双方签字盖章后生效,具有同等法律效力,双方应认真执行。

第一章:甲、乙双方共同责任一、甲、乙双方共同遵守国家有关安全生产的法律、法规和规定,认真执行国家、行业、公司安全生产规章制度。

二、在甲方的统一领导下,组成施工现场安全生产领导机构,定期召开安全工作会议,建立健全安全生产责任制和群防群治制度,制定各项安全生产规章和安全生产目标责任,形成一体化的安全生产监督管理体系,并按照职责分工抓好落实。

三、坚持“安全第一、预防为主”的安全生产方针,不得违章指挥和违章作业。

在组织施工生产时先落实安全保护措施,防止事故发生。

四、抓好安全教育;严肃劳动纪律;规范安全行为;净化作业环境;禁止野蛮施工,防止施工扰民。

五、发生事故立即采取措施保护现场,抢救伤员,防止事故扩大,并应分别及时报告上级主管部门组织事故调查小组,查清事故原因,确定事故责任,按照“四不放过”的原则拟定改进措施,提出对事故责任者的处理意见。

第二章甲方的具体责任一、甲方对施工现场安全管理负全责,组织指挥现场安全生产,向乙方公布本企业、本施工现场安全生产规章制度。

核查乙方安全生产保证体系和规章制度,制定安全技术措施并监督实施。

二、组织指导乙方编制工程内容的安全施工方案,制定安全技术措施并监督实施。

三、在乙方工作时,以书面形式向乙方施工操作人员进行安全技术交底,交底由甲、乙双方负责人和安全技术人员签字备案。

施工中监督乙方按交底内容实施。

四、对乙方进场职工进行按名单负责项目级安全教育,乙方负责队级、班组级安全教育,建立安全教育档案,对分包单位的特种作业人员资格进行验证,协助乙方做好特种作业人员的培训、考核、持证工作,制止非特种作业人员从事特种作业。

升降车操作工岗位安全风险告知书范文

升降车操作工岗位安全风险告知书范文

升降车操作工岗位安全风险告知书范文下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!升降车操作工岗位安全风险告知书一、升降车操作工岗位安全风险概述升降车操作工作是一项需要高度警惕和严格遵守安全操作规程的工作岗位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工升降机安全风险告知书编号:15-同志:您在我项目部即将从事施工升降机作业或负责技术、施工、安全、设备、机具、材料管理工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。

如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。

1.一般规定1.1 施工升降机制造单位必须具有特种设备制造许可证,其产品应具有特种设备制造监检证书。

1.2 安装单位应具备起重设备安装工程专业承包资质和安全生产许可证。

安装拆卸人员必须持有特种作业上岗证书。

1.3 由安装单位编制施工升降机安装拆卸工程专项施工方案,经安装单位技术负责人批准后,报送施工总承包单位、监理单位审核。

1.4 施工升降机应设置标牌,且应标明产品名称和型号、主要性能参数、出厂编号、制造商名称和产品制造日期。

1.5 安装单位对施工升降机月检不少于2次,使用单位、租赁单位和监理单位应派员参加。

1.6 施工升降机工作1000h后,对机械、电气系统等进行小修;4000h后,对机械、电气系统等进行中修;8000h后,对机械、电气系统等进行大修。

1.7 出厂年限超过5年的钢丝绳式施工升降机和出厂年限超过8年的齿轮齿条式施工升降机应进行安全评估。

未经评估不得使用。

2. 安全装置2.1 施工升降机必须具有渐进式防坠安全器、起重量限制器、对重防松断绳保护装置、上下限位装置、上下极限限位装置和缓冲器等。

2.2 渐进式防坠安全器安装后应作坠落试验,以后每三个月进行一次坠落试验,确保其灵敏可靠。

2.3 钢丝绳式施工升降机的渐进式防坠安全器必须具备限速和防坠双功能。

曳引钢丝绳的固定端应有承力弹簧和调节长度装置或应有防松绳保护装置。

2.4 渐进式防坠安全器应由检测机构检测,有效标定期一年。

防坠安全器的寿命为5年。

3. 楼层卸料平台及地面防护3.1 卸料平台应有设计施工图。

卸料平台必须独立设置,滿足稳定性要求,层高不应小于2m,两侧应有不低于1.2m防护栏板。

平台板采用4cm厚木板或防滑钢板,铺设严密。

3.2 卸料平台防护门应定型化、工具化。

防护门不应低于1.8m,门面板应采用钢板或钢板网。

当采用钢板时,上部须留视孔或用钢板网封闭。

防护门锁止装置应采用插销型式,插销必须装在层门外侧,并有防止外开的措施。

3.3 底笼门与吊笼应设有可靠的机电联锁装置。

进料口上方搭设规范牢固的防护棚。

防护棚应沿架体三面设置,宽度不应小于5m,应搭设两层,上下层距不应小于60cm;当采用脚手片时,上下层应垂直铺设。

当建筑物高度大于100m时,防护棚应增设不小于2cm厚的木板。

4. 基础及导轨架4.1 地基、基础应滿足使用说明书的要求;基础周边应有排水设施。

4.2 对基础设置在地下室顶板、楼面或其它下部悬空结构上的,应对基础支撑结构进行专项设计,应有设计计算书和施工图。

4.3 导轨架垂直度(见表4.3)、自由端高度和每道附墙的间距应符合使用说明书的要求。

4.5 附墙架应符合使用说明书的要求;当导轨架与建筑物超过使用说明书规定的距离时,应进行专项设计和制作,并在专项施工方案中明确。

4.6 附墙架附着点处的建筑结构承载力应滿足使用说明书的要求。

5. 安装、拆卸及验收5.1 施工升降机安装、拆卸前应办理告知手续。

5.2 施工升降机安装或拆卸前应进行安全技术交底并有书面记录;安全技术交底宜在安装或拆卸日进行,并履行签字手续。

5.3 进入现场的安装拆卸作业人员应佩戴安全防护用品,高处作业人员应系安全带,穿防滑鞋。

作业人员严禁酒后作业。

5.4 安装、拆卸作业应统一指挥,分工明确。

严格按专项施工方案和使用说明书的要求、顺序作业。

危险部位安装或拆卸时应采取可靠的防护措施。

应使用对讲机等通信工具进行指挥。

5.5 当遇大雨、大雪、大雾等恶劣天气及四级以上风力时,应停止安装、拆卸作业。

5.6 验收资料中应包括施工升降机产权备案表、安装或拆卸告知表、安装单位资质证书和安全生产许可证、特种作业人员上岗证、安装或拆卸专项方案、基础及附墙架设计计算书和施工图、检测报告、安装验收书、使用说明书、安装或拆卸合同、安全协议和设备租赁合同等。

5.7 施工升降机验收合格后,应悬挂验收合格标志牌、限载重量(人数)牌和安全警示标志等。

5.8 安装作业应符合下列规定:1、安装时应确保施工升降机运行通道内无障碍物。

2、安装作业时必须将按钮盒或操作盒移至吊笼顶部操作。

当导轨架或附墙架上有人作业时,严禁开机。

3、导轨架安装时,应进行垂直度测量校正。

当需安装导轨架加强标准节时,应确保普通标准节和加强标准节的安装部位正确,不得用普通标准节替代加强标准节。

4、每次加节完毕后,应对导轨架的垂直度进行校正,且应按规定及时重新设置行程限位和极限限位,经验收合格后方能运行。

5、附墙架形式、附着高度、垂直间距、附着点水平距离、附墙架与水平面之间的夹角、导轨架自由端高度等均应符合使用说明书的要求。

6、连接件和连接件之间的防松防脱件应符合使用说明书的规定,不得用其他物件代替。

对有预紧力要求的连接螺栓,应使用扭力扳手或专用工具,紧固到规定的扭矩值。

5.9 拆卸作业应符合下列规定:1、拆卸前应对人货两用货用施工升降机的关键部位进行检查,当发现问题时,应在问题解决后方能进行拆卸作业。

2、拆卸附墙架时人货两用货用施工升降机导轨架的自由高度应始终滿足使用说明书的要求。

3、夜间不得进行拆卸作业。

4、应确保与基础相连的导轨架在最底一道附墙架拆除后,仍能保持各方向的稳定。

5、人货两用货用施工升降机拆卸应连续作业。

当拆卸作业不能连续完成时,应根据拆卸状态采取相应的安全措施。

5.10 安装验收1、施工升降机安装完毕,安装单位应进行自检,自检合格后报检测机构检测,检测合格后由施工总承包单位组织安装单位、使用单位和监理单位验收。

在30日内报当地建设主管部门使用登记。

登记标志应当置于或者附着于该设备的显著位置。

2、安装验收书各项检查项目应数据量化、结论明确。

施工总承包单位、安装单位、租赁单位、使用单位和监理单位验收人均应签字确认。

6. 使用管理6.1 施工升降机司机必须持有特种作业上岗证书,并负责卸料平台防护门的开启与关闭。

6.2 施工升降机必须有可靠准确的楼层联络装置,启动或制动前必须鸣音示意。

6.3 每班作业前,按规定日检、试车;使用期间,安装单位或租赁单位应按使用说明书的要求对施工升降机定期进行保养。

6.4 齿轮齿条式施工升降机出厂时带对重的,若拆除对重后使用,荷载减半,并应符合使用说明书和《施工升降机》(GB/T10054)的规定。

6.5 荷载在吊笼内应均匀布置,严格控制吊笼额定载人数量不得超过9人,吊笼内的人员不得戏嘻打闹。

运载物料的尺寸不应超过吊笼的界限。

6.6 吊笼上的各类安全装置应保持完好有效。

经过大雨、大风、台风等恶劣天气后应对各安全装置进行全面检查,确认安全有效后方能使用。

6.7 钢丝绳式施工升降机吊笼运行时钢丝绳不得与遮掩物或其它物件发生碰触或摩擦。

6.8 施工升降机使用期间,每3个月应进行1次1.25倍额定载重量的超载试验,确保制动器性能安全可靠。

6.9 工作时间内司机不得擅自离开施工升降机。

当有特殊情况需离开时,应将吊笼停到最底层,关闭电源并锁好吊笼门。

作业结束后应将吊笼返回最底层停放,将各控制开关拨到零位,切断电源,锁好开关箱、吊笼门和地面防护围栏门。

7. 电气与避雷7.1 电气系统对导轨架的绝缘电阻应不小于0.5ΜΩ。

7.2 各种电气安全保护装置齐全、可靠。

7.3 施工升降机金属结构和电气设备金属外壳均应接地,接地电阻不应大于4Ω。

7.4 电缆电线在布线和安装时应注意防止机械损伤。

尤其要注意吊笼上悬挂电缆的强度和气候的影响。

7.5 施工升降机防雷及接地应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的规定。

三、项目部重点控制内容1、先检查基础部位是否有积水,是否有下沉迹象。

基础四周应设置排水设施。

检查过程中发现有装在一层楼板上的施工升降机,必须检查地下室的顶撑系统及计算方案。

方案应通过审批。

2、设置安全标识牌,应检查施工升降机的额定载重量和额定乘员数标牌、操作说明、安全标识及警示牌是否在位,是否清晰可见。

检查操作控制板上的标牌是否易于辨认。

根据建设部令第166号《建筑起重机械安全监督管理规定》第17条的规定:使用单位应当自建筑起重机械安装验收合格之日起30日内,将建筑起重机械安装验收资料、建筑起重机械安全管理制度、特种作业人员名单等,向工程所在地县级以上地方人民政府建设主管部门办理建筑起重机械使用登记。

登记标志置于或附着于该设备的显著位置。

施工升降机符号及标识牌为使用者提供准确信息,以规范人员对施工升降机的操作使用。

3、围栏门机电联锁:当吊笼上升离开最低位时,机械联锁使围栏门会自动锁死不能打开。

电联锁使围栏门在开启状态下,升降机应该无法启动。

吊笼内单行门和双行门机电联锁:机械连锁使门在吊笼升降过程中打不开,如果能打开,显然是连锁失灵;电联锁使单行门在升降过程中打开,则吊笼会自动停止,如果不能自动停止,说明电联锁失灵。

与单行门相同,双行门门还应有机械锁钩,防止吊笼运行中门会自动打开。

停层层门应能可靠锁闭,只有在吊笼停靠时才能打开。

并且高度应超过1.80m,防止人头探出门外。

而目前工地上普遍存在着等候施工电梯的人员随时可以打开层门,这是十分危险的,应引起重视。

可以将门栓制作在层门靠吊笼的升降通道一侧,使在层站等候的人够不到门栓无法打开层门,只有当吊笼停靠时,由吊笼内的人员才能打开门栓。

这样也便于工地管理,并落实责任到人。

极限开关,不能只试验开关是否有效,还必须分别检查开关与上、下极限撞块的碰撞位置是否准确,动作是否灵敏、可靠。

极限开关动作以后,不能自动复位,因为它切断了总电源,使吊笼上、下都无法启动,只能靠手动恢复。

并且,在吊笼下行碰到缓冲弹簧前,下极限开关须首先动作。

上、下极限开关是分别控制上升电路和下降电路的两个开关,检查时要分别看到它们的碰撞过程是否准确、灵敏、可靠。

并且上限位开关动作后,吊笼上部安全距离须符合要求。

对极限开关和上、下限位开关的检查,均不能用手动方法代替碰撞过程的试验。

因为在以前的检查中,曾出现过没有装撞块或撞块错位的实例。

防坠安全器是施工升降机上重要的一个部件,要依靠它来消除吊笼坠落事故的发生,保证乘员的生命安全。

出厂前由法定的检测单位对它进行转矩的测量,临界转速时测量,弹簧压缩量的测量,每台都附有测试,组装到施工升降机上后进行额定载荷下的防坠安全器(以防坠安全器上出厂日期为准),还必须送到法定的检验单位检测试验,以后每年检测一次。
