送电线路基础检查方法

基础工程质量检查方法
基础工程质量检查方法
送电线路工程施工质量检测,采用正确的检查方法,对施工质量进行逐项检查,是如实反映施工质量优劣及改进施工质量的必要依据,也是施工记录真实性的体现。

因此,500kV墨玉线项目监理部编制基础工程质量检查方法。

以下为基础工程质量检查方法,要求所属施工单位也必须统一以下检测方法。

前提条件:1、施工过程所有辅助桩必须保留。

2 、必须使用经检验合格的计量器具。

一、基础坑深检查:
铁塔基础坑深是以设计的定位高差a为准与基础高度之和。

H= a+基础高度
(定位高差:中心桩到基础顶面的距离)
二、基础埋深检查:
以基坑边最低点至坑底高度h1。

H:基础坑深
a:定位高差
h:基础高度
:基础埋深
1
若基础坑深满足设计要求,埋深未能满足设计要求,则必须通过设计进行处理。

三、转角及耐张塔预偏:
转角及耐张塔根据设计要求,对受压基础采用提高顶面高度的方法(地脚螺栓式),四个基础顶面要抹成斜面,以改善铁塔结构受力状态。

对于角钢插入式基础,则要求插入式角钢在受压基础操平印记点(角钢)提高高度,四个基础顶面要抹成水平面。

四、立柱断面尺寸检查:
以基础两对边向内100mm 处进行测量,平行两条边分别测量取平均值为立柱断面的一个尺寸,用同样方法取得另一个断面尺寸数据。

五、同组地脚螺栓中心与立柱中心偏移值检查:
用立柱断面尺寸检查方法,以1/2边长找出立柱各边中心点,画出“十”字线,十字交点即为立柱中心点O 。

以弦线连两对角地脚螺栓根部相对边缘, 其交点即为同组地脚螺栓中心点O 1。

如立柱中心点O 与地脚螺柱中心点O 1重合
证明无偏差,如不重合则OO 1两中心点距离即为
同组地脚螺栓中心与立柱中心偏移值。

先找出立柱边中心点C 1、C 2及立 柱中心点0;
用钢尺沿角钢外沿拉至立柱边 找出点D 1,如D 1 C 1距离B 1与D 1至 中心点0之距离相等,偏移值为E 1 此方向偏移值E 1=B 1- A 相同方法得另一边的偏移值E 2 E 2=B 2- A
整基基偏移值E :E=√(E 12+ E 22) B 七、地脚螺栓露出基础顶面高度检查:
以弦线连两对角地脚螺栓顶部中心,测量基础中心点弦线高度即为地脚螺栓露出基础顶面高度值。

两对角线高度平均值即为该腿地脚螺栓露出基础顶面高度值。

对于8M 地脚螺
栓基础则采用四次测 量取其平均值。

将经纬仪支于塔位中心桩, 塔尺立于角钢顶面,逐腿测量, 计算其高差值。

对于全方位基 础,如经纬仪在中心桩位置塔 尺不能满足读数,则首先测量 满足塔尺读数之基础,
纬仪移动至满足中心桩与基础都能测量之位置进行观测。

(高差值计算时以塔尺读数最大的为0)
九、插入式角钢露出基础顶面高度检查:
直接用钢尺测量角钢顶面至基础顶面间之间的差值即为插入角钢露出基础顶面高度。

十、基础顶面间高差(地脚螺栓式)检查:
检查方法同插入式角钢操平
印记点间相对高差检查方法。

十一、斜柱基础立柱倾斜值检查:
方法一、以立柱顶面倾斜侧边之中点(用立柱断面测量方法)用锤求吊至底板点A,测出从点A至立柱下底该立柱边中心
距离a1,用相同方法测出a2。

立柱倾斜值L为:
L=√(a12+ a22)
方法二、以立柱顶面内角顶
端用锤求吊至基础底板点A/,量出a2 L
A/至立柱底面内角顶端之距离L/,
L/即为立柱倾斜值。

a1
十二、插入式角钢倾斜值检查:
用钢卷尺量出插入角钢背长L,
再由角钢顶角用锤求吊至基础顶面
找出点A,量出H长度。

·A
用弦线在基础顶面在角钢底部L H B
边角连线,找出1/2位置(B点),
量出AB长度。

E D C
插入角钢倾斜值E为
E=AB+BD
其中BD=1/2(√2×C)=0.707×C
角钢倾斜度β= tg –1(E/H) 或β=COS-1(H/L)
十三、基础根开及对角线检查:
1、地脚螺栓式基础:
方法一、前提条件:地脚螺栓露出基础顶面部份螺栓部份垂直度(地
脚螺栓小根开)满足规范要求。

相邻两个基础上分别取内
外两颗地脚螺栓中心测量其根开取
平均值为基础之根开一个值,相同
方法测量其余三个根开值。

对角线测量方法同上。

方法二、
两个基础中心(同组地脚
螺栓中心与立柱中心偏移值检查
方法)进行测量得出根开AD和
对角线值AC。

对角线测量时必须
用锤求吊基础中心。

AD
2、插入式角钢基础:
以插入式角钢操平印记处起进
行测量。

两相邻角钢背之间的距离G
减去基础顶面中心至角钢棱的距离A
即为基础根开值。

根开=G-2×
对角线检查可以用钢卷尺测量
相对应两根角钢肢端的距离H,然后加
上基础顶面中心至角钢棱的对角距离
之差。

对角线=H+2×CD
其中:CD=√2×(B-A)=1.414×(B-A)
十四、整基基础中心与中心桩横、顺线路方向的位移检查:
前提条件:基础根开(包括对角线)、同组地脚螺栓中心与立柱中心偏移值检查完后,且数值都没有超出允许偏差值。

1、地脚螺栓式基础:
用弦线将同组地脚螺栓对角线以对角拉线,找出交点O1。

如与塔位中心O相重合,则横、顺线路均无位移。

如有位移,OO1即为横、顺线路方向位移值。

地脚螺栓式基础
※对于8M地脚螺栓基础,整基基础中心与中心桩横、顺线路方向的位移值检查,则首先找出基础中心,利用两对角基础中心得连线之交点O1,再与中心桩O点比较,得出横、顺线路位移值。

2、插入式角钢基础:
以相对两基础角钢相对边的连线的交点O1为该基础中心,然后与中心桩O点比较,得出横、顺线路位移值。

十五、整基基础扭转检查:
经纬仪支于中心桩上,
调平后对准方向桩(转角塔
为角平分线桩),经纬仪水平
度盘为00,水平转450,对
准基础中心点01,如与01重
合,则此基础无扭转。

如不重
合,则将经纬仪对准基础中心
点,读其水平角度α1,该基础
扭转值为A1,
A1=α1-450
小于450取负值,大于450取正值。

经纬仪顺时针转至1350、2250、3150,分别观测其余三个基础扭转,读数为α2、α3、α4,扭转值分别为A2、 A3、 A4:
A2=α2-1350
A3=α3-2250
A4=α4-3150
整基基础扭转值A:
A=1/4(A1+ A2+ A3+A4)。

合集下载

电工排查线路故障方法

电工排查线路故障方法

电工排查线路故障方法
1.直观诊断法:通过观察电气装置是否有火花、异常声音、冒烟等现象,以及观
察保险丝是否熔断、导线颜色是否正常等,初步判断出故障的位置和原因。

2.替换法:当怀疑某个元件或组件有故障时,可以使用替换法来检查。

将疑似故
障的元件或组件替换为新的、同型号的元件或组件,如果替换后电路恢复正常工作,那么就可以确定原来的元件或组件有故障。

3.逐步排除法:如有短路现象出现时,可逐步切除部分线路以确定故障范围和故
障点。

对于并联或串联的多个支路,也可以逐个断开支路,观察电路是否恢复正常工作,从而找到故障支路。

4.仪器测试法:借助各种仪器仪表测量各种参数,如用示波器观察波形的变化,
以便分析故障的原因。

这种方法多用于弱电线路中。

5.对比法:将出现故障的电路与正常电路进行对比,通过对比两个电路的电压、
电流、电阻等参数,找出故障的原因。

6.调试法:对于一些可调性的电路,可以通过调试来找出故障原因。

送电线路中间验收检查项目

送电线路中间验收检查项目

送电线路中间验收检查项目当施工单位完成一个或部分工序后,要转入下一个工序施工时,为了下一工序能顺利地开展,必须认真地对上一工序进行自检,并交有关单位组织验收。

这种对某一工序(基础、杆塔、架线、接地)进行的检查验收,称为中间验收。

中间验收包括以下项目:1、铁塔基础(1)基础的地脚螺栓或主角钢的根开及对角线的距离偏差,同组地脚螺栓中心对立柱中心的偏差。

(2)基础顶面或主角钢操平印记的相互高差。

(3)基础立柱断面尺寸。

(4)整基基础的中心位移及扭转。

(5)混凝土强度。

(6)回填土情况。

2、杆塔及拉线(1)混凝土电杆焊接后焊接弯曲及焊口焊接质量,周边混凝土裂缝。

(2)混凝土电杆的根开偏差,迈步及整基对中心的位移。

(3)结构倾斜。

(4)双立柱杆塔横担与立柱连接的高差及立柱弯曲。

(5)各部件规格及组装质量。

(6)螺栓紧固程度、穿入方向、打冲等。

(7)拉线的方位、安装质量及初应力情况。

(8)NUT线夹螺栓、花篮螺栓的可调范围。

(9)保护帽浇注情况。

(10)回填土情况。

3、架线(1)弧垂各项偏差。

(2)悬垂绝缘子串倾斜、绝缘子清洁及绝缘检测。

(3)金具的规格、安装位置及连接质量,螺栓、穿钉及弹簧销子的穿入方向。

(4)杆塔在架线后的偏斜与挠曲。

(5)引流线连接质量、弧垂及对各部位的电气间隙。

(6)接头和修补的位置及数量。

(7)防振装置的安装位置、数量及质量。

(8)间隔棒的安装位置及质量。

(9)导线及避雷线的换位情况。

(10)导线对建筑物的接近距离(应换算到最高气温和最大风速时的距离)。

(11)导线对地及跨越物的距离(应换算到最高气温时的距离)4、接地(1)实测接地电阻。

(2)接地引下线与杆塔连接情况。

输电线路现场作业检修规程

输电线路现场作业检修规程

前言为了确保盂县支公司所辖35kV架空输电线路设备安全和检修人员安全,提高设备健康不平,以保证电网安全、经济、可靠运行,线路班根据部颁《架空送电线路运行规程》,结合多年运行经验,设备状况,编制了《35kV架空输电线路现场检修规程》。

本规程由盂县供电支公司生技股提出本规程编制单位:盂县供电支公司线路班本规程批准人:李建军本规程审查人:辛华本规程审核人:武月德郭瑞红本规程起草人:曹瑞本规程由盂县供电支公司生技股负责解释输电线路(35kV)现场检修规程第一章总则1.1 为了认真落实“安全生产月”和安全生产“三项行动”,将盂县支公司输电线路安全生产搞好,确保工作人员和输电线路设备的安全,结合我线路班现场检修的实际情况和输电设备运行情况,在保证严格执行《安规》、《两票》的前提下,特制定此规程,以规范现线路工作人员的行为,保证线路班的安全生产。

1.2 本规程适用于盂县支公司所属35kV运行线路的设备大修、改造、检修、测试等工作。

1.3 线路的检修工作应贯彻“安全第一,预防为主”的方针,以保证线路的安全运行和检修人员的人身安全。

1.4 检修作业人员除应必须执行部颁规程规定及有关检修制度、安全措施等相应条文外,必须熟悉并严格执行本规程。

1.5 本规程在执行过程中应不断改进加以完美,希望管理人员和检修人员关心本规程的实施和修改工作,结合实际情况不断提出改进建议,真正杜绝人身和设备事故。

1.7所有参加线路检修的工作人员发现违反本规程作业造成工作质量不符合标准或危及人员安全的行为,有权停止并采取相应的措施。

对认真执行本规程者予以表扬奖励,对违反本规程者,根据情节严重情况严肃处理。

第二章组织措施检修的组织措施包括制定计划、检修设计、材料工具准备、检修及竣工验收。

2.1 制定计划计划应根据生产管理科室指示、大修周期规定的项目和长年的日常运行工作中积累的资料分轻重缓急、工程量多少、时间安排等进行综合考虑,做出小修、大修及改进工程计划进行报批。

课件送电线路施工测量-PPT课件

课件送电线路施工测量-PPT课件

输电线路施工测量
三、架空线弧垂观测
(二)弧垂观测档的选择和弧垂计算 2、观测档的弧垂计算——(1)连续档的弧垂计算 观测档内架空线一侧联耐张绝缘子串的弧垂计算: ——观测档架空线悬挂点高差 h = f2 - f1 < 10% l 时,
输电线路施工测量
输电线路施工测量工作包括: 线路施工复测 分坑测量 基础的操平找正及杆塔检查 架空线弧垂观测 交叉跨越测量 等
输电线路施工测量
一、线路杆塔桩复测
线路杆塔桩位置是根据线路断面图、架空线弧垂曲线模型板参 照地物、地貌、地质及其他有关技术参数比较而设计的,经过现 场实际校核和测定后确定的。 由于从设计、定桩到施工,相隔了一
输电线路施工测量
三、架空线弧垂观测
(二)弧垂观测档的选择和弧垂计算 1、弧垂观测档的选择 输电线路工程的每个耐张段,可由一个档或多个档组成,只有 一个档的耐张段称为孤立档;由多个档所组成的耐张段,称为连
续档。
为限制倒杆或断线的事故范围,需把线路的直线部分划分为若 干耐张段,在耐张段的两侧安装耐张杆。
输电线路施工测量
三、架空线弧垂观测
(二)弧垂观测档的选择和弧垂计算 2、观测档的弧垂计算——(1)连续档的弧垂计算 观测档内不联耐张绝缘子串的弧垂计算: ——观测档架空线悬挂点高差 h = f2 - f1 < 10% l 时,
l g l f fr e f0 8 lr e
输电线路施工测量
一、线路杆塔桩复测
(二)档距和标高的复测 线路上杆塔的高度是根据杆塔地面标高及档距间的最大弧垂曲 线,利用断面图而确定的。 在线路施工前,应复测两相邻杆塔中心桩间的平距,其偏差不
应大于设计档距的1%;复测两杆塔间被跨越物及相邻两杆塔位的

35KV线路检修规程

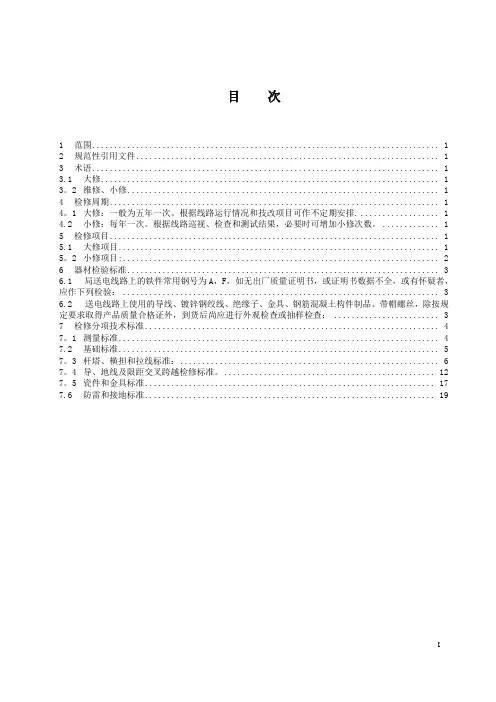

35KV线路检修规程
