公路工程概预算工程量计算要点

公路工程概预算工程量计算要点
公路工程概预算工程量计算要点

编制公路工程概预算工程量计算要点

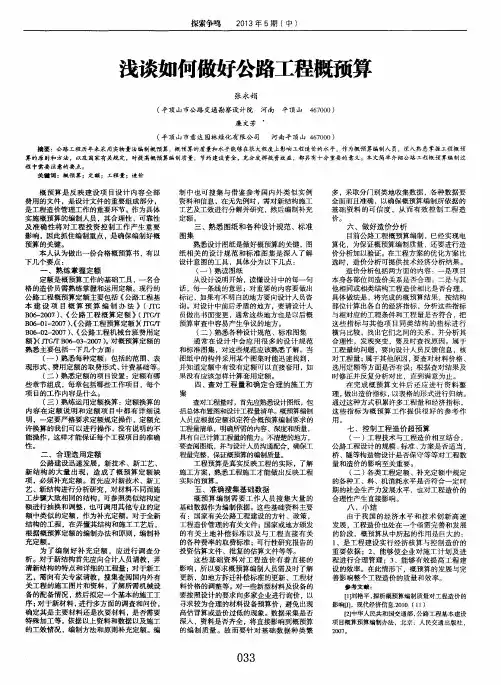

首先,深入熟悉设计图纸资料,了解施工方案是编制概预算的基础,设计图纸是计算工程量的主要依据。它除了表示各种不同结构的尺寸外,而用为计价的基础资料的各种工程量,基本上都反映在图表上,而有些又是隐含在图纸上,如砼、砂浆标号、砌石工程的规格种类以及施工要求,对新材料、新工艺的应用,核对各种图纸,如构造物的平面、立面、结构大样图等,相互之间是否有矛盾和错误,图与表反映的工程量是否一致,都应进行核对,对影响较大的关键部位或量大价高的工程量,必要时应重新进行复核计算,熟悉各种设计图集,都是必不可少的。

1.路基工程

(1)路基土石方的开挖工作,是按工作难易程度,将土壤和岩石分为松土、普通土、硬土、软石、次坚石、坚石六类,而土石方的运输和压实则只分为土方和石方两项,并均以m3为计算单位。所以,应注意按土石类别或土方和石方分别计算工程量,以便套用定额进行计价。

(2)路基土石方的开挖、装卸、运输是按天然密实体积计算,填方则是按压(夯)实的体积计算。当移挖作填或借土填筑路堤时,应考虑定额中所规定的换算系数。即采用以天然密实方为计量单位的定额乘以规定的换算系数进行计价。

(3)由于施工机具存在经济运距的问题,如推土机推移土石方的经济距离,中型推土机一般为50M—100M,超过经济运距是不经济的,而汽车的运距若小于500M,也难以发挥汽车运输的优势。所以,为了合理确定路基土石方的运输费用,同时考虑公路路基土石方的施工又是以推土机为主的情况下,在计算土石方的增运数量时,应考虑分别不同机械类型及基经济运距计算数量和运量,进行统计和汇总计算出平均运距,以此作为土石方运输计价的依据。

(4)路基排水及防护工程,概算定额综合了挖基、排水等工程内容,以圬工实体作为计价依据,如石砌挡土墙,不分基础、墙身、片石的块石。

(5)软土地基处理,当采用砂或碎石等材料作为垫层时,要核查设计图表资料是否已扣减相应的路基填方数量,以免重复计价。

(6)填方数量,要根据实际情况,确定需要洒水的数量。

(7)在计算路基土石方数量时,不扣除涵洞和通道所占路基土石方的体积;而高等级公路应据实际情况,适当扣减路基填方数量。

(8)有些项目设计图表中不能反映出来,应考虑在施工组织设计中,清除表土或零星填方地段的基底压实,耕地填前夯实后回填至原地面标高所需的土石方数量,因路基沉陷需增加填筑的土石方数量;为保证路基边缘的压实须加宽填

筑时所需的土石方数量。

2.路面工程

(1)开挖路槽的废方,在计算路基土石方数量时,是否作了综合平衡调配。原则上不应在某一地段一面进行借土填筑路堤,一面又产生大量废方需远运处理的不合理现象。若路槽废方需远运处理时,应确定弃土场的地点及其平均运距,根据路基横断面和沿线路基土石方成份确定挖路槽的土石方体积,不应以路基土石方的比例作为划分的依据。

(2)根据概算定额的规定,各类稳定土基层级配碎石、级配砾石路面的压实厚度在15CM以内,填隙碎石一层的压实厚度在12CM以内,垫层和其他种类的基层压实厚度在20CM 以内,面层的压实厚度在15CM以内,拖拉机、平地机和压路机台班按定额数量计算。如超过以上压实厚度进行分层拌和、碾压时的拖拉机、平地机和压路机台班按定额数量加倍,每1000m2增加3.2工日。

(3)在概算定额中,有透层、粘层定额,一般是在完工的基层上洒布透层油,再进行沥青混合料的铺筑工程。旧沥青路面上或水泥混凝土路面上应洒布粘层油,在计算工程量时,不应漏计这些工程内容。

(4)桥梁、涵洞、通道、隧道等工程。如已计列了桥面铺装,是否已扣除了桥梁所占的长度和面积,以免重复计价。

(5)根据施工组织设计或标段的划分,结合现有拌合设

备的生产能力,综合考虑临时用地、材料和混合半的运输费用等,合理确定拌合场的地点和面积,需要安拆的拌合设备的型号,并计算出混合料的平均运距。

3.桥梁工程桥梁工程中项目较多,计算工作难度也大。(1)开挖基坑。桥梁工程中围堰、筑岛根据实际情况详细计算出数量。基坑的开挖工作应按土方、石方、深度、干处或湿处等不同情况分别统计,基础工程有砌石、混凝土、沉井打桩和灌注桩等多种结构形式。

基础砌石和混凝土圬工,为天然地基上的基础。砌石基础应按片石、块石分别进行统计,若设计图表上只有砌体总数时,考虑基础外缘和分层砌筑等因素,可分别按80%的片石、20%块石计算。

(2)钻孔的土质划分为八种,并按不同桩径和钻孔的深度划分为多项定额标准,应按地质钻探资料,以照定额土质种类的规定,分别确定其钻孔的工程量。因钻孔的计量单位是以米计,其钻孔深度,应以地表与设计桩底的深度为准;当在水中采用围堰筑岛填心施工时,就以围堰的顶面与设计桩底的深度为准。

(3)桥梁下部构造工程,有砌石、现浇混凝土和预制安装混凝土构件等不同结构形式。墩台的计价工程量为墩台身及翼墙、墩台帽、拱、盖梁及耳背墙、桥台的锥形护坡以座计。台背及锥坡内的填土夯实综合在定额内,不需要另计。

桥台上路面归入路面工程内计算。

(4)桥梁的上部构造工程,划分为行车道系、桥面铺装和人行道系三个部分,有砌石、现浇混凝土、预制安装混凝土构件、钢桁架和行车道系和桥面铺装都是以m3为计量单位,人行道系则以桥长米作为计量单位。在计算工程量时,应按行车道系、桥面铺装和人行道系的顺序分别计算工程量以免重复和遗漏。

(5)涵洞工程在概算中通常以洞身、洞口和体积计时,而在预算中要根据施工步骤进行计量,因考虑涵洞所处的地质类型,如软土地基,湿陷性黄土,多年冻土等特殊地质,要进行特殊地基处理。

(6)钢筋工程。编制概算时,涵洞工程已将钢筋工程的工料消耗综合在定额中,其余的钢筋工程都以混凝土分开计量,单位是T。

钢筋应以其设计长度所计算的理论质量为准,施工焊接和下料等操作损耗,已计入定额内,不计入钢筋的工程量内。

钢绞线和高强钢丝的工程量以锚固长度质量的和,如预应力空心板(标准跨径10m—16m),一般可按板长增加1.5m 计算。

当编制概算,若设计图纸上未提出钢筋数量时;可参考《公路工程概算定额》说明中提供的钢筋含量定其钢筋数量。钢索吊桥等不同结构形式。

4.其它工程

交叉工程、其它工程及沿线设施、临时工程、便道、便桥、轨道辅设、电力线路、电讯线中等工程应根据实际情况,分别取定。

另一个要谈的材料中自采材料的平均运距因采用的计算方法不同,其结果也不一样,通常运用加权平均运距法计算和算术平均法计算料场的选定与经济分界点确定尤为重要的建议,用加权平均法计算所得运距较为精确。在材料运杂费的计算上有所统一,应注意在运输环节中,通过公路、铁路、水路等部门运输的材料应按国家或地方有关部门规定的运价计算。

工程概算中工程量的计算是一项繁琐的计算工作,涉及有关建设的方针政策,个人的知识能力有限,难免产生某些错误,所以,对编制的工程概算的内容及工程量计算情况应进行一次全面的、专人的检查核对注意各项计价工程量的取值是否符合工程计价要求,分部分项的划分是否符合规定,有无漏项和重复计列情况,特别是注意计量单位的小数点位臵,定额抽换和增计的系数是否符合要求等。以便发现错误,及时进行纠正,从而提高工程概算的准确性和编制质量。

铁路工程概预算费用组成及取费标准修订稿

铁路工程概预算费用组 成及取费标准 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

第四章铁路工程概预算费用组成及取费标准 第一节铁路工程概预算的费用组成及章节划分 一、铁路工程概预算的总体组成 “铁建设[2006]113号文”编制办法将铁路建设项目从可研报告批复后到竣工验收时预期发生的全部建设费用分解为四个部分、十六章、34节。 四个部分即编制期的静态投资、编制期至竣工验收时的动态投资,以及初期投产运营所需要的机车车辆购置费和铺底流动资金四部分。四个部分反映了不同阶段的投资内容。 ——静态投资主要是在设计阶段按概算编制期价格水平计算完成全部建筑工程、和设备安装工程、设备购置、与工程建设相连带的其他工作及不可预见因素导致工程量增加五种费用; ——动态投资特指概预算编制期至竣工期间,由于价格因素的正常变动,预计需增加的工程投资。动态投资由建设期投资贷款利息和工程造价增涨预留费两部分组成。 ——机车车辆购置费和铺底流动资金是反映在竣工验收后投产运营所需的与基 础设施投资相关的必要配套投资。 概预算总体费用组成见图4-1。 ┌人工费 ├材料费 ┌直接工程费┼施工机械使用费 │├运杂费 │└填料费 ├施工措施费┌风沙地区施工增加费 ┌直接费┤├高原地区施工增加费 │├特殊施工增加费┼原始森林地区施工增加费 ││└营业线施工配合费 建筑安装│└大型临时设施和过渡工程费 ┌工程费┤ │├间接费 ││ │└税金 ┌静态┼设备购置费┌土地征用及拆迁补偿费

二、概预算费用组成及章节划分 (一)章节划分 铁路基本建设工程的概(预)算费用,按不同工程和费用类别划分为四部分,共十六章34节,编制概(预)算应按“现行概预算编制办法”中的“综合概(预)算章节表”规定的章节划分。 各章费用名称如下: 第一部分静态投资 第一章拆迁及征地费用 第二章路基 第三章桥涵 第四章隧道及明洞 第五章轨道 第六章通信、信号及信息 第七章电力及电力牵引供电 第八章房屋

浙江建筑工程概算定额工程量计算规则说课材料

浙江建筑工程概算定额工程量计算规则 第一章土方工程 一、挖土方工程量按天然密实体积计算;填土方工程量按夯实后的体积计算 二、挖土深度以自然地面标高为准,填土深度以设计室外标高为准。 三、机械土方 1、机械挖土工作面:地下室、半地下室土方按垫层底宽每边增加1m计算。 3、当挖土有围护设计时,不考虑放坡,按围护设计施工方案计算。 4、机械土方的运距按下列规定计算: (1)推土机运距按推土重心至弃土重心的直线距离计算; (2)铲运机运距按铲土重心至弃土重心加转向距离45m计算; (3)自卸汽车运土按挖土重心至弃土重心之家的最短行驶距离计算。 5、平整场地按图示尺寸以“㎡”计算,填土碾压按图示尺寸以“m3”计算。 四、基础排水: 1、轻型井点管距按1.2m确定,以50根为一套;喷射井点管距按2.5m确定,以30根为一 套。累计根数不足一套按一套计算。 2、使用天数以每昼夜24h为一天,按常规施工组织要求确定使用天数。

一、打压预制钢筋混凝土方桩(空心方桩),按设计桩长(包括桩尖)乘以桩截面积计算, 空心方桩不扣除空心部分体积。 二、打压预应力钢筋混凝土管桩按设计桩长(不包括桩尖),以延长米计算。 三、沉管灌注桩不分沉管方式均按钢筋外径截面积(不包括桩箍)乘以设计桩长(不包括桩 尖)另加加灌长度计算,加灌长度设计无规定者,按0.5m计算。夯扩桩工程量按桩管外径截面面积乘以设计桩长另加夯扩部分高度与加灌长度计算。 四、钻(冲)孔、旋挖灌注桩工程量按设计长度加上加灌长度后乘以设计桩截面面积计算。 当设计无规定者,无论有无地下室,应按不同设计桩长确定:桩长25m以内按0.5m加灌长度计算,桩长35m以内按0.8m加灌长度计算,桩长35m以上按1.2m加灌长度计算。 五、人工挖孔桩工程量按设计图示实体积以“m3”计算。 六、钢板桩工程量按设计图示计算的重量以“t”计算。 七、圆木桩材积按设计桩长及稍径,按木材材积表计算。 八、深层水泥搅拌桩工程量按桩径截面面积乘以桩长计算。桩径截面积应扣除重叠部分体 积。桩长按设计桩顶标高至桩底长度另加0.5m加灌长度计算。 九、高压旋喷桩工程量按设计加固桩截面面积乘以设计桩长计算。 十、挤密桩按设计图示注明的加固土体体积计算。 十一、钻孔灌注桩桩底(侧)后注浆工程量,按设计注入水泥用量计算。 十二、SMW工法搅拌桩工程量按设计桩长乘以桩截面面积计算。桩截面积应扣除其重叠部分面积。 十三、地下连续墙工程量按设计长度乘以墙深及墙厚,以“m3”计算。墙深另加0.5m。十四、附基坑围护工程造价参考表。

公路工程概预算编制步骤

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调

查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。 按上面三个方面的要求分项后,便可将工程细目一一引出并填人08表中。 五、计算工程量 在编制概预算时,应对各分项工程量按工程量计算原则进行计算。一是对设计中已有的工程量进行核对,二是对设计文件中缺少或未列的工程量进行补充计算,计算时应注意计算单位和计算规则与定额的计量单位及计算规则一致。将算得的分项工程量填入08表中。 六、查定额 根据分项所得的工程细目(分项工程)即可从定额中查出相应的人工、材料、施工机械名称、单位及消耗量定额值。查出各分项工程的定额基价,并将查得的定额值和定额单位及定额号分别填人08表的有关栏目,再将各分项工程的实际工程换算的定额工程数量乘以相应的定额即可得出各分项工程的资源消耗数量及定额基价,填入08表的数量栏中。 七、基础单价的计算 编制概预算的另一项重要工作便是确定基础单价。基础单价是人工工日单价、材料预算单价和施工机械台班单价的统称。定额中除基价和小额零星材料及小型机具用货币指标外,其他均是资源消耗的实物指标。要以货币来表现消耗,就必须计算各种资源的单价。有关单价的计算方法已在前面介绍,公路工程概预算的基础单价通过09表、l0表和11表来计算。

公路工程概预算费用组成

姓名:郭远鑫学号:20091866 班级:09级土木(8)班 公路工程概预算费用组成 人工费:系指列入概预算定额、直接从事建筑安装工程施工的生产工人开支的各项费用。 人工费=定额×工程数量×工资单价 人工费(元/工日)=(基本工资+地区生活补贴+工资性津贴)×(1+14%)×12/240 直接材料费:系指施工过程中耗用的构成工程实体的原材料、辅助材料、够(配)件、零件、办成品、成品的用量和周转材料的摊销费,按工程所 工程费在地的材料预算价格计算的费用。 材料费=∑[实物工程数量×(定额、指标材料用量×材料预算价格+其他材料费+设备摊销费)] 材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价值 施工机械使用费:系指列入概预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使用费和小型机具使用费。 施工机械使用费=[∑(台班定额×台班单价)+小型机具使用费]×工程数量 直接费 冬季施工增加费:冬季施工增加费系指按照公路施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产所需要采取的防寒保温设施, 工效降低和机械作业率降低以及技术操作过程的改变等所增加的有关费用。 雨季施工增加费:雨季施工增加费系指雨季期间施工为保证工程质量和安全生产所需要采取的防雨、排水、防潮和防护施工,工效降低和机械作 业率降低以及技术作业过程的改变所需增加的有关费用。 夜间施工增加费:夜间施工增加费系指根据设计、施工的技术要求和合理的施工进度要求,必须在夜间连续施工而发生的工作降低、夜班津贴以其他及有关照明设施(包括所需照明设施的安拆、摊销、维修机油燃料、点)等增加的费用。 工程费特殊地区施工增加费:特殊地区施工增加费包括高原地区施工增加费、风沙地区施工增加费和沿海地区增加费3项。 行车干扰工程施工增加费:行车干扰工程施工增加费系指由于边施工边维持通车,受行车干扰的影响,致使人工、机械效率降低而增加的费用。 安全及文明施工措施费:安全及文明施工措施费系指工程施工期间为满足安全生产、文明施工、职工健康生活所发生的费用。 临时设施费:临时设施费系指施工企业为进行建筑安装工程施工所必须的生活和生产用的临时筑物、构筑物和其他临时设施的费用等,但不包括 概预算定额中的临时工程。 施工辅助费:施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用。 工地转移费:工地转移费系指施工企业根据建设任务的需要,由已竣工的工地或后方基地迁至新工地的搬迁费用。 建筑 安装养老保险费:系指施工企业按规定标准为职工缴纳的基本养老保险费。 工程费失业保险费:系指施工企业按国家规定标准为职工缴纳的失业保险费。 规费医疗保险费:系指施工企业按规定标准为职工缴纳的基本医疗保险费和生育保险费。 住房保险费:系指施工企业按规定标准为职工缴纳的住房公积金。 工伤保险费:系指施工企业按规定标准为职工缴纳的工伤保险费。 间接费 基本费用:系指施工企业为施工生产和经营管理所需的费用。 企业主副食运费津贴:系指施工企业的远离城镇及乡村的野外购买生活必须品所需的费用。 管理费职工探亲路费:系指按照有关规定施工企业在探亲期间发生的往返车船票、市内交通费和途中住宿费等费用。 职工取暖补贴:系指按照规定发放给职工的冬季取暖或施工现场设置的临时取暖设施的费用。 财务费用:系指施工企业为筹集资金而发生的各项费用。 利润:系指施工企业完成所承包工程应取得的盈利。

建筑工程主要工程量计算方法

一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。 (2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。.

其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+ (A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B ———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积 式中计算结果为正值时表示余土外运,为负值时表示取土回填。 五、打、压预制钢筋混凝土方桩 1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括

2011新版铁路工程预算定额使用说明、工程量计算规则

2011新版铁路工程预算定额使用说明、工程量计算规则新版铁路工程预算定额 使用说明 (节选) 1 目录 关于公布《铁路路基工程预算定额》等二十九项定额标准的通 知 (1) 总说 明 ................................................................. ........................................................................ (2) 路基工程预算定额说 明.................................................................. .. (3) 第一部分综合说 明.................................................................. (3) 第二部分分章说 明.................................................................. (3) 第一章土方工

程 ................................................................. .. (3) 第二章石方工 程 ................................................................. (4) 第三章路基加固及附属工 程 ................................................................. . (4) 第四章路基支挡结构工 程 ................................................................. . (4) 第五章其他5 6 第一部分 6 第二部分分章说明7 第一章下部工 程 ................................................................. . (7) 第三章涵洞工 程 ................................................................. (12) 第四章既有线顶进桥涵工 程 ................................................................. (12) 第五章其他工

公路工程概预算试题

公路工程概、预算编制试题 一、填空题 1. 按计价依据的作用分,定额可分为和。 答案:工程定额费用定额 2. 公路工程概预算费用由,设备、工具、器具及家具购置费,工程建设其他费用和四大部分组成。 答案:建筑安装工程费预备费 3.公路建设的内容,按其任务与分工可以分为 __________________________、__________________________、 __________________________、三个方面。 答案:公路工程基本建设公路工程大修、中修与技术改造公路工程的小修保养 4.直接工程费指______________、_____________、______________之和。 答案:人工费材料费施工机械使用费 5.施工机械台班费用由___________________和___________________组成。 答案:可变费用不变费用 6.概预算文件由__________及__________、___________、全部概预算计算表格组成。 答案:封面目录概预算编制说明

7.工地临时供水,通常包括_________________、 _________________和_________________、_________________、 _________________。 答案:工程用水施工机械用水施工现场生活用水生活区生活用水消防用水 8.定额按用途分类有、、和。 答案:施工定额预算定额概算定额估算指标 9.施工图预算是文件的组成部分,是使用定额编制的计算工程总造价的文件,应由负责编制。 答案:施工图设计预算设计单位 10.材料的预算价格由、、、及组成。 答案:材料原价运杂费场外运输损耗采购仓库保管费 11.建筑安装工程费包括、、、等四项费用。 答案:直接费间接费计划利润税金 12.预备费用由和两部分组成, 答案:基本预备费价差预备费 二、选择题 1.施工定额是() A.计价定额B.技术定额 C.企业定额D.经济定额 答案:A 2.某路线工程一项300米长的挡土墙施工平面图,按主体工程形

公路工程概预算编制步骤

公路工程概预算编制步骤 This model paper was revised by the Standardization Office on December 10, 2020

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。

三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项;

工程量计算方法

工程量计算方法 一、基础挖土 1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量 (1)挖土深度: ①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高; ②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。 (2)沟槽长度:外墙按中心线长度、内墙按净长线计算 (3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7) 2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量 (1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7) 二、基础 1、各类混凝土基础的区分 (1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。 (2)带形基础 (3)独立基础 1、独立基础和条形基础 (1)独立基础:V=a’× b’×厚度+棱台体积 (2)条形基础:V=断面面积×沟槽长度 (1)砖基础断面计算 砖基础多为大放脚形式,大放脚有等高与不等高两种。等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。 基础断面计算如下:(见图10-19) 砖基断面面积=标准厚墙基面积+大放脚增加面积或 砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度) 混凝土工程量计算规则 一、现浇混凝土工程量计算规则 混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡内的孔洞所占体积。 1、基础

(1)有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。超过4:1时,其基础底按板式基础计算,以上部分按墙计算。 (2)箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。 (3)设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的定额项目计算 2、柱 按图示断面尺寸乘以柱高以m3计算。柱高按下列规定确定: (1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算; (2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算; (3)框架柱的柱高应自柱基上表面(或从楼层的楼板上表面)算至上一层楼板上表面,无楼层者,从柱基上表面至柱顶; (4)构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算;(5)依附柱上的牛腿,并入柱身体积内计算。 3、梁 按图示断面尺寸乘以梁长以m3计算,梁长按下列规定确定: (1)梁与柱连接时,梁长算至柱侧面; (2)主梁与次梁连接时,次梁长算至主梁侧面; (3)梁与混凝土墙连接时,梁长算至混凝土墙的侧面。伸入墙内梁头,梁垫体积并入梁体积内计算。 4、板 按图示面积乘以板厚以m3计算,其中: (1)有梁板包括主、次梁与板,主梁与板体积之和计算; (2)无梁板按板和柱帽体积之和计算; (3)平板按板实体体积计算; (4)现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙边线以外或梁外边线以外为挑檐天沟; (5)各类板伸入墙内的板头并入板体积内计算; (6)预制板补现浇板缝时(现浇板带),按平板计算。 5、墙 按图示中心线长度乘以墙高及厚度以m3计算,应扣除门窗洞口及0.3 m3以外孔洞的体积,墙垛及突出部分并入墙体积内计算。 6、其它

全国统一建筑工程预算工程量计算规则(完整)

《全国统一建筑工程预算工程量计算规则》GJDGZ-101-95 第一章总则 1条为统一工业与民用建筑预算工程量的计算,制定本规则。 2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。本规则与 《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消 耗量的依据。 3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件: 1、经审定的施工设计图纸及其说明 2、经审定的施工组织设计或施工技术措施方案 3、经审定的其他有关技术经济文件 4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准除另有规定外,工程量的计量单位应按下列规定: 1、以体积计算的为立方米(m3) 2、以面积计算的为平方米 (㎡) 3、以长度计算的为米 (m) 4、以重量计算的为吨或千克 (t或kg) 5、以件(个或组)计算的为件(个或组) 汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位; 千克、件取整数。 5条计算工程量时,应以施工图纸顺序,分部、分项,依次计算,并尽可能采用计算表格及计算机计算,简化计算过程。 第二章建筑面积计算规则 第一节计算建筑面积的范围 1条单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。单层建筑物内设有部分楼 层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建 筑面积。高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外 边线为界分别计算。 2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外 围水平面积计算。 3条同一建筑物如结构、层数不同时,应分别计算建筑面积。 4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。 5条建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层和深基础地下室架空层设计加以利用时,其层高超过2.2m,按围护结构外围水 平投影面积计算建筑面积。 6条穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均按一层

工程量计算方法及顺序

1、分部工程量计算程序 对于一般土建工程,确定分部工程量计算顺序的原则是方便计算。其一般顺序如下: 建筑面积和体积→基础工程→混凝土及钢筋混凝土工程→门窗工程→墙体工程→装饰抹灰工程→楼地面工程→屋面工程→金属结构工程→其他工程 (1)计算建筑面积和体积 建筑面积和体积都是土建工程预算的主要指标。它们不仅有独立概念和作用,也是核对其它工程量的主要依据。因此必须首先计算出来。 (2)计算基础分部工程量 因为计算时,基本上不能利用“统筹法计算”的四个基数而需独立计算。又因基础工程先施工,价值表先列项,在结构施工图中排在前面,根据工程量计算要少翻图纸、资料,以求快的原则,故宜将其排在计算程序的第二步。 (3)计算混凝土及钢筋混凝土分部 混凝土及钢筋混凝土工程通常分为现浇混凝土、现浇钢筋混凝土、预制钢筋混凝土和预应力钢筋混凝土等工程。它同基础工程和墙体工程密切相关,它们之间既相互联系,又有制约,因此应将其排在计算程序的第三步。 (4)计算门窗工程量 门窗工程既依赖墙体砌筑工程,又制约砌筑工程施工。它的工程量还是墙体和装饰工程量计算过程中的原始数据。因此应将其排在计算程序的第四步。 (5)计算墙体分部工程量 主要是在利用第三、第四步某些数据的同时,又为装饰抹灰等工程量计算提供某些计算数据。例如,在计算墙体体积时,列出墙体面积(包括分层分段),可在后来的装饰抹灰工程量计算中加以利用。因此应将其排在计算程序的第五步。 (6)计算装饰工程量 主要是在充分利用第三、第四、第五步有关数据的同时,为楼地面等工程量计算提供数据。因此应将其排在计算程序的第六步。 (7)计算楼地面分部工程量 首先要计算出设备基础及地沟部分的相应工程量等,这样在计算楼地面工程量时,可以顺利地扣除其相应面积或体积(工程量)。在楼地面工程量计算过程中,既要充分利用上述第五、六步所提供数据,也要为屋面工程量计算提供相应数据。因此应将其排在计算程序的第七步。 (8)计算屋面分部工程量 计算时可充分利用第一、七步所提供的数据,简化计算。 (9)计算金属结构工程量 金属结构工程的工程量,一般与上述计算程序关系不大。因此可以单独进行计算。 (10)计算其他工程量 其他工程又分为:其他室内工程和其他室外工程。其他室内工程如:水槽、水池、炉灶、楼梯扶手和栏杆等;其他室外工程如:花台、散水、明沟、阳台和台阶等。这些零星工程,均应分别计算出:预制、现浇、砌筑、抹灰、油漆和铁件等工程量。 对于脚手架工程量,可按施工组织设计文件规定,在墙体砌筑工程量计算时就便计算出来。 2、分项工程量计算顺序 (1)不同分项工程之间 在计算一般土建工程量时,不仅要合理确定各个分部工程量计算程序,而且要科学安排同一工程内部各个分项工程之间的工程量计算顺序。为了防止重算和避免漏算,通常按照施工顺序进行计算。 例如带形基础,它一般是由挖基槽土方、做垫层、砌基础和回填土等四个分项工程组成,各分项工程量计算顺序就可采用:挖基槽土方→做垫层→砌基础→回填土。

公路工程概预算

第七章公路工程概预算 §7-3基础单价计算 一人工单价计算: 1 公式法: 工日单价由基本工资、工资性补贴、生产工人辅助工资、职工福利费构成。见编制办法P11。 工资单价=[基本工资(元/月)+地区生活补贴(元/月)+工资性津贴(元/月)]×(1+14%)×12÷225基本工资见编制办法P12。 2 规定法:各省市对人工单价有规定数值,编制概预算时可直接取用。 但需注意,人工单价仅作为编制概预算的依据,不作为施工企业实发工资的依据。 例:吉林长白县(九类工资区),工资性津贴:主副食补贴110元/月,交通补贴10元/月,无地区性补贴。计算生产工人工日单价。 解:基本工资:251元/月,工资性津贴:120元/月。 工资单价=(251+0+120)×(1+14%)×12÷225=22.6元/月 二材料预算单价: 材料预算单价由原价、运杂费、场外运输损耗、采购及仓库保管费组成。 材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及 保管费率)-包装品回收价值 1 材料原价: (1)外购类材料(工业品:钢材、水泥、沥青等): 原价=出厂价+供销手续费+包装费 出厂价:市场价、料场价、调查价。 供销手续:经物资部门供应的材料,加计手续费,无专门规定。

包装费:若出厂价、供销手续费中未计包装费的应加计包装费,并在预算价格中减去回收。 “编制办法”P13页规定:桶装沥青、汽油、柴油按每吨摊销一个旧汽油桶计算包装费,不计回收。 (2)地方性材料:包括外购的砂石材料等,按实际调查价格或当地主管部门规定的预算价格计算。 (3)自采材料(粘土):开采单价+辅助生产现场经费。按表10计算。 开采单价为材料开采时人工费、材料费、机械费总和。辅助现场经费是人工费的15%。 2 运杂费: 指材料自供应地点至工地仓库(施工地点存放材料的地方)的运杂费用,包括装卸费、运费,有时还应计囤存费及其它杂费(如过磅费、标签、支撑加固等费用)。 单位运杂费=运费+装卸费+杂费 (1)运费=(运价率×运距)×单位毛重+吨次费 运价率:材料每吨每公里的运费。 运距:运输距离。 吨次费:因短途运输,运距小于30公里时,而增加的费用。 单位毛重:计算单位×毛重系数。见编制办法P41页附录三。 (2)装卸费=装卸费率×毛重×装卸次数。 (3)杂费:吨次费、过磅费、捆绑费等。 例:合金钻头,单位个,运距20公里,运价率0.1元/吨公里,杂费0.3元/吨,装卸费0.1元/吨公里,单位毛重0.0011。计算单位运杂费。 解:运费=(20×0.1+1)×0.0011=0.0033元/个 装卸费=0.1×1×0.0011=0.00011元/个 杂费=0.3×0.0011=0.00033元/个 单位运杂费=0.0033+0.00011+0.00033=0.0035元/个

公路工程建设项目概预算编制办法

《公路工程建设项目概预算编制办法》概况自测与答案 第1题 本次修订()费用是新增加。 A.人工费 B.机械费 C.材料费 D.专项费用 答案:D 您的答案:D 题目分数:6 此题得分:6.0 批注: 第2题 建设单位管理费的取费基数为() A.定额建安费 B.定额直接费 C.定额人工费 D.定额机械费 答案:A 您的答案:A 题目分数:6 此题得分:6.0 批注: 第3题 前期工作费的取费基数为() A.定额建安费 B.定额直接费 C.定额人工费 D.定额机械费 答案:A 您的答案:A 题目分数:6 此题得分:6.0 批注: 第4题 设计文件审查费的取费基数为() A.定额建安费 B.定额直接费

C.定额人工费 D.定额机械费 答案:A 您的答案:A 题目分数:6 此题得分:6.0 批注: 第5题 工程监理费的取费基数为() A.定额建安费 B.定额直接费 C.定额人工费 D.定额机械费 答案:A 您的答案:A 题目分数:6 此题得分:6.0 批注: 第6题 建设项目信息化费的取费基数为() A.定额建安费 B.定额直接费 C.定额人工费 D.定额机械费 答案:A 您的答案:A 题目分数:6 此题得分:6.0 批注: 第7题 以下哪些选项是取费基数() A.定额建安费 B.定额直接费 C.定额人工费 D.定额机械费 答案:A,B,C,D 您的答案:A,B,C,D 题目分数:8

此题得分:8.0 批注: 第8题 本次修订增加了哪些费用() A.安全生产费 B.安全生产费 C.应急保通管理费 D.建设单位管理费 答案:A,C 您的答案:A,B,C,D 题目分数:8 此题得分:0.0 批注: 第9题 竣交工验收试验检测费指标分类有哪些? A.道路工程 B.桥梁工程 C.隧道工程 D.绿化工程 答案:A,B,C 您的答案:A,B,C 题目分数:8 此题得分:8.0 批注: 第10题 以下哪些费用采用累进费率进行计算() A.施工场地建设费 B.建设单位管理费 C.工程监理费 D.设计文件审查费 答案:A,B,C,D 您的答案:A,B,C,D 题目分数:8 此题得分:8.0 批注: 第11题 本次修订调整了项目节表。

工程量地计算方法

第二课工程量的计算方法 造价=(材料单价+人工单价)*工程量 报价=造价+利润 一、拆除墙砖 计算方法:按立面面积计算、门窗洞口减半(是因为会费工费料) 例如:墙面长度*墙面高度-(门洞长度*门洞的高度*0.5) 补充说明: 1、砌墙、刷乳胶漆、贴墙砖、贴壁纸遇到门窗洞口同样是减半。 2、卫生间做防水的小窗户面积不减。 计算方法:直接长*高(此算法是争对有钱的业主可采用此种方法) 二、清运垃圾 计算方法: 1、如果没有拆除砖墙:一般一套户型一车垃圾,小区有建筑垃圾堆, 则无论需此项。 2、有拆除砖墙:一车可以装8平方米的24墙砖垃圾; 一车可以装10平方米的12墙砖垃圾 搬运下楼:1楼算1层,2楼算2层。 三、铺贴墙砖(不含砖) 计算方法:按立面面积计算;门窗洞口则需减半。 高度计算到吊顶上10CM处 例如:卫生间一般是2.4米,通常为周长*2.5 800*800砖=0.64平方

1平方就需要1.56块砖 若:有30个平方=1.56*30=47块砖 如果:80元/块:47*80=3760元 铺砖就按墙面的平方数算即可。 正铺的价格和斜铺的价格是不一样的。 四、过门石: 计算方法:按米计算,有多长,算多少米 1条80的门按900/条为单位进行计算。 五、瓷砖踢脚线算法: 计算方法:周长不减门洞(卫生间和厨房墙面无需踢线) 六、石膏板吊顶 1、简单吊顶计算方法:按投影面积计算,即按地面面积计算,(不 算原天花部分面积); 简单石膏板是指不含量曲线,不含多级错落的吊顶。 2、复杂吊顶计算方法:按投影面积计算(不算原天花部分面积) 曲线部分按外轮廓拉直计算;圆形吊顶的圆洞面积是不减的)复杂吊顶指:圆弧较多很错落的吊顶。 七、木作隔板 计算方法:按长度计算(宽度不超过200)约70元/米 八、木作假梁 计算方法:按长度计算:大约170元/米,含油漆 九、地台

预算——工程量计算规则

第一节楼地面工程 说明 一、本节包括楼地面找平层、整体面层、块料面层、木质楼地面及其他饰面等内容。 二、本节中的水泥砂浆、水泥石子浆、混凝土等配合比,设计规定与定额不同时,可以换算,其他不变。 三、整体面层、块料面层中的楼地项目、楼梯项目,均不包括踢脚板、楼梯侧面、牵边;台阶不包括侧面、牵边;设计有要求时,按相应定额项目计算。 四、踢脚板(除缸砖、彩釉砖外)定额均按成品考虑编制的,其中异形踢脚板指非矩形的形式。 五、定额中的“零星项目”适用于楼梯和台阶的牵边、侧面、池槽、蹲台等项目。 六、块料面层拼图案项目,其图案材料定额按成品考虑。图案按最大几何尺寸算至图案外边线。图案外边线以内周边异形块料的铺贴,套用相应块料面层铺贴项目及图案周边异形块料铺贴另加工料项目。周边异形铺贴材料的损耗率,应根据现场实际情况,并入相应块料面层铺贴项目内。 七、设计块料面层中有不同种类、材质的材料,应分别按相应定额项目执行。 八、硬木地板,定额按不带油漆考虑;若实际使用成品木地板(带油漆地板),按其做法套用相应子目,扣除子目中刨光机械,其他不变。 工程量计算规则 一、楼地面找平层和整体面层均按主墙间净面积以平方米计算。计算时应扣除凸出地面的构筑物、设备基础、室内铁道、室内地沟等所占面积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内的孔洞所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。 二、楼、地面块料面层,按设计图示尺寸实铺面积以平方米计算。门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。 三、楼梯面层(包括踏步及最后一级踏步宽、休息平台、小于500mm宽的楼梯井),按水平投影面积计算。 四、台阶面层(包括踏步及最上一层一个踏步宽)按水平投影面积计算。 五、踢脚板(线)根据设计做法,以定额单位的m2或m计算工程量。 六、防滑条、地面分格嵌条按设计尺寸以延长米计算。 七、地面点缀按点缀的面积计算,套用相应定额。计算地面铺贴面积时,不扣除点缀所占面积,主体块料加工用工亦不增加。

工程量计算规则与方法(土建)重点记忆

第五章工程计量 第一节工程计量的基本原理与方法 一、工程计量的有关概念 (一)工程计量的含义 由于工程计价的多阶段性和多次性,工程计量也具有多阶段性和多次性。工程计量不仅包括招标阶段工程量清单编制中工程量的计算,也包括投标报价以及合同履约阶段的变更、索赔、支付和结算中工程量的计算和确认。工程计量工作在不同计价过程中有不同的具体内容,如在招标阶段主要依据施工图纸和工程量计算规则确定拟完分部分项工程项目和措施项目的工程数量;在施工阶段主要根据合同约定、施工图纸及工程量计算规则对已完成工程量进行计算和确认。 (二)工程量的含义 工程量是工程计量的结果,是指按一定规则并以物理计量单位或自然计量单位所表示的建设工程各分部分项工程、措施项目或结构构件的数量。物理计量单位是指以公制度量表示的长度、面积、体积和重量等计量单位。如预制钢筋混凝土方桩以“米”为计量单位,墙面抹灰以“平方米”为计量单位,混凝土以“立方米”为计量单位等。自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位。如门窗工程可以以“樘”为计量单位;桩基工程可以以“根”为计量单位等。 一般来说工程量有以下作用: (1)工程量是确定建筑安装工程造价的重要依据。只有准确计算工程量,才能正确计算工程相关费用,合理确定工程造价。 (2)工程量是承包方生产经营管理的重要依据。工程量是编制项目管理规划,安排工程施工进度,编制材料供应计划,进行工料分析,编制人工、材料、机具台班需要量,进行工程统计和经济核算的重要依据。也是编制工程形象进度统计报表,向工程建设发包方结算工程价款的重要依据。 (3)工程量是发包方管理工程建设的重要依据。工程量是编制建设计划、筹集资金、工程招标文件、工程量清单、建筑工程预算、安排工程价款的拨付和结算、进行投资控制的重要依据。 (三)工程置计算规则 我国现行的工程量计算规则主要有: (1)工程量计算规范中的工程量计算规则。住房城乡建设部发布了《房屋建筑与装

概预算工程量计算规则

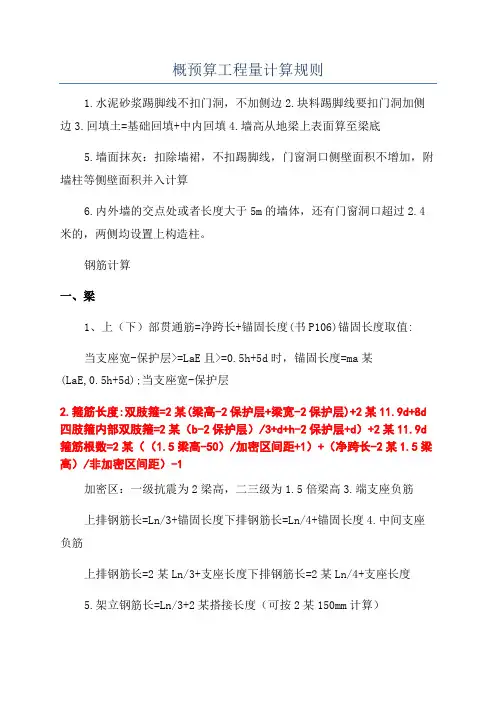

1.水泥砂浆踢脚线不扣门洞,不加侧边 2.块料踢脚线要扣门洞加侧边 3.回填土=基础回填+中内回填 4.墙高从地梁上表面算至梁底 5.墙面抹灰:扣除墙裙,不扣踢脚线,门窗洞口侧壁面积不增加,附墙柱等侧壁面积并入计算 6.内外墙的交点处或者长度大于5m的墙体,还有门窗洞口超过2.4米的,两侧均设置上构造柱。 钢筋计算 一、梁 1、上(下)部贯通筋=净跨长+锚固长度(书P106) 锚固长度取值: 当支座宽-保护层>=LaE且>=0.5h+5d时,锚固长度=max(LaE,0.5h+5d); 当支座宽-保护层=150)+H/3 (2)首层柱纵筋=首层层高-H/3+max(H/6,500,柱截面长边尺寸) (3)中间层柱纵筋=本层层高-下层max(H/6,500,柱截面长边尺寸) +上层max(H/6,500,柱截面长边尺寸) (4)顶层柱纵筋长=本层层高-下层max(H/6,500,柱截面长边尺寸)-屋顶节点梁高+锚固长度(锚固长度见03G101 p37,LaE,12d) (5)箍筋 基础层柱箍筋根数=布置间距不小于500且不少于两道箍筋 底层柱箍筋根数=(H/3)/加密区间距+1+(H/6)/加密区间距+1+柱中间非加

公路工程基本建设项目概算预算编制办法宣贯讲义

《公路工程基本建设项目概算预算编制办法》 《编制办法》的组成 ㈠、概预算费用组成、费用定额及算法 ㈡、概预算项目组成 ㈢、概预算文件的组成 《编制办法》修订的主要内容 一、概预算费用组成、费用定额及算法 ㈠、概预算费用项目组成 1.建筑安装工程费 费用项目划分依据建设部《关于建筑安装工程费用组成》(建标[2003]206号); ⑴.费用项目修订的主要内容 ①原直接工程费更名为直接费;原直接费更名为直接工程费。 ②取消“现场经费”,将其内容拆分后分别划入直接费和间接费中。 ③在直接费中增加“风沙地区施工增加费”和“安全及文明施工措施费”两项内容。 ④在间接费中增加“规费”内容,包括基本养老保险、失业保险、基本医疗保险、住房公积金和工伤保险。 ⑤将施工技术装备费和计划利润合并,统称为利润。 2.工程建设其他费用 参照建设部制定的《建设项目总投资组成及其他费用规定》(征求意见稿)的内容,结合公路建设的实际情况,对工程建设其他费用的内容进行了调整:①将原“建设单位管理费”更名为“建设项目管理费”,同时在其内容中增加“公路交(竣)工试验检测费”的子项。 ②将原“勘察设计费”更名为“建设项目前期工作费”,费用内容包括可行性研究费用、勘察设计费用以及设计、监理、施工招标文件及招标标底(或造价控制值、清单预算)文件编制费等。 ③增加“专项评价(估)费”,费用内容包括环境影响评价费、水土保持评估费、地震安全性评价费、地质灾害危险性评价费、压覆重要矿床评估费、文物勘察费、通航论证费、行洪论证(评估)费、使用林地可行性研究报告编制费、用地预审报告编制费等依据国家法律、法规规定须进行评价(评估)、咨询,按规定应支付的费用。
