最新大明宫·逸居车库防水卷材施工方案
防水卷材施工方案

防水卷材施工方案防水卷材施工方案是指在建筑工程中对屋面、地下室、洗手间等需要防水处理的区域进行施工的详细方案。

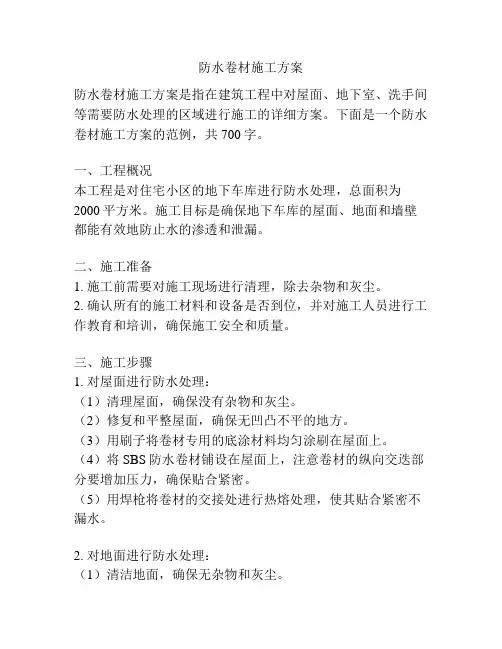

下面是一个防水卷材施工方案的范例,共700字。
一、工程概况本工程是对住宅小区的地下车库进行防水处理,总面积为2000平方米。
施工目标是确保地下车库的屋面、地面和墙壁都能有效地防止水的渗透和泄漏。
二、施工准备1. 施工前需要对施工现场进行清理,除去杂物和灰尘。
2. 确认所有的施工材料和设备是否到位,并对施工人员进行工作教育和培训,确保施工安全和质量。
三、施工步骤1. 对屋面进行防水处理:(1)清理屋面,确保没有杂物和灰尘。
(2)修复和平整屋面,确保无凹凸不平的地方。
(3)用刷子将卷材专用的底涂材料均匀涂刷在屋面上。
(4)将SBS防水卷材铺设在屋面上,注意卷材的纵向交迭部分要增加压力,确保贴合紧密。
(5)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。
2. 对地面进行防水处理:(1)清洁地面,确保无杂物和灰尘。
(2)涂刷底涂材料,确保地面表面均匀涂覆。
(3)铺设防水卷材,注意要均匀张紧,无褶皱和空鼓。
(4)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。
3. 对墙壁进行防水处理:(1)清理墙壁表面,确保干净无灰尘。
(2)涂刷底涂材料,确保墙壁表面均匀涂覆。
(3)粘贴防水卷材,注意要均匀张紧,无褶皱和空鼓。
(4)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。
四、施工质量控制1. 使用符合标准的防水卷材材料,确保其质量可靠。
2. 施工过程中要做好记录,包括底涂材料和卷材的品牌、型号和使用数量,卷材的铺设和焊接时间等。
3. 施工过程中要对施工现场进行巡查,发现问题及时修复。
4. 施工完工后进行水压试验,确保施工质量。
以上就是防水卷材施工方案的范例,施工人员在施工过程中应按照施工方案进行操作,并确保施工质量与安全。
同时,也要注意根据具体工程情况进行合理调整,以达到最佳效果。
防水卷材施工方案

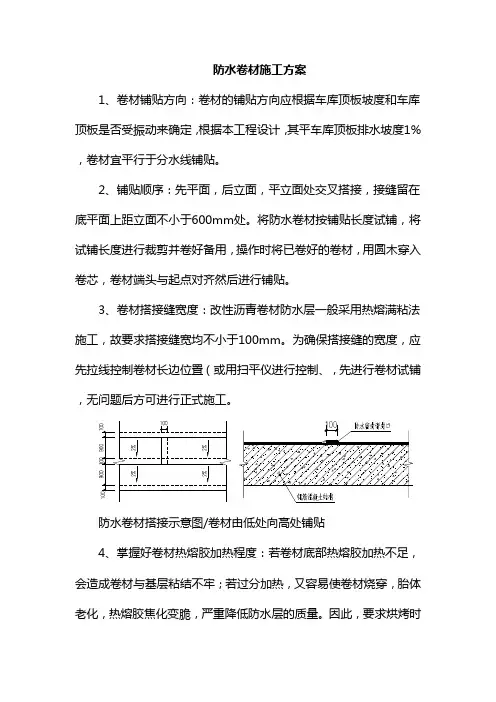

防水卷材施工方案1、卷材铺贴方向:卷材的铺贴方向应根据车库顶板坡度和车库顶板是否受振动来确定,根据本工程设计,其平车库顶板排水坡度1%,卷材宜平行于分水线铺贴。
2、铺贴顺序:先平面,后立面,平立面处交叉搭接,接缝留在底平面上距立面不小于600mm处。
将防水卷材按铺贴长度试铺,将试铺长度进行裁剪并卷好备用,操作时将已卷好的卷材,用圆木穿入卷芯,卷材端头与起点对齐然后进行铺贴。
3、卷材搭接缝宽度:改性沥青卷材防水层一般采用热熔满粘法施工,故要求搭接缝宽均不小于100mm。
为确保搭接缝的宽度,应先拉线控制卷材长边位置(或用扫平仪进行控制、,先进行卷材试铺,无问题后方可进行正式施工。
防水卷材搭接示意图/卷材由低处向高处铺贴4、掌握好卷材热熔胶加热程度:若卷材底部热熔胶加热不足,会造成卷材与基层粘结不牢;若过分加热,又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。
因此,要求烘烤时使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面的距离要适中,一般保持在50~100mm之间,与基层成30°~45°。
喷枪要沿着卷材横向缓缓来回移动,移动速度要适中,使在卷材幅宽内加热温度均匀,至热熔胶呈光亮黑色时,即可趁卷材柔软的情况下滚铺粘贴。
5、辊压、排气:卷材加热热熔后趁热用压辊滚压。
卷材始端铺贴完成后,即可进行大面积滚铺。
持枪人应该位于卷材滚铺方向,施工工人位于已铺卷材始端上面,待卷材加热后缓缓推压卷材,并随时注意卷材的平整。
顺直和搭接的宽度,其后跟随一人排除卷材下面空气,采用刮刀将溢出的热熔胶刮压接边缝,另一人用压辊压实卷材,使之粘贴牢固,表面平展,无折皱现象。
如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时进行处理。
6、细部处理:所有的阴阳角、突出车库顶板的检查井等处必须有附加层,附加层宽度300~500mm,两边均匀搭接,要求进行满粘;附加层宽度在由3个面组成的阴角、底板外侧与平面交接处阴角、以及防水容易被外侧损坏的地方,还需在防水外面加第二层附加保护层。
大明宫·逸居车库防水卷材施工方案

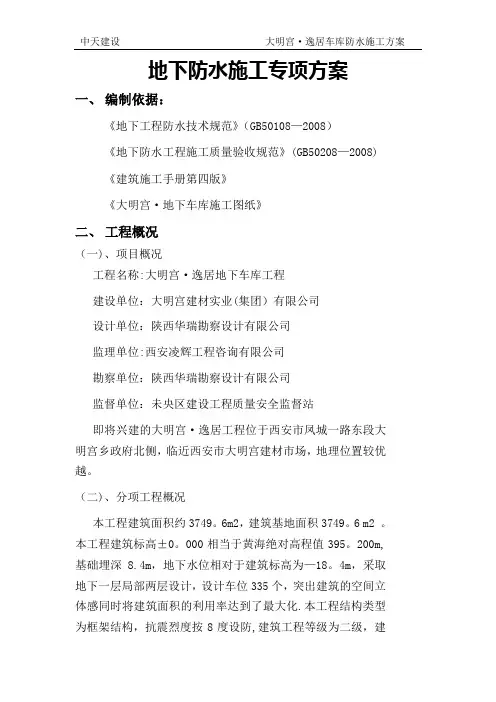

地下防水施工专项方案一、编制依据:《地下工程防水技术规范》(GB50108—2008)《地下防水工程施工质量验收规范》(GB50208—2008)《建筑施工手册第四版》《大明宫·地下车库施工图纸》二、工程概况(一)、项目概况工程名称:大明宫·逸居地下车库工程建设单位:大明宫建材实业(集团)有限公司设计单位:陕西华瑞勘察设计有限公司监理单位:西安凌辉工程咨询有限公司勘察单位:陕西华瑞勘察设计有限公司监督单位:未央区建设工程质量安全监督站即将兴建的大明宫·逸居工程位于西安市凤城一路东段大明宫乡政府北侧,临近西安市大明宫建材市场,地理位置较优越。
(二)、分项工程概况本工程建筑面积约3749。
6m2,建筑基地面积3749。
6 m2 。
本工程建筑标高±0。
000相当于黄海绝对高程值395。
200m,基础埋深8.4m,地下水位相对于建筑标高为—18。
4m,采取地下一层局部两层设计,设计车位335个,突出建筑的空间立体感同时将建筑面积的利用率达到了最大化.本工程结构类型为框架结构,抗震烈度按8度设防,建筑工程等级为二级,建筑防火分类为一类,防火等级为一级。
大明宫·逸居地下车库工程建筑防水等级为二级,两道设防,其中外维护结构采用防水混凝土,车库外墙、基础底板及顶盖防水砼设计抗渗等级均为0。
8MPa。
附加防水层为外贴一道4mm聚酯胎SBS改性沥青防水卷材,配电室及消防值班室防水等级为一级,加设4mm聚酯胎SBS改性沥青防水卷材一道.外设防水层设防高度高出室外地面0.5m.基础底板及顶盖的防水卷材层均采用热熔法粘贴施工,卷材层施工完毕验收合格后再做一层50厚刚性防水保护层。
外墙采用热熔法粘贴施工,卷材层施工完毕后,粘贴一道60厚XPS挤塑板保护层。
三、施工准备(一) 、技术准备1、技术人员和工长必须认真熟悉图纸及相关规范要求,掌握现场实际情况,按图纸及规范要求合理安排组织施工.2、按施工规范、施工图纸及施工方案对施工人员进行技术交底和安全交底.3、施工前技术交底:在防水施工前,由技术组及安全组向作业班组管理人员及作业工人进行详细的相关技术交底,将施工区域的划分、规范要求、图纸设计等问题交代清楚。
卷材防水专项施工方案

一、工程概况本工程防水施工采用卷材防水材料,主要应用于屋面、地下室、卫生间等防水区域。
为确保防水工程质量,特制定本专项施工方案。
二、施工准备1. 材料准备:防水卷材、基层处理剂、附加层材料、热熔枪、剪刀、滚筒、接缝处理材料等。
2. 工具准备:卷尺、扫帚、刷子、压子、喷灯、滑轮等。
3. 人员准备:施工人员需具备防水施工经验,熟悉卷材防水施工工艺。
三、施工工艺1. 基层处理:确保基层表面平整、坚实、干燥。
如有裂缝、凹凸不平等现象,应进行修补。
2. 涂刷基层处理剂:按照产品说明书要求,将基层处理剂均匀涂刷在基层表面,干燥后即可进行下一步施工。
3. 细部处理(附加层):对女儿墙、水落口、管根、檐口、阴阳角等细部部位进行附加层施工,附加层宽度应符合设计要求。
4. 铺贴卷材:a. 将卷材裁剪成相应尺寸,用原卷心卷好备用。
b. 从最低处开始铺贴,确保卷材平整、紧贴基层。
c. 卷材平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,满粘法均为80mm,且端头接茬要错开50mm。
d. 卷材从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长边与流水坡向垂直。
e. 注意卷材配制应减少阴阳角。
5. 接缝处理:使用专用接缝处理材料,将接缝处封好,确保防水效果。
6. 热熔封边:使用热熔枪对卷材接缝处进行加热,使其熔化,然后用压子压实,确保接缝牢固。
7. 蓄水试验:施工完成后,进行蓄水试验,检查防水效果。
四、施工注意事项1. 施工过程中,应注意安全,防止火灾事故发生。
2. 避免在高温、雨雪等恶劣天气条件下施工。
3. 施工人员应严格按照施工工艺进行操作,确保施工质量。
4. 施工完成后,及时清理施工现场,确保环境整洁。
五、验收标准1. 防水卷材质量应符合国家标准。
2. 基层处理、细部处理、卷材铺贴、接缝处理等工序应符合设计要求。
3. 蓄水试验无渗漏现象。
本专项施工方案为卷材防水施工提供指导,具体施工过程中,应根据实际情况进行调整。
车库地板防水卷材施工方案

车库地板防水卷材施工方案1. 引言车库地板防水是保证车库地面耐久性和防止水渗漏的重要措施之一。
车库地面经常受到车辆进出、机械设备运行等因素的影响,因此需要采取有效的防水措施。
本文将介绍一种常用的车库地板防水施工方案——使用防水卷材。
2. 施工准备在进行车库地板防水施工之前,必须先完成一些准备工作。
2.1 清理地面首先,需要将车库地面清理干净,确保表面没有灰尘、油污或其他杂物。
可以使用刷子、吸尘器或者高压水枪清洁地面。
2.2 检查地面状态其次,需要对地面进行仔细检查。
如果存在裂缝、凹陷或其他损坏,需要及时修复。
可以使用地面填补剂或水泥进行修补,并确保修补处完全干燥和平整。
2.3 材料准备在施工之前,准备好所需的材料和工具,包括防水卷材、防水胶黏剂、刷子、工具刀等。
确保材料的质量符合要求,并具备相应的施工工具。
3. 施工步骤3.1 预处理首先,在进行车库地板防水施工之前,需要涂刷一层专用的防水底漆。
防水底漆能够提升防水卷材与地面的附着力,增强防水效果。
将防水底漆倒入容器中,使用刷子均匀地涂刷在地面上。
确保涂刷面积均匀,不留死角,然后等待底漆完全干燥。
3.2 防水卷材铺设待防水底漆完全干燥后,可以开始进行防水卷材的铺设。
3.2.1 测量尺寸首先,使用卷尺或其他测量工具,测量车库地板的尺寸。
确保准确测量,以便在铺设防水卷材时进行裁剪。
3.2.2 防水卷材裁剪根据测量结果,使用工具刀将防水卷材进行裁剪。
确保裁剪的尺寸与车库地板相匹配,留出一定的边缘重叠部分以增强防水效果。
3.2.3 防水胶黏剂涂布在地面上均匀涂布一层防水胶黏剂。
可以使用刷子或滚筒进行涂布。
确保胶黏剂涂布均匀,不留空隙。
3.2.4 防水卷材铺设将裁剪好的防水卷材铺设在涂布了胶黏剂的地面上。
在铺设过程中,注意保持卷材的平整,避免形成气泡或者皱褶。
3.2.5 边缘处理在铺设卷材后,对边缘进行处理。
使用工具刀修剪多余的卷材,并将边缘与墙角进行贴合处理,保证防水效果。
大明宫·逸居车库防水卷材施工方案共11页word资料

地下防水施工专项方案一、编制依据:《地下工程防水技术规范》(GB50108-2019)《地下防水工程施工质量验收规范》(GB50208—2019)《建筑施工手册第四版》《大明宫·地下车库施工图纸》二、工程概况(一)、项目概况工程名称:大明宫·逸居地下车库工程建设单位:大明宫建材实业(集团)有限公司设计单位:陕西华瑞勘察设计有限公司监理单位:西安凌辉工程咨询有限公司勘察单位:陕西华瑞勘察设计有限公司监督单位:未央区建设工程质量安全监督站即将兴建的大明宫·逸居工程位于西安市凤城一路东段大明宫乡政府北侧,临近西安市大明宫建材市场,地理位置较优越。
(二)、分项工程概况本工程建筑面积约3749.6m2,建筑基地面积3749.6 m2 。
本工程建筑标高±0.000相当于黄海绝对高程值395.200m,基础埋深8.4m,地下水位相对于建筑标高为-18.4m,采取地下一层局部两层设计,设计车位335个,突出建筑的空间立体感同时将建筑面积的利用率达到了最大化。
本工程结构类型为框架结构,抗震烈度按8度设防,建筑工程等级为二级,建筑防火分类为一类,防火等级为一级。
大明宫·逸居地下车库工程建筑防水等级为二级,两道设防,其中外维护结构采用防水混凝土,车库外墙、基础底板及顶盖防水砼设计抗渗等级均为0.8MPa。
附加防水层为外贴一道4mm聚酯胎SBS改性沥青防水卷材,配电室及消防值班室防水等级为一级,加设4mm聚酯胎SBS改性沥青防水卷材一道。
外设防水层设防高度高出室外地面0.5m。
基础底板及顶盖的防水卷材层均采用热熔法粘贴施工,卷材层施工完毕验收合格后再做一层50厚刚性防水保护层。
外墙采用热熔法粘贴施工,卷材层施工完毕后,粘贴一道60厚XPS挤塑板保护层。
三、施工准备(一) 、技术准备1、技术人员和工长必须认真熟悉图纸及相关规范要求,掌握现场实际情况,按图纸及规范要求合理安排组织施工。
防水卷材工程专项施工方案

防水卷材工程专项施工方案一、施工前准备1.1 工地环境准备在进行防水卷材工程施工前,首先需要对施工工地进行环境准备,确保施工场地平整、无污染物和杂物,以及能够提供足够的通风和采光条件。
1.2 设备材料准备在施工前,需要做好施工所需设备和材料的准备工作,包括防水卷材、底涂剂、胶粘剂、基层处理材料、施工工具等。
同时需要对施工设备进行检查,确保设备运转正常。
1.3 施工人员准备确定施工人员的数量和岗位分工,保证施工人员具备相关证书和经验,对施工过程中的安全和质量负责。
1.4 安全防护措施在施工前,需要制定好安全施工计划和紧急预案,确保施工人员的安全,同时为施工人员配备必要的安全防护用品,如安全帽、安全鞋、手套等。
二、施工过程2.1 基层处理在进行防水卷材工程施工前,首先需要对基层进行处理。
对于混凝土基层,需要进行清洁、修补和打磨,确保基层表面平整、无裂缝和松动。
对于金属基层和木质基层,需要做好防腐处理,并确保基层表面平整、牢固。
2.2 底涂处理在进行防水卷材工程施工前,需要对基层进行底涂处理,确保基层表面干燥、平整、无尘埃和松散物。
底涂处理可以有效提高防水卷材的粘结力和防水效果。
2.3 防水卷材铺设根据实际施工要求和设计要求,对防水卷材进行切割和加工,然后将防水卷材按照施工图纸要求进行铺设,确保防水卷材的平贴和无裂缝。
2.4 热风接头在防水卷材的铺设过程中,如果需要对卷材进行接头处理,可以采用热风接头的方式。
在热风接头过程中,需要控制好加热温度和接头时间,确保接头牢固、无裂缝。
2.5 边缘处理在防水卷材铺设完成后,对防水卷材的边缘进行处理,将边缘与墙体和构件之间的接缝处进行固定和密封处理,确保边缘处无渗水隐患。
2.6 检查验收在施工完成后,需要对防水卷材工程进行检查和验收。
确保防水卷材的铺设质量符合设计要求和标准要求,同时进行防水层的试验和检测,确保防水效果达标。
三、施工后整理3.1 施工记录在施工完成后,需要对整个施工过程进行记录,包括施工的具体情况、施工的质量和安全情况、使用的材料和设备情况等,成为施工质量的依据和参考。
大明宫·逸居车库防水卷材施工方案

地下防水施工专项方案一、编制依据:《地下工程防水技术规范》(GB50108-2008)《地下防水工程施工质量验收规范》(GB50208—2008)《建筑施工手册第四版》《大明宫·地下车库施工图纸》二、工程概况(一)、项目概况工程名称:大明宫·逸居地下车库工程建设单位:大明宫建材实业(集团)有限公司设计单位:陕西华瑞勘察设计有限公司监理单位:西安凌辉工程咨询有限公司勘察单位:陕西华瑞勘察设计有限公司监督单位:未央区建设工程质量安全监督站即将兴建的大明宫·逸居工程位于西安市凤城一路东段大明宫乡政府北侧,临近西安市大明宫建材市场,地理位置较优越。
(二)、分项工程概况本工程建筑面积约3749.6m2,建筑基地面积3749.6 m2 。
本工程建筑标高±0.000相当于黄海绝对高程值395.200m,基础埋深8.4m,地下水位相对于建筑标高为-18.4m,采取地下一层局部两层设计,设计车位335个,突出建筑的空间立体感同时将建筑面积的利用率达到了最大化。
本工程结构类型为框架结构,抗震烈度按8度设防,建筑工程等级为二级,建筑防火分类为一类,防火等级为一级。
大明宫·逸居地下车库工程建筑防水等级为二级,两道设防,其中外维护结构采用防水混凝土,车库外墙、基础底板及顶盖防水砼设计抗渗等级均为0.8MPa。
附加防水层为外贴一道4mm聚酯胎SBS改性沥青防水卷材,配电室及消防值班室防水等级为一级,加设4mm聚酯胎SBS改性沥青防水卷材一道。
外设防水层设防高度高出室外地面0.5m。
基础底板及顶盖的防水卷材层均采用热熔法粘贴施工,卷材层施工完毕验收合格后再做一层50厚刚性防水保护层。
外墙采用热熔法粘贴施工,卷材层施工完毕后,粘贴一道60厚XPS挤塑板保护层。
三、施工准备(一) 、技术准备1、技术人员和工长必须认真熟悉图纸及相关规范要求,掌握现场实际情况,按图纸及规范要求合理安排组织施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大明宫·逸居车库防水卷材施工方案地下防水施工专项方案一、编制依据:《地下工程防水技术规范》(GB50108-2008)《地下防水工程施工质量验收规范》(GB50208—2008)《建筑施工手册第四版》《大明宫·地下车库施工图纸》二、工程概况(一)、项目概况工程名称:大明宫·逸居地下车库工程建设单位:大明宫建材实业(集团)有限公司设计单位:陕西华瑞勘察设计有限公司监理单位:西安凌辉工程咨询有限公司勘察单位:陕西华瑞勘察设计有限公司监督单位:未央区建设工程质量安全监督站即将兴建的大明宫·逸居工程位于西安市凤城一路东段大明宫乡政府北侧,临近西安市大明宫建材市场,地理位置较优越。
(二)、分项工程概况本工程建筑面积约3749.6m2,建筑基地面积3749.6 m2 。
本工程建筑标高±0.000相当于黄海绝对高程值395.200m,基础埋深8.4m,地下水位相对于建筑标高为-18.4m,采取地下一层局部两层设计,设计车位335个,突出建筑的空间立体感同时将建筑面积的利用率达到了最大化。
本工程结构类型为框架结构,抗震烈度按8度设防,建筑工程等级为二级,建筑防火分类为一类,防火等级为一级。
大明宫·逸居地下车库工程建筑防水等级为二级,两道设防,其中外维护结构采用防水混凝土,车库外墙、基础底板及顶盖防水砼设计抗渗等级均为0.8MPa。
附加防水层为外贴一道4mm聚酯胎SBS改性沥青防水卷材,配电室及消防值班室防水等级为一级,加设4mm聚酯胎SBS改性沥青防水卷材一道。
外设防水层设防高度高出室外地面0.5m。
基础底板及顶盖的防水卷材层均采用热熔法粘贴施工,卷材层施工完毕验收合格后再做一层50厚刚性防水保护层。
外墙采用热熔法粘贴施工,卷材层施工完毕后,粘贴一道60厚XPS挤塑板保护层。
三、施工准备(一) 、技术准备1、技术人员和工长必须认真熟悉图纸及相关规范要求,掌握现场实际情况,按图纸及规范要求合理安排组织施工。
2、按施工规范、施工图纸及施工方案对施工人员进行技术交底和安全交底。
3、施工前技术交底:在防水施工前,由技术组及安全组向作业班组管理人员及作业工人进行详细的相关技术交底,将施工区域的划分、规范要求、图纸设计等问题交代清楚。
(二)、施工准备1、施工所采用的SBS聚酯胎改性沥青防水卷材,材料的合格证齐全,取样试验合格,样品封存,抽检合格后方可施工。
2、材料的生产厂家资质、质量抽检合格后,已经监理(甲方)确认。
3、防水专业施工班组人员已落实到位;防水专业队伍的资质、上岗证与所施工内容相符合,资质、岗位证书在有效期限内。
4、施工的基层均已处理,表面平整、牢固,不得有空鼓、开裂及起砂现象。
基层干湿度已达到防水层施工要求。
5、作业人员已经过三级安全教育及进行专项技术交底。
6、所有阴阳角处应做成R≥100mm的圆弧。
(三)、材料、工具要求1、卷材防水层所选用的基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材性相容。
2、辅助材料:工业汽油等,用于胶粘剂清洗机具或喷灯燃料等使用。
3、机具(工具)准备:小平铲1把、扫帚 5把(用于清理基层),滚动刷 8把(用于涂刷冷底子油),汽油喷灯 10把或液化气罐5个(用于热熔铺贴卷材),剪刀 5把(用于裁剪卷材),卷尺 2个(用于度量卷材尺寸)。
(四)、作业条件1、地下防水层施工,如果地下水位较高,铺贴防水层前应做好降低地下水位和排水处理,地下水位降至防水层底标高30cm以下,并保持到防水层施工完。
2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓,开裂及起砂、脱皮等。
3、基层表面应保持干燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。
4、防水层所用卷材、基层处理剂均属易燃品,应单独存放,远离火源,操作时应通风,并有足够的照明。
四、施工方法(一)、工艺流程材料准备→技术准备→基层处理→涂刷冷底子油→细部处理→卷材试铺→铺贴卷材→质量检验→保护层→成品保护(二)、操作工艺涂刷底胶前应将尘土杂物清扫干净。
1、涂刷冷底子油基层干燥后,涂刷基层处理剂,将配好的冷底子油用长把滚刷涂刷在大面积基层上,厚薄一致不得有漏刷和白底现象,阴阳角、管根部位可用毛刷涂刷,干燥4h以上至不粘脚时方可进行下道工序。
2、铺贴卷材防水层(1)、在立面墙与平面交接处做附加层处理,附加层宽度一般为500㎜。
(2)、铺贴前应排好尺寸,在基层上弹出基准线,把卷材试铺定位。
(3)、用高压喷灯于卷材和基层的夹角处均匀加热,待卷材表面熔化后把成卷的卷材向前滚铺使其粘结在基层表面上。
(4)、卷材的搭接宽度为长边不小于100㎜,短边不小于150㎜,搭接缝的边缘以溢出热熔的改性沥青为宜。
(注:要求火焰加热器的喷嘴与卷材距离应适当(≮100mm),火焰加热器加热卷材应均匀,加热至卷材表面有光亮黑色时方可进行粘合,不得过分加热或烧穿卷材;卷材表面热溶后应立即滚铺卷材,排除卷材下面的空气,并辊压粘结牢固,不得有空鼓、皱折;铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲。
)(5)卷材搭接处用喷灯均匀热熔卷材搭接缝用小抹子把边抹好,搭接熔接粘结后在用火焰及抹子在接缝边缘上均匀地加热抹压一遍。
(6)、铺贴平面与立面相连的卷材应由下向上进行,使卷材紧贴阴阳角,不得有空鼓和粘接不牢的现象。
注意卷材不要走偏。
(7)、在永久性保护墙上满粘卷材,粘贴要牢固,在临时保护墙上可虚铺卷材并将卷材固定在临时保护墙上,抹低标号砂浆保护层,以保护接头不被损坏和沾污。
(8)、待底板和立面墙结构施工完毕,在墙体结构上抹1:3水泥砂浆找平层,清除卷材表面浮土及污物。
在墙体找平层上涂刷基层处理剂,待干燥后将卷材由下向上铺贴,牢固的满粘在墙体上。
5、接头处理卷材铺贴时的搭接宽度为长边不小于100㎜,短边不小于150㎜,搭接缝的边缘以溢出热熔的改性沥青为宜。
卷材搭接处用喷灯均匀热熔卷材搭接缝用小抹子把边抹好,搭接熔接粘结后在用火焰及抹子在接缝边缘上均匀地加热抹压一遍。
6、防水层细部构造处理(1)、采用外防外贴法时,应先铺贴平面,后铺贴立面,平立面交接处,应错缝搭接。
之后砌保护墙,及时回填土。
防水结构完成后,铺贴立面卷材之前,应先将接槎部位的各层卷材揭开,并将其清理干净;修补一下局部损坏才可继续施工。
此时卷材用错槎搭接,上层卷材盖过下层卷材不小于15cm。
(2)、采用外防外贴法施工时,应先铺贴平面,后铺贴立面,铺立面时,先贴阴阳角,在阴阳角处做附加层处理,附加层宽度一般为500㎜,之后再铺贴大面。
贴完后应做好保护层,并确保保护层与立面卷材粘接牢固。
7、应注意的质量问题(1)、空鼓:卷材防水层空鼓,发生在找平层与卷材之间,且多在卷材接缝处,其原因是找平层不干,含水率大;空气排除不彻底,卷材没有粘结牢固。
(2)、渗漏:多发生在管根、地漏、变形缝等处,伸缩缝没有断开,产生防水层撕裂,其他部位由于粘结不牢,卷材松动或衬垫不严有空隙等均有可能产生渗漏,施工中应加强检查,认真操作。
五、质量要求(一)主控项目(1)、卷材防水层所用卷材及主要配套材料必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告。
(2)、卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
说明:按设防要求的规定进行地下工程构造防水设计,设计人员应绘出大样图基或指定采用建筑标准图集的具体作法。
转角处、变形缝、穿墙管道等处是防水薄弱五环节,施工较为困难。
为保证防水的整体效果,对上述细部做法必须严格操作和加强检查,除观察检查外还应检查隐蔽工程验收记录。
(二)一般项目(1)卷材防水层的基层应牢固,基面应洁净、平整同,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
检验方法:观察检查和检查隐蔽工程验收记录。
(2)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
检验方法:观察检查。
(3)侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。
检验方法:观察检查。
(4)卷材搭接宽度的允许偏差为—10mm。
检验方法:观察和尺量检查。
六、质量控制措施1、卷材施工方法,顺序符合规定,节点位置标高正确,搭接宽度满足要求,接缝必须严密,无开缝、翘边。
2、胶结材料与基层粘贴牢固,表面光滑平直,无空鼓。
卷材粘贴饱满度85%以上。
3、防水层基层防水基层应牢固,表面洁净、平整,不得有空鼓、松动、起砂和脱皮现象。
质量必须符合施工有关规定要求。
4、原材料必须抽样检验合格;每批产品应有出厂合格证及生产时间,严禁过期使用。
每批抽检合格后方可使用。
施工先做样板检查合格后,方可大面积进行施工。
各工序之间分批分层验收,层层隐蔽。
5、卷材防水节点做法、接缝等,应进行分层进行检查验收,经检查验收合格后,方可进行下一道工序施工。
6、卷材施工温度高于25℃时,应及时对施工好的卷材表面进行洒水降温,防止卷材变形、起鼓,并应及时进行检查验收;合格后及时进行保护层的施工。
7、雨天禁止施工,施工时遇大风,端头部位用重物压牢。
8、卷材施工过程中有打皱无法纠正时,应断开打皱处,按接缝处理。
9、火焰加热器加热卷材应均匀,不得过分加热或烧穿卷材。
10、滚铺卷材时接缝部位必须溢出沥青热溶胶,并应随即刮封接使接缝粘结严密11、施工时卷材幅宽内必须均匀一致,要求火焰加热器的喷嘴与卷材距离应适当,加热至卷材表面有光亮黑色时方可进行粘合。
七、成品保护措施1、施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋。
在施工过程中,严禁非本工序人员进入现场。
2、防水上堆料放物,都应轻拿轻放,并加以方木铺垫。
3、施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下口应加以板材铺垫,以防破坏防水层。
4、施工中若有局部防水层破坏,应及时采取相应的补救措施,以确保防水层的质量。
5、施工完毕的防水层,应及时组织人员进行施工验收,及时做好防水层的保护工作。
6、在下一道工序施工时,应有专人负责检查,发现损坏防水层,及时修复。
八、安全、文明施工要求1、严禁施工防水施工作业现场有明火。
2、材料储存,必须在通风干燥环境中,有防雨措施,远离火苗。
3、材料堆放处应有标识、标牌及警示标记,并在堆放处配备干粉灭火器。
4、夜间施工,必须配置足够的照明灯具。
5、由安全员负责对职工进行安全、技术交底,做到每位职工心领神会。
6、施工过程中,必须有专人负责巡查。
7、工完场清,保持施工现场整洁,施工道路畅通。
8、施工作业人员,应定期进行体检。
对患有皮肤病、眼病以及对沥青过敏人员,不得操作。
再施工过程中,如发现恶心、头晕、刺激过敏等症状,应立即停止操作。
