某高速公路实施性施工组织设计(路基、桥梁、隧道、涵洞、高边坡
某高速公路实施性施工组织设计(路基、桥梁、隧道、涵洞、高边坡、软土路基)

第一章施工组织编制说明1。
1 编制依据1、《某某高速公路某段两阶段施工图设计》;2、《某某高速公路工程地质勘察报告》;3、《某某高速公路招标文件》;4、国家的相关施工规范、规程及标准;5、相应的技术规范、规程、行业标准;6、本单位现有人员、设备、技术情况.1.2 编制目的1、争取高质量、高效率、高效益的完成本项目施工;2、安全-—杜绝重伤、死亡事故;无机械设备大事故;无等级火警事故;无汽车、装载机等行车事故;3、工期——确保合同工期;4、质量—-确保全部工程达到国家现行工程质量验收标准,工程质量达到省优,争创部优;5、文明施工—-达到市级文明工地。
1.3 编制原则本着遵循合同条款,履行合同义务,严格执行施工过程中涉及的相关规范、规程和技术标准;相关的法律法规方针政策;确保实现业主要求的质量、工期、安全、环境保护、文明施工等各方面的工程目标为原则。
并综合考虑工程地质及水文地质条件,工程环境,材料供应等各种情况编制。
1。
3。
1 安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
特别是隧道施工爆破作业安全,软弱围岩、断层破碎带以及浅埋,爆破震动,高挖高填施工,边坡滑移、地面沉陷等施工安全。
对重点安全部位,均考虑有效的技术方案及措施,在安全措施落实到位、确保万无一失的前提下组织施工。
1。
3.2 优质高效的原则现场机构精干、高效,施工人员一专多能、分工合作,并加强指导力度,强化管理模式,优质高效完成施工任务。
根据在施工组织设计中明确的质量目标,贯彻执行质量体系标准,积极推广、使用“四新”技术,同时采取一系列技术手段和管理措施.1。
3。
3 确保工期的原则根据招标文件及建设单位对本工程的工期要求,编制科学、合理、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足建设单位要求。
1。
3。
4 科学配置的原则根据本合同段的工程量大小及各项管理目标的要求,在施工组织上实行科学配置,选派有隧道、路基、桥涵工程施工经验的管理人员,专业化施工队伍,投入先进、精良的施工设备;确保流动资金的周转使用,做好建设资金的管理,做到专款专用,确保人、财、物、设备的科学合理配置.1。
高速公路路基土石方工程、涵洞通道工程、桥梁工程、隧道工程施工组织设计

高速公路路基土石方工程、涵洞通道工程、桥梁工程、隧道工程施工组织设计1.编制说明及编制依据1.1编制说明xx高速公路A2合同段由某集团某工程有限公司中标承建。
本项目起于xx线x省x市x,经x,周宁县八铺、七步,终于南平政和杨源,与x至上饶联络线x境内南平段相接,是x省公路的主干线之一。
A2合同段起点K36+300,终点K45+480,全长8.189KM。
为建好x高速,按照投标承诺,我公司委派年富力强且具有丰富施工经验的项目经理和项目总工程师,代表公司全权负责本合同段工程的施工管理和技术管理工作。
成立某集团某工程有限公司xx高速公路A2合同段项目经理部,在本合同段工程实施过程中,我们将严格按照招标文件及合同要求,认真履行合同规定的各项义务,科学规划和管理,严格质量控制,确保工期和质量,同业主和监理工程师全力合作,将本合同段建成优质工程。
1.2编制依据本工程的施工组织设计是根据下列文件,按业主的具体要求,考虑到施工的实际情况以及我公司多年的施工经验和现有的施工能力而编制的。
依据的文件有:1、施工合同;2、设计文件;3、投标文件及有关施工规范;4、《公路工程技术标准》JTGB01-2003;5、《公路工程质量检验评定标准》JTG F80/1-2004;6、《公路路基施工技术规范》JTJ033-95;7、本工程的实际施工条件;8、我公司实施工程质量、环境和职业健康安全管理的纲领性文件《管理手册》、《程序文件》等;9、本单位的现有技术能力及机械设备情况。
1.3管理目标1.3.1本项目的质量方针为:严格执行《x省高速公路工程施工标准化指南》以及各类质量、技术管理办法、规范,标准化、规范化、精细化施工。
质量目标是:达到设计标准,确保合同段工程质量优良,争创x 省交通建设市场信用考核AA级项目部。
1.3.2本公司的环境方针为:合理规划,节约土地,降低能耗,固体废弃物分类堆放,及时处理,有毒有害气体排放、粉尘、污水排放、噪声等指标达到规定标准;保护水利设施,保证水利畅通,以利农田灌溉,保护农民的利益。
高速公路实施性施工组织设计

目录第一章编制依据及原则第1节编制依据(一)业主《招标文件》及补遗书;(二)《公路工程国内招标文件范本》(2003 年版);(三)交通部部颁施工技术规范、规程、质量评定标准与验收办法等;(四)现场踏勘获得的资料。
第2节编制原则以满足实际施工需要为指导思想,以施工图设计为依据,以确保本工程的质量、安全、工期、环保为目标,本着优质、高效、经济、合理的原则,按我公司已通过的ISO9001:2000 标准建立的质量体系要求运作。
第3节编制人员项目经理:XXX项目副经理:XXX XXX项目总工程师:XXX参与编制的其他人员:XXX XXX XXX第1节工程简介XX 至XX 高速公路是国家西部开发八条省际公路通道之一的XX 线的重要组成部分,XX 高速公路东接已经建成通车的高速公路许武段,西连规划中的洛阳-商洛高速公路。
它的建设对加快我国西部开发,缩小东西部差距,保持国民经济的持续、稳定、协调发展有着非常重要的战略意义。
本项目**合同段范围为K18+965-K37+970,全长。
起于xx 市,起点里程桩号K38+965,路线在青曲设青曲互通,经郭家沟至寺坪,经大院在xxx 穿界碑关隧道进入商洛,路线进入xx后基本沿着郧漫公路走廊前进,路线在zz境内经十八里铺,止于物理岗,终点里程桩号K47+970。
XX 高速公路主要技术标准为:公路等级:双向四车道全封闭高速公路地形类别:山岭重丘区计算行车速度:80 公里/小时行车道宽度:2-2×米路基宽度:整体式路基宽米,中央分隔带,桥梁与路基同宽;分离式单幅路基宽米,桥面宽度12m设计洪水频率:路基及大、中、小桥及构造物:1/100;特大桥:1/300车辆荷载:汽车—超20 级,挂车一120设计服务水平二级第2节自然条件(一)地形、地貌本项目地处我国秦巴山区腹地,鄂西北十堰市境内,海拔高程在米之间,属于山岭重丘地形,地势西北高、东南低,山高坡陡,沟壑纵横。
地貌形态按其成因及地表形态可划分为构造剥侵蚀中低山、构造剥侵丘陵、剥侵堆积河谷等三种地貌单元。
某高速公路实施性施工组织设计全

工程内容 梁板预制及吊装
桥涵工程 桥涵工程 桥涵工程
桥涵工程
桥涵工程 钻孔桩工程
工程量
678片
涵洞10道 桥梁7座 涵洞14道 桥梁4座 涵洞14道 桥梁4座
备注
涵洞1道 桥梁4座
桥梁4座
117根
返回
路面及附属工程施工队伍安排
序
队伍
号
施工段落
工程内容
工程量
备注
1 路面队 K72+000k96+000
返回
桥涵一队施工计划安排
序号
规格
总量
剩余数量
施工工期
备注
1
10m
297
245
2 3 合计
13m 20m
297 331 925
165 268 678
4月1日-7月15 日
底模设置50套 ,保证每天 6~7片梁
预制梁现有底模50套,外模20套,且锅炉已经安装完成,计划4月1日开始产梁,并进 行蒸汽养生,保证每天预制生产6~7片。生产顺序按照现场桥梁下部的工程进度安排。梁板吊 装从5月1日起连陆续开始进行吊装,及时将梁场内完成的预制梁吊装。
.分离断面 的小帮宽 施工尽早 安排施工 ,保证下 行线的整 体进度
.分离断面 下行线内 的桥涵绕 行便道尽 早安排施 工,以保 证桥涵能 够尽早施
工
.分离断面 下行线施 工一层油
面为 2011年 的施工做
准备
返回
施工计划安排
桩基工程:4月1日~5月30日 涵洞工程:4月1日~5月30日 承台工程:4月5日~6月10日 墩柱工程:4月15日~6月15日 盖梁工程:5月1日~7月15日 桩基工程:4月1日~7月15日 梁板预制:4月1日~5月30日 梁板吊装:5月1日~8月15日 桥面系及附属:5月15日~8月30日 路基工程:4月15日~7月15日 路面底基层:4月15日~9月15日 路面基层:6月1日~9月30日 路面面层:8月15日~9月30日 排水工程:6月15日~10月20日 附属工程:6月15日~10月20日
高速公路实施性施工组织设计 (3)

高速公路实施性施工组织设计编制人:审核人:批准人:文件编号:发放号:受控状态:目录第一章工程概况 (1)1主要技术指标 (1)2地质条件 (2)3气象 (3)4地震 (3)5施工条件 (3)6工程特点 (3)7主要工程数量 (3)第二章施工组织管理 (6)1组织机构及管理职责 (6)2施工总平面布置 (12)3原材料的管理方法 (15)4工程总体施工安排 (16)第三章主要分项工程的施工方案、方法 (19)1施工准备工作 (19)2路基土石方工程 (20)3路面工程 (35)4涵洞工程 (46)5桥梁工程 (49)6防护工程 (69)7排水工程 (81)8安全设施及预埋管线 (81)第四章工程施工进度安排 (83)1各项工程的开、竣工日期 (83)2 各分段路基土石方、涵洞、通道及防护工程施工安排 (83)3桥梁施工进度安排 (87)第五章工期保证措施 (89)1组织保证措施 (89)2劳动管理措施 (89)3技术保证措施 (89)4物资保障措施 (90)5设备保障措施 (90)6 处理好各种外部关系,争取良好施工环境 (90)7农忙季节、节假日和雨季的施工安排 (90)第六章质量保证体系及质量管理措施 (92)1质量目标和创优规划 (92)2质量管理组织机构及主要职责 (94)3质量管理的措施 (101)4工程质量通病的预防措施 (106)5竣工阶段质量控制措施 (110)6质量管理及检验的标准 (111)第七章安全保证措施 (112)1建立安全保证体系 (112)2安全施工管理措施 (117)3安全管理各项制度 (118)4主要施工项目的安全保证措施 (123)第八章文明施工和环境保护措施 (125)1文明施工保证措施 (125)2环境保护的主要保证措施 (126)第九章主要分项工程的施工工艺框图 (130)1 路基工程施工工艺框图 (131)2路面工程施工工艺框图 (135)3桥梁工程施工工艺框图 (139)4涵洞工程施工工艺框图 (147)第十章各项施工计划 (150)1 施工进度计划 (151)2 工程资源计划 (155)第十一章施工平面布置图 (162)1 施工总平面布置图 (163)2 大中桥T梁预制场平面布置图 (164)3 1#拌和站及预制场平面布置图 (165)4 2#拌和站平面布置图 (166)高速公路实施性施工组织设计第一章工程概况1 主要技术指标2 地质条件2.1 地质构造2.2 地层及工程地质层组划分2.3 水文地质2.4 不良地质现象3 气象4 地震5 施工条件6 工程特点7 主要工程数量7.1 路基土石方7.2 路面(通道及改线、避险车道等)7.3 桥梁7.4 涵洞7.5 防护7.6 排水7.7 安全设施及预埋管线7.8 绿化及环境保护第二章施工组织管理1 组织机构及管理职责1.1 项目组织机构按同业主合同,某公司在某标段建立以项目经理为首的项目部,全面负责本工程项目的质量、安全、进度、成本控制和项目管理工作,并按项目法组织施工。
高速公路实施性施工组织设计

××高速实施性施工组织设计项目总工:项目经理:××高速××合同段项目部目录1 编制依据、原则............................................................ - 1 -1.1 编制依据............................................................ - 1 -1.2 编制的原则.......................................................... - 1 -2 工程概况.................................................................. - 1 -2.1 工程概述............................................................ - 1 -2.2 合同工期............................................................ - 2 -2.3 主要技术指标........................................................ - 2 -2.4 自然条件............................................................ - 3 -2.5 施工条件............................................................ - 4 -2.6 建设相关单位........................................................ - 5 -3 工程特点、重难点分析及施工对策............................................ - 5 -3.1工程重点和难点分析................................................... - 6 -3.2工程重难点及对策..................................................... - 6 -4 管理目标.................................................................. - 7 -4.1 安全管理目标........................................................ - 7 -4.2 质量管理目标........................................................ - 7 -4.3 工期目标............................................................ - 8 -4.4 创优规划............................................................ - 8 -4.5 环境保护及文明施工管理目标.......................................... - 8 -4.6 节能减排目标........................................................ - 8 -5 项目组织机构和项目主要人员................................................ - 8 -5.1 组织结构............................................................ - 8 -5.2 组织机构框架图...................................................... - 9 -5.3 主要管理人员........................................................ - 9 -6 施工部署................................................................. - 11 -6.1 总体施工部署....................................................... - 11 -6.2 施工任务划分及队伍部署............................................. - 12 -6.3主要临时工程方案比选................................................ - 12 -6.4主要工程方案比选.................................................... - 14 -7 施工进度安排............................................................. - 16 -- 1 -7.2路基工程............................................................ - 17 -7.3桥梁工程............................................................ - 21 -7.4隧道工程............................................................ - 26 -7.5 收尾及竣工验收..................................................... - 27 -8 施工准备................................................................. - 27 -8.1驻地建设............................................................ - 27 -8.2拌和站建设.......................................................... - 29 -8.3钢筋加工场建设...................................................... - 33 -8.4预制梁场建设........................................................ - 36 -8.5工地试验室建设...................................................... - 39 -8.6施工便道............................................................ - 42 -8.7水、电建设.......................................................... - 47 -8.8通讯及网络.......................................................... - 48 -8.9石料场.............................................................. - 48 -8.10隧道进出口场地布置................................................. - 49 -8.11炸药库建设......................................................... - 49 -8.12弃土场规划......................................................... - 50 -8.13 物资材料准备...................................................... - 51 -8.14 技术准备工作...................................................... - 51 -9 资源配置................................................................. - 53 -9.1 人力资源配置....................................................... - 53 -9.2 测量仪器配置....................................................... - 54 -9.3 工地试验、检测仪器配置............................................. - 54 -9.4 施工机械配置....................................................... - 56 -9.5 路基土石方调配..................................................... - 57 -9.6 模板资源调配....................................................... - 58 -9.7资金使用计划........................................................ - 59 -10 主要工程施工方案........................................................ - 59 -10.1 总体方案.......................................................... - 59 -10.2施工测量........................................................... - 62 -10.4 路基土石方工程.................................................... - 80 -10.5隧道工程........................................................... - 86 -11 关键过程、特殊过程的界定和管理措施..................................... - 133 -11.1 关键工序......................................................... - 133 -11.2 特殊工序......................................................... - 134 -11.3 对关键工序的监控措施............................................. - 134 -11.4 对特殊工序的监控措施............................................. - 134 -12 影响施工质量的因素分析及相关措施....................................... - 135 -12.1 路基工程......................................................... - 135 -12.2涵洞及通道工程.................................................... - 137 -12.3 桥梁工程......................................................... - 138 -12.4 隧道工程......................................................... - 142 -13 重大危险源、重要环境识别及相关措施..................................... - 143 -13.1 危险源识别....................................................... - 143 -13.2 重大危险源的控制................................................. - 144 -13.3 重大危险源清单................................................... - 144 -13.4 重大环境因素识别及控制措施....................................... - 147 -14 安全保证措施........................................................... - 152 -14.1 安全生产管理体系................................................. - 152 -14.2安全生产管理保证措施.............................................. - 153 -14.3 安全技术措施..................................................... - 154 -15 质量保证措施........................................................... - 165 -15.1 工程质量的管理体系............................................... - 165 -15.2质量保证措施...................................................... - 167 -16 工期保证措施........................................................... - 170 -16.1 工期管理目标..................................................... - 170 -16.2 工期管理组织机构................................................. - 170 -16.3工期保证体系...................................................... - 170 -16.4工期保证措施...................................................... - 171 -17 文明施工及环境、水与职业健康保证措施................................... - 172 -17.2规范化施工措施.................................................... - 173 -17.3文物保护保证措施.................................................. - 174 -18 节能减排措施........................................................... - 175 -18.1 节能减排任务和责任............................................... - 175 -18.2节能减排管理措施.................................................. - 176 -18.3 节能减排技术措施................................................. - 178 -19 季节性施工保障措施..................................................... - 179 -19.1夏季施工措施...................................................... - 179 -19.2冬季施工措施...................................................... - 180 -19.3雨季施工措施...................................................... - 180 -20 应急预案............................................................... - 181 -20.1 项目风险预测与防范............................................... - 181 -20.2 事故应急预案..................................................... - 181 -1 编制依据、原则1.1 编制依据(1)、辽宁省交通规划设计院《××高速两阶段施工图》;(2)、国家高速公路建设相关法律法规、技术规范、标准和定额;(3)、业主招标及合同文件;(4)、**省高速公路标准化管理系列指南;(5)、施工现场调查资料;(6)、我公司以往积累的施工经验,拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果;(7)、根据ISO9001质量标准、ISO14001环境管理和OHSAS18001职业健康安全标准建立的质量、环境和职业健康管理体系。
【精品完整版】某高速公路工程施工组织设计

(此文档为word格式,下载后您可任意编辑修改!)1总体施工组织布置及规划1.1工程概况及施工条件1.1.1工程概况某地至某地高速公路位于江西省某地市境内,是沟通某地高速与某地县的一条地方加密高速公路。
本项目可与某地高速、国道G320、省道S312、S313、S327等有机结合起来,使某地市、某地县袁州区、明月山温泉风景名胜区等区市与外界快速便捷地联系在一起,同时能兼顾到三地工业园区、产业基地、明月山机场和风景旅游区地布局和发展,能有效地提升该区域路网功能、增强物流运输能力。
本项目由北向南,沿途经某地县的某地、某乡、袁州区的西岭布果园场、某地、三阳镇、袁州区工业园、湖田镇,与某地高速交叉后设置袁州枢纽互通,终于某地市某地高速南侧,再以连接线方式接于修建中的明月山机场A线K4+300处。
本标段为A6标段,起于A1标终点K8+700处,经过袁州区某地的严岭村、石井村,西岭布果园场、某地柏木村、苍前村,终于A7标起点K13+100,本标段全长4. 40km。
路线主要控制点为严岭二号隧道和铁路下高架桥等。
主要工程数量见表1-1。
表1-1 主要工程数量表A6标段属温和湿润的季风气候区。
项目区内属温和湿润的季风气候区,多年平均气温17. 6 0C,雨量充沛。
据某地市气象台资料,多年平均降雨量1614毫米,最高为1994年降雨量2079毫米,最低1978年降雨量1121毫米。
从时间上有两个特点:一是年际变化大;二是年内降雨分配不均,3-6月为雨季,多年平均降雨量达868毫米,占全年降雨量的54%; 2、7、 8月为平水期,9-1月为枯水期。
空间上,表现为中部西段雨量较丰富,向北、东、南递减的特点。
路段内地表水较贫乏,地表水一般以岩溶水的形式渗入地下。
路线范围内没有大的江河,仅分布有酌江及少量人工水库。
1.1.2施工条件交通条件:本标段路线基本沿G320前行,以G320做为材料和机械进场的主要道路,另新修部分便道进入各工点,整体运输条件较好。
[福建]高速公路工程实施性施工组织设计(路基 桥梁 涵洞 排水)_yg
![[福建]高速公路工程实施性施工组织设计(路基 桥梁 涵洞 排水)_yg](https://img.taocdn.com/s3/m/2fedb78bdd3383c4bb4cd2b0.png)

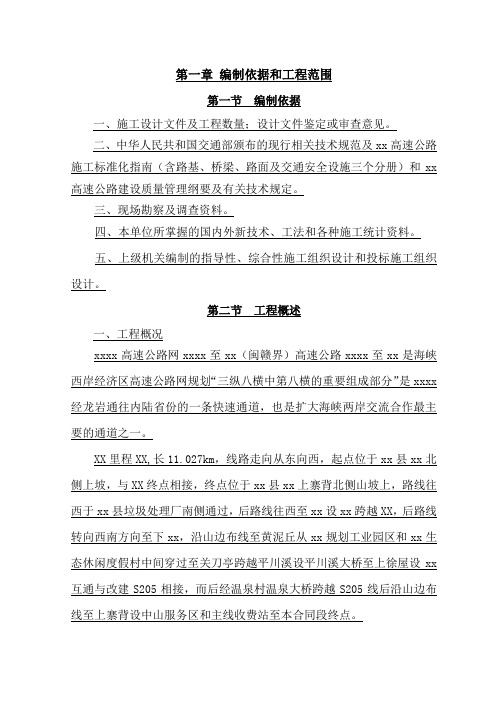

第一章编制依据和工程范围第一节编制依据一、施工设计文件及工程数量;设计文件鉴定或审查意见。
二、中华人民共和国交通部颁布的现行相关技术规范及xx高速公路施工标准化指南(含路基、桥梁、路面及交通安全设施三个分册)和xx 高速公路建设质量管理纲要及有关技术规定。
三、现场勘察及调查资料。
四、本单位所掌握的国内外新技术、工法和各种施工统计资料。
五、上级机关编制的指导性、综合性施工组织设计和投标施工组织设计。
第二节工程概述一、工程概况xxxx高速公路网xxxx至xx(闽赣界)高速公路xxxx至xx是海峡西岸经济区高速公路网规划“三纵八横中第八横的重要组成部分”是xxxx 经龙岩通往内陆省份的一条快速通道,也是扩大海峡两岸交流合作最主要的通道之一。
XX里程XX,长11.027km,线路走向从东向西,起点位于xx县xx北侧上坡,与XX终点相接,终点位于xx县xx上寨背北侧山坡上,路线往西于xx县垃圾处理厂南侧通过,后路线往西至xx设xx跨越XX,后路线转向西南方向至下xx,沿山边布线至黄泥丘从xx规划工业园区和xx生态休闲度假村中间穿过至关刀亭跨越平川溪设平川溪大桥至上徐屋设xx 互通与改建S205相接,而后经温泉村温泉大桥跨越S205线后沿山边布线至上寨背设中山服务区和主线收费站至本合同段终点。
主要工程量有路基土石方354.9万方,大桥443.38m/3座(双幅),中桥198.12m/3座,互通式立体交叉1处、通道19道、涵洞11座、服务区1处。
本合同段主要工程量见下表:主要工程数量表招标要求工期24个月,计划开竣工时间:2010年7月30日-2012年7月30日。
合同总造价为:元二、地形与地貌拟建项目位于xx东南部,属华南皱褶系的一部分,总体地貌特征较为单一,为武夷山南段主体,山体庞大,以低山为主,北宽南窄,向南倾斜,为闽赣两省水系的分水岭。
西部为武夷山脉南段东列山地,从东北边界呈北北东走向,蜿蜒至中部,与西列山地汇合,形成巍峨的梁野山顶,海拔高程1538米,矗立于线路区的西北部是武夷山脉南段的最高峰,成为南北谷地的分野。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某高速公路实施性施工组织设计(路基、桥梁、隧道、涵洞、高边坡实施施工组织设计第一章施工组织说明1.1准备基础1.XXX高速公路某路段两阶段施工图设计;2.XX高速公路工程地质勘察报告;3.XXX高速公路招标文件;4.相关国家建筑规范、法规和标准;5、相应的技术规范、规程、行业标准;6、本单位现有的人员、设备和技术。
1.2编制目的1、争取高质量、高效率、高效率地完成项目建设;2.安全——杜绝严重伤亡事故;无重大机械设备事故;没有等级的火灾事故。
无车祸、装载机等。
3.工期——保证合同的工期;4.质量——确保所有项目符合现行的国家工程质量验收标准,达到省级质量,争取部门质量;5.文明施工——实现市政文明工地。
1.3汇编原则符合合同条款,履行合同义务,严格执行施工过程中涉及的相关规范、程序和技术标准;相关法律、法规、方针和政策;原则是确保实现业主要求的工程质量、工期、安全、环保、文明施工等方面的目标。
此外,综合考虑工程地质和水文地质条件、工程环境、材料供应等条件编制而成。
1/214实施施工组织设计1.3.1安全第一原则在编制施工组织设计时,应始终按照技术可靠、措施有效、确保安全的原则确定施工方案。
特别是隧道施工爆破作业安全,软弱围岩、断层破碎带及浅埋、爆破震动、高开挖高填施工、边坡滑动、地面沉降等施工安全。
对于关键安全部位,应考虑有效的技术方案和措施,在安全措施到位的前提下组织施工,确保安全。
1.3.2高质量和高效率原则现场组织精简高效。
施工人员专业且多才多艺。
他们分工合作。
要加强引导,强化管理模式,优质高效地完成建设任务。
根据施工组织设计中明确的质量目标,实施质量体系标准,积极推广和使用“四新”技术,并采取一系列技术措施和管理措施。
1.3.3确保工期的原则根据招标文件和建设单位的工期要求,编制科学、合理、周密的施工计划,合理安排进度,实施网络控制,做好工序衔接,实施进度监控,确保工期目标的实现,满足建设单位的要求。
1.3.4科学配置的原则根据本合同段的工程量和各项管理目标的要求,在施工组织中实行科学配置。
选择具有隧道、路基、桥涵施工经验的管理人员,指派专业施工队伍,并投入先进优秀的施工设备。
确保周转金周转,做好建设资金管理,做到专款专用,确保人、财、物、设备的科学合理配置。
1.3.5合理布局原则2/214实施施工组织设计根据项目任务量和管理目标的要求以及地形地貌的特点,在临时项目的施工准备中,特别是“三通一平”工作和各种场地的设置中,充分利用有限的资源,缩小临时建设规模,本着避免干扰、就近安排、方便使用、优化设置的原则,合理安排和满足项目需求。
1.3.6环境保护原则结合项目周边环境,我们将采取积极、严格的环保措施。
认真执行环境管理、环境噪声污染防治等相关法律法规的规定,依法开展文明施工,最大限度地减少环境污染和对附近居民生活的影响。
3/214实施施工组织设计第二章项目概述2.1工程地理位置本合同段位于福建省永定县。
路线起点位于龙岩市永定县汤宝乡新田村附近。
与XX合同段终点相连(XX合同段终点桩号为K216+852.132,短链为42.019米),起点桩号为K216+894.151。
该路线下穿龙梅铁路,穿越永定河,配有新田永定河大桥,配有区间隧道和唐可隧道。
终点位于文科村的东南部。
终端站编号为K222+700。
这条路线的总长度是5.806公里2.2工作范围路基工程:主线土石方工程共计130.1m3,包括511,000 m3开挖、790,000 m3填方、143,400 m2喷洒植被防护和18,800 m3砌筑。
隧道工程:2条隧道,包括1条长隧道和1条中、短隧道;分区隧道左线里程为ZK217+912 ~ ZK218+599,总长687米,右线里程为YK217+784 ~ YK218+582,总长798米;唐可隧道左线里程为zk218+691 ~ zk221+475,全长2784米,右线里程为yk28+674 ~ yk221+496,全长2822米桥涵工程:新田永定河大桥2座桥,左线桥起点桩号LK217+070.5,终点桩号LK217+287.5,桥长217米;右线1号桥起点桩号为RK217+049.5,终点桩号为RK217+323.4,桥长为273.9米。
右线2号桥起点桩号为YK217+414.5,终点桩号为YK217+541.5,桥长127米。
岭子峡大桥左线桥起点桩号为LK218+596.5,终点桩号为LK218+693.5,桥长97m。
右线桥起点站RK218+579.5和终点站RK218+676.5长97米。
涵洞101.89米/1,渠道344.3米/5。
2.3重大项目数量4/214实施施工组织设计2.3.1主要设计技术标准全线采用四车道高速公路标准施工,设计速度80公里/小时,整体路基宽度24.5米,单独路基宽度12.25米,路面为沥青混凝土结构,桥涵设计车辆荷载等级为一级公路。
根据交通部颁布的《公路工程技术标准》(JTG B01-XXXX),其余技术指标分布不均。
大多数信息流集中在5月至8月,占全年总流量的70%以上。
雨季暴雨频繁。
该地区地形主要为低山丘陵,中间夹有小山间盆地。
河谷段分布有冲积砂、砾石和卵石层,下伏基岩风化裂隙和压缩性构造裂隙相对发育。
地表水和地下水样品分析表明,试验区地表水和地下水水质为淡水,水质类型为HCO 3-氯-钠离子。
矿化度为1克/升,一般对混凝土无腐蚀性。
气候条件项目所在地属亚热带季风气候,四季分明,湿度适中,无霜期280 ~ 3XXXX年,年平均气温18.9 ~ 19.4℃;历年最大降雨量为2348毫米;;年降雨量为160 ~ 175天,3 ~ 4月为春雨季节,降雨量占全年的23 ~ 24%。
5-6月是梅雨季节,降雨量占全年的36-37%。
7-9月是台风和雷暴的雨季,少雨期约占XXXX全年的2月,建设期约占XXXX全年的9月1日,XXXX 8月31日,共24个月。
3.1.2质量目标确保本标段所有工程达到工程质量验收标准,工程一次验收合格率达到100%,优良率达到95%以上。
工程质量等级优良,确保省(部)级质量工程。
3.1.3安全目标在项目实施过程中,坚决贯彻“五防”,不仅杜绝了施工死亡事故、多人伤亡事故、重大机械事故、重大交通事故和重大火灾事故,而且将工伤率降低到5‰以下。
在整个施工监控工程中,各种变形控制在允许范围内,确保施工和交通安全,确保市级“安全文明工地”,争创省级“安全文明工地”。
3.1.4环境和文明施工目标预防和消除施工造成的环境污染,控制污染排放,控制粉尘排放,降低噪音,减少空气污染,保护植被,建设绿色施工现场,实现施工污染排放100%达标率,保护文物,创建符合环保标准的施工现场。
按照福建省文明施工的统一要求,进行场地规划,建设绿色施工场地。
文明施工应有明确的目标、健全的制度和有效的措施,力争福建省省级文明工地。
9/214实施施工组织设计3.2施工部署3.2.1组织根据本合同段工程项目的分布特点,本合同段的施工任务计划由四个作业小组实施。
各施工队的任务划分见表3-2-1。
表3-2-1施工队任务分工施工队的任务是划分隧道之间的里程和位置:LK218+599 ~ LK218+263 K218+582 ~ RK218+183唐可隧道:LK218+691 ~ LK22 XXX从1月到12月10日,2月10日,35日到10月10日,68日到10月810日,1月11日到10月11日,1月24日到11月11日,57日到2009年的人数为10人管理层负责组织、管理、协调和控制,与业主、设计、监理等相关单位联系,管理和指导作业队和协作队。
作业队和配合队负责现场施工,按进度保质保量完成施工任务。
1.项目管理人主持项目整体工作,全面履行项目合同,全面负责项目质量、安全、工期和成本控制;负责项目的内部管理,包括人员配置、财务管理和外部协调等。
2.项目副经理注重安全生产、文明施工、生产进度、资源配置和班组管理,负11/214实施施工组织设计负责组织和指导施工和生产。
3.总工程师以工程的技术工作和质量控制为重点,与项目部、监理单位、设计单位、质检站和业主协调,主管工程部,对工程质量负责。
4.工程部工程部负责项目的日常技术管理、质量管理、技术资料和技术文件管理,组织编制施工组织设计、施工方案和作业指导书等的实施。
检查和指导各作业队的技术工作,组织解决关键技术问题,掌握各生产单位的施工进度,提出改进措施。
项目的日常质量检查和控制应与所有专业工程师一起进行,并配合驻地监理工程师处理所有子项目的隐蔽检查。
现场实验室、测量小组和质量检验在工程部的指导下进行。
5.安全和环境保护部安全环保部负责项目的安全环保管理。
6.商务合同部作业合同部负责本项目的作业合同;负责组织内部和外部的检查和评估;负责组织设计变更工作;合同管理、成本控制和内部合同会计、内部合同管理和外部运营。
7.材料和设备部(1)制定机电材料的管理标准和实施措施,对工程所用材料和机电设备的质量和管理负全责。
12/214实施施工组织设计(2)负责材料、设备订购和租赁,为项目建设提供保障。
(3)编制材料和设备供应计划,经主管经理批准后实施。
(4)对所有材料、机电设备数据和报告文件等进行分类和保存。
建立管理台帐,做好各种材料消耗和库存统计。
8.财会部(1)编制项目成本计划和资金使用计划,确定和分析成本控制目标。
(2)负责向业主提供按招标文件规定提交的必要的证明文件,与业主一起办理工程资金的收付、清算积累等事宜。
9.办公室办公室是项目的综合协调部门,主要负责项目的对外联络、秘书工作、人事劳动管理、访客接待和内部行政事务。
3.3总体施工计划3.3.1隧道总体施工方案隧道采用新奥法进行开挖和支护施工,在进洞过程中严格遵循“进尺短、支护早、测量频繁、封闭严密”的原则。
为确保施工和结构安全,拟采取的加固措施如下:(1)做好边坡外洞口截水沟和排水沟工作,保持排水系统畅通;(2)加强地表和钻孔测量,发现局部地表沉陷和支架沉陷异常,调整支架参数;(3)及时对洞口和洞顶进行保护和绿化,防止雨水侵蚀;13/214实施施工组织设计(4)制定进洞实施方案和安全保证措施,并进行技术交底;(5)采用大管棚和小管推进洞口软弱围岩预注浆加固。
1.挖掘洞穴入口处的大管棚建成后,一切准备工作都准备好了。
经监理工程师同意,洞穴的施工可以全面进行。
人工和机械配合开挖2m组拱,形成洞口台阶。
洞口的第一个刚性支撑将与拱门的连接处连接。
洞口段开挖采用微台阶法。
如果围岩破碎,采用单侧壁导坑和临时仰拱的方法进行施工。
根据围岩类型和实际情况,隧道开挖分别采用台阶法和单侧壁导坑法。
隧道内运输采用无轨运输方式,通风采用压入式机械通风。
2、仰拱、隧道底部回填及路面垫层仰拱、隧道底部回填和路面垫层施工紧随其后的是开挖面(四类后约50m,五类后约30m)。
