经 济 签 证
经济签证单

工程经济签证单编号: SLGY(01)-QS-01工程经济签证单编号: SLGY(01)-QS-02工程经济签证单编号: SLGY(01)-QS-03工程经济签证单编号: SLGY(01)-QS-04工程经济签证单编号: SLGY(01)-QS-05工程经济签证单编号: SLGY(01)-QS-06工程经济签证单编号: SLGY(01)-QS-07工程经济签证单编号: SLGY(01)-QS-08工程经济签证单编号: SLGY(01)-QS-09工程经济签证单编号: SLGY(01)-QS-10工程经济签证单编号: SLGY(01)-QS-11工程经济签证单编号: SLGY(01)-QS-12工程经济签证单编号: SLGY(01)-QS-13工程经济签证单编号: SLGY(01)-QS-14工程经济签证单编号: SLGY(01)-QS-15工程经济签证单编号: SLGY(01)-QS-16工程经济签证单编号: SLGY(01)-QS-17工程经济签证单编号: SLGY(01)-QS-18工程经济签证单编号: SLGY(01)-QS-19工程经济签证单编号: SLGY(01)-QS-20建设单位审核意见(签章):年月日财政投资评审中心审核意见(签章):年月日签证主题树木支撑发生时间签证事由考虑到新种植树木根基不够稳定,为保证苗木竖直向上生长,我方已对46颗胸径15cm 以下苗木用3根长2m、Φ6的毛竹以及3米长草绳进行支撑,对345颗胸径15cm以上苗木用4根长4.5m、Φ10的毛竹以及5米长草绳进行支撑。
具体工程量如下:1、搭设树木支撑共使用Φ6毛竹为3*2*46=276m;使用Φ10毛竹为4*4.5*345=6210m2、使用草绳共3*46+5*345=1863m工程经济签证单编号: SLGY(01)-QS-21工程经济签证单编号: SLGY(01)-QS-22工程经济签证单编号: SLGY(01)-QS-23工程经济签证单编号: SLGY(01)-QS-24工程经济签证单编号: SLGY(01)-QS-25工程经济签证单编号: SLGY(01)-QS-26。
分包签证管控制度

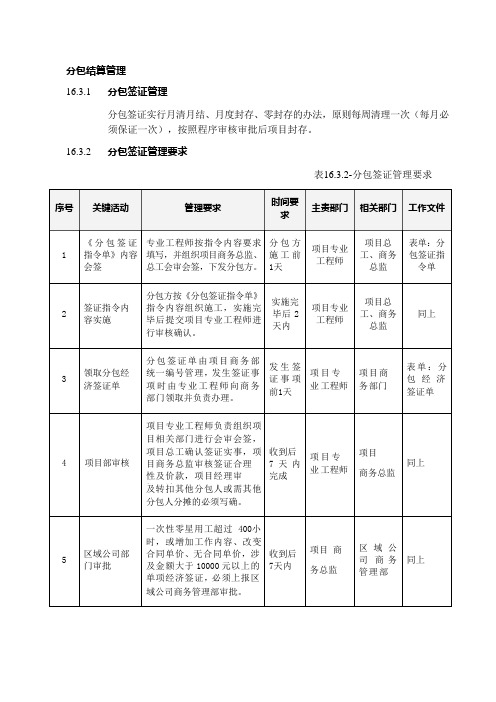

项目专业 工程师
项目总 工、商务 总监
表单:分包签证指令单
2
签证指令内 容实施
分包方按《分包签证指令单》指令内容组织施工,实施完毕后提交项目专业工程师进行审核确认。
实施完 毕后2 天内
项目专业 工程师
项目总 工、商务 总监
同上
3
领取分包经 济签证单
分包签证单由项目商务部统一编号管理,发生签证事项时由专业工程师向商务部门领取并负责办理。
4
质量问题返工、修 补
谁施工谁负责,不允许签点工或费用。
5
材料装卸、运输、 倒运
包含在劳务合同单价或总价中。
6
周转材料装卸、现 场运输、回库整理
装卸、回库整理包含在劳务合同单价或总价中,原则谁使用谁装卸、运输、回库整理。
7
标准化、文明、CI 工地
合同有明确约定执行合同约定;如无约定,双方对拟达标准事先确定一次性包干费用,并报区域公司主管部门及区域公司领导审批,不允许签证点工。
发生签 证事项 前1天
项目专业工程师
项目商务部门
表单:分包经济签证单
项目专业工程师负责组织项
目相关部门进行会审会签,
4
项目部审核
项目总工确认签证实事,项
目商务总监审核签证合理性及价款,项目经理审批,涉
收到后
7 天内 完成
项目专业工程师
项目
商务总监
同上
及转扣其他分包人或需其他
分包人分摊的必须写确。
一次性零星用工超过400小
16.3.3分包签证管控要点
表16.3.3-分包签证管控要点
序号
工作内容
签证管控要点
1
临时设施
生产设施不另计费用,已包含在劳务合同单价或总价中;生活及办公设施必须按图、按合同单价或合同约定结算。
工程签证技巧(工期经济签证)

九、现场签证需要把握的四大措施
( 二 ) 技术措施 技术措施是多方面的 ,主要是重视抓好以下几个环节 : 1、现场签证应清楚明确 ,否则会为结算留下隐患。 工程量增加或减少的签
八、 填写工程签证的注意事项
1、签证单一定要详细而简洁 ,不能说的云里雾里 ,要让看的人明白签证的 内容是什么;
2、签证单就是乙方对于合同内未规定增加部分或者是合同内变更东西 ,说 白了就是乙方为甲方做东西 ,向甲方要钱的凭据 ,所以要根据现场实事求是的报 , 不能漏报 ,不要侥幸多报;
3、 乙方在签证单时要把价格写上 ,量反映上 ,审计时能够一 目了然! 签证要说明依据(设计变更、会议纪要等) 、计算公式及说明、单价分析 ,还要 附带照片等;
三、 工程签证目前存在的问题
现场签证的处理是工程施工中最容易引起争议的部分。 产生问题的原因一方 面由于建筑市场的不规范 ,另一方面是参加建设的各方(包括业主、监理、施工 单位)不够重视。 总的来说有以下几个方面的问题 :
1、应当签证的未签证 ,如零星工程 ,零星用工等 ,发生的时候应当及时办 理。很多业主在施工中随意性较大 ,施工中常改变一些部位 ,既无设计变更 ,也 不办现场签证 ,待结算时发生补签困难 ,引起纠纷。
五、 工程量签证要把握好总体原则
1、涉及费用签证的填写要有利于计价 ,方便结算。不同计价模式下填列的内容 要注意 :
( 1 )如果有签证结算协议 ,填列内容要与协议约定计价口径一致; ( 2 )如无签证协议 ,按原合同计价条款或参考原协议计价方式计价。 ( 3 )签证的方式要尽量围绕计价依据(如定额、清单规范、计量规范等) 的计算规则办理。 2、各种合同类型签证内容 ( 1 )可调价格合同至少要签到量; ( 2 )固定单价合同至少要签到量、 单价; ( 3 )固定总价合同同至少要签到量、价、费;
经济签证单范本

经济签证单范本1.工程经济签证单我建议事前和业主商量通过洽商联系设计单位出具变更,如果有变更增加的毛石混凝土挡墙可以直接计入决算的。
楼上不要脸,回答的是复制我上次回答别人的内容。
如果不能通过设计变更就签证,不过不建议签证,签证这种东西进入财审是很容易被人砍的。
还有就是挡土墙这种东西基本也都有信息价,不是说没有信息价要询价的东西,基本上如果要签证也没什么麻烦,唯一就是工程量确定了到时候计入,只是说量大的还是要变更,好像有点地方有说超过工程总造价10%的签证不计入决算,因为中央要控制地方工程财政投入什么的。
2.什么是工程经济签证单工程经济签证单,是一份合同中的一份签单,是需要多方的负责人进行签名的合同条例。
工程签证按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明(注:目前一般以技术核定单和业务联系单的形式反应者居多)。
通俗的解释工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就合同价款之外的费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
扩展资料:现场经济签证包括:1、零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运拆除用工等。
2、零星工程。
3、临时设施增补项目。
4、隐蔽工程签证。
5、窝工、非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
6、议价材料价格认价单。
结算资料汇编规定允许计取议价材差的材料,需要在施工前确定材料价格。
7、其它需要签证的费用。
参考资料来源:百度百科-工程签证。
3.技术核定单;技术、经济签证核定单的区别【技术核定单】用于对原设计图纸进行补充、修改,可以是工艺、材料等方面的修订、细化,可以是文字叙述,或文字加简图,须经设计方、建设方、监理方确认签字。
【签证单】用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,并须经监理方、建设方签字确认,相关费用可以直接纳入最后决算。
经济签证管理规定

工程签证管理办法一、目的为了加强现场签证管理,规范工作流程,有效地控制成本,确保决算工作顺利进行,制定本管理办法;二、办理要求1、严格执行管理权限,各责任人需行使公司规定的权利,不得推诿,也不得越权行使签字权利;2、现场签证及其结算必须及时办理,不得事后补办;3、一份签证,必须对应一份变更单或联系单,必须办理一份结算单,并做到一月一清,由施工单位、项目部、跟踪审计单位进行确认;4、签证工程量完工后,项目部、施工单位、监理单位必须在完工后五日内签字确认,如属隐蔽工程,必须在隐蔽前签字确认;5、项目部按统一的表单格式上报工程签证;6、确认注意事项:工程师确认时只需要按照相应的设计变更文件确认完成或未完成的事实,而不需要确认具体的工程量;但当无法根据设计变更文件直接计算出工程量,或者相应设计变更文件的某条或某几条只完成一部分时,监理工程师及工程部现场工程师应直接在设计变更单中确认相应的工程量;对工作联系函内容应逐条回复并明确回复意见;杜绝概况回复“情况属实”等字样;7、对于造价调减的设计变更,工程部现场工程师要及时跟踪、落实、核定减少的具体数额,并与承包单位形成书面记录,防止因漏报而给公司造成损失;8、所有经济签证必须附签证内容完工验收记录后方生效;9、所有经济签证每月汇总报集团公司法规审计部和公司运营中心备案;三、审批权限1、核算金额在5万元以内的,由项目部经理审核、签发、实施;2、核算金额大于5万元的,经审计部审核后,如属于项目正常变更,且核价合理无争议分歧的,由项目部经理签发、实施;如存在争议的,由审计部组织会签后报公司领导审批后,由项目经理签发、实施;四、签证内容1、现场签证是指对施工管理中发生的零星事件的确认,例如:因设计变更引起的拆除、地下障碍的清除迁移、现场简易通道的搭建、临时用工等;2、现场签证的主要类型:1因设计变更导致已施工的部位需要拆除需注明设计变更编号;2施工过程中出现的未包含在合同中的各种技术措施处理;3在施工过程中,由于施工条件变化、地下状况土质、地下水、构筑物及管线等变化,导致工程量增减,材料代换或其他变更事项;4合同规定需实测工程量的工作项目;3、所有的现场签证单都必须使用公司规定的标准表格见附件,并明确以下内容:编号、工程名称、发生的时间、发生的部位或范围、变更签证的内容做法及原因说明、增加的工程量、减少的工程量、相关图纸说明;4、所有现场签证单只有加盖项目部章后生效,施工单位也需加盖项目部章;5、所有现场签证必须在实施完毕后办理一份结算单,并附该签证内容完工验收记录见附件;6、当签证办理时,签证内容已完成,则将经济签证结算表、经济签证单及签证内容完工验收记录同时上报,办理结算手续;五、办理流程经济签证审批表经济签证单经济签证结算表签证内容完工验收记录现场签证月度汇总表经济签证审批单经济签证单编号:注: 1、该表一式五份,施工单位两份竣工资料一份,结算一份,监理单位一份,审计部和项目部各一份;2、该签证单内容完工后需附确认的签证完工验收记录后生效;经济签证结算表签证内容完工验收记录现场签证年月度汇总表项目名称:编制人:审核人:日期:备注:1、结算情况可填写未办理仅办理签证、已办理已完工并确定结算金额、已付款同进度款支付;2、结算/估算费用:当完成结算则填写结算金额;未完成结算的填写估算金额,不发生费用的填“0”。
工程经济签证管理办法

工程经济签证管理办法第一条为有效的控制工程造价,提高经济签证管理工作的科学性,强化约束机制,保证工程经济签证容的客观真实、数字准确,根据公司实际情况,制定本办法。
第二条工程经济签证的办理应遵循部三审(工程部经理审核、预算部经理复核、分管副总经理审定)、外部三签(建设单位工程部经理、监理公司工程总监、施工单位工程部经理),一般情况先签后审、特别情况先审后签的原则,具体情况由工程部经理掌握。
第三条工程经济签证的适用围:需现场测量确定的土方工程量、变更工程量、零星修补拆除工程量、室外总体工程量、图纸规定由现场确定的工程量。
第四条工程经济签证的依据:工程施工合同、建设单位的指令、工程设计变更单、建设单位确认的会议纪要。
建设单位指令由技术部和工程部签章发出,工程设计变更由设计单位签章发出,建设单位确认的会议纪要由工程部组织,技术部、预算部、监理公司、施工单位、参加。
第五条工程经济签证容的确认:施工单位在办理签证前,应通知工程部和监理单位。
签证容应由工程部、监理单位、施工单位三方人员同时参加,现场会签共同确认。
室外土石方工程测量、基槽土石方工程测量,须工程部和技术部共同参加测量、确认。
第六条工程经济签证的报审:施工单位在工程经济签证容确认工作完成后三日,将经济签证按规定格式向监理单位报送工程经济签证。
签证资料应包括计算书、收方记录、测量图纸、签证工作的书面通知依据等资料。
第七条监理公司审核:监理公司应在收到施工单位报送工程经济签证之日起五日按监理工作流程完成审核工作,有关责任人签署审核意见,并按单项工程归类编号。
在监理工程师、现场总监签字并加盖公章后,将工程经济签证报送建设单位工程部审核。
工程部在五日审核完毕,并填写《工程经济签证审核流程表》,按程序报批。
第八条经工程部审核的一般工程经济签证(2000元以),工程部经理可直接签字,签证生效,然后工程部将签证资料提交预算部进行复核,由分管副总经理审定后备案;经工程部审核的较大工程经济签证(20000元以下),应提交预算部,预算部就签证所涉及的计价依据、合同关系、扣款关系、结算关系等容以及费用支出的合理性在五日复核完成。
经济签证管理规定
淄博海润环境工程有限公司
经济签证管理规定
为加强本公司工程开发项目现场经济签证的管理,准确合理地控制开发资金支出,降低成本,提高本公司的经济效益,特制定本规定。
一、经济签证的范围及内容
(一)范围
经济签证是本公司和承包单位为处理项目现场发生的建筑工程承包合同以外的经济活动所签订的经济文件,其范围包括预算内和预算外两部分。
(二)内容
1.预算内经济签证
(1)因设计变更所引起的增减费用
(2)凡预算及费用标准内没有包括而施工中又必须采用的技术措施费用(其技术措施应经建设单位设计人员同意
(3)非施工单位责任造成的返修,加固和拆除工程费用。
(4)其他属于建设单位、设计人员的原因而发生的费用。
2.预算外的经济签证
(1)由于建设单位、设计人员的原因造成的停机费用。
(2)建设单位工料多余积压或不足造成的损失费用。
(3)其他应由建设单位负担的费用。
二、经济签证的分工职责和程序要求
(一)分工职责
1.经济签证由工程管理员、预算员经办审核。
2.经济签证由项目负责人会同项目管理员及预算人员合计费用,报分管经理批准。
(二)程序要求
1.经济签证由分包单位填报,签证单应盖分包单位项目章。
2.项目组接到签证单,必须三天内签办,经济签证必须一件一签,随发生随签,后补无效。
3.经济签证单应做到栏目清楚、内容完整、数据准确。
4.经济签证一式四份,工程处、项目组各一份,作为资料保存,预算人员和分包单位各一份,作为办理工程决算的依据。
第 1 页共1 页。
工程建设监理公司经济技术签证管理制度
工程建设监理公司经济技术签证管理制度一、目的:加强工程各类签证的管理,防止各种可能错误发生。
二、技术签证:1、所有的分部公项工程验收,由总监或总监代表安排监理部至少二名监理工程师进行,并由验收的这二名监理工程师签署验收意见,其它人代签无效。
2、分部工程验收由总监或总监代表会同其它有关单位进行,由总监或总监代表签署验收意见,其它人代签无效。
三、经济签证:1、合同内经济技术签证,由总监或总监代表负责组织单位验收,并根据合同等文件签署验收意见;2、合同外经济技术签证由建设单位代表组织相关单位的人员验收,总监或总监代表参加验收,并根据合同及实际情况签署验收意见。
四、监理工程师签证时注意事项1、签证依据明确、各项前提条件均需满足、附加资料完备;3、每月3日前,监理机构将《签证汇总表》报业主、公司,发送承包商。
所有技术签证上交公司;4、签证申报、审批程序符合相关合同及《工程管理配合细则》的约定;5、签证语言和签章准确、规范;6、所有经济技术签证须由项目总监签发;7、监理人员调离开工地后的签证无效;8、合同内签证须在一周内审批完成;9、签证须项目总监和相关监理人员签字有效;10、技术签证须真实、准确、规范。
统一用表常用签字语言A1:施工组织设计/技术施工方案报审表:经审查,施工单位必须严格按国家的施工规范及本方案条款施工,本监理组将按施工规范及本方案条款强制监督执行。
(监理工程师的审查意见以建议的形式另附文)。
附加建议围绕下列四方面考虑:1、是否导致投资增加,应按合同及相关组成文件执行;2、质量、工期目标是否符合合同规定;3、质量、安全等方面是否符合相关规范的要求;4、方案、工序、工艺方法、技术措施、施工设备是否满足工程需要。
A2:经审查,资质符合分包要求,同意承担此项施工任务。
A3:同意进/退场。
A4:工程材料/构配件使用报审表:规格必须符合设计及合同要求,根据工程进度,同意按拟制日期进场。
A5:同意使用。
现场签证管理制度
一、目的规范集团各开发项目在施工过程中因设计变更、技术核定及涉及现场签证的管理,减少人为随意性,使发生的合同之外的动态成本透明、真实、可控,并及时总结现场签证的发生原因,为以后类似项目提供借鉴.二、适用范围本集团所有开发项目在施工过程中设计变更、技术核定及工程签证等均按本管理制度执行。
三、术语及定义(一)现场签证:是指对施工管理中发生的零星事件的确认函。
现场签证的具体内容有:1、配合营销:营销部门提出的配合工作;2、设计变更:因设计变更引起的且在竣工图中无法反映的返工工程或其他工作;3、现场条件变化:在施工过程中出现的各种技术措施处理、施工条件变化、地下状况(土质、地下水、暗浜、障碍物、构筑物及管线等)变化,导致的工程量增减、材料代换或其他变更事项;4、甲方管理:由于甲方管理原因引起的工作量增加,包括图纸版本错误引起的返工、合同界面不清引起的工作量增加、合同范围未考虑周全引起的合同外零星工程【合同外且为施工单位专业资质能力范围内的增加】等;5、技术核定:由建设单位、施工单位根据工程情况对已接受的设计资料及非设计原因进行的补充、完善、优化、做法确认以及根据功能改变所做的相应变更。
6、甲供材、甲分包工程:由于甲供材、甲分包原因引起的配合工作量增加;7、配合配套:为了配合垄断行业配套部门而增加的工作量;8、不可抗力:由于不可抗力引起的索赔、工作量增加等.9、其它:上述未提及的其它原因。
(二)现场签证审批单:现场签证审批单为用于下发给各施工单位的非设计图纸修改类的指令单,现场签证审批单需加盖我司项目章后发给施工单位,现场签证审批单仅涉及签证内容,不涉及金额,不作为结算依据。
(三)现场签证确认单:对现场签证执行情况进行确认的审批单据,用于施工单位按审批单内容要求施工完成后,上报给项目部并经我司审批后返回给施工单位的确认单据.现场签证确认单需加盖我集团项目章后发给施工单位,其后可附确定造价的费用审核书,现场签证确认单作为结算依据。
房地产工程经济签证管理规定
青岛置业有限公司工程经济签证管理规定(试行稿)1. 总则为了有效的控制工程成本,特制定以下设计变更、现场签证管理办法。
2. 定义2.1 工程经济签证包括设计变更和现场签证。
2.2 设计变更是是对施工管理中发生的与施工图纸不相符的设计做法变化的确认,原设计图纸不明确的内容(或未产生额外成本)以技术核定单进行确认。
2.3 现场签证是对施工管理中发生的零星事件的确认。
2.4 现场签证的主要类型:1)施工过程各出现的未包含在合同中的各种技术措施处理;2)在施工过程中由于施工条件变化、地下状况(土质、地下水构筑物及管线等)变化,导致工程量增减、材料代换或其他变更事项;3)在施工合同之外,委托承包单位施工的造价在2万元以内的零星工程;超过2万元的零星工程必须按合同签订补充协议;4)合同规定需要实测工程量的工作项目;5)红线外施工道路的修补(红线内施工道路的修补宜在合同中包干)。
3.职责3.1 监理单位、工程部对施工阶段的由于工程施工等原因引起的现场签证负责,并负责办理现场签证审批程序,核定现场签证的必要性、内容及范围,负责通知造价工程师一起核定签证的工程量。
3.2 总工办对由于市场、经济等原因引起的设计变更负责,并负责办理设计变更审批程序,核定设计变更内容及范围。
3.3 造价部对设计变更、现场签证的造价负责,配合工程部专业工程师核定拟签证的工程量,负责核定现场签证的估价、统计、结算。
4.工作要求4.1 基本要求监理及工程部专业工程师必须认真核对签证工程的施工时间、工作内容、发生原因、发生的工程量、工日数、机械台班数、以及签证所发生的费用应由何方负担。
特别是对签证发生的原因及责任单位的交待应当详细明了。
专业工程师必须实度、实量后签字确认完成或未完成的事实或者工程量、材料材质和规格、工日数、机械台班等。
监理、专业工程师不应在签证上签认有关单价或总价,所有的确认和签证单都需经造价部负责人核准后方为有效。
如果签证单附有交工图纸,则监理、专业工程师应审核图纸是否与实际施工结果相符,并在图纸上签字确认,此时可以不对工程量进行确认,由造价部按照图纸核算工程量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称69008部队零星工程签证时间2012年9月20日参
加人员会签
建设单位
施工单位
监理单位
119.3 1 6 1 118.3
拆除围墙
45
8.4 163.2
115.3 4 114.3
新砌围墙
10.04
245.6
新建办公楼围墙长927.68米,围墙做法下部砌240墙,高0.4米,间隔3米设一混凝土柱子,宽0.6米,并埋设脚手架钢管为立杆,柱子之间上下用扣件连接2根钢管,上面为1.8米高彩钢围护。
门垛4个,1米*1米,高5.5米,砖墙抹灰并刷涂料。
其中林带处围墙加高0.3米,长8.4米2处。
拆除围墙229.6米,第一次免爆地面90.2×45.6米,旗台4.5*4.5*0.9米,伐树162颗,直径平均18cm;第二次免爆地面186*6米,伐树639颗,直径平均35cm。
定位放线共3次,一次准备开挖机械已经进场又停下发生机械费用:挖掘机3000元,板费2000元,大车6个×1500元。
建设单位盖章:
项目负责人:
年月日监理单位盖章:
项目负责人:
年月日
施工单位盖章:
项目负责人:
年月日
工程名称69008部队附属工程签证时间2012年9月20日参
加人员会签建设单位
施工单位
监理单位
43
配电室
30
13.5 31.5
15
23
配电室室外:暖气管沟长46.5米,内宽1.2米,高1.4米,内外抹灰,并做防腐,暖气管道为2根ф50的管道,给水为ф40的管道。
与主管沟处设闸阀。
并设暖气井1座。
排水ф200长87.3米,ф300长23米,深均为2.06米,下水检查井6座。
做法同3846-1库区附属相同
建设单位盖章:
项目负责人:
年月日监理单位盖章:
项目负责人:
年月日
施工单位盖章:
项目负责人:
年月日
工程名称69008部队附属工程签证时间2012年9月20日参
加人员会签
建设单位
施工单位
监理单位
HC院子HC-3库前增加地坪6*15=90平方米
HC办公用房增加消火栓启泵线,做法同原图纸。
原有主干道路端头安装过DN100路管30米
弱电过路及线路混凝土处管埋设2根Ф150波纹管 8米长7处,
食堂后门3米,14米2处,6米一处。
HC办公用房4+9、HC-3库4+21、SZ工作用房4+4+8+57+6+12+27米。
到飞行区消防管道增加240-180=60米,免爆路面1500元。
做路面10㎡,厚22cm。
锅炉房东头安装井盖7套,并降低井40CM。
建设单位盖章:
项目负责人:
年月日监理单位盖章:
项目负责人:
年月日
施工单位盖章:
项目负责人:
年月日
经济签证
工程名称69008部队营建办维修签证时间2012年9月20日参
加人员会签
建设单位
施工单位
监理单位
房间铲墙皮刷乳胶漆4间3.3*5.1米高4.15米,2间3.3*5.6高4.5
米,3间3.3*4.15高4.5。
门上安装玻璃6块0.33*1米,窗户上安装双层带胶玻璃2块0.5*1.1米,1块0.35*1.1米。
14个窗纱安装。
刷门10个2.45*1米。
上人孔盖子一个,防盗门1樘2.4*1米。
换锁子3个。
石膏板封洞1个。
安装窗台板1个。
刷踢脚线走道60+16+60+9个房间=320.97米。
开关9个,插座12个。
线槽(1.8+3.1+3.7+3.9+2)*9间+30=160.5米。
走道吸顶灯2个,房间日光灯2个。
刷DN100管道4米1根,刷配电箱1个。
建设单位盖章:
项目负责人:
年月日监理单位盖章:
项目负责人:
年月日
施工单位盖章:
项目负责人:
年月日
经济签证
工程名称69008部队营建办维修签证时间2012年10月20日参
加人员会签
建设单位
施工单位
监理单位
院内假山推平降低平整用机械:
挖掘机卡特360D型一台12天,每天3500元,推土机山推230型
2台15天,每天3000元,铲车50型1台15天,每天1500元。
建设单位盖章:
项目负责人:
年月日监理单位盖章:
项目负责人:
年月日
施工单位盖章:
项目负责人:
年月日。
