土方换填施工方案

合集下载

室内土方换填施工方案

室内土方换填施工方案

室内土方换填施工方案一、工程概况与目标本工程位于XX市XX区,主要涉及室内地面的土方换填工作。

工程目标是确保换填后的土体稳定、承载力强,满足建筑物的使用要求。

预计工期为XX天,总工程量约为XX立方米。

二、施工前准备工作施工人员组织:组建专业施工队伍,进行安全教育和施工技术培训。

施工设备准备:准备挖掘机、运输车、压路机等必要施工设备。

现场勘查:了解现场地形、地质条件,确定换填范围。

材料准备:根据换填需求,提前采购合格材料。

三、土方开挖与运输采用挖掘机进行土方开挖,确保开挖深度满足设计要求。

运输车辆将开挖的土方运至指定地点,确保运输过程中无遗漏、无洒落。

开挖过程中,密切关注地质变化,发现异常情况及时上报。

四、换填材料选择与采购根据工程需求,选用合格、优质的换填材料。

对材料进行严格检验,确保其符合设计要求。

选择信誉良好的供应商,确保材料供应稳定、及时。

五、换填施工方法与步骤铺设换填材料:按照设计要求,铺设合格的换填材料。

分层压实:每层铺设完成后,采用压路机进行压实,确保密实度达到要求。

重复上述步骤,直至换填工程完成。

六、质量检测与验收标准每层换填完成后,进行质量检测,包括压实度、含水量等指标。

检测结果需符合设计及规范要求,方可进行下一道工序。

工程完成后,组织专家进行验收,确保工程质量达标。

七、安全施工措施与注意事项施工现场设置明显的安全警示标志,提醒施工人员注意安全。

定期对施工设备进行检查和维护,确保其安全、稳定运行。

施工人员必须佩戴安全帽、防护鞋等个人防护用品。

严格遵守安全操作规程,禁止违章作业。

八、工程环保与文明施工施工现场设置围挡,减少施工对周边环境的影响。

对施工产生的噪音、扬尘等污染进行有效控制,减少对周围居民的影响。

合理安排施工时间,避免夜间施工,减少对周围居民休息的干扰。

施工结束后,及时清理现场,恢复场地原貌,保持环境整洁。

本施工方案仅供参考,具体施工过程中需根据实际情况进行调整和优化。

在施工过程中,我们将严格遵守国家及地方相关法规和规范,确保工程质量和安全。

工程基础土方换填施工方案

工程基础土方换填施工方案

工程基础土方换填施工方案一、项目背景土方换填工程是指在施工现场采用装载车辆或人工进行土方的挖掘、运输和填埋的工程。

土方换填是土方工程中的一个重要部分,它在施工过程中起到了筑路、平整地表和改善地质环境的重要作用。

因此,合理的土方换填施工方案对于工程的质量和进度具有至关重要的意义。

本工程主要包括土方换填施工,其中要进行土方的挖掘、运输和填充,以及对填埋土方进行密实和表层处理等。

二、项目概况1. 工程地点:该项目位于XX市某区,总面积为XXX平方米。

2. 工程内容:本次土方换填施工主要包括土方的挖掘、运输、填充和表层处理等。

3. 工程总量:土方总量约为XXX立方米。

4. 施工期限:预计工期为XX天。

三、施工技术要求1. 挖土要求:挖掘土方应严格按照设计要求进行,保证土方开挖线形要正确,坡度要达标,同时对存在附属设施的土方进行小心操作,切实做到安全施工,对于松软土和水稳土等不宜采用机械化开挖的部位,应采用人工开挖,保证挖掘质量。

2. 运输要求:运输过程中,应确保土方车辆符合安全要求,驾驶员应持有合格的驾驶证,严禁超载,保证道路交通的通畅和安全。

同时,对土方的运输路线进行规划,避免破坏周边环境和设施。

对于需要特殊处理的土方,在运输过程中应严格按照设计要求进行保护和覆盖。

3. 填方要求:填方过程中,应保证填方场地的平整和密实度,填方质量要符合设计要求,对于不同地质条件的填方,应制定不同的填方方案,确保填方的稳定性和安全性。

4. 表层处理:表层处理包括对填土表面进行夯实和喷洒保护层,以及进行最终的表面平整处理。

表面夯实应使用合适的夯实设备,确保填土的密实度和平整度;保护层的喷洒应按照设计要求使用合格的材料,确保填土的表面不易受到外部影响和侵蚀。

最终的表面平整处理则应通过机械设备对填土表面进行整形和修整,保证填土表面的平整度和美观度。

四、施工工艺流程1. 挖土阶段(1)确定地质情况和地形地貌,确定挖土的深度和范围。

换填土施工方案【范本模板】

换填土施工方案【范本模板】

土方换填施工方案一、施工准备(1)材料要求:A、砂砾石原材料选择应选用天然砂砾石,具有一定的透水性能且具备较完善的保水性能,天然砂砾垫层材料最大粒径不超过100mm,砂砾石粒径大小相差均匀,基本符合砂砾石含量的级配要求.碾压时,砂砾石之间容易结合,可塑性较好,且整体性能较高,是较为合适的砂砾石基层原材料。

B、素土:原基础土,土料中有机质含量不超过5%,亦不得含有冻土或膨胀土,不得夹有砖、瓦和石块等渗水材料,碎石粒径不大于50mm。

(2)主要机具:一般应备有蛙式或柴油打夯机、推土机、压路机(18吨)、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。

(3)作业条件:A、设置控制铺填厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。

B、铺填前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等.应在未做地基前处理完毕并办理隐检手续。

C、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。

二、施工工艺(1)工艺流程:检验原料质量→拌料→分层铺筑→洒水→夯实或碾压→找平验收(2)基坑验收完后,方可进行土方换填,换填前应将基底杂物清理干净,然后按地基处理意见中要求,用70%原状土加30%砾石均匀混合分层回填.(3)施工现场供料为自卸车供料,基槽内预留宽度不少于4米的临时车道,道路外边为基坑边。

(4)施工时先将素土用铲车推至基坑内,厚度为20cm,然后将砂砾石料用自卸车倒入坑内,堆放形式最好为梅花状.按1:3配合比提前计算好砂砾石量,严格进行控制。

(5)混合料采用铲车拌合,分段进行,每段拌合不超过20米。

拌合时先将料摊平,然后铲车从素土层中下部位置前推,并呈翻滚式向前进行。

反复来回进行三遍,直至混合料拌匀。

每层回填厚度不应大于30㎝.(6)混合料平整时分段进行,铲车打平后,应及时进行人工配合清理、平整并将砂砾石层内大于10cm的卵石拣出来。

土方重新换填方案

土方重新换填方案

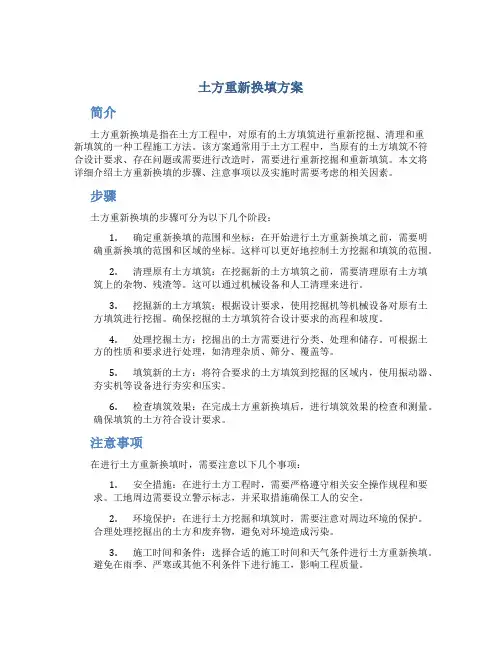

土方重新换填方案简介土方重新换填是指在土方工程中,对原有的土方填筑进行重新挖掘、清理和重新填筑的一种工程施工方法。

该方案通常用于土方工程中,当原有的土方填筑不符合设计要求、存在问题或需要进行改造时,需要进行重新挖掘和重新填筑。

本文将详细介绍土方重新换填的步骤、注意事项以及实施时需要考虑的相关因素。

步骤土方重新换填的步骤可分为以下几个阶段:1.确定重新换填的范围和坐标:在开始进行土方重新换填之前,需要明确重新换填的范围和区域的坐标。

这样可以更好地控制土方挖掘和填筑的范围。

2.清理原有土方填筑:在挖掘新的土方填筑之前,需要清理原有土方填筑上的杂物、残渣等。

这可以通过机械设备和人工清理来进行。

3.挖掘新的土方填筑:根据设计要求,使用挖掘机等机械设备对原有土方填筑进行挖掘。

确保挖掘的土方填筑符合设计要求的高程和坡度。

4.处理挖掘土方:挖掘出的土方需要进行分类、处理和储存。

可根据土方的性质和要求进行处理,如清理杂质、筛分、覆盖等。

5.填筑新的土方:将符合要求的土方填筑到挖掘的区域内,使用振动器、夯实机等设备进行夯实和压实。

6.检查填筑效果:在完成土方重新换填后,进行填筑效果的检查和测量。

确保填筑的土方符合设计要求。

注意事项在进行土方重新换填时,需要注意以下几个事项:1.安全措施:在进行土方工程时,需要严格遵守相关安全操作规程和要求。

工地周边需要设立警示标志,并采取措施确保工人的安全。

2.环境保护:在进行土方挖掘和填筑时,需要注意对周边环境的保护。

合理处理挖掘出的土方和废弃物,避免对环境造成污染。

3.施工时间和条件:选择合适的施工时间和天气条件进行土方重新换填。

避免在雨季、严寒或其他不利条件下进行施工,影响工程质量。

4.土方质量检查:在进行土方填筑之前,需要对挖掘出的土方进行验收和分类。

确保填筑土方的质量符合设计要求。

5.施工进度控制:合理控制土方重新换填的施工进度,确保工期的顺利进行。

同时,根据施工进展情况及时调整施工计划。

道路工程土方换填施工方案

道路工程土方换填施工方案

道路工程土方换填施工方案一、施工方案目的道路工程土方换填施工是指将原有路基土方进行挖掘、平整并重新填充,以改善道路的平整度和承载力,并确保道路的安全性和舒适度。

本施工方案的目的在于确保土方换填施工过程安全、高效,并达到预期设计要求,同时最大限度减少对环境的影响,保障施工人员和周围居民的安全和健康。

二、施工前准备工作1. 勘察设计:在进行土方换填施工前,必须对道路现状进行全面勘察,并由专业设计单位进行设计,确定土方换填工作的具体方案和施工参数。

2. 环境评估:对施工区域的环境进行评估,包括土壤类型、水文地质、气候条件等,并采取相应的防护和保护措施。

3. 施工人员培训:对相关施工人员进行必要的培训,包括安全操作规程、危险警示、应急处理等方面的培训,确保施工人员具备必要的技能和知识。

4. 施工设备准备:准备好必要的施工设备和工具,包括挖掘机、装载机、压路机等,保证施工设备正常运转,并经过检验合格。

5. 施工材料准备:准备好所需的土石料、填料、沥青等施工材料,并进行质量检验,确保施工材料符合要求。

三、施工过程控制1. 挖土作业:根据设计要求和规范进行挖土作业,包括挖土深度、坡度和边坡处理等,确保挖土过程平整、安全。

2. 压实填料:对挖土后的路基进行填料和压实,确保路基的承载力和平整度,避免日后出现塌陷和变形。

3. 压实碎石料:在填料之后,对路基进行碎石料的压实,以提高路面的抗压性和平整度。

4. 环境保护:在施工过程中,需采取措施避免扬尘和减少对环境的影响,包括覆盖、洒水等。

5. 安全检查:在施工过程中,必须定期进行安全检查,确保施工设备和施工场地的安全,及时发现和排除安全隐患。

6. 施工记录:对施工过程及时进行记录,包括工程量、工程进度、质量检验等,确保施工过程的可追溯性和质量可控性。

四、施工结束和验收1. 施工结束:当土方换填施工完成后,进行最终的整体检查和清理,确保施工现场和周边环境干净整洁。

2. 质量验收:由专业验收单位进行土方换填工程的质量验收,包括路基平整度、压实度、抗压性等指标的测试,并出具质量验收报告。

土方开挖换填工程施工方法

土方开挖换填工程施工方法

土方开挖换填工程施工方法一、施工前准备工作1. 安全检查在进行土方开挖换填工程之前,首先要对施工现场进行安全检查,确保施工现场符合安全要求。

要检查的项目包括施工机械设备的安全状态、施工区域的地质条件、周边环境的安全情况等。

2. 设备准备准备好所需的土方开挖换填工程所需的机械设备,包括挖掘机、推土机、压路机、卡车等。

3. 材料准备根据设计要求,准备好土方开挖换填工程所需要的填料、石料、砂石等材料。

4. 施工人员培训对参与土方开挖换填工程的施工人员进行培训,包括安全操作规程、施工流程、注意事项等。

确保施工人员具备相关技能和安全意识。

5. 施工图纸审核对土方开挖换填工程的施工图纸进行审核,了解施工范围、要求、工序等细节,为施工提供清晰的指导。

二、土方开挖工程1. 定位根据设计图纸的要求和实际情况,确定土方开挖的位置、深度和形状。

2. 挖土作业采用挖掘机进行土方开挖,根据设计要求和实际情况进行挖土作业,确保开挖的平整度和斜坡的坡度符合要求。

3. 挖土质量检验在挖土过程中,需要定期对挖出的土方进行质量检验,检查土方的含水量、松密度等指标,确保挖土质量符合要求。

4. 坡面保护在土方开挖过程中,需要对挖掘的斜坡进行保护,包括喷浆、浇筑混凝土、铺设草皮等保护措施。

5. 施工记录对土方开挖的过程进行详细记录,包括开挖位置、深度、质量检验结果等,为后续的土方换填工程提供参考。

三、土方换填工程1. 清理工作在土方开挖完成后,需要对开挖现场进行清理,清除杂物、平整地面,为土方换填工程做好准备。

2. 基础处理如果土方换填工程涉及到基础处理,需要在清理完现场之后对基础进行处理,确保基础的平整和稳固。

3. 填料铺设根据设计要求和实际情况,进行填料的铺设工作。

铺设填料时要注意均匀覆盖、夯实均匀等原则,确保填料的质量。

4. 压实作业完成填料铺设后,需要进行压实作业,采用压路机进行填料的压实,确保填料的密实度和平整度。

5. 施工验收在土方换填工程完成后,需要进行施工验收,对土方换填工程的质量进行检查,确保工程达到设计要求。

土方换填施工方案

土方换填施工方案

土方换填施工方案一、工程概况我们要明确工程的概况。

这次施工的地点位于我国某城市新区,工程量为10万立方米。

施工内容包括原地基处理、土方换填、平整压实等。

这是一项关系重大的工程,因为它直接影响到后续的建筑质量和使用寿命。

二、施工前准备1.人员组织:成立专门的施工队伍,明确各成员职责,确保施工过程中有人负责、有人监督。

2.设备准备:检查挖掘机、推土机、压路机等施工设备,确保设备性能良好,满足施工需求。

3.材料准备:提前采购合格的换填材料,如砂石、土等,并对材料进行质量检测,确保符合施工要求。

4.技术准备:对施工人员进行技术培训,确保他们熟悉施工流程和操作要求。

三、施工流程1.原地基处理:对原地基进行挖掘、清理,确保地基平整、坚实。

2.土方换填:将合格的换填材料运输到施工现场,采用分层填筑的方法进行换填。

每层厚度不超过30厘米,用压路机进行压实。

3.平整压实:在换填完成后,对表面进行平整处理,然后用压路机进行压实,确保压实度达到设计要求。

4.施工缝处理:在施工过程中,遇到施工缝时,应采用搭接法进行处理,确保施工缝两侧的土体连接紧密。

5.施工监测:在施工过程中,对换填材料的含水率、压实度等参数进行实时监测,确保施工质量。

四、施工质量控制1.严格把关材料质量,不合格的材料坚决不允许使用。

2.严格按照施工流程和操作要求进行施工,确保施工质量。

3.加强施工现场管理,确保施工环境整洁、有序。

4.建立健全的质量保证体系,对施工过程进行全程监控,发现问题及时整改。

五、施工安全措施1.施工现场设立安全警示标志,提醒施工人员注意安全。

2.施工人员必须佩戴安全帽、安全带等防护用品。

3.定期对施工设备进行检查,确保设备安全性能良好。

4.加强施工现场的防火、防盗工作,确保施工现场安全。

六、施工进度安排1.根据工程量、施工队伍人员数量等因素,合理制定施工进度计划。

2.施工过程中,根据实际情况及时调整施工进度,确保工程按时完成。

土方换填施工方案简易

土方换填施工方案简易

土方换填施工方案简易一、施工背景和目的土方换填施工是一种常见的工程施工方法,用于道路建设、房屋建筑等工程项目中。

其目的是在调整地形、平整地表、改善地基条件、提高工程质量等方面发挥重要作用。

本文将介绍土方换填施工的基本流程和注意事项。

二、施工准备在进行土方换填施工之前,需要进行一系列的准备工作:1.确定施工区域:根据工程设计要求,确定需要进行土方换填的区域。

2.土方开挖:首先需要对需要换填的区域进行土方开挖,将原有的土方进行挖掘和清理。

3.土方运输:挖掘出来的土方需要进行运输,可以使用卡车等工具将土方运输至指定的堆放区域。

4.挖填平衡:在进行土方填筑之前,需要对挖掘出来的土方进行计量和平衡,以确保土方的供应和需求平衡。

三、土方换填施工流程土方换填施工的基本流程如下:1.挖掘土方:按照设计要求,使用挖掘机等工具对需要换填的区域进行土方开挖。

2.清理整平:将挖掘出来的土方进行清理和整平,确保土方表面平整、无杂物。

3.侧填土方:将挖掘出来的土方依次填充到需要加高或加固的区域,按照设计要求进行均匀填充。

4.固结压实:使用压路机等工具对填充土方进行固结和压实,增加土方的密实度和稳定性。

5.表层处理:对填充土方表层进行处理,如铺设砂石、碎石等材料,以提高土方表面的平整度和抗冲刷能力。

四、施工注意事项在进行土方换填施工时,需要注意以下几点:1.安全第一:施工过程中要严格按照相关安全规定操作,保证施工人员的安全。

2.施工现场管理:施工现场要进行规范管理,设置明确的施工区域和安全警示标识,保证施工区域的安全。

3.材料选用:选择适用的土方材料,其中土方的质量和颗粒大小对施工效果有重要影响,要根据设计要求进行选择。

4.施工质量控制:严格按照设计要求和施工规范进行施工,及时处理施工中出现的问题,确保施工质量。

5.环境保护:在施工过程中要注意减少对环境的影响,合理利用挖掘出来的土方,降低对原有生态环境的破坏。

五、施工验收在施工完成后,需要进行施工验收,以确保土方换填施工符合设计要求和施工规范。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制说明 (1)二、工程概况 (1)三、施工总体安排 (1)四、施工工艺 (2)五、安全保证措施 (10)六、文明施工措施 (11)一、编制说明为了在地下室结构底板施工过程中基坑内保证施工作业面,保证施工过程中的人员、材料、机械进入作业现场工作面,桩基结束后桩身混凝土强度达到85%以上时进行地下室结构底板下的淤泥质粉砂层换填处理施工。

二、工程概况本工程总建筑面积为101880㎡,拟建建筑物包括酒店、办公楼、公寓、地下车库、商铺及部分附属用房。

其中占地面积约为2.45万㎡,需要全部换填。

三、施工总体安排1.组织机构本次换填管理人员为项目部所有管理人员。

2.机械设备、材料配置3.施工准备3.1 技术准备3.1.1 人员配备根据工程需要,项目部指派1名测量工程师,1名施工员,1名安全员负责对该工点的控制测量和施工放样。

同时实行定人、定岗制度,各司其职,以提高技术人员的工作积极性。

3.2 工程测量根据最新版施工图纸设计的底板再向外延伸1m,严格控制标高,做到随挖随测。

4.施工进度计划4.1 本工程整体地下换填计划于2013年11月09日开始施工,2013年12月29日完工,在50天内完成本分项工程的全部工作内容。

施工过程中精心组织,统筹安排,使本分项工程施工合理有序,做到均衡生产。

4.2 为保证售楼处(Ⅰ-2区、Ⅱ-2区)封顶计划完成,Ⅰ-2区、Ⅱ-2区土方回填为本次回填任务的重点,计划于2013年11月19日Ⅰ-2区、Ⅱ-2区土方回填完毕,2013年11月25日售楼处底板完成,2013年12月05日售楼处±0.00完成,2013年12月31日售楼处封顶。

5.施工总体目标5.1 质量目标换填后保证泵车、罐车、吊车、自卸载重车等机具操作过程中不塌陷,倾斜,确保地下室基础地基承载力达到设计要求。

5.2 安全目标杜绝一切安全责任事故,实现安全生产零事故。

四、施工工艺本工程换填面积约2.45万㎡,此次换填部位土质情况从上至下分别为:(1)非道路部分:200mm厚的垫层、500mm厚的碎石滤水层(2)道路部分:600mm厚的毛石混凝土、300mm厚的级配毛石(3)钢筋加工区:600mm厚的毛石混凝土、300mm厚的级配毛石1.工艺流程基坑周边的集水沟、积水井的设置施工→土方开挖、外运→→碎石滤水层换填→6m宽毛石混凝土环路(转角部位加宽)→基坑内临时料场硬化(毛石混凝土600mm厚)→找平、清理→验收。

2.根据本工程进度计划及基础底板的施工顺序,换填顺序为:Ⅰ-2区、Ⅱ-2区(售楼处)→Ⅰ-1区、Ⅰ-3区、Ⅱ-1区→Ⅰ-4区、Ⅱ-3区、Ⅲ-2区、Ⅳ-2区→Ⅲ-1区、Ⅲ-4区、Ⅳ-3区、Ⅳ-4区→Ⅲ-3区、Ⅳ-1区。

3.机械选择:反铲挖掘机4台用于清挖淤泥质砂层及平整、碾压;自卸载重车16台用于运输淤泥质砂及回填碎石。

4.现场检查:开挖完成后即邀请监理对已开挖的土层进行检查,确认后测深度。

5.碎石换填:机械挖土挖至指定标高后,将碎石填至坑内,并用反铲挖掘机区域性整平,减少碎石后期的不均匀沉降对垫层、结构底板的影响,同时保证碎石滤水层的密实度和滤水层的实际厚度。

6.找平、清理:换填到原设计底板高程后即找平,清理施工道路上的碎石和淤泥,完成本次换填工作。

7.在换填土外围1m处设置1.5m×1.2m的集水沟,集水沟每隔20米设置一集水井,集水井尺寸为2.0m×2.0m×2.0m,在集水井四周抹一层素混凝土,集水沟从中间向两边按1%放坡,集水沟及集水井做法见下图。

基坑涌水量计算:将现场不规则基坑假想为一个半径为r0的大圆井,其流入基坑内的用水量为Q为从四周坑壁和坑底流入的水量之和,按下式计算式中:Q—基坑涌水量(m³/天)K—土的渗透系数(m/d);本工程坑底土质为含淤泥质细沙,按细沙取值,K=5m/dS—抽水时坑内水位下降值(m);本工程地下水位绝对标高为3.00m,抽水后为保证地下水位低于基坑坑底0.5m以上,则降水后地下水位绝对标高,则S=3-0.1=2.9mH—抽水前坑底以上水位高度(m);H=3-(7.3-5.8-0.6-0.3)=2.4mR—抽水影响半径(m);按细沙考虑,则R=100mr0—引用半径,对不规则基坑,r0=0.565错误!未找到引用源。

,本工程a=120m~180m,b约等于150m,所以r0=0.565错误!未找到引用源。

=83.8mm0—从坑底到下沃不透水层的距离(m),取12m=501.3+694.97=1196.27m³/d基坑周围设置25个积水井,每个积水井平均容量约47.85m³/d8.在施工道路旁边设三个钢筋临时加工区,钢筋临时加工区内设钢筋原料堆场和钢筋成品堆放区。

其中施工Ⅰ-1、Ⅰ-2、Ⅰ-3、Ⅱ-1、Ⅱ-2时使用一号加工区,施工完毕后加工区拆除,施工Ⅰ-4、Ⅱ-3、Ⅳ-2、Ⅲ-3时使用二号加工区,施工完毕后加工区拆除,施工剩下区域时使用三号加工区,施工完毕后加工区拆除,钢筋临时加工场区下铺600mm 后毛石混凝土。

9.换填区域内从基坑右侧铺设6m 的环形施工道路(转角部位局部加宽),环路路基采用600mm 厚毛石混凝土。

基坑内布置设置1#加工区,供Ⅰ-1、Ⅰ-2、Ⅰ-3、Ⅱ-1、Ⅱ-2使用 3#加工区,供Ⅳ-1、Ⅳ-3、Ⅳ-4、Ⅲ-1、Ⅲ-3、Ⅲ-4使用2#加工区,供Ⅰ-2、Ⅰ-3、Ⅱ-2使用两个坡道,位于基坑东侧3-N~1/3-N之间与3-G~3-H之间,具体环路布置详见下图。

假定基坑内毛石混凝土临时道路600mm厚,根据车辆荷载的主要技术指标得知后轴重力标准值为2×140KN,,车辆动力系数取值1.1~1.3,活荷载系数取值为1.4(未考虑车辆制动力系数及侧向滑移系数),着地宽度及长度为0.6m×0.2m,又根据平行于路面的跨径方向的荷载分布跨度b=b0+2h,得b1=0.6+2×0.6=1.8m,b2=0.2+2×0.6=1.4m根据本工程现有地质资料,P0=130KPA,P≤P0,满足要求荷载分布宽度取值b1,b210.考虑到办公楼区域桩基静载试验,故在换填Ⅲ-1、Ⅲ-2区时,全部按道路做法(600mm厚的毛石混凝土+300mm厚的级配毛石)施工,确保进行桩基静载试验时换填土不下陷。

11.在集水沟外侧2米处布置水管,水管相连,由中间向两侧放坡,在水管上开洞,集水井中的水直接抽至水管中,再由水管排至场地外围的市政井中,具体布置见附图。

五、安全保证措施(一)人员安全措施1.对新进场的工人进行安全生产的教育和培训,经考核合格后,方准许其进入操作岗位。

2.对起重和车辆驾驶等特殊工种的工人,要求持证上岗,并进行专门的安全操作训练。

3.为了保障施工人员的安全,施工人员穿着醒目的服装,戴安全帽、穿施工鞋。

4.所有的电器设备、运输设备、场内机动车辆等,必须加强保养,使其保持良好的工作状态及具有完备的安全装置,所有机具设备的操作人员必须经过培训考试合格,持证上岗,并严格遵守操作规程,严禁违章作业。

(二)机械安全措施1.自卸汽车卸料前,司机先察看周围环境,确认安全后方可卸料。

2.自卸汽车翻斗内严禁搭乘人员。

3.自卸汽车翻斗车在施工现场内行驶,限速5km/h。

4.严禁酒后驾驶车辆。

(三)现场安全措施1.对从施工现场出入的车辆做到有人指挥,有人防护,确保安全。

2.教育过往施工人员要“一慢二看三通过”,确保安全通过。

六、文明施工措施1.认真贯彻中国建筑二局东北公司有关文明工地的指示精神,结合业主要求,制定文明施工办法,搞好文明施工。

2.文明施工领导小组负责督促检查施工组织设计中有关文明施工的措施,有权阻止违反文明施工规定的不文明行为和施工方法,提出整改措施,落实到改进为止。

3.检查的主要内容包括:施工现场挂牌施工、施工区域围护、临时排水措施、材料、物品、机具、土方堆方放置等。

4.文明施工创优达标实施细则4.1 建立文明施工管理体系,完善管理制度4.2 建立文明施工管理责任制,将文明施工和环境保护与各作业班组和管理人员工资考核挂钩。

4.3 制定施工现场场地管理、施工秩序管理、施工安全管理、环境保护管理细则,并认真落实。

4.4 项目经理部每周检查一次,针对存在的问题限期整改。

4.5 实施工程检验评定制度,上道工序不合格,下道工序不准开工。

4.6 认真实施隐蔽工程检查签证制度,未经检查签证同意的,不得隐蔽。

5.施工场地管理5.1 按施工总平面布置图实施定位管理,施工现场内所有临时设施均按总平面布置图布置,做到图物相吻,同时根据工程进度,适时地对施工现场进行整理和调整。

5.2 在施工现场明显的位置设置施工标示牌,标明工程名称、主要工程数量、建设单位、监理单位、设计单位、施工单位、工地施工及监理负责人。

5.3 施工现场设置的临时设施,建立住地文明、卫生、防火责任制,并落实相关负责人管理。

5.4 合理布置施工现场给、排水系统。

保证给水系统干扰少,设施不渗漏,供水安全。

排水系统连续、顺畅,沟池成网。

5.5 所有施工人员及管理人员一律配带证明其身份的胸牌。

6.环境卫生管理6.1 工地建筑垃圾随时清理,当天运走,不用的料具和机械及时清退出场,保持场内清洁。

6.2 生活区内设置垃圾箱,每日专人清运,按标准设置厕所,一日数次清洗,保证无异臭味。

工地范围内由保健医生定期消毒。

6.3 施工现场食堂按卫生标准设置并配备用具,完善消毒、灭蝇、防尘、防腐措施。

工作人员定期体检,持证上岗。
