局部通风机拆除、安装安全技术措施

合集下载

拆除风机安全技术措施

拆除风机安全技术措施

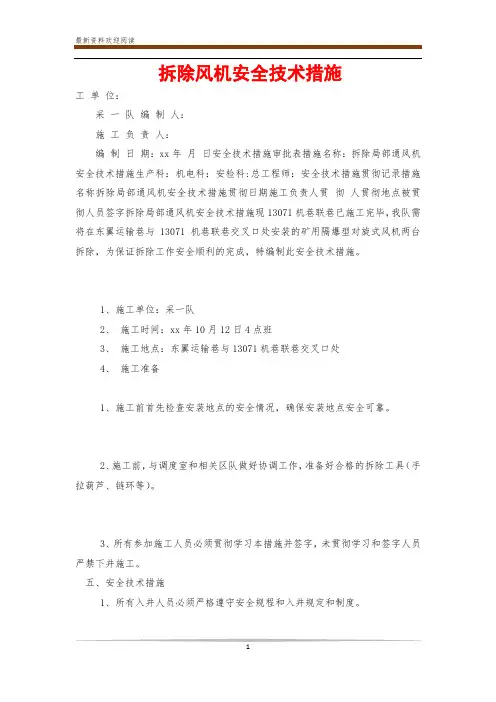

拆除风机安全技术措施工单位:采一队编制人:施工负责人:编制日期:xx年月日安全技术措施审批表措施名称:拆除局部通风机安全技术措施生产科:机电科:安检科:总工程师:安全技术措施贯彻记录措施名称拆除局部通风机安全技术措施贯彻日期施工负责人贯彻人贯彻地点被贯彻人员签字拆除局部通风机安全技术措施现13071机巷联巷已施工完毕,我队需将在东翼运输巷与13071机巷联巷交叉口处安装的矿用隔爆型对旋式风机两台拆除,为保证拆除工作安全顺利的完成,特编制此安全技术措施。

1、施工单位:采一队2、施工时间:xx年10月12日4点班3、施工地点:东翼运输巷与13071机巷联巷交叉口处4、施工准备1、施工前首先检查安装地点的安全情况,确保安装地点安全可靠。

2、施工前,与调度室和相关区队做好协调工作,准备好合格的拆除工具(手拉葫芦、链环等)。

3、所有参加施工人员必须贯彻学习本措施并签字,未贯彻学习和签字人员严禁下井施工。

五、安全技术措施1、所有入井人员必须严格遵守安全规程和入井规定和制度。

2、所有参加施工人员必须贯彻学习本措施并签字,未贯彻学习和签字人员严禁下井施工。

3、所有参加人员必须听从现场跟班班队长的统一指挥,保证施工安全。

4、确保拆除工具正常完好,安全可靠;拆除时保证风机平衡,不得向一侧倾斜,以防风机歪斜出现人员碰伤事故。

5、拆除风机时,施工地点3米范围内严禁无关人员进入,防止风机突然掉落伤人。

6、停电拆除风机时,应与调度室和相关区队做好联系,严格按照停送电确认制度,谁停电,谁送电,严禁预约和电话停送电。

7、拆除完毕后,应在将各种机电设备和施工地点的安全情况仔细检查一遍,禁止出现失爆等其他不安全现象。

8、拆除完毕后,将风机放置东翼运输巷与东翼一联巷交叉口处;在处理施工现场的文明卫生后,方可撤人。

9、施工人员抬运风机时,一定要用力一致,禁止出现碰伤手脚事故。

其他未尽事宜,严格按照《煤矿安全规程》和领导审批意见执行。

更换局部通风机安全技术措施

更换局部通风机安全技术措施

更换局部通风机安全技术措施xxx现掘进工作面供风使用2x30kw对旋局部通风机,由于Xxx 巷工作面的瓦斯浓度有所偏高,经过讨论将更换现使用的2台30kw 对旋局部通风机为2台37kw对旋局部通风机。

为保证能够安全、顺利、快速更换局部通风机,特制定安全技术措施。

一、更换局部通风机方案1、先使用正在运行的2 x30kw主对旋局部通风机对9104掘进工作面正常供风。

2、将备用的2 x30kw对旋局部通风机拆除。

3、在备用的2x30kw对旋局部通风机的位置安装2 x37kw对旋局部通风机。

4、运行安装上的2x37kw对旋局部通风机对9104掘进工作面正常供风。

5、将主要的2x30kw对旋局部通风机拆除。

6、在主要的2x30kw对旋局部通风机处更换为2x37kw对旋局部通风机。

二、通风机撤除、安装。

1、撤除通风机前,必须切断通风机电源,并在开关上悬挂“正在检修,禁止启动”的警示牌,在拆装通风机期间严禁送电,停送电必须由专人负责。

2、通风机拆除、安装时使用5吨吊链,用钢丝绳、40链起吊。

3、在进行起吊工作的准备前,必须对所有的工具、器材进行认真仔细的检查,损坏和质量不好的工具器材严禁使用。

4、在进行吊装作业时,在起吊处附近,除作业人员以外不得有闲杂人员。

作业人员应听清指挥人员的信号,严格按信号作业,严禁违章作业。

作业人员严禁站在风机下操作,指挥人员应口令清晰,严禁违章指挥。

5、安装通风机时应将通风机安装平稳、牢固;风筒与风机连接牢固,接地保护可靠。

6、通风机起吊完毕应打扫现场,清理好工具并妥善保管。

三、安全技术措施1、更换局部通风机的班组长以上人员必须携带便携式瓦斯报警仪。

2、在更换风机时,瓦检员必须在工作面检查瓦斯,及时检查工作面瓦斯的变化,一旦瓦斯浓度超限,必须立即采取措施,控制风流排放瓦斯,具体方法需另外编制安全技术措施编制。

只有当瓦斯浓度不超过0.8%和二氧碳浓度不超过1.2%,且在局部通风机及其开关附近10m以内风流中的瓦斯浓度都不超过0.5%时,方可人工开启局部通风机,恢复正常通风。

局部通风管理措施8篇

局部通风管理措施8篇

局部通风管理措施8篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!局部通风管理措施8篇【第1篇】陈兴远煤矿局部通风机安装管理安全技术措施为进一步加强我矿局部通风机安装、移动管理工作,提高局部通风机装备和管理水平,杜绝由于局部通风机管理不善而造成重大瓦斯煤尘事故的发生,确保矿井安全生产,特制定局部通风机安装、管理安全技术措施,具体内容如下:1、局部通风机入井前,必须经机电科检查验收,试运转合格后方可入井;2、局部通风机运送过程中,必须使用吊链起吊,轻拿轻放,防止局部通风机在运送过程中受损;3、安装局部通风机时,局部通风机和启动装置必须安装在进风巷道中,距掘进巷道回风口不得小于10m;4、局部通风机安装地点全风压供给该处的风量必须大于局部通风机的吸风量,且局部通风机安装地点到回风口间的巷道中的最低风速不得低于0.25m/s;5、局部通风机的安装方式应尽可能采用上、下并排安装方式,上方局部通风机采用吊挂方法安装,下方局部通风机采用支垫方法安装,两台局部通风机垂直间距不得小于100mm且上方局部通风机风筒不得影响下方局部通风机吸风口的畅通;6、局部通风机安装时,如巷道内有轨道时,局部通风机距离轨道不得小于50cm,采用支垫方式安装时,局部通风机离地高度不得低于30cm;7、安装局部通风机时,局部通风机必须坚持选择“大功率风机、大直径风筒、大供风量”的三大原则,确保工作面瓦斯不超限,巷道风速达到规定要求;8、局部通风机安装时,必须装备双风机双电源自动切换和风电、瓦斯电闭锁装置,实现“三专两闭锁”,且安装的两台局部通风机必须能力相同,功率相互匹配,保证两台局部通风机供风量一致;9、安装局部通风机时,局部通风机吸风口前2m范围内不得有任何障碍物,必须使吸风口前风流保持畅通无阻,局部通风机的安装位置要避开尘源,消音器吸风口应加装防护罩;10、局部通风机必须安装时,局部通风机的风筒切换裤衩不得漏风,不得扭曲变形和挤压;11、正压风筒末端要直对工作面,在岩巷掘进时风筒口距工作面不超过10米,煤巷不超过5米,上山、下山不超过3米12、局部通风机安装时,必须有一名通风科工程技术人员现场指挥,发现问题及时解决,确保施工顺利进行;13、局部通风机安装时,必须有专职瓦斯检查员跟班检查瓦斯,且现场必须有安监人员督察安全措施的执行情况;14、安装局部通风机时,严格执行“敲帮问顶”制度,及时将施工地点顶板及巷道两帮的活矸、活石挑落,以防砸落伤人;15、局部通风机安装结束后,必须实现挂牌管理,管理牌上应详细标明地点、型号等项目,严禁随意开停局部通风机;16、局部通风机安装结束后,每天必须对自动切换装置进行一次切换,并做好切换记录,如发现问题,必须立即汇报并进行维修,保证其完好;17、局部通风机的风电闭锁装置必须保证,当局部通风机停止运转或停风后能切断停风区域内全部非本质安全型电器设备的电源;18、使用局部通风机的掘进工作面不得停风,因检修、停电、故障等原因停风时,必须将人员全部撤至全风压进风流处,并切断电源;19、局部通风机恢复运转时,不得自行启动,必须由人工开启局部通风机,人工开启局部通风机时,必须由专职瓦斯检查员先检查瓦斯,只有局部通风机及其开关附近10m以内风流中的瓦斯浓度都不超过0.5%时,方可由指定人员开启局部通风机;20、局部通风机安装、移动必须作到“三定、三汇报”。

局部通风安全管理措施

局部通风安全管理措施

局部通风安全管理措施1、掘进巷或独巷超过6m必须使用全负压或局部风扇(局部通风机)通风。

2、局扇安装、拆除实行申请报告制度。

安装前,矿井技术负责人应根据所需气源填写安装申请表,拆除时必须经矿技术负责人同意。

3、局部风机的安装必须满足以下条件:①、局部风机和开关安装在送风工作面的回风口10m以外的新鲜风流中,必须吊挂或垫高,离地面大于0.3m。

②、局部风机安装位置的道路风量必须大于局部风机的吸入风量,严禁局扇拉循环风。

③、局扇必须实行风电闭锁,当其停止运行时,将自动切断局风机送风通道内的所有电源。

4、局部风机应防静电、阻燃风筒。

①风管敷设必须挂直,风筒接头严密不漏风,无破口。

②风道末端与迎头之间的距离不超过5m,风量满足《规程》或《安全技术措施》要求。

③风筒拐弯必须缓慢拐弯,不准拐急弯,异径风管的连接必须先大后小。

5、瓷砖检验员负责当地风机的挂牌管理,除瓦检员、矿技术负责人外,任何人不得随意停开局扇,一台局扇只能向一个掘进面送风。

6、使用过程中的局扇不论停工与否,不得停风。

因故检修、停电等原因停风时,停风区的人员立即撤出,瓷砖检查员立即切断本地风扇开关和车道上所有电源开关的电源,并将其打开“零位”,并设置栅栏、揭示警标。

恢复通风前必须先检查瓦斯,只有在局扇及其开关附近10m 内风流中的瓦斯浓度小于0.5%时方可人工开启局扇。

7、通风设施管理系统(1)、通风设施范围:密闭、风门、隔风墙、调节风窗、风桥、风帘、栅栏、风筒。

(2)、通风设施的建立、改变、拆除必须有特殊设计或措施。

(3)、用于采矿服务和使用一年以上的通风设施,必须按永久通风设施设置和管理,其余的按临时性通风设施设置和管理。

(4)、通风设施的质量必须符合煤炭部《矿井通风质量标准及检测评价方法》的规定,并且符合以下规定:①、通风设施切割深度:防火门墙(密闭)不少于0.03m,基它不小于0.2m,同时见硬底、帮,并与煤岩接实。

②、通风设施的厚度:密闭(墙)及风门墙垛不小于0.5m,木板墙、木质挡板墙垛不得小于0.02m,风门门扇不③、风量调节窗口应设置在设施的中上部,受巷道限制时可设在一侧;风量不得有管线通过,人行及通车巷道设调节风窗时,必须设两道相同断面面积的风窗。

更换回风大巷局部通风机安全技术措施

更换回风大巷局部通风机安全技术措施

更换回风大巷局部通风机安全技术措施在空气净化领域中,回风大巷局部通风机扮演着非常重要的角色。

但在长时间使用后,回风大巷局部通风机会因为磨损、老化等原因出现安全隐患,可能对人的健康和安全产生潜在影响。

为了保障操作人员的健康和安全,更换回风大巷局部通风机时必须严格按照安全技术措施操作。

回风大巷局部通风机的更换操作必须经过工程师或技术人员评估,得到批准后才能进行。

为了保障人员安全和顺利完成更换任务,需要制定详细的安全操作规程,并针对性地采取措施。

首先要确保使用的工具和设备符合标准规定。

在更换回风大巷局部通风机时,需要使用钢丝绳、起重设备、工作台等工具和设备。

这些设备必须符合国家标准,并经过检测合格。

否则,会增加更换操作中发生意外的可能性。

其次,在更换回风大巷局部通风机前,必须对现场进行安全检查。

检查要求人员注意底部通风空间的开口是否够大,以确保更换的通风机能够顺利进出。

同时,要检查电源线路是否正确接地,并确认已经关闭电源开关。

如果存在任何潜在危险,必须采取相应的措施来消除危险。

接下来是将老旧机器拆除。

拆卸过程中要注意检查老旧机器的外壳是否有明显磨损或裂纹。

如果存在此类情况,必须采取相应的措施来避免机器破裂或失控伤人。

拆卸过程中还需要注意解除吊装缆绳或其他固定方式,确保解除后没有任何松动或不稳定。

新机器安装过程中,必须严格按照使用说明书的要求进行,确保装配完好。

特别需要注意的是,在安装新机器的过程中,要避免操作人员将身体任意部位放置在重物上面或机器下方,以避免发生意外事故。

最后,在新机器安装完毕后,一定要进行全面的测试。

测试项目包括电气性能、控制系统、通风效果等,以确保新机器的良好工作状态。

如果有任何异常,必须及时进行处理。

综上所述,更换回风大巷局部通风机一定要注意安全技术措施。

操作人员必须熟悉安全操作规程,遵守操作规程,以确保更换操作的顺利进行。

在操作过程中,如果出现任何意外情况,必须立即采取相应的措施,保护操作人员的安全和健康。

安装局部通风机安全技术措施

安装局部通风机安全技术措施

安装局部通风机安全技术措施
局部通风机是一种用于排放工业、医疗、实验室等领域的有害气体和粉尘的设备,可有效减少有害气体和粉尘对工作环境和人员的危害。

安装局部通风机需要注意安全技术措施,下面详细介绍几项安全技术措施。

1. 设计合理:局部通风机在设计时应考虑到使用环境、有害气体或粉尘的性质和浓度等因素,以确保设备能够有效地排放有害物质,同时确保设备自身运行的安全。

2. 安装稳固:局部通风机必须采用稳固的安装和固定方式,确保设备不会因为震动或外力而松动或脱落。

安装时应该注意避免设备在高处安装,避免设备下落所造成的危害。

3. 管路密封:局部通风机需要与室外进行连接,其中管路连接必须严密,因为管路连接不严密也许在不知不觉中对工作环境、生产工艺和身体健康造成潜在的危害。

4. 防火措施:由于局部通风机处理的气体或粉尘具有易燃性或爆炸性,因此需要采取相应的防火措施。

在选择局部通风机时,应注意其是否具有抗静电、抗火花、抗爆炸等多种防火措施,以防止发生火灾或爆炸事故。

5. 维护与保养:局部通风机需要经常进行维护和保养,以确保设备的正常运行。

具体措施包括:定期清洁过滤器,更换烟气净化设备,检查管道连接是否紧密,及时更换电机异常得部件等,这些保养措施对设备的安全和运行质量有着重要的影响。

总的来说,安装局部通风机是一个较为复杂的过程,必须要有专业技术人员进行负责安装,只有这样才能高效地排放有害物质,并确保设备的安全运行。

同时,一定要提高运行人员的安全意识,定期进行安全培训,以提醒他们注意有害物质的危险性,有效避免事故的发生。

五号煤更换局部通风机的安全技术措施

五号煤更换局部通风机的安全技术措施

五号煤更换局部通风机的安全技术措施1.事前准备:在进行五号煤更换局部通风机之前,必须进行充分的事前准备工作。

首先,要了解更换通风机的详细情况,包括通风机的类型、规格、工作状态等信息,并对更换过程中可能存在的危险进行评估和分析。

其次,要确保有足够的人员和设备来完成更换工作,并组织人员进行必要的培训和防护用品的发放。

2.施工区域准备:在进行更换工作之前,必须对施工区域进行准备工作。

首先,要清理施工区域,确保没有杂物和障碍物。

其次,要设置明确的安全区域和警示标识,指示其他人员禁止进入施工区域。

此外,要对施工区域进行适当的通风和照明,以确保工作环境的舒适和安全。

3.装卸通风机:在装卸通风机时,必须严格按照规定的安全操作程序进行操作。

首先,要确保通风机的整体稳定和平衡,避免其掉落或倾斜。

其次,要使用适当的工具和设备进行装卸工作,并确保人员的安全距离和正确的动作姿势。

在装卸过程中,要避免其他人员靠近作业区域,并进行必要的防护措施,如佩戴防护手套和安全帽。

4.更换通风机:在更换通风机时,必须进行适当的控制,确保工作的顺利进行。

首先,要按照规定的程序进行拆卸和安装,避免出现错误或疏漏。

其次,要对新安装的通风机进行测试和调试,确保其工作正常和安全。

在这个过程中,要对操作人员进行引导和指导,并确保他们服从指挥和遵守相关规章制度。

5.清理工作:在完成通风机更换后,必须对施工区域进行清理工作,确保其干净整洁。

首先,要清除拆卸通风机产生的杂物和废料,并妥善处理和分类。

其次,要对使用的工具和设备进行清洁和消毒,以防止交叉污染和意外伤害。

在清理过程中,要注意防止滑倒和磕碰等意外事故,并采取适当的防护措施。

综上所述,五号煤更换局部通风机的安全技术措施是十分重要的。

通过严格遵守相关规章制度和操作程序,加强人员培训和防护用品的发放,确保施工区域的准备和通风机的安装过程的安全,可以有效地保护人员的生命安全和身体健康,并提高施工效率和质量。

安装局部通风机安全技术措施

安装局部通风机安全技术措施

安装局部通风机安全技术措施局部通风机是一种用于改善室内空气质量的设备,它通过排除室内污染物和增加新鲜空气的流通,有效降低室内空气污染。

为了确保局部通风机的使用安全,以下是一些技术措施:1.根据安全标准选择合适的设备:在选择和购买局部通风机时,应优先选择符合国家或地区相关安全标准的产品。

这样能够确保设备的质量和安全性能符合要求。

2.安装合适的通风机位置:通风机的位置选择非常重要。

它应该能够有效地将污染物排出室外,同时又不会对人员和设备产生不良影响。

通风机应远离可燃物和易燃物,并确保通风机周围有足够的空间进行维护和检修。

3.采用防火材料和容器:局部通风机的设备壳体和相关设施应选用防火材料,以防止发生火灾。

此外,通风机周围的油漆、清漆、溶剂等易燃物也应储存在特制的防火容器中,以防止火灾扩散。

4.进行定期的设备维护和检修:局部通风机应定期进行维护和检修,以确保其正常运行和安全性能。

维护包括清洁和更换过滤网、清理通风道等。

检修则包括设备部件的检查和更换。

5.强制性培训和安全宣传:对使用局部通风机的工作人员进行强制性培训,教授相关的安全知识和操作规程。

此外,定期进行安全宣传,提醒人们注意通风机的使用安全和正确操作。

6.建立紧急应急措施:在发生紧急情况时,应有明确的紧急应急措施。

这包括人员疏散计划、紧急关闭通风机的操作流程等,以确保在紧急情况下能够迅速采取措施以保护人员安全。

7.禁止未经授权的操作和修改:未经授权的操作和修改可能导致设备故障或安全隐患。

因此,应严格禁止未经授权的人员进行设备的操作和修改。

8.做好记录和监测:对局部通风机的使用和维护情况进行记录,并定期对设备进行监测,以及时发现和解决问题。

总之,通过合适的设备选择、位置安装、维护检修和安全培训等措施,可以确保局部通风机的使用安全。

同时,建立紧急应急措施和持续监测设备运行状况也是安全的重要保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

局部通风机拆除、安装安全技术措施
局部通风机拆除、安装安全技术措施一、概况西翼皮带运输大巷与回风大巷贯通后矿对西翼通风系统进行了调整-310m西翼轨道运输大巷风门由原通尺20m处移至650m处现需将通尺20m处的局部通风机拆除并在通尺630m处(风门外
20m)安装两台同等能力的局部通风机为了保证施工安全特编制以下安全技术措施。

二、施工时间及人员组织 1、施工时间:20__年元月19日10:00~11:00。

2、人员组织:开拓二队电工三人、通风队瓦检工一人、安全监测工一人、通风工两人、现场负责人一人。

三、施工作业步骤 1、在-310m西翼轨道运输大巷通尺630m处通风队划定区域安装两台经机电科检查合格的同型号同等能力的局部通风机具体步骤如下: 1.1 风机及开关运输至指定位置分别安放在专用架上并将局部通风机进风口5m范围内的杂物清理干净。

1.2 按照机电科提供的供电系统图进行接线确保实现“三专两闭锁”并实行双风机、双电源以及自动倒台功能。

接线时严格按照停电、验电、挂警示牌的顺序进行施工。

1.3 开启风机对风机进行自动倒台试验。

2、局部通风机安装完成后由通风队将分风器安装在风机上并在风门之间及风门以里铺设新风筒。

3、进行风筒对接并安装风机开停传感器及断电仪具体步骤如下: 3.1 施工前由跟班队长将工作面施工人员撤离至风门外。

3.2 由跟班队长向调度室进行汇报准备工作已结束经调度室同意后方可开始进行施工。

3.3 停止通尺20m处局部通风机运转将过风门的旧风筒拆除新风筒穿过风门并与风门两侧风筒进行对接。

3.4 安装风筒过程中将风机开停传感器及断电仪安装完成并将线路与监控分站连接。

3.5 风筒安装完成后将风筒传感器移至新风筒上安设位置为耙装机后第一节风筒。

4、安装结束后向调度室进行汇报并开启局部通风机向工作面进行送风。

5、检查风筒并对风筒传感器进行试验。

6、新风机安装运转正常后将原风机进行拆除并升井检修。

三、安全技术措施 1、局部通风机安设在专用风机架上风机吸风口距离底板不小于300mm吸风口5m范围内无杂物风机架距离轨道大于400mm风机呈水平状态风机架稳定、牢固。

2、风机接线及拆线严格按照操作规程进行操作拆、接完成后清理干净接线室方可扣盖上紧螺栓最后再次进行检查确认无误后方可进行送电。

3、局部通风机进行倒台试验时必须检查局部通风机的高压部位是否漏风出现漏风现象及时进行处理。

4、铺设的风筒必须打眼吊挂风筒吊挂平直、逢环必挂;风筒续接时必须采用双反压边。

5、施工前必须向调度室申请停电、停风时间并通知影响单位、影响时间和影响地点。

6、在撤离人员前必须对工作面有煤的部位进行素喷封闭防止出现瓦斯溢出的现象。

7、开始施工前必须由跟班队长组织人员撤离并在撤离完成后向调度室进行汇报经调度室同意后方可开始施工。

8、严格按照停电、验电、挂警示牌的顺序进行施工严禁漏掉任何一个程序直接进入下一程序更不允许漏掉任何一个程序而直接进行施工。

9、恢复通风前瓦检员必须由外向里检查-310m西翼轨道运输大巷内瓦斯浓度只有停风区域内最高瓦斯浓度不超过
0.8%和最高二氧化碳浓度不超过1.5%方可开启局部通风机恢复正常通风否则必须另行编制排放瓦斯安全技术措施。

10、开启风机时要断续启动不能一次启动以防止风筒脱节或吊环脱落。

11、风机开启后要对沿线风筒进行详细检查发现风筒脱节、漏风、吊挂不平直等现象的及时进行处理。

12、所有参加施工人员必须切实加强安全意识严格执行本工种操作规程并互相照应切实做好自主保安。

13、施工过程中施工负责人同意指挥抬运风机时用力一致防止挤伤、碰伤人员。

14、施工中发生意外情况负责人必须及时向矿调度室进行汇报。

15、正常通风后电钳工及通风工必须在现场观察半个小时确认风机运行无问题且向调度室汇报后方可离开进行其它工作。

16、施工过程中必须由副队长以上跟班发现问题及时处理杜绝各类事故发生。
