高速公路护栏更换施工方案

合集下载

高速护栏2换3施工方案

高速护栏2换3施工方案

高速护栏2换3施工方案1. 引言高速护栏在保障交通安全、防护行人和车辆方面起着重要作用。

然而,由于长时间的使用,护栏会出现老化、损坏等问题,需要及时进行维修和更换。

本文档将介绍高速护栏2换3施工方案,该方案以快速、安全、高效为目标,能够有效地进行护栏的更换工作。

2. 施工准备在进行高速护栏2换3施工前,需要做好以下准备工作:•确定更换区域:根据现场实际情况,确定需要更换的护栏区域。

根据道路交通情况,合理划定施工封闭范围,确保施工安全。

•采购材料:根据实际需要,采购符合规格要求的高速护栏材料,确保施工质量。

•准备设备:准备好必要的施工设备,如电焊机、手持电钻等。

同时,根据实际情况确定是否需要使用脚手架、吊篮等辅助设备。

3. 施工步骤步骤一:拆除旧护栏1.划定施工范围:在开始拆除旧护栏之前,先根据现场情况划定施工范围,确保施工区域安全。

2.拆除固定支撑物:使用电焊机或手持电钻等工具,先拆除旧护栏的固定支撑物。

3.拆除护栏板:根据需要,将旧护栏板逐一拆除,并妥善收集好拆下的护栏板。

步骤二:安装新护栏1.准备工作:将新护栏板按照实际需求进行排序,并准备好所需的安装配件。

2.安装固定支撑物:根据现场情况,选取合适的方法安装新的固定支撑物,确保稳固可靠。

3.安装护栏板:在固定支撑物上,逐一安装新的护栏板。

确保每块护栏板之间的间隙合理、均匀,保证整体安装质量。

4.进行最后固定:在安装完所有护栏板后,使用电焊机或手持电钻将护栏板与固定支撑物进行最后固定,确保护栏的牢固性和稳定性。

步骤三:施工检查1.检查固定情况:对刚安装完的护栏进行检查,确保每块护栏板与固定支撑物之间的连接牢固,无松动现象。

2.检查整体质量:对整个施工区域的护栏进行全面检查,确保护栏表面无明显缺陷、划痕等。

4. 安全措施在进行高速护栏2换3施工过程中,必须严格遵守以下安全措施:1.佩戴个人防护设备:所有参与施工的工作人员都必须佩戴好安全帽、工作服、防滑鞋等个人防护设备。

高速公路护栏施工方案

高速公路护栏施工方案

高速公路护栏施工方案高速公路护栏施工方案随着交通事故的频繁发生,高速公路护栏的重要性日益凸显。

为了确保驾驶员和乘客的人身安全,我们制定了以下高速公路护栏施工方案:一、施工前准备1.明确施工区域和长度,确保安全施工;2.开展现场勘测,制定详细施工方案;3.购买所需材料和设备,保证施工的顺利进行;4.组织施工人员进行专业技能培训,确保操作人员拥有必要的技能。

二、护栏选择1.根据公路的特点和安全需求,选择适合的护栏类型,例如金属护栏、水泥护栏等;2.根据实际情况确定护栏的高度、长度和间距。

三、施工步骤1.清理施工区域,确保施工区域平整干净,并进行必要的标志设置;2.定位,根据设计要求和地形情况确定护栏定位点;3.固定地基,根据地基的材质选择适合的固定方式,例如混凝土灌注、地脚螺栓等;4.组装护栏,按照产品说明书进行护栏的组装,确保连接牢固;5.安装护栏立柱,将护栏立柱与基础固定,确保垂直度和稳定性;6.安装护栏横梁,将护栏横梁与立柱连接,确保连接牢固;7.验收和修整,检查护栏的安装质量,修正不符合规范的地方。

四、施工安全措施1.施工现场设置警示标志,提醒驾驶人注意安全;2.施工人员全程佩戴安全帽、安全鞋等个人防护装备,确保施工人员的人身安全;3.严格遵守施工操作规程,不得违反操作规定;4.落实施工现场的安全管理制度,加强对施工人员的安全教育和培训;5.加强施工现场巡查,及时发现和排除安全隐患。

通过以上方案,我们将确保高速公路护栏施工的顺利进行和质量的达到。

护栏的良好安装将确保道路交通的安全性,降低交通事故的发生率,保障行车人员的人身安全。

同时,施工中的安全措施能够有效防范事故的发生,保障了施工人员的生命安全。

安装护栏高速公路施工方案

安装护栏高速公路施工方案

一、工程概况本工程为新建高速公路护栏安装工程,位于XX省XX市,全长XX公里。

道路设计为双向四车道,设计行车速度为120公里/小时。

工程主要包括护栏安装、预埋件设置、混凝土浇筑、钢筋绑扎等工序。

二、施工准备1. 人员配置项目经理:张三技术负责人:李四施工员:王五质检员:赵六安全员:钱七2. 材料设备(1)材料:C30混凝土、钢筋、水泥、砂石等。

(2)设备:搅拌机、运输车、振动器、电焊机、切割机、水平尺、线锤等。

三、施工工艺1. 施工顺序(1)测量放样:根据设计图纸,进行测量放样,确定护栏安装位置。

(2)预埋件设置:按照设计要求,将预埋件(如钢筋、钢管等)固定在路基或桥梁上。

(3)钢筋绑扎:将钢筋按照设计要求进行绑扎,确保钢筋间距、位置准确。

(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土密实、平整。

(5)混凝土养护:浇筑完成后,进行混凝土养护,保证混凝土强度。

(6)护栏安装:将预制护栏板吊装至指定位置,按照设计要求进行安装。

2. 施工要点(1)测量放样:准确放样,确保护栏安装位置符合设计要求。

(2)预埋件设置:预埋件应牢固、平整,确保安装精度。

(3)钢筋绑扎:钢筋绑扎要牢固,间距符合设计要求。

(4)混凝土浇筑:浇筑混凝土要密实、平整,确保混凝土强度。

(5)混凝土养护:养护期间,注意温度、湿度控制,保证混凝土强度。

(6)护栏安装:安装过程中,注意护栏板垂直度、水平度,确保安装精度。

四、质量控制措施1. 材料检验:对原材料、半成品进行检验,确保质量符合要求。

2. 施工过程控制:对施工过程进行监督检查,确保施工质量。

3. 检验批验收:按照检验批进行验收,确保工程质量。

4. 施工记录:做好施工记录,为工程验收提供依据。

五、安全文明施工措施1. 施工现场布置:合理布置施工现场,确保施工安全。

2. 安全教育:对施工人员进行安全教育,提高安全意识。

3. 交通安全:加强施工现场交通管理,确保交通安全。

高速公路护栏杆施工方案

高速公路护栏杆施工方案

高速公路护栏杆施工方案
一、材料准备
根据工程要求,准备足够数量和规格的护栏杆、支架、紧固件等。

检查所有材料的质量,确保其满足设计标准和规范要求。

对不合格或损坏的材料进行更换或修复。

二、工具和设备
准备施工所需的工具和设备,如电钻、螺丝刀、锤子、扳手、水平尺、测量工具等。

确保所有工具和设备状态良好,能够正常使用。

三、标线和定位
根据设计图纸和现场实际情况,在高速公路两侧进行标线,确定护栏杆的安装位置。

使用测量工具进行定位,确保护栏杆的位置准确。

四、挖孔和安装支架
在定位好的位置上挖孔,孔的深度和直径应满足设计要求。

安装支架,确保支架稳固可靠,与地面垂直。

五、护栏安装
将护栏杆按照设计要求放置在支架上。

使用紧固件将护栏杆与支架固定牢固。

六、固定和调整
对护栏杆进行固定,确保其稳定性。

根据需要调整护栏杆的高度和角度,使其符合设计要求。

七、质量检查
对已安装的护栏杆进行质量检查,确保其符合设计标准和规范要求。

对不合格的部分进行整改,直至达到要求。

八、清理现场
清理施工现场,将废弃物料和垃圾运走。

恢复施工现场的环境卫生,保持整洁有序。

以上是高速公路护栏杆施工方案的主要内容,施工过程中应严格按照设计要求和规范进行操作,确保工程质量和安全。

高速路交通护栏施工方案

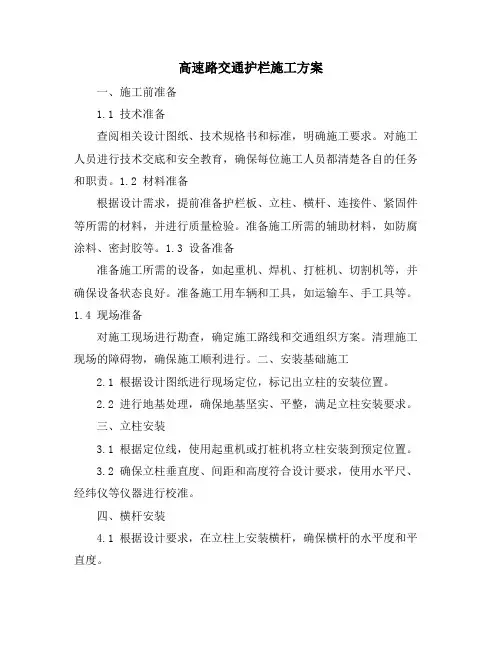

高速路交通护栏施工方案

高速路交通护栏施工方案一、施工前准备1.1 技术准备查阅相关设计图纸、技术规格书和标准,明确施工要求。

对施工人员进行技术交底和安全教育,确保每位施工人员都清楚各自的任务和职责。

1.2 材料准备根据设计需求,提前准备护栏板、立柱、横杆、连接件、紧固件等所需的材料,并进行质量检验。

准备施工所需的辅助材料,如防腐涂料、密封胶等。

1.3 设备准备准备施工所需的设备,如起重机、焊机、打桩机、切割机等,并确保设备状态良好。

准备施工用车辆和工具,如运输车、手工具等。

1.4 现场准备对施工现场进行勘查,确定施工路线和交通组织方案。

清理施工现场的障碍物,确保施工顺利进行。

二、安装基础施工2.1 根据设计图纸进行现场定位,标记出立柱的安装位置。

2.2 进行地基处理,确保地基坚实、平整,满足立柱安装要求。

三、立柱安装3.1 根据定位线,使用起重机或打桩机将立柱安装到预定位置。

3.2 确保立柱垂直度、间距和高度符合设计要求,使用水平尺、经纬仪等仪器进行校准。

四、横杆安装4.1 根据设计要求,在立柱上安装横杆,确保横杆的水平度和平直度。

4.2 使用紧固件将横杆固定牢固,防止横杆松动或脱落。

五、护栏板安装5.1 将护栏板按照设计要求与横杆进行连接。

5.2 确保护栏板安装牢固,线形顺畅,无明显扭曲或变形。

六、质量检验与调整6.1 对已安装的护栏板、立柱、横杆等进行全面检查,确保安装质量符合要求。

6.2 对不合格部分进行调整或重新安装,确保整体安装质量。

七、施工现场清理7.1 施工结束后,及时清理施工现场,将废弃材料、工具等运离现场。

7.2 恢复施工现场的环境卫生,确保不影响周围环境。

八、安全与环保措施8.1 严格遵守施工安全规范,确保施工人员的安全。

8.2 对施工噪声、扬尘等污染进行控制,采取相应措施减少对环境的影响。

8.3 加强施工现场的监管,确保施工活动不会对周边环境造成破坏。

以上是高速路交通护栏施工方案的主要内容,施工过程中应严格按照方案要求执行,确保施工质量和安全。

新泽西护栏专项施工方案(3篇)

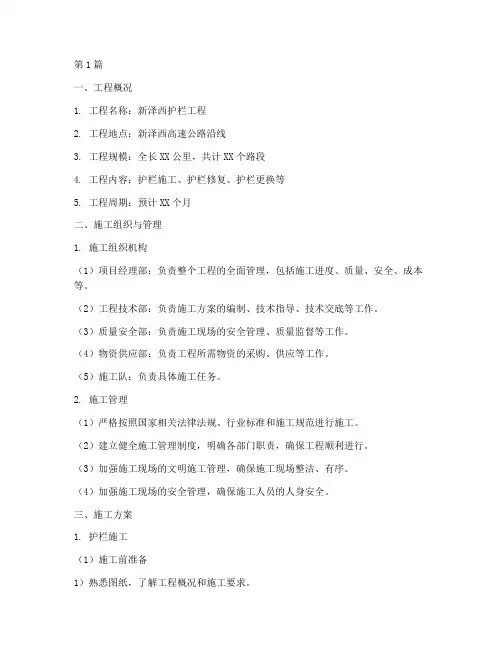

新泽西护栏专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:新泽西护栏工程2. 工程地点:新泽西高速公路沿线3. 工程规模:全长XX公里,共计XX个路段4. 工程内容:护栏施工、护栏修复、护栏更换等5. 工程周期:预计XX个月二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的全面管理,包括施工进度、质量、安全、成本等。

(2)工程技术部:负责施工方案的编制、技术指导、技术交底等工作。

(3)质量安全部:负责施工现场的安全管理、质量监督等工作。

(4)物资供应部:负责工程所需物资的采购、供应等工作。

(5)施工队:负责具体施工任务。

2. 施工管理(1)严格按照国家相关法律法规、行业标准和施工规范进行施工。

(2)建立健全施工管理制度,明确各部门职责,确保工程顺利进行。

(3)加强施工现场的文明施工管理,确保施工现场整洁、有序。

(4)加强施工现场的安全管理,确保施工人员的人身安全。

三、施工方案1. 护栏施工(1)施工前准备1)熟悉图纸,了解工程概况和施工要求。

2)组织施工人员学习施工规范、操作规程和安全注意事项。

3)编制施工方案,明确施工流程、施工工艺和质量要求。

4)准备施工所需的材料和设备。

(2)施工工艺1)根据设计图纸,对施工现场进行测量,确定护栏安装位置。

2)采用挖掘机进行基础开挖,确保基础深度和宽度符合设计要求。

3)铺设排水管道,确保排水畅通。

4)对基础进行处理,达到设计要求。

5)安装护栏立柱,确保立柱垂直、牢固。

6)安装护栏板,确保护栏板平整、牢固。

7)对施工完成的护栏进行检查,确保符合设计要求。

2. 护栏修复(1)施工前准备1)对损坏的护栏进行现场勘查,确定修复方案。

2)准备修复所需的材料和设备。

(2)施工工艺1)对损坏的护栏进行清理,确保修复区域干净。

2)根据损坏情况,采用焊接、更换等方式进行修复。

3)对修复完成的护栏进行检查,确保符合设计要求。

3. 护栏更换(1)施工前准备1)对损坏的护栏进行现场勘查,确定更换方案。

高速路防护栏施工方案

高速路防护栏施工方案

高速路防护栏施工方案1. 引言随着交通工具数量不断增加,高速公路已经成为现代社会不可或缺的一部分。

然而,高速公路上的交通事故仍然时有发生。

为了提高道路安全性,防护栏作为一种重要的交通设施得到了广泛应用。

本文将介绍高速路防护栏施工方案,以提供一个高效、安全的施工流程。

2. 施工准备工作在进行高速路防护栏施工之前,需要进行以下准备工作:2.1 材料准备•钢材:选择高强度钢材,具有优异的抗冲击性能。

•其他配件:包括螺栓、膨胀螺栓等。

•工具:钢丝锯、焊接设备、测量工具等。

2.2 施工人员•施工队伍:组建具备相关经验和技术的施工团队。

•技术指导:安排经验丰富的技术人员提供现场指导。

2.3 施工计划•编制施工计划:根据实际施工情况制定详细的施工计划。

•资源调配:合理调配人力、物力和时间资源。

3. 施工流程高速路防护栏施工主要包括以下几个步骤:3.1 地基处理首先,需要对高速公路两侧的地基进行处理。

具体步骤如下:1.清理地表:清除地表杂物,确保施工区域整洁。

2.地基处理:根据设计要求,进行土方开挖和填方,使地表平整。

3.2 钢材加工与预制在施工现场搭建钢材加工与预制设备,进行以下工作:1.钢材切割:根据设计要求,使用钢丝锯或其他切割工具对钢材进行切割。

2.钢材加工:进行钢材弯曲、焊接等工艺,制作出符合要求的防护栏零部件。

3.部件组装:将加工好的零部件进行组装、预制成防护栏的一段段。

3.3 安装调整将预制好的防护栏段安装到地基上,并进行调整。

1.安装固定:使用膨胀螺栓或其他固定装置将防护栏段连接到地基上。

2.调整校正:使用测量工具对安装的防护栏段进行校正,保证其垂直度、水平度等符合要求。

3.4 其他工序根据实际情况,可能还需要进行以下工序:1.防护栏涂装:对已经安装好的防护栏进行涂装,以提高其耐久性和美观性。

2.防护栏标志:根据交通标准,对防护栏进行标志标线作业。

4. 施工安全措施在高速路防护栏施工过程中,必须严格遵守相关安全规定。

高速公路护栏施工方案

高速公路护栏施工方案

高速公路护栏施工方案随着交通工具的飞速发展和道路建设的加快,高速公路已经成为人们出行的重要途径之一。

然而,高速公路本身存在着一定的风险,其中交通事故的发生频率较高。

安装护栏可以有效的保护车辆和行人的安全。

因此高速公路护栏施工的方案显得尤为重要。

本方案的主要目标是制定一套高效可行的高速公路护栏施工方案,确保施工过程中不会对行车和行人造成不必要的影响,并且实现对高速公路车辆和行人的安全保护。

施工时间本方案预计施工时间为三个月。

具体时间安排如下:• 第一阶段:准备工作,时间为一个月。

• 第二阶段:护栏材料制作和运输,时间为一个月。

• 第三阶段:护栏安装,时间为一个月。

施工地点本方案施工地点为高速公路,路段长度为20公里。

施工方案本方案采用护栏预制板进行制作,其主要工序包括:1.护栏制作根据实际测量,确定每段护栏的长度和高度。

将铝板或铁板剪切成预制板,然后在预制板上钻孔,以备安装时固定用。

2.护栏的涂装涂装是为了护栏材料具有经久耐用的效果,抵御车辆碰撞、风雨侵袭。

选用环保性能理想的氟碳喷涂工艺进行涂装。

3.护栏运输将制作好的护栏通过吊车或拖车运至现场。

根据设计方案、现场情况和良心服务原则,妥善安排车辆的停放和运输路线。

4.护栏安装将护栏竖直固定在基础中的钢板上,根据需求将横杆垂直于立柱上进行固定。

安全保护在施工过程中,要尽量减少对高速公路道路交通的影响,尤其是车速较高的路段。

对于施工过程中的现场管理,要求全程实行24小时巡逻,确保安全顺利。

施工人员本方案所需的施工人员包括技术人员、固定场地人员和现场工人。

详细的人员配备如下:• 护栏制作技术人员:3人• 护栏运输人员:2人• 护栏安装工人:10人本方案采用了先进的护栏预制板制作技术,同时要求全程实行安全巡逻和规范管理,能够有效的达到高速公路车辆和行人的安全保障目标。

特殊应用场合1.山区高速公路:地形复杂,施工过程中易发生滑坡等事故,需要加强现场施工安全管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高速公路护栏更换施工方案
一、编制原则
在进行路基路床施工时,需将老路基硬路肩挖除,并将波形护栏移至硬路肩内侧。

为了合理的安排施工,减小路床施工对高速路通行的影响,保证安全施工安全通行,特编制此方案。

二、施工准备
1、完成路基路床以下土方填筑施工并验收合格。

2、施工放样:准确放出老路床开挖线及护栏移位线。

3、人员准备:施工队除了管理人员、技术人员外,各机械均配备2名机械操作手,另外配备一部分工人配合路基施工及每公里2名安全保通人员。

4、机械设备:配备了拆除护栏所需的各种工具及打桩机两台吊车两台。

三、施工技术方案
1、施工顺序:施工放样→拆除原护栏→将护栏立柱安装在老路行车道外边缘线外10cm处安装护栏板新建路床、路面底基层、下基层施工+拆除内移的护栏→安放注水式隔离墩→路面上基层施工。

2、施工放样
从施工放样开始就封闭外侧行车道施工侧高速公路按单车道行驶,并限制车速及禁止超车。

根据老路行车道外侧边缘标线,准确放
出临时护栏安装位置标线,并用白色涂料撒线。

并依据原护栏立柱间距放出临时护栏立柱位置用白色涂料打上十字。

3、拆除原护栏
先将原护栏板编号,然后拧下护栏板固定螺丝,拆除护栏板,并按顺序摆放在路肩上。

挖掘机横向停放在新建路基上,将原护栏立柱拔出,同样按顺序摆放在路肩上。

对于难以拔出的护栏立柱先将土路肩挖除后再取出护栏立柱。

4、安装护栏
施工中应严格控制立柱的位置。

首先根据已经放出的立柱位置钻孔至设计要求深度,然后将对应的立柱安放在空位中,再用M10#砂浆填塞缝隙,确保其牢固。

立柱安装固定牢固后应及时安装护栏板,安装时应注意按照原来顺序安放,确保螺丝孔位能准确对应并牢固固定。

护栏板通过拼接螺栓相互拼接,并由连接螺栓固定于立柱或托架上,护栏板拼接方向应与行车方向一致。

护栏构件应按规定架设,并应取得平顺、连续的安装效果。

波形梁的连接螺栓及拼接螺栓不宜过早拧紧,以便在安装过程中利用波形梁的长圆孔及时进行调整。

波形梁应与公路的线形相协调,当护栏的线形认为比较满意时,方可最后拧紧螺栓。

波形梁护栏的拼装螺栓系高强螺栓,安装时,护栏板的摩擦面应保持干燥,不得在雨中作业,高强螺栓应顺畅穿入孔内,不得强行敲入,拼接螺栓的拧紧程度应符合规定。

防阻块和托架通过连接螺栓固定于波形梁与立柱之间,在拧紧连接螺栓前应调整防阻块准确就位。

护栏安装施工应与拆除施工同步进行,边拆除边安装,保证整条道路护栏的连续,确保行车及施工安全。

5、按照设计要求拆除进行新建路基路床、路面底基层、下基层施工。

施工完成后,由于内移的护栏影响路面上基层及面层施工,需进行拆除。

拆除方法同原护栏拆除方法,拆除时应注意不能破坏老路路面及基层。

拆除前应先安放注水式隔离墩,注水式隔离墩高60cm,长60cm,下底宽40cm,紧贴老路外侧行车道边缘线内侧安放。

四、交通组织方案
在护栏拆除之前就限制高速公路行车速度,加大宣传,建议车辆从大广高速或107国道等道路绕行。

护栏拆除内移开始施工后,施工侧高速公路内侧行车道作为行车道,外侧行车道作为紧急停车带,并禁止超车。

该阶段实行交通管制,规定大型车在原行车道上行驶,限速60km/h;小型车在原超车道上行驶,限速80km/h。

该阶段禁止超车。

五、施工安全管理措施
1、对施工人员进行安全交底和安全教育,使其充分认识施工安全的重要性。

施工人员必须穿反光衣,若非施工的必要,所有施工人员不得攀登高速公路,更不得横穿高速公路或在其上逗留。

施工车辆不得随意停放在高速公路上。

2、施工期间,安全主管现场值班,成立专门的安全小组,看守施工路段,负责施工区的交通安全维护。

3、要事先通知高速公路管理部门及高速公路交警,按批准的时间、范围进行施工。

严格按施工要求设置警示牌、限速牌、反光锥和其他安全设施。

4、加强与高速公路交警和管理处部门的联系,听取交警和管理部门关于安全管理的建议和意见,以便及时纠正安全隐患,确保高速公路交通安全和施工安全。

5、及时向交警和管理处上报施工计划,合理安排、以确保按计划实施,如计划有变动及时通知交警和管理处。

6、制定安全处罚措施,对工作失误造成事故者根据情节给予处罚,严重者直至追究刑事责任。
