EPC模式下业主和承包商的风险分担与应对解析

EPC模式下业主和承包商的风险分担与应对
EPC 模式是指业主选择一家总承包商或者总承包联营体负责整个工程项目的设计、设备和材料的采购、施工及试运行,提供完整的可交付使用的工程项目的建设模式。

一、EPC模式下业主的风险
1. 项目定义不准确
在招标阶段,业主只能给出项目的预期目标、功能要求及设计标准,业主要对这些内容的准确性负责。

如果这些地方存在错误、遗漏和不合理,在工程建设过程中业主指令变更,如提高功能要求、增加关键设备等,由此引起的投资额增加和工期延长要由业主来承担责任。

2. 选择承包商不当
鉴于EPC 项目投资额高、专业技术复杂、管理难度大的特点,加上业主要求合同总价和建设工期固定,潜在的投标人可能采取非常谨慎的态度,技标人的减少很可能使业主无法选择到最合适的承包商。

同时,如果没有综合考虑承包商类似工程的业绩和经验、设计采购施工能力、投标报价这些因素,很可能导致业主错误地选择了承包商。

如果选择的承包商不能很好地完成工程项目,业主不得不在工程建设过程中更换承包商,蒙受重大的损失。

3. 工程建设过程中的风险
在FIDIC 的银皮书(EPC/交钥匙工程合同条件) 中规定,业主只承担合同执行中因自身违约,业主变更项目的预期目标、功能要求和设计标准,法律变更以及不可抗力的风险。

除此之外,EPC 项目总承包合同中确定的合同价格和建设工期将不能调整。

业主违约包括业主在执行合同中履约时间不当和履约瑕疵。

在合同执行中,如果工程项目所在国的法律或者政府的有关政策发生改变,对承包商履行合同规定的义务产生影响,合同价格和工期应该考虑因上述改变而造成的任何费用和工期的增加,也就是说,这部分风险一般应由业主来分担。

根据FIDIC银皮书,不可抗力属于业主风险。

对于自然力作用的不可抗力,如地震、台风、火山爆发等,业主只承担工期延长的风险;对于自然力作用以外的其他不可抗力,业主既要承担对承包商履行合同义务造成的工期延长的风险,同时又要承担费用增加的风险。

而在工程实践中,业主为了保护自身利益,往往不愿意在合同中列入业主风险条款,即使承包商要求把不可抗力的风险作为业主风险,业主也有可能尽量缩小不可抗力的定义范畴。

二、业主风险的应对
1. 准确地定义项目
业主在招标时只给出了项目的预期目标、功能要求和设计标准。

对于这些原则要求业主应尽可能做到全面和准确,避免出现错误和遗漏,这样承包商才能够充分理解业主的要求,尽量避免或减少在工程建设过程中发生不必要的合同变更。

2. 选择合适的承包商
承包商必须有足够的能力完成整个项目的设计、采购、施工任务,其投标报价和承诺工期必须满足业主的要求,同时还要承担工程建设过程中可能发生
的绝大部分的风险。

为了选择合适的承包商,业主应给投标人提供足够的时间和资料,让投标人仔细研究业主的要求,进行初步方案设计,全面评估项目风险,使投标人确认是否有能力来承担EPC 项目的工程建设任务。

业主选择承包商时,可以从几个方面对投标人进行评价:对业主要求的理解;以往类似工程的业绩和经验;财务状况;现有的工程负荷;设计能力;设备材料的采购渠道和采购能力;项目管理能力和相关经验;投标报价和工期;其他相关资源。

3. 严格履行合同
在工程建设过程中,业主应严格按照合同履约,如及时向承包商提供现场,及时审核承包商文件,按照付款计划表及时支付工程款。

另外,业主应尽可能减少因自身原因,造成的费用增加和工期延长,以确保按照预期可接受的投资额和工期完成工程项目建设。

三、EPC 模式下承包宵的风险
1. 盲目参与投标
在EPC 模式下,投标人在投标时要花费相当大的费用和精力,其投标费用可能要占整个项目总投资的0.4-0.6%。

如果在没有多大中标把握的情况下盲目参与投标,那么投标费用对承包商来讲可能就是一笔不小的浪费。

EPC 项目比较复杂,加之业主要求合同总价和工期固定,承包商如果没有足够的综合实力,即使中标了,也可能无法完成工程建设,承包商最终将蒙受更大的损失。

2. 合同文件存在缺陷
一般情况下,合同文件存在缺陷的风险也要由承包商来承担。

除了预期目标、功能要求和设计标准的准确性应由业主负责之外,承包商要对合同文件的准确性和充分性负责。

也就是说,如果合同文件中存在错误、遗漏、不一致或相互矛盾等,即使有关数据或资料来自业主方,业主也不承担由此造成的费用增加和工期延长的责任。

3. 工程建设过程中的风险在工程设计中,业主有审核承包商文件的权力。

承包商文件不符合合同要求时可能会引起业主多次提出审核意见,由此造成设计工作量增加、设计工期延长,承包商要承担这些风险。

同时承包商有设计深化和优化设计的义务,为满足合同中对项目的功能要求,可能需要修改投标时的方案设计,引起项目成本增加,这些风险也要由承包商来承担。

在设备和材料的采购中,供货商供货延误、所采购的设备材料存在瑕疵、货物在运输途中可能发生损坏和灭失,这些风险都要由承包商来承担。

在工程施工过程中,发生意外事件造成工程设备损坏或者人员伤亡的风险应由承包商来承担。

承包商要负责核实和解释业主提供的所有现场数据,对这些资料的准确性、充分性和完整性负责。

另外,承包商还要承担施工过程中可能遭遇的不可预见困难的风险。

四、承包商风险的应对
承包商在参与EPC 项目时,一般应采取以下措施进行风险应对:
1. 谨慎参与EPC 项目投标
承包商在决定是否参与投标前,必须仔细研究项目的特点和业主的要求,识别和评估项目存在的风险,从自身实力出发做出理智的判断。

承包商还要考虑竞争对手的实力,分析中标的可能性。

决定投标后,承包商应该根据风险评
估的结果,在报价中加入适当的风险费用。

2. 合理应对合同文件本身的风险
在投标前,承包商应尽量明确业主的要求,发现模糊的地方及时要求业主加以澄清,然后再在此基础上进行报价。

签约后,如果合同文件中仍然存在错误、遗漏或不一致,承包商应尽早发现并修正这些错误,尽量减少由此造成的损失。

3. 积极控制建设过程中的风险
在工程设计中,承包商要争取设计一次性成功,通过业主的审核,尽量减少设计的多次返工。

在进行深化设计和优化设计时,因业主变更项目的预期目标和功能要求而引起费用增加和工期延长,承包商应及时向业主提出索赔。

在采购过程中,承包商要从技术上和时间上分析供货商的履约能力,并要求供货商承担违约赔偿责任。

由于EPC 项目中设备材料费用占工程总投资的比例很高,承包商还可以通过投保的方式将设备材料运输途中发生损失的风险转移给保险公司。

在施工过程中,承包商既要自己严格按照合同履约,又要协调好分包商的工作。

为了防止意外事件的发生和损失,承包商要加强内部管理,还可以投保建筑/安装工程一切险。

对于可能发生的不可预见困难,承包商要尽可能从业主那里获得全面的现场资料,充分勘察现场,并制定相应的预备措施计划。

对于可能发生的不可抗力事件,承包商要争取由业主来承担风险。

4. 加强自身能力建设
承包商自身能力建设是做好风险应对最重要的环节。

承包商应不断总结投标报价的经验,改善企业的技术力量和装备条件。

同时承包商还要努力提高设计管理的水平,充分发挥设计的主导作用,积极拓宽设备材料的采购渠道,增强EPC 项目的管理能力。

(清华大学建设管理系孟宪海赵启)。

合集下载

EPC模式下业主的风险及应对措施

EPC模式下业主的风险及应对措施

EPC模式下业主的风险及应对措施1.项目定义不准确在招标阶段,业主只能给出项目的预期目标、功能要求及设计标准,业主要对这些内容的准确性负责。

如果这些地方存在错误、遗漏和不合理,在工程建设过程中业主指令变更,如提高功能要求、增加关键设备等,由此引起的投资额增加和工期延长要由业主来承担责任。

2.选择承包商不当鉴于EPC 项目投资额高、专业技术复杂、管理难度大的特点,加上业主要求合同总价和建设工期固定,潜在的投标人可能采取非常谨慎的态度,技标人的减少很可能使业主无法选择到最合适的承包商。

同时,如果没有综合考虑承包商类似工程的业绩和经验、设计采购施工能力、投标报价这些因素,很可能导致业主错误地选择了承包商。

如果选择的承包商不能很好地完成工程项目,业主不得不在工程建设过程中更换承包商,蒙受重大的损失。

3.工程建设过程中的风险在 FIDIC 的银皮书 (EPC/交钥匙工程合同条件) 中规定,业主只承担合同执行中因自身违约,业主变更项目的预期目标、功能要求和设计标准,法律变更以及不可抗力的风险。

除此之外,EPC 项目总承包合同中确定的合同价格和建设工期将不能调整。

业主违约包括业主在执行合同中履约时间不当和履约瑕疵。

在合同执行中,如果工程项目所在国的法律或者政府的有关政策发生改变,对承包商履行合同规定的义务产生影响,合同价格和工期应该考虑因上述改变而造成的任何费用和工期的增加,也就是说,这部分风险一般应由业主来分担。

根据FIDIC银皮书,不可抗力属于业主风险。

对于自然力作用的不可抗力,如地震、台风、火山爆发等,业主只承担工期延长的风险;对于自然力作用以外的其他不可抗力,业主既要承担对承包商履行合同义务造成的工期延长的风险,同时又要承担费用增加的风险。

而在工程实践中,业主为了保护自身利益,往往不愿意在合同中列入业主风险条款,即使承包商要求把不可抗力的风险作为业主风险,业主也有可能尽量缩小不可抗力的定义范畴。

二、业主风险的应对1.准确地定义项目业主在招标时只给出了项目的预期目标、功能要求和设计标准。

EPC工程总承包项目的风险因素与风险管理

EPC工程总承包项目的风险因素与风险管理

EPC工程总承包项目的风险因素与风险管理引言概述:EPC(Engineering, Procurement, and Construction)工程总承包项目是一种综合性的工程合同,涵盖了工程设计、采购和施工等多个环节。

由于项目规模庞大、工程周期长、参预方众多,EPC工程总承包项目面临着诸多风险。

本文将从五个方面分析EPC工程总承包项目的风险因素,并提出相应的风险管理措施。

一、合同风险1.1 合同条款不明确:合同中的条款如果表述含糊、解释不清,可能导致项目执行过程中的争议和纠纷。

因此,合同的编写应明确规定各方的权责、工程范围、质量标准等内容。

1.2 合同变更:由于工程项目的复杂性,合同变更是难以避免的。

但过多的合同变更可能导致工期延误、成本增加等问题,因此,风险管理应包括对合同变更的严格管控。

1.3 合同履约能力:承包商的资质、技术实力和财务状况等都会影响其履约能力。

在选择合作方时,应进行充分的尽职调查,确保承包商具备完成工程的能力。

二、技术风险2.1 设计风险:工程设计的合理性直接关系到项目的质量和安全。

设计上的缺陷可能导致工程施工过程中的问题和风险。

因此,在项目开始前,应进行全面的设计评审和风险评估。

2.2 采购风险:材料和设备的采购是项目成功的关键环节。

供应商的选择、交付时间的控制、产品质量的保证等都可能成为项目的风险因素。

风险管理应包括供应商的评估、合理的采购计划和质量控制措施。

2.3 施工风险:施工过程中可能浮现的问题包括工人安全、施工质量、工期控制等。

风险管理应包括施工方案的制定、安全培训和监督、施工质量的检查等。

三、成本风险3.1 工程造价:EPC工程总承包项目的成本预算是项目管理的重要依据。

成本预算的不许确可能导致项目的资金紧张、资金超支等问题。

因此,风险管理应包括成本预算的精细化管理和变更控制。

3.2 市场价格波动:原材料、人力成本等市场价格的波动可能对项目造成不利影响。

风险管理应包括对市场价格的监测和预测,以及合理的采购策略的制定。

EPC工程总承包项目合同法律风险及应对策略

EPC工程总承包项目合同法律风险及应对策略

EPC工程总承包项目合同法律风险及应对策略一、引言EPC(Engineering, Procurement and Construction)工程总承包项目合同是大型工程项目中常见的一种合同类型。

尽管EPC合同为各方提供了合作的机会,但其中也存在着一定的法律风险。

本文将分析EPC工程总承包项目合同中的法律风险,并提供相应的应对策略。

二、法律风险分析1. 不完整或模糊的合同条款:EPC工程总承包项目合同中的条款可能存在不完整或模糊的情况,这会导致在履行合同过程中的争议和纠纷。

例如,合同中的责任划分、支付方式、质量要求等条款如果没有明确规定,可能使得各方存在解释不一致的情况。

2. 紧迫性和合同变更:大型工程项目的紧迫性往往会导致合同签署时缺乏充分的谈判和讨论。

此外,随着工程的进行,可能会出现需要对合同进行变更的情况。

这些因素都会增加法律风险,例如变更后的合同可能没有妥善规定费用、时间和责任的调整方式。

3. 质量和安全问题:EPC工程总承包项目往往涉及到复杂的工艺和材料,如果在合同中没有明确规定质量和安全标准,可能会导致工程质量问题或安全事故的发生。

这将使各方承担严重的法律责任。

4. 不可抗力和违约问题:在工程项目中,不可抗力因素(如地震、洪水等)可能导致工期延误或工程无法完成。

此外,各方未能按时履行合同义务也可能构成违约。

在合同中没有妥善规定相关事宜时,将增加法律风险。

三、应对策略1. 仔细审查合同条款:在签署EPC工程总承包项目合同之前,各方应仔细审查合同条款,特别是责任划分、支付方式、质量要求等相关条款,确保其明确且符合双方的意愿。

有需要时,可寻求法律专业人士的帮助。

2. 加强谈判和讨论:尽管项目紧迫,各方仍应充分进行谈判和讨论,确保合同条款的完整性和准确性。

合同变更的情况下,应及时进行协商,并将变更事项书面记录,避免后期纠纷的发生。

3. 明确质量和安全标准:合同中应明确规定工程的质量和安全标准,并约定必要的检测和验收程序。

EPC合同条件下承包商的风险管理

EPC合同条件下承包商的风险管理

EPC合同条件下承包商的风险管理在工程、采购、建设(EPC)合同中,承包商承担着重要的责任和风险。

在合同签订之初,双方应明确约定合同中的风险管理条款,以保障双方的利益。

本文将从风险的定义、风险管理的重要性、EPC合同中的常见风险以及承包商应如何有效管理这些风险等方面展开阐述。

一、风险的定义风险是指在不确定性条件下可能实现的潜在危险或损失。

在EPC项目中,风险来自于各个方面,如市场风险、技术风险、合同风险、供应链风险等。

承包商需要对这些风险有清晰的认识,并采取有效措施进行管理。

二、风险管理的重要性风险管理是EPC项目成功实施的关键。

有效的风险管理可以降低项目失败的可能性,提高项目的成功率。

通过对各种风险因素的分析和评估,承包商可以及时发现潜在问题并采取相应措施,从而保障项目进展顺利。

三、EPC合同中的常见风险在EPC合同中,承包商常面临诸多风险,如技术风险、供应商风险、资金风险、变更风险等。

技术风险主要来自于工程设计、设备选型等方面,需要承包商具备强大的技术实力和丰富的项目经验。

供应商风险包括原材料供应、设备交付等问题,承包商需要建立健全的供应链管理体系。

资金风险需要承包商保持良好的资金流动性,避免出现资金链断裂的情况。

变更风险来自于合同条款的变动,承包商需要及时应对合同变更,并充分评估其对项目的影响。

四、承包商的风险管理策略为有效管理风险,承包商可以采取以下策略:1. 制定详细的风险管理计划,包括风险识别、评估、应对和监控等内容。

确保项目团队对风险的重要性有清晰认识,并能够及时应对各种挑战。

2. 建立完善的风险管理体系,包括建立专门的风险管理团队、设立风险管理委员会等措施。

通过制定相应的政策和规定,确保风险管理工作得以有效推进。

3. 加强与相关方的沟通和协调,包括业主、设计方、供应商等。

及时发布风险通报,协调各方资源,共同化解风险。

4. 建立风险预警机制,通过数据分析和监控手段,及时发现风险信号并采取相应措施。

epc合同风险分配原则

epc合同风险分配原则

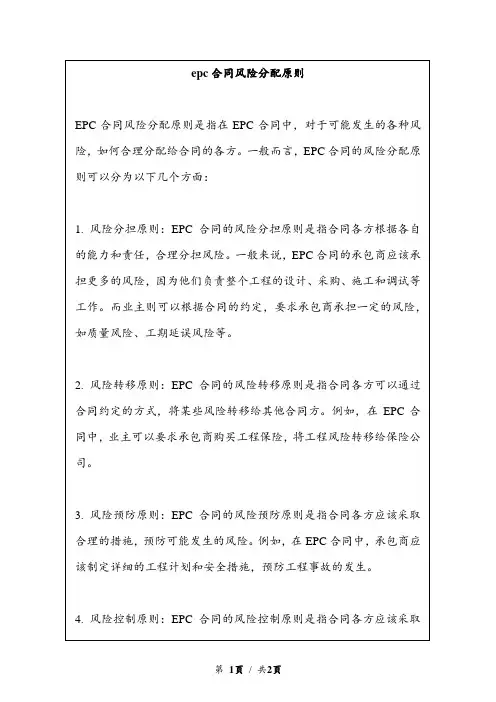

epc合同风险分配原则
EPC合同风险分配原则是指在EPC合同中,对于可能发生的各种风险,如何合理分配给合同的各方。

一般而言,EPC合同的风险分配原则可以分为以下几个方面:
1. 风险分担原则:EPC合同的风险分担原则是指合同各方根据各自的能力和责任,合理分担风险。

一般来说,EPC合同的承包商应该承担更多的风险,因为他们负责整个工程的设计、采购、施工和调试等工作。

而业主则可以根据合同的约定,要求承包商承担一定的风险,如质量风险、工期延误风险等。

2. 风险转移原则:EPC合同的风险转移原则是指合同各方可以通过合同约定的方式,将某些风险转移给其他合同方。

例如,在EPC合同中,业主可以要求承包商购买工程保险,将工程风险转移给保险公司。

3. 风险预防原则:EPC合同的风险预防原则是指合同各方应该采取合理的措施,预防可能发生的风险。

例如,在EPC合同中,承包商应该制定详细的工程计划和安全措施,预防工程事故的发生。

4. 风险控制原则:EPC合同的风险控制原则是指合同各方应该采取
有效的措施,控制已经发生的风险。

例如,在EPC合同中,如果出现了工期延误或者质量问题,承包商应该及时采取补救措施,尽快恢复工程进度和质量水平。

综上所述,EPC合同的风险分配原则应该综合考虑各方的能力和责任,以及可能发生的各种风险,合理分配风险,并采取有效的措施预防和控制风险。

EPC总承包合同风险分析及防控措施

EPC总承包合同风险分析及防控措施

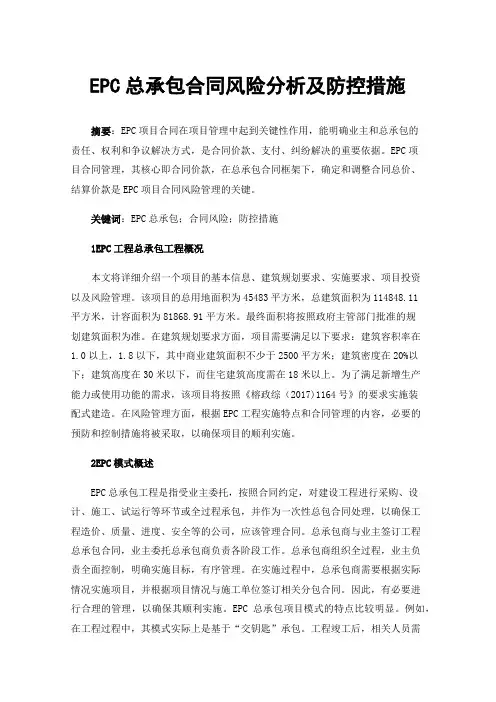

EPC总承包合同风险分析及防控措施摘要:EPC项目合同在项目管理中起到关键性作用,能明确业主和总承包的责任、权利和争议解决方式,是合同价款、支付、纠纷解决的重要依据。

EPC项目合同管理,其核心即合同价款,在总承包合同框架下,确定和调整合同总价、结算价款是EPC项目合同风险管理的关键。

关键词:EPC总承包;合同风险;防控措施1EPC工程总承包工程概况本文将详细介绍一个项目的基本信息、建筑规划要求、实施要求、项目投资以及风险管理。

该项目的总用地面积为45483平方米,总建筑面积为114848.11平方米,计容面积为81868.91平方米。

最终面积将按照政府主管部门批准的规划建筑面积为准。

在建筑规划要求方面,项目需要满足以下要求:建筑容积率在1.0以上,1.8以下,其中商业建筑面积不少于2500平方米;建筑密度在20%以下;建筑高度在30米以下,而住宅建筑高度需在18米以上。

为了满足新增生产能力或使用功能的需求,该项目将按照《榕政综(2017)1164号》的要求实施装配式建造。

在风险管理方面,根据EPC工程实施特点和合同管理的内容,必要的预防和控制措施将被采取,以确保项目的顺利实施。

2EPC模式概述EPC总承包工程是指受业主委托,按照合同约定,对建设工程进行采购、设计、施工、试运行等环节或全过程承包,并作为一次性总包合同处理,以确保工程造价、质量、进度、安全等的公司,应该管理合同。

总承包商与业主签订工程总承包合同,业主委托总承包商负责各阶段工作。

总承包商组织全过程,业主负责全面控制,明确实施目标,有序管理。

在实施过程中,总承包商需要根据实际情况实施项目,并根据项目情况与施工单位签订相关分包合同。

因此,有必要进行合理的管理,以确保其顺利实施。

EPC总承包项目模式的特点比较明显。

例如,在工程过程中,其模式实际上是基于“交钥匙”承包。

工程竣工后,相关人员需要进行相关性能验收处理,以确保满足业主的实际需求。

在EPC总承包项目中,业主发挥监督作用,需要在支付工程款后进行相关工程验收,以完成相应的工程项目。

EPC总承包合同风险分析及防控措施

EPC总承包合同风险分析及防控措施摘要:设计采购施工EPC是指总承包商在收到业主委托下,根据合同商定对工程建设项目进行设计、采购、施工等各个环节的总承包,或仅进行某些特定阶段的总承包。

EPC项目工程需要管理多种风险,其中对合同风险的管理对于EPC项目的成功实施和顺利交付具有重要作用。

通过合同明确各方责任,可以预防纠纷和争议,维护各方的权益。

同时,合同风险管理也有助于控制成本、保障安全、管理进度和提高质量,提升整体项目的绩效和效益。

关键词:EPC总承包;合同风险;措施1 EPC项目合同风险管理问题研究1.1措施费确定风险EPC项目中,概算审核或施工图预算核价均按当地行政主管部门制定的物价标准定额核价。

由于定额计价根据当地物价水平和社会经济发展水平综合确定,而EPC项目多为公共建筑、市政基础设施项目,其建设标准往往高于定额,导致以定额核价施工措施费、技术措施费与实际工程项目造价存在一定偏差。

如在46m高垃圾焚烧发电厂升降站项目中,按当地定额核算项目模板、垂直运输和脚手架费用时,采用扣件钢管脚手架定额显著低于固定式型钢脚手架,并且采用复合模板定额核价低于实际液压滑升钢模。

因此,EPC项目固定总价形式下,套用定额核价与实际工程消耗量存在一定差异,往往导致工程定价困难,埋下合同价款争议隐患。

1.2初步设计不明确引发价款调整争议风险EPC项目招投标时,部分项目初步设计尚未完善就进行设计、施工、采购。

总承包招标文件中列明主要设备和工程建设方案,但并未明确主要设备及次要设备参数、数量、品牌和工艺要求,导致与设备配套的设施、附属建设范围不明确。

在以设备为主的EPC项目中,只有在主要设备和技术方案确定后,才可进行设备和配套设施设计。

但实际工程项目中,由于招投标阶段设计设定不明确,导致初步设计和施工图设计差异较大,往往是招标后同步完善初步设计、设备和配套设施设计,不可避免出现初步设计多次调整,导致工程项目施工图设计调整频繁情况,由此造成总价合同调整争议。

EPC工程总包项目合同法律风险及应对措施

EPC工程总包项目合同法律风险及应对措施一、背景介绍EPC(工程总包)工程是由一家公司负责工程设计、采购和施工等全过程的项目承包模式。

合同是EPC工程项目中的核心文件,规定了各方的权益和责任,但同时也存在一定的法律风险。

二、合同风险分析1. 不明确的合同条款:合同中存在模糊、不明确的条款容易引发合同纠纷。

例如,对工程进度、内容、质量要求等方面的表述不明确,容易导致争议。

2. 合同变更:在工程施工过程中,由于各种原因可能需要进行合同变更,但变更过程中可能存在程序不完善、手续繁琐等问题,导致风险增加。

3. 各方责任不明确:EPC工程项目中,涉及到多个参与方,包括业主、承包商、供应商等。

合同中对各方的责任划分不清,容易引发责任纠纷。

4. 不可抗力事件:合同中应明确不可抗力事件的定义和双方在不可抗力事件发生时的权利、责任等。

如果合同对不可抗力事件的处理不明确,就容易引发争议。

三、应对措施1. 做好合同审查:在签订合同时,各方应认真审查合同条款,确保各项条款的明确性和合理性。

如有需要,可请专业法律机构协助审查合同。

2. 明确变更流程:在合同中明确规定变更的程序、权限和补偿等事项,确保变更过程合规。

同时,要及时记录变更的相关事宜,避免后续争议。

3. 清晰划定责任范围:在合同中明确各方的责任,并将其具体化、细化,避免含糊不清的表述。

合同中可以明确各方的承担责任和违约责任等。

4. 详细定义不可抗力事件:合同中应明确定义不可抗力事件,例如自然灾害、战争等,并明确双方对不可抗力事件的处理措施和责任。

5. 寻求专业咨询:在制定和审查合同过程中,若有法律问题不确定,应寻求专业的法律咨询,减少法律风险。

6. 及时履约监管:在工程实施过程中,及时履约监管,通过合同履约检查、施工监理等方式,确保各方按照合同约定履行义务。

四、结论针对EPC工程总包项目合同的法律风险,项目各方应在签订合同前进行充分的了解和分析,并采取相应的应对措施,在合同中明确各方的权益和义务,降低合同风险的发生概率。

epc总承包模式的责任承担风险流程

EPC总承包模式是一种由工程、采购和施工三个环节组成的一体化工程设计和实施模式。

在EPC总承包模式中,一家企业承担项目的所有责任,包括设计、采购和施工,并按照合同款项进行收费。

在这种模式下,企业需要承担一定的责任和风险,下面我们将对EPC总承包模式的责任承担风险流程进行详细分析。

一、责任承担在EPC总承包模式下,承包商需要承担项目的全部责任。

这包括但不限于项目设计的合理性、采购的及时性和施工的质量。

承包商需要确保项目在规定的时间内按照客户的要求完成,并且要对项目的质量负责。

任何因为设计、采购或施工问题而导致的延迟或质量问题都将由承包商承担责任。

二、风险管理在EPC总承包模式中,风险管理是至关重要的。

承包商需要对项目的各个环节进行风险评估,并制定相应的应对措施。

这包括但不限于制定完善的设计方案、合理的采购计划以及严格的施工管理措施。

只有对潜在风险有清晰的认识,并采取相应的措施进行应对,承包商才能有效地降低项目的风险。

三、流程管理在EPC总承包模式下,流程管理是非常重要的环节。

承包商需要制定详细的项目实施流程,并确保各个环节之间的协调和配合。

这需要承包商具备较强的项目管理能力和组织协调能力,在项目实施过程中做好各项工作的安排和调度,确保项目按时完成并符合客户的要求。

四、责任界定在EPC总承包模式下,责任的界定是非常重要的。

承包商需要和客户明确责任的范围和内容,在合同中作出清晰的约定。

这包括但不限于项目完成的时间节点、质量标准要求以及风险分担的方式等。

只有明确了责任的界定,承包商才能合理地进行责任承担和风险管理。

在EPC总承包模式中,责任承担和风险管理是项目成功实施的关键。

只有承包商能够科学合理地进行责任承担和风险管理,确保项目按时完成并符合客户的要求,才能实现良好的合作和共赢的局面。

承包商需要不断提升自身的管理能力和专业水平,做好各项工作,确保项目的顺利实施。

客户也需要理解和支持承包商,在合作过程中进行及时交流和配合,共同推动项目的顺利实施。

分析EPC总承包工程项目风险管理及应对建议

分析EPC总承包工程项目风险管理及应对建议在国家的大力推动下,EPC总承包模式目前在我国正在呈现良好的发展态势,EPC总承包工程项目在实行的过程中能够给予企业丰厚的经济效益,但是这种工程建设机制下,EPC总承包自身的风险也大大的增加。

基于此,本文首先就EPC总承包工程项目中加强风险管理必要性展开概述,其次针对EPC总承包工程项目风险类型进行分析,并提出应对措施予以防范。

标签:EPC总承包;工程项目;风险管理EPC模式,是把设计、采购、施工整体发包的工程总承包模式,总承包单位负责工程项目的设计、施工、设备材料采购、安装调试等全部工作直至项目竣工验收合格并移交给业主。

在EPC项目实际的管理过程中,如果项目参与各方的管理和操控不到位,项目就会存在很大的风险,项目各参与方只有妥善应对EPC 项目的各项风险,做好风险管理工作,才能实现各方利益的最大化,实现共赢。

1、EPC总承包工程项目风险管理必要性EPC总承包工程项目风险是指项目在实施过程中,在项目的各个阶段不确定的、有可能发生的对项目进展不利的各个因素或事件。

EPC项目不仅仅会有一般工程项目常规存在的风险,还会有由于EPC自身管理模式特点而引起的各种各样的风险。

它的风险会存在于项目运作的整个过程中。

在EPC项目实施过程中,引入风险管理机制,前期通过对各类风险进行排查、识别,对风险进行科学的分类和评估,针对不同阶段、不同类型的风险采取相应的措施进行防范和应对,使潜在的风险可能造成的危害最小化乃至避免损失。

2、EPC总承包工程项目风险2.1投标风险在EPC总承包项目,建设单位仅仅是提出了功能要求、技术标准和大概的范围,但施工图纸和工程量清单无法确定。

因此EPC投标时工程量无法准确确定,投标人无法对人工费、设备、材料价格等费用的上涨很难做出合理的估算,同时施工过程中可能会发生工程变更及出现各种不可预见的不确定因素的影响,因此承包人无法对EPC项目做出精准报价。
