第一章 编制依据
第一章编制依据

第一章编制依据1.1郑州市公用事业局:《郑州市东三马路等八条道路工程施工招标文件》,编号2002—7。
1.2郑州市市政工程勘测设计研究院:郑州市东三马路污水工程(乔家门~南关街)施工图设计、郑州市东三马路雨水工程(乔家门~南关街)施工图设计、郑州市东三马路道路工程(乔家门~南关街)施工图设计,郑州市东三马路熊耳河桥施工图设计。
工程号:2002-W-022、2002-Y-016、2002-D-018、2002-Q-004。
1.3 郑州市市政工程勘测设计研究院:郑州市民主路雨水工程(解放路~西太康路)施工图设计、郑州市民主路道路工程(解放路~西太康路)施工图设计,工程号:2002-Y-041、2002-D-040。
1.4 郑州市市政工程勘测设计研究院:郑州市南下街北下街污水工程(大同路~人民路)施工图设计、郑州市南下街北下街雨水工程(大同路~人民路)施工图设计、郑州市南下街北下街道路工程(大同路~人民路)施工图设计,工程号:2002-W-041、2002-Y-037、2002-D-036。
1.5中华人民共和国国家标准《给水排水管道工程施工及验收规范》GB50268-97。
1.6中华人民共和国行业标准《埋地硬聚氯乙稀排水管道》CECS122:2001;1.7中华人民共和国行业标准《硬聚氯乙稀PVC-U双壁波纹管排水管道设计、验收规范》DJB/T34-202-2000;1.8 中华人民共和国行业标准《双壁波纹管管道工程施工、安装手册》(安徽国通);1.9 中华人民共和国行业标准《硬聚氯乙稀PVC-U双壁波纹管室外排水管道工程安装图集》皖99S203。
1.10 中华人民共和国行业标准《城市道路路基工程施工及验收规范》CJJ44-91。
1.11 中华人民共和国行业标准《公路路面基层施工技术规范》JIJ034—2000。
1.12 中华人民共和国国家标准《沥青路面施工及验收规范》GB50592-96。
1.13中华人民共和国行业标准《城市测量规范》CJJ8—99。
第一章编制依据

第一章 编制依据本本施施组组的的编编制制依依据据招标文件及图纸资料⑴、《某区路污水泵房工程招标文件》;⑵、《某开发区(某大桥)污水管网工程工程设计图》。
应遵循的国家及有关部门的技术规范和标准图、《市政排水管渠工程质量评定标准》();、《给水排水管道工程施工及验收规范》();、《给水排水构筑物施工及验收规范》;、《屋面工程质量验收规范》();、《市政管渠工程质量评定标准》();、《市政道路工程质量检验评定标准》();、《建筑工程施工质量验收统一标准》 ();、《混凝土结构工程施工及验收规范》(—);、《建筑工程质量检验评定标准》(—);、《电器装置安装工程电缆电线施工及验收规范》();、《电气装置安装工程电气照明装置施工及验收规范》(—); 、《地基与基础工程施工及验收规范》(—);、《砌体工程施工及验收规范》(—);、《建筑电气安装工程质量检验评定标准》(—);、《电气装置安装工程接地装置施工及验收规范》();、《机械设备安装工程施工及验收通用规范》();、《测量规范》 ();、《混凝土及预制混凝土构件质量控制规程 ();、《建筑工程冬期施工规程》 ();、《埋地聚乙烯排水管管道工程技术规程》 ();编编制制原原则则⑴、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定做到统一标准,规范编制。
⑵、遵循设计文件和规范投标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
⑶、实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本项目的施工任务。
⑷、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。
⑸、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量,施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在工程施工中的先导作用。
编制目的与依据

第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是为福建意迈达鞋业有限公司办公楼屋面钢结构工程,提供较为完整的纲领性技术文件,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据1. 建设单位提供的本工程招标说明。
2. 建设单位提供的本工程的施工图纸。
3. 国家现行的施工及验收规范。
4. 国家现行安全生产、文明施工的规定。
5. 公司ISO9001:2000版质量保证体系标准文件。
6. 公司现有同类工程的施工经验,技术力量和机械化施工能力。
第二章工程概况及特点一、工程概况:本工程为福建意迈达鞋业有限公司办公楼屋面钢结构工程,建筑总面积为389㎡,具体情况介绍如下:(1)尺寸:详见施工图(2)坡度:屋面坡度为1:30;(3)工程规模:建筑总面积389平方米(4)工程特征:柱、梁、檩条、天沟、支撑均为钢结构,屋面75㎜瓦楞夹芯板。
(5)工程材料:本工程柱、梁采用焊接H型钢,材质Q235,檩条采用薄壁冷弯卷边C200*70*20*2.5、C160*50*20*2.0,屋面板为75㎜瓦楞夹芯板。
二、工程特点:(1)本工程是混凝土与钢结构结合的工程,施工时双方必须按施工规范互相协条,共同配合,顺利完成。
(2)工期紧:本工程施工安装我们本着建设单位尽早使用的原则,钢结构部分进场之日起30日历天内完成,所以必须合理安排各工序的相互交接,且规定各工序的最迟交接时间,以保证工期如期竣工。
(3)构件品种多:本工程因各种钢构件均需工厂制作,现场拼装,工作量大,故各种构件必须按图纸要求分类编号,小构配件须分类打包,并按现场构件摆放图进行有组织运输,有计划堆放。
(4)施工面积大,因本工程为单层轻钢结构工程,施工范围广帮应合理安排各工种、工序进行交叉、平等施工,同时必须合理安排材料堆放及起重机行走路线。
(5)工种多:工期较紧,所以必须合理安排各工序平行交叉均衡施工,不可避免造成工种交叉作业等,故合理协调安排各工序工种的施工,以免造成不必要的窝工。
施工方案编制依据

目录第一章编制依据 (1)第二章总则 (1)2。
1 编制目的 (1)2。
2 适用范围 (1)第三章施工方案的编制要求 (1)第四章施工方案的编制原则 (2)第五章施工方案的任务 (2)第六章施工方案的主要内容 (2)第七章施工方案的编制、审核、审批及下发、实施 (5)第八章方案格式 (6)施工方案编制管理规定第一章编制依据1、《建筑施工组织设计规范》(GB/T50502—2009)。
2、中建八局《施工组织设计编制标准》(ZJQ08—SGJB 001—2004)。
第二章总则2。
1 编制目的建筑工程施工方案是工程施工重要的指导性文件,本办法旨在加强对施工方案的管理,统一施工方案的编制要求、标准和内容,理顺方案编制的程序,明确施工方案的编制、审核、审批程序。
2。
2 适用范围本办法适用于吉林大学中日联谊医院医技楼B座施工方案的管理.第三章施工方案的编制要求施工方案应在分项工程开工前完成编制审核,编制时应认真、周密地进行调查研究,综合考虑工程现场条件、各种客观情况、设计资料中的建安工程特征和工期,工程的招投标文件和本工程的施工合同以及公司施工能力、经济状况、保障能力等因素。
在确保工程质量、施工工期的前提下,有计划、有组织、有目的的进行文明施工安全生产。
第四章施工方案的编制原则1、凡新技术项目和较复杂的分项工程,应根据其特点和需要编制施工方案.2、对工程影响重大、复杂的分项工程由技术部组织项目部编制。
3、特殊过程和关键工序及一般的分项工程的施工方案由项目组织编制.第五章施工方案的任务1、确定分项工程开工前必须完成的人机料法环各项施工准备,进行有计划、有组织、有步骤、有目的的施工准备。
2、在具体的工程项目施工中,正确贯彻国家地方的方针、政策、法令、法规、规程.3、从施工的全局出发,确定经济安全合理的施工方法;做好合理的施工布置,选择优良的施工方法和经济适用的施工机具;保证施工选用的方法、方案以及施工设施、设备和人身安全可靠.4、合理安排施工程序、施工步骤以及各工序的工作时间,确定合理施工进度计划,确保工程按约定工期完成。
第一章编制依据(技术标内)

第一章编制依据一、和田地区气象局基准站业务用房建设项目施工招标文件。
二、乌鲁木齐新华筑建筑设计有限责任公司设计的该工程施工图纸。
三、现场踏勘情况。
四、招标答疑回复。
五、国家现行施工规范及验收标准、地方标准、规程标准图集以及省市关于建筑施工管理等方面的有关情况.六、我公司目前的技术力量及机械设备装备情况。
七、GB/T19001—2000—IS09001:2000标准《质量体系认证标准》.第二章工程概况及特征第一节设备安装特点一、给排水工程部分:本楼生活给水由工业园区给水管网直接供给,管网为下行上给式,最高日用水量7。
5m³/d,最大时0。
94m³/h用水量,最高日排水量6。
0m³/d。
市政供水管网-给水系统1、给水管采用PP—R给水管,专用配件及阀门热熔连接。
2、阀门:生活给水管道上管径DN≤50mm者采用铜芯截止阀,DN>50mm者采用铜芯闸阀。
3、卫生洁具选用优质节水节能产品,由建设单位和设计单位根据建设单位的要求共同商定.4、管道安装完毕后按设计规定对管道进行试压,以检查管道系统及各连接部位的工程质量,室内给水管试验压力为管道系统工作压力的1。
5倍,但不得小于1。
0MPQ,具体试压方法及过程控制详见PP—R管道工程技术规程,管道与地暖管道同时铺设,埋地部分不得有接头.5、排水采用UPVC复壁塑料排水消音管,《硬聚氯乙烯螺旋管管道工程设计,施工及验收规程》(CECS94:97)执行,埋地出户管采用机制铸铁管,安装按有关施工验收规范执行。
6、附件:普通地漏篦子表面低于该处地面5mm,洗衣机排水处采用专用洗衣机地漏.7、PVC排水管伸缩节的设置:立管每层设一个,横管长度超过2M时设伸缩节,伸缩节间距不得超过4M。
8、横管与横管或立管连接,采用45°或90°斜三(四)通,不得采用正三(四)通,排水立管不得不偏置时,采用乙字管或两个45°弯头,立管与排出管连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°的弯头。
编制依据

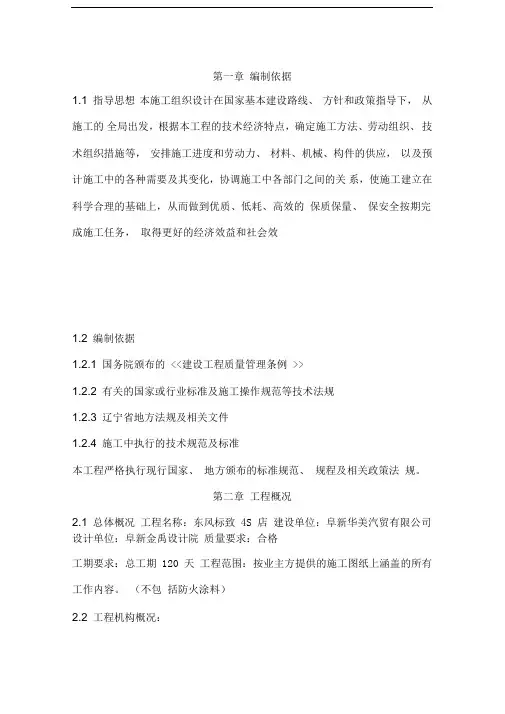

第一章编制依据1.1 指导思想本施工组织设计在国家基本建设路线、方针和政策指导下,从施工的全局出发,根据本工程的技术经济特点,确定施工方法、劳动组织、技术组织措施等,安排施工进度和劳动力、材料、机械、构件的供应,以及预计施工中的各种需要及其变化,协调施工中各部门之间的关系,使施工建立在科学合理的基础上,从而做到优质、低耗、高效的保质保量、保安全按期完成施工任务,取得更好的经济效益和社会效1.2 编制依据1.2.1 国务院颁布的<<建设工程质量管理条例>>1.2.2 有关的国家或行业标准及施工操作规范等技术法规1.2.3 辽宁省地方法规及相关文件1.2.4 施工中执行的技术规范及标准本工程严格执行现行国家、地方颁布的标准规范、规程及相关政策法规。
第二章工程概况2.1 总体概况工程名称:东风标致4S 店建设单位:阜新华美汽贸有限公司设计单位:阜新金禹设计院质量要求:合格工期要求:总工期120 天工程范围:按业主方提供的施工图纸上涵盖的所有工作内容。
(不包括防火涂料)2.2 工程机构概况:该工程为阜新东风标致4S 店车间及附属用房,本工程为单层钢框架及门市式钢架结构,局部二层,总建筑面积为:川,基础为独立柱混凝土基础。
2.3 工程特点:本工程是较为典型的钢结构厂房制安工程,施工现场状况良好,施工车辆进出方便。
本工程为单层厂房,其构件数量多,构件安装高度大,特别是钢屋架构件跨度大,增加了结构吊装的施工难度,因此施工难点在于吊装方法及吊装机械的选用。
本工程厂房主体为钢屋架,各跨构件支撑均为钢构件,因此钢构件制作安装是工程的重点。
第三章施工管理方针及目标3.1 管理方针精心施工、不断创新、优质服务、顾客至上3.2 质量目标4.2项目管理组织机构网络图(参见附表)421项目管理人员配备情况4.3项目管理人员岗位职责4.3.1项目经理A、在本企业领导下,会同有关部门协商组建经理部。
贯彻实施本企业质量方针和目标,执行工程承包合同,建立项目安全、质量、工期保证体系,实现本项目安全、质量、工期目标,对本经理部的工期、质量、生产环境、安全文明施工负责。
1第一章 编制依据
1第一章 编制依据第一节 编制说明2020年8月,我司荣誉承建湖南醴陵大商汇一期项目工程。
醴陵市一声喊润兴置业有限公司主要经营范围:房地产开发经营、园林绿化,物业管理服务、家具、饰品、装修材料、建筑材料销售等。
醴陵大商汇项目位于湖南省醴陵市醴陵大道以北与渌江大道以东,是一个一站式家居建材、五金机电综合的商贸中心,致力打造醴陵绝版商贸中心,秉承着科学规划、专业管理、旺市有保障的理念。
湖南中用建设工程有限公司成立于2014年,注册资本1亿元,是一家以房屋建筑工程、市政工程总承包、建筑装修装饰工程、防水防腐保温工程、建筑幕墙工程、环保工程、特种工程(结构补强)为一体的建筑施工企业。
公司秉承“诚信赢得市场、质量铸就品牌”的经营理念,在社会各界关心支持下,现已成为一家颇具规模的建筑施工企业,组织成立了总经理室、总工室、行政人事部、财务管理部、综合经营部、工程管理部、安全质检部、成本控制部,组成了一支专业管理团队,遵循“诚信、创新、高效、奉献”的企业精神。
有着丰富的大型项目总承包管理经验和业绩,我司在从事大型工程建设多年,具有良好的信誉和成建制的施工队伍力量,具有配合默契的合格分包商和供应商,两强结合,将充分体现大业主、大承包商的合作优势,必将推动该项目的顺利进行。
为使这些资源在本工程中得到充分应用,我司将充分利用我司在大型项目管理上的技术优势、管理优势和资源优势,统一对接各政府相关管理部门,降低社会公关成本,提高管理和办事效率,我们有充分的信心与决心以国家规范、相关法律法规为依据,以“创精品工程”为主线,以丰富的施工和管理经验为依托,以业主、用户满意为目的,通过精心组织、精心施工,保证优质、按期、安全地完成本工程的总承包任务。
我们也积极做好业主指定分包工程配合协调与总包管理工作,确保本工程建设顺利进行,为醴陵大商汇工程的全面建成打下良好扎实的基础。
第二节 编制依据1. 文件依据(1)醴陵大商汇项目现场勘察情况。
编制依据及原则
第一章编制依据及原则第一节编制依据《市居住区规划设计规范》(GB50180-2018)《城市工程管线综合规划规范》(GB 50289-2016)《室外排水设计规范》(GB50014-2021)《建筑给水排水设计规范》(GB50015-2019)《建筑设计防火规范》(GB50016-2014)《综合布线系统工程设计规范》(GB50311-2016)《工程测量规范》(GB50026-2020)《施工现场临时用电安全技术规范》(JGJ46-2005)《北京市有限空间作业安全技术规范》(DB11\852-2019)《砌体工程施工质量验收规范》(GB50203-2011)《建筑施工场界环境噪声排放标准》(GB12523-2011)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《建筑电气工程施工质量验收规范》(GB50303-2015)《土工试验方法标准》(GB/T50123—2019)《给水排水管道工程施工及验收规范》(GB50268-2008)《建筑与市政工程地下水控制技术规范》(JGJ111-2016)《给水排水构筑物施工及验收规范》(GBJ141-2008)《市政排水管渠工程质量检验评定标准》(CJJ3-90)《建筑工程施工质量验收统一标准》(GB50300-2013)《市政基础设施工程质量检验与验收标准》(DB11/1070-2014)《埋地聚乙烯排水管管道工程技术规程》(CECS-164-2016)第二节编制原则1、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,在施工全过程中,充分考虑各种安全因素,保证安全措施落实到位,确保在万无一失的前提下组织工程施工。
2、合理统筹的原则在充分理解文件基础上采用安全、先进、合理、经济、可行的施工方案。
严格控制施工质量、确保施工安全,努力缩短工期,降低工程成本。
应用先进的管理技术,合理计划,统筹安排,突出重点,控制关键工作,实现均衡生产,连续施工。
编制依据与编制原则
第一章编制依据与编制原则一、编制依据1、本工程的招商方案、有关通知和相关文件;2、本工程设计施工图;3、现场场地实际情况;4、国家现行的建筑工程法律、法规、施工规范和标准;5、本工程所涉及的主要国家或行业规范、规程、标准、图集如下:《建筑地基基础设计规范》GB50007-2002《建筑地基基础工程施工质量验收规范》GB50202-2002《水利水电建设工程验收规程》(SL223-2008)《水及燃气管道用球墨铸铁管、管件和附件》(GB/T13295-2003)《水电水利工程爆破施工技术规范》(DL5135-2001)《给排水管道工程施工及验收规范》GB50268-97《压力制造安装及验收规范》DL5017-93《砌体工程施工及验收规范》GB50203-2002《给排水工程构筑物施工及验收规范》DBJ141-90《砼结构工程施工及验收规范》GB50204-92《建设工程施工现场供用电安全规范》GB50194-93《建设工程机械使用安全技术规程》JGJ33-86《工程建设标准强制性条文》二、编制原则1、遵守、执行招商方案中各条款的具体要求,确保实现业主的工期、安全、质量、环境保护和文明施工等各方面的工程目标。
2、严格执行施工过程中涉及的相关规范、规程和技术标准。
3、充分结合我公司类似工程的施工经验,使施工组织设计合理、可行、可靠。
4、施组编制做到施工总体部署和分项工程施工组织相结合、重点工程和一般工程相结合,特殊技术和普通技术相结合,总体上使施组能够内容全面、重点突出,做到科学组织、工艺先进、管理严格。
第二章工程概况第一节项目概述一、项目概况本工程为湄潭县城供水工程,起点位于湄江水库,终点止于县城水处理厂,途径复兴、永兴和湄江三镇,全长34公里,设计输水能力3.0万吨/日,管道采用DN1200球墨铸铁管T型滑入式工艺进行施工,管道基础采用砂垫层。
施工场区内表层主要为为粘土、黄粘土或堆积、淤积层,下部以白去质灰岩、泥灰岩为主,开槽以机械开挖为主,部分区域需进行爆破凿岩,且管线大部份都穿过稻田、沟渠,给施工带来很大的难度。
安全施工组织设计编制依据
第一章安全施工组织设计编制依据一、编制原则1、在中华人民共和国建设部“安全第一,预防为主”的方针指导下,配合施工组织设计,安全的顺利完成项目工程施工。
2、结合当地的地质情况和天气情况指定安全施工。
3、结合施工中的工艺流程和新工艺实施,编制安全措施和补充安全编制。
二、编制依据1、结合项目工程特点地理环境,依据施工组织设计的方案结合实地的原则,配合施工顺序进行安全组织编制实施。
2、依据国家建设部有关建设工程安全规范编制施工安全组织设计。
《建筑安装工程安全技术规范》1、《建筑业企业职工培训教育》(JGJ97-837)2、《建筑施工安全技术手册》3、《建筑施工安全检查评定超标准》4、《建设工程施工现场供用电安全规范》(GB50104-93)5、《民用建筑工程室内环境污染控制规范》(GB50325-2001)6、《施工安全与卫生公约》(GB325-88)7、《文明工地检查验收评定》(SJGJ97-131)第二章工程概况一、总体简介序号项目内容1 工程名称名城国际一期11#、12#、15#楼2 工程地址呼市赛马场北路3 建设单位呼和浩特名城地产有限公司项目负责人孙利4 设计单位内蒙古建筑勘测设计研究院项目负责人姚永平5 监理单位内蒙古建信监理公司项目总监徐德发湖北工业建筑总承包集团呼项目经理杨向东6 施工单位市项目部7 质监单位呼市质量监督站监督工程师王晨飞8 合同性质总承包9 合同工期2010年3月1日—2011年7月31日10 质量目标合格二、建筑设计概况建筑面积52000㎡结构类型框剪层数地下一层地上二十五层建筑高度、跨度 m建筑用途三、结构设计概况序号项目内容1 结构形式基础结构形式筏板基础主体结构形式现浇钢筋混凝土框剪2 建筑物地基地基土质层粉质粘土地基类别二类土地基承载力Fak=260Kpa3 混凝土强度等级筏板基础C40抗渗混凝土地下室外墙、柱C40抗渗混凝土所有层框架柱、框C30水平系梁、构造C25基础垫层C154砖、砌块强度等级地下内填充墙MU10烧结粘土砖,M10水泥砂浆地上内填充墙陶粒空心砌块,混合砂浆地上外填充墙陶粒空心砌块,混合砂浆5 钢筋类别I级钢筋φφ10、φ12、φ14、φ16II级钢筋ΦΦ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ256 抗震等级抗震设防烈度8度7 安全等级二级8 防火等级二级9 使用年限50年第三章安全措施一、安全制度(一)安全生产教育制度1、企业所属单位应以生产、技术领导分级负责,其它有关部门协助开展对职工的安全教育,提高职工执行国家的安全生产方针、政策和遵守劳动纪律,安全操作规程的自觉性,逐步牢固树立“安全第一预防为主”的思想,按照《国营建筑企业安全生产工作条例》与劳动部颁发《企业职工劳动安全卫生教育管理规定》有关条文教育职工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制依据1.施工组织设计的指导思想“南充师范学校安防系统、办公自动化设备及安装政府采购”施工组织设计是按招标人提供的招标文件,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、四川省政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。
施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。
施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。
2.编制范围及内容1、本次施工组织设计是严格按照本弱电控制系统工程的要求进行质量策划后编制的,在保证人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一的前提下进行部署完成。
2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。
3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。
同时保证周边和施工现场有良好环境。
3.施工组织设计编制技术依据《电子计算机机房设计规范》(GB50174-2008);《电子计算机场地通用规范》(GB/T 2887-2000);《计算机场地安全要求》(GB9361-2011);《计算机机房用活动地板技术条件》(GB6650—86);《电子计算机机房工程施工及验收规范》(ST/T30003-97);《低压配电设计规范》(GB50054-2011)《低压配电装置及线路设计规范》(GBJ54-83)《供配电系统设计规范》(GB50052-2011)《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)《建筑设计防火规范》(GB5004-2008)《通信系统机房设计》(GBKJ-90)《智能建筑设计标准》(GB/T 50314-2000)《安全防范工程技术规范》(GB50348-2004)《建筑物防雷设计规范》(GB50057-2010)《安全防范系统验收规则》(GA308-2001)所有计算机硬件系统均符合下述标准:电磁学规范:FCC Class B或CISPR22 ClassB安全规范:UL Listed(美国)或EN60950(国际)第二章工程概况1.工程内容南充市师范学校是一幢结合了现代化数字教育标准的建筑,其智能化系统既涉及到建筑结构,同时又涉及到计算机、网络通信、自动控制等多项现代高新技术领域,是一项复杂的大型系统工程,要求高起点、高标准,应统一规划、分步实施。
该工程既要具备先进性及适度超前的技术前瞻性,又要具备集成性、安全性、可靠性、可管理和易维护性,而且还应具备成熟性和实用性,以达到现代化信息校园的目标。
本次工程设计目标由以下几个方面组成:1.校园局域网设计目标根据学校信息点和业务分布情况,选择合理的核心设备、汇聚设备;选择合理的链路及连接方式,实现全网核心骨干层的高效、稳定和可扩展。
保证学校整体信息化建设的畅通无阻、方便将来学校的信息化管理。
2.校园一卡通设计目标校园一卡通系统除实现消费、身份认证,还应具备管理功能,能够实现与学校管理信息系统紧密结合,实现数据的共享和交换,为学校提供实时可靠的信息来源和决策依据,为广大师生员工的教学、科研和生活提供方便、快捷的电子化服务。
3.校园视频监控设计目标结合学校的发展目标、及其它高校调研情况和实践经验,本方案是南充师范校的校园网工程总体规划的初步方案。
校园网及信息化基础设施建设能充分体现21世纪高等学校校园建设水平,实现以下建设总体目标:1) 建设数字化新校园,为学校下属系部、教学和科研部门、管理部门、后勤部门的教学、科研、行政管理提供快捷有效的信息服务、提供良好的通信环境。
2) 实现集中式数据存储,实现在网络系统上的高速互连互通,及信息资源和软硬件资源高度共享。
3) 为新校园创造安全、高效、便捷的教学环境、科研环境和生活环境。
4) 把数字化校园建设作为教育信息化过程的一个步骤,为促进我校实现跨越式发展作出贡献。
4.校园网络广播设计目标网络广播可以基于现有的局域网来建设,同时基于IP网络的节目传送,每个广播点都可以有各自独立的广播节目,为广播升级拓展提供了可行性。
利用现有局域网,达到资源共享。
网络广播还能够实现节目互动点播。
智能化的控制终端,具有分区单独工作、对讲、点播等功能,操作直观简单,提高效率。
2.总工期要求按总体设计基本要求,以及招标单位针对本项目工程的计划、要求,总承包施工单位施工进度要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。
本工程工期要求:90日历天。
要求质量标准:优良。
第三章工程实施组织计划1.工程进度安排根据招标人对项目建设的总体要求,以及在同类项目建设中的经验,我们按照以下步骤实施的整体思路,提出弱电系统工程项目建设的实施进度计划。
本工程计划2013年11月15日开工,2014年2月12号完工,工期为90日历天。
工程一旦开工,须按以下步骤开展工作:工程部进入现场进行现场勘测,完善2次线路设计和平面施工图设计,此工作3日内完成。
同时材料采购部按照合同进行材料采购,第一批材料应在11月20号内采购完毕,并进入工地临时库房。
以后按工程实际进度制订采购计划。
工程部在工程勘测完毕后组织施工人员进场施工,准备好详细的施工进度计划和工程施工图纸,以及一切工程准备工作。
一旦进场后,需科学的安排施工进度,并积极与业主和土建方取得配合,避免人员安排和工序安排的不合理情况出现。
施工过程中定期召开工程现场会,由项目经理主持,及时调整人员安排,合理化安排工程进度。
施工过程中工程项目经理要定期和不定期的抽查工段施工质量,并及时对工程质量和安全生产进行监督,保证好工程质量,搞好安全生产。
工程每一阶段完工后,要及时整理工程档案,做好工作总结,为下一阶段打好基础。
工程施工完毕后,及时组织工程验收,做好工程结算工作。
考虑到“南充师范学校安防系统及办公自动化”系统弱电工程项目建设中的条件准备、设备订货及运输、项目施工等因素,工程实施进度计划按照以上计划编制。
项目进度管理按照多专业交叉作业方式进行,以便控制项目实施进度。
具体实施进度计划可按照招标人的要求,在本实施进度计划的基础上调整。
我公司将按照项目实施进度计划,完成对项目建设的各个环节,包括人员组织、技术小组的工作进展、项目建设进度和质量、系统阶段的验收等方面,实施全面的管理和监督。
并通过项目阶段性总结,报告项目实施情况,调整建设进度,全面保证项目能够按照高效率、高质量的要求顺利地完成。
2.项目管理机构的组建我公司高度重视本工程的建设,采用全新的管理模式,即成立工程项目经理部,实行项目经理负责制。
我们将“优质、高效、安全、文明”地建设好本工程,为公司创造良好的社会效益和经济效益,为社会奉献精品。
根据本工程的规模和特点,选派思想好、业务精、能力强、能融洽、合作好的具有丰富实践经验的年富力强、颇具开拓精神的管理人员进入项目管理班子。
对外适应业主管理的要求,充分发挥公司的经济技术优势和精诚合作的诚意,对内建立健全项目经理、执行经理、技术负责人、各专业工长、内业技术员、材料主管、质检工程师和安全主管等岗位责任制,确保预定目标的最终实践。
组织强有力的工程项目经理部,根据本工程的特点,项目管理机构由两个层次组成。
2.1项目管理层——工程项目经理部按照《建设工程项目管理规范GB/T50326-2001》组成的项目经理负责制,对工程进度、质量、安全、文明施工、合同履约全面负责,确保工程按照既定质量、进度目标交付使用。
本工程项目经理部领导班子由项目经理、项目技术负责人等组成。
下设:各专业工长、内业技术员、质检工程师、安全主管、材料主管、资料员、造价员等具体实施项目部的职能。
2.2 施工作业层——直接参与施工的作业班组精选曾施工过多项优质工程并有过施工同类工程经验的各专业班组。
3.施工组织职责3.1项目管理人员岗位职责职务职责项目经理负责与工程有关的一切总事务,有权奖罚。
项目技术负责人负责项目技术工作,包括质量检查、新技术应用以及文件资料控制、检验试验、纠正预防质量审核等要素的具体实施。
设计工程师参与图纸会审、技术交底、编写施工方案,参与质量创优及检查;收集、整理与传递本专业技术资料。
各专业工长对分管的施工产品质量负直接责任。
质检工程师执行材料、设备、工程产品的质量检验工作,对检验产品负直接责任。
材料主管负责材料采购及验收。
安全主管对安全施工负直接责任。
机械设备管理员负责施工设备的保障及管理资料员负责项目资料收集、整理、归档、移交。
3.2.施工组的职责3.2.1施工组职责负责校园局域网设计,校园一卡通设计,校园视频监控设计以及校园网络广播系统设计,与其相应的线缆的敷设、设备安装调试及系统集成。
3.2.2施工组提供的文件弱电系统安装过程中:采购产品的合格证件、材料设备进场计划、主要施工机械配备表、项目技术负责人员名单、施工计划、电缆路由平面图、系统结构图,设备的使用手册,系统完工后的详细的竣工资料等。
3.2.3系统安装规范及工艺要求校园局域网系统,校园一卡通系统,校园视频监控设计以及校园网络广播系统的安装过程中必须保证人身安全,保证各系统在科学施工的情况下符合各系统设计书中各项技术要求及相关技术规范。
将根据用户建议的及时的调整系统安装配置。
4.施工组织计划参与施工的工程师是经过培训的弱电工程师,还有5年以上的工程管理人员及施工人员,此次参加施工的主要工程师都参加过多个类似系统工程的设计和施工,具有设计、安装和调试同类工程三年以上的工作经验。
本公司还拥有一批质量过硬,经验丰富的系统施工人员。
拥有如此高水平的设计施工队伍,对南充市师范学校弱电工程来说无疑是增加了很高的质量保障。
4.1工程组织本项目我公司派出以项目组为单位的施工人员组织施工。
本项目岗位素质要求、分工及职责●项目经理负责工程整体指导工作,定期、不定期检查工程项目进展情况,并根据工程项目的需要,及时调用后备资源支援工作。
具有大中型弱电系统工程项目设计、实施经验,技术知识、技能全面,负责组织本工程项目的,设计和现场工程技术。
●弱电工长具有大中型弱电系统工程项目的管理与实施经验,监督整个工程项目的实施,对工程项目的实施进度负责;负责协调解决工程项目实施过程中出现的各种问题。
负责与业主及相关人员的协调工作。
●工程技术人员要求具有丰富工程施工经验,作为主要人员参加过大中型弱电系统工程的实施,对项目实施过程中出现的进度等问题,及时上报总指挥。
