施工现场标准化图集(中国建筑)

《中国建筑二局有限公司总承包公司施工现场安全防护标准化图册》
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
目录
第一部分
安全标志、标识
安全色
1
禁止标志
2
警告标志
3
指令标志
4
安全提示标志
5
安全提示牌
6
安全警告宣传牌
7
安全警示镜
8
安全文明施工信息牌
9
安全信息宣传栏
10
安全通道标识
11
危险源公示牌
13
施工现场标准化管理图册
29 31 32 33 34 35 36 37 38 40 41 42 43 44
中国建筑二局有限公司总承包三部
基坑上下通道安全防护 屋面、阳台、楼层临边防护、安全防护 楼梯边安全防护 移动式操作平台安全防护 施工电梯运料平台临边防护 施工电梯平台门临边安全防护 施工电梯平台临边应用示意图 施工电梯平台门安全防护 物料提升机及周边安全防护 钢筋加工棚 木工加工棚 砼泵隔音棚 圆盘锯安全防护 钢丝绳安装设置 氧气、乙炔安全距离设置 水平安全绳设置
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
安全标志、标识
18
中国建筑二局有限公司总承包三部
安全标志、标识
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
19
中国建筑二局有限公司总承包三部
安全标志、标识
20
中国建筑二局有限公司总承包三部
中国建筑第二工程局 中国建筑第二工程局
安全标志、标识
3
中国建筑二局有限公司总承包三部
安全标志、标识
4
中国建筑二局有限公司总承包三部
安全标志、标识
5
中国建筑二局有限公司总承包三部
安全标志、标识
6
中国建筑二局有限公司总承包三部
安全标志、标识
7
中国建筑二局有限公司总承包三部
安全标志、标识
8
中国建筑二局有限公司总承包三部
安全标志、标识
施工现场标准化管理图册
74 75 76 77 78 79 80 82 84 86 87 88 89 90 91 92
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
中国建筑二局有限公司总承包三部
中国建筑二局有限公司总承包三部
安全标志、标识
1
中国建筑二局有限公司总承包三部
安全标志、标识
2
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
45 46 47 48 49 50 51 52 53 54 56 57 58 59 60 61
中国建筑二局有限公司总承包三部
氧气、乙炔瓶推车设置 现场电箱样式 配电箱防护 架空线防护 埋地电缆设置 重复接地设置 设备与电源安全距离设置 电焊机配线安全长度设置 砼柱护角设置 氧气、乙炔房标准 消防设施 塔吊CI标识
9
中国建筑二局有限公司总承包三部
中国建筑第二工程局
安全标志、标识
10
中国建筑二局有限公司总承包三部
安全标志、标识
11
中国建筑二局有限公司总承包三部
安全标志、标识
12
中国建筑二局有限公司总承包三部
安全标志、标识
中国建筑第二工程局
13
中国建筑二局有限公司总承包三部
中国建筑第二工程局 中国建筑第二工程局
第三部分 施工现场临时设施
大门(无门楼式)
施工现场标准化管理图册
62 63 64 65 66 66 67 68 69 70 71 72
73
中国建筑二局有限公司总承包三部
大门(门楼式) 围墙组合(砖砌式) 围墙组合(金属式) 金属式围挡安装方法 现场办公室 门卫室 会议室 食堂 卫生间 洗浴室 休息厅、吸烟室 施工图牌 导向牌 安全帽 旗帜 生活垃圾箱
安全标志、标识
14
中国建筑二局有限公司总承包三部
中国建筑第二工程局 中国建筑第二工程局
安全标志、标识
15
中国建筑二局有限公司总承包三部
中国建筑第二工程局
安全标志、标识
中国建筑第二工程局
中国建筑第二工程局
16
中国建筑17
中国建筑二局有限公司总承包三部
本图册是公司施工现场管理的规范性文件,公司所属各项目在进行现场管理时,必须坚持高标 准、高起点、严要求,树公司品牌,创一流工程。
工程进场必须按本标准要求结合现场情况制定实施方案,报工程部审批后执行,并在施工过程 中动态维护,保证现场标准贯穿项目始终。
本图册参考: 《中国建筑施工现场安全防护标准化图集》
通道指示牌
14
设备状态牌
16
中国建筑二局有限公司总承包三部
楼层标识牌 风险提示牌 卸料平台信息牌 地下有电缆 材料标识牌 工具房(箱)标识牌 材料箱标识牌 存放点标识牌 机械标识牌 移动宣传牌 移动标识牌及托架 应急汇合点
第二部分 施工现场安全防护
施工现场标准化管理图册
17 18 19 20 21 22 23 24 25 26 27 28
中国建筑二局有限公司总承包三部
安全通道防护棚安全防护 落地式外脚手架安全防护 落地式外脚手架结构基础 拉结点 剪刀撑和横向斜撑 水平防护(主体结构施工阶段) 水平防护(装修施工阶段) 斜道安全防护 悬挑式脚手架安全防护 洞口安全防护(边长250-500mm) 洞口安全防护(边长500-1500mm) 电梯井(管道井)口安全防护 基坑边安全防护 基坑临边排水、防护剖面图
安全标志、标识
21
中国建筑二局有限公司总承包三部
中国建筑第二工程局 中国建筑第二工程局
安全标志、标识
22
中国建筑二局有限公司总承包三部
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
安全标志、标识
23
中国建筑二局有限公司总承包三部
安全标志、标识
本标准化图册坚持“中国建筑,和谐环境为本;生命至上,安全运营第一”的安全价值理念,以实 现公司施工现场管理标准化、规范化、制度化和精细化为目标。将标准化贯穿于施工现场管理的始 终。图册主要内容包括:施工现场标志、标识,施工现场安全防护和施工现场临时设施三部分。本 图册有关标准为强制性标准,各施工现场必须严格执行。
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
中国建筑二局有限公司总承包三部
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
编制说明
为规范公司施工现场管理,提高公司施工现场整体管理水平,贯彻落实施工现场标准化管理, 依据国家相关法律法规、标准规范,结合总公司、局和总承包公司的各项制度及现场实际情况,编 制了《中国建筑二局总承包三部施工现场标准化管理图册》。
合集下载

中建八局施工质量标准化图册(土建、安装、样板)62545

中建八局施工质量标准化图册(土建、安装、样板)62545

中建八局施工质量标准化图册(土建、安装、样板)第一部分土建1. 钢筋直螺纹连接一、操作要点1、钢筋下料要求端部平整,不得有马蹄形或挠曲,不得用气割下料,可现场用砂轮锯或无齿锯下料。

2、加工钢筋螺纹时,应采用水溶性切削润滑液;不得用机油润滑液或不加润滑液套丝。

3、自检合格的丝头,应由质检员随机抽样进行检验,以一个工作班加工的丝头为一个验收批,随机抽检10%,当合格率小于95%时,应加倍抽检,复检中合格率仍小于95%时,应对全部丝头进行逐个检验。

合格者方可使用。

4、加工的钢筋丝头的直径和长度应用螺纹量规检查,已检验合格的丝头,应戴上保护帽加以保护。

标准型接头的丝头有效螺纹长度应不小于1/2 连接套筒长度,且允许误差为+2P.5、钢筋规格与连接套筒的规格一致,钢筋螺纹的型式、螺距、螺纹外经应与连接套筒匹配。

并确保钢筋连接套筒的丝扣干净、完好无损。

6、连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣不超过2 个完整丝扣。

7、为了防止接头漏拧,每个接头拧紧之后,一定要在接头上做红漆标记,不合格的做白色标记以便检查。

二、质量效果2. 墙柱板钢筋定位一、操作要点1、据图纸及规范要求,绘制梯形定位筋、柱钢筋定位框、马镫、水泥撑等加工图,由技术负责人审核后加工制作或购置成品。

2、钢筋绑扎前,应先对竖向钢筋进行调直、校正到位。

墙体钢筋与梯形筋的梯档筋需绑扎固定,竖向梯形筋设置间距不大于2 米且每段墙不少于2 个,梯形筋位置宜避开钢筋搭接长度范围内。

3、墙体钢筋网片绑扎完毕后,即可加设水泥撑和保护层垫块,水泥撑与墙体钢筋用绑丝绑牢,间距不宜超过80cm,梅花形布置(或设水平梯子筋,间距不大于2 米且每段墙不少于2 个);保护层垫块均匀固定在钢筋网片上,间距不超过100cm。

4、框架柱钢筋绑扎关键在于控制纵向主筋垂直和相对位置,在高出楼板顶面5cm 处和50cm 处分别加设一道钢筋定位框,在箍筋绑扎前利用定距框来限制立筋位置,定距框与脚手架间临时进行固定,保证定距框水平及与柱边线对应。

建筑施工现场标准化图集【共99页】

建筑施工现场标准化图集【共99页】

施工现场管理标准图集——安全及临时设施二○一一年六月前言为持续提高中建安装工程项目管理水平,促进项目管理的科学化、规范化和制度化,规范施工现场的管理行为,实现项目施工标准化,以展示企业形象,彰显中建安装品牌,特制定中建工业设备安装有限公司《施工现场管理标准图集(安全及临时设施)》,以下简称《图集》。

《图集》编制原则:依据国家相关法律法规、标准规范,结合公司各项制度及现场实际情况,以简明扼要、突出重点、彰显中建安装品牌为原则,以通俗易懂、方便实用为出发点,力求统一性和可操作性。

《图集》内容范围:共分为两篇,第一篇施工现场临时设施管理标准、第二篇施工现场安全防护管理标准。

《图集》表述形式:采用图文结合的形式,详细描述了施工现场生产、生活等临时设施,施工现场安全标牌、标志、标语,各种安全防护,消防安全,施工机具,文明施工,个人劳动防护等现场标准化要求。

《手册》编制依据:《中华人民共和国安全生产法》《危险性较大的分部分项工程安全管理办法》建筑[2009]87 号《建筑起重机械安全监督管理规定》建设部166 号令《建筑施工特种作业人员管理规定》建质[2008]75 号《建筑施工个人劳动防护用品使用管理暂行规定》建质[2007]255 号《建筑施工安全检查标准》JGJ 59-99《施工现场临时用电安全技术规范》JGJ 46-20051《建筑施工高处作业安全技术规范》JGJ 80-91《龙门架及井字架物料提升机安全技术规范》JGJ 88-92《施工现场机械设备检查技术规程》JGJ 160-2008《建筑机械使用安全技术规程》JGJ 33-2001《建筑施工扣件式脚手架安全技术规程》JGJ 130-2001《建筑施工门式钢管脚手架安全技术规范》JGJ 128-2000《建筑施工工具式脚手架安全技术规范》JGJ202-2010《施工现场临时建筑物技术规范》JGJ/T188-2009《建筑施工现场环境与卫生标准》JGJ/146-2004中国建筑股份有限公司《项目管理手册》中国建筑股份有限公司《安全生产管理条例》中国建筑股份有限公司《安全生产管理手册》《中建安装企业形象项目视觉识别规范》本手册适用于公司所涉及的各类工业、民用安装项目及房屋建筑项目等。

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)素材:筑龙施工编辑整理转载请注明“来自:筑龙施工”一外墙渗漏防治措施1.外墙抹灰前,墙身上各种进户管线、空调管孔、水落管固定件、避雷引下线和空调支架等,应按设计要求安装完毕,并按外保温系统厚度留出间隙。

上述内容均应进行专项检查验收,并形成隐蔽工程验收记录。

2.穿过外墙的管道应采用套管,套管应内高外低,坡度不应小于5%,套管周边应用中性硅酮耐候密封胶封闭。

3.外墙对拉螺栓孔、脚手架拉结点及脚手架眼等应进行可靠封堵。

封堵脚手架眼和孔洞时,应清理干净,浇水湿润,然后采用干硬性细石混凝土封堵严密。

穿墙螺栓孔宜先用聚氨酯发泡剂发泡嵌填,然后用防水膨胀干硬性水泥砂浆填塞, 填塞深度不小于50mm,封堵后孔洞外侧表面应进行三遍防水处理,并形成隐蔽工程验收记录。

4.外墙外保温工程施工前墙体表面必须进行整体抹灰找平(现场聚氨酯发泡外墙外保温系统可不抹灰,但需做好界面处理)。

填充墙与混凝土交接处应按要求钉挂热镀锌电焊钢丝防裂网,网孔尺寸不应大于20mmх20mm,其钢丝直径不宜小于1.2mm,钢丝网应用钢钉或射钉加铁片固定,间距不大于300mm。

防裂网与各类基层搭接宽度不应小于100mm。

在外墙表面做甩浆结合层和浇水湿润后方可进行外墙抹灰。

5.外墙找平层抹灰砂浆应采用掺防水剂的微膨胀防水砂浆,抹灰找平层厚度大于或等于35mm时应采取挂网、分层抹灰等防裂防空鼓的加强措施。

6.凸出外墙面的挑檐、雨蓬、空调隔板等应与墙体同时浇筑,板面设置不小于2%的排水坡度,并按设计要求做好防水处理,当设计无要求时,板面应增加不少于一道柔性防水层,防水阴角处理及泛水高度等应满足规范要求,杜绝阴角处向室内渗漏。

7.凸出墙面有排水要求的部位底部应做滴水线,不得出现爬水和排水不畅现象。

滴水线应优先采用成品滴水线条(槽),若采用鹰嘴或大斜面滴水线,大斜面坡度不应小于10%。

8.外墙外保温工程施工前,应在施工现场采用相同的材料和工艺制作样板墙面,经建设、监理、施工总承包单位检查符合要求,报工程所在地质量监督机构确认后方可进行施工。

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)

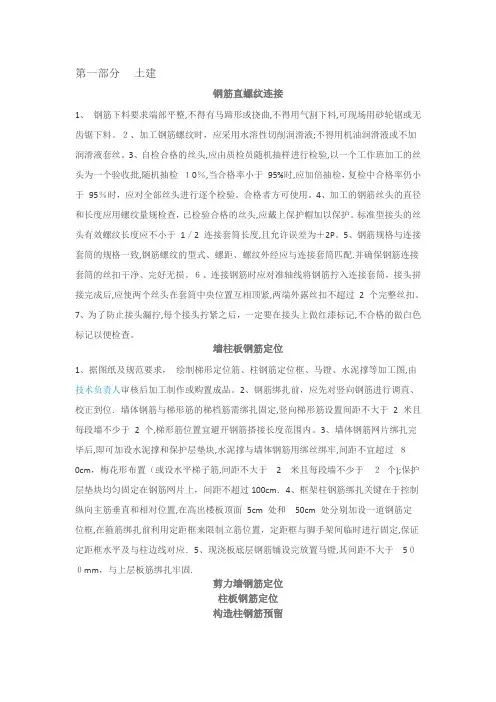

第一部分土建钢筋直螺纹连接1、钢筋下料要求端部平整,不得有马蹄形或挠曲,不得用气割下料,可现场用砂轮锯或无齿锯下料。

2、加工钢筋螺纹时,应采用水溶性切削润滑液;不得用机油润滑液或不加润滑液套丝。

3、自检合格的丝头,应由质检员随机抽样进行检验,以一个工作班加工的丝头为一个验收批,随机抽检10%,当合格率小于95%时,应加倍抽检,复检中合格率仍小于95%时,应对全部丝头进行逐个检验。

合格者方可使用。

4、加工的钢筋丝头的直径和长度应用螺纹量规检查,已检验合格的丝头,应戴上保护帽加以保护。

标准型接头的丝头有效螺纹长度应不小于1/2 连接套筒长度,且允许误差为+2P。

5、钢筋规格与连接套筒的规格一致,钢筋螺纹的型式、螺距、螺纹外经应与连接套筒匹配.并确保钢筋连接套筒的丝扣干净、完好无损。

6、连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣不超过 2 个完整丝扣。

7、为了防止接头漏拧,每个接头拧紧之后,一定要在接头上做红漆标记,不合格的做白色标记以便检查。

墙柱板钢筋定位1、据图纸及规范要求,绘制梯形定位筋、柱钢筋定位框、马镫、水泥撑等加工图,由技术负责人审核后加工制作或购置成品。

2、钢筋绑扎前,应先对竖向钢筋进行调直、校正到位.墙体钢筋与梯形筋的梯档筋需绑扎固定,竖向梯形筋设置间距不大于 2 米且每段墙不少于 2 个,梯形筋位置宜避开钢筋搭接长度范围内。

3、墙体钢筋网片绑扎完毕后,即可加设水泥撑和保护层垫块,水泥撑与墙体钢筋用绑丝绑牢,间距不宜超过80cm,梅花形布置(或设水平梯子筋,间距不大于2米且每段墙不少于2个);保护层垫块均匀固定在钢筋网片上,间距不超过100cm.4、框架柱钢筋绑扎关键在于控制纵向主筋垂直和相对位置,在高出楼板顶面5cm 处和50cm 处分别加设一道钢筋定位框,在箍筋绑扎前利用定距框来限制立筋位置,定距框与脚手架间临时进行固定,保证定距框水平及与柱边线对应.5、现浇板底层钢筋铺设完放置马镫,其间距不大于500mm,与上层板筋绑扎牢固.剪力墙钢筋定位柱板钢筋定位构造柱钢筋预留1、构造柱预留筋制作弯锚满足图纸和规范要求;构造柱顶部连接预埋钢板(与钢筋)焊接质量保证。

中建集团施工现场标准化图册A类ppt

中建集团施工现场标准化图册A类ppt

施工现场标准化图册
卸料平台效果图
限载标识牌
侧立面图
平面图
22
第 3 材料码放
一 章
3.1 钢筋堆放
基本要求
(1)钢筋堆放区地面平整夯实并进行硬化,周

围用工具式护栏进行隔离;
(2)钢筋原材应集中码放在钢筋架上,钢筋架

用混凝土浇注基础结构,间隔1000mm浇注一道,
并在其上预埋型钢;

(3)钢筋架表面间隔400mm刷倾斜角度45°红白
公示牌
16
第 1 基础设施
一 章
1.9 喷淋降尘系统
基本要求
(1)施工现场主要道路两侧设置能
施 够有效降尘的喷淋系统;

(2)喷淋系统包括管道、喷雾头、
加压水泵、定时器等,喷雾头宜每

隔3000mm设置一个。
系统布局示意图
现场喷淋系统
17
1 基础设施
1.10 视频监控系统 基本要求
施工现场标准化图册
为“中国建筑一局集团”,下排为“承建××项目” (注意:此为非标准,移动立柱上制作中建标识与“
”C式组合(竖式),蓝底、白标、白字。
门楼式大门整体效果图
1
移动立柱
1 基础设施
施工现场标准化图册
1.1.1 门楼式大门(主大门) 基本要求
(4)大门外侧品牌墙:左侧为《中建信条》外品牌墙,右侧为本工程品牌墙,尺寸为6.75×4.5m,两侧品牌墙的具体安装位置可根据实际情 况向大门两侧移动,保持左右对称,品牌墙应牢固、稳定;
第 1 基础设施
一 章
1.1 大门
1.1.1 门楼式大门(主大门)
基本要求
(1)门柱:门柱为钢结构主体架,外封彩钢板或薄铁板,截面尺寸为1×1m,总高度为6.5m,门柱从地面起2m高为中建蓝色(C100

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)第一部分土建1. 钢筋直螺纹连接一、操作要点1、钢筋下料要求端部平整,不得有马蹄形或挠曲,不得用气割下料,可现场用砂轮锯或无齿锯下料。

2、加工钢筋螺纹时,应采用水溶性切削润滑液;不得用机油润滑液或不加润滑液套丝。

3、自检合格的丝头,应由质检员随机抽样进行检验,以一个工作班加工的丝头为一个验收批,随机抽检10%,当合格率小于95%时,应加倍抽检,复检中合格率仍小于95%时,应对全部丝头进行逐个检验。

合格者方可使用。

4、加工的钢筋丝头的直径和长度应用螺纹量规检查,已检验合格的丝头,应戴上保护帽加以保护。

标准型接头的丝头有效螺纹长度应不小于1/2 连接套筒长度,且允许误差为+2P。

5、钢筋规格与连接套筒的规格一致,钢筋螺纹的型式、螺距、螺纹外经应与连接套筒匹配。

并确保钢筋连接套筒的丝扣干净、完好无损。

6、连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣不超过2 个完整丝扣。

7、为了防止接头漏拧,每个接头拧紧之后,一定要在接头上做红漆标记,不合格的做白色标记以便检查。

二、质量效果2. 墙柱板钢筋定位一、操作要点1、据图纸及规范要求,绘制梯形定位筋、柱钢筋定位框、马镫、水泥撑等加工图,由技术负责人审核后加工制作或购置成品。

2、钢筋绑扎前,应先对竖向钢筋进行调直、校正到位。

墙体钢筋与梯形筋的梯档筋需绑扎固定,竖向梯形筋设置间距不大于2 米且每段墙不少于2 个,梯形筋位置宜避开钢筋搭接长度范围内。

3、墙体钢筋网片绑扎完毕后,即可加设水泥撑和保护层垫块,水泥撑与墙体钢筋用绑丝绑牢,间距不宜超过80cm,梅花形布置(或设水平梯子筋,间距不大于2 米且每段墙不少于2 个);保护层垫块均匀固定在钢筋网片上,间距不超过100cm。

4、框架柱钢筋绑扎关键在于控制纵向主筋垂直和相对位置,在高出楼板顶面5cm 处和50cm 处分别加设一道钢筋定位框,在箍筋绑扎前利用定距框来限制立筋位置,定距框与脚手架间临时进行固定,保证定距框水平及与柱边线对应。

《中建一局集团施工现场标准化图册》(2016年12月版)_看图王


组合方式三
高于2m的围墙处理
2016/12/29
14
1 基础设施
中建一局集团施工现场标准化图册
1.3 门卫室
基本要求
(1)采用彩钢板板房,保持其本色,蓝檐、蓝脚,应设置遮阳伞; (2)门框、窗框外边缘、房体边角,刷5cm宽的蓝色带; (3)侧墙粘贴应急联系电话,图牌尺寸为:60×40cm; (4)门牌:材质为不锈钢拉丝板,前面加标识,黑色黑体字,门牌尺寸:28×9cm; (5)内部:整洁干净,地面为瓷砖/水泥地,悬挂门卫责任制图牌,制作方式和办公室图牌一致。
2016/12/29
中建一局集团施工现场标准化图册
施工图牌实景图 图牌要求
20
1 基础设施
1.8 导向牌
基本要求
(1)材质:不锈钢管支撑架,牌面为不锈钢板; (2)尺寸:牌面尺寸55×70cm,区域指向牌面高度为12cm,最低一块离地面高度应大于50cm; (3)标准组合:B式组合规范、辅助图形; (4)颜色:钢管为不锈钢本色,底板为白色,蓝标、黑字,辅助图形为灰色,导向牌内容字 体为黑色,箭头为红色; (5)应根据现场情况设置多个导向牌。
墙帽实景图
外侧墙面
2016/12/29
10
1 基础设施
中建一局集团施工现场标准化图册
1.2.1 砖砌式围墙 基本要求
(3)内侧墙面:主图案为中建标识和中建专用标语组合,标识、文字(黑体字)均为蓝色, 标识尺寸为70×70cm,专用标语组合为 “中国建筑 服务跨越五洲”、“过程精品 质量重于泰山”。
2016/12/29
中建一局集团施工现场标准化图册
24m以上落地式脚手架设置
24
2 脚手架
A、B类项目附加要求

中建八局施工质量标准化图册(土建、安装、样板)

中建八局施工质量标准化图册(土建、安装、样板)第一部分土建1. 钢筋直螺纹连接一、操作要点1、钢筋下料要求端部平整,不得有马蹄形或挠曲,不得用气割下料,可现场用砂轮锯或无齿锯下料。

2、加工钢筋螺纹时,应采用水溶性切削润滑液;不得用机油润滑液或不加润滑液套丝。

3、自检合格的丝头,应由质检员随机抽样进行检验,以一个工作班加工的丝头为一个验收批,随机抽检10%,当合格率小于95%时,应加倍抽检,复检中合格率仍小于95%时,应对全部丝头进行逐个检验。

合格者方可使用。

4、加工的钢筋丝头的直径和长度应用螺纹量规检查,已检验合格的丝头,应戴上保护帽加以保护。

标准型接头的丝头有效螺纹长度应不小于1/2 连接套筒长度,且允许误差为+2P。

5、钢筋规格与连接套筒的规格一致,钢筋螺纹的型式、螺距、螺纹外经应与连接套筒匹配。

并确保钢筋连接套筒的丝扣干净、完好无损。

6、连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣不超过2 个完整丝扣。

7、为了防止接头漏拧,每个接头拧紧之后,一定要在接头上做红漆标记,不合格的做白色标记以便检查。

二、质量效果2. 墙柱板钢筋定位一、操作要点1、据图纸及规范要求,绘制梯形定位筋、柱钢筋定位框、马镫、水泥撑等加工图,由技术负责人审核后加工制作或购置成品。

2、钢筋绑扎前,应先对竖向钢筋进行调直、校正到位。

墙体钢筋与梯形筋的梯档筋需绑扎固定,竖向梯形筋设置间距不大于2 米且每段墙不少于2 个,梯形筋位置宜避开钢筋搭接长度范围内。

3、墙体钢筋网片绑扎完毕后,即可加设水泥撑和保护层垫块,水泥撑与墙体钢筋用绑丝绑牢,间距不宜超过80cm,梅花形布置(或设水平梯子筋,间距不大于2 米且每段墙不少于2 个);保护层垫块均匀固定在钢筋网片上,间距不超过100cm。

4、框架柱钢筋绑扎关键在于控制纵向主筋垂直和相对位置,在高出楼板顶面5cm 处和50cm 处分别加设一道钢筋定位框,在箍筋绑扎前利用定距框来限制立筋位置,定距框与脚手架间临时进行固定,保证定距框水平及与柱边线对应。

中建公司施工现场标准化图集101页PPT

中建公司施工现场 Nhomakorabea准化图集
11、获得的成功越大,就越令人高兴 。野心 是使人 勤奋的 原因, 节制使 人枯萎 。 12、不问收获,只问耕耘。如同种树 ,先有 根茎, 再有枝 叶,尔 后花实 ,好好 劳动, 不要想 太多, 那样只 会使人 胆孝懒 惰,因 为不实 践,甚 至不接 触社会 ,难道 你是野 人。(名 言网) 13、不怕,不悔(虽然只有四个字,但 常看常 新。 14、我在心里默默地为每一个人祝福 。我爱 自己, 我用清 洁与节 制来珍 惜我的 身体, 我用智 慧和知 识充实 我的头 脑。 15、这世上的一切都借希望而完成。 农夫不 会播下 一粒玉 米,如 果他不 曾希望 它长成 种籽; 单身汉 不会娶 妻,如 果他不 曾希望 有小孩 ;商人 或手艺 人不会 工作, 如果他 不曾希 望因此 而有收 益。-- 马钉路 德。
END
16、业余生活要有意义,不要越轨。——华盛顿 17、一个人即使已登上顶峰,也仍要自强不息。——罗素·贝克 18、最大的挑战和突破在于用人,而用人最大的突破在于信任人。——马云 19、自己活着,就是为了使别人过得更美好。——雷锋 20、要掌握书,莫被书掌握;要为生而读,莫为读而生。——布尔沃

施工现场标准化图集最新(中国建筑)


施工现场标准化管理图册
45 46 47 48 49 50 51 52 53 54 56 57 58 59 60 61
中国建筑二局有限公司总承包三部
氧气、乙炔瓶推车设置 现场电箱样式 配电箱防护 架空线防护 埋地电缆设置 重复接地设置 设备与电源安全距离设置 电焊机配线安全长度设置 砼柱护角设置 氧气、乙炔房标准 消防设施 塔吊CI标识
施工现场安全防护
46
中国建筑二局有限公司总承包三部
施工现场安全防护
47
中国建筑二局有限公司总承包三部
施工现场安全防护
48
中国建筑二局有限公司总承包三部
施工现场安全防护
49
中国建筑二局有限公司总承包三部
施工现场安全防护
50
中国建筑二局有限公司总承包三部
施工现场安全防护
51
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
74 75 76 77 78 79 80 82 84 86 87 88 89 90 91 92
中国建筑二局有限公司总承包三部
施工现场标准化管理图册
中国建筑二局有限公司总承包三部
中国建筑二局有限公司总承包三部
安全标志、标识
1
中国建筑二局有限公司总承包三部
安全标志、标识
2
中国建筑二局有限公司总承包三部
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
安全标志、标识
18
中国建筑二局有限公司总承包三部
安全标志、标识
中国建筑第二工程局
中国建筑第二工程局
中国建筑第二工程局
19
中国建筑二局有限公司总承包三部
安全标志、标识
