平屋面、坡屋面防水施工工艺标准
屋面防水施工技术培训讲义(平、坡、刚性屋面)课件

7/27/2024
.
43
3.4 找平层施工
3.4.1找平层材料
防水层的基层是指在结构层上或保温层上面做一 层找平作用的基层, 俗称找平层。找平层是防 水层依附的一个层次, 为了保证防水层受基层 变形影响小, 基层应有足够的刚度和强度, 使 它变形小、坚固, 还要有足够的排水坡度, 使 雨水迅速排走。
7/27/2024
.
29
项目
聚苯乙烯泡沫塑 硬质
料
聚氨酯
挤压 模压 泡沫
泡沫 玻璃
微孔 膨胀 水泥聚
混凝土 憎水 苯乙烯
类
板
颗
表观密度㎏ /m3
导热系数[W/ (mK)
25-38 15-30 ≥30
≥150 500~ 550
≤0.03 0.039- ≤0.027 ≤0.062 ≤0.14 0.041
泡沫混凝土
7/27/2024
.
16
膨胀珍珠岩
7/27/2024
.
17
泡沫玻璃
碎玻璃、发泡剂、改性 添加剂和发泡促进剂等, 经过细粉碎和均匀混合 后, 再经过高温熔化, 发 泡、退火而制成的无机
非金属玻璃材料
7/27/2024
.
18
微孔硅酸钙制品由硬钙 石型水化物, 增强纤维等 原料混合, 经模压高温蒸
.
24
屋面保温板自带防水卷材
7/27/2024
.
25
酚醛复合保温板
7/27/2024
发泡陶瓷保温板.
岩棉板
26
7/27/2024
.
27
• 3.3.3 保温层施工
• 一 施工准备
• (1)作业准备
• 根据建筑节能设计, 屋面保温层可以采取上表3-2一种或 几种。保温层的厚度根据当地气候条件和节能要求, 由设 计计算确定。
施工方案-坡屋面防水施工方案

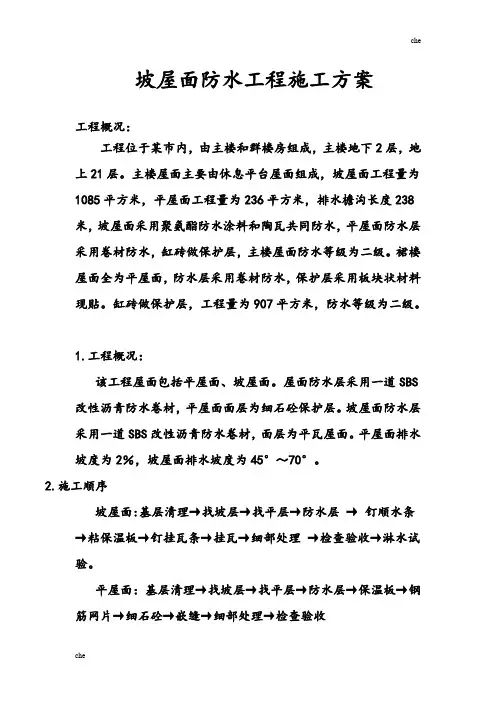

坡屋面防水工程施工方案工程概况:工程位于某市内,由主楼和群楼房组成,主楼地下2层,地上21层。
主楼屋面主要由休息平台屋面组成,坡屋面工程量为1085平方米,平屋面工程量为236平方米,排水檐沟长度238米,坡屋面采用聚氨酯防水涂料和陶瓦共同防水,平屋面防水层采用卷材防水,缸砖做保护层,主楼屋面防水等级为二级。
裙楼屋面全为平屋面,防水层采用卷材防水,保护层采用板块状材料现贴。
缸砖做保护层,工程量为907平方米,防水等级为二级。
1.工程概况:该工程屋面包括平屋面、坡屋面。
屋面防水层采用一道SBS 改性沥青防水卷材,平屋面面层为细石砼保护层。
坡屋面防水层采用一道SBS改性沥青防水卷材,面层为平瓦屋面。
平屋面排水坡度为2%,坡屋面排水坡度为45°~70°。
2.施工顺序坡屋面:基层清理→找坡层→找平层→防水层→钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。
平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收3.主要施工方法3.1找坡层(最薄处40厚膨胀水泥珍珠岩找坡)3.1.1配合比:1∶8(水泥∶珍珠岩)3.1.2所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。
3.1.3留置分格缝(兼做排气道):每5m见方留10宽缝,缝内敷设Φ50PVC管,管身周体打孔,作为排气通道。
出屋面排气管采用Φ50PVC管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上30㎝。
其管体埋入屋面部分周体打孔。
3.1.4坡度应满足设计要求。
3.2找平层(25(20、15)厚1∶3水泥砂浆找平层)3.2.1 作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。
②找平层的排水坡度应符合设计要求。
③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。
平屋顶和坡屋顶的划分标准

平屋顶和坡屋顶的划分标准平屋顶和坡屋顶是常见的建筑屋顶形式,它们在设计和施工过程中需要根据一系列标准来进行划分和规范。
以下是一份以中文描述的平屋顶和坡屋顶的划分标准:1. 结构形式:平屋顶:平坦的屋顶形式,通常由水泥、钢筋构成的混凝土板、砖等材料构成。
坡屋顶:顶部倾斜的屋顶形式,通常由木质或金属框架结构,覆盖着混凝土瓦、沥青瓦、金属瓦等材料。
2. 坡度标准:平屋顶:坡度小于3%,仅具备轻微倾斜,使水能够顺利排除。
坡屋顶:坡度大于3%,通常根据具体情况选择合适的坡度,以确保雨水迅速排除。
3. 施工材料:平屋顶:常用的材料包括水泥、沥青、橡胶等,用于涂层覆盖和防水处理。
坡屋顶:常用的材料包括混凝土瓦、金属瓦、沥青瓦等,用于覆盖屋顶和保护屋面。
4. 防水设计:平屋顶:需要进行防水处理,包括使用防水材料、设置排水系统等,以确保降雨时不会渗漏。
坡屋顶:由于坡度较大,排水较为顺畅,通常不需要额外的防水处理,但仍需确保屋面及周边的防水工作。
5. 构造要求:平屋顶:需要加强屋面结构的承重能力,以应对在平坦屋顶上可能产生的载荷。
坡屋顶:需要考虑结构的抗风和承重能力,以及适当的防护措施来防止滑坡、倒塌等问题。
6. 使用特点:平屋顶:通常用于建造商业建筑、工业建筑和居住建筑的一层或顶层,并且提供额外的空间供设备安装或休憩使用。
坡屋顶:常用于居住建筑,提供防水和防风功能,同时有助于在屋顶上收集雨水。
请注意,这里给出的划分标准只是提供了基本的概念和解释,实际情况会根据具体的建筑设计和当地的建筑规范可能会有所不同。
建议在实际项目中根据专业建筑师或工程师的指导进行具体设计和施工。
屋面防水工程施工工艺标准

屋面防水工程施工工艺标准一、总则为确保屋面防水工程施工质量,提高工程防水性能,保障建筑物的使用寿命,制定本《屋面防水工程施工工艺标准》。
本标准适用于各类建筑屋面防水工程的施工,包括屋面防水材料的选用、施工工艺、验收标准等内容。
二、屋面防水材料的选用1. 各类屋面防水材料应符合国家相关标准和规定,具有相应的防水性能和耐候性能。
2. 选择材料时,应根据建筑物的使用环境和屋面结构特点进行合理搭配,确保整体防水系统性能协调一致。
3. 屋面防水材料的施工应考虑到材料之间的兼容性,避免不同材料之间的化学反应导致屋面防水系统出现问题。
4. 屋面防水材料应提供合格证明,并在施工前进行必要的试验和验收,确保材料品质符合要求。
三、施工工艺1. 施工前的准备工作(1)对施工现场进行必要的清理和平整,清除障碍物和杂物,确保施工环境整洁。
(2)对屋面结构进行检查,修补裂缝和损坏部位,保证屋面结构完好。
(3)根据屋面防水系统的设计要求,做好施工图纸的复核和确认工作,确保施工按要求进行。
2. 防水层施工(1)在进行屋面防水层施工前,应先进行基层处理,确保基层平整、无尘、无油污。
(2)将防水材料按照设备好的施工工艺逐步进行铺设,注意保证防水材料的平整、紧密、无空鼓。
(3)对接缝处应采取专门的连接工艺,确保接缝处无渗漏。
(4)做好防水材料与屋面结构之间的固定和密封工作,确保防水层与基层结合牢固。
3. 附属设施的设置(1)在屋面防水层施工完成后,应根据需要设置附属设施,如雨水管、伸缩缝等。
(2)设置附属设施时,应考虑到与防水层的兼容性和密封性,避免因附属设施设置不当而导致屋面漏水。
4. 施工验收(1)施工完成后,应进行施工质量验收,包括防水层的平整度、密封性、固定性等方面的检查。
(2)对验收合格的屋面防水工程,应出具相应的验收报告,并做好档案管理工作。
四、验收标准1. 防水层的平整度:防水层表面应平整,无凹凸不平的现象,无空鼓。
2. 防水层的密封性:经过压力试验或其他检测手段验证,防水层应无渗漏现象。
屋面防水施工方案及工艺流程

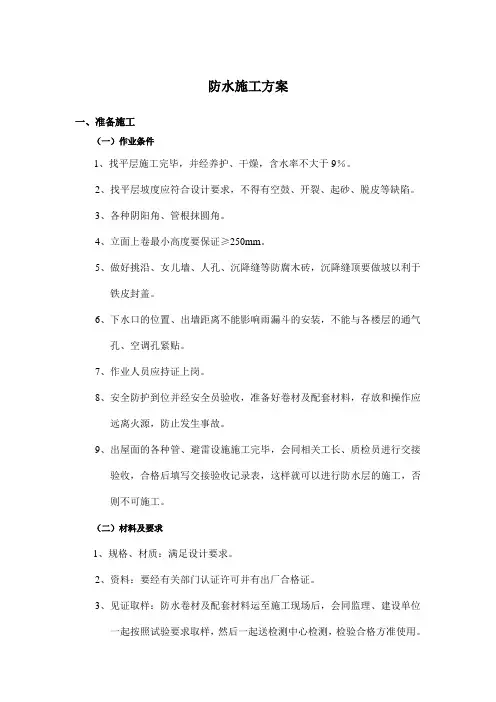

防水施工方案一、准备施工(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
3、各种阴阳角、管根抹圆角。
4、立面上卷最小高度要保证≥250mm。
5、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖。
6、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7、作业人员应持证上岗。
8、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
9、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
(二)材料及要求1、规格、材质:满足设计要求。
2、资料:要经有关部门认证许可并有出厂合格证。
3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
4、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。
5、配套材料:1)氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
2)橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)保护层料:依设计要求。
4)70号汽油、二甲苯,用于清洗受污染的部位。
(三)主要机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
二、质量要求(一)主控项目1、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层不得有渗漏或积水现象。
3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(二)一般项目1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。
坡屋面工程技术规范

坡屋面工程技术规范一、引言坡屋面作为建筑物重要的保护部分,对建筑物的防水、防潮、隔热、防尘、降噪等方面起着重要的作用。
为了确保坡屋面工程质量,制定本技术规范。
二、工程要求1.坡屋面防水材料(1)选用优质的防水材料,确保抗压、抗拉、抗老化和抗渗透性能。
(2)对于平面坡屋面,防水层需涂布两遍防水涂料,每次涂布需保证涂层均匀,厚度达到规定要求。
(3)对于斜坡坡屋面,可选用改性沥青、橡胶防水卷材等材料,考虑斜坡的排水要求。
2.坡屋面保温材料(1)选择优质而合适的保温材料,如聚苯板、聚氨酯板等,考虑其导热系数和隔热性能。
(2)保温材料需正确固定,确保与建筑结构紧密连接,减少热桥效应,提高隔热效果。
3.排水系统(1)设计合理的排水坡度,保证雨水能够顺利流入排水管道。
(2)排水管道应选用耐久、耐腐蚀的材料,确保通畅排水。
(3)在排水口设置雨水过滤网,防止杂物进入排水管道。
4.坡屋面防雷措施(1)坡屋面应安装导电系统,确保坡屋面能够有效地导向雷电电流,减小雷击危险。
(2)导电系统材料应选择耐腐蚀性好的材料,如铜导线等。
(3)导电系统组成的间距应符合国家现行防雷标准的要求。
5.坡屋面防风设施(1)坡屋面应有防风设计,减少风力对建筑物的冲击。
(2)根据当地的风压要求,设计合适的抗风措施,如加强屋面的连接、增加压板等。
三、施工要求1.坡屋面施工前需进行检查,如确认材料质量、防水层平整度、保温材料固定度等。
2.坡屋面防水施工应均匀涂布防水涂料,每涂层的厚度应达到规定要求。
3.保温材料需正确固定,与建筑结构连接牢固,确保保温层无空鼓、脱落等现象。
4.坡屋面在施工过程中应注意安全,严禁乱堆放材料,确保施工人员安全,并且防止材料受到损坏。
5.施工完毕后,对坡屋面进行检测和验收,确保工程质量符合规范要求,并通过防水测试等手段验证防水性能。
四、验收和保养1.坡屋面施工完毕后,应进行全面的验收,包括材料、施工工艺等方面。
2.坡屋面投入使用后,应定期进行保养,如清理排水系统、检查防雷设施等,以确保坡屋面的稳定性和使用寿命。
平屋面坡屋面防水施工工艺标准

平屋面防水施工工艺标准一、工艺流程1、适用范围平屋面SBS卷材防水与聚氨脂涂膜组合防水层施工。
2、工艺流程基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS防水卷材施工→苯板保温层施工→刚性层施工。
3、基层处理(1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。
完成后对屋面结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。
(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面应清理干净,不平的应采用1:3水泥砂浆找补平。
(3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。
4、聚氨脂防水涂料(1)阴阳角部位、管洞周边采用1.2mm厚200mm宽同种类聚氨酯涂膜作为加强层。
(2)立墙面、地面分多遍均匀涂刷1.2厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。
5、闭水试验JS完成后,应闭水24小时,检查防水质量。
如出现漏水,应修补后方可隐蔽。
6、按图纸设计要求做1:3水泥砂浆20 mm 厚JS防水保护层、炉渣找坡层及找平层,找平层表面应压光。
平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm。
7、涂刷冷底子油冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。
8、SBS卷材附加层平立面交接处、转折处、阴阳角处,需设置500 mm宽附加层卷材,平立面平均展开。
9、SBS卷材大面施工(1)卷材厚度3mm,采用热熔法施工,与基层满粘。
(2)SBS卷材长边短边搭接长度均为不小于100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。
(3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。
泛水槽最低不得低于屋面完成后最高处以上2 50mm。
落水口部位应做特殊处理。
坡屋面施工工艺及方法

坡屋面施工工艺及方法一、坡屋面施工前准备工作1.确定屋面坡度:根据建筑设计要求和实际情况,确定坡屋面的坡度。
2.准备施工材料和工具:包括屋面材料、密封胶、防水膜、铺装层、维修材料、施工工具等。
二、坡屋面施工具体步骤1.打线和定位:根据施工图纸上的要求,在屋面预留槽坎,然后根据预留的槽坎打线和定位。
2.系列基层处理:包括清理基层、填充松散部分、修补裂缝等工作,确保基层平整且牢固。
3.防水层施工:将防水膜、防水涂料等材料铺设在基层上,按照施工方案进行粘贴或喷涂,确保屋面防水效果良好。
4.硬屋面层施工:在防水层上进行瓦片、石英砂等硬质屋面材料的施工,通过粘贴或铺设的方式进行固定,确保屋面的强度和美观。
5.软屋面层施工:在硬屋面层上进行加工和安装软屋面材料,如橡胶防水卷材、PVC防水卷材等,确保屋面的柔性和耐用性。
6.辅助部件安装:如施工过程中需要安装雨水口、排气口、管道等辅助部件,按照要求进行安装和连接。
7.排水系统安装:确保屋面具备良好的排水功能,根据设计要求和实际情况安装雨水收集系统和排水系统。
8.完工验收和维护:施工完成后,进行屋面的验收工作,确保屋面符合建筑设计和相关标准要求,然后进行维护工作,延长屋面的使用寿命。
三、坡屋面施工工艺及方法的注意事项1.坡屋面施工必须按照相关的技术规范和标准进行,确保屋面的质量和安全。
2.在施工过程中注意施工现场的安全,保障工作人员的人身安全和工作环境的安全。
3.施工过程中要注意屋面的排水功能,如果存在设计缺陷或施工缺陷,及时进行更正和修复。
4.施工过程中要使用合适的工具和施工材料,确保施工质量和工艺效果。
5.坡屋面施工过程中要注重施工质量的控制,及时发现和解决施工问题,确保屋面的使用寿命。
以上是关于坡屋面施工工艺及方法的详细介绍。
在实际施工中,应根据具体情况进行施工方案的制定和调整,确保施工的顺利进行和施工质量的达到。
同时,对施工过程中的各项工作都要注重细节,确保施工质量和施工效果的满意度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
平屋面防水施工工艺标准
一、工艺流程
1、适用范围
平屋面SBS卷材防水与聚氨脂涂膜组合防水层施工。
2、工艺流程
基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS防水卷材施工→苯板保温层施工→刚性层施工。
3、基层处理
(1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。
完成后对屋面结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。
(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面应清理干净,不平的应采用1:3水泥砂浆找补平。
(3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。
4、聚氨脂防水涂料
(1)阴阳角部位、管洞周边采用1.2mm厚200mm宽同种类聚氨酯涂膜作为加强层。
(2)立墙面、地面分多遍均匀涂刷1.2厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。
5、闭水试验
JS完成后,应闭水24小时,检查防水质量。
如出现漏水,应修补后方可隐蔽。
6、按图纸设计要求做1:3水泥砂浆20 mm 厚JS防水保护层、炉渣找坡层及找平层,找平层表面应压光。
平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm。
7、涂刷冷底子油
冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。
8、SBS卷材附加层
平立面交接处、转折处、阴阳角处,需设置500 mm宽附加层卷材,平立面平均展开。
9、SBS卷材大面施工
(1)卷材厚度3mm,采用热熔法施工,与基层满粘。
(2)SBS卷材长边短边搭接长度均为不小于100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。
(3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。
泛水槽最低不得低于屋面完成后最高处以上2 50mm。
落水口部位应做特殊处理。
10、对有保温的,按图纸要求做保温层。
11、刚性层
上人屋面按图纸设计要求做40mm 厚C20 细石混凝土保护层(掺4%防水粉),内配φ4@200X200 单层双向冷拔低碳钢丝网片,四周墙根处设伸缩缝,缝宽20 mm,缝内嵌填油膏;按不大于6m间距要求设分格缝,缝宽10 mm,缝内钢筋断开、并嵌填油膏。
二、控制标准及注意事项
1、卷材厚度、胎体及聚氨脂品牌应符合合同要求,材料进场后需要见证取样送检,检验合格后才能使用。
2、结构自防水是屋面防水的重要组成部分,JS防水层是对结构自防水的补充。
在屋面结构施工,应尽量使用低塌落度的混凝土,振捣密实,如有必要,可使用防水混凝土。
混凝土原浆表面收光。
出屋面的墙体泛水槽及以下墙体在结构施工期间采用混凝土与顶板同时浇筑,可降低该部墙体根部渗水的可能性。
泛水槽深度不得小于50mm,采用砂浆抹光。
女儿墙压顶必须设混凝土压带,并向内设不小于50mm的挑檐。
3、结构板闭水,最多可见结构板有渗水现象,不得出现滴水现象。
屋面最高处蓄水深度30~50mm。
并安排专人检查记录。
发现渗漏应分析原因并整改,整改完成后再次闭水,直至无渗漏发生。
4、防水单位与总包单位必须进行工作面交接,每次移交均需进行交接,形成书面交接记录。
5、聚氨脂涂膜应分多遍完成,涂刷应待前遍涂层干燥成膜后进行。
每层涂刷时交替改变涂层的涂刷方向,以提高防水层的整体性和均匀性。
同层涂膜的先后搭茬宽度宜为30~50mm。
6、涂膜施工程序为:先节点,后大面;先远处,后近处。
即所有节点加强层涂刮完成后,方可涂刮大面防水层。
先做较远的,后做较近的,使操作人员不过多踩踏已完工的涂膜。
施工区域应采取必要的、醒目的围护措施,禁止无关人员行走践踏。
7、涂料防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、皱折、鼓泡、缺陷。
涂膜防水层的平均厚度为1. 2mm,最小厚度不应小于1.0mm,针测法或取样量测。
8、屋面防水可能出现闭水时未见渗漏,下雨时会发现渗漏的情,这是由于节点施工不规范造成的,施工过程中,应重视节点部位施工,如落水口、天沟、出屋面管口、泛水槽收口、烟风道口及设备基础等部位。
9、屋面刚性层应具备防水功能,浇筑完成后,表面收光,并按要求做分隔缝及养护7天以上,否则表面易开裂、起砂。
种植屋面可不做分隔缝,防止植物根刺造成防水失效。
10、铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲,搭接部位应检查粘接牢固程度、搭接长度及粘接饱满度。
11、炉渣找坡层施工应尽量选择晴天,完成后应尽快完成防水层施工,防止炉渣内大量积水,屋面防水施工完成后,不宜再破坏防水再进行其它施工。
12、防水施工过程监理应全过程站。
三、记录控制
1、原材进场检验及见证取样复试报告
2、工作面移交单、监理旁站记录
3、隐蔽验收记录
坡屋面防水施工工艺标准
一、工艺流程
1、适用范围
坡屋面自粘卷材防水与瓦屋面组合防水层施工。
2、工艺流程:基层处理→附加层粘贴→自粘卷材粘贴→顺水条、挂瓦条安装→屋面瓦安装→细部处理→淋水试验。
3、基层处理
(1)出屋面管道等安装完成,并采用细石混凝土吊洞;屋面墙体应在防水完成高度处留出泛水槽。
对结构淋水,如发现混凝土结构有裂缝,应对裂缝进行修补。
(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面不平的应采用1:3水泥砂浆找补平。
(3)如屋面天沟为成品天沟,需屋面檐口收平收直后,在檐口处设一道0.8~1mm厚15cm长的折形铝合金片,采用水泥钉固定牢固,用于将进入瓦屋面以下的水收集入天沟中。
(4)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。
4、自粘卷材附加层
平立面交接处、转折处、阴阳角处,需设置500 mm宽双面自粘卷材,平立面平均展开。
5、自粘卷材大面施工
卷材厚度2mm,单面自粘,收口部位采用水泥浆湿贴,其余部位采用干贴,要求与基层满粘;搭接长度为不小于8 0mm,搭接部位卷材应为双面自粘。
卷材上口必须全部收入泛水槽内,并固定牢固,泛水槽最低不得低于瓦屋面以上3 00mm。
6、顺水条按设计规格直接钉在防水层上,保温板嵌入顺水条中即可,挂瓦条按设计施工,瓦屋面采用镀锌钢钉钉在挂瓦条上。
7、细部节点
瓦与墙交接处、出屋面管道处需采用砂浆堵严。
8、淋水试验
在屋脊设PVC花管,接通水管后对屋面进行淋水试验,淋水时间24小时。
二、控制标准及注意事项
1、自粘卷材进场后应进行外观检查及见证取样复试,合格后方能使用。
2、结构自防水是屋面防水的重要组成部分,在屋面结构施工,应尽量使用低塌落度的混凝土,振捣密实,如有必要,可使用防水混凝土。
混凝土原浆表面收光。
出屋面的墙体根部,可在结构施工时,一次性浇筑20cm素混凝土反坎,可降低该部墙体根部渗水的可能性,泛水槽及以下砌体必须全部使用实心砖砌筑。
泛水槽深度不得小于50mm,采用砂浆抹光。
3、结构淋水试验时,最多可见结构板有渗水现象,不得出现滴水现象。
4、防水单位与总包单位必须进行工作面交接,每次移交均需进行交接,形成书面交接记录。
5、铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲,搭接部位应检查粘接牢固程度、搭接长度及粘接饱满度。
6、防水施工过程监理应全过程站。
完成后应报质监站进行专项验收。
三、记录控制
1、原材进场检验及见证取样复试报告
2、工作面移交单、监理旁站记录
3、隐蔽验收记录。
