通信设计可研取费依据2017

合集下载

通信设计费取费依据文件

通信设计费取费依据文件

一、依据文件1、计价格 [2002] 10号国家计委、建设部关于发布《工程勘察设计收费管理规定》的通知。

2、计办价格 [2002] 1153号国家计委办公厅、建设部办公厅发布的《关于工程勘察收费管理规定有关问题的补充通知》。

二、收费组成一阶段:勘察费+设计费二阶段:勘察费+设计费+预算编制费三、勘察费计算公式:勘察费={(L-m1)×内插值+收费基价}×阶段比例注:1、一阶段的阶段比例为80%。

2、通信管道穿越桥、河、铁路,穿越部分附加调整系数为1.2。

3、长途架空光电缆线路利用原有杆路架设的部分,附加调整系数为0.8。

4、上述附加调整系数针对勘察长度L。

四、设计费设计公式:设计费={(F-m1)×k+收费基价}×工程复杂程度调整系数×附加调整系数+其他设计收费(预算编制费+增加的文件工本费)注:1、 F=建安费+设备费+工器具购置费。

工程中有利用原有(或缓配)设备的,以签订工程设计合同时同类设备的当期价格作为工程设计收费的计费额。

2、工程复杂程度调整系数通常取1,要根据院与各个建设单位商定的系数来确定。

3、附加调整系数通常取1,也要根据院与各个建设单位商定的系数来确定。

4、在一阶段设计中,不计取预算编制费。

(1)光缆a 气温调整系数:1.2 (气温)≥35C0或者≤-10C0。

b 工程复杂程度调整系数:直埋光缆、硅管及硅管穿放光缆为1.15,架空及管道穿放光缆为1,租杆挂线为0.85。

c 专业调整系数为1。

d 光缆附加调整系数为1,城域网光缆附加调整系数为1.2。

(2)管道a 剖路工程复杂度调整系数为1,配合城市道路改造工程复杂度调整系数为0.85。

b 专业调整系数为1。

c 管道附加调整系数为1(3)综合布线a 工程复杂度调整系数为1。

b 专业调整系数为1。

c 综合布线附加调整系数为1.4。

通信设计费取费标准

通信设计费取费标准

通信设计费取费标准一、背景介绍。

随着通信技术的不断发展和应用,通信设计在各个领域中扮演着越来越重要的角色。

无论是在电信行业、物联网领域,还是在智能家居、智慧城市等方面,通信设计都是不可或缺的一环。

因此,对于通信设计费的取费标准,需要进行合理的规范和制定,以确保设计师和客户双方的权益。

二、通信设计费的计算方式。

通信设计费的计算方式可以根据项目的复杂程度、设计师的经验和技能、以及市场行情等因素进行综合考量。

一般来说,通信设计费可以按照以下几种方式进行计算:1. 按项目定价,根据项目的具体需求和工作量,设计师可以与客户协商确定一个固定的项目费用。

这种方式适用于项目比较明确、工作量可预估的情况。

2. 按工时计费,设计师可以根据自己的工作时间和工作强度来计算费用,一般以小时为单位。

这种方式适用于项目比较灵活、工作量难以准确预估的情况。

3. 按照设计作品的质量和影响力计费,设计师可以根据设计作品的质量和影响力来确定费用,这种方式适用于设计师已经有一定的知名度和影响力的情况。

三、通信设计费的参考标准。

针对不同的通信设计项目,可以参考以下几个方面来确定设计费的标准:1. 项目的复杂程度,通信设计涉及到的技术和应用领域不同,项目的复杂程度也会有所不同。

一般来说,对于技术难度较大、需求较为复杂的项目,设计费也会相对较高。

2. 设计师的经验和技能,设计师的经验和技能是确定设计费的重要因素之一。

经验丰富、技术过硬的设计师往往能够提供更加优质的设计服务,因此设计费也会相对较高。

3. 市场行情和行业标准,通信设计市场的行情和行业标准也是确定设计费的重要参考依据。

可以参考同行业的设计师收费水平,以及市场上的行情情况来确定合理的设计费用。

四、通信设计费的支付方式。

通信设计费的支付方式一般可以采取以下几种方式:1. 一次性支付,客户可以在项目完成后一次性支付设计费用。

2. 分阶段支付,根据项目的进度和阶段性成果,客户可以分阶段支付设计费用。

通信建设工程概算、预算取费说明

通信建设工程概算、预算取费说明

附件1通信工程概算、预算取费说明一、通信管道1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)相关要求计取。

4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。

注:各市与施工单位结算施工费应以决算审计定案值为准。

二、光缆线路1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)的相关要求计取。

4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。

注:各市与施工单位结算施工费应以决算审计定案值为准。

三、地下定向钻孔敷管地下定向钻孔敷管相关工时按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)相关规定执行。

根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。

注:各市与施工单位结算施工费应以决算审计定案值为准。

四、集团客户及数据专线1.表二(建筑安装工程费表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费2.表三(建筑安装工程量表)表3-1 数据单项工程计列工日列表工日×拆除工程系数,拆除工程系数均取0.4。

设计费和可研费取费系数说明

设计费和可研费取费系数说明

附件2取费系数说明1.勘察设计费按如下方式计算:1)设计费7个专业均计取设计费,设计费二基本设计收费X设计投标折扣。

基本设计收费=预估工程费1(设计费计价基数)X设计费率X 专业调整系数X工程复杂程度调整系数X附加调整系数。

各系数取定如下:i. 预估工程费1 (设计费计价基数)“预估工程费1 (设计费计价基数)”为建筑安装工程费、设备与工器具购置费和联合试运转费之和,上述费用涉及增值税的, 按不含税金额计算。

对于现网设备搬迁工程,或者设备采购金额卖方优惠幅度较大的工程,预估工程费1 (设计费计价基数)中的设备购置费按设备公允价计取。

ii. 其他系数2) 勘察费仅无线网专业和传输线路专业计取勘察费,勘察费二预估勘察费 (无折扣)x 勘察投标折扣。

i. 无线网预估勘察费(无折扣)=XX 元/站X 有效勘察基站数。

宏基站勘察费:4250元/站室内覆盖基站勘察费:3400元/站有效勘察基站数是指经建设单位确认完成勘察工作并由设计 单位出具正式勘察报告的基站数量。

当一个新建基站同时作 为2G/3G 4G 网络基站,且由同一投标人一次性完成勘察时, 多网络设计仅计取一次勘察费用。

ii. 传输线路预估勘察费(无折扣)=工程勘察实物工作收费+工程勘察技术 工作收费 传输线路专业不含工程勘察技术工作收费工程勘察实物工作收费=工程勘察实物工作收费基价x 实物 工作量X 附加调整系数。

工程勘察实物工作收费基价:水底光(电)缆线路 海底光(电)缆线路 实物工作量:实际勘察的管道或光电缆公里数。

工程勘察收费采取按照建设项目单项工程实际勘察公里数分 档定额计费方法计算收费,对于一个单项工程由 2家以上设 计院承担的情况,以各自承担的勘察公里数作为实际勘察公类型单公里收费基价(元/公里) 通信管道 2010 埋式光(电)缆线路、长途架空光(电)缆线路927 管道光(电)缆线路、市内架空光(电)缆线路1219 21511371里数。

通信工程设计取费计算方法说明

通信工程设计取费计算方法说明

设计取费计算方法说明设计标准勘察设计费计取按照国家计委、建设部2002年发布的《工程勘察设计收费标准》计取。

其中工程勘查收费标准在《工程勘察设计收费标准》第54页有详细说明,工程设计收费标准在《工程勘察设计收费标准》第62页中有详细规定,取费计算方法详述如下:标准勘察设计费=(勘察费P 勘+设计费P 设)*1.1*1.15()()%80010100⨯⎥⎦⎤⎢⎣⎡---+=L L B B L L B P p 勘勘察费式中:B0——相应项目勘察收费基价下限,B1——相应项目勘察收费基价上限,Lp ——相应项目勘察实际距离, L0——相应项目勘察下限距离, L1——相应项目勘察上限距离, 80%——为一阶段勘察工作量比例;()()⎥⎦⎤⎢⎣⎡---+=l u l u l l S S B B B W B P 设设计费 式中:Bl ——相应项目设计收费基价下限,Bu ——相应项目设计收费基价上限,W ——工程费,Su ——相应项目设计计费上限, Sl ——相应项目设计计费下限;勘察设计费(即合同额):折扣率)报价(标准勘察设计费勘察设计费OFF -⨯=1(附表2)通信管道及光电缆线路工程勘察收费基价表(附表3)工程设计收费基价表一、人生,没有真正的绝境,无论你遭受多少的艰辛,或经历多少的苦难,只要心中还怀着一粒信念的种子,总有一天,你就能走出困境,让生命,重新开花结果。

二、这世界,没有劈不开的柴,只有不够快的斧;没有做不到的事,只有想不到的人。

一生中,只要你真心想干,总会找到办法,你若不想干,遍地都是理由。

三、有喜有悲,才叫人生,有苦有甜,才是生活。

虽然繁华与苍凉,都是人生的风景,但是,任何时候,我们都要用微笑宣泄悲伤,用沉默装点痛苦,哪怕是假装,也要装成快乐的样子。

因为,你不坚强,就没人替你勇敢,你的人生路需要自己去走。

四、别人怎么想,别人怎么做,那都是别人的事。

我们能做的就是走好自己的路,尽力做好自己的事。

通信工程概算、预算取费说明(传输设备部分).doc

通信工程概算、预算取费说明(传输设备部分).doc

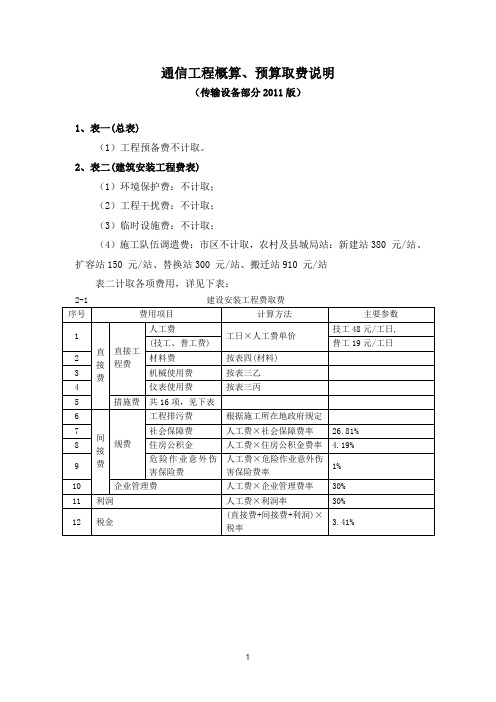

通信工程概算、预算取费说明(传输设备部分2011版)1、表一(总表)(1)工程预备费不计取。

2、表二(建筑安装工程费表)(1)环境保护费:不计取;(2)工程干扰费:不计取;(3)临时设施费:不计取;(4)施工队伍调遣费:市区不计取,农村及县城局站:新建站380 元/站、扩容站150 元/站、替换站300 元/站、搬迁站910 元/站表二计取各项费用,详见下表:2-1 建设安装工程费取费2-2 措施费取费3、表三(建筑安装工程量表)3.1 安装PDH设备(对端)TSY1-047 放绑SYV类射频同轴电缆多芯:按1系统布线计取;TSY1-060 编扎、焊(绕、卡)接SYV类射频同轴电缆:按1系统编扎、焊接计取;TSY2-047 线路段光端对测:数量按1计取;TSY2-049 复用设备系统调测电口:数量按1计取;表三计取各项费用,详见下表(参考模型4*2M):表3-1 建筑安装工程量表(表三)甲3.2 安装155M SDH设备(端)TSY1-047 放绑SYV类射频同轴电缆多芯:按16系统布线计取;TSY1-060 编扎、焊(绕、卡)接SYV类射频同轴电缆:按16系统编扎、焊接计取;TXL7-038 明布4对对绞电缆:按1端口布线计取;TXL7-045 卡接4对对绞电缆(配线架侧)非屏蔽:按1端口布线计取;TSY2-012 安装测试传输设备接口盘155Mb/s 光口:数量按1计取,工日按1技工工日计取;TSY2-015 安装测试传输设备接口盘2Mb/s:数量按16计取,工日按0.1技工工日计取;TSY2-016 安装测试传输设备接口盘数据接口:数量按1计取,工日按0.1技工工日计取;TSY2-047 线路段光端对测:数量按1计取;TSY2-049 复用设备系统调测电口:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表(参考模型2*155M+16*2M+4FE):表3-1 建筑安装工程量表(表三)甲表3-2 建筑安装工程量表(表三)丙3.3 安装622M SDH设备(端)TSY1-047 放绑SYV类射频同轴电缆多芯:按16系统布线计取;TSY1-060 编扎、焊(绕、卡)接SYV类射频同轴电缆:按16系统编扎、焊接计取;TSY2-011 安装测试传输设备接口盘622Mb/s:数量按1计取,工日按1技工工日计取;TSY2-012 安装测试传输设备接口盘155Mb/s 光口:数量按1计取,工日按1技工工日计取;TSY2-015 安装测试传输设备接口盘2Mb/s:数量按16计取,工日按0.1技工工日计取;TSY2-047 线路段光端对测:数量按1计取;TSY2-049复用设备系统调测光口:数量按1计取;TSY2-049 复用设备系统调测电口:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表(参考模型2*622M+4*155M+32*2M):3.4 安装2.5G SDH设备(端)TSY1-047 放绑SYV类射频同轴电缆多芯:按63系统布线计取;TSY1-060 编扎、焊(绕、卡)接SYV类射频同轴电缆:按63系统编扎、焊接计取;TXL7-038 明布4对对绞电缆:按1端口布线计取;TXL7-045 卡接4对对绞电缆(配线架侧)非屏蔽:按1端口布线计取;TSY2-010 安装测试传输设备接口盘2.5Gb/s:数量按1计取,工日按1技工工日计取;TSY2-011 安装测试传输设备接口盘622Mb/s:数量按1计取,工日按1技工工日计取;TSY2-012 安装测试传输设备接口盘155Mb/s 光口:数量按1计取,工日按1技工工日计取;TSY2-015 安装测试传输设备接口盘2Mb/s:数量按16计取,工日按0.1技工工日计取;TSY2-016 安装测试传输设备接口盘数据接口:数量按1计取,工日按0.1技工工日计取;TSY2-047 线路段光端对测:数量按1计取;TSY2-049复用设备系统调测光口:数量按1计取;TSY2-049 复用设备系统调测电口:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表(参考模型2*2.5G+4*622M+8*155M+63*2M+8*FE)表3-2 建筑安装工程量表(表三)丙3.5 安装10G SDH设备(端)TXL7-038 明布4对对绞电缆:按1端口布线计取;TXL7-045 卡接4对对绞电缆(配线架侧)非屏蔽:按1端口布线计取;TSY2-009 安装测试传输设备接口盘10Gb/s:数量按1计取,工日按1技工工日计取;TSY2-010 安装测试传输设备接口盘2.5Gb/s:数量按1计取,工日按1技工工日计取;TSY2-011 安装测试传输设备接口盘622Mb/s:数量按1计取,工日按1技工工日计取;TSY2-012 安装测试传输设备接口盘155Mb/s 光口:数量按1计取,工日按1技工工日计取;TSY2-016 安装测试传输设备接口盘数据接口:数量按1计取,工日按0.1技工工日计取;TSY2-047 线路段光端对测:数量按1计取;TSY2-049复用设备系统调测光口:数量按1计取;TSY2-049 复用设备系统调测电口:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表(参考模型4*10G+8*2.5G+8*622M+16*155M+8*FE)表3-1 建筑安装工程量表(表三)甲表3-2 建筑安装工程量表(表三)丙3.6 安装DWDM 终端设备(端)TSY2-023 安装测试波分复用设备96波以下:工日按10技工工日计取;TSY2-032 安装测试光波长转换器(OTU):数量按1计取,工日按1技工工日计取;TSY2-034 安装测试子速率透明复用器(T-MUX)2.5Gb/s:数量按1计取,工日按1技工工日计取;TSY2-035 安装测试子速率透明复用器(T-MUX)千兆以太网接口(GE):数量按1计取,工日按1技工工日计取;TSY2-036 安装测试光谱分析模块:不计取;TSY2-053 线路段光端对测端站∕再生站:数量按1计取;TSY2-055 光通道调测10Gb/s:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-058 配合波道优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表(参考模型:80波系统,1个10G OTU+1个4*2.5G OTU+2个8*GE OUT)表3-1 建筑安装工程量表(表三)甲3.7 安装DWDM 光放设备(端)TSY2-038 安装测试光线路放大器(OLA):工日按10技工工日计取;TSY2-036 安装测试光谱分析模块:不计取;TSY2-051 线路段光端对测-光放站:数量按1计取;TSY2-057 配合光放段光路优化:不计取;TSY2-058 配合波道优化:不计取;TSY2-060 光、电调测中间站配合-端站:不计取;TSY2-061 光纤复测-40KM以下:不计取;TSY2-062光纤复测-40KM以上:不计取;表三计取各项费用,详见下表表3-1 建筑安装工程量表(表三)甲3.8 安装GE PTN一体化设备(端)TSY2-005 安装测试2.5Gbit/s以下SDH设备基本子架及公共单元盘:GE设备套用;TSY2-016 数据接口(FE电口):数量按1计取;TSY2-016*数据接口(FE光、GE光):数量按1计取;TSY2-047 线路段光端对测(端站,GE、10GE):数量按1计取;TSY2-048 复用设备系统调测(光口,FE、GE):数量按1计取;TSY2-049 复用设备系统调测(电口,FE):数量按1计取;TSY2-050 环保护倒换测试:不计取;TSY2-060 光、电调测中间站配合(端站):不计取;TSY2-061光纤复测(40km以下):数量按1计取;TSY2-062 光纤复测(40km以上):数量按1计取;有关定额的仪表使用费按照下表计列:注:GE接口的数据业务测试仪应具备对GE光接口的测试能力,其台班单价参照622Mb/s 数字传输分析仪。

通信工程勘察设计费取费标准

通讯工程勘探设计收费标准(试行方法)一、总则1.根据国家计委、建设部关于发布《工程勘察设计收费管理规定》的通知(计价格[2002]10 号 ),新公布的《工程勘探设计收费标准》自2002 年 3 月 1 日起实行,原国家物价局、建设部颁发的《对于公布工程勘探和工程设计收费标准的通知》([1992] 价费字375号)及有关附件同时取消。

2.为了新标准的贯彻实行,我企业在《工程勘探设计收费标准》的基础上,拟订了“通信工程勘探设计收费标准”(试行方法),自2002年3月1日起肩负的工程项目,工程勘探设计收费取定一致依据该标准履行。

3.《对于公布工程勘探和工程设计收费标准的通知》([1992]价费字375号)及有关附件取消后,可行性研究报告费依据《国家计委对于印发建设项当先期工作咨询收费展性规定的通知》计价钱[1999]1283号文件履行。

二、通讯工程勘探设计收费取定通讯工程勘探设计收费由工程勘探和工程设计收费两部分构成。

1.通讯工程勘探收费取定通讯工程勘探收费范围:通讯管道及光(电 )缆线路工程、微波、卫星及挪动通讯设备安装工程通讯工程勘探收费=收费基价×阶段系数×附带调整系数×(1浮动幅度值)阶段系数:见表:通讯工程勘探各阶段工作量比率表收费基价:见表、:通讯工程勘探收费基价表附带调整系数:在气温 (以当地气象台、站的气象报告为准)≥ 35 ℃或许≤ -10 ℃条件下进行勘探作业时,气温附带调整系数为;在海拔高程超出2000m地域进行工程勘探作业时,高程附带调整系数以下:海拔高程2000 ~ 3000m为海拔高程3001 ~ 3500m为海拔高程3501 ~ 4000m为海拔高程4001m以上的,高程附带调整系数由发包人与勘探人磋商确立。

(3)附带调整系数为两个或许两个以上的,附带调整系数不可以连乘。

将各附带调整系数相加,减去附带调整系数个数,加上定值1,作为附带调整系数值。

2017-2018年广东公司通信工程服务取费标准(线路及管道顶管-全省统一部分)

一、通信线路工程施工取费标准(一)、通信线路工程按《通信建设工程预算定额(第四册)通信线路工程》相关标准执行。

(二)、布放软光纤按《通信建设工程预算定额(第二册)有线通信设备安装工程》第一章第五节布放设备缆线标准执行。

(三)、在工信部规[2008]75号文中没有相关标准的,参考如下标准执行:(四)、通信线路工程施工费设定如下:全程敷设长度不足300米的站点,设置人工费调整系数,实际人工费单价=概预算人工单价*调整系数。

调整系数=300米/实际敷设长度(米)(参与合同降点)。

(五)、通信线路工程在表五计取“报建赔补费”(或协调费),管道光缆工程按照500元/公里计取,墙壁吊线光缆、杆路光缆、直埋光缆工程及其他敷设方式光缆工程按照2000元/公里计取,报建赔补费不参与合同降点。

(六)通信线路工程可计取二次搬运费,因交通道路条件较差使得运输车辆难以直接到达指定地点,需额外增配人力和器械,而进行第二次或多次的转运所需的费用。

按照广东省一、二、三类公司计取标准如下:(六)乙供材料费可计取,可参考中标区域价格管理部门或建设单位发布的价格信息;如无相关价格信息,可据实结算(需提供结算依据)或参考市场价。

(七)以上涉及金额均为不含税金额,实际结算需要根据增值税税率计算含税金额。

二、通信管道工程施工取费标准(一)通信管道工程地下定向钻孔敷管(顶管)施工费和报建赔补费单价标准如下:注:φ125mm按φ110mm单价乘以系数1.05计算。

若地市公司制定的开挖管道综合单价中已包含地下定向钻孔敷管(顶管)造价,则不得再另外计取。

(二)、开挖管道工程取费按照各地市公司制定的综合单价执行(具体见市公司取费文件)。

全程敷设长度不足100米的,实际施工费=实际敷设长度*施工单价*单价调整系数,单价调整系数=100米/实际敷设长度(米),并参与合同降点。

地下定向钻孔敷管(顶管)按实计算,不适用本条规定。

(三)、以上涉及金额均为不含税金额,实际结算需要根据增值税税率计算含税金额。

可研报告编制费用取费标准

可研报告编制费用取费标准
可研报告编制费用取费标准
可研报告编制费用取费标准
一、建设项目估算投资额分档收费标准
可行性研究费依据《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知》(计价格【1999】1283号)。

(一)、按建设项目估算投资额分档收费标准
注:1.建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。

2.建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。

3.根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数(见表1.2)。

投资3000万一下的收费标准:编制项目建议书1.5-6万,编制可行性研究报告3-12万,评估项目建议书1.5-4万,评估科研性研究报告1.5-5万。

(二)、按建设项目估算投资额分挡收费的调整系数
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。

二、工程勘察费依据《关于改进和调整工程勘察不合理收费办法和标准的通知》(建设部【1991】316号)。

表2.1。

通信工程设计取费计算方法说明

设计取费计算方法说明
设计标准勘察设计费计取按照国家计委、建设部2002年发布的《工程勘察设计收费标准》计取。

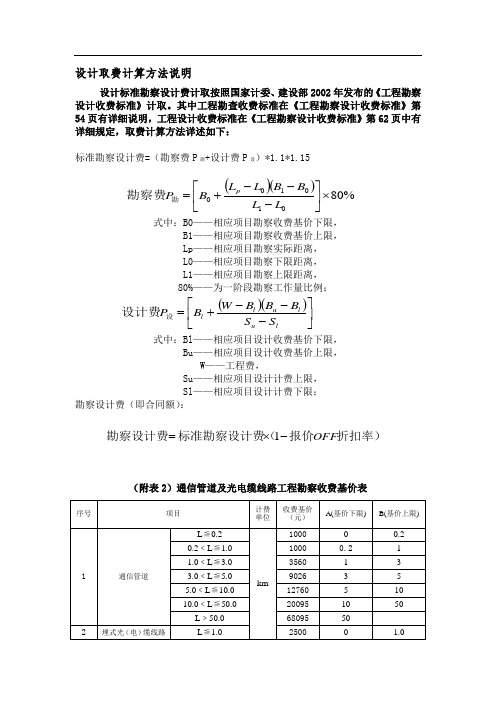

其中工程勘查收费标准在《工程勘察设计收费标准》第54页有详细说明,工程设计收费标准在《工程勘察设计收费标准》第62页中有详细规定,取费计算方法详述如下:
标准勘察设计费=(勘察费P 勘+设计费P 设)*1.1*1.15
()()%80010100⨯⎥⎦
⎤⎢⎣⎡
---+=L L B B L L B P p 勘勘察费
式中:B0——相应项目勘察收费基价下限,
B1——相应项目勘察收费基价上限,
Lp ——相应项目勘察实际距离, L0——相应项目勘察下限距离, L1——相应项目勘察上限距离, 80%——为一阶段勘察工作量比例;
()()⎥⎦

⎢⎣⎡---+
=l u l u l l S S B B B W B P 设设计费 式中:Bl ——相应项目设计收费基价下限,
Bu ——相应项目设计收费基价上限,
W ——工程费,
Su ——相应项目设计计费上限, Sl ——相应项目设计计费下限;
勘察设计费(即合同额):
折扣率)报价(标准勘察设计费勘察设计费OFF -⨯=1
(附表2)通信管道及光电缆线路工程勘察收费基价表
(附表3)工程设计收费基价表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、可行性研究费计费依据
可行性研究报告取费费率表
二、勘察费计费依据
通信线路、通信管道工程勘察收费基价表
注:
1、本表按照内插法计算收费;计费额=收费基价+内插值×(实际工程量-基价对应工程量);
2、通信工程勘察的坑深均按照地面以下3米以内计,超过3米的收费另议;
3、通信管道穿越桥、河及铁路的,穿越部分附加调整系数为1.2;
4、长途架空光(电)缆线路工程利用原有杆路架设光(电)缆的,附加调整系数为0.8。

微波、卫星及移动通信设备安装工程勘察收费基价表
注:1、寻呼基站工作勘察费按照移动通信基站计算计费;
2、微蜂窝基站勘察费按照移动通信基站的80%计算收费。

三、设计费计费依据
工程设计收费基价表(单位:万元)
四、环境影响评价费计费依据
1、编制环境影响报告书(含大纲)
2、编制环境影响报告表
3、评估环境影响报告书(含大纲)
4、评估环境影响报告表
五、建设工程监理费计费依据
施工监理服务收费基价表(单位:万元)
注:1、当设备费+联合试运转费≤计费额×40%时,计费额=建安费+设备费+联合试运转费;当设备费+联合试运转费>计费额×40%时,计费额=建安费+(设备费+联合试运转费)×40%。

六、安全生产费计费依据
财政部、国家安全监督管理总局关于印发《高危行业企业安全生
产费用财务管理暂行办法》的通知(财企[2006]478号):
第八条建筑施工企业以建筑安装工程造价为计提依据。

各工程类别安全费用提取标准如下:
(一)房屋建筑工程、矿山工程为2.0%;
(二)电力工程、水利水电工程、铁路工程为1.5%;
(三)市政公用工程、冶炼工程、机电安装工程、化工石油工程、港口与航道工程、公路工程、通信工程为1.0%。

七、工程质量监督费、工程定额测定费计费依据
国家计委、财政部关于全面整顿住房建设收费取消部分收费项目的通知(计价格[2001]585号):
四、合并部分收费项目,适当降低收费标准。

已征收城市污水处理费的地区,不得再征收城市排水设施有偿使用费。

将现行“工程定额编制管理费”和“工程劳动定额测定费”合并为“工程定额测定费”,收费标准按照建安工作量的0.4‰—1.4‰收取,西部地区建安工作量较小的城市最高不超过1.5‰。

降低政府部门收取的征地管理费、房屋拆迁管理费、工程质量监督费、劳动合同鉴证费、建筑合同鉴证费、工程承包合同鉴证费,收费标准均按现行收费标准的70%计收,并由省级价格、财政部门逐项予以重新核定。

八、工程招标代理费计费依据
招标代理服务收费标准
注:1.按本表费率计算的收费为招标代理服务全过程的收费基准价格,单独提供编制招标文件(有标底的含标底)服务的,可按规定标准的30%计收。

2.招标代理服务收费按差额定率累进法计算。

例如:某工程招标代理业务中标金额为6000万元,计算招标代理服务收费额如下:
100万元×1.0%=1万元;(500-100)万元×0.7%=2.8万元(1000-500)×0.55%=2.75万元;(5000-1000)×0.35%=14万元(6000-5000)×0.2%=2万元
合计收费=1+2.8+2.75+14+2=22.55(万元)。
