测风塔拆除施工方案

合集下载

测风塔拆除方案

测风塔拆除方案

测风塔拆除方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII中广核贵州龙里谷冰风电场升压站土建及电气安装工程测风塔拆除施工方案编制:邓兀审核:汪建宇批准:蒋东寿湖南湘江电力集团有限公司贵州龙里项目部二0一五年六月二十九日一、工程概况谷冰风电场升压站附近有一基测风塔,影响到升压站的施工。

为保证升压站施工的正常进行,需拆除测风塔。

该测风塔为拉线式测风塔,位于一山坡上,地势较高,地形较平坦,塔基周边没有重要设施。

二、施工组织机构1、工程总负责人:汪建宇负责本次拆除施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。

2、现场工作负责人:张正超负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作内容的交底及安全工作命令票的宣读工作。

3、安全管理负责人:邓兀负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。

全面负责施工现场的安全管理工作;4、技术负责人:吴新健负责施工现场的施工技术管理工作,负责施工技术交底工作。

5、材料工器具负责人:韦丰雪负责本工程的材料回收、工器具管理工作。

6、工程施工车辆、工器具配置:车辆配备:货车1辆工具配备:截面直径13mm起重钢丝绳100米一根、LGJ-240导线钳头4只,圆桩、角桩等工具,根据现场情况均已相应配备。

本工程计划于2015年7月8日施工。

三、拆除工作量拆除测风塔1基。

四、施工前的准备工作1、在离测风塔周围安全距离处设置防护网,并安放安全交通警示牌,以避免其他人员误闯,避免意外伤害,并设有专人负责看管,以保证与施工无关的人员或车辆不得进入,以免造成不必要的伤害。

2、所有人员在上岗前都要进行身体检查,如有头晕、感冒或其它不适一律不得参加施工。

测风塔拆除质量保证措施

测风塔拆除质量保证措施

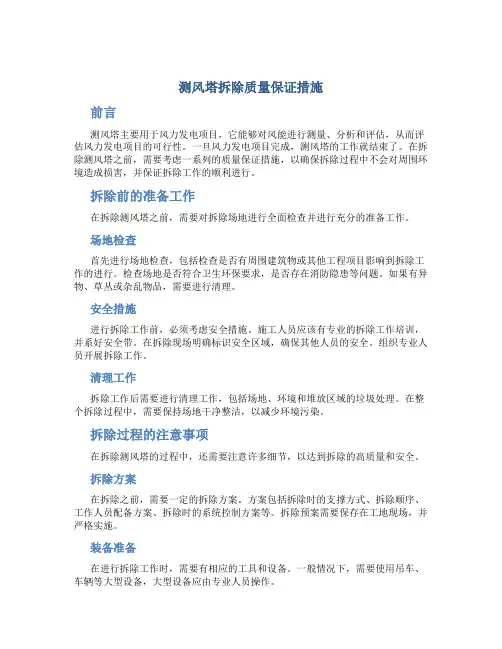

测风塔拆除质量保证措施前言测风塔主要用于风力发电项目,它能够对风能进行测量、分析和评估,从而评估风力发电项目的可行性。

一旦风力发电项目完成,测风塔的工作就结束了。

在拆除测风塔之前,需要考虑一系列的质量保证措施,以确保拆除过程中不会对周围环境造成损害,并保证拆除工作的顺利进行。

拆除前的准备工作在拆除测风塔之前,需要对拆除场地进行全面检查并进行充分的准备工作。

场地检查首先进行场地检查,包括检查是否有周围建筑物或其他工程项目影响到拆除工作的进行。

检查场地是否符合卫生环保要求,是否存在消防隐患等问题。

如果有异物、草丛或杂乱物品,需要进行清理。

安全措施进行拆除工作前,必须考虑安全措施。

施工人员应该有专业的拆除工作培训,并系好安全带。

在拆除现场明确标识安全区域,确保其他人员的安全。

组织专业人员开展拆除工作。

清理工作拆除工作后需要进行清理工作,包括场地、环境和堆放区域的垃圾处理。

在整个拆除过程中,需要保持场地干净整洁,以减少环境污染。

拆除过程的注意事项在拆除测风塔的过程中,还需要注意许多细节,以达到拆除的高质量和安全。

拆除方案在拆除之前,需要一定的拆除方案。

方案包括拆除时的支撑方式、拆除顺序、工作人员配备方案、拆除时的系统控制方案等。

拆除预案需要保存在工地现场,并严格实施。

装备准备在进行拆除工作时,需要有相应的工具和设备。

一般情况下,需要使用吊车、车辆等大型设备,大型设备应由专业人员操作。

安全措施保持高度安全意识,工作时务必系好安全带,避免人员伤害。

拆除过程中,要清楚地掌握拆除工作过程,随时做好遇险应急措施。

电线安装拆除过程中,需要对电源线进行安全接地,防止意外触电事故的发生。

如需要进行焊接等作业,应对周围的电器设备进行防护。

结论在拆除测风塔的过程中,施工过程需要非常细心,匠心独用。

合理的方案和全面的准备工作,严格的施工流程和安全管理,才能确保测风塔拆除质量的高标准完成。

同时,在拆除过程中应该注重环保,防止不文明施工行为危害公共利益,保护周围环境的健康和安全。

拆除铁塔方案

拆除铁塔方案

拆除铁塔方案1. 引言拆除铁塔是一项重要的工程任务,需要做好安全、计划和资金预算等方面的准备工作。

本文将介绍拆除铁塔的方案,并提供相应的步骤和注意事项。

拆除铁塔需要谨慎进行,以确保工程的安全和顺利进行。

2. 步骤2.1. 拆除前准备工作在拆除铁塔之前,需要进行充分的准备工作,以确保工程的顺利进行。

具体的准备工作包括:•安全评估:对铁塔的结构进行评估,确定拆除过程中的安全措施。

•建立工作团队:组建专业的工作团队,包括工程师、技术人员和施工工人等。

•获取必要的许可:向相关政府部门申请拆除许可。

•制定详细的拆除计划:根据铁塔的具体情况制定拆除计划,包括拆除顺序、所需设备和材料等。

2.2. 拆除过程2.2.1. 施工区域准备在开始拆除铁塔之前,需要对施工区域进行准备工作,以确保工作的安全进行。

这包括:•清理施工区域:清除施工区域内的障碍物,以便顺利进行拆除工作。

•设置安全警示标志:在施工区域周围设置安全警示标志,警示行人和车辆注意施工。

•划定施工边界:划定施工边界,限制非工作人员进入施工区域。

2.2.2. 拆除铁塔主体拆除铁塔的主体是整个工程的核心部分,需要进行详细的操作和安全措施。

拆除铁塔主体的步骤包括:•解除铁塔附着物:将铁塔附着物(如电线、天线等)进行解除,确保没有任何物体会影响拆除工作。

•拆除铁塔各层结构:根据拆除计划,从顶层开始逐层拆除铁塔的结构,使用适当的设备和工具进行拆除。

•控制倒塌方向:为了保证施工安全,需要控制铁塔的倒塌方向,避免对周围环境和建筑物造成损害。

2.3. 清理拆除废料拆除铁塔后会产生大量的废料,需要进行清理工作,以确保工程区域的整洁和安全。

清理拆除废料的步骤包括:•计划废料清理过程:确定废料清理的具体步骤和时间安排。

•使用适当的设备:根据废料的种类和规模,选择合适的设备进行清理。

•分类和处理废料:对废料进行分类,分别处理可回收和不可回收的废料。

3. 注意事项在拆除铁塔的过程中,有一些重要的注意事项需要特别关注,以确保工程的安全和顺利进行。

测风塔拆除造价

测风塔拆除造价

测风塔拆除造价(原创实用版)目录1.测风塔拆除的背景和原因2.测风塔拆除的流程和关键步骤3.测风塔拆除的价格构成和计算方法4.测风塔拆除的价格影响因素5.降低测风塔拆除成本的建议和措施正文测风塔拆除造价随着城市化进程的不断推进,测风塔等高空建筑物的拆除成为城市更新的重要组成部分。

在这一过程中,测风塔拆除的造价问题备受关注。

本文将从测风塔拆除的流程、价格构成、影响因素等方面进行分析,并提出降低拆除成本的建议。

一、测风塔拆除的背景和原因测风塔作为气象观测的重要设施,在我国各地广泛分布。

然而,随着科技的发展和城市规划的调整,部分测风塔已经完成了历史使命,需要进行拆除。

此外,一些测风塔由于年久失修、设备老化等原因,存在安全隐患,也需要及时拆除。

二、测风塔拆除的流程和关键步骤测风塔拆除流程通常包括以下几个关键步骤:1.准备工作:包括对拆除现场的勘察、评估,制定拆除方案,办理相关手续等。

2.设备和人员部署:根据拆除方案,选择合适的拆除设备,如起重机、吊车等,并组织专业拆除人员。

3.拆除实施:按照拆除方案和安全规定,进行实际的拆除工作。

4.垃圾清理和场地平整:拆除完成后,对现场进行垃圾清理,确保场地平整。

5.验收和交付:拆除完成后,进行验收,确保达到相关要求,然后交付给相关单位。

三、测风塔拆除的价格构成和计算方法测风塔拆除的价格主要由以下几个方面构成:1.设备成本:包括拆除设备租赁费、设备折旧费等。

2.人工成本:包括拆除人员的薪资、福利等。

3.其他成本:包括拆除过程中的安全防护、环保措施等费用。

计算方法通常采用工程量清单法,即根据拆除工程的实际情况,按照拆除工程量和各项费用标准进行计算。

四、测风塔拆除的价格影响因素1.拆除工程量:拆除工程量越大,拆除费用越高。

2.拆除设备的选型和性能:设备的选型和性能直接影响拆除效率和安全,因此也会影响拆除费用。

3.拆除人员的技能和经验:拆除人员的技能和经验直接影响拆除进度和安全,也会对拆除费用产生影响。

拆测风塔施工方案

拆测风塔施工方案

拆测风塔施工方案1. 引言拆测风塔是指对已建设的风塔进行拆除或检测工作。

本文档将介绍拆测风塔的施工方案,包括拆除风塔和进行风塔检测的步骤、安全措施以及施工流程。

2. 拆除风塔施工方案2.1 拆除前准备工作在进行风塔的拆除工作之前,需要做好以下准备工作:•安排施工人员:根据风塔的大小和复杂程度,合理安排施工人员,并确保他们具备相关的施工经验。

•准备施工设备:根据拆除风塔的要求,准备好适当的施工设备,例如起重机、钻孔机、切割机等。

•安全措施:制定详细的安全计划,并确保所有施工人员都了解和遵守安全规范。

2.2 拆除步骤拆除风塔的步骤通常包括以下几个方面:1.确定拆除顺序:根据风塔的结构特点和安全考虑,确定拆除的顺序,例如首先拆除上部的构件,然后逐渐向下拆除。

2.拆除外部构件:使用适当的设备和工具,拆除风塔的外部构件,例如螺栓、螺母、连接板等。

3.钻孔切割:根据需要,使用钻孔机和切割机对风塔的主要构件进行钻孔和切割,以方便后续的拆除工作。

4.逐层拆除:根据拆除顺序,逐层拆除风塔的构件,确保拆除过程平稳进行,并注意施工人员的安全。

5.清理现场:在完成拆除工作后,及时清理施工现场,确保没有遗留的材料或设备。

3. 风塔检测施工方案3.1 检测前准备工作在进行风塔的检测工作之前,需要做好以下准备工作:•检测设备准备:根据检测要求,准备好适用的检测设备,例如风速仪、加速度计等。

•安排技术人员:根据检测项目的要求,安排具备相关专业知识和经验的技术人员进行检测工作。

•制定检测计划:根据风塔的特点和检测要求,制定详细的检测计划,包括检测项目、检测方法和检测顺序等。

•安全措施规划:制定安全措施规划,并确保所有参与人员都了解和遵守相关规定。

3.2 检测步骤风塔的检测步骤通常包括以下几个方面:1.环境检测:在进行风塔检测之前,先对环境因素进行检测,例如风速、气温等,以确保检测结果的准确性。

2.结构检测:使用适当的检测设备,对风塔的结构进行检测,包括各个构件的稳定性、变形等。

测风塔拆除安全技术交底模板

测风塔拆除安全技术交底模板

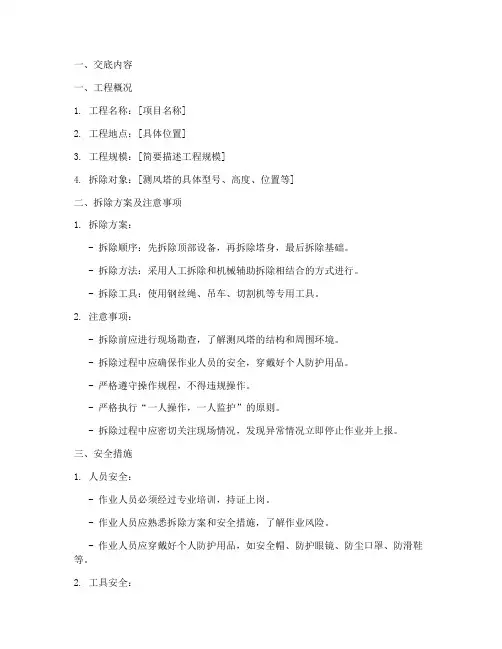

一、交底内容一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 工程规模:[简要描述工程规模]4. 拆除对象:[测风塔的具体型号、高度、位置等]二、拆除方案及注意事项1. 拆除方案:- 拆除顺序:先拆除顶部设备,再拆除塔身,最后拆除基础。

- 拆除方法:采用人工拆除和机械辅助拆除相结合的方式进行。

- 拆除工具:使用钢丝绳、吊车、切割机等专用工具。

2. 注意事项:- 拆除前应进行现场勘查,了解测风塔的结构和周围环境。

- 拆除过程中应确保作业人员的安全,穿戴好个人防护用品。

- 严格遵守操作规程,不得违规操作。

- 严格执行“一人操作,一人监护”的原则。

- 拆除过程中应密切关注现场情况,发现异常情况立即停止作业并上报。

三、安全措施1. 人员安全:- 作业人员必须经过专业培训,持证上岗。

- 作业人员应熟悉拆除方案和安全措施,了解作业风险。

- 作业人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。

2. 工具安全:- 拆除工具应定期检查,确保其完好、可靠。

- 作业人员应正确使用拆除工具,不得擅自改变工具的结构和使用方法。

3. 环境安全:- 拆除现场应设置安全警戒线,禁止无关人员进入。

- 拆除过程中应保持现场清洁,不得随意堆放废弃物。

- 拆除过程中应防止火花、静电等引发火灾。

四、应急预案1. 人员伤害事故:- 发现人员受伤,立即停止作业,将伤员送往医院救治。

- 同时,立即上报相关部门,启动应急预案。

2. 火灾事故:- 发现火灾,立即启动应急预案,使用灭火器等消防设施进行灭火。

- 同时,拨打火警电话报警。

3. 其他事故:- 根据事故类型,采取相应的应急措施。

二、交底要求1. 作业人员应认真听取安全技术交底,了解拆除过程中的安全风险和注意事项。

2. 作业人员应严格遵守安全技术交底内容,确保作业安全。

3. 作业人员应将安全技术交底内容传达给其他作业人员。

三、签字确认1. 甲方代表:2. 乙方项目负责人:3. 作业人员:四、附件1. 拆除方案及安全措施2. 作业人员名单3. 个人防护用品清单五、注意事项1. 本安全技术交底模板仅供参考,具体拆除作业应根据实际情况进行调整。

拆塔施工方案与技术措施

拆塔施工方案与技术措施

拆塔施工方案与技术措施1. 引言拆塔工程是指对已建成的高大建筑物、铁塔、烟囱等构筑物进行安全拆除的作业过程。

拆塔作业需要充分考虑施工安全、效率和环保等因素,制定科学合理的拆塔施工方案和技术措施,保障施工过程中的安全顺利进行。

2. 拆塔施工方案设计2.1 拆塔顺序拆塔施工方案需要明确拆塔的顺序,以确保施工的高效性和安全性。

一般而言,拆塔的顺序可以按照从上往下、从外往内的方向进行,先拆除顶部结构,再逐层拆除。

2.2 施工机具和设备选择拆塔作业需要选用适当的机具和设备进行操作。

机具包括起重机、爆破设备、切割机、焊割设备等。

在选择机具和设备时,要根据具体拆塔对象的高度、结构特点、材质等进行合理搭配,以确保施工的顺利进行。

2.3 安全防护措施拆塔作业是一项高风险的工作,必须采取有效的安全防护措施。

包括设置安全警戒线、设置警示标志、工人佩戴安全帽和防护服、定期检查机具和设备的安全性等。

2.4 施工人员培训施工人员需要经过专门培训,掌握拆塔作业的流程、安全技术要点和应急处理等知识。

培训内容包括安全操作规程、紧急救援措施、高空作业技术等,以提高施工人员的技能水平和应急处理能力。

3. 拆塔施工技术措施3.1 钢丝绳索索顶拆除对于高塔拆除,可以采用钢丝绳索索顶拆除的技术措施。

具体操作步骤如下: 1. 根据顶部结构特点,确定索顶点和索顶绳的长度; 2. 使用起重机将索顶绳吊起并牢固固定在顶部结构上; 3. 控制索顶绳的张力,逐步将顶部结构拆除,确保安全和稳定。

3.2 爆破拆除对于一些坚固的建筑物,可以采用爆破拆除的技术措施。

具体操作步骤如下: 1. 依据爆破设计要求,布置爆破药包和导爆管; 2. 进行布药操作,确保药包牢固粘贴在拆除对象上; 3. 控制引爆时间和爆破方式,使建筑物在安全范围内进行坍塌。

3.3 切割拆除对于一些大型金属结构物,可以采用切割拆除技术措施。

具体操作步骤如下: 1. 使用切割机器将构件分割成适当大小的部分; 2. 对切割面进行清理和抛光,提高下一步工序的施工质量; 3. 逐步拆除已切割的部分,确保拆除过程的安全性和稳定性。

测风塔拆除造价

测风塔拆除造价

测风塔拆除造价摘要:1.测风塔拆除的重要性2.测风塔拆除的流程与方法3.测风塔拆除的造价因素4.降低测风塔拆除造价的策略5.总结正文:随着我国风电产业的快速发展,测风塔在风能资源评估、风电项目规划等方面发挥着重要作用。

然而,随着时间的推移,部分测风塔已完成其使命,需要进行拆除。

本文将探讨测风塔拆除的重要性、流程与方法,以及拆除造价的影响因素,为广大从业者提供参考。

一、测风塔拆除的重要性1.确保风电项目的安全运行:拆除废弃的测风塔,可以消除安全隐患,避免因结构老化、设备损坏等原因导致的事故。

2.优化资源配置:废弃的测风塔占用了大量的土地和空间资源,拆除后可以释放这些资源,为风电项目的扩建或其他项目提供条件。

3.提高风电项目的经济效益:及时拆除废弃测风塔,可以降低运维成本,提高风电项目的投资回报率。

二、测风塔拆除的流程与方法1.评估:对拟拆除的测风塔进行全面评估,包括结构状况、设备情况、周边环境等,为拆除方案提供依据。

2.制定拆除方案:根据评估结果,制定合理的拆除方案,包括拆除顺序、施工方法、安全措施等。

3.拆除施工:按照拆除方案,采用相应的机械设备和人力,进行安全、高效的拆除作业。

4.废弃物处理:将拆除后的废弃物进行分类、整理、运输,尽量减少对环境的影响。

5.验收与总结:拆除完成后,进行验收,总结拆除过程中的经验教训,为今后类似项目提供借鉴。

三、测风塔拆除的造价因素1.拆除设备费用:包括机械设备租赁、人工费用等。

2.废弃物处理费用:根据废弃物的种类、数量和处理方式,计算相应的处理费用。

3.安全防护措施费用:为保障拆除过程的安全,需采取一定的安全防护措施,如设置围挡、警示标志等。

4.环境影响修复费用:拆除过程中可能对周边环境造成一定影响,需进行修复,如植被恢复、土地整理等。

四、降低测风塔拆除造价的策略1.合理选择拆除设备:根据实际情况,选择适合的拆除设备,既能保证施工安全,又能降低成本。

2.优化拆除方案:充分考虑拆除过程中的各种因素,制定合理的拆除方案,提高拆除效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国水电顾问集团风电泸西有限公司五个风电
场测风塔拆除施工方案
编制单位:云南齐家电力科技有限公司
2017年6月
编制:杨正伟审核:田应泽批准:王杰
目录
一、编制依据 (4)
二、工程概况 (4)
三、施工组织机构 (4)
四、拆除工作量 (7)
五、施工前的准备工作 (7)
六、施工工艺流程 (8)
七、安全措施 (10)
八、主要危险点及预控措施 (10)
九、现场文明施工与环境保护 (11)
十、应急预案 (12)
一、编制依据
1、《施工现场临时用电安全技术规范》(JGJ46-2005);
2、《建筑机械使用安全技术规范》(JGJ46-88);
3、电力建设施工及验收技术规范DL/T5210.1-2005
4、《安全生产监督规定》(2003-10-1实施),
5、《电网建设安全健康与环境管理办法实施细则》(2004-5-10实施)。

二、工程概况
中国水电顾问集团风电泸西有限公司五个风电场共有五基测风塔需拆除,该测风塔为拉线式测风塔,分别位于林地、耕地内,地势较高,地形较平坦,塔基周边没有重要设施。

三、施工组织机构
为确保本次拆除工程的顺利完工,公司成立了工程技术、安全生产管理领导小组,在公司项目主管的直接领导下开展工作,对本工程的施工质量、安全文明施工、施工环境保护及工期进度进行督办。

3.1项目人员组织机构
图3-1现场组织机构图
3.1工程总负责人:王杰
负责本次拆除施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。

3.2现场工作负责人:田应泽
负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作内容的交底及安全工作命令票的宣读工作。

3.3安全管理负责人:杨正伟
负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。

全面负责施工现场的安全管理工作。

4、技术负责人:高筱华
负责施工现场的施工技术管理工作,负责施工技术交底工作。

5、材料工器具负责人:王春梅
负责本工程的材料回收、工器具管理工作。

6、工程施工人员、车辆、工器具配置:
我公司将根据本工程情况选派业务熟练、经验丰富的技术、管理人员组成项目部机构,抽调具有责任心强、专业技术水平高,工作扎实的施工人员,保障本工程的施工需要;调配精良的机械设备及各种车辆投入到本工程,保障提供各种精良的施工机具,为本工程施工创造有力条件。

在资金使用上保障施工现场需要,保障各种施工材料及时准确供应。

此外公司要求各职能部门对项目部提出的问题及时解决,保证工程进展顺利。

6.2车辆配备:货车1辆、微型车1辆、轿车1辆
四、拆除工作量
拆除5个风电场的测风塔共5基。

五、施工前的准备工作
1、在离测风塔周围安全距离处设置防护网,并安放安全警示牌,以避免其他人员误闯,避免意外伤害,并设有专人负责看管,以保证与施工无关的人员或车辆不得进入,以免造成不必要的伤害。

2、在施工前,对技术人员进行技术交底,保证每名施工人员都能掌握本拆除工程的施工操作要领,未经批准不得随意变更施工方案。

六、施工工艺流程
图6-1 作业(工序)流程图
1、在拆除前,先将测风塔上的测风仪等设备完好拆下,并妥善保存。

红色圈内测风仪设备完
好拆除后移交甲方
2、采用整体倾倒方式拆除。

具体倒塔方式如下:
2.1在倒塔前,先勘察好现场,选择好合适的倒塔方向,倒塔方向的选择需要沿原三条拉线的某一方向。

2.2选择好倒塔方向以后,在倒塔反方向的原拉线上连接一根不低于100米长的临时拉线。

2.3待所有准备工作准备就绪后,松开倒塔反方向的原铁塔拉线,其他人员撤离至安全距离以外,施工人员慢慢松开倒塔反方向的临时拉线,测风塔倾倒而下。

3、测风塔完全倒下后,施工人员进入现场,分段拆除原铁塔,清理现场。

4、旧塔材回收:拆除的测风塔材料清理后,运输至业主指定仓库,并办理入库手续。

七、安全措施
1、认真贯切“安全第一,预防为主、综合治理”的方针。

2、开工前对各施工班组进行安全技术交底,同时组织学习有关施工规范及铁塔拆除施工方案,熟悉拆塔施工技术要求和特点。

3、凡进入施工现场的人员,需规范戴安全帽,工作前不得饮酒。

4、施工人员要分工明确,密切配合,服从指挥。

5、应设置红旗标志、安全横幅、安全警示牌、安全围栏。

禁止人员通行和逗留。

6、施工人员进入现场,注意测风塔放倒的方向,切勿站在杆塔下方,安全标识的数量应摆设足够,安全员亦应不间断地进行实地监护。

7、拆除测风塔时,必须打好足够数量的临时拉线及做好地锚的设置,并针对杆塔的受力情况,合理选择拉线类型,防止测风塔跌落。

8、现场指挥负责人必须在施工前,对现场各施工人员明确讲述施工流程和步骤,技术交底时应重点提及,并作危险点分析。

9、做好施工车辆、机具的维护、管理,防止带隐患使用。

施工车辆、机具的操作必须由专业培训合格的专人负责,现场施工车辆的停放应符合施工安全和交通安全的规定。

10、遇有六级以上的大风、雷、雨、浓雾等恶劣天气时,禁止进行作业。

八、主要危险点及预控措施
九、现场文明施工与环境保护
9.1 文明施工
(1)现场露天存放的材料设备堆放整齐有序,标识明确,并有防倾倒措施。

(2)各种施工机械完好整洁,现场放置合理,各种安全防护装置齐全。

(3)进入施工现场的施工人员着装干净整齐,并配戴必要的劳动保护用品。

(4)施工现场禁止吸烟。

(5)施工中严格按措施要求、施工程序进行操作,不野蛮作业。

(6)施工现场做到四无(无垃圾、无杂物、无积水、无油污)。

9.2环境保护的措施
(1)加强环境保护的宣传教育,将环境保护纳入教育培训计划,提高施工人员的环境保护意识,遵守国家有关环境保护的法律法规。

(2) 现场不准堆放施工垃圾等材料,做到工完料尽场地清。

(3) 禁止直接焚烧各种垃圾。

施工和生活垃圾运到当地有关部门指定的地点集中处理,严禁随意倾倒污染环境。

(4) 施工现场不得有废弃的机油、柴油等,工程结束后无废弃物、污染物。

十、应急预案
施工人员必须熟悉周边环境,时刻保持清醒的安全意识,以免发生意外。

若在施工中发生意外,需根据工程地点采取就近原则,将伤员及时送往医院医治。

(1)事故处理常识
1)外伤急救
a.外伤急救原则上是先抢救,后固定,再搬运,并注意采取措施,防止伤情加重或污染,需要送往医院救的,要立即送往医院。

b.抢救前先使伤员安静平躺,判断全身情况和受伤程度,如有无出血、骨折和休克。

c.伤口渗血时,用较伤口稍大的消毒纱数层覆盖伤口,然后进行
包扎,若包扎后仍有较多渗血,可再加绷带适当加压止血。

d.伤口出血呈喷射状或鲜红血液涌出时,立即用清洁手指压迫出血点上方(近心端),使血流中断,并将出血肢体抬高或举高,以减少出血量,用止血带或弹性较好的布带止血时,应先用柔软布片或伤员的衣袖等数层垫在止血带下面,再扎紧止血带以刚使肢端动脉搏消失为度。

e.严禁用电线、铁丝、细绳等作止血带使用。

高处坠落、撞击、挤压可能有胸腹内脏破裂出血。

受伤者外观无出血但常表现面色苍白,脉搏细弱,气促,冷汗淋漓,四肢厥冷,烦躁不安,甚至神志不清等休克状态,应迅速躺平,抬高下肢,保持温暖,速送医院救治,若送院途中时间较长,可给伤员饮用少量糖盐水,
2)骨折急救
骨折主要有闭合性骨折和开放性骨折两种,现场抢救者应保持镇静,严禁将骨折处盲目复位,只是帮骨折者做好临时的固定处理,在处理后应尽快送往医院救治。

不同部位的骨折现场急救法有以下几种:
a.肢体骨折急救仅是用夹板或木棍、秋竹竿等将断骨上、下两个关节固定,也可利用伤员身体进行固定避免骨折部位移动,以减少疼痛,防止伤势恶化。

b.开放性骨折,伴有大量出血者,行针行止血,再进行固定,并用干净的布片覆盖伤口,然后速送医院救治。

切勿将外露的断骨推回伤口内。

c.若伤者疑颈椎损伤,在使作员平卧后,用沙土袋(或其他代替物)放置头部两侧,吏颈部固定不动。

相关文档
最新文档
