5000吨水泥熟料生产线试生产方案(DOC 148页)

四、专项工作计划第二章试生产界定试生产在整个水泥生产流程中占有十分重要的地位,这个阶段一般只有2个月,是对设计、土建、安装、设备、生产准备工作质量一次综合检查,决定着整个生产过程是否能够顺利地进行下去,并直接影响到生产过程中的稳产、高产、设备运转率、台时产量以及检修等各个环节。

试生产过程是生产过程的开始和标志。

试生产是指由业主公司组织,安装单位、土建单位、设备厂家配合,对新建的生产线工艺流程中所有设备、设施综合性能考核、调试、修配改活动。

一般包括:单机试车、联动试车、负荷联动试车。

试生产组织主体界定一、单机试车㈠ 单机试车定义单机试车是特指由施工单位组织,业主公司、设备厂家和监理参加,对每台单机的土建设施、安装质量、设备性能的综合检查,不指由施工单位自行组织的单机试车。

㈡ 单机性能考核单机试车主要是指单机的性能考核,目的是检验设备基础设施安全性、设备设计性能、设备运行可靠性、电气控制准确性。

通常通过连续运行时间、传动部分的温升、空载电流、振动等指标来进行考核,对不符合要求的设备组织进行整改。

1、风机类设备主要考核风压、电流、振动、温升;2、输送类设备主要考核电流、传动部分温升、输送速度;3、阀门、挡板类设备主要考核动作准确性、可靠性;4、润滑站、液压站类设备主要考核油温、油压、密封、清洁;5、特性设备按设计要求进行考核;二、联动试车由业主公司组织,施工单位、设备厂家配合 施工单位、设备厂家 单机试联动试负荷联由施工单位组织,生产单位、设备厂家、监理㈠联动试车定义联动试车是指由业主公司组织,施工单位、设备厂家参加,对编组内设备的联锁、顺控、报警进行试车,以及对组与组之间的联锁、顺控进行试车。

㈡联动性能考核联动试车主要考核编组设备内部顺控、联锁关系以及组与组之间的联锁、顺控关系。

1、按照工艺流程特点正确分组,物料连续输送转运的设备应该分为一组;2、检查组内顺序开机、顺序停机程序,包括延时时间;3、检查组间顺序开机、顺序停机程序,包括延时时间;4、检查故障报警、跳停级别;5、准确动作次数检查。

三、负荷联动试车㈠负荷联动试车定义负荷联动试车是指由业主公司组织,施工单位、设备厂家参加,对土建设施、安装质量、设备性能、工艺特性的综合检查。

㈡负荷联动性能考核负荷联动试车主要考核主机设备的台时产量、连续运行时间、电耗、产品及半成品的品质指标。

第三章试生产组织及职责为了试生产按序按时进行,成立试生产领导组,统一指挥、统一管理、统一协调试生产过程,突出分专业管理,突出分区域负责制,推行试生产扁平化管理。

石灰石破碎及输送由矿山部组织,相关部门、相关专业配合;原料调配至熟料入库以及熟料出库、水泥粉磨的试生产由制造部组织,相关部门、相关专业配合;砂岩破碎及输送系统、码头装卸及输送以及包装发运系统试生产由储运部组织,相关部门、相关专业配合;通电、通水试生产由电气部组织,相关部门、相关专业配合。

一、试生产领导组㈠人员组成组长:张应中副组长:钟克辉、蒙赵峰成员:管理团队其他成员、各部门主要负责人工艺技术负责:蒙赵峰机械技术负责:王和平、刘洪涛电仪技术负责:王和平、刘洪涛矿山技术负责:李林春协调及信息传递:唐小春㈡领导组职责:⑴负责试生产期间修配改审批;⑵负责试生产技术支持;⑶负责试生产信息管理;⑷负责试生产方案审批;⑸负责试生产组织策划、协调;⑹负责公司资源调度;⑺负责试生产安全管理。

二、按照专业特性、成立七个专业组:(一)矿山专业组1、人员组成负责:宋定祥成员:于强莫训国韩俊勃黄维华杨国云2、主要职责负责石灰石矿山开采计划和开采方案负责砂岩矿的开采计划和开采方案负责矿山工程机械的管理负责石灰石破碎,石灰石长皮带输送以及砂岩破碎及输送的生产组织(二)工艺质量专业组1、人员组成负责:蒋代能余庆芳成员:唐小春吕宝锋毛光远朱长明韦乃平班红建欧阳小强薛朝辉胡传宝中控操作员2、主要职责:负责试生产期间工艺修配改审查;负责试生产期间质量控制方案审核;负责试生产期间工艺质量事故分析处理;负责试生产期间工艺质量技术方案拟定;负责专业人员培训工作;负责专业管理制度执行、检查、考核;负责试生产期间联锁、报警方案拟定。

(三)机械专业组1、人员组成负责:刘巧胜成员:刘伟涛李洪凡范保胜2、主要职责:负责试生产期间工艺修配改审核;负责试生产期间润滑方案审核;负责试生产期间设备事故分析处理;负责试生产期间设备技术方案修改;负责专业人员培训工作;负责专业管理制度的执行、检查、考核。

(四)电仪专业组1、人员组成负责:梁照刚成员:何永建俞平林创明黄天宇2、主要职责:负责试生产期间电仪修配改审核;负责试生产期间联锁、报警方案会审;负责试生产期间电仪事故分析处理;负责试生产期间电仪技术方案修改;负责专业人员培训工作;负责专业管理制度的执行、检查、考核。

(五)安全督查组1、人员组成负责:唐小春成员:公司安全主管、各部门分管安全负责人和安全员2、主要职责:负责现场安全标识方案拟定;负责试生产期间安全防护修配改审核;负责试生产期间安全措施审核及现场督查;负责试生产期间安全事故分析处理;负责试生产期间现场安全、消防检查及隐患检查整改;负责专业人员培训工作;负责专业管理制度的执行、检查、考核。

(六)综合协调组1、人员组成负责:唐小春成员:各部门主要负责人2、主要职责:负责落实试生产方案实施、检查、考核;负责试生产期间信息发布及传递;负责各组织之间的协调及公司资源调度;负责协调会组织、跟踪、检查、考核;负责物流运输通道畅通。

(七)后勤保障组1、人员组成负责:陈玉山成员:蓝俊程时启龙孔祥光陈卫平曾杰伟梁辉黄锡忠滕斌张甜甜2、主要职责:负责地方协调工作;负责材料及备品配件供应;负责厂区治安工作,确保试生产秩序正常;负责营造氛围,做好宣传发动工作;负责改善伙食,做好夜间伙食供应,服务到生产一线。

三、各部门区域划分1、矿山部:石灰石采场—→石灰石预均化堆场堆料机出口粘土(砂岩)采场—→粘土(砂岩)破碎机卸料口2、制造部:石灰石堆场取料机配料站立磨粘土(砂岩)堆场堆取料机粘土(砂岩)堆棚硫酸渣堆棚回转窑煤堆棚煤破煤堆取料机煤磨熟料库顶汽车散装水泥库调配站石膏、石灰石堆棚—→石膏、石灰石破碎————粉煤灰库3、设备部:全公司工艺设备的管理。

4、电气部:全公司电气、仪表、计量设备及供电、供水管理系统(和余热发电系统)管理。

5、储运部:码头卸船至各堆棚;码头装船及来自库底的输送皮带汽车运输进厂材料经地磅至各堆棚粘土(砂岩)破碎机→粘土(砂岩)堆棚水泥库底包装栈台发运(散装)6、质管部:负责公司的质量控制(和配料方案的提出)。

包括:公司原燃材料、成品、半成品质量的检验、控制,质量体系的建立,新产品的研发等。

7、运行部负责全厂试车、试生产的调度、协调工作,负责试车、试生产的期间的安全工作。

第四章试生产管理流程一、单机试车程序㈠任务与目的:检验设备是否符合本身性能、安装是否符合要求、自身保护是否起作用。

㈡工作流程:由施工单位提出试车计划及方案报设备部施工单位牵头设备部组织现场确认填写开机会签表技术负责、监理、设备厂家、生产单位生产单位确认试车情况并填写试车记录设备部组织会签并汇总记录存档交资料室二、联动试车程序㈠任务与目的:检查顺控关系,对系统设备及控制进行动态测试,验证是否满足工艺设计思想和安全运行要求。

㈡工作流程:生产单位确认该联动区域所有设备进行了单机试车生产单位组织各专业负责人对联动区域进行专业会签报领导组批准各专业组及施工单位、设备厂家保驾生产单位做好试车记录交设备部汇总存档交资料室三、负荷联动试车程序㈠任务与目的:全面检验工艺设备所有控制是否满足设计负荷生产要求。

㈡工作流程:运行部组织负荷试车会签报领导组审批下达负荷试车通知单生产单位组织负荷试车各专业组、施工单位、设备厂家保驾领导组组织解决负荷试车中存在的问题生产单位做好试车记录交设备部汇总存档交资料室四、会议程序㈠试生产期间每天下午16:00举行试生产协调会,由运行部主持,各相关负责人员参加;㈡如遇重大问题需要协调安排时,由领导组临时召集会议;㈢每次会议有专人负责记录。

五、修、配、改程序㈠各工段系统负责人以书面形式将问题反馈到调度室或协调会上确认后,通知安装单位或机修工段及时整改;㈡对于联动试车及负荷试车存在的问题,由系统负责人以书面形式反馈到调度室;㈢一般修配改项目由生产部门下达修配改项目单,由设备部协调安排处理;如遇重大技术问题,由分管领导者召集有关人员分析,并提交处理方案,由设备部安排处理;㈣试生产中的计划检修,由设备部组织实施。

六、试生产安全管理程序㈠试生产期间,严格遵守公司下发的《安全操作规程》及相关安全规程,防止一切可能出现的人身、设备安全事故的发生;㈡参加试生产操作人员必须熟悉和现场设备的工作程序、工作原理和试运转安全知识;㈢各项安全措施由运行部拟定,各生产单位落实执行。

七试生产通用须知(一)、试生产通用安全须知1、试运转工作要明确分工,统一指挥,参加试运转的实际操作人员,必须具备本机丰富的安装经验和全面的试运转安全知识;2、试运转中发现机械设备有不正常的现象,须停车检查和调整时,必须与操作人员联系,不得随意停车、开车,避免发生事故;3、试运转时,开车及停车必须有声光报警,严禁无信号开车。

如遇紧急情况也应通过操作者,他人不得随便按动各种电气开关;4、禁止接触机械设备的任何转动部位,禁止在运转设备上面或下面行走;5、试运转前凡需要遮盖的部分均应盖好,确保轮有罩、轴有套、沟有盖板、楼梯有栏杆;6、设置试运转用的工作标牌,设置警戒,非直接试车人员不得进入试运转区域;7、参与试运转人员应认真贯彻执行试车方案;8、试运转人员必须坚守岗位,注意机械设备的运转情况及倾听机械设备的转动声音,以便及时发现问题,及时解决问题,不得擅离职守随便走动;9、试车时应严格遵守《安全操作规程》及公司各项安全管理制度;10、严格执行停送电一支笔制度。

(二)、试车通用程序1、设备单机试车前必需通过预验收;2、单机试车前必需经过设备紧固、找正、润滑检查,合格后方可试车;3、设备试车应按三个阶段(单机试车、联动试车、负荷联动试车)分步进行,不得跳过任何阶段。

(三)、试车前通用准备1、准备好所需的工具和材料,如各种扳手、手锤、电工三大件、转速表、温度表、电流表、电压表、油枪、清洗材料、润滑材料和试运转中各种记录表格;2、搞好试车现场清理工作,保证设备四周及车间环境卫生良好、整洁;3、检查设备内腔,不许有施工中遗留下的东西,如钢筋、砖头、水泥块、木板、扳手、螺栓和棉纱等物,特别黑暗部位和不易检查部位要认真检查、试验、整定,确认性能良好,符合设计要求,才能合闸运转;4、重要和重大设备(如窑、立磨等)及建筑物(如库、仓等)要检查混凝土基础沉降情况,做好沉降观测点记录;5、检查设备地脚螺栓,联接螺栓和键销等紧固件是否有松动现象;6、检查各润滑油注油情况,并加入适量的润滑油(脂);7、检查供水、供气管道,清除管内杂物,试车前应先进行现场清理工作;8、检查设备工艺代码是否标识结束;9、检查所有不带电设备壳体是否可靠接地;10、设备单机试车之前,应预先对电气系统进行性能试验和确认。

合集下载

水泥有限公司熟料生产线负荷试车方案

水泥有限公司熟料生产线负荷试车方案

水泥有限公司熟料生产线负荷试车方案1 负荷试车时间表A、破碎系统2 人员安排及职责3 试车条件3.1 在系统单机试车、无负荷联动试车均达标且做过模拟,符合保护联锁试验、顺控试验要求;3.2 各仪表参数报警值均设置合理;3.3 所有相关设备(计量、测量、检测等)调试正常,显示准确;3.4 水、电、气供应正常,各收尘系统能正常开启;3.5 各项安全措施完善;3.6 操作规程、巡检规程、设备润滑表及各种记录表格、台帐等完整、齐全;3.7 试车人员通讯工具配置齐全;3.8机械、电气人员到位且各负其责;3.10 堆场物料储备:石灰石储量:40000t【粒度0-70mm,水份≤3%】;粘土、煤矸石储量:各5000t【粒度≤100mm占98%、水份≤18%】;铁矿石:5000t【粒度≤100mm占98%,水份≤6%】;铜渣:2000t【水份<6%】;柴油: 150t;烟煤: 5000t;无烟煤:5000t。

4 负荷试车4.1 石灰石破碎系统4.1.1试车前准备与检查a. 进行设备大检查,检查破碎机内无异物,各皮带转运站有无堵塞,各部分螺栓是否紧固,各检修门(孔)是否关闭;b. 各设备的润滑点是否按润滑卡片进行加油润滑,油量是否符合要求;c. 各设备减速箱密封无泄漏现象;d. 确认各设备具备组开条件;e. 确认各种安全保护装置是否处在正常状态。

4.1.2 试车程序a. 操作人员严格按《破碎系统操作规程》进行操作,巡检人员严格按现场巡检要求巡检;b. 设备启动顺序启动信号→润滑装置→收尘系统→堆料机→入料皮带→输送长廊皮带机→皮带机→平皮带→破碎机→破碎机→重型板喂机→电磁铁c. 负荷步骤要求①半负荷小块料试车,要求进料粒度控制在600*600*800mm以内,连续喂料量按30%喂入,运转时间不少于3小时。

检查出料粒度是否符合要求,否则停机调整,合格后方能进行第二步骤;②半负荷中等料试车,要求进料粒度控制在800*800*1000 mm以内,按额定喂料量的50%喂入,运转时间不少于6小时,试车结束后,切断破碎主电源,进机检查,拧紧各松动螺栓,检查各运转件有无损坏;③满负荷正常料,要求进料粒度控制在1000*1000*1000mm内,连续运行时间不少于8小时,结束后,切断主电源,进机检查各部位没有无异常变化;4.1.3 运行中的检查a. 破碎机内有无金属撞击声,整机有无异音,转子运转是否平稳;b. 各设备的驱动装置的运转是否平稳,有无过热现象,高压电机滑环处有无打火现象;c. 监控各部位轴承温度及监测仪表结果,并予以记录;d. 监控皮带转运站下料情况,防止堵料;e. 观察各运转部件与静止部件有无碰撞现象;f. 各设备拉紧装置运行是否良好,有无卡死现象;g. 各皮带头、尾轮有无积料,皮带张紧装置运行良好,有无跑偏现象。

某日产5000吨水泥生产线建筑工程施工组织设计方案.doc

某日产5000吨水泥生产线建筑工程施工组织设计方案.doc

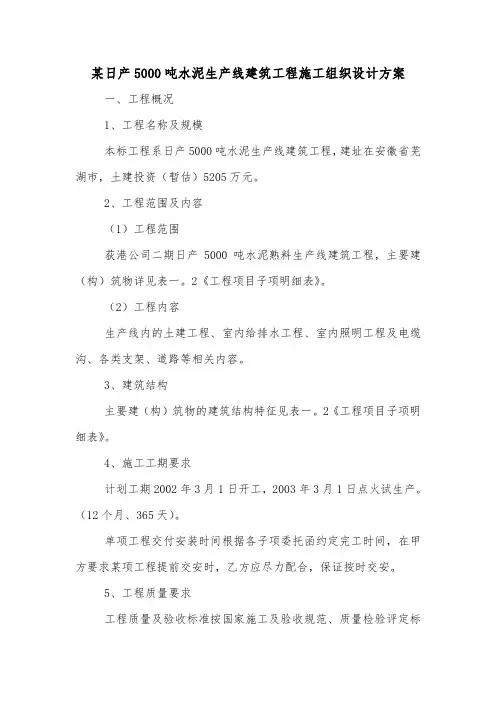

某日产5000吨水泥生产线建筑工程施工组织设计方案一、工程概况1、工程名称及规模本标工程系日产5000吨水泥生产线建筑工程,建址在安徽省芜湖市,土建投资(暂估)5205万元。

2、工程范围及内容(1)工程范围荻港公司二期日产5000吨水泥熟料生产线建筑工程,主要建(构)筑物详见表一。

2《工程项目子项明细表》。

(2)工程内容生产线内的土建工程、室内给排水工程、室内照明工程及电缆沟、各类支架、道路等相关内容。

3、建筑结构主要建(构)筑物的建筑结构特征见表一。

2《工程项目子项明细表》。

4、施工工期要求计划工期2002年3月1日开工,2003年3月1日点火试生产。

(12个月、365天)。

单项工程交付安装时间根据各子项委托函约定完工时间,在甲方要求某项工程提前交安时,乙方应尽力配合,保证按时交安。

5、工程质量要求工程质量及验收标准按国家施工及验收规范、质量检验评定标准、以及施工图规定的质量要求和技术标准。

要求单位工程合格率100%;熟料储存库、生料均化库(滑模)达到优良标准;其它工程必须达到合格标准。

6、安全及文明施工要求安全:必须按国家颁布的安全规范及要求进行施工,做好龙门架、井字架、塔吊、施工用电及三宝、四口的安全防护工作。

文明施工:在规定的施工场地内施工,不得随意占用厂内的主干道。

施工的临时设施、各类加工场地及堆棚、仓库的用电、用水,要符合要求,要有管理制度。

土石方要及时回填,各类施工机具、材料堆放整齐,要设有安全及文明施工的标牌。

7、自然条件(略)8、施工条件场地三通一平具备,厂区内地形平坦,厂区内施工用主干道为泥结石道路。

施工电源、水源已接入现场,供电、供水接口位置由业主指定,施工用电用水按表计量计费。

施工单位只能在厂区内建生产性临设并要求自建围墙,临时施工道路由施工单位自行建设,路面为泥结石路面;生活性临设在厂区外自行解决。

水泥(白马山水泥厂)、钢筋(马钢)、PVC门窗由甲方价拨供应,电缆、桥架、照明灯具原则上由甲方价拨供应,型钢、木材、各种碎石、毛石、石粉、砂、砖及其它材料由乙方自购。

日产5000吨熟料新型水泥生产的工艺流程说明

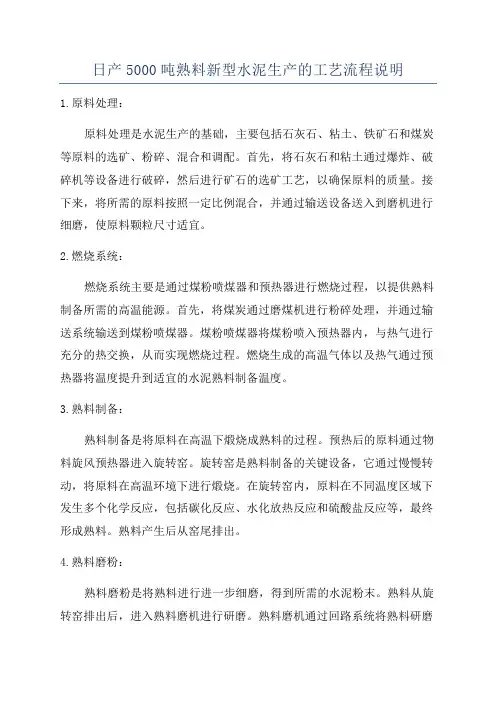

日产5000吨熟料新型水泥生产的工艺流程说明

日产5000吨熟料新型水泥生产的工艺流程说明1.原料处理:原料处理是水泥生产的基础,主要包括石灰石、粘土、铁矿石和煤炭等原料的选矿、粉碎、混合和调配。

首先,将石灰石和粘土通过爆炸、破碎机等设备进行破碎,然后进行矿石的选矿工艺,以确保原料的质量。

接下来,将所需的原料按照一定比例混合,并通过输送设备送入到磨机进行细磨,使原料颗粒尺寸适宜。

2.燃烧系统:燃烧系统主要是通过煤粉喷煤器和预热器进行燃烧过程,以提供熟料制备所需的高温能源。

首先,将煤炭通过磨煤机进行粉碎处理,并通过输送系统输送到煤粉喷煤器。

煤粉喷煤器将煤粉喷入预热器内,与热气进行充分的热交换,从而实现燃烧过程。

燃烧生成的高温气体以及热气通过预热器将温度提升到适宜的水泥熟料制备温度。

3.熟料制备:熟料制备是将原料在高温下煅烧成熟料的过程。

预热后的原料通过物料旋风预热器进入旋转窑。

旋转窑是熟料制备的关键设备,它通过慢慢转动,将原料在高温环境下进行煅烧。

在旋转窑内,原料在不同温度区域下发生多个化学反应,包括碳化反应、水化放热反应和硫酸盐反应等,最终形成熟料。

熟料产生后从窑尾排出。

4.熟料磨粉:熟料磨粉是将熟料进行进一步细磨,得到所需的水泥粉末。

熟料从旋转窑排出后,进入熟料磨机进行研磨。

熟料磨机通过回路系统将熟料研磨成细度适宜的水泥粉末。

同时,根据需要可以在磨机中添加适量的石膏或其他矿物掺合料,以调整水泥的性能。

5.成品水泥包装:磨完的水泥粉末通过输送设备送至成品水泥储存库,并根据需要通过包装机进行包装。

成品水泥包装通常采用纸袋装或散装等方式,以满足不同客户需求。

总结:以上就是日产5000吨熟料新型水泥生产的工艺流程说明。

通过原料处理、燃烧系统、熟料制备、熟料磨粉和成品水泥包装等步骤,可以实现高效、稳定和优质的水泥生产。

同时,根据生产需求和产品性能的要求,还可以进行相关的工艺调整和改进。

日产5000吨水泥熟料生产线工厂设计

日产5000吨水泥熟料生产线工厂设计

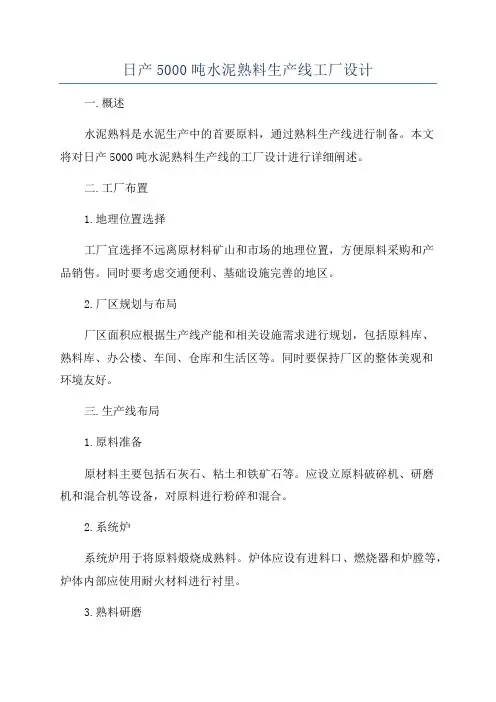

日产5000吨水泥熟料生产线工厂设计一.概述水泥熟料是水泥生产中的首要原料,通过熟料生产线进行制备。

本文将对日产5000吨水泥熟料生产线的工厂设计进行详细阐述。

二.工厂布置1.地理位置选择工厂宜选择不远离原材料矿山和市场的地理位置,方便原料采购和产品销售。

同时要考虑交通便利、基础设施完善的地区。

2.厂区规划与布局厂区面积应根据生产线产能和相关设施需求进行规划,包括原料库、熟料库、办公楼、车间、仓库和生活区等。

同时要保持厂区的整体美观和环境友好。

三.生产线布局1.原料准备原材料主要包括石灰石、粘土和铁矿石等。

应设立原料破碎机、研磨机和混合机等设备,对原料进行粉碎和混合。

2.系统炉系统炉用于将原料煅烧成熟料。

炉体应设有进料口、燃烧器和炉膛等,炉体内部应使用耐火材料进行衬里。

3.熟料研磨熟料研磨是将熟料研磨成细度适宜的水泥粉末,以供后续水泥生产。

应设置球磨机和分选机等设备,对熟料进行研磨和分选。

4.储存和包装熟料的储存主要采用倒垛式储存方式,以最大限度地节省厂区空间。

包装方面应设置自动包装机和输送带等设备,方便产品的包装和运输。

四.设备选择1.原料处理设备原料处理设备主要包括原料破碎机、研磨机和混合机等。

应选择性能稳定、能效高的设备,以提高生产效率和降低能源消耗。

2.熟料生产设备熟料生产设备主要包括系统炉和辅助设备。

系统炉应选择经过严格检验合格的设备,确保煅烧过程的稳定和高效。

3.熟料研磨设备熟料研磨设备主要包括球磨机和分选机等。

应选择具有高效、节能、耐磨等特点的设备,以提高水泥研磨效率和产品质量。

五.环保措施1.废气处理熟料生产过程中会产生大量的废气,应设置除尘设备进行废气处理,减少二氧化硫和氮氧化物等有害物质的排放。

2.废水处理废水处理应采用生物处理和化学处理相结合的方式,使废水能够达到排放标准,减少对环境的影响。

3.噪音防治工厂应根据国家规定设置噪音防护设备,减少噪音对周边居民的干扰。

六.安全生产措施工厂应建立完善的安全生产管理制度,设立消防设备和安全警示标志等,确保员工和设备的安全。

日产5000吨熟料水泥生产线工艺设计参数设计

日产5000吨熟料水泥生产线工艺设计参数设计

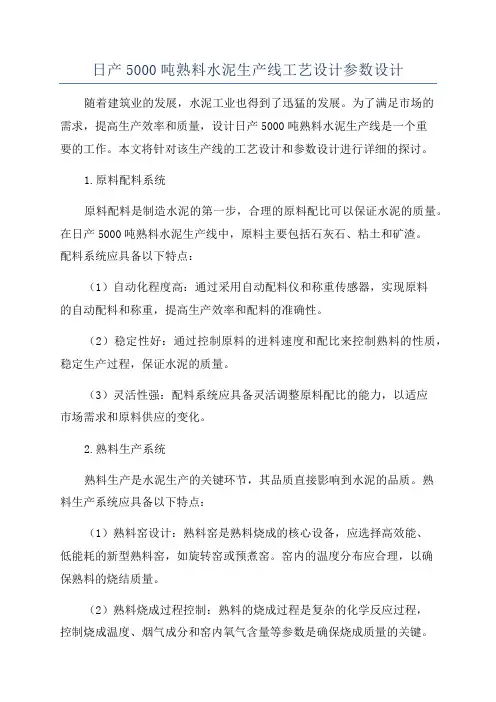

日产5000吨熟料水泥生产线工艺设计参数设计随着建筑业的发展,水泥工业也得到了迅猛的发展。

为了满足市场的需求,提高生产效率和质量,设计日产5000吨熟料水泥生产线是一个重要的工作。

本文将针对该生产线的工艺设计和参数设计进行详细的探讨。

1.原料配料系统原料配料是制造水泥的第一步,合理的原料配比可以保证水泥的质量。

在日产5000吨熟料水泥生产线中,原料主要包括石灰石、粘土和矿渣。

配料系统应具备以下特点:(1)自动化程度高:通过采用自动配料仪和称重传感器,实现原料的自动配料和称重,提高生产效率和配料的准确性。

(2)稳定性好:通过控制原料的进料速度和配比来控制熟料的性质,稳定生产过程,保证水泥的质量。

(3)灵活性强:配料系统应具备灵活调整原料配比的能力,以适应市场需求和原料供应的变化。

2.熟料生产系统熟料生产是水泥生产的关键环节,其品质直接影响到水泥的品质。

熟料生产系统应具备以下特点:(1)熟料窑设计:熟料窑是熟料烧成的核心设备,应选择高效能、低能耗的新型熟料窑,如旋转窑或预煮窑。

窑内的温度分布应合理,以确保熟料的烧结质量。

(2)熟料烧成过程控制:熟料的烧成过程是复杂的化学反应过程,控制烧成温度、烟气成分和窑内氧气含量等参数是确保烧成质量的关键。

(3)熟料冷却:熟料窑出口温度高达1400℃以上,需要进行冷却才能进一步加工。

熟料冷却过程应控制良好,以确保熟料的热损失和熟料成分的稳定性。

3.水泥磨系统水泥磨是将熟料研磨成细度适宜的水泥粉末的关键环节。

水泥磨系统应具备以下特点:(1)单机产量大:为了满足日产5000吨的水泥产量要求,水泥磨的单机产量应达到一定水平,以减少设备数量和占地面积。

(2)磨粉效率高:通过采用高效磨机和适当的磨矿方式,提高水泥磨的磨粉效率,减少能耗,降低生产成本。

(3)质量稳定:水泥的质量主要取决于水泥磨的磨粉效果,因此,水泥磨的磨矿方式、磨球质量和磨机参数等应严格控制,以确保水泥的质量稳定。

日产5000吨水泥熟料的设计方案

日产5000吨水泥熟料的设计方案

日产5000吨水泥熟料的设计方案第一章设计方案1.1设计方案的比较根据物料的性质不同,目前使用较多的粉磨系统主要有3 种。

1.1.1球磨烘干兼粉磨系统烘干兼粉磨系统物料可受到烘干和粉磨的双重作用。

物料进入系统后,直接与较高温度的气体接触,所以热交换迅速,水分蒸发很快。

随着水泥工业干法生产的发展,烘干兼粉磨系统改进和提高较快。

1.1.2中卸提升循环磨系统中卸提升循环磨是磨内烘干的一种形式,是由德国伯力鸠斯首先研制出来的,目前已被广泛采用。

该系统从烘干作用来讲,是风扫磨和尾卸提升磨相结合的产物;从粉磨作用来说,相当于二级圈流系统。

选粉机的回料大部分回入细磨仓,小部分回到粗磨仓。

回入粗磨仓的目的,是为了改善冷料的流动性,同时也便于磨内物料的平衡。

这种系统,如利用320℃的窑尾废气可烘干原料的6%~7% 水分,如另设热风炉采用高温气体。

可使烘干能力提高到14%。

1.1.3尾卸提升循环磨系统尾卸提升循环磨系统也是磨内烘干的形式之一。

它和风扫磨的主要区别,在于入磨物料通过烘干仓到粉磨仓的尾端,物料以机械方法排出,然后用提升机送入选粉机,粗料返回磨头。

热气从磨头到磨尾,从卸料罩抽出,经过粗粉分离器和收尘器排入大气。

尾卸提升循环磨,由于是机械方法卸料,通过磨机的空气量可以较小。

另一方面,由于设有卸料蓖子使通风阻力大,磨内风速也不宜太高,一般在3-4m/s。

所以,该系统的烘干能力较差。

因此,该系统的烘干能力不如中卸提升循环磨系统和立磨系统。

只用窑尾废气,仅能烘干5% 以下的物料水分,如果另设热风炉,也只能烘干8 % 的水分。

这类磨有单仓和双仓两种。

单仓磨的入料粒度要小于15mm,双仓磨则可以达到25mm。

双仓烘干能力比单仓烘干能力差。

1.1.4辊压机粉磨系统配有辊压机的粉磨系统中,由于在管磨中所受的是冲击和磨削作用,所以比传统管式磨机系统粉磨效率高。

而在辊压机粉磨系统中,物料基本上先受到纯压力,然后再受到磨削和冲击作用。

日产5000吨熟料水泥厂初步设计说明书[162页].doc

广东清新水泥有限公司2×5000t/d新型干法水泥生产线初步设计说明书工程号: N226南京水泥工业设计研究院二○○四年五月目录第1章总论 (1)1.1 项目概况 (2)1.2 项目背景 (2)1.3 设计的依据 (4)1.4 主要设计原则与指导思想 (4)1.5 引进设备的原则及内容 (4)1.6 主要建设条件 (5)1.7 主要技术经济指标 (8)1.8 初步结论及建议 (10)第2章石灰石矿山 (12)2.1 设计依据 (13)2.2 矿区位置及自然地理 (13)2.3 矿山地质 (14)2.4 地质勘查工作及资源量 (26)2.5 矿山开采设计 (27)2.6 矿山开拓运输 (32)2.7 矿山生产工艺流程和主要采掘运输设备 (33)2.8 矿区总平面 (34)2.9 矿山安全和水土保护 (36)第3章原料、燃料及配料 (39)3.1 原、燃、材料概况 (40)3.2 原料配料 (41)3.3 结论及建议 (43)第4章生产工艺 (45)4.1 生产方式及生产规模 (46)4.2 产品品种 (46)4.3 原、燃料及产品运输方式 (46)4.4 原料配比及理论料耗 (46)4.5 水泥配比 (47)4.6 熟料烧成热耗及年运转天数 (47)4.7 燃料 (47)4.8 全厂物料平衡表 (47)4.9 工艺设计原则 (49)4.10 主机设备表 (49)4.11 物料储存方式、储存量及储存期 (51)4.12 拟引进的主要设备 (51)4.13 生产工艺流程简述 (51)第5章总图运输 (66)5.1 区域概况及总体规划 (67)5.2 建设场地 (67)5.3 工厂总平面设计 (67)5.4 竖及设计及雨水排除 (68)5.5 厂内运输及道路 (69)5.6 绿化 (69)5.7 总平面设计的技术经济指标 (70)第6章电气 (71)6.1 供配电设计方案 (72)6.2 车间电气室设置及控制方式 (75)6.3 供配电线路 (77)6.4 防雷保护及接地系统 (78)6.5 车间电力拖动 (78)6.6 低压设备选型 (79)6.7 电气照明 (79)6.8 电气修理 (80)第7章生产过程自动化 (81)7.1 设计原则 (82)7.2 设备选型原则 (82)7.3 计算机控制系统 (82)7.4 自动化装置及选型 (84)7.5 自控线路及接地 (85)7.6 仪表修理 (85)7.7 自控设备选型 (85)第8章建筑 (86)8.1 设计原则 (87)8.2 总体构思 (87)8.3 环境设计 (87)8.4 建筑构造及做法 (87)第9章结构 (89)9.1 自然条件 (90)9.2 工程地质及水文地质 (90)9.3 抗震设防及场地类别 (91)9.4 地基处理及基础方案 (91)9.5 上部结构方案 (91)第10章给水排水 (93)10.1 水源及给水处理场 (94)10.2 给水 (94)10.3 排水 (95)10.4 主要构筑物设备 (96)10.5 车间给水排水 (97)10.6 管材及敷设方式 (98)10.7 矿山给水排水 (98)第11 采暖、通风及动力 (99)11.1 采用的设计规范 (100)11.2 气象资料 (100)11.3 通风 (100)11.4 空调 (100)11.5 压缩空气站 (101)11.6 水泥窑点火用油罐油泵 (102)11.7 锅炉房 (102)第12章环境保护 (103)12.1 设计依据及采用的环保标准 (104)12.2 工厂污染源 (104)12.3 环保措施 (105)12.4 环境管理工作 (108)第13章劳动安全及职业卫生 (111)13.1 概述 (112)13.2 设计依据 (112)13.3 职业安全卫生设施简述 (112)13.4 劳动安全措施 (114)13.5 劳动安全卫生机构 (118)第14章消防 (119)14.1 设计依据 (120)14.2 火灾危险性定类 (120)14.3 火灾自动报警系统 (120)14.4 消防设计 (120)14.5 防爆 (121)14.6 防雷及防静电 (122)第15章节约与合理利用能源、土地资源 (123)15.1 概述 (124)15.2 节能措施 (124)15.3 土地综合利用 (126)第16章组织机构、劳动定员及职工培训 (127)16.1 组织机构设置 (128)16.2 劳动定员 (128)16.3 职工培训 (128)第17章技术经济分析 (134)17.1 概述 (135)17.2 项目总投资 (135)17.3 资金筹措 (135)17.4 生产成本与费用计算 (136)17.5 财务经济评价 (138)17.6 分析结论 (140)17.7 附表 (140)第1章总论审定:季尚行审核:宋海武编制:周贤光1.1 项目概况1.1.1 项目名称广东清新水泥有限公司2×5000t/d新型干法水泥生产线。

某水泥有限公司熟料生产线生产方案

某水泥有限公司熟料生产线生产方案一、项目概述本生产方案针对水泥有限公司的熟料生产线进行设计,旨在提高生产效率、降低成本、保障产品质量、提升企业竞争力。

二、生产工艺1.原料准备:将所需的原料进行堆放、混合,并按照配比要求进行采样,确保原料质量稳定。

2.压浆破碎:将原料进行粉碎,并将其加入预定比例的水,形成石膏浆。

3.熟料搅拌:将石膏浆与其他原料进行搅拌混合,形成熟料浆。

4.热处理:将熟料浆进行煅烧处理,提高其硬度和稳定性。

5.破碎筛选:将煅烧后的熟料进行再次破碎,并进行筛选,得到所需的熟料产品。

6.包装储存:将熟料产品进行包装,然后进行储存,以待销售。

三、生产设备1.原料破碎设备:使用颚式破碎机、反击式破碎机等设备,在保证生产效率的同时,提高破碎效果。

2.磨机:采用球磨机、辊磨机等设备,对原料进行细磨,提高熟料品质。

3.尾矿处理设备:采用石灰脱硫机、除尘设备等,对破碎过程中产生的尾矿进行处理,降低环境污染。

4.筛分设备:采用振动筛、圆振动筛等设备进行对破碎后的熟料进行筛分,得到所需的熟料产品。

5.数据监控系统:建立全面的数据监控系统,对生产设备进行实时监测,提供及时的故障报警和维护保养。

四、生产管理1.生产计划:根据市场需求和企业能力制定合理的生产计划,确保生产效率和产品质量。

2.原料管理:建立完善的原料管理制度,定期对原料进行质检,确保原料质量符合要求。

3.设备维护:建立设备定期维护保养制度,对设备进行定期检查和保养,延长设备寿命,减少故障率。

4.人员培训:对工作人员进行充分培训,提高他们的技术水平和工作效率,同时加强安全意识和环境保护意识。

五、质量控制1.原料质量控制:建立原料质量管控标准,严格按照配比要求进行原料采样和检测。

2.生产过程控制:对生产过程的每个环节都进行严格的控制和监测,确保每一道工序都符合质量标准。

3.产品质量检验:对生产得到的熟料产品进行全面的质量检验,确保产品质量稳定。

4.不合格品处理:对不合格的熟料产品进行分类处理,及时追溯问题原因,保证不合格品率达到最低。

日产5000吨熟料水泥厂设计

日产5000吨熟料水泥厂设计设计一个日产5000吨熟料水泥厂需要考虑多个方面,包括原料准备、生产工艺、能源消耗、环保要求等。

以下是一个关于该厂的初步设计:一、原料准备:1.石灰石和粘土是生产水泥的主要原料。

需要建设一个大型石灰石矿山和粘土采矿场,确保原料供应稳定。

2.建设一个原料仓储场,保证原料的存储和配送。

3.需要建设一个原料破碎系统,将石灰石和粘土破碎成适当的粒度。

二、生产工艺:1. 采用干法生产工艺,增加能源利用效率和减少水泥生产中的energy loss。

2.设计一个原料混合系统,将石灰石和粘土按照一定比例混合。

3.设计一个窑系统,用于熟化混合料。

可以选择采用旋转窑、立式炉等熟化设备。

4.设计一个冷却系统,在熟化过程之后将水泥熟料冷却至适宜的温度,一方面可以改善水泥的质量,另一方面可以回收废热用于预热。

5.设计一个磨机系统,将熟料磨成水泥粉,可使用辊压机、球磨机等设备。

三、能源消耗:1.设计一个热能回收系统,用于收集熟料冷却过程中释放的热能。

2.可使用余热锅炉进行废热回收,用于预热原料和加热纯混合料。

3.需要安装高效低耗的电动机和照明设备,减少能源消耗。

四、环保要求:1.设计一个粉尘处理系统,用于收集生产中产生的粉尘。

可以选择筒式除尘器等设备,确保粉尘排放达到环保要求。

2.设计一个废气处理系统,用于处理烟气中的有害气体。

可以选择烟气脱硫、脱硝等技术,减少气体排放对环境的影响。

3.考虑设立一个固废处理系统,用于处理生产过程中产生的固体废弃物。

可以选择回收再利用或安全处置方式,降低环境污染。

以上是关于日产5000吨熟料水泥厂设计的初步概述,具体设计还涉及到更多的技术细节和工程方面的考虑。

设计过程需要深入了解水泥生产工艺以及相关技术和设备的选择,以确保生产厂的稳定高效运行和符合环保要求。

5000吨新型干法水泥生产线整体控制方案

第 4 页 共 25 页
六)、水泥包装工段:是水泥生产的最后一个工段,分为袋装和散装,袋装一 般采用回转式包装机。目前散装水泥所占比例越来越大。
生产过程:水泥库内的水泥经下料器,斜槽,提升机,震动筛进入水泥小 仓,小仓内的水泥经下料器进入包装机进行秤重和包装。包装后的水泥袋经皮 带输出到堆场。
袋装一般还配有水泥自动装车机,袋装要求每袋重量误差:±1.Okg;每 袋重量:5Okg;
散装一般包括水泥汽车散装机,水泥火车散装机等,相对控制简单。 七)、新型干法水泥生产的工艺流程框图
下图是 5000T/D 新型干法水泥生产线的工艺流程框图。
第 5 页 共 25 页
石灰石 破碎机 均化堆场

粘土 破碎机 均化堆场
铁粉 均化堆场
原煤 破碎机 风扫煤磨
石膏 破碎机
混合材料 破碎机 烘干机
5000T/D 新型干法水泥生产线
整 体 控 制 方 案
第 1 页 共 25 页
一、5000T/D 新型干法水泥生产线工艺介绍 水泥生产,是以石灰石和粘土为主要原料,再按一定的配比加入矿渣, 粉煤灰等工业材料,经破碎、配料、磨细制成生料粉,然后喂入水泥窑中 煅烧成熟料,再将熟料加适量石膏,矿渣,粉煤灰等混合材料,进行磨细 成粉而成。 简单来说水泥生产工艺可以用八个字来概括, “三磨一烧,先破后包”。 这八个字代表了水泥生产的六个主要的生产工段。所谓三磨就是指原料粉磨 工段,水泥粉磨工段,原煤粉磨工段。所谓一烧就是指熟料烧成工段。所谓 先破就是指原材料破碎工段。所谓后包就是指水泥成品包装工段。 一)、破碎工段:根据生产原材料的不同一般在水泥生产线中配有以下一种或 几种破碎机。石灰石破碎机,粘土破碎机,石膏破碎机,矿渣破碎机,原煤 破碎机等。破碎机按工作原理一般分为环锤式破碎机,辊式破碎机,反击式 破碎机,鄂式破碎机等几种。 生产过程:矿山上开采的石灰石、粘土或市场上采购的铁矿石等原材料, 经板式给料机喂入破碎机破碎,成品经皮带输送,堆料机,采用均化方式堆 到均化堆场备用。 一般破碎后的成品要求粒度< 80mm:水分< 0.5%。 二)、原料粉磨工段:一般采用闭路操作系统,即破碎后的原料经磨机磨细 后,进入选粉机分选,粗粉回流入磨再行粉磨的操作,并且多数采用物料 在磨机内同时烘干并粉磨的工艺,所用设备有管磨、中卸磨及立磨等。目 前 5000T/D 新型干法水泥生产线的生料粉磨基本都使用立磨。根据生产需要 有的水泥厂配一台立磨,有的水泥厂配两台立磨。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
