水利工程施工机械台时费定额说明

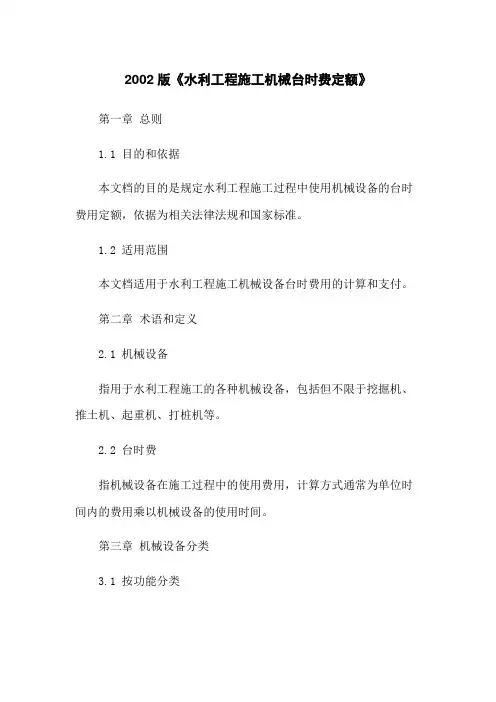

2002版《水利工程施工机械台时费定额》

2002版《水利工程施工机械台时费定额》第一章总则1.1 目的和依据本文档的目的是规定水利工程施工过程中使用机械设备的台时费用定额,依据为相关法律法规和国家标准。
1.2 适用范围本文档适用于水利工程施工机械设备台时费用的计算和支付。
第二章术语和定义2.1 机械设备指用于水利工程施工的各种机械设备,包括但不限于挖掘机、推土机、起重机、打桩机等。
2.2 台时费指机械设备在施工过程中的使用费用,计算方式通常为单位时间内的费用乘以机械设备的使用时间。
第三章机械设备分类3.1 按功能分类根据机械设备的不同功能,将其分为挖掘机械、运输机械、起重机械等类别。
3.2 按工作方式分类根据机械设备的工作方式,将其分为挖掘型机械设备、推土型机械设备、打桩型机械设备等类别。
第四章机械设备台时费计算方法4.1 单位时间费用确定根据机械设备的性能、破土量、效率等参数,确定单位时间内的费用。
4.2 使用时间计算根据实际施工时间和机械设备的使用时间,计算机械设备的总使用时间。
4.3 台时费计算将单位时间费用和机械设备的总使用时间相乘,得出机械设备的台时费用。
第五章费用计算案例5.1 挖掘机台时费计算案例根据挖掘机的具体参数和使用时间,计算挖掘机的台时费用。
5.2 推土机台时费计算案例根据推土机的具体参数和使用时间,计算推土机的台时费用。
5.3 起重机台时费计算案例根据起重机的具体参数和使用时间,计算起重机的台时费用。
附录附件1、《水利工程施工机械台时费定额》法律法规之一附件2、《水利工程施工机械台时费定额》法律法规之二法律名词及注释1、台时费:机械设备在施工中的使用费用,通常为单位时间内的费用乘以使用时间。
2、挖掘机:一种用于挖掘和推土的机械设备,通常具有铲斗和双臂。
3、推土机:一种用于推平和推土的机械设备,通常具有大型铲斗和平衡杠。
4、起重机:一种用于起重和搬运重物的机械设备,通常具有吊钩和臂杆。
附注:本文档涉及附件,请参阅附件部分获取相关文件和法律法规的详细内容。
水利部2002《水利工程施工机械台时费定额》

中
名称及规格
台时费
调整 修理及替 安装拆 动 力 折旧费 人工费 系数 换设备费 卸费 燃料费
土
石
方
3
机
械 128.92 169.48 182.86 241.01 408.43 834.96 994.10 131.43 176.66 226.33 296.52 390.27 504.56 635.05 810.06 953.99 1235.38 1337.31 185.91 245.47 379.21 589.77
总共88页第3页
施工机械台时费分析表
其 定额 编号
1058 1059 1060 1061 1062 1063 1064 1065 1066 1067 1068 1069 1070 1071 1072 1073 1074 1075 1076 1077 1078 1079 1080 1081 1082 1083 1084 1085 1086
履带拖拉机 履带拖拉机 履带拖拉机 履带拖拉机 履带拖拉机 履带拖拉机 履带拖拉机 履带拖拉机 手扶拖拉机
26kw 37kw 55kw 59kw 74kw 788kw 118kw 132kw 11kw
34.89 46.75 69.86 77.57 99.75 124.05 152.55 171.57 19.19 10.53 16.69
《255117691.xls》
总共88页第1页
施工机械台时费分析表
其 定额 编号 一
1001 1002 1003 1004 1005 1006 1007 1008 1009 1010 1011 1012 1013 1014 1015 1016 1017 1018 1019 1020 1021 1022 1023 1024 1025 1026 1027 1028
水利工程施工机械台时费定额说明

水利工程施工机械台时费定额说明一、本定额适用于水利建筑安装工程。
内容包括:土石方机械、混凝土机械、运输机械、起重机械、砂石料加工机械、钻孔灌浆机械、工程船舶、动力机械及其他机械共九类,1244子目。
二、本定额以台时为计量单位。
三、本定额由两类费用组成,定额表中以(一)、(二)表示.一类费用分为折旧费、修理及替换设备费(含大修理费、经常性修理费)和安装拆卸费,按2000年度价格水平计算并用金额表示。
二类费用分为人工、动力、燃料或消耗材料,以工时数量和实物消耗量表示,其费用按国家规定的人工工资计算办法和工程所在地的物价水平分别计算。
四、各类费用的定义及取费原则:1、折旧费:指机械在寿命期内回收原值的台时折旧摊销费用。
2、修理及替换设备费:指机械使用过程中,为了使机械保持正常功能而进行修理所需费用、日常保养所需的润滑油料费、擦拭用品费、机械保管费以及替换设备、随机使用的工具附具等所需的台时摊销费用。
3、安装拆卸费:指机械进出工地的安装、拆卸、试运转和场内转移及辅助设备的摊销费用。
不需要安装拆卸的施工机械,台时费中不计列此项费用。
4、人工:指机械使用时机上操作人员的工时消耗.包括机械运转时间、辅助时间、用餐、交接班以及必要的机械正常中断时.台时费中人工费按中级工计算。
5、动力、燃料或消耗材料:指正常运转所需的风(压缩空气)、水、电、油及煤等.其中,机械消耗电量包括机械本身和最后一级降压变压器低压侧至施工用电点之间的线路损耗,风、水消耗包括机械本身和移动支管的损耗。
五、本定额备注栏内注有符号“※"的大型施工机械,表示该项定额未列安装拆卸费,其费用在“其他施工临时工程”中解决。
六、搅拌楼台时费不包括本体以外的进料设备;塔带机台时费不包括主塔之外的皮带输送系统。
七、本定额单斗挖掘机台时费均适用于正铲和反铲。
八、本定额子目编号按以下方式排列:土石方机械: 1001~1138 混凝土机械:2001~2107运输机械:3001~3207 起重机械:4001~4177砂石料加工机械: 5001~5100 钻孔灌浆机械: 6001~6038工程船舶:7001~7212 动力机械: 8001~8039其他机械:9001~9226。
水利工程施工机械台时费定额

水利工程施工机械台时费定额水利工程施工机械台时费定额的意义与应用水利工程作为国家基础设施建设的重要组成部分,其施工效率和建设质量受到广泛关注。
为了规范水利工程施工中的机械使用和费用结算,水利工程施工机械台时费定额应运而生。
本文将详细介绍水利工程施工机械台时费定额的概念、计算方法及其在实际工程中的应用。
水利工程施工过程中,机械设备的使用是必不可少的。
施工机械台时费定额就是指在施工阶段,使用各种机械设备所消耗的费用。
这些费用主要包括机械的折旧费用、维修费用、燃油费用、劳动力费用等。
通过制定合理的机械台时费定额,可以有效控制施工成本,提高施工效率。
机械台时费定额的计算方法主要涉及机械数量、工作时间、工作效率等因素。
具体计算公式如下:机械台时费定额 = (机械折旧费用 + 维修费用 + 燃油费用 + 劳动力费用) / 工作时间。
这个公式的含义是,在单位时间内,机械设备所消耗的费用即为机械台时费定额。
机械台时费定额在实际工程中的应用十分广泛。
在水利工程施工中,需要根据工程量的大小、施工环境的好坏、机械设备的新旧等因素来确定合理的机械台时费定额。
这有助于合理配置资源,提高施工效率,降低施工成本。
以某实际案例为例,某水利工程施工单位在制定机械台时费定额时,充分考虑了各种因素,包括机械设备的型号、新旧程度、工作环境的优劣等。
通过对比分析,最终确定了合理的机械台时费定额。
在施工过程中,严格按照定额进行管理和控制,不仅提高了施工效率,还降低了施工成本,取得了良好的经济效益和社会效益。
总之,水利工程施工机械台时费定额具有重要的意义和应用价值。
通过制定合理的机械台时费定额,可以有效控制施工成本,提高施工效率。
在实际应用过程中,需要充分考虑各种因素,确保定额的合理性和科学性。
随着科技的不断进步和水利工程建设的不断发展,机械台时费定额也将不断完善和优化,为水利工程施工提供更加精准和可靠的支持。
水利工程施工与机械台时费定额

67.0
72.9
12.7
62.9
28.5
38.2
3
kg
1033
1034
1035
1036
1037
1038
1039
3
多功能 装载机 项目 单位 ZDL-250 250 m 折 旧 费 修理及替换设备费 (一) 安装拆卸费 小 人 汽 柴 (二) 电 风 水 煤 备 编 注 号 1040 1041 1042 1043 1044 1045 计 工 油 油 元 元 工时 Kg Kg kW·h m m
土
机
率 (kW) 132 43.54 44.24 1.72 89.50 2.4 150 47.50 48.23 1.97 97.70 2.4 162 60.00 55.63 2.4 118.03 2.4 176 66.18 59.57 2.65 128.40 2.4 235 100.55 80.44 3.71 184.70 2.4 250 152.00 94.54 4.56 251.10 2.4
123.95 2.7
259.82 2.7
603.92 2.9
676.01 2.9
54.55 2.7
10.7
14.2 100.6 128.1 166.8 266.8 373.6
9.5
14.9
18.6
20.2
25.4
34.6
3
kg ※ 1003 ※ 1004 ※ 1005 ※ 1006 1007 1008 1009 1010 1011 1012 ※ 1013
机 液
3
动
压
容 12.0
(m ) 0.6 32.74 20.21 1.60 1.0 35.63 25.46 2.18 63.27 2.7 1.6 52.37 32.99 2.57 87.93 2.7 2.0 89.06 54.68 3.56 147.30 2.7 2.5 136.51 65.21 4.18 205.90 2.7 258.00 2.7 3.0 174.56 83.44
水利部施工机械台时费定额(2016)

300型 4.51 9.36 2.76 16.63 2.9
500型 5.18 10.8 3.64 19.62 2.9
10.7
15
18.3
6002

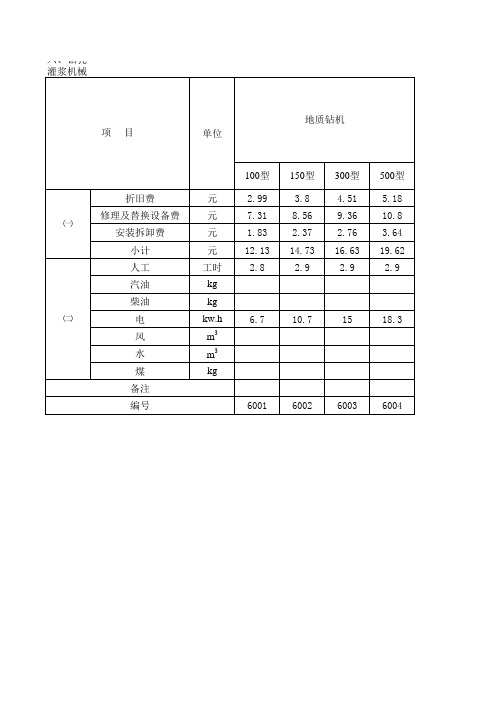

6003
6004
冲击钻机
大 口 径 岩 心 钻 CZ-30 28.5 39.43 10.59 78.52 2.9 φ 1.2m 42.6 68.59 16.2 127.39 3.9
大 口 径 工 程 钻
反 循 环 钻 机
反 井 钻 机
冲击式反循环钻机
CZ-20 8.5 14.02 3.69 26.21 2.9
CZ-22 16.5 23.42 6.19 46.11 2.9
GJC-40H SFZ-150 95 154.95 34.54 284.49 3.4 10.1 22.35 41.55 8.99 72.89 2.9
下限<锤头重量(t)≤上限 6032 6033 6034 6035 6036 6037 6038
JHB-200 5.81 4.64 1.45 11.9 1.8
BE-500 184.35 82.96 267.31 4.2
灌 浆 自 动 记 录 仪 6.65 3.99 0.67 11.31 2.1
泥 浆 搅 拌 机
灰 浆 搅 拌 机
高速搅拌 机
NJ-1500 3.21 6.51 0.58 10.3 1.3 0.83 2.28 0.2 3.31 1.3 3.56 8.91 0.71 13.18 1.3
灰浆泵
高压水泵 搅灌机
功率(kw) 4 1.78 6.33 0.89 9 1.3 75 3.57 12.12 1.78 17.47 1.3 WJG-80 3.33 8.13 0.59 12.05 3.7
水利工程施工机械台时费定额(2002年)(修订版)
1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00 1.00
9.86 14.83 3.83 4.88 6.33 8.70 34.16 7.41 8.74 88.65 6.72 9.62 11.22 14.87 22.12 52.76 2.53 3.84 8.10 9.62 5.12 7.77 10.86 13.16 15.71 0.43 2.64 3.03 3.15
gxyangjiemin
《105892014.xls》
总共27页第2页
施工机械台时费分析表
其 定额 编号
9021 9022 9023 9024 9025 9026 9027 9028 9029 9030 9031 9032 9033 9034 9035 9036 9037 9038 9039 9040 9041 9042 9043 9044 9045 9046 9047 9048 9049
9.90 29.61 9.01 13.27 21.55 37.78 61.99 7.54 12.53 27.81 48.09 63.19 10.05 20.34 34.29 42.31 62.80 99.53 21.30 29.09 23.30 31.90 25.79 35.92 45.98 67.69 79.24 114.98 50.50
中
名称及规格
台时费 调整 修理及替 安装拆 折旧费 系数 换设备费 卸费
耐酸泵 电动油泵
3.0kw ZB4-500 4.5kw 10.0kw 20.0kw 40.0kw 70.0kw 4.5kw 10.0kw 28.0kw 55.0kw 75.0kw 7.5kw 14.0kw 28.0kw 37.0kw 55.0kw 2×55kw
水利工程施工机械台时费定额
水利工程施工机械台时费定额水利工程是国民经济中的重要组成部分,水利经济的发展对于我国的经济发展至关重要。
而水利工程的建设离不开施工机械的应用。
施工机械台时费定额是在水利工程中的一项重要的费用控制措施,本文将对施工机械台时费定额的概念、作用及其应用进行分析。
一、施工机械台时费定额的概念施工机械台时费定额是指每台施工机械每小时需要付出的费用,包括机械折旧、机械用油、机手工资、维修保养等费用,是水利工程建设中的重要成本控制手段。
二、施工机械台时费定额的作用(一)控制成本施工机械台时费定额是控制水利工程建设成本的重要手段。
通过计算每台施工机械的每小时费用,就可以预算出整个水利工程建设过程中机械使用的费用,从而控制整个项目的成本。
(二)合理配置机械在施工机械台时费定额的基础上,可以合理配置施工机械。
不同的机械在不同的施工环境下会有不同的作用,通过施工机械台时费定额的预算,可以选择使用费用较低的机械,从而达到控制成本的目的。
(三)提高效率采用施工机械可以提高施工效率,通过计算施工机械台时费定额,可以确保机械的正常使用,从而提高施工效率,缩短工期。
三、施工机械台时费定额的应用在实际的水利工程建设中,施工机械台时费定额的应用非常广泛。
在计算施工机械每小时费用时,应考虑以下因素:(一)机械折旧机械使用年限结束后,价值减少,需要折旧处理。
折旧费用是指机械在使用过程中由于价值递减所需补偿的费用。
(二)机械用油机械用油是指机械在使用过程中所需的燃料费用。
(三)机手工资机手是机械操作的核心人员,机手工资是指机手的工资费用。
(四)维修保养机械在使用过程中需要进行定期保养和维修,维修保养费用是指机械在使用过程中由于损耗所需补偿的费用。
四、结论施工机械台时费定额在水利工程建设中起着重要的作用。
通过施工机械台时费定额的预算,可以控制施工成本,并选择合理的施工机械,提高施工效率,从而达到项目控制、施工费用的合理利用等目的。
水利工程施工机械台时费定额
定额编号定额条目名称单位10001人工挖一般土方100m3 10002人工挖一般土方100m3 10003人工挖一般土方100m3 10004人工挖冻土100m3 10005人工挖冻土100m3 10006人工挖冻土100m3 10007人工挖冻土100m3 10008人工挖土,人力挑抬运输100m3 10009人工挖土,人力挑抬运输100m3 10010人工挖土,人力挑抬运输100m3 10011人工挖土,人力挑抬运输100m3 10012人工挖土,人力挑抬运输100m3 10013人工挖土,人力挑抬运输100m3 10014人工挖土,胶轮车运输100m3 10015人工挖土,胶轮车运输100m3 10016人工挖土,胶轮车运输100m3 10017人工挖土,胶轮车运输100m3 10018人工挖、倒沟槽土方100m3 10019人工挖、倒沟槽土方100m3 10020人工挖、倒沟槽土方100m3 10021人工挖、倒沟槽土方100m3 10022人工挖、倒沟槽土方100m3 10023人工挖、倒沟槽土方100m3 10024人工挖、倒沟槽土方100m3 10025人工挖、倒沟槽土方100m3 10026人工挖、倒沟槽土方100m3 10027人工挖、倒沟槽土方100m3 10028人工挖、倒沟槽土方100m3 10029人工挖、倒沟槽土方100m3 10030人工挖、倒沟槽土方100m3 10031人工挖、倒沟槽土方100m3 10032人工挖、倒沟槽土方100m3 10033人工挖、倒沟槽土方100m3 10034人工挖、倒沟槽土方100m3 10035人工挖、倒沟槽土方100m310037人工挖、倒沟槽土方100m3 10038人工挖、倒沟槽土方100m3 10039人工挖、倒沟槽土方100m3 10040人工挖、倒沟槽土方100m3 10041人工挖、倒沟槽土方100m3 10042人工挖、倒沟槽土方100m3 10043人工挖、倒沟槽土方100m3 10044人工挖、倒沟槽土方100m3 10045人工挖沟槽土方100m3 10046人工挖沟槽土方100m3 10047人工挖沟槽土方100m3 10048人工挖沟槽土方100m3 10049人工挖沟槽土方100m3 10050人工挖沟槽土方100m3 10051人工挖沟槽土方100m3 10052人工挖沟槽土方100m3 10053人工挖沟槽土方100m3 10054人工挖沟槽土方100m3 10055人工挖沟槽土方100m3 10056人工挖沟槽土方100m3 10057人工挖沟槽土方100m3 10058人工挖沟槽土方100m3 10059人工挖沟槽土方100m3 10060人工挖沟槽土方100m3 10061人工挖沟槽土方100m3 10062人工挖沟槽土方100m3 10063人工挖沟槽土方100m3 10064人工挖沟槽土方100m3 10065人工挖沟槽土方100m3 10066人工挖、倒柱坑土方100m3 10067人工挖、倒柱坑土方100m3 10068人工挖、倒柱坑土方100m3 10069人工挖、倒柱坑土方100m3 10070人工挖、倒柱坑土方100m3 10071人工挖、倒柱坑土方100m310073人工挖、倒柱坑土方100m3 10074人工挖、倒柱坑土方100m3 10075人工挖、倒柱坑土方100m3 10076人工挖、倒柱坑土方100m3 10077人工挖、倒柱坑土方100m3 10078人工挖、倒柱坑土方100m3 10079人工挖、倒柱坑土方100m3 10080人工挖、倒柱坑土方100m3 10081人工挖、倒柱坑土方100m3 10082人工挖、倒柱坑土方100m3 10083人工挖、倒柱坑土方100m3 10084人工挖、倒柱坑土方100m3 10085人工挖、倒柱坑土方100m3 10086人工挖、倒柱坑土方100m3 10087人工挖、倒柱坑土方100m3 10088人工挖、倒柱坑土方100m3 10089人工挖、倒柱坑土方100m3 10090人工挖、倒柱坑土方100m3 10091人工挖、倒柱坑土方100m3 10092人工挖、倒柱坑土方100m3 10093人工挖柱坑土方100m3 10094人工挖柱坑土方100m3 10095人工挖柱坑土方100m3 10096人工挖柱坑土方100m3 10097人工挖柱坑土方100m3 10098人工挖柱坑土方100m3 10099人工挖柱坑土方100m3 10100人工挖柱坑土方100m3 10101人工挖柱坑土方100m3 10102人工挖柱坑土方100m3 10103人工挖柱坑土方100m3 10104人工挖柱坑土方100m3 10105人工挖柱坑土方100m3 10106人工挖柱坑土方100m3 10107人工挖柱坑土方100m310109人工挖柱坑土方100m3 10110人工挖柱坑土方100m3 10111人工挖柱坑土方100m3 10112人工挖柱坑土方100m3 10113人工挖柱坑土方100m3 10114人工挖渠道土方100m3 10115人工挖渠道土方100m3 10116人工挖渠道土方100m3 10117人工挖渠道土方100m3 10118人工挖渠道土方100m3 10119人工挖渠道土方100m3 10120人工挖渠道土方100m3 10121人工挖渠道土方100m3 10122人工挖渠道土方100m3 10123人工挖渠道土方100m3 10124人工挖渠道土方100m3 10125人工挖渠道土方100m3 10126人工挖渠道土方100m3 10127人工挖渠道土方100m3 10128人工挖渠道土方100m3 10129人工挖渠道土方100m3 10130人工挖渠道土方100m3 10131人工挖渠道土方100m3 10132人工挖渠道土方100m3 10133人工挖渠道土方100m3 10134人工挖渠道土方100m3 10135人工挖渠道土方100m3 10136人工挖渠道土方100m3 10137人工挖渠道土方100m3 10138人工挖渠道土方100m3 10139人工挖渠道土方100m3 10140人工挖渠道土方100m3 10141人工挖渠道土方100m3 10142人工挖渠道土方100m3 10143人工挖渠道土方100m310144人工挖渠道土方100m3 10145人工挖渠道土方100m3 10146人工挖渠道土方100m3 10147人工挖渠道土方100m3 10148人工挖渠道土方100m3 10149人工挖渠道土方100m3 10150人工挖渠道土方100m3 10151人工挖渠道土方100m3 10152人工挖渠道土方100m3 10153人工挖渠道土方100m3 10154人工挖渠道土方100m3 10155人工挖渠道土方100m3 10156人工挖渠道土方100m3 10157人工挖渠道土方100m3 10158人工挖渠道土方100m3 10159人工挖渠道土方100m3 10160人工挖渠道土方100m3 10161人工挖渠道土方100m3 10162人工挖平洞土方100m3 10163人工挖平洞土方100m3 10164人工挖平洞土方100m3 10165人工挖平洞土方100m3 10166人工挖平洞土方100m3 10167人工挖平洞土方100m3 10168人工挖平洞土方100m3 10169人工挖平洞土方100m3 10170人工挖平洞土方100m3 10171人工挖平洞土方100m3 10172人工挖平洞土方100m3 10173人工挖平洞土方100m3 10174人工挖平洞土方100m3 10175人工挖平洞土方100m3 10176人工挖平洞土方100m3 10177人工挖平洞土方100m3 10178人工挖平洞土方100m3 10179人工挖平洞土方100m310180人工挖平洞土方100m3 10181人工挖平洞土方100m3 10182人工挖平洞土方100m3 10183人工挖平洞土方100m3 10184人工挖平洞土方100m3 10185人工挖平洞土方100m3 10186人工挖平洞土方100m3 10187人工挖平洞土方100m3 10188人工挖平洞土方100m3 10189人工挖平洞土方100m3 10190人工挖平洞土方100m3 10191人工挖平洞土方100m3 10192人工挖平洞土方100m3 10193人工挖平洞土方100m3 10194人工挖平洞土方100m3 10195人工挖平洞土方100m3 10196人工挖平洞土方100m3 10197人工挖平洞土方100m3 10198人工挖斜井土方100m3 10199人工挖斜井土方100m3 10200人工挖斜井土方100m3 10201人工挖斜井土方100m3 10202人工挖斜井土方100m3 10203人工挖斜井土方100m3 10204人工挖斜井土方100m3 10205人工挖斜井土方100m3 10206人工挖斜井土方100m3 10207人工挖斜井土方100m3 10208人工挖斜井土方100m3 10209人工挖斜井土方100m3 10210人工挖竖井土方100m3 10211人工挖竖井土方100m3 10212人工挖竖井土方100m3 10213人工挖竖井土方100m3 10214人工挖竖井土方100m3 10215人工挖竖井土方100m310216人工挖竖井土方100m3 10217人工挖竖井土方100m3 10218人工挖竖井土方100m3 10219人工挖竖井土方100m3 10220人工挖竖井土方100m3 10221人工挖竖井土方100m3 10222人工挖竖井土方100m3 10223人工挖竖井土方100m3 10224人工挖竖井土方100m3 10225人工挖竖井土方100m3 10226人工挖竖井土方100m3 10227人工挖竖井土方100m3 10228人工挖竖井土方100m3 10229人工挖竖井土方100m3 10230人工挖竖井土方100m3 10231人工挖竖井土方100m3 10232人工挖竖井土方100m3 10233人工挖竖井土方100m3 10234人工装土100m3 10235人工装土100m3 10236人工装土100m3 10237人工装土100m3 10238人工装土100m3 10239人工装土100m3 10240人工装卸土100m3 10241人工装卸土100m3 10242人工装卸土100m3 10243人工装卸土100m3 10244人工装卸土100m3 10245人工装卸土100m3 10246人工装卸土100m3 10247人工装卸土100m3 10248人工装卸土100m3 10249人工装卸土100m3 10250人工装卸土100m3 10251人工装卸土100m310252人工装土100m3 10253人工装土100m3 10254人工装土100m3 10255人工装土100m3 10256人工装土100m3 10257人工装土100m3 10258人工装卸土100m3 10259人工装卸土100m3 10260人工装卸土100m3 10261人工装卸土100m3 10262人工装卸土100m3 10263人工装卸土100m3 1026455kW推土机推Ⅰ~Ⅱ类土100m3 1026555kW推土机推Ⅰ~Ⅱ类土100m3 1026655kW推土机推Ⅰ~Ⅱ类土100m3 1026755kW推土机推Ⅰ~Ⅱ类土100m3 1026855kW推土机推Ⅰ~Ⅱ类土100m3 1026974kW推土机推Ⅰ~Ⅱ类土100m3 1027074kW推土机推Ⅰ~Ⅱ类土100m3 1027174kW推土机推Ⅰ~Ⅱ类土100m3 1027274kW推土机推Ⅰ~Ⅱ类土100m3 1027374kW推土机推Ⅰ~Ⅱ类土100m3 1027488kW推土机推Ⅰ~Ⅱ类土100m3 1027588kW推土机推Ⅰ~Ⅱ类土100m3 1027688kW推土机推Ⅰ~Ⅱ类土100m3 1027788kW推土机推Ⅰ~Ⅱ类土100m3 1027888kW推土机推Ⅰ~Ⅱ类土100m3 10279103kW推土机推Ⅰ~Ⅱ类土100m3 102801103kW推土机推Ⅰ~Ⅱ类土100m3 10281103kW推土机推Ⅰ~Ⅱ类土100m3 10282103kW推土机推Ⅰ~Ⅱ类土100m3 10283103kW推土机推Ⅰ~Ⅱ类土100m3 10284118kW推土机推Ⅰ~Ⅱ类土100m3 10285118kW推土机推Ⅰ~Ⅱ类土100m3 10286118kW推土机推Ⅰ~Ⅱ类土100m3 10287118kW推土机推Ⅰ~Ⅱ类土100m310288118kW推土机推Ⅰ~Ⅱ类土100m3 10289132kW推土机推Ⅰ~Ⅱ类土100m3 10290132kW推土机推Ⅰ~Ⅱ类土100m3 10291132kW推土机推Ⅰ~Ⅱ类土100m3 10292132kW推土机推Ⅰ~Ⅱ类土100m3 10293132kW推土机推Ⅰ~Ⅱ类土100m3 10294176kW推土机推Ⅰ~Ⅱ类土100m3 10295176kW推土机推Ⅰ~Ⅱ类土100m3 10296176kW推土机推Ⅰ~Ⅱ类土100m3 10297176kW推土机推Ⅰ~Ⅱ类土100m3 10298176kW推土机推Ⅰ~Ⅱ类土100m3 10299235kW推土机推Ⅰ~Ⅱ类土100m3 10300235kW推土机推Ⅰ~Ⅱ类土100m3 10301235kW推土机推Ⅰ~Ⅱ类土100m3 10302235kW推土机推Ⅰ~Ⅱ类土100m3 10303235kW推土机推Ⅰ~Ⅱ类土100m3 10304301kW推土机推Ⅰ~Ⅱ类土100m3 10305301kW推土机推Ⅰ~Ⅱ类土100m3 10306301kW推土机推Ⅰ~Ⅱ类土100m3 10307301kW推土机推Ⅰ~Ⅱ类土100m3 10308301kW推土机推Ⅰ~Ⅱ类土100m3 10309 2.75m3铲运机铲运Ⅰ~Ⅱ类土100m3 10310 2.75m3铲运机铲运Ⅰ~Ⅱ类土100m3 10311 2.75m3铲运机铲运Ⅰ~Ⅱ类土100m3 10312 2.75m3铲运机铲运Ⅰ~Ⅱ类土100m3 10313 2.75m3铲运机铲运Ⅰ~Ⅱ类土100m3 10314 2.75m3铲运机铲运Ⅲ类土100m3 10315 2.75m3铲运机铲运Ⅲ类土100m3 10316 2.75m3铲运机铲运Ⅲ类土100m3 10317 2.75m3铲运机铲运Ⅲ类土100m3 10318 2.75m3铲运机铲运Ⅲ类土100m3 10319 2.75m3铲运机铲运Ⅳ类土100m3 10320 2.75m3铲运机铲运Ⅳ类土100m3 10321 2.75m3铲运机铲运Ⅳ类土100m3 10322 2.75m3铲运机铲运Ⅳ类土100m3 10323 2.75m3铲运机铲运Ⅳ类土100m3103248m3铲运机铲运Ⅰ~Ⅱ类土100m3 103258m3铲运机铲运Ⅰ~Ⅱ类土100m3 103268m3铲运机铲运Ⅰ~Ⅱ类土100m3 103278m3铲运机铲运Ⅰ~Ⅱ类土100m3 103288m3铲运机铲运Ⅰ~Ⅱ类土100m3 103298m3铲运机铲运Ⅰ~Ⅱ类土100m3 103308m3铲运机铲运Ⅲ类土100m3 103318m3铲运机铲运Ⅲ类土100m3 103328m3铲运机铲运Ⅲ类土100m3 103338m3铲运机铲运Ⅲ类土100m3 103348m3铲运机铲运Ⅲ类土100m3 103358m3铲运机铲运Ⅲ类土100m3 103368m3铲运机铲运Ⅳ类土100m3 103378m3铲运机铲运Ⅳ类土100m3 103388m3铲运机铲运Ⅳ类土100m3 103398m3铲运机铲运Ⅳ类土100m3 103408m3铲运机铲运Ⅳ类土100m3 103418m3铲运机铲运Ⅳ类土100m3 1034212m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034312m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034412m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034512m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034612m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034712m3自行式铲运机铲运Ⅰ~Ⅱ类土100m3 1034812m3自行式铲运机铲运Ⅲ类土100m3 1034912m3自行式铲运机铲运Ⅲ类土100m3 1035012m3自行式铲运机铲运Ⅲ类土100m3 1035112m3自行式铲运机铲运Ⅲ类土100m3 1035212m3自行式铲运机铲运Ⅲ类土100m3 1035312m3自行式铲运机铲运Ⅲ类土100m3 1035412m3自行式铲运机铲运Ⅳ类土100m3 1035512m3自行式铲运机铲运Ⅳ类土100m3 1035612m3自行式铲运机铲运Ⅳ类土100m3 1035712m3自行式铲运机铲运Ⅳ类土100m3 1035812m3自行式铲运机铲运Ⅳ类土100m3 1035912m3自行式铲运机铲运Ⅳ类土100m310360挖掘机挖土方100m3 10361挖掘机挖土方100m3 10362挖掘机挖土方100m3 10363DW~200轮斗挖掘机挖土方100m3 10364DW~200轮斗挖掘机挖土方100m3 103651m3挖掘机挖装土100m3 103661m3挖掘机挖装土100m3 103671m3挖掘机挖装土100m3 103681m3挖掘机挖装土100m3 103691m3挖掘机挖装土100m3 103701m3挖掘机挖装土100m3 103712m3挖掘机挖装土100m3 103722m3挖掘机挖装土100m3 103732m3挖掘机挖装土100m3 103742m3挖掘机挖装土100m3 103752m3挖掘机挖装土100m3 103762m3挖掘机挖装土100m3 103773m3挖掘机挖装土100m3 103783m3挖掘机挖装土100m3 103793m3挖掘机挖装土100m3 103803m3挖掘机挖装土100m3 103813m3挖掘机挖装土100m3 103823m3挖掘机挖装土100m3 103834m3挖掘机挖装土100m3 103844m3挖掘机挖装土100m3 103854m3挖掘机挖装土100m3 103864m3挖掘机挖装土100m3 103874m3挖掘机挖装土100m3 103884m3挖掘机挖装土100m3 103896m3挖掘机挖装土100m3 103906m3挖掘机挖装土100m3 103916m3挖掘机挖装土100m3 103926m3挖掘机挖装土100m3 103936m3挖掘机挖装土100m3 103946m3挖掘机挖装土100m3 103951m3装载机挖装土100m3103971m3装载机挖装土100m3 103981m3装载机挖装土100m3 103991m3装载机挖装土100m3 104001m3装载机挖装土100m3 10401 1.5m3装载机挖装土100m3 10402 1.5m3装载机挖装土100m3 10403 1.5m3装载机挖装土100m3 10404 1.5m3装载机挖装土100m3 10405 1.5m3装载机挖装土100m3 10406 1.5m3装载机挖装土100m3 104072m3装载机挖装土100m3 104082m3装载机挖装土100m3 104092m3装载机挖装土100m3 104102m3装载机挖装土100m3 104112m3装载机挖装土100m3 104122m3装载机挖装土100m3 104133m3装载机挖装土100m3 104143m3装载机挖装土100m3 104153m3装载机挖装土100m3 104163m3装载机挖装土100m3 104173m3装载机挖装土100m3 104183m3装载机挖装土100m3 104195m3装载机挖装土100m3 104205m3装载机挖装土100m3 104215m3装载机挖装土100m3 104225m3装载机挖装土100m3 104235m3装载机挖装土100m3 104245m3装载机挖装土100m3 104257m3装载机挖装土100m3 104267m3装载机挖装土100m3 104277m3装载机挖装土100m3 104287m3装载机挖装土100m3 104297m3装载机挖装土100m3 104307m3装载机挖装土100m3 104319.6m3装载机挖装土100m3104339.6m3装载机挖装土100m3 104349.6m3装载机挖装土100m3 104359.6m3装载机挖装土100m3 104369.6m3装载机挖装土100m3 1043710.7m3装载机挖装土100m3 1043810.7m3装载机挖装土100m3 1043910.7m3装载机挖装土100m3 1044010.7m3装载机挖装土100m3 1044110.7m3装载机挖装土100m3 1044210.7m3装载机挖装土100m3 104430.6m3液压反铲挖掘机挖渠道土方100m3 104440.6m3液压反铲挖掘机挖渠道土方100m3 104450.6m3液压反铲挖掘机挖渠道土方100m3 104460.6m3液压反铲挖掘机挖渠道土方100m3 104470.6m3液压反铲挖掘机挖渠道土方100m3 104480.6m3液压反铲挖掘机挖渠道土方100m3 104491m3液压反铲挖掘机挖渠道土方100m3 104501m3液压反铲挖掘机挖渠道土方100m3 104511m3液压反铲挖掘机挖渠道土方100m3 104521m3液压反铲挖掘机挖渠道土方100m3 104531m3液压反铲挖掘机挖渠道土方100m3 104541m3液压反铲挖掘机挖渠道土方100m3 104552m3液压反铲挖掘机挖渠道土方100m3 104562m3液压反铲挖掘机挖渠道土方100m3 104572m3液压反铲挖掘机挖渠道土方100m3 104582m3液压反铲挖掘机挖渠道土方100m3 104592m3液压反铲挖掘机挖渠道土方100m3 104602m3液压反铲挖掘机挖渠道土方100m3 10461800mm胶带机运土100m3 10462800mm胶带机运土100m3 10463土料翻晒100m3 10464建筑物回填土石100m3实10465建筑物回填土石100m3实10466建筑物回填土石100m3实10467自行式凸块振动碾压实100m3实10468自行式凸块振动碾压实100m3实10469羊脚碾压实100m3实10470羊脚碾压实100m3实10471轮胎碾压实100m3实10472轮胎碾压实100m3实10473拖拉机压实100m3实10474拖拉机压实100m3实10475土隧洞木支撑1延长10476土隧洞木支撑1延长10477土隧洞木支撑1延长20001一般石方开挖100m3 20002一般石方开挖100m3 20003一般石方开挖100m3 20004一般石方开挖100m3 20005一般石方开挖100m3 20006一般石方开挖100m3 20007一般石方开挖100m3 20008一般石方开挖100m3 20009一般石方开挖100m3 20010一般石方开挖100m3 20011一般石方开挖100m3 20012一般石方开挖100m3 20013一般石方开挖100m3 20014一般石方开挖100m3 20015一般石方开挖100m3 20016一般石方开挖100m3 20017一般石方开挖100m3 20018一般石方开挖100m3 20019一般石方开挖100m3 20020一般石方开挖100m3 20021一般石方开挖100m3 20022一般石方开挖100m3 20023一般石方开挖100m3 20024一般石方开挖100m3 20025一般石方开挖100m3 20026一般石方开挖100m320028一般石方开挖100m3 20029一般石方开挖100m3 20030一般石方开挖100m3 20031一般石方开挖100m3 20032一般石方开挖100m3 20033一般石方开挖100m3 20034一般石方开挖100m3 20035一般石方开挖100m3 20036一般石方开挖100m3 20037一般石方开挖100m3 20038一般石方开挖100m3 20039一般石方开挖100m3 20040一般石方开挖100m3 20041一般石方开挖100m3 20042一般石方开挖100m3 20043一般石方开挖100m3 20044一般石方开挖100m3 20045一般石方开挖100m3 20046一般石方开挖100m3 20047一般石方开挖100m3 20048一般石方开挖100m3 20049一般石方开挖100m3 20050一般石方开挖100m3 20051一般石方开挖100m3 20052一般石方开挖100m3 20053一般石方开挖100m3 20054一般石方开挖100m3 20055一般石方开挖100m3 20056一般石方开挖100m3 20057一般石方开挖100m3 20058一般石方开挖100m3 20059一般石方开挖100m3 20060一般石方开挖100m3 20061一般石方开挖100m3 20062一般石方开挖100m320064一般石方开挖100m3 20065一般坡面石方开挖100m3 20066一般坡面石方开挖100m3 20067一般坡面石方开挖100m3 20068一般坡面石方开挖100m3 20069底部保护层石方开挖100m3 20070底部保护层石方开挖100m3 20071底部保护层石方开挖100m3 20072底部保护层石方开挖100m3 20073坡面保护层石方开挖100m3 20074坡面保护层石方开挖100m3 20075坡面保护层石方开挖100m3 20076坡面保护层石方开挖100m3 20077沟槽石方开挖(底宽≤1m)100m3 20078沟槽石方开挖(底宽≤1m)100m3 20079沟槽石方开挖(底宽≤1m)100m3 20080沟槽石方开挖(底宽≤1m)100m3 20081沟槽石方开挖(底宽1~2m)100m3 20082沟槽石方开挖(底宽1~2m)100m3 20083沟槽石方开挖(底宽1~2m)100m3 20084沟槽石方开挖(底宽1~2m)100m3 20085沟槽石方开挖(底宽2~4m)100m3 20086沟槽石方开挖(底宽2~4m)100m3 20087沟槽石方开挖(底宽2~4m)100m3 20088沟槽石方开挖(底宽2~4m)100m3 20089沟槽石方开挖(底宽4~7m)100m3 20090沟槽石方开挖(底宽4~7m)100m3 20091沟槽石方开挖(底宽4~7m)100m3 20092沟槽石方开挖(底宽4~7m)100m3 20093坡面沟槽石方开挖(底宽≤1m)100m3 20094坡面沟槽石方开挖(底宽≤1m)100m3 20095坡面沟槽石方开挖(底宽≤1m)100m3 20096坡面沟槽石方开挖(底宽≤1m)100m3 20097坡面沟槽石方开挖(底宽1~2m)100m3 20098坡面沟槽石方开挖(底宽1~2m)100m320099坡面沟槽石方开挖(底宽1~2m)100m3 20100坡面沟槽石方开挖(底宽1~2m)100m3 20101坡面沟槽石方开挖(底宽2~4m)100m3 20102坡面沟槽石方开挖(底宽2~4m)100m3 20103坡面沟槽石方开挖(底宽2~4m)100m3 20104坡面沟槽石方开挖(底宽2~4m)100m3 20105坡面沟槽石方开挖(底宽4~7m)100m3 20106坡面沟槽石方开挖(底宽4~7m)100m3 20107坡面沟槽石方开挖(底宽4~7m)100m3 20108坡面沟槽石方开挖(底宽4~7m)100m3 20109坑石方开挖(坑口面积≤2.5m2)100m3 20110坑石方开挖(坑口面积≤2.5m2)100m3 20111坑石方开挖(坑口面积≤2.5m2)100m3 20112坑石方开挖(坑口面积≤2.5m2)100m3 20113坑石方开挖(坑口面积2.5~5m2)100m3 20114坑石方开挖(坑口面积2.5~5m2)100m3 20115坑石方开挖(坑口面积2.5~5m2)100m3 20116坑石方开挖(坑口面积2.5~5m2)100m3 20117坑石方开挖(坑口面积5~10m2)100m3 20118坑石方开挖(坑口面积5~10m2)100m3 20119坑石方开挖(坑口面积5~10m2)100m3 20120坑石方开挖(坑口面积5~10m2)100m3 20121坑石方开挖(坑口面积10~20m2)100m3 20122坑石方开挖(坑口面积10~20m2)100m3 20123坑石方开挖(坑口面积10~20m2)100m3 20124坑石方开挖(坑口面积10~20m2)100m3 20125坑石方开挖(坑口面积20~40m2)100m3 20126坑石方开挖(坑口面积20~40m2)100m3 20127坑石方开挖(坑口面积20~40m2)100m3 20128坑石方开挖(坑口面积20~40m2)100m3 20129坑石方开挖(坑口面积40~80m2)100m3 20130坑石方开挖(坑口面积40~80m2)100m3 20131坑石方开挖(坑口面积40~80m2)100m3 20132坑石方开挖(坑口面积40~80m2)100m3 20133坑石方开挖(坑口面积80~160m2)100m3 20134坑石方开挖(坑口面积80~160m2)100m320135坑石方开挖(坑口面积80~160m2)100m3 20136坑石方开挖(坑口面积80~160m2)100m3 20137预裂爆破100m2 20138预裂爆破100m2 20139预裂爆破100m2 20140预裂爆破100m2 20141预裂爆破100m2 20142预裂爆破100m2 20143预裂爆破100m2 20144预裂爆破100m2 20145预裂爆破100m2 20146预裂爆破100m2 20147预裂爆破100m2 20148预裂爆破100m2 20149预裂爆破100m2 20150预裂爆破100m2 20151预裂爆破100m2 20152预裂爆破100m2 20153预裂爆破100m2 20154预裂爆破100m2 20155预裂爆破100m2 20156预裂爆破100m2 20157平洞石方开挖100m3 20158平洞石方开挖100m3 20159平洞石方开挖100m3 20160平洞石方开挖100m3 20161平洞石方开挖100m3 20162平洞石方开挖100m3 20163平洞石方开挖100m3 20164平洞石方开挖100m3 20165平洞石方开挖100m3 20166平洞石方开挖100m3 20167平洞石方开挖100m3 20168平洞石方开挖100m3 20169平洞石方开挖100m3 20170平洞石方开挖100m320171平洞石方开挖100m3 20172平洞石方开挖100m3 20173平洞石方开挖100m3 20174平洞石方开挖100m3 20175平洞石方开挖100m3 20176平洞石方开挖100m3 20177平洞石方开挖100m3 20178平洞石方开挖100m3 20179平洞石方开挖100m3 20180平洞石方开挖100m3 20181平洞石方开挖100m3 20182平洞石方开挖100m3 20183平洞石方开挖100m3 20184平洞石方开挖100m3 20185平洞石方开挖100m3 20186平洞石方开挖100m3 20187平洞石方开挖100m3 20188平洞石方开挖100m3 20189平洞石方开挖100m3 20190平洞石方开挖100m3 20191平洞石方开挖100m3 20192平洞石方开挖100m3 20193平洞石方开挖100m3 20194平洞石方开挖100m3 20195平洞石方开挖100m3 20196平洞石方开挖100m3 20197平洞石方开挖100m3 20198平洞石方开挖100m3 20199平洞石方开挖100m3 20200平洞石方开挖100m3 20201平洞石方开挖100m3 20202平洞石方开挖100m3 20203平洞石方开挖100m3 20204平洞石方开挖100m3 20205斜井石方开挖100m3 20206斜井石方开挖100m320207斜井石方开挖100m3 20208斜井石方开挖100m3 20209斜井石方开挖100m3 20210斜井石方开挖100m3 20211斜井石方开挖100m3 20212斜井石方开挖100m3 20213斜井石方开挖100m3 20214斜井石方开挖100m3 20215斜井石方开挖100m3 20216斜井石方开挖100m3 20217斜井石方开挖100m3 20218斜井石方开挖100m3 20219斜井石方开挖100m3 20220斜井石方开挖100m3 20221斜井石方开挖100m3 20222斜井石方开挖100m3 20223斜井石方开挖100m3 20224斜井石方开挖100m3 20225斜井石方开挖100m3 20226斜井石方开挖100m3 20227斜井石方开挖100m3 20228斜井石方开挖100m3 20229斜井石方开挖100m3 20230斜井石方开挖100m3 20231斜井石方开挖100m3 20232斜井石方开挖100m3 20233斜井石方开挖100m3 20234斜井石方开挖100m3 20235斜井石方开挖100m3 20236斜井石方开挖100m3 20237斜井石方开挖100m3 20238斜井石方开挖100m3 20239斜井石方开挖100m3 20240斜井石方开挖100m3 20241斜井石方开挖100m3 20242斜井石方开挖100m320244斜井石方开挖100m3 20245斜井石方开挖100m3 20246斜井石方开挖100m3 20247斜井石方开挖100m3 20248斜井石方开挖100m3 20249斜井石方开挖100m3 20250斜井石方开挖100m3 20251斜井石方开挖100m3 20252斜井石方开挖100m3 20253斜井石方开挖100m3 20254斜井石方开挖100m3 20255斜井石方开挖100m3 20256斜井石方开挖100m3 20257斜井石方开挖100m3 20258斜井石方开挖100m3 20259斜井石方开挖100m3 20260斜井石方开挖100m3 20261斜井石方开挖100m3 20262斜井石方开挖100m3 20263斜井石方开挖100m3 20264斜井石方开挖100m3 20265斜井石方开挖100m3 20266斜井石方开挖100m3 20267斜井石方开挖100m3 20268斜井石方开挖100m3 20269斜井石方开挖100m3 20270斜井石方开挖100m3 20271斜井石方开挖100m3 20272斜井石方开挖100m3 20273斜井石方开挖100m3 20274斜井石方开挖100m3 20275斜井石方开挖100m3 20276斜井石方开挖100m3 20277斜井石方开挖100m3 20278斜井石方开挖100m320280斜井石方开挖100m3 20281斜井石方开挖100m3 20282斜井石方开挖100m3 20283斜井石方开挖100m3 20284斜井石方开挖100m3 20285竖井石方开挖100m3 20286竖井石方开挖100m3 20287竖井石方开挖100m3 20288竖井石方开挖100m3 20289竖井石方开挖100m3 20290竖井石方开挖100m3 20291竖井石方开挖100m3 20292竖井石方开挖100m3 20293竖井石方开挖100m3 20294竖井石方开挖100m3 20295竖井石方开挖100m3 20296竖井石方开挖100m3 20297竖井石方开挖100m3 20298竖井石方开挖100m3 20299竖井石方开挖100m3 20300竖井石方开挖100m3 20301竖井石方开挖100m3 20302竖井石方开挖100m3 20303竖井石方开挖100m3 20304竖井石方开挖100m3 20305竖井石方开挖100m3 20306竖井石方开挖100m3 20307竖井石方开挖100m3 20308竖井石方开挖100m3 20309竖井石方开挖100m3 20310竖井石方开挖100m3 20311竖井石方开挖100m3 20312竖井石方开挖100m3 20313竖井石方开挖100m3 20314竖井石方开挖100m320316竖井石方开挖100m3 20317竖井石方开挖100m3 20318竖井石方开挖100m3 20319竖井石方开挖100m3 20320竖井石方开挖100m3 20321竖井石方开挖100m3 20322竖井石方开挖100m3 20323竖井石方开挖100m3 20324竖井石方开挖100m3 20325竖井石方开挖100m3 20326竖井石方开挖100m3 20327竖井石方开挖100m3 20328竖井石方开挖100m3 20329竖井石方开挖100m3 20330竖井石方开挖100m3 20331竖井石方开挖100m3 20332竖井石方开挖100m3 20333竖井石方开挖100m3 20334竖井石方开挖100m3 20335竖井石方开挖100m3 20336竖井石方开挖100m3 20337竖井石方开挖100m3 20338竖井石方开挖100m3 20339竖井石方开挖100m3 20340竖井石方开挖100m3 20341竖井石方开挖100m3 20342竖井石方开挖100m3 20343竖井石方开挖100m3 20344竖井石方开挖100m3 20345竖井石方开挖100m3 20346竖井石方开挖100m3 20347竖井石方开挖100m3 20348竖井石方开挖100m3 20349竖井石方开挖100m3 20350竖井石方开挖100m320352竖井石方开挖100m3 20353竖井石方开挖100m3 20354竖井石方开挖100m3 20355竖井石方开挖100m3 20356竖井石方开挖100m3 20357竖井石方开挖100m3 20358竖井石方开挖100m3 20359竖井石方开挖100m3 20360竖井石方开挖100m3 20361竖井石方开挖100m3 20362竖井石方开挖100m3 20363竖井石方开挖100m3 20364竖井石方开挖100m3 20365地下厂房石方开挖100m3 20366地下厂房石方开挖100m3 20367地下厂房石方开挖100m3 20368地下厂房石方开挖100m3 20369地下厂房石方开挖100m3 20370地下厂房石方开挖100m3 20371地下厂房石方开挖100m3 20372地下厂房石方开挖100m3 20373平洞超挖石方(机械装渣)100m3 20374平洞超挖石方(机械装渣)100m3 20375平洞超挖石方(机械装渣)100m3 20376平洞超挖石方(机械装渣)100m3 20377平洞超挖石方(机械装渣)100m3 20378平洞超挖石方(机械装渣)100m3 20379平洞超挖石方(机械装渣)100m3 20380平洞超挖石方(机械装渣)100m3 20381平洞超挖石方(机械装渣)100m3 20382平洞超挖石方(机械装渣)100m3 20383平洞超挖石方(机械装渣)100m3 20384平洞超挖石方(机械装渣)100m3 20385平洞超挖石方(机械装渣)100m3 20386平洞超挖石方(机械装渣)100m320387平洞超挖石方(机械装渣)100m3 20388平洞超挖石方(机械装渣)100m3 20389平洞超挖石方(机械装渣)100m3 20390平洞超挖石方(机械装渣)100m3 20391平洞超挖石方(机械装渣)100m3 20392平洞超挖石方(机械装渣)100m3 20393斜、竖井超挖石方(先导后扩)100m3 20394斜、竖井超挖石方(先导后扩)100m3 20395斜、竖井超挖石方(先导后扩)100m3 20396斜、竖井超挖石方(先导后扩)100m3 20397斜、竖井超挖石方(先导后扩)100m3 20398斜、竖井超挖石方(先导后扩)100m3 20399斜、竖井超挖石方(先导后扩)100m3 20400斜、竖井超挖石方(先导后扩)100m3 20401斜、竖井超挖石方(先导后扩)100m3 20402斜、竖井超挖石方(先导后扩)100m3 20403斜、竖井超挖石方(先导后扩)100m3 20404斜、竖井超挖石方(先导后扩)100m3 20405斜、竖井超挖石方(先导后扩)100m3 20406斜、竖井超挖石方(先导后扩)100m3 20407斜、竖井超挖石方(先导后扩)100m3 20408斜、竖井超挖石方(先导后扩)100m3 20409斜、竖井超挖石方(先导后扩)100m3 20410斜、竖井超挖石方(先导后扩)100m3 20411斜、竖井超挖石方(先导后扩)100m3 20412斜、竖井超挖石方(先导后扩)100m3100m3 20413平洞、斜井、竖井超挖石方(不含翻渣)100m3 20414平洞、斜井、竖井超挖石方(不含翻渣)100m3 20415平洞、斜井、竖井超挖石方(不含翻渣)100m3 20416平洞、斜井、竖井超挖石方(不含翻渣) 204171m3挖掘机装石渣100m3 204181m3挖掘机装石渣100m3 204191m3挖掘机装石渣100m3 204201m3挖掘机装石渣100m3 204211m3挖掘机装石渣100m3 204221m3挖掘机装石渣100m3204241m3挖掘机装石渣100m3 204251m3挖掘机装石渣100m3 204261m3挖掘机装石渣100m3 204271m3挖掘机装石渣100m3 204282m3挖掘机装石渣100m3 204292m3挖掘机装石渣100m3 204302m3挖掘机装石渣100m3 204312m3挖掘机装石渣100m3 204322m3挖掘机装石渣100m3 204332m3挖掘机装石渣100m3 204342m3挖掘机装石渣100m3 204352m3挖掘机装石渣100m3 204362m3挖掘机装石渣100m3 204372m3挖掘机装石渣100m3 204382m3挖掘机装石渣100m3 204393m3挖掘机装石渣100m3 204403m3挖掘机装石渣100m3 204413m3挖掘机装石渣100m3 204423m3挖掘机装石渣100m3 204433m3挖掘机装石渣100m3 204443m3挖掘机装石渣100m3 204453m3挖掘机装石渣100m3 204463m3挖掘机装石渣100m3 204473m3挖掘机装石渣100m3 204483m3挖掘机装石渣100m3 204493m3挖掘机装石渣100m3 204504m3挖掘机装石渣100m3 204514m3挖掘机装石渣100m3 204524m3挖掘机装石渣100m3 204534m3挖掘机装石渣100m3 204544m3挖掘机装石渣100m3 204554m3挖掘机装石渣100m3 204566m3挖掘机露天装石渣100m3 204576m3挖掘机露天装石渣100m3 204586m3挖掘机露天装石渣100m3204606m3挖掘机露天装石渣100m3 204616m3挖掘机露天装石渣100m3 204621m3装载机装石渣100m3 204631m3装载机装石渣100m3 204641m3装载机装石渣100m3 204651m3装载机装石渣100m3 204661m3装载机装石渣100m3 204671m3装载机装石渣100m3 204681m3装载机装石渣100m3 204691m3装载机装石渣100m3 204701m3装载机装石渣100m3 204711m3装载机装石渣100m3 204721m3装载机装石渣100m3 20473 1.5m3装载机装石渣100m3 20474 1.5m3装载机装石渣100m3 20475 1.5m3装载机装石渣100m3 20476 1.5m3装载机装石渣100m3 20477 1.5m3装载机装石渣100m3 20478 1.5m3装载机装石渣100m3 20479 1.5m3装载机装石渣100m3 20480 1.5m3装载机装石渣100m3 20481 1.5m3装载机装石渣100m3 20482 1.5m3装载机装石渣100m3 20483 1.5m3装载机装石渣100m3 204842m3装载机装石渣100m3 204852m3装载机装石渣100m3 204862m3装载机装石渣100m3 204872m3装载机装石渣100m3 204882m3装载机装石渣100m3 204892m3装载机装石渣100m3 204902m3装载机装石渣100m3 204912m3装载机装石渣100m3 204922m3装载机装石渣100m3 204932m3装载机装石渣100m3 204942m3装载机装石渣100m3204953m3装载机装石渣100m3 204963m3装载机装石渣100m3 204973m3装载机装石渣100m3 204983m3装载机装石渣100m3 204993m3装载机装石渣100m3 205003m3装载机装石渣100m3 205013m3装载机装石渣100m3 205023m3装载机装石渣100m3 205033m3装载机装石渣100m3 205043m3装载机装石渣100m3 205053m3装载机装石渣100m3 205065m3装载机露天装石渣100m3 205075m3装载机露天装石渣100m3 205085m3装载机露天装石渣100m3 205095m3装载机露天装石渣100m3 205105m3装载机露天装石渣100m3 205115m3装载机露天装石渣100m3 205127m3装载机露天装石渣100m3 205137m3装载机露天装石渣100m3 205147m3装载机露天装石渣100m3 205157m3装载机露天装石渣100m3 205167m3装载机露天装石渣100m3 205177m3装载机露天装石渣100m3 205189.6m3装载机露天装石渣100m3 205199.6m3装载机露天装石渣100m3 205209.6m3装载机露天装石渣100m3 205219.6m3装载机露天装石渣100m3 205229.6m3装载机露天装石渣100m3 205239.6m3装载机露天装石渣100m3 2052410.7m3装载机露天装石渣100m3 2052510.7m3装载机露天装石渣100m3 2052610.7m3装载机露天装石渣100m3 2052710.7m3装载机露天装石渣100m3 2052810.7m3装载机露天装石渣100m3 2052910.7m3装载机露天装石渣100m3 20530推土机推运石渣100m320531推土机推运石渣100m3 20532推土机推运石渣100m3 20533推土机推运石渣100m3 20534推土机推运石渣100m3 20535平洞石渣运输100m3 20536平洞石渣运输100m3 20537平洞石渣运输100m3 20538平洞石渣运输100m3 20539平洞石渣运输100m3 20540平洞石渣运输100m3 20541平洞石渣运输100m3 20542平洞石渣运输100m3 20543平洞石渣运输100m3 20544平洞石渣运输100m3 20545斜井石渣运输100m3 20546斜井石渣运输100m3 20547斜井石渣运输100m3 20548斜井石渣运输100m3 20549竖井石渣运输100m3 20550竖井石渣运输100m3 20551人工装胶轮车运石渣100m3 20552人工装胶轮车运石渣100m3 20553人工装胶轮车运石渣100m3 20554人工装胶轮车运石渣100m3 20555人工装胶轮车运石渣100m3 20556人工装机动翻斗车运石渣100m3 20557人工装机动翻斗车运石渣100m3 20558人工装机动翻斗车运石渣100m3 20559人工装机动翻斗车运石渣100m3 20560人工装机动翻斗车运石渣100m3 20561人工装机动翻斗车运石渣100m3 20562隧洞钢支撑1t 20563隧洞钢支撑1t 20564隧洞钢支撑1t 20565隧洞钢支撑1t 20566隧洞钢支撑1t 20567隧洞钢支撑1t。
水利工程施工机械台时费定额
水利工程施工机械台时费定额是指在水利工程施工过程中,各种机械每小时所需费用的标准。
它是水利工程预算编制、成本控制和工程结算的重要依据。
本文将从水利工程施工机械台时费定额的定义、构成、作用以及制定等方面进行详细阐述。
一、水利工程施工机械台时费定额的定义水利工程施工机械台时费定额是指在正常施工条件下,完成某一单位工程所需的各种施工机械每小时所需费用的标准。
它包括机械购置费、维修费、燃料动力费、人工费、运输费、保险费等各种费用。
二、水利工程施工机械台时费定额的构成1. 机械购置费:是指购买施工机械所需支付的费用,包括购买价、运输费、安装费等。
2. 维修费:是指施工机械在正常使用过程中,定期维修、保养所需的费用。
3. 燃料动力费:是指施工机械在施工过程中所需的燃料(如汽油、柴油)和动力(如电力)的费用。
4. 人工费:是指操作施工机械所需的人工费用,包括操作人员的基本工资、加班费、福利费等。
5. 运输费:是指施工机械在施工过程中所需的运输费用,包括机械本身的运输费用以及所需原材料和设备的运输费用。
6. 保险费:是指为施工机械购买保险所需支付的费用,以保障机械在施工过程中发生意外损失时的赔偿。
三、水利工程施工机械台时费定额的作用1. 合理控制工程成本:通过制定施工机械台时费定额,可以准确把握施工过程中各种机械所需的费用,有助于合理控制工程成本。
2. 提高工程质量:合理的施工机械台时费定额可以确保施工过程中机械设备的正常运行,降低故障率,提高工程质量。
3. 优化资源配置:施工机械台时费定额有助于施工企业合理配置资源,提高机械利用率,降低闲置率。
4. 规范市场秩序:统一的施工机械台时费定额有助于规范水利工程市场秩序,防止低价竞争和恶性报价现象。
四、水利工程施工机械台时费定额的制定1. 收集资料:收集相关水利工程施工机械的购置费、维修费、燃料动力费、人工费、运输费、保险费等数据。
2. 分析计算:分析各种施工机械的费用构成,计算出每种机械每小时所需的各种费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利工程施工机械台时费定额
说明
一、本定额适用于水利建筑安装工程。
内容包括:土石方机械、混凝土机械、运输机械、起重机械、砂石料加工机械、钻孔灌浆机械、工程船舶、动力机械及其他机械共九类,1244 子目。
二、本定额以台时为计量单位。
三、本定额由两类费用组成,定额表中以(一)、(二)表示。
一类费用分为折旧费、修理及替换设备费(含大修理费、经常性修理费)和安装拆卸费,按2000 年度价格水平计算并用金额表示。
二类费用分为人工、动力、燃料或消耗材料,以工时数量和实物消耗量表示,其费用按国家规定的人工工资计算办法和工程所在地的物价水平分别计算。
四、各类费用的定义及取费原则:
1、折旧费:指机械在寿命期内回收原值的台时折旧摊销费用。
2、修理及替换设备费:指机械使用过程中,为了使机械保持正常功能而进行修理所需费用、日常保养所需的润滑油料费、擦拭用品费、机械保管费以及替换设备、随机使用的工具附具等所需的台时摊销费用。
3、安装拆卸费:指机械进出工地的安装、拆卸、试运转和场内转移及辅助设备的摊销费用。
不需要安装拆卸的施工机械,台时费中不计列此项费用。
4、人工:指机械使用时机上操作人员的工时消耗。
包括机械运转时间、辅助时间、用餐、交接班以及必要的机械正常中断时。
台时费中人工费按中级工计算。
5、动力、燃料或消耗材料:指正常运转所需的风(压缩空气)、水、电、油及煤等。
其中,机械消耗电量包括机械本身和最后一级降压变压器低压侧至施工用电点之间的线路损耗,风、水消耗包括机械本身和移动支管的损耗。
五、本定额备注栏内注有符号“※”的大型施工机械,表示该项定额未列安装拆卸费,其费用在“其他施工临时工程”中解决。
六、搅拌楼台时费不包括本体以外的进料设备;塔带机台时费不包括主塔之外的皮带输送系统。
七、本定额单斗挖掘机台时费均适用于正铲和反铲。
八、本定额子目编号按以下方式排列:
土石方机械:1001~1138混凝土机械:2001~2107
运输机械:3001~3207起重机械:4001~4177
砂石料加工机械:5001~5100钻孔灌浆机械:6001~6038
工程船舶:7001~7212动力机械:8001~8039
其他机械:9001~9226。
