规范建设高标准农田:田块整治工程施工工艺

规范建设高标准农田:田块整治工程施工工艺

规范建设高标准农田:田块整治工程施工工艺科学规范的施工是高质量建设高标准农田的前提,本文详细阐述了田块整治工程的施工工艺、施工要点和注意事项。

一、耕作田块修筑工程包括田面平整、埂坎修筑。

其中:田面平整包括条田平整和梯田修筑。

1.1 田块平整的一般原则1)平整后田块内所有各点高程都应比农渠(或斗渠)引水口的水位低,比周边排水沟的设计水位高。

2)平整后的田面坡度应满足灌水要求,田面纵坡方向顺着耕作方向和灌水方向,不允许倒坡。

3)应满足一定的平整精度,田面坡度要求均匀一致。

4)应移高填低,就近挖填平衡,缩短运距,提高工效,减少工作量。

5)田块平整工程不能使耕作层厚度变薄和降低土壤肥力。

6)选择机械化施工为主、人工施工为辅的整地方案。

1.2 田块平整的基本方法根据项目区的地形、地貌、地类情况,土地平整要因地制宜确定土地平整的耕地类别,以便在土地平整工程实施中,能够正确应用相关标准。

土地平整工程通常采用“倒行子法”、“抽槽法”和“全铲法”三种方法,每种方法都有各自的优缺点,采用何种土地平整方法,应根据地块的地形地貌状况、土地平整方式等具体情况确定。

1)倒行子法。

倒行子法是一种机械与人工结合的平整土地的方法,具体操作分以下两步进行:①根据测量设计,确定开挖线。

②进行划行取土。

沿开挖线,以1m宽度分别向上向下划行,确定取土带和填土带。

平整时先挖第一取土带,直至标准地面以下25cm(耕作层厚度),将土填入第一填土带,将第二取土带厚约25cm耕层土壤,填入第一取土带槽底。

再开挖第二取土带生土,填入第二填土带,同时将第三填土带耕作层土壤反卷在第二填土带上,如此抽生留熟,依次平整。

采用此方法平整土地有两大优点:可保留耕作层土壤,保持地力均匀;平地加深翻,可达到改良土壤的目的。

但此方法操作较为精细,影响施工进度。

2)抽槽法。

抽槽法也是一种机械与人工结合的平整土地的方法,具体操作分以下三步进行:①根据测量设计,确定开挖线。

高标准农田土地整平施工方案

高标准农田土地整平施工方案

高标准农田土地整平施工方案1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线内进行挖掘。

所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。

土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到填筑地段作填料,或者运往弃土点。

开挖方式应根据地段的深度和纵向长度,以及地形、土质、土方调配情况和开挖机械设备的因素确定,于加快施工进度和提高工作效率。

(1)横挖法从地段的一端或两端按横断面全宽逐渐向前开挖。

这方法适用于较短的地块,地块深度不大时可以一次挖到设计标高,地块深度较大时可分成几个台阶开挖,各层要有独立的出土道和临时排水设施。

分层横挖使得工作面纵向拉开,多层多向出土,可以容纳较多的施工机械,加快了施工速度。

(2)纵挖法沿地段纵向将高度分成不大的层次,依层次开挖。

纵挖法适用于较长的地段。

如果地段的宽度及深度都不大,可以按横断面全宽纵向分层挖掘,称为分层纵挖法,如果地段的宽度及深度都比较大,可沿纵向分层、每层先挖出一条通道,然后开挖两旁,称为通道纵挖法,通道可作为机械通行或出口路线,以加快施工进度,如果地段很长,可在适当位置将其一侧横向挖穿,分成几段,各段再采用上述纵向开挖,称为分段纵挖法。

分段纵挖法适用于傍山长挖方段。

在挖掘过程中,测量人员应及时按照图纸要求把边坡开挖线放好,并应根据挖的深度随时指挥调整开挖线,力争利用机械一次做好边坡减少人工的做坡量。

(3)人工开挖土方本工程为土地整理项目,部分施工项目需采用人工进行开挖,开挖时多处为零星工程量,施工时需注意施工操作安全性。

(4)开挖注意事项开挖中如发现土层性质有变化时,报请监理工程师进行处理,修改施工方案或调整边坡坡比。

如果在指定设置弃土场的地方不能满足堆积弃方数量时,停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。

不能横向弃置废方的开挖路段,必须选择可行施工方法,防止造成废方侵占农田、河道,损害民房和用地范围以外的其它构造物。

高标准农田土地平整施工方案

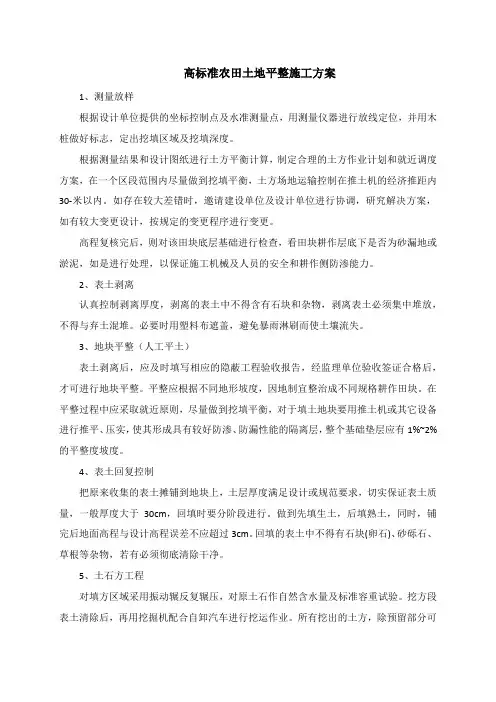

高标准农田土地平整施工方案

高标准农田土地平整施工方案1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。

根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30-米以内。

如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。

高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。

2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。

必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。

3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。

平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。

在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。

4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。

做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。

回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。

5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。

挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。

所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。

回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。

高标准农田施工方案

高标准农田施工方案

高标准农田施工方案一、前言高标准农田建设是农业生产现代化的重要举措,其目的是通过合理规划和施工,提高土地利用效率,促进农田生产的高质量和高效益。

本文将从土地整治、水利设施建设、农田管护等方面介绍高标准农田施工方案,以帮助农田管理者和农民更好地实施高标准农田项目。

二、土地整治1. 土地勘测:对农田进行详细勘测,包括土壤质量、地形地貌、水源等方面的调查和分析,为后续土地整治工作提供准确的数据和依据。

2. 土壤改良:根据土壤质量,进行合理的土壤改良措施,包括调整土壤酸碱度、增加有机质含量、改善土壤结构等,以提高土壤肥力和耕作条件。

3. 土地平整:利用现代化平整机械设备对农田进行平整处理,平整度达到要求,保证水分均匀渗透,减少积水和水的浪费。

三、水利设施建设1. 水源调配:根据农田的不同需水量和时机,合理调配水源,包括引水渠道的规划和修建、水库的建设、灌溉系统的布置等,以保障农田灌溉的需水量。

2. 喷灌系统:选择和安装合适的灌溉设备,如喷灌系统,既能满足农田生产的需水量,又能减少水的浪费和土壤侵蚀。

3. 排水系统:建设排水系统,包括排水沟和排水管道的建设,以解决农田内积水和雨水的排除,防止农作物水涝引发的病虫害和减少土壤盐碱化。

四、农田管护1. 病虫害防治:采取科学合理的病虫害防治措施,包括物理防治、生物防治和化学防治,以防止病虫害对农作物的危害。

2. 肥料管理:根据农田的土壤质量和作物需求,合理施肥,包括有机肥的使用、化学肥料的使用和施肥量的控制,以提高土壤肥力和农作物的产量和品质。

3. 土壤湿度管理:根据作物的生长阶段和天气条件,合理控制农田的湿度,不过度灌溉或干旱,以确保农作物的健康生长。

五、项目管理1. 项目立项:制定详细的项目计划和实施方案,包括项目的时间、工程量和资源投入等,以保证项目的顺利进行和高标准的农田施工质量。

2. 施工管理:对整个施工过程进行严格管理,包括施工现场的安全管理、工程进度的控制和工艺质量的监督,以确保高标准农田施工的质量和进度。

高标准农田建设项目施工方案

高标准农田建设项目施工方案

高标准农田建设项目施工方案第1篇高标准农田建设项目施工方案一、项目背景随着我国农业现代化进程的推进,提高农田基础设施水平,实现高标准农田建设,已成为提升农业综合生产能力的关键举措。

本项目旨在通过高标准农田建设,提高农业生产效率,促进农业可持续发展。

二、项目目标1. 提升农田基础设施水平,改善农业生产条件。

2. 提高农田灌溉保证率,降低农业用水成本。

3. 优化土地利用结构,提高土地产出率。

4. 促进农业产业结构调整,增加农民收入。

三、施工方案1. 工程施工内容(1)土地平整工程(2)灌溉排水工程(3)农田道路工程(4)农田防护林工程2. 施工方法及工艺(1)土地平整工程1. 采用激光平地技术,确保土地平整度。

2. 对土地进行深翻,提高土壤肥力。

3. 按照设计要求进行田块划分,设置排水沟。

(2)灌溉排水工程1. 采用节水灌溉技术,提高灌溉保证率。

2. 建设灌溉渠道,采用防渗材料,降低渗漏损失。

3. 建设排水沟,确保农田排水畅通,防止内涝。

(3)农田道路工程1. 道路布局合理,满足农业生产和农民出行需求。

2. 道路结构层设计合理,确保道路质量。

3. 设置道路排水设施,防止雨水冲刷。

(4)农田防护林工程1. 选择适应当地气候、土壤的树种。

2. 按照设计要求进行植树造林,提高农田生态环境。

3. 加强后期管护,确保防护林成活率。

3. 施工组织与管理(1)成立项目施工指挥部,负责项目施工的全面工作。

(2)制定施工组织设计,明确施工流程、施工方法、施工周期等。

(3)建立健全质量管理体系,确保工程质量。

(4)加强施工现场管理,确保工程安全、环保、文明施工。

4. 施工进度安排(1)编制施工总进度计划,明确各分部工程的施工时间。

(2)根据施工进度计划,合理安排施工队伍、设备和材料。

(3)加强施工现场调度,确保施工进度顺利进行。

四、质量保证措施1. 严格遵循国家相关法律法规、技术规范和施工标准。

2. 强化原材料、半成品和成品的质量检测,确保工程质量。

高标准基本农田土地整治项目工程施工方案

高标准基本农田土地整治项目工程施工方案

1.工程概况该工程位于XX县夏集镇东郊(夏集村、苏雅村、双琚村、双塘村、蒋庄村五个村)。

本次高标准基本农田土地整治项目主要施工项目有土方工程、农田水利工程、泵站工程、桥梁工程及田间道工程,其中农田水利工程包括:衬砌沟渠、涵洞等工程施工。

2.施工测量2.1施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。

(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。

用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。

(3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水准线长度公里数)。

2.2测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。

临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。

根据需要和设置的牢固程度应定期进行复测。

临时水准点的设置要求是:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2)在野外每400m设置一个水准点;(3)两水准点之间能保持通视。

2.3平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。

为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报。

平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。

土地整治 高标准农田 农田水利施工组织设计方案

土地整治 高标准农田 农田水利施工组织设计方案

高标准农田的可持续发展策略
技术升级 采用先进的农业技术和设备,提 高农业生产效率,降低能耗和资 源消耗,实现可持续发展。
农业保险 建立健全农业保险制度,提高农 业抵御自然灾害和市场风险的能 力,保障高标准农田的可持续发 展。
生态农业
发展生态农业,促进农业与生态 环境的协调发展,提高农田的生 态服务功能,如发展有机农业、 绿色农业等。
环保性原则
施工过程中应注重环境保护, 减少对周围生态的破坏。
安全性原则
确保施工过程的安全,采取必 要的安全措施,防止事故发生

施工组织设计流程
项目调研
对施工现场进行详细勘察,了解现场的地形 、地质、水文等条件。
资源配置
根据施工需要,合理配置人力、物力、财力 等资源。
方案设计
根据调研结果,设计具体的施工方案,包括 施工方法、工艺流程、设备选型等。
高标准农田建设方案
农田防护工程
01
总结词:保护农田,防 止风蚀、水蚀的重要措 施
02
修建农田间的防护林, 降低风速,防止风蚀
03
修建农田坡面的石埂或 植物埂,防止水土流失
04
修建农田四周边坡的护 坡,防止雨水冲刷
农田水利工程
01 总结词:满足农田灌溉、排水需求,提高 农田抗旱抗涝能力
02 修建灌溉渠道,连接水源和农田,保证灌 溉用水
03
CATALOGUE
土地整治施工方案
土地平整工程
土地平整工程是土地整治中的重要环节,目的是将土地表面整理成适合耕作和种植 的条件。
土地平整工程包括土方挖掘、运输、填筑、碾压等工序,需要根据地形地貌、土壤 类型、气候条件等因素进行合理规划和设计。
在施工过程中,需要注意保护土壤肥力和生态环境,避免因施工造成水土流失和土 地沙化等问题。

高标准农田施工措施

高标准农田施工措施

高标准农田施工措施一、土地平整。

1.1 首先呢,这土地平整可是高标准农田施工的基础。

就好比盖房子得先把地基打平喽。

咱不能让农田高一块低一块的,不然浇水的时候,低的地方积水成灾,高的地方干得冒烟,这庄稼咋能长好呢?得用那些现代化的机械设备,像推土机、平地机之类的,把土地整得平平整整,就像给大地做了个美容手术一样。

1.2 还有啊,在平整土地的时候,可不能瞎整。

得按照一定的坡度要求来。

这个坡度呢,既要能保证排水顺畅,又不能让水土流失太严重。

这就像走钢丝一样,得掌握好平衡。

要是坡度太大,一场雨下来,肥沃的土壤就被冲走了,那可真是“竹篮打水一场空”啊。

二、灌溉与排水系统。

2.1 说到灌溉系统,这可是农田的“生命补给线”。

咱得修建一些高质量的灌溉渠道,不管是明渠还是暗管,都得保证水能够顺利地流到每一块农田里。

就像人体内的血管一样,哪一块儿堵塞了都不行。

渠道的材料也要选好,不能用那些质量差的,不然过不了多久就坏了,那可就麻烦了。

2.2 排水系统也不能忽视。

“水满则溢”嘛,要是农田里的水排不出去,庄稼就会被淹死。

要挖好排水沟,让多余的水能够及时排走。

而且排水口的位置也很重要,要选在地势较低的地方,这样水才能乖乖地流出去。

2.3 在灌溉和排水系统的设计上,还得考虑到节水。

现在水资源多宝贵啊,可不能浪费。

采用一些节水的灌溉技术,像滴灌、喷灌啥的,既能满足庄稼的需水要求,又能节约用水,这可是一举两得的好事儿。

三、田间道路建设。

3.1 田间道路就像是农田的“经脉”。

要修建得坚固耐用,这样农机具才能在上面顺利通行。

咱不能修那种“豆腐渣工程”,不然刚走几趟就坏了,那还怎么方便农民耕种和收获呢?道路的宽度也要合适,既不能太窄,让农机具过不去,也不能太宽,浪费土地资源。

3.2 另外,田间道路的布局也很有讲究。

要合理规划,连接到农田的各个区域,让农民能够方便快捷地到达每一块农田。

这就好比编织一张大网,把农田都网罗在里面,方便管理和作业。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高标准农田土地整平施工方案1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线内进行挖掘。

所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。

土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到填筑地段作填料,或者运往弃土点。

开挖方式应根据地段的深度和纵向长度,以及地形、土质、土方调配情况和开挖机械设备的因素确定,于加快施工进度和提高工作效率。

(1)横挖法从地段的一端或两端按横断面全宽逐渐向前开挖。

这方法适用于较短的地块,地块深度不大时可以一次挖到设计标高,地块深度较大时可分成几个台阶开挖,各层要有独立的出土道和临时排水设施。

分层横挖使得工作面纵向拉开,多层多向出土,可以容纳较多的施工机械,加快了施工速度。

(2)纵挖法沿地段纵向将高度分成不大的层次,依层次开挖。

纵挖法适用于较长的地段。

如果地段的宽度及深度都不大,可以按横断面全宽纵向分层挖掘,称为分层纵挖法,如果地段的宽度及深度都比较大,可沿纵向分层、每层先挖出一条通道,然后开挖两旁,称为通道纵挖法,通道可作为机械通行或出口路线,以加快施工进度,如果地段很长,可在适当位置将其一侧横向挖穿,分成几段,各段再采用上述纵向开挖,称为分段纵挖法。

分段纵挖法适用于傍山长挖方段。

在挖掘过程中,测量人员应及时按照图纸要求把边坡开挖线放好,并应根据挖的深度随时指挥调整开挖线,力争利用机械一次做好边坡减少人工的做坡量。

(3)人工开挖土方本工程为土地整理项目,部分施工项目需采用人工进行开挖,开挖时多处为零星工程量,施工时需注意施工操作安全性。

(4)开挖注意事项开挖中如发现土层性质有变化时,报请监理工程师进行处理,修改施工方案或调整边坡坡比。

如果在指定设置弃土场的地方不能满足堆积弃方数量时,停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。

不能横向弃置废方的开挖路段,必须选择可行施工方法,防止造成废方侵占农田、河道,损害民房和用地范围以外的其它构造物。

必须注意对图纸未标出的其它构造物的保护,一经发现上述情况应立即报告监理工程师,且应停止作业听候处理。

居民区附近的开挖,应采取有效措施,以保证居民及施工人员的安全,并为附近居民的生活及交通提供有效的临时便道或便桥。

土方地段的挖方至施工标高,应考虑因压实而产生的下沉量,其值由试验确定。

当因气候条件使挖出的材料无法按照本规范的要求用于填筑和压实时,应停止开挖,直到气候条件转好。

2、人工挖基坑、人工挖沟槽、人工挖边沟沟槽开挖采挖掘机挖沟,人工结合修整;用挖掘机单槽一次性开挖至距设计标高0.3m处,再由人工进行修底修坡。

开挖时根据各排水沟的走向,从排水沟的下游向上游挖进。

施工中注意边坡稳定,及时用潜水泵排除基槽积水,严禁基槽长期泡水。

在挖至设计标高时,应及时安排人员进行清除余土,排干沟槽积水,做到基槽一开挖立即进行涵沟砌石施工,不得使基底暴露过久,基底设计标高以上30cm厚,不得提前挖除,应在管基施工的同时方可挖除,若基底土壤已受扰动或超挖,用碎石砂夯实填平。

基槽外一米以内不得堆土,同时堆土不得超过1.5m高。

拟采用挖掘机配合人工进行开挖,在接近基底20cm范围内,由人工辅助开挖修坡、修底。

3、清淤清淤采用挖机配合运输车进行,运输车必须用塑料腊在车底部作处理,以防止淤泥污染运输道路。

4、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压(填筑碾压)达到规范要求的压实度。

对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定。

(1)布土:合理的土方调配和运土路线是非常重要的,应根据取土场位置及地形确定经济、合理的运土路线。

布土时应根据压路机能达到的压实厚度(规范规定或经监理工程师同意的厚度)计算卸车数量,例如每层填土压实厚度不大于20cm时,一车土8m3,可摊铺30m2。

自卸汽车从取土场把土运到铺筑现场,从一端开始,左右成排,前后成行等距离布土。

只要把布土的位置和稀疏密度撑握好了,就可以提高摊铺速度。

(2)按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为1.2~1.3,如果用平地机进行摊铺虚铺系数一般为1.1~1.2,由于土质不同应根据实际情况确定虚铺系数。

(3)整平:当一段落(50米以上)由推土机摊平并经复测符合要求。

在平整时注意纵坡和横坡,尤其是在雨季施工时,横坡应该适当加大以利于排水。

(4)碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:1)压路机碾压轮重叠轮宽的1/3~1/2。

2)碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求。

3)压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。

一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时。

所以各种压路机械的最大速度不应超过4公里/小时。

4)影响压实效果的主要因素是含水量,土的类别、性质以及压实功能。

在施工现场因为已经有标准击实,填土类别和标准填料基本一致,因此影响压实效果的因素主要是含水量。

根据现场施工经验,在压实前最好实测填料的含水量,经验证明土壤的实际含水量在最佳含水量的正负2%~5%进行碾压时效果最好。

如果填料含水量过大,碾压遍数再多也达不到标准。

因此在实测含水量的基础上,如果含水量过大,应考虑将土摊开晾晒待接近最佳含水量时再进行碾压,否则将出现因含水量过大碾压达不到标准或出现软弹现象。

现场实测含水量的简单办法为酒精燃烧法。

5、人工回填夯实零星回填工程量均采用人工回填,并采用蛙式打夯机进行夯实。

6、削放坡在削放坡施工前,按削放坡要求施放出削放坡开挖线,包括上口线,下口线,然后采用挖机按操作规程进行削放坡,完成后进行验收。

7、人工平整路基根据设计清基处理要求、基面处理要求及有关施工技术措施对填筑区地表进行处理,采用人工、机械以及人工机械配合等施工工艺进行路基平整。

(二)土地平整1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。

根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30-米以内。

如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。

高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。

2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。

必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。

3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。

平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。

在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。

4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。

做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。

回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。

5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。

挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。

所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。

回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。

每层横坡应不小于2%以利排水。

碾压应按先轻后重、先静压后振压的原则进行,轮迹重叠宽度不得小于15cm,并由两边缘向中间推进。

6、土地翻耕机械施工及培肥表土剥离后,根据测量放样,用机械挖取高于设计田面标高的土方回填至附近低于设计田面标高田块以及附近旧沟渠和坑洼地。

局部高差较大处,由装载机装运土方回填,尽量做到挖填同时进行。

开挖及回填时应保证表土回填前田块有足够的保水层。

土地翻耕后及时培肥。

7、土埂施工土埂施工时,先根据现场定位点,按照设计要求放出各道田埂位置,再进行施工。

田埂采用原土夯实,在打夯过程中应注意分层夯实。

表土回复经监理验收合格后,按设计要求进行田埂施工;田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水试蓄。

田埂外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。

对于超过1米以上的田埂应种植草皮;当田坎高度较大时,下部设置浆砌卵石或浆砌砖基础,混凝土预制板作防渗护坡处理,上部或以混凝土压顶。

土埂填方应先清除表土后根据实际标高情况确认该标高满足要求,确认后进行原地面振动夯实,直到密实度检测符合要求后才能开始逐层回填。

回填前应先作试验段,采用进场打夯机夯实,报请监理工程师审批后作为土方回填施工依据。

8、坡改梯测量定位时,严格按施工设计图分别用木桩标示出梯田平面位置,在田埂采用每20米加密桩的方式标示出来。

坡改部位按每30米的方格网进行打点测量,并用白灰在测点旁标示出挖除高度和填方高度。

然后在挖填交界处用白灰撒线,以控制施工机械的操作。

在田埂施工完成后,用挖掘机配合推土机首先将耕作土全部清除并堆放于一角,然后用挖掘机配合推土机将坡按设计要求推平,用压路机碾压至合格。

土方平整合格后,方可进行耕作土的回填工作,其要求是厚度均匀、平整一致。

浆砌卵石田埂:土方开挖→坡面削坡→土方夯实→修筑M7.5浆砌卵石埂→混凝土压顶→交工验收。

将田埂进行机械土方开挖及人工挖运淤泥流沙进行清理、坡面修筑、坎埂压实,对田埂硬化可采用浆砌卵石埂,现浇C20砼压顶。

清除表土及接触层的杂草,坡地分层夯实起埂,直至修到坎顶,埂顶宽30cm,上游埂高出梯田20cm,下游埂高根据坡面倾角和梯田宽度计算确定,起埂宽度视地面坡度而定,设计梯田田块宽度采用8m~40m,长度为30~60m,土埂高度控制在2.0m以内,边角地带,随地形布局为不规格田块。

田坎外坡倾角为70°,内侧倾角为80°。

护埂的浆砌卵石宽为30cm,高30cm,埂顶采用C20砼压顶,护坡内侧坡取直,外侧坡比70度。

每台梯田为了便于田间排水,顺在梯田背面开挖背沟。
