外檐墙面施工

1.1 外檐墙面施工
外檐墙面:涂料外墙、石材外墙。

1.1.1保温板粘贴
1.1.1.1 基层清理
1、清理砌体墙面水泥砂浆找平层上残留的浮灰等杂物,对找平层空鼓、缺陷部位进行修补。

2、对墙面水泥砂浆找平层进行全面检查,以确保整个墙面的平整度偏差在4mm 以内,阴阳角方正,上下通顺。

1.1.1.2 刷专用界面剂一道
为增强聚苯板与胶粘剂的结合力,粘贴聚苯板前,在聚苯板粘贴面薄薄均匀涂刷一道专用界面剂,待界面剂晾干后方可涂抹胶粘剂进行墙面粘贴施工。

1.1.1.3 配制胶粘剂
使用在工厂里预混合好的干粉状胶粘剂,在施工现场只需按使用说明加入一定比例的拌和用水,搅拌均匀即可使用,搅拌后的粘结剂应在两小时内用完。

1.1.1.4 粘贴翻包网格布
凡在粘贴聚苯板的门窗洞口侧边外露部位均需进行耐碱玻纤网格布翻包,即在基层墙体找平层上用胶粘剂预贴网格布,翻包部分在基层上粘结宽度不小于80mm。

1.1.1.5 粘贴聚苯板
1、按聚苯板常用尺寸及现场墙面的实际情况,统筹划分聚苯板。

聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,局部最小错缝不得小于200mm。

2、聚苯板铺贴时大面积采用条粘法刮粘结剂后滑动就位,用专用工具轻柔、均匀地挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。

粘板时注意清除板边溢出的胶粘剂。

局部基层不满足条粘法要求时,可用点框法粘贴,但必须保证粘贴面积≥40%。

3、粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,两板之间高差大得大于1.5mm。

当板间缝隙大于2mm时用相应厚度的聚苯片填塞,两板之间高差大于1.5mm时用专用打磨机具打磨平整。

1.1.2聚合物抗裂砂浆抹灰
1.1.
2.1 施工准备
1、预留孔洞及排水管道等处理完毕,窗框要固定好,并用1:3水泥砂浆将缝隙填塞严实,塑钢窗框按塑钢窗施工要求,选用嵌缝材料,且塞堵密实并事先粘保护膜。

2、施工作业层外檐脚手架上的脚手板必须满铺不允许有探头板。

3、弹墨线找规矩。

所有竖向阴阳角用加重铅丝垂,弹出两面控制线,阳角两侧各向内200mm,阴角两侧各向外量200mm弹出墨线。

各层50线必须准确,反到外檐上,内外檐50线控制一致,控制好窗口高度。

窗口两侧各向两边反200mm,弹出竖向控制线及窗安装制线。

1.1.
2.2 施工方法
1、基层处理:抹灰前墙面必须清扫干净,检查并处理好窗台和窗套等损坏和松动部分。

2、吊垂直,套方找规矩,根据墙面结构平整度找出规矩,从顶层开始用特制的大线坠,绷铁线吊垂直,然后根据规范要求分层设点做灰饼。

灰饼用1:3水泥砂浆做成50mm见方,横线则以楼层为水平基线交圈控制,每层打底时则以此灰饼作为基层准点进行冲筋,使其底层作到横平竖直,方正。

凸出檐口的窗台等饰面留置,待以后做水泥砂浆压光。

3、安装分格条:根据施工图纸要求,将水平控制线弹好后安装分格条,分格条要一定间距采用塑料永久性分格条镶嵌在底子灰表面。

4、抹底子灰:底子灰分三层操作,第一次抹薄薄一层,用抹子压实,用1:3水泥砂浆打底子扫毛,第三遍则为8厚1:2.5水泥砂浆抹面,三层分别用大刮杠刮平,用木抹子搓毛,然后全面检查底子灰是否平整。

5、外檐滴水槽:滴水槽宽度根据窗口的大小预埋不同宽度的分格条,槽宽1.2~1.5cm,槽边距外墙2cm。

6、在窗台进行抹灰压光时,一定要注意内高外低的原则。

1.1.3外墙涂料
1.1.3.1 工艺流程
修补→清扫→填补缝隙、刮腻子→磨平→第一遍涂料→第二遍涂料
1.1.3.2 操作工艺
1、施涂前将基层的缺棱掉角处用1:3水泥砂浆修补,表面麻面及缝隙用腻子填补齐平。

2、外墙涂料工程分段进行时,以分隔缝、墙的阴角或落水管为分界线。

3、外墙涂料先进行刮腻子打磨,使墙面颜色一致。

4、外墙涂料同一墙面用同一批号,每遍涂料不能过厚,涂层均匀,颜色一致。

1.1.4外墙干挂石材
1.1.4.1 工艺流程
钢件固定→干挂结构钢架焊接→钢架刷防锈漆、打孔→板材选色(花纹)编号→安装固定→嵌缝
1.1.4.2 施工工艺要求:
1、按技术要求将6/±0mm厚钢板用涨管罗栓固定于建筑结构上,作为钢龙骨底座,然后在钢龙骨底座上,垂直方向按模数焊接槽钢龙骨,作为钢龙骨架的基础结构,所焊接的槽钢必须垂直,间距按设计要求保持一致。

2、按板材模数尺寸在基础结构槽钢上分尺寸弹出水平线和水平标高线,按水平模数线焊接横向角钢结构架(角钢尺寸根据施工设计而定)角钢与槽钢焊接要成90度,必须满焊。

3、基础架焊接完工检查合格后,刷防锈漆二遍(如镀锌的钢结构可不刷防锈漆),横向角钢上按板材尺寸大小打固定板材干挂件孔。

4、板材干挂用厚度25—30mm的板材立面打孔或划槽,相应的角钢打眼后用不锈钢连接件连接板材和角钢架,在板材孔或槽中注满胶固定,如板材间做留缝处理,需要在缝中嵌入泡沫棒,然后满打密封胶。

合集下载

外檐精装修主要项目施工方法

外檐精装修主要项目施工方法

外檐精装修主要项目施工方法本工程主楼属高层建筑,幕墙的设计必须由有资质的单位进行,图纸必须完整,有解决风震、地震及变形的措施,应采用柔性节点。

本工程幕墙工程工程量大,幕墙工程的进度直接影响内部精装修工程的进行,因此幕墙工程是本工程的一个重要控制点。

1、石材幕墙施工方案石材幕墙是指由金属构件悬挂在建筑物主体结构表面的由花岗石、大理石等石板材作为墙面的非承重外围护墙体。

石材幕墙的构造和施工特点是:外墙装饰效果好、材料单一、施工操作简便、工效高、维修清理方便、色彩和光泽保存长久。

①测量放线a.施工放线工首先与总包方确定好基准轴线和水准点。

再用经伟仪在底楼放出四大角控制线以及拐角控制线,用激光垂直仪,将控制点引至顶层或标准层处定位。

b.将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线。

为保证不受其它因素影响,垂直钢线每3层一个固定支点,水平钢线每7米一个固定支点。

放完线后,每层楼用水平仪检测,调准。

②立柱安装a.立柱的安装,依据放线的位置进行安装。

安装立柱施工一般是从底层开始,然后逐层向上推移进行。

b.为确保整个立面横平竖直,使幕墙外立面处在同一垂直平面上。

首先将角位垂直钢丝布置好。

安装施工人员依据钢丝作为定位基准,进行角位立柱的安装。

c.放线组施工人员首先在预埋件上依据施工图标高尺寸弹出各层间的横向墨线,作为定位基准线。

d.立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采用拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。

e.先对照施工图检查主梁的加工孔位是否正确,然后用螺栓将立柱与连接件连接,调整立柱的垂直度与水平度,然后上紧螺母。

立柱的前后位置依据连接件上长孔进行调节。

上下依据方通长孔进行调节。

f.立柱就位后,依据测量组所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对钢龙骨进行直线的检查,确保钢龙骨的轴线偏差。

g.待检查完毕、合格后,填写隐蔽工程验收单,报监理验收(并附自检表)。

外檐工程主要施工方法

外檐工程主要施工方法

外檐工程主要施工方法外檐工程主要施工方法提要:先将立柱与连接件相连,然后连接件预埋件连接,并应进行调整和固定。

将横梁两端的连接件及弹性橡胶垫安装在立柱的预定位置精品源自请示外檐工程主要施工方法(1)墙面修补外檐采用吊篮架子进行施工。

在建筑物的大角处挂上下贯通的大线,以大线为基准进行修补工作。

墙体大面采用磨石机进行打磨平整。

上下层结合部局部偏差过大处采用人工剔凿,后用豆石混凝土修补,并进行养护。

其余修补要求同中介绍的有关内容。

外墙窗口滴水线在结构施工中已预留,距窗口两端25mm,塑窗四周压口,底口压5mm,其余各边压8mm,并要求开2~3mm缝。

室外窗台为20mm厚1:水泥砂浆抹面,表面内外相差10mm,泛水向外,阳角抹尖角。

如图5-7所示。

滴水线做法(图略)阳台阴阳角水平成线、竖向垂直,严禁出现左右摆动的情况。

根据外墙悬挂的大线进行调整、修补,南侧弧型阳台应悬挂六条大线,阴阳角共四条,弧顶两侧各一条,以便保证阳台上下通视。

阳台反檐下加10mm宽滴水条,距外皮30mm,距两端25mm。

空调穿墙管的位置确定:采用经纬仪在外墙打上下贯通的控制线控制水平位置,根据室内标高控制线控制标高。

将原墙内的预埋管剔除,重新放入80mm直径的新管,两端统一封头。

下管后用膨胀水泥将管四周封堵严密,以防渗漏。

(2)阳台、空调铁艺按照设计图纸大样外观、规格、颜色及尺寸进行铁艺加工。

施工时要求按照外檐大线、图纸标注尺寸及水平标高线确定铁艺的安装位置及标高。

安装时要求铁艺与阳台栏板预留埋件焊接牢固。

阳台铁艺由北京华奥园铁艺装饰有限公司进行施工。

空调铁艺随外檐涂料进行施工。

空调铁艺由北京康正装饰有限责任公司进行施工。

(3)外檐涂料做法由施工方提供操作方法及质量标准。

(4)玻璃幕墙3号楼22~24层、4号楼24~26层南北两侧外檐安装玻璃幕墙。

由北京XX幕墙装饰工程公司施工。

1)施工准备:安装玻璃幕墙的构件及零附件的材料品种、规格、色泽及性能应符合设计要求。

外檐涂料工程施工方案

外檐涂料工程施工方案

外檐涂料工程施工方案一、基材1、墙面平整无脱层、空鼓、面层无裂缝、无明显砂眼等缺陷。

如超出此范围,将采用腻子填补找平,再用砂纸打磨平整。

2、面层达到高级抹灰水平,平整洁净、颜色均匀、无裂纹、无明显接茬、无灰尘、油污、无外露钢筋、铁丝、木屑、棱角,灰线平直方正,清晰美观。

3、基层的碱性:基层墙面PH值低于10。

4、基层的含水率:基层含水率小于8% ,新粉刷的砂浆面层要经过3个星期左右才能施工。

5、表面污物:表面尘土、油污等要用钢丝刷、合成洗涤剂等加以去除,或用粗砂布打磨干净,清匀打磨完毕后方可施工。

6、满刮腻子(粗刮)将较大的缺陷基本修复补平。

细刮腻子将基层精细刮平修复,检查腻子层是否平整牢固,线条是否平直。

二、封闭底漆辊涂封闭底漆,封闭混凝土表面毛细孔,增强面漆的附着力和抗碱性。

三、面漆在涂刷第一道面漆前,先检查封闭底漆是否辊涂均匀或是否有漏刷的地方,合格后方可进行下一步:应先上后下,分段分步进行,刷槎最好甩在分格条或阴角处,涂刷时首尾相接,涂刷方向长短一致。

由于涂料干燥快,应勤蘸快刷,一般先刷窗套凸线,再刷大面,涂刷时涂层应厚薄一致,颜色均匀。

一般在第一道面漆施工完成4小时后才能涂刷第二道面漆,具体视当时的天气情况而定。

四、施工技术质量要求施工时要求温度高于5℃,环境湿度低于85%,以保证成膜良好。

1、使用涂料时,必须将涂料搅匀,并不得任意加水;2、接槎严格执行操作规程,留在施工缝或阴阳角处,不得任意停工甩槎;3、阴雨天应停止施工。

确保后一遍涂料在前一遍涂料表干后进行。

五、质量验收主控项目:1、所有材料品种、质量、性能应符合设计要求和本规程规定性能;2、外墙涂层做法应符合相应的技术规范和设计要求;3、外墙涂料与墙体以之间必须粘结牢固,无脱层、空鼓及裂缝。

一般项目:表面平整、洁净、接茬平整、线角须直、清晰、毛面纹路均匀一致。

六、成品保护1、施工每完成一步,在未达到下步施工标准前严禁任何人员触摸、踩踏等;2、各涂层硬化前禁止水冲、撞击。

外檐砌筑及门窗施工方案

外檐砌筑及门窗施工方案

1.外檐砌筑及门窗施工方案1.1砌筑工程1.1.1作业条件1)砌块砌筑施工前,必须作好上道工序的隐检,质量验收合格,并且办完隐验手续,操作面清理干净。

2)根据施工要求,进行水平标高抄测工作,不符合要求的部分要先进行处理。

3)砌筑基层面上弹出纵横墙轴线、边线、门窗洞位置线及其它尺寸线,并复测合格,经监理单位复核无误签证。

4)拌制砂浆所用的搅拌机及计量台磅秤安装就绪,且试转正常,砂浆配合比标示牌须设挂到位。

5)操作面的安全防护设施已安装到位,并经安全人员检查,符合有关安全规定。

1.1.2预拌砂浆进场储存1)材料进场时,生产厂家要提供产品的质量证明文件及使用说明书等。

2)干混砂浆要求包装袋要完整,不能破损。

3)先进场的砂浆先用,以免超过贮存期。

4)现场应具备散装干混砂浆专用存储筒仓。

在筒仓外壁明显位置做好砂浆标记,内容有砂浆品种、类型、批号等。

散装干混砂浆在输送和贮存过程中时,应避免颗粒与粉状材料的分离。

5)干混砂浆贮存时不得受潮和遭受雨淋。

6)当砂浆超过贮存期后,应重新进行检验,只有当砂浆性能符合相关标准的要求后才可使用。

7)按照生产厂家在产品说明书中规定的加水量或加水范围控制加水量。

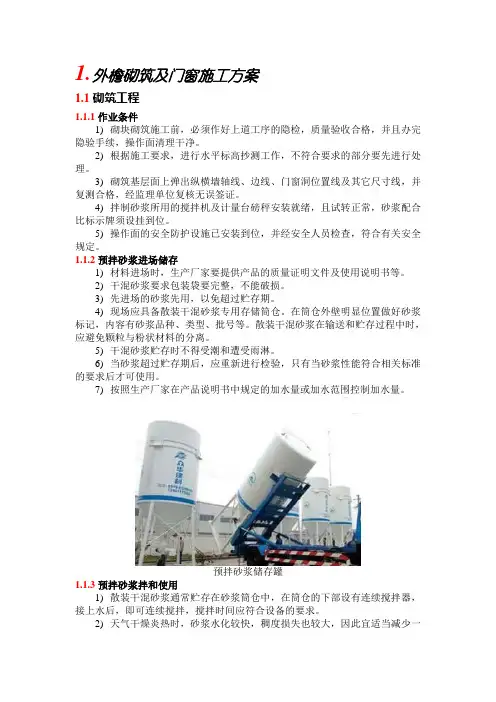

预拌砂浆储存罐1.1.3预拌砂浆拌和使用1)散装干混砂浆通常贮存在砂浆筒仓中,在筒仓的下部设有连续搅拌器,接上水后,即可连续搅拌,搅拌时间应符合设备的要求。

2)天气干燥炎热时,砂浆水化较快,稠度损失也较大,因此宜适当减少一次搅拌量。

3)砂浆搅拌完后要及时清理搅拌设备,否则,砂浆硬化后会粘在搅拌叶片上,较难清理。

4)因砂浆中掺有矿物掺合料、添加剂等组分,搅拌时间一般不少于3min。

当砂浆中掺有粉状聚合物时,搅拌完成后需静置5min,让砂浆熟化,然后再搅拌3min。

5)由于普通干混砂浆保水率较低,在存放过程中会出现少量泌水。

为了保证砂浆均匀,和易性好,易于施工,搅拌好的砂浆如出现泌水现象,使用前应人工再拌和,恢复砂浆的稠度。

外檐墙面施工

外檐墙面施工

一、外檐墙面施工外檐墙面:涂料外墙、石材外墙。

(-)保温板粘贴1、基层清理1、清理砌体墙面水泥砂浆找平层上残留的浮灰等杂物,对找平层空鼓、缺陷部位进行修补。

2、对墙面水泥砂浆找平层进行全面检查,以确保整个墙面的平整度偏差在4mm 以内,阴阳角方正,上下通顺。

2、刷专用界面剂一道为增强聚苯板与胶粘剂的结合力,粘贴聚苯板前,在聚苯板粘贴面薄薄均匀涂刷一道专用界面剂,待界面剂晾干后方可涂抹胶粘剂进行墙面粘贴施工。

3、配制胶粘剂使用在工厂里预混合好的干粉状胶粘剂,在施工现场只需按使用说明加入一定比例的拌和用水,搅拌均匀即可使用,搅拌后的粘结剂应在两小时内用完。

4、粘贴翻包网格布凡在粘贴聚苯板的门窗洞口侧边外露部位均需进行耐碱玻纤网格布翻包,即在基层墙体找平层上用胶粘剂预贴网格布,翻包部分在基层上粘结宽度不小于80mm。

5、粘贴聚苯板1、按聚苯板常用尺寸及现场墙面的实际情况,统筹划分聚苯板。

聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,局部最小错缝不得小于200mm。

2、聚苯板铺贴时大面积采用条粘法刮粘结剂后滑动就位,用专用工具轻柔、均匀地挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。

粘板时注意:清除板边溢出的胶粘剂。

局部基层不满足条粘法要求时,可用点框法粘贴,但必须保证粘贴面积>40% o3、粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,两板之间高差大得大于1.5mm。

当板间缝隙大于2mm时用相应厚度的聚苯片填塞,两板之间高差大于1. omm时用专用打磨机具打磨平整。

(二)聚合物抗裂砂浆抹灰1、施工准备1、预留孔洞及排水管道等处理完毕,窗框要固定好,并用1:3水泥砂浆将缝隙填塞严实,塑钢窗框按塑钢窗施工要求,选用嵌缝材料,且塞堵密实并事先粘保护膜。

2、施工作业层外檐脚手架上的脚手板必须满铺不允许有探头板。

3、弹墨线找规矩。

所有竖向阴阳角用加重铅丝垂,弹出两面控制线,阳角两侧各向内200mm,阴角两侧各向外量200mm弹出墨线。

外檐工程施工工艺

外檐工程施工工艺

外檐工程施工工艺一、外檐工程概述外檐工程是建筑施工中一个重要的部分,它在建筑外墙上起到遮阳、防雨、美化建筑等作用。

外檐工程的施工工艺包括檐口制作、材料加工、安装、防水处理等多个环节,需要严格按照施工规范进行施工,才能确保外檐工程的质量和安全。

二、外檐施工前准备1、施工前,应对外檐工程进行详细的设计,包括檐口的尺寸、材料的选用、外檐的形式等,确保外檐的设计符合规范要求。

2、檐口制作前,需要对建筑外墙进行清理,清除外墙表面的灰尘、杂物,保证外墙清洁。

3、施工前,应根据外檐的设计要求准备好各种材料,包括金属材料、木材、玻璃钢等。

4、根据外檐工程的具体情况,确定搭设脚手架或者其他安全措施,确保施工过程中的安全。

5、外檐工程的施工需要配备专业的施工人员,他们应具备相关的施工技能和经验,以确保施工的质量和安全。

三、外檐施工流程1、外檐工程的施工流程主要包括檐口制作、材料加工、安装等多个环节,下面将对这些环节逐一进行介绍。

2、檐口制作:檐口是外檐工程的关键部位,它直接影响外檐的质量和外观。

在檐口制作前,需要根据外檐的设计要求准备好相关的材料,然后按照设计要求制作檐口。

3、材料加工:在外檐工程中,我们通常会使用金属材料、木材、玻璃钢等材料。

这些材料在进行施工前需要进行精细的加工,确保其尺寸、形状等符合设计要求。

4、安装:外檐工程的安装是整个施工过程中最关键的环节。

在进行外檐的安装时,需要精密操作,保证外檐的固定和稳定。

5、防水处理:在外檐工程的施工中,需要对外檐进行防水处理,确保外檐在日常使用中不会发生渗水等问题。

四、外檐施工注意事项1、施工中需要严格按照设计要求进行操作,确保外檐的尺寸、形状等符合设计要求。

2、在进行外檐的施工时,需要确保施工现场的安全,避免发生意外。

3、在进行外檐的安装时,需要使用专业的固定工具,确保外檐的固定牢固。

4、在进行外檐的防水处理时,需要选择符合规范要求的防水材料,确保外檐的防水效果。

涂料墙面外檐装饰装修工程施工工艺标准

涂料墙面外檐装饰装修工程施工工艺标准<一>设计做法(1)清理基层(打磨原有涂料面层)(2)素水泥浆一遍(3)抹灰两遍中间压铅丝网(4)刮柔性防水腻子两遍(5)粉刷外墙涂料两遍(6)对所有附着物进行粉刷,颜色随大墙色变化<二>清理基层(打磨原有涂料面层)因该工程是旧楼改造,基层质量较差,增加用工量及工艺,采用人工铲除原有脱落的涂料,然后用水管喷枪清洗。

素水泥浆一遍。

<三>粉刷外墙涂料两遍<1>外墙弹性涂料施工工艺<1.1>涂料施工基层的质量要求1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料。

2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。

允许偏差应符合表1的要求且表面应平而不光。

表1 一般抹灰的允许偏差和检验方法3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。

4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。

5、基层PH值不得大于10。

6、混泥土养护21-28天,抹灰基层养护14-20天以上。

7、涂饰前应对基层进行验收,合格后方可进行涂饰施工。

<1.2>施工步骤基底找平→外墙抗碱底漆→面漆施工→补、验收<1.3>基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260#砂纸打磨平整。

3、用水保养一道,待干燥后施工底漆。

<1.4>外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子。

2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象。

3.、干燥24小时后施工面漆。

<1.5>面漆施工工艺采用面漆涂刷2遍。

1、涂刷工具:涂料滚筒及油漆刷子。

2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时。

3、局部修补,准备验收。

<2>重要节点部位的施工做法施工人员必须作好施工前的准备工作:根据设计施工要求选好涂料品种、颜色。

外檐涂料、台阶等施工操作工艺

外檐涂料、台阶等施工操作工艺一、施工部署一、施工部署为实现总体规划目标,既快又好地完成仿石涂料工程,我们施工部署是“队伍强、准备足、主攻猛、速度快、装饰精、创特色。

”施工顺度如下:先地上,后地下;先底层腻子、后装饰面层漆。

二、施工组织管理体系1、为优质、快速、安全、文明完成本工程的多项生产任务,我公司将按照项目法组织施工,成立以项目经理为首的项目经理部,该项目部施工的工程,多次得到了业主及上级主管等部门的充分认可。

2、建立以项目部为核心的管理层,开展目标管理,由项目部经理代表法人对工程质量、安全、进度、文明施工等进行科学管理,能够完全胜任本工程施工特点的专业技术人才。

3、在工程施工中把高标准、严要求、重质量、创精品、实现对业主的郑重承诺。

三、成品保护措施1、在开工前对工人进行岗前培训,让工人增强保护成品的意识。

2、在施工过程中对于接触多、容第4 页共12 页易破坏、容易污染的地方,要加强防护,如窗口要用塑料薄膜防护,散水坡用草帘子或用土覆盖。

3 、建立奖罚制度,严罚故意破坏成品者,奖励举报者。

4、施工时尽量保护成品不受污染。

四、工程质量、进度、安全生产、文明施工的保证措施1、质量保证措施1.1施工前的监督管理:1.1.1审查施工现场建立质量责任制度及质量体系情况。

1.1.2监督检查基层是否达到面层施涂的质量要求。

1.1.3审核施工方案和施工方法是否切实可行。

1.1.4检查施工机具的完备情况。

1.1.5检查技术交底是否符合工艺规程的要求。

1.1.6检查样板项目是否经过验收。

1.2、施工过程中的监督管理:1.2.1监督检查工人的实际操作工艺是否与技术交底,工艺规程和施工及验收规范相一致,并检查实际交底情况。

1.2.2质量控制重点:a、外墙刮底腻子为JG/T157-2004型标准的规定专用腻子,干燥后应坚固、不粉化、不起皮和爆裂,并应按基层、底涂料的性能配套使用。

b、涂料在施工前,应清洗基层表面的尘土、油渍;清除基层表面上附着的砂浆或残余混凝土;并修理基层表面的酥松、脱皮等缺陷。

外檐真石漆工程施工方案

外檐真石漆工程施工方案一、前期准备工作1.确定施工范围:根据设计图纸和现场实际情况,确定需要施工的外檐范围,并标明施工界限。

2.预处理工作:清理施工区域,清除杂物和污渍。

对墙体表面进行必要的修补和净化,包括填补裂缝、修复渗漏点、清除旧涂层等。

3.现场检查:对施工区域的结构、墙面状况进行检查,确保墙体结构稳固,无明显的质量问题。

二、施工工艺1.打底处理:在墙面上涂刷一层底漆,以增强真石漆的附着力和抗渗性能。

根据墙面情况选择合适的底漆,保证底漆干透。

2.添加石粉:按照真石漆配方,将石粉适量加入真石漆涂料中,并进行充分搅拌,确保石粉均匀分散。

3.上色:将搅拌均匀的真石漆涂料用刮刀或滚筒均匀涂抹在墙面上,保持涂层均匀一致。

注意避开窗户、门窗和构件等细节部位。

4.特色处理:根据设计要求,在墙面上进行特色处理,如使用模具进行浮雕加工、在涂层上喷涂花纹等。

确保特色处理与整体效果协调统一5.表面处理:在真石漆干燥后,利用抹刀、扫把等工具进行表面处理,使外檐表面更加平整、细腻。

注意刀痕要与整体效果相协调。

6.二次上色:在表面处理干燥后,再次涂抹一层真石漆,弥补表面处理过程中可能存在的缺陷,提高外檐表面质感。

7.防水处理:在上述工艺完成后,根据需要进行防水处理。

可以选择涂刷防水涂料,增加外檐的抗水性能,提高外檐的耐久性。

8.精细修整:经过上述工艺后,对整个外檐进行精细修整,清除多余的杂质和涂料溢出部分,确保外檐施工质量达标。

三、施工注意事项1.安全施工:施工过程中,要注意安全第一,佩戴合适的劳动防护用品,防止墙面涂料溅到眼睛和皮肤上。

搭设安全的脚手架和防护网,确保施工人员的安全。

2.施工环境:施工区域周围要封闭,并设置警示牌,防止他人无意进入施工区域,避免施工过程中的意外事故。

3.施工顺序:按照设计要求和工艺要求,坚持从上到下、从内到外的施工顺序,保证施工效果的一致性。

4.材料质量:选择优质的真石漆涂料和相关辅助材料,确保施工效果的持久性和美观性。

外檐墙面修复工程施工工艺

外檐墙面修复工程施工工艺1墙面修补工程(1)清理墙面将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。

(2)修补墙面用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸凸出处磨掉,将浮尘扫净。

(3)刮腻子刮腻子遍数可由墙面平整程度决定,一般情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2%羧甲基纤维素=1:5:3.5。

厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水=1:5:1耐水性腻子。

第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。

干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。

2坡屋顶修复工程2.1坡屋面施工顺序结构板清理→水泥砂浆找平层→防水层→干铺无纺聚酯纤维布一层→1:3水泥砂浆卧瓦层→饰面瓦2.2施工操作要点(1)找平层采用15厚1:2.5水泥砂浆,找平层是防水层的依附层,其质量好坏直接影响到防水层的质量,所以找平层必须做到:坡度要准确,使排水通畅;砼和砂浆的配合比要准确;表面要二次压光、充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面干燥、干净。

水泥砂浆找平层前,撒水湿润基层表面,施工过程中拉线找平,每隔2m贴一个灰饼,灰饼尺寸5cm*5cm*1.5cm,按照流水方向进行冲筋。

找平层施工时找平层与墙、通风道出口等部位交接处的阴角抹成R=5cm的圆弧,阳角抹成钝角,管根部位用细石砼抹成“八”字角,大面要求抹平压光,施工完毕后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。

(2)防水层施工操作工艺:基层清理、整修→1.5厚合成高分子防水涂料→细部附加层施工防水层施工按“先高后低,先远后近”的原则进行。
