花岗岩广场停车场铺装石材施工方案

合集下载

广场花岗岩铺装施工方案艺术感

广场花岗岩铺装施工方案艺术感

广场花岗岩铺装施工方案艺术感准备工作大型场所铺装施工前,需设计出花岗石的规格尺寸与图案样式,交于石材工厂制作完成运送至现场放置,同时,设计师还需要对地下的水、电、管网系统进行设计,施工人员需按要求熟悉图纸,完成设备的预埋及按班组进行分段铺装。

基层处理完成了准备工作后,需要将基层表面的灰尘、油污、浮浆及其他杂物清理干净,对部分坑洼处修补,部分凸起处凿平,以保持表面的平整,清扫干净后洒水湿润。

挂线根据控制中心标高及网络线高程,按照墨线的位置拉线绳至绷紧状态,接线以确定砂浆找平层的铺浆厚度。

标高线作为控制线,可以帮助施工人员检查、控制花岗石板块位置。

试拼排找出每一个区域的花岗石板块,依据图案、花纹、颜色试拼,拼接完成后按照纵横两个方向编号标记,随编号号码摆放整齐。

试拼好后为了找出板块之间的最佳缝隙宽度和核对板块与柱面、洞口等位置的合并程度,需要在基层上铺一层厚度大于30厘米的干砂,进行再次试排。

铺砂浆试排完成后清理干净干砂带,首先在基层地面上刷一层素水泥浆,然后再按照每块石板中心向外的方向,摊铺一层用手攥成团落地即散的干硬程度的干硬性水泥砂浆,这层砂浆也称为找平砂浆,厚度适量地高出找平层厚度为宜,此外,摊铺砂浆的顺序应参考石板的编号的顺序。

铺砌石板砂浆摊铺好后,在砂浆上浇上一层素水泥浆,水灰比为0.5,然后就可以进行石板的安装工序了,安装过程中使用水平尺找平,橡胶锤轻轻敲打至石板平稳,安装完成后石板底下不应有空隙,若发现空隙需将石板掀起,重新铺砂浆补实再安装。

擦缝石板安装完成24至48小时后可以灌浆擦缝,一般是使用与石板颜色相应的矿物颜料与白水泥调配成均匀的稀水泥浆,用有壶嘴的容器盛装,灌入缝隙。

1至2小时后用棉砂头擦缝,同时清理石板表面多余的水泥砂。

养护铺装完成的花岗石板块需用塑料薄膜或其他物品覆盖约3天,以防止水分蒸发,随后的5至7天需每天洒水养护,养护期间封闭现场,避免人为损坏。

铺装花岗岩石材施工方案

铺装花岗岩石材施工方案

铺装花岗岩石材施工方案一、施工前准备现场勘查:在施工前,需对现场进行详细勘查,确保地面平整、无障碍物,并测量现场尺寸,以便制定施工方案。

设计确认:根据设计图纸,确认花岗岩石材的排版、尺寸及安装位置。

材料准备:按照设计要求,选购符合要求的花岗岩石材,并对石材进行质量检查,确保无裂缝、无缺角等缺陷。

二、施工工艺基层处理:清理地面,确保无油污、无杂物。

如有不平整处,需进行找平处理。

石材排版:根据设计要求,在地面上进行石材的排版,确保美观、大方。

石材铺贴:使用专用石材胶将石材粘贴在地面上,确保石材与地面贴合紧密,无空鼓现象。

石材调整:在石材粘贴后,对石材进行调整,确保缝隙均匀、排列整齐。

三、施工材料要求花岗岩石材:应符合设计要求,无裂缝、无缺角,表面平整、光滑。

石材胶:应选用专用石材胶,确保粘贴牢固、无脱落现象。

四、施工机具准备切割机:用于石材的切割、加工。

搅拌器:用于搅拌石材胶。

水平尺:用于测量地面平整度。

橡皮锤:用于石材的调整、敲击。

五、质量要求平整度:石材铺贴后,地面应平整、无起伏。

缝隙:石材缝隙应均匀、一致,无明显宽窄不一现象。

粘贴牢固:石材粘贴应牢固、无脱落现象。

六、安全文明施工施工现场应设置安全警示标志。

施工人员应佩戴安全帽、手套等防护用品。

保持现场整洁,废料、垃圾应及时清理。

七、工程验收外观检查:检查石材的排版、缝隙、粘贴情况等是否符合设计要求。

平整度检测:使用水平尺检测地面平整度是否符合要求。

质量评估:根据施工过程中的质量检查记录,对整体工程进行质量评估,确保符合要求。

本施工方案仅供参考,具体施工过程中应根据实际情况进行调整。

在施工过程中,应严格遵守相关安全规定,确保施工安全。

广场石材铺装施工工法

广场石材铺装施工工法

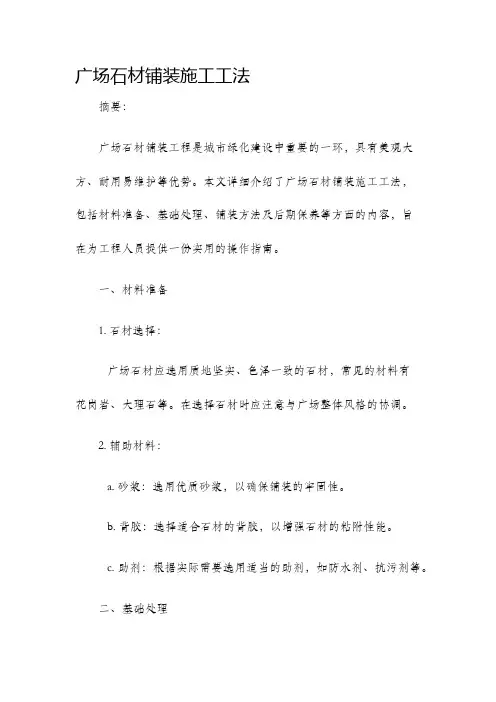

广场石材铺装施工工法摘要:广场石材铺装工程是城市绿化建设中重要的一环,具有美观大方、耐用易维护等优势。

本文详细介绍了广场石材铺装施工工法,包括材料准备、基础处理、铺装方法及后期保养等方面的内容,旨在为工程人员提供一份实用的操作指南。

一、材料准备1. 石材选择:广场石材应选用质地坚实、色泽一致的石材,常见的材料有花岗岩、大理石等。

在选择石材时应注意与广场整体风格的协调。

2. 辅助材料:a. 砂浆:选用优质砂浆,以确保铺装的牢固性。

b. 背胶:选择适合石材的背胶,以增强石材的粘附性能。

c. 助剂:根据实际需要选用适当的助剂,如防水剂、抗污剂等。

二、基础处理1. 地面清理:清理广场地面,清除附着物、残渣和污垢,确保地面平整干净。

2. 基础处理:a. 基础加固:对于土质不稳定的地基,需要进行加固处理,采用加铁筋、加混凝土灌注等方式,提高基础承载能力。

b. 排水处理:保证广场石材铺装后的排水畅通,如设置排水沟槽或检查井等。

三、铺装方法1. 铺装方式:a. 平铺:石材顺平铺装,适用于广场较为平坦的区域。

b. 弧形铺装:将石材按照弧形进行铺装,增加广场的层次感和美观性。

c. 渐变铺装:根据广场设计要求,将不同规格、颜色的石材进行渐变铺装。

2. 石材安装:a. 地面处理:根据设计要求,需要进行地砖切割、修整等工作,确保石材贴合度和美观度。

b. 石材粘贴:使用背胶将石材粘贴到基础上,注意粘贴时的平整度和排气处理。

c. 石材修整:将粘贴好的石材进行修整,以确保边缘的整齐和平滑。

四、后期保养1. 清洁维护:定期对广场石材进行清洁维护,包括冲洗、擦拭和破损修补等,保持石材的美观性和耐久性。

2. 防护措施:针对广场日常使用中可能发生的高温、酸碱腐蚀、污染等情况,可采取防水剂、抗污剂等措施进行防护。

结论:广场石材铺装施工工法涉及多个方面,从材料准备到后期保养都需要进行细致的操作。

本文简要介绍了广场石材铺装的关键工序,希望对工程人员在实际操作中起到一定的指导作用。

大型广场花岗岩地面铺装工法

大型广场花岗岩地面铺装工法

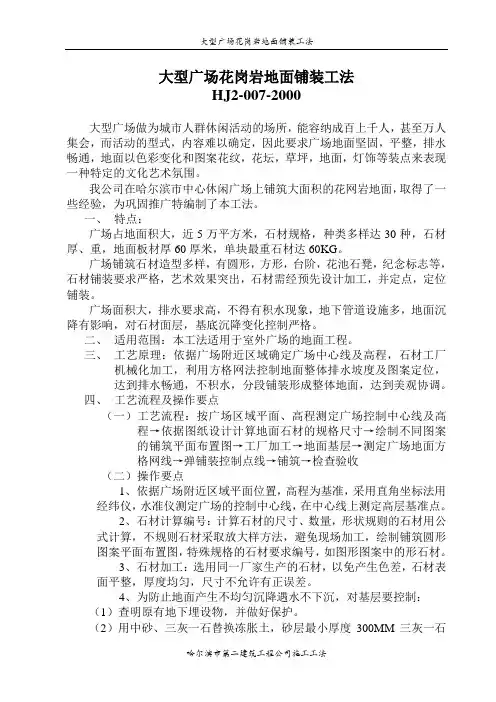

大型广场花岗岩地面铺装工法HJ2-007-2000大型广场做为城市人群休闲活动的场所,能容纳成百上千人,甚至万人集会,而活动的型式,内容难以确定,因此要求广场地面坚固,平整,排水畅通,地面以色彩变化和图案花纹,花坛,草坪,地面,灯饰等装点来表现一种特定的文化艺术氛围。

我公司在哈尔滨市中心休闲广场上铺筑大面积的花网岩地面,取得了一些经验,为巩固推广特编制了本工法。

一、特点:广场占地面积大,近5万平方米,石材规格,种类多样达30种,石材厚、重,地面板材厚60厚米,单块最重石材达60KG。

广场铺筑石材造型多样,有圆形,方形,台阶,花池石凳,纪念标志等,石材铺装要求严格,艺术效果突出,石材需经预先设计加工,并定点,定位铺装。

广场面积大,排水要求高,不得有积水现象,地下管道设施多,地面沉降有影响,对石材面层,基底沉降变化控制严格。

二、适用范围:本工法适用于室外广场的地面工程。

三、工艺原理:依据广场附近区域确定广场中心线及高程,石材工厂机械化加工,利用方格网法控制地面整体排水坡度及图案定位,达到排水畅通,不积水,分段铺装形成整体地面,达到美观协调。

四、工艺流程及操作要点(一)工艺流程:按广场区域平面、高程测定广场控制中心线及高程→依据图纸设计计算地面石材的规格尺寸→绘制不同图案的铺筑平面布置图→工厂加工→地面基层→测定广场地面方格网线→弹铺装控制点线→铺筑→检查验收(二)操作要点1、依据广场附近区域平面位置,高程为基准,采用直角坐标法用经纬仪,水准仪测定广场的控制中心线,在中心线上测定高层基准点。

2、石材计算编号:计算石材的尺寸、数量,形状规则的石材用公式计算,不规则石材采取放大样方法,避免现场加工,绘制铺筑圆形图案平面布置图,特殊规格的石材要求编号,如图形图案中的形石材。

3、石材加工:选用同一厂家生产的石材,以免产生色差,石材表面平整,厚度均匀,尺寸不允许有正误差。

4、为防止地面产生不均匀沉降遇水不下沉,对基层要控制:(1)查明原有地下埋设物,并做好保护。

广场花岗岩地面铺装施工方法

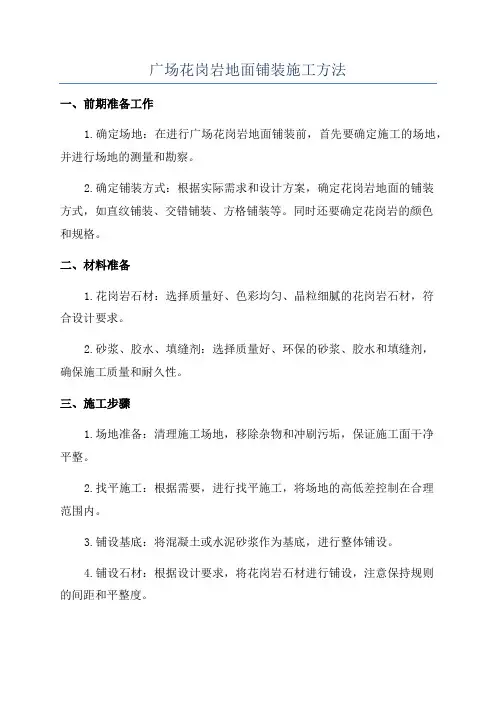

广场花岗岩地面铺装施工方法

广场花岗岩地面铺装施工方法一、前期准备工作1.确定场地:在进行广场花岗岩地面铺装前,首先要确定施工的场地,并进行场地的测量和勘察。

2.确定铺装方式:根据实际需求和设计方案,确定花岗岩地面的铺装方式,如直纹铺装、交错铺装、方格铺装等。

同时还要确定花岗岩的颜色和规格。

二、材料准备1.花岗岩石材:选择质量好、色彩均匀、晶粒细腻的花岗岩石材,符合设计要求。

2.砂浆、胶水、填缝剂:选择质量好、环保的砂浆、胶水和填缝剂,确保施工质量和耐久性。

三、施工步骤1.场地准备:清理施工场地,移除杂物和冲刷污垢,保证施工面干净平整。

2.找平施工:根据需要,进行找平施工,将场地的高低差控制在合理范围内。

3.铺设基底:将混凝土或水泥砂浆作为基底,进行整体铺设。

4.铺设石材:根据设计要求,将花岗岩石材进行铺设,注意保持规则的间距和平整度。

5.固定石材:使用胶水或水泥砂浆将花岗岩石材固定在基底上,确保牢固不松动。

6.填缝处理:使用填缝剂对花岗岩地面进行填缝处理,填平石缝,保证整体的美观和耐久性。

7.清理与保养:在施工完成后,及时清理施工场地,清除多余的胶水和填缝剂。

对铺装地面进行保养,及时清洁和维护,延长使用寿命。

四、注意事项1.安全施工:施工人员必须佩戴相关的个人防护装备,确保施工的安全。

工作场所要设置警示标志,防止人员误入。

2.材料质量:选择优质的花岗岩石材和施工材料,确保施工质量和耐久性。

3.施工环境:避免在恶劣的天气条件下施工,如雨天、冰冻天气等。

同时要防止材料受潮和污染。

4.施工规范:按照相关的施工规范和要求进行施工,确保质量和美观效果。

5.施工质量把关:每个环节都要进行质量检查和测试,确保施工质量符合要求。

6.保养维护:对于已铺装完成的广场花岗岩地面要进行定期保养和维护,切勿使用化学清洁剂和尖锐工具损坏地面。

以上是广场花岗岩地面铺装的施工方法及注意事项,希望能对您有所帮助。

室外广场铺装石材地面施工方案

室外广场铺装石材地面施工方案

室外广场铺装石材地面施工方案
一、前言
在设计和施工室外广场时,地面铺装石材是一种常见的选择。

合理的施工方案能够确保石材地面美观、耐久并且安全。

本文将介绍一套完整的室外广场铺装石材地面施工方案。

二、施工准备
1.材料准备:根据设计要求选择合适的石材材料,常用的有花岗岩、
大理石等。

确保材料质量良好,符合相关标准。

2.工具设备:准备好必要的施工工具,如水平仪、锤子、切割机等,
以确保施工顺利进行。

三、施工步骤
1.地基处理:首先对施工区域进行地基处理,确保地面平整、坚固。

填充碎石或坚实的土壤,并进行压实处理。

2.铺石材:根据设计图纸将石材铺设在地面上,注意保持石材之间的
间隙一致,同时确保整体布局美观。

3.石材固定:对已铺设的石材进行固定处理,可采用水泥砂浆或专用
的石材粘合剂粘结,确保石材牢固不易松动。

4.收尾工作:施工完成后,进行清理工作,清除施工现场的杂物及残
渣,确保广场环境整洁。

四、质量验收及注意事项
1.质量验收:在施工完成后进行全面验收,检查地面平整度、石材固
定情况等,确保施工质量符合设计要求。

2.注意事项:在施工过程中应注意安全,佩戴必要的防护装备,避免
意外伤害发生。

同时要做好施工现场的环境保护,不污染周围环境。

五、总结
通过本文介绍的室外广场铺装石材地面施工方案,可以使石材地面施工更加规范、有效。

合理的施工步骤和质量保障措施是确保施工质量的关键。

希望本方案能为相关从业人员提供参考,确保室外广场地面的美观与耐用。

花岗岩铺装施工方案(3篇)

花岗岩铺装施工方案(3篇)

第1篇一、项目背景花岗岩作为一种天然石材,因其坚硬、耐磨、美观、耐候等特点,被广泛应用于室外地面铺装、室内地面装饰、室外墙面装饰等领域。

本方案旨在为花岗岩铺装施工提供一套科学、合理、规范的施工方案,确保施工质量,提高施工效率。

二、施工准备1. 材料准备(1)花岗岩板材:根据设计要求,选择符合国家标准的花岗岩板材。

(2)水泥:选用符合国家标准的普通硅酸盐水泥。

(3)砂:选用符合国家标准的河砂,细度模数在2.3-3.0之间。

(4)钢筋:选用符合国家标准的钢筋,直径及间距根据设计要求确定。

(5)混凝土:根据设计要求,配置合适的水泥混凝土。

(6)勾缝剂:选用环保、耐候、耐久的勾缝剂。

2. 工具准备(1)电钻、切割机、磨光机等石材加工设备。

(2)水准仪、经纬仪、钢卷尺等测量工具。

(3)手推车、运输车等运输工具。

(4)铁锹、簸箕、铁锤、水平尺等施工工具。

3. 人员准备组织施工队伍,明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和操作规程。

三、施工工艺1. 施工测量(1)根据设计图纸,确定铺装区域,绘制施工放样图。

(2)使用水准仪、经纬仪等测量工具,进行测量放样,确定铺设基准线。

(3)检查放样结果,确保基准线准确无误。

2. 预埋件施工(1)根据设计要求,确定预埋件位置。

(2)使用电钻在预埋件位置钻孔,孔径略大于预埋件直径。

(3)将预埋件插入孔内,调整位置,使其与基准线平行。

(4)使用水泥砂浆固定预埋件,确保其稳固。

3. 基层处理(1)清理场地,确保施工面平整、干净。

(2)铺设垫层,厚度根据设计要求确定。

(3)对垫层进行压实,确保其密实度。

(4)铺设防水层,防止水分渗透。

4. 花岗岩板材铺设(1)将花岗岩板材按照设计要求进行切割、磨光。

(2)根据基准线,进行板材的铺设。

(3)使用水平尺检查板材平整度,确保其平整。

(4)调整板材位置,使其与预埋件或其他板材对齐。

(5)使用水泥砂浆进行勾缝,确保勾缝均匀、密实。

石材花岗岩工程施工方案

石材花岗岩工程施工方案

石材花岗岩工程施工方案一、工程概况1.1 项目概况本工程位于XX省XX市,是一座新建的商业综合体项目,总建筑面积约为XX万平方米,包括商业综合体大楼、停车场和室外景观设计等。

1.2 施工范围本工程主要施工范围包括花岗岩石材的室内外墙面、地面、台面、水磨石工程等。

1.3 施工要求施工单位应根据设计要求,按照质量标准进行施工,保证质量、安全、文明施工,并严格按照施工图纸和规范进行作业。

1.4 施工周期根据项目总体进度,本施工方案预计总工期为XX个月,具体施工周期和进度安排将根据实际情况做调整。

二、施工组织设计2.1 施工单位本工程施工单位为XX建筑工程有限公司,具有相应的资质证书和技术实力,能够满足本工程的施工要求。

2.2 管理组织为了保证工程施工的顺利进行,施工单位将设立专门的项目部,人员配置包括项目经理、工程师、质量监督员、安全员、施工人员等。

2.3 施工设备施工单位将充分准备好施工所需的设备,包括吊装设备、切割设备、砂石料搅拌设备、砂浆喷涂设备、清洗设备等。

2.4 安全管理施工单位将严格按照施工安全管理规定,建立健全安全管理体系,确保施工过程中的安全。

2.5 施工技术施工单位将按照相关规范和标准,采用先进的施工工艺和技术进行施工,保证施工质量。

2.6 质量检验施工单位将设专门的质量监督员,对施工过程进行全程监督,确保施工质量符合要求。

三、施工工艺流程3.1 花岗岩石材的清理、保护和切割第一步是对花岗岩石材进行清理和保护,清理去除石材表面的污垢和尘土,然后对其进行保护。

接下来是石材的切割,根据设计要求,将石材进行切割成适当大小和形状。

3.2 石材瓷砖背填将石材瓷砖以弹石斜坡方式背填,保证其牢固性和耐用性。

3.3 石材施工将经过清理和保护的花岗岩石材进行施工,按照设计图纸要求进行安装,注意施工时的平整、水平、垂直等要求。

3.4 砂浆勾缝对已施工的石材进行砂浆勾缝,确保其牢固性和美观性。

3.5 水磨石工程对水磨石进行研磨和打磨,使其表面平整光滑,符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

花岗岩广场停车场铺装石材施工方案
一、施工的准备工作
1、材料准备
(1)水泥强度等级应为32.5以上普通硅酸盐水泥或硅酸盐水泥,进场时必须有质量证书、合格证、检验报告,进场后必须复试且复试合格才能使用。

(2)砂宜采用中砂,含泥量不大于2.0%,泥块含量不大于1.0%。

其他要求应符合《普通混凝土用砂质量标准及检验方法》JGJ52的规定。

(3)花岗岩石材进场检查规格尺寸,质量指标符合相应规范标准。

二、地面石材铺装
(一)、工艺流程:
检查水泥、砂、花岗岩石材→试验→技术交底→吊垂直、找规矩弹线→试拼编号→找标高→基底处理→铺抹结合层砂浆→铺装花岗岩板→灌浆→勾缝→检查验收
(二)、操作工艺
1)试拼编号:在正式铺设前,对图纸要求的石材板块,应按图案、颜色、纹理试拼,将非整块板对称排放在靠边框部位,试拼后按两个方向编号排列,然后按编号码放整齐。

2)找标高:根据水平标准线和设计厚度,在四周有墙、柱的,弹出面层的上平标高控制线,没有的要设置定位桩。

3)基层处理:把粘在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。

4)排出花岗石:按照花岗岩的尺寸,排出花岗岩石材板应放置的位置,并在地面弹出十字控制线和分格线。

5)铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的1:2.5干硬性水泥砂浆。

6)铺花岗岩石材板:将花岗岩石材板放置在干拌料上,用橡皮锤找平,然
后将花岗岩石材板拿起,在干拌料上浇适量素水泥浆;同时,在花岗岩石材板背面涂厚度约1mm的素水泥膏,再将大理石或花岗石放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平、坐正。

7)铺花岗岩石材板时,应施工图纸规定的铺设方向,先在图案中间按照十字线铺设十字控制板块,然后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。

铺贴时应分段、分部位铺贴。

8)如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。

9)养护:当花岗岩石材板面层铺贴完应进行养护,面层铺盖一层塑料薄膜,减少砂浆在硬化过程中的水分蒸发,增强石板与砂浆的粘结牢度,保证地面的铺设质量。

养护时间不得小于7d。

10)勾缝:当花岗岩石材板面层的强度达到可上人的时候(结合层抗压强度达到1.2MPa),进行勾缝,应选用同种、同强度等级、同色的掺色水泥膏或专用勾缝膏。

颜料应使用矿物颜料,严禁使用酸性颜料。

缝要求清晰、顺直、平整、光滑、深浅一致,缝色与石材颜色一致。

11)、当花岗岩石材板面层铺装时,与其它墙、柱或材料不同的交界面留有5mm间隙,详见施工图技术要求。

三、各项管理制度及保证措施
1、施工工艺控制
1)开工前组织有关的技术人员,认真熟悉图纸,编制单位工程施工组织设计及主要分项、分部工程的施工方案,并报送监理工程师审批。

2)结合施工图及技术规范,做好施工前技术交底工作,使所有参加施工的人员掌握各自蔓序的施工要点、施工标准及施工方法。

3)实行分段施工,与个施工单位做好配合、协调,保证工程质量。

2、工程材料控制
1)工程所使用的材料、成品、半成品进场必须有出厂质量证明文件,并报
有关单位批准,方可使用。

2)现场设专人收料,不合格的材料拒收。

施工过程中,如发现不合格的材料及时清理出场。

3)建立健全工程材料进场检查制度,加强材料试验、检验工作。

工程使用的所有物资入场前一律进行验证。

验证和检验中发现材料质量证明文件内容有缺项或不合格项目时,该材料按不合格处置,清退出场。

4)入场入库材料在使用前按质量规范和环保要求进行复验和复试。

需经复验和复试的材料,未经检验一律不投入使用。

复验和复试材料的数量、内容按国家现行有关规范、标准确定。

3、施工过程控制
1)在经理部经理、技术负责人领导专职质检员负责质量管理工作。

2)施工作业队设专职质检员负责全队施工质量检查,班组设旁站员作为工序控制。

3)开工前项目经理部组织有关人员编制《项目质量计划》,落实各类人员的职责,确保项目质量目标的实现。

4)施工班组坚持“三检制”,即自检、专检、交接检。

5)在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法。

做到施工操作程序化、标准化、规范化,确保施工质量。

6)每周五由项目经理组织各班组长以上的管理人员参加工程例会,对工程进度、质量、安全文明施工进行分析总结,并对下周的工作进行安排。

4、标识控制
1)确保施工过程、成品、半成品的质量检验等级为优良,并在其接受使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。

2)重要材料采用红、黄、白三种颜色的标识牌标明“合格”、“不合格”、“未经检验”三种状态。

一般材料用红、黄标识牌区别其有无合格证明。

3)预制加工的成品、半成品经质量检验评定为优良时方制作,成品、半成品除用三色标牌标明其质量检验情况为“合格”、“不合格”、“未经检验”外,还要在“合格品”标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。

4)机械设备的标识通过管理编号、记录表格的形式加以实现。

质量管理委员会每季度对施工现场的机械设备进行检查和抽查。

现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上岗。

5、成品保护措施
1)运送材料时,门口、拐角部位加设临时护角,保护墙面、水暖立管、预留孔洞、电线盒等,不得碰坏堵塞。

2)根据装修的完成情况,张挂特制的成品保护标志牌。

3)成品、半成品材料进场原则。

成品、半成品在进场前对其质量按照国家规范进行验收,合格后办好手续接收材料,并且做好材料标识,将贵重成品、半成品入小料库,单独保存。

石材按规格、颜色入库,分类、编号堆码,标示整齐,严禁日晒雨淋。

成品材料放置在离施工现场近的库区,尽量缩短运距,避免二次搬运。

4)制定相应的施工顺序,防止成品保护在工序间的相互干扰。

5)在石材装饰物上方与附近进行电气焊作业前,必须把电火花影响到的所有部位进行遮挡后方可进行作业。

6)电气安装要戴手套,不得污染墙、地面及顶棚。

7)油漆时,要保护好其他专业的成品。

8)使用梯子时底脚采取保护措施,以免损坏地面。

9)预埋管口采取可靠保护措施,防止进杂物。

6、工程需要检测的装饰材料1)石材2)水泥
7、装饰材料检测的过程控制
1)大宗材料报审。

2)选择合格的材料厂商,与其签订材料采购合同;同时,将材料环保的要求和质量要求写进合同。

3)材料进场设专人按合同条款及国家有关规范验收,并同时索取材料材质合格证及国家有关环保材料检测报告。

4)材料在使用过程中的控制。

在领用材料时,材料保管员必须出具有害物质限量等级检测报告和材料合格证。

5)资料员和材料员共同收集有关的环保材料检测报告和复验检测报告,并做好记录,竣工时进人工程竣工档案。

相关文档
最新文档
